关岭县顶云至大碑公路工程第A合同段项目施工组织设计
- 格式:doc
- 大小:253.00 KB
- 文档页数:43
关岭自治县顶云新区顶营司城市综合体工程施工组织设计关岭自治县顶云新区顶营司城市综合体建设项目(一期)施工组织设计目 录第一章工程概况 ........................... 错误!未定义书签。
第二章 施工方案与技术措施.................. 错误!未定义书签。
第三章质量保证措施........................ 错误!未定义书签。
第四章施工总进度.......................... 错误!未定义书签。
第五章施工安全措施........................ 错误!未定义书签。
第六章文明施工措施........................ 错误!未定义书签。
第七章施工场地治安保卫管理................ 错误!未定义书签。
第八章施工环保措施........................ 错误!未定义书签。
第九章冬季和雨季施工方案.................. 错误!未定义书签。
第十章 施工现场布置平面图.................. 错误!未定义书签。
第十一章 现场组织管理机构.................. 错误!未定义书签。
第十二章 与发包人、监理及设计单位、专业分包工程的配合错误!未定义书签。
第一章.工程概况1.1 工程概况本工程为关岭自治县顶营司商业步行街---C1、C5、C6号楼、关岭县顶营司城市综合体—顶云经验陈列馆;安顺市建筑设计院设计院设计。
建筑面积为: C1号楼建筑面积7599.8m2,C5、C6号楼建筑面积8098.4m2,顶云经验陈列室建筑面积4617.54 m2;C1号楼为3层,建筑高度13.5m,C5、C6号楼为三层建筑,建筑高度14.0m,顶云经验陈列馆为地下一层,地上三层建筑,建筑高度16.7m。
本工程结构形式主要为框架结构,抗震设防烈度位六度,工程基础采用独立基础,地梁隔墙处设置条形基础。
关岭自治县人民政府办公室关于印发《关岭自治县全面深化农村公路管理养护体制改革实施细则(试行)》的通知文章属性•【制定机关】关岭布依族苗族自治县政府,关岭布依族苗族自治县政府办公室•【公布日期】2021.09.15•【字号】关府办发〔2021〕28号•【施行日期】2021.09.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文关岭自治县人民政府办公室关于印发《关岭自治县全面深化农村公路管理养护体制改革实施细则(试行)》的通知各乡(镇)人民政府、街道办事处,县直相关部门(单位):《关岭自治县全面深化农村公路管理养护体制改革实施细则(试行)》已经县人民政府研究同意,现予印发,请认真组织实施。
关岭自治县人民政府办公室2021年9月15日关岭自治县全面深化农村公路管理养护体制改革实施细则(试行)目录第一章总则第二章工作职责第三章资金保障第四章长效机制第五章保障措施第六章考核措施第七章附则第一章总则第一条为认真贯彻落实《国务院办公厅关于深化农村公路管理养护体制改革的意见》(国办发〔2019〕45号)、《贵州省全面深化农村公路管理养护体制改革实施方案》(黔府办发〔2020〕13号)、《安顺市全面深化农村公路管理养护体制改革实施办法》(安府办发〔2021〕1号)精神,加快建立农村公路管理养护长效机制,结合我县实际,制定本办法。
第二条以习近平新时代中国特色社会主义思想为指导,全面贯彻党的十九大和十九届五中全会精神,认真落实习近平总书记关于“四好农村路”的重要指示精神,按照党中央、国务院和省委、省政府、市委、市政府部署安排,践行以人民为中心的发展思想,紧紧围绕巩固和拓展脱贫攻坚成果、实施乡村振兴战略和统筹城乡发展,以质量为本、安全至上、自然和谐、绿色发展为原则,全面深化农村公路管理养护体制改革,加强农村公路与农村经济社会发展统筹协调,形成上下联动、密切配合、齐抓共管的农村公路管理养护体系,推动农村公路高质量发展,为实施乡村振兴战略、加快推进农业农村现代化提供交通运输保障和支撑。

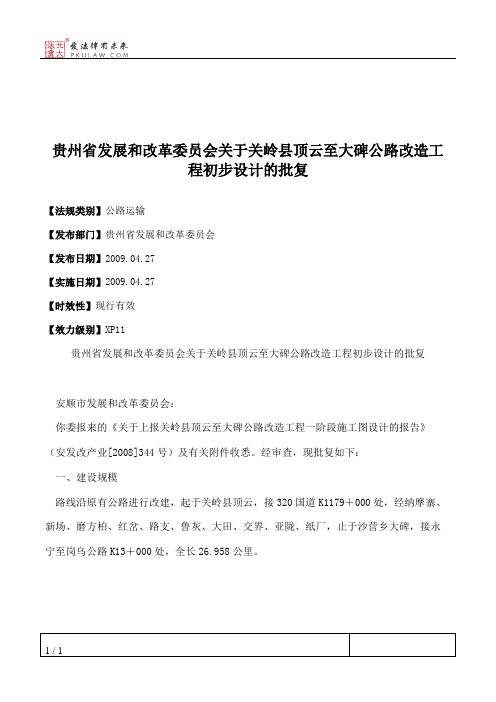

贵州省发展和改革委员会关于关岭县顶云至大碑公路改造工
程初步设计的批复
【法规类别】公路运输
【发布部门】贵州省发展和改革委员会
【发布日期】2009.04.27
【实施日期】2009.04.27
【时效性】现行有效
【效力级别】XP11
贵州省发展和改革委员会关于关岭县顶云至大碑公路改造工程初步设计的批复
安顺市发展和改革委员会:
你委报来的《关于上报关岭县顶云至大碑公路改造工程一阶段施工图设计的报告》(安发改产业[2008]344号)及有关附件收悉。
经审查,现批复如下:
一、建设规模
路线沿原有公路进行改建,起于关岭县顶云,接320国道K1179+000处,经纳摩寨、新场、磨方柏、红岔、路支、鲁灰、大田、交界、亚陇、纸厂,止于沙营乡大碑,接永宁至岗乌公路K13+000处,全长26.958公里。
1 / 1。
关岭县顶云至大碑公路工程第A 合同段项目施工组织顶云至大碑公路工程总体施工组织设计编制:审核:审批:施工单位:四川沱江路桥工程有限责任公司二00九年九月十日一、编制依据和范围1.1.施工组织设计编制依据1、《顶云至大碑公路施工招投标文件》;2、《标前会及补遗书》;3、《公路路基施工技术规范》JTJ033-95;4、《公路工程技术标准》JTJ001-97;5、《公路软土地基路堤设计与施工技术规范》JTJ017-96;6、《公路工程质量检验评定标准》JTGF80/1-2004;7、《公路建设项目环境影响评定规范》(试行)JTJ005-96等。
1.2.施工组织编制原则针对本标段的特点,本着精心组织、科学安排、保证重点、统筹兼顾、加强管理、确保工期、均衡生产、节约用地、合理投入、安全文明、全面创优的原则,的基础上编制本施工组织,以指导本工程的顺利实施,在实施中实现各项承诺,达到预期的施工组织目标。
1.3.编制范围顶云至大碑通乡油路改造工程,全长14公里,其中我部(A标段)承建K0+000~K14+000(14Km)路基土石方、沿线清淤换填、底基层、路面基层、路面、路基排水、防护、涵洞、沿线设施等工程。
二、工程概况2.1.工程简介本标段(A标)工程项目起点于320国道K1179+000处(顶云乡),路线沿途径纳摩寨、新场、磨方柏结束,全长14公里。
本项目按山岭重丘四级道路设计,计算行车速度20km/h,路基宽度6.5m,路面宽度5.5m,设计汽车荷载等级为公路Ⅱ级,路面采用沥青表处,主要工程为路基、路面、涵洞、排水等工程。
本项目位于关岭县西北部,项目区属剥蚀丘陵地貌,路线总趋势是北高西低,地面切割破碎,相对高差悬殊,地形起伏较大。
顶云至大碑通村公路工程A标段,总预算工程费用6799642.00元。
其中路基工程2375818元;路面4105256元;涵洞84250元;其它工程及沿线设施10096元。
2.2.设计技术标准公路等级:四级公路;计算行车速度:20Km/h;平曲线最小半径:R=20m;路线长:全长14KM;最大纵坡:10%;路基宽度:路基宽6.5m;路面宽5.5m;路面结构型式:3.5cm沥青表处;车辆荷载:公路-II级。
关岭自治县人民政府关于印发关岭自治县项目建设年活动实施方案的通知文章属性•【制定机关】关岭布依族苗族自治县政府•【公布日期】2023.07.03•【字号】关府发〔2023〕3号•【施行日期】2023.07.03•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文关岭自治县人民政府关于印发关岭自治县项目建设年活动实施方案的通知各乡(镇)人民政府、街道办事处,县政府各工作部门,各直属单位,县属国有企业:现将《关岭自治县项目建设年活动实施方案》印发给你们,请认真组织实施。
2023年7月3日关岭自治县项目建设年活动实施方案为深入贯彻落实省委、市委和县委经济工作会议精神,推动重大战略、重大规划、重大政策项目化落实,充分发挥重大项目重要支撑作用,夯实高质量发展的项目支撑,根据《省人民政府关于印发贵州省项目建设年活动实施方案的通知》(黔府发〔2023〕8号)文件精神,结合我县实际,制定本实施方案。
一、总体要求按照推动高质量发展实现新跨越“六个有利于”的要求,围绕“四新”主攻“四化”,结合市委“1558”发展思路和县委“三县一中心”的发展定位,坚持产业为先、项目为王、效益为本,把加快重大项目建设、扩大有效投资、优化投资结构作为推动全县经济运行整体好转的关键性举措,突出重点领域和关键环节,全力促进项目建设提速提质提效,为推动我县高质量发展实现新跨越提供有力支撑。
二、工作目标按照县委经济工作会议精神和《县政府工作报告》,紧盯2023年目标,加强项目谋划和推进,确保全县固定资产投资增长8%,其中:完成工业投资30亿元以上、占比提高到46%以上;实施重大工程和重大项目129个,完成投资72亿元以上;新增产业到位资金50亿元左右;力争争取上级资金在去年基础上增长10%。
三、实施步骤(一)前期谋划阶段:2022年12月—2023年1月加强调查研究,全面摸清底数,深入分析近5年全县固定资产投资运行情况,找准推动项目建设、扩大有效投资存在的短板和薄弱环节,积极申报省市重大项目,研究提出抓项目促投资工作思路和计划任务。

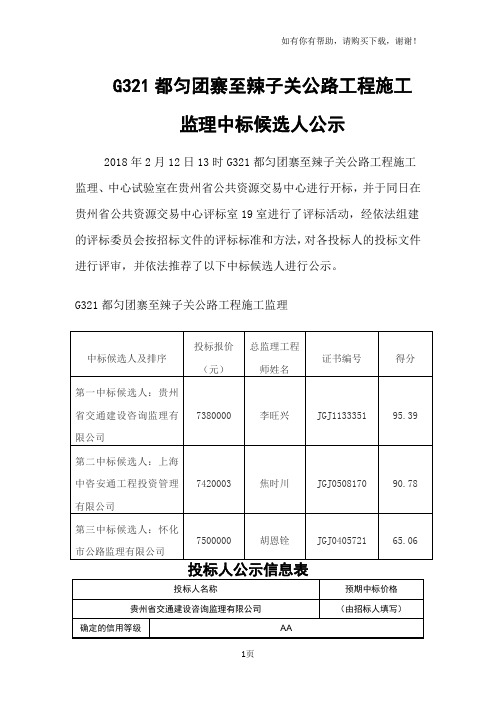

G321都匀团寨至辣子关公路工程施工
监理中标候选人公示
2018年2月12日13时G321都匀团寨至辣子关公路工程施工监理、中心试验室在贵州省公共资源交易中心进行开标,并于同日在贵州省公共资源交易中心评标室19室进行了评标活动,经依法组建的评标委员会按招标文件的评标标准和方法,对各投标人的投标文件进行评审,并依法推荐了以下中标候选人进行公示。
G321都匀团寨至辣子关公路工程施工监理
投标人公示信息表
如有举报,请于公示期内向贵州省公路局书面反映。
根据国家九部委2013年第23号令修改《工程建设项目招投标活动投诉处理办法》的有关规定,不符合下列条件的投诉举报不予受理:
(1)投诉人的名称、地址及有效联系方式;
(2)被投诉人的名称、地址及有效联系方式;
(3)投诉事项的基本事实;
(4)相关请求及主张;
(5)有效线索和相关证明材料。
投诉人是法人的,投诉书必须由其法定代表人或者授权代表签字并盖章;其他组织或者个人投诉的,投诉书必须由其主要负责人或者投诉人本人签字,并附有效身份证复印件。
投诉书有关材料是外文的,投诉人应当同时提供其中文译本。
招标代理机构:北京环亚恒信建设工程咨询有限公司
公示期:2018年 2月13日—2018年2月17日
投诉机构:贵州省公路局
联系方式:8
招标人:黔南州交通运输局
日期:2018年2月13日。
改路施工方案关岭县关花大道道路工程一标K7+768临时改路施工方案编制:________________审核:________________审批:________________中铁十六局集团第四工程有限公司关岭县关花大道道路工程一标项目经理部二〇一七年八月目录1、工程概述及特点 ................................... - 0 -2、编制依据 ......................................... - 0 -3、施工部署和新建道路设计............................ - 0 -3.1设计原则................................... - 1 -3.2技术标准................................... - 1 -3.3线路规划................................... - 1 -3.4断面设计................................... - 3 -3.5土方调配................................... - 5 -4、施工计划 ......................................... - 5 -4.1施工进度计划 ............................... - 5 -4.2机械设备、材料计划 ......................... - 5 -5、施工工艺 ........................................ - 5 -5.1路基填筑施工 ............................... - 5 -5.2水泥混凝土面层施工 ......................... - 7 -5.3过河漫水桥施工 ............................ - 10 -6、雨季施工措施 .................................... - 11 -6.1路基排水应符合下列规定..................... - 11 -6.2路基基底处理应符合下列规定................. - 12 -6.3安全预案.................................. - 12 -7、施工质量及安全保证措施........................... - 12 -6.1质量保证措施 .............................. - 12 -6.2安全保证措施 .............................. - 13 -7、工期保证措施 .................................... - 15 -7、1施工组织保证措施........................... - 15 -7、2物资设备保证措施........................... - 16 -7.3施工技术保证措施 .......................... - 16 -7.4后勤保障措施 .............................. - 17 -1、工程概述及特点关花大道起点在安顺市关岭县城接灞陵大道,向南延伸下穿沪昆高速匝道,后经过摆布塘、龙滩村、红星村、披麻村、新店村、东足村、永睦村、厂上村、金钟村、蚂蝗村、新桥村、终点在花江镇接S210。
目录一、工程施工实施目标及编制说明 (4)1.1工程施工实施目标 (4)1.2编制说明 (4)1.2.1、方案编制依据 . (4)1.2.2、本工程执行的规范、规程及指导文件 . (4)二、工程概况 (5)2.1、工程概况 . (5)2.1.1工程地质条件 (6)2.2、工程的主要特点 (7)三、施工准备工作 . (7)3.1、施工技术准备 . (7)3.1.1、做好调查工作 . (7)3.1.2、做好与设计的结合工作 . (7)3.1.3、编制施工组织设计 . (8)3.2、物资条件准备 . (8)3.2.1、建筑材料的准备 (8)3.2.2、配件的加工订货准备 (8)3.2.3、施工机械准备 (9)3.3、现场准备 . (9)3.3.1、场地控制网的测量,建立控制基准点 . (9)3.3.2、做好现场的“三通一平”工作。
. (9)3.3.3、文明施工准备工作 . (9)四、施工方案 (9)4.1、施工方法 . (9)4.1.1、施工测量 . (9)4.1.2、施工测量方法 . (9)4.1.3、工程施工技术 (10)4.1.4、坡顶截水沟施工技术 (15)4.1.5、平台排水沟技术要求 (17)4.1.6、锚杆施工技术要求 (18)4.1.7、钢筋砼格构梁施工工艺 (20)4.1.8、喷射混凝土 (20)4.1.9、挂网喷播 (22)4.1.10、泄水孔的埋设- (23)五、机械及劳动力计划 (23)5.1施工机械选择 (23)5.2劳动力计划(附表二) (23)六、施工部署 (23)6.1、施工总体部署 . (23)6.1.1、施工区域的划分 (23)6.1.2、施工流水安排 (24)6.2、施工组织机构 . (24)6.2.1、施工管理目标 . (24)6.2.2、现场管理机构 . (24)6.2.3、项目经理部主要成员 . (25)6.2.4施工管理架构图 (26)七、施工平面布置 . (26)7.1、施工总平面布置 . (26)八、施工进度计划 . (27)8.1、施工工期总说明 . (27)九、工期保证措施 . (27)9.1、工期保证措施 . (27)十、施工安全保证措施 (28)10.1、安全生产目标 . (28)10.2、安全生产管理原则 . (28)10.3、施工安全保证措施 . (28)10.4、机械设备作业安全保证措施 . (31)10.5、施工现场用电安全保证措施 . (32)10.6、其他安全保证措施 . (32)十一、文明施工、环境保护措施 (33)11.1、本工程的环保目标 . (33)11.1.1、环保责任体系 . (33)11.1.2、环境污染防治 (33)11.2、文明施工措施 . (34)11.2.1、文明施工目标 . (34)11.2.2、文明施工保证措施 (35)11.2.3、生活区文明施工管理措施 (35)附表一:拟投入本项目的主要施工设备表 . (37)附表二:劳动力计划表 . (38)附表三:进度计划 . (39)附件四:施工总平面图 . (40)一、工程施工实施目标及编制说明1.1工程施工实施目标充分发挥公司优势和结合多年的施工经验,严格按照设计要求和施工规范组织施工,认真履行合同,实行对业主的承诺,以一流的项目管理、一流的工程质量、一流的文明施工、一流的安全措施、一流的效率、一流的服务,确保实现如下目标:工程质量目标:确保工程通过验收,各有关单位对本工程评价优良。
第一章道路设计说明书第一节概述一、道路地理位置图关岭位于贵州省关岭布依族苗族自治县城东北面,临关索镇东街口,踞灞陵河西岸,关岭自治县即以此得名。
关索岭周围百余里,南北横绝,北起六枝特区边沿,南临灞陵河断桥河边,长五十余公里,高一千米以上,山势峻伟,连绵起伏,势如长城,岭侧悬崖千尺,灞陵河流于下。
关岭布依族苗族自治县坐落于云贵高原东部脊状斜坡南侧向广西丘陵倾斜的斜坡地带。
地势西北高、东南低。
境内最高点位于永宁的旧屋基大坡海拔1850米,最低点在打邦河注入北盘江的三江口处,海拔370m。
大部分地区海拔高度在800—1500m之间。
县城海拔为1025m。
境内山脉属乌蒙山系,山体多起伏绵延。
地貌具有高低起伏大,类型复杂多样的特征,碳酸盐岩分布广泛。
岩溶发育,形成岩溶地乳貌与常态地貌交错分布,地貌形态千姿百态,石芽、竖井、漏斗、洼地、谷地、盲谷、丘峰、峰林等到处可见,溶洞、暗河、地下廊道比比皆是。
顶云新区位于贵州省关岭布依族苗族自治县县城西南的320国道上,距县城约6Km,总面积80.2Km2,总人口30125余人。
顶云大道位于关岭县顶云乡境内,起点与大成路相接,途经规划十号路、规划十一号路、关府路、止于古榕路。
该项目是关岭县顶云新区路网建设项目的前期项目,是安置区进出的主要道路,本项目修建后将为道路两旁土地开发及安置区建设提供基础条件。
二、设计依据1、《关岭县城市总体规划》;2、《关岭县土地利用规划》;3、《关岭县顶云新区控制性详细规划》;4、项目业主单位提供的相关基础资料5、设计合同书三、项目概况1、项目名称:关岭县顶云新区路网(顶云大道)工程2、项目性质:新建3、项目建设地点:关岭县顶云新区。
4、项目建设规模及内容:根据规划,关岭县顶云新区路网(顶云大道)工程道路等级为:城市次干道、设计行车速度30Km/h,本工程位于关岭县顶云乡境内、顶云乡乡政府西侧,起点与大成路相接,起点桩号K0+000(坐标为X=2873865.852, Y=552060.286)本项目为新建项目,路基宽度为18m,道路总长2881.701m。
马迹塘至安化高速公路LM2合同段(K28+000—K53+380 )施工组织设计编制:王库审批:李建勇编制单位:中交二公局第三工程有限公司马安高速公路第LM2合同段项目经理部目录目录 (2)第一章总则 (9)1.1编制依据 (9)1.2编制原则 (10)1.2.1以完成最终的公路产品作为施工项目生产活动的目标为原则。
(10)1.2.2 以遵循施工工艺的要求、坚持合理的施工程序为原则 (10)1.2.3 以讲求经济效果为原则 (11)1.3工期、质量、安全 (11)1.4业主、设计、监理和施工单位名称 (11)第二章工程概况 (12)2.1工程简况 (12)2.1.1 项目所在位置及简介 (12)2.1.2 主要技术指标 (13)2.1.3 路面工程数量 (14)2.1.4 路面结构 (17)2.1.5 工程特点 (19)2.2现场踏勘情况和结合本项目的实际情况采取应对复杂建设环境干扰的措施 (20)2.2.1 现场地形地貌 (20)2.2.3 气候 (21)2.2.4 进场道路和水电等条件 (21)2.2.5 筑路材料 (21)2.2.6 结合本项目的实际情况采取应对复杂建设环境干扰的措施 (22)第三章总体施工组织布置及规划 (25)3.1总体机构设置 (25)3.2管理目标 (25)3.2.1质量目标 (25)3.2.2工期目标 (26)3.2.3安全目标 (26)3.2.4环保目标 (26)3.3本标段工程施工总体部署 (26)3.3.1 施工组织机构的建立 (26)3.3.2 职能部门的主要职责范围 (27)3.3.3 各作业队的任务安排 (27)3.4设备、人员动员周期和设备、人员、材料运到施工现场的方法 (28)3.4.1 设备、人员动员周期 (28)3.4.2 设备、人员材料运到施工现场的方法 (28)3.4.3 设备、人员材料进场计划表 (29)3.5临时工程方案 (31)3.5.1 项目经理部及施工营地建设 (32)3.5.2 试验室建设 (32)3.5.3 拌和站的建设 (33)3.5.4 其他临时设施 (34)3.5.5 各分项工程施工计划 (34)3.5.6 特殊情况施工组织思路 (36)3.5.7 各分项工程施工顺序 (38)第四章主要工程项目的施工方案、方法与技术措施 (39)4.1水泥稳定碎石基层施工 (39)4.1.1 原材料的技术要求 (39)4.1.2 准备工作 (40)4.1.3 混合料组成设计: (40)4.1.4 试验段施工 (41)4.1.5 现场施工 (44)4.1.6 养护及交通管制 (47)4.1.7 质量管理及检查验收 (48)4.2透层施工 (48)4.3封层施工 (50)4.3.1 施工前的准备 (50)4.3.2 施工工艺 (50)4.3.3 封层的质量检测方法及标准 (51)4.4粘层施工 (51)4.5沥青施工 (52)4.5.1 开工前准备 (53)4.5.2、铺筑试验路段,做好技术总结 (57)4.5.3、进行开工前的技术交底 (58)4.5.4、具体施工方法 (58)4.6中护栏施工 (67)4.6.1 开工前准备 (67)4.6.2 施工工艺 (68)4.6.3 质量保证措施 (69)4.7绿化施工 (70)4.7.1绿化施工工艺 (70)4.7.2绿化工程流程 (70)4.7.3绿化施工注意事项 (77)第五章安全生产管理体系及保证措施 (78)5.1安全目标 (78)5.2安全生产管理体系 (78)5.2.1 制定安全规章制度 (80)5.2.2 进行安全教育 (80)5.2.3 实施安全生产责任制 (80)5.2.4 采取安全技术措施 (80)5.2.5 安全检查制度 (81)5.2.6 临时用电安全防护措施 (81)5.2.8 消防保卫措施 (82)第六章环境保护、水土保持保证体系及保证措施 (84)6.1环保目标 (84)6.2环境保护、水土保持保证体系 (84)6.3环境保护、水土保持措施 (85)第七章质量计划 (87)7.1管理质量职业健康安全及环境方针和目标 (87)7.1.1方针 (87)7.1.2 质量目标 (87)7.2建立领导质量负责制和质量保证体系 (88)7.2.1 建立各级领导质量负责制 (88)7.3保证工程质量的措施 (89)7.4各部门(岗位)的质量职责 (92)7.4.1 项目经理的质量职责 (92)7.4.2 项目生产副经理的职责 (93)7.4.3 总工程师岗位职责 (93)7.4.4 质检部的职责 (94)7.4.5 工程部的质量职责 (95)7.4.6 合同部的质量职责 (95)7.4.7 物资部的质量职责 (95)7.4.9 综合办公室质量职责 (96)7.4.10 试验室主任质量职责 (96)7.4.11 试验员质量职责 (97)7.4.12 资料员质量职责 (98)7.4.13 现场质检员的质量职责 (99)7.4.14 工地试验员的质量职责 (99)7.4.15 各作业队技术负责人的质量职责 (99)7.4.16 作业队长的质量职责 (100)7.5合同评审 (101)7.6文件和资料控制 (102)7.7采购 (104)7.8顾客提供产品的控制 (105)7.9产品标识和可追溯性 (105)7.10过程控制 (106)7.11检验和试验 (107)7.12检验、测量和试验设备控制 (107)7.13不合格品的控制 (108)7.14预防和纠正措施 (108)7.15搬运、储存、防护和交付 (109)7.16质量记录的控制 (109)7.17质量审核 (109)7.19服务 (110)7.20统计技术 (111)第八章保证工程工期的措施 (112)8.1保证工期措施 (112)8.1.1 组织保证措施 (112)8.1.2 技术保证措施 (113)8.1.3 机械设备保证措施 (113)8.1.4 劳动力保证措施 (114)8.1.5 资金保证措施 (114)8.1.6 关键工程工期保证措施 (115)8.1.7 加强过程中质量控制 (115)第九章项目风险预测与防范,事故应预案 (116)9.1项目风险预测 (116)9.2项目风险防范 (116)9.3事故应急预案 (117)第十章雨天施工安排 (123)10.1雨天施工质量保证措施 (123)第十一章文明施工措施 (124)第十二章其它应说明的事项 (126)12.2综合协调 (127)12.3不拖欠农民工工资的措施 (128)附件1:工程质量检验和试验计划 (129)附件2:产品的检测、试验与不合格品的控制程序 (144)附件3:沥青混合料碾压控制与管理 (148)附件4:沥青混凝土横向接缝控制与管理 (151)附件5:影响沥青混凝土路面平整度的因素及采取的对策 (153)附件6:资料管理办法 (157)附件7:合同期间服务计划 (159)马迹塘至安化高速公路程路面工程LM2合同段实施性施工组织设计第一章总则1.1 编制依据(1)《公路工程质量检验评定标准》(JTG F80/1-2012)(2)《公路沥青路面施工技术规范》(JTG F40-2004)(3)《公路工程施工安全技术规范》(JTJ076-2015)(4)《公路路基路面现场测试规范》(JTG E60-2008)(5)《公路工程沥青及沥青混合料试验规程》(JTG E20-2011)(6)《公路工程技术标准》(JTG B01-2014)(7)《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005)(8)《公路路面基层施工技术规范》(JTG/T F20-2015*)(9)《公路工程集料试验规程》(JTJ E42-2005)(10)《公路工程无机结合料稳定材料试验规程》(JTJ E51-2009)(11)马迹塘至安化高速公路路面工程LM2合同段施工《招标文件》1.2 编制原则1.2.1 以完成最终的公路产品作为施工项目生产活动的目标为原则。
顶云至大碑公路工程总体施工组织设计编制:审核:审批:施工单位:四川沱江路桥工程有限责任公司二00九年九月十日一、编制依据和范围1.1.施工组织设计编制依据1、《顶云至大碑公路施工招投标文件》;2、《标前会及补遗书》;3、《公路路基施工技术规范》JTJ033-95;4、《公路工程技术标准》JTJ001-97;5、《公路软土地基路堤设计与施工技术规范》JTJ017-96;6、《公路工程质量检验评定标准》JTGF80/1-2004;7、《公路建设项目环境影响评定规范》(试行)JTJ005-96等。
1.2.施工组织编制原则针对本标段的特点,本着精心组织、科学安排、保证重点、统筹兼顾、加强管理、确保工期、均衡生产、节约用地、合理投入、安全文明、全面创优的原则,的基础上编制本施工组织,以指导本工程的顺利实施,在实施中实现各项承诺,达到预期的施工组织目标。
1.3.编制范围顶云至大碑通乡油路改造工程,全长14公里,其中我部(A标段)承建K0+000~K14+000(14Km)路基土石方、沿线清淤换填、底基层、路面基层、路面、路基排水、防护、涵洞、沿线设施等工程。
二、工程概况2.1.工程简介本标段(A标)工程项目起点于320国道K1179+000处(顶云乡),路线沿途径纳摩寨、新场、磨方柏结束,全长14公里。
本项目按山岭重丘四级道路设计,计算行车速度20km/h,路基宽度6.5m,路面宽度5.5m,设计汽车荷载等级为公路Ⅱ级,路面采用沥青表处,主要工程为路基、路面、涵洞、排水等工程。
本项目位于关岭县西北部,项目区属剥蚀丘陵地貌,路线总趋势是北高西低,地面切割破碎,相对高差悬殊,地形起伏较大。
顶云至大碑通村公路工程A标段,总预算工程费用6799642.00元。
其中路基工程元;路面元;涵洞84250元;其它工程及沿线设施10096元。
2.2.设计技术标准公路等级:四级公路;计算行车速度:20Km/h;平曲线最小半径:R=20m;路线长:全长14KM;最大纵坡:10%;路基宽度:路基宽6.5m;路面宽5.5m;路面结构型式:3.5cm沥青表处;车辆荷载:公路-II级。
三.施工准备3.1.设备、人员动员周期和设备、人员、材料运到施工现场的方法我方利用三天时间进行施工前的开工动员:首先由项目经理召集经理部各部门负责人和各施工队队长进行管理层的施工动员,然后由各部门负责人和施工队队长对其管辖范围内管理人员、作业层班组长及专业施工人员进行施工动员,动员的主要内容是:介绍本项目工程的基本情况和建设意义;讲述本标段工程的施工特点、施工方法和注意事项;强化对安全、质量、进度、环保和成本意识的教育;明确工程项目的整体创优规划及本标段的创优目标、体系和措施。
经过以上逐级动员工作,做到:施工动员普及率达98%以上;全体施工人员了解工程基本情况,清楚施工特点及注意事项,明确施工方法及创优目标,做到心中有数;强化安全、质量和工期意识,做到高起点、高标准、高质量地作好教育和动员。
施工动员后将组织人员、设备分批进场。
首批人员先办理施工现场的交接桩手续、进行全线复测、办理临时工程用地手续、修建临时生产生活房屋及水电安装;调查料源、价格、签订供料合同、组织部分材料设备进场;组建试验室,配齐工程所需的试验设备。
开工后一个月内,本标段所需人员全部进场,土石方、涵洞、路基排水及防护工程施工机械设备全部到齐,投入该工程的试验设备全部调试完毕并投入使用,临时设施三通一平基本建成。
路基土石方、涵洞、路基排水及防护工程开始施工。
本项目施工的人员和施工设备尽量从工程所在地附近的工地转移,采取公路运输。
3.2.技术准备(1)在现场与设计单位交完桩后,由项目部工程技术测量人员对全线路中线、水准点标高进行贯通复测并加密,并且成果闭合。
不符合水准测量成果必须重测,直到闭合为止.(2)对设计资料进行仔细的复核,包括平纵断面、单项工程设计、各部结构尺寸、地质资料、细部标高、涵洞中心与线路中心的关系,各种设施的位置关系等有无相互矛盾或错误,工程数量有无漏列和错误,对复核资料要完善签发制度。
(3)根据设计资料复查现场,核实涵洞位置是否合理,是否漏设,位置是否与现场相符,路基上下挡墙及排水系统是否考虑周到等。
(4)对设计资料的复核及现场复查的情况书面报告监理工程师。
(5)施工前,组织技术人员和现场管理人员编制实施性施工组织设计报监理工程师审批,并进行详细的施工技术交底,并对施工组织技术措施、施工重点、难点技术攻关计划、施工过程中有关程检、隐检、验标,采用规范、标准图、通用图及各项技术管理细则都作详细的书面交底与部署。
(6)试验室,开工前,现场试验人员提前就位,委托采用安顺地区公路局中心试验室,对试验室所有检测设备、仪表仪器进行调试,提前做好工地用料、建材的检测工作和砂浆、砼配合比的设计工作。
四.施工布置4.1.施工总体布置4.1.1.场地布置原则(1)满足工程施工需要,并做到紧凑合理。
(2)总体布置和分阶段灵活布置相结合,最大限度有效利用场地。
(3)保护周围环境及其地面地下设施,使环境不遭受破坏,原有设施保持功能完好。
(4)满足业主的各项要求,体现工程建设施工的文明风貌。
4.1.2.施工队伍安排根据本标段特点、工期、工程量和工程分布情况,安排施工队伍和任务。
安排五个作业队实行平行作业施工,分别为路基作业队、机械筑路作业队等,其施工任务划分如下:路基作业队:负责本标段的路基挡护墙、路基排水、路肩墙及涵洞工程的施工。
机械筑路作业队:负责本标段的路基土石方开挖、填筑及路面工程施工。
根据施工任务的安排,施工人员分技术工种和非技术工种,技术工种以我公司职工为主,非技术工种从地方招用和其他工地转移。
按照我公司已经形成的一套有效的劳务培训和使用管理体系实行。
各作业队配备人员计划如下:①、路基作业队:200人,其中技术工种人员80人;②、机械筑路作业队:25人,其中技术工种人员12人。
4.1.3.临时设施布置(1)驻地布置项目经理部设在K7+900处,租用村民民房作为办公、生活等用房;路基作业队分为五队:一队设置在K3+000处,二队设在K6+800处,三队设在K8+500处,四队设在K11+200处,五队设在K13+200处。
机械筑路作业队设置在项目部。
4.2.施工组织机构框图见后附〈〈施工组织机构框图〉〉五.工程施工计划5.1.施工计划安排本项目工程开工日期:2009年9月16日开工,2010年7月16日竣工。
5.1.1.施工进度计划安排根据本工程线路以路基土石方、路面以及挡护圬工为主,涵洞数量较多的工程特点,突击涵洞和填方地段的挡护工程施工,为土石方施工创造条件,其它防护工程紧跟其后,尽量减少雨季对施工工程进度的影响,避免冬季施工,为路面工程的施工留出足够的施工时间。
5.1.2.各分项工程的施工顺序我公司将本着优质、低耗、高效的施工工作原则,充分调动职工的积极性和创造力,优化施工工艺,合理安排各项工程的施工顺序和施工作业时间,具体施工工期安排见后附〈〈施工组织进度计划图〉〉。
5.2.主要材料供应计划5.2.1.主要材料供应计划管理1)主要材料供购方式(1)水泥、沥青:本项目中标进场后,根据施工组织设计和施工进度安排,经业主和监理审批后,与业主确定的水泥、沥青供应商签定供应合同,并做好现场进货检验。
(2)地方原材:根据施组计划,经业主和监理审批后,与业主确定的地材供应商签定供应合同,并认真做好接货准备工作。
2)主要材料分期供应计划为了确保工程按施工计划正常进行,本工程所需用的各种主要材料采取分批分期供应方法供应,每种材料的供应时间和数量根据工程进度计划合理安排。
3)主要材料现场使用管理(1)对进场的各种材料按相应的验收标准进行进货检验。
不合格的严禁使用。
并派专人负责取样送到有资质的经监理认可的建筑材料试验室进行试验,取样在监理工程师要求和指导下进行。
(2)严格材料的入库、出库管理。
出入及时登入“材料收发日记帐”。
(3)材料的搬运与贮存严格按保证体系文件要求执行。
5.3.主要施工机械设备需用计划见后附〈〈施工机械设备计划表〉〉5.4.主要材料试验、测量、质检仪器设备需用计划见后附〈〈材料试验、测量、质检仪器设备计划表〉〉5.5.劳动力配置计划劳动力配置计划表六.主要工程项目的施工方案、施工方法6.1.路基工程本工程路基土石方29211m3 。
路基开挖,采用挖掘机开挖,自卸汽车运输;填筑采用推土机、压路机碾压施工。
土方开挖采用挖掘机开挖,自卸汽车运输,石方开挖采用控制爆破法配合挖掘机施工。
根据招标文件、图纸及监理工程师的要求,对不同地段的路基采用相应的施工方法,确保施工质量。
6.1.1.施工方案(1)工程开工后,先突击浆砌片石护肩及路肩挡墙的施工,以打开工作面,为路基填方施工创造条件。
(2)统筹安排,加强涵洞的施工,保证整个工程协调、顺利施工。
(3)投入足够数量的机械设备和运输车辆,以满足工程施工需要。
(4)施工进度安排:计划工期300天。
6.1.2.施工方法6.1.2.1.路基施工工艺6.1.2.2施工准备工作(1)测量放线对测量控制点进行加密和固定,包括导线、中线、高程复测、水准点的增设、复查,横断面的测量与绘制等,并将测量结果报监理工程师签认。
(2)材料试验试验人员对各种填筑材料作好土质的含水量、液塑限干容重等项目的试验,并配合路基工程师进行填筑前分层碾压试验和各项材料试验。
(3)认真做好机械、材料、人员进场和临时设施工作,保证工程顺利开工。
6.1.2.3.路基填方6.1.2.3.1.基底处理(1)对现场草皮、耕植土、淤泥必须清除,用装载机助松、堆集,挖掘机配合自卸汽车运弃。
(2)地表横坡不陡于1:10时,可直接填筑;在稳定的斜坡上,横坡在1:10~1:5时,将地表翻松再填筑;地面横坡陡于1:5时,将原地面挖成宽度不小于1米的台阶,台阶顶面作成2~4%的内侧斜坡后,再进行填筑。
(3)填土高度小于0.8m地段,先将清除表土的地面翻松,分层碾压。
(4)基底为低洼潮湿地段时,应先挖排水沟排水疏干,挖除淤泥及腐质根茎后,再进行填筑。
(5)加宽旧路堤时,所用填土宜与旧路相同或选用透水性较好的土。
清除地基上的杂草,并沿旧路边坡挖成向内倾斜的台阶,台阶宽度不小于1m。
(6)基底及每层厚度必须经监理工程师检查签认,才能进行填土及上层填土施工。
6.1.2.3.2.路基施工工艺路基施工工艺流程图(3)施工注意事项①土方路堤应分层填筑压实,用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量±2%之内。
最大松铺厚度不超过50cm。
②填筑宜采用水平分层填筑法,原地面纵坡大于12%的地段,可采用纵向分层法施工。
③与旧路之间的衔接应挖成台阶(台阶宽度不小于1m),并用小型夯实机加以夯实。
