天然气工程试运行投产方案一、试运行和投产概述天然气工程试运行和投产是重要的阶段,它标志着工程建设进入到了实际运营阶段。
试运行是指在工程建设完成后,按照规定进行的一系列测试和验证工作,以确保设备和工艺流程的正常运行。
投产是指在试运行合格后,正式将天然气工程投入到商业运营中,开始为用户提供天然气服务。
试运行和投产的工作涉及到设备调试、安全评估、环境保护、人员培训等多个方面,需要各部门和相关单位的协调配合。
只有做好这些工作,天然气工程才能顺利实现商业化运营,为社会和用户提供可靠的天然气服务。
二、试运行和投产方案1. 试运行方案(1)试运行时间安排试运行时间应根据天然气工程的具体情况而定,一般应持续1-3个月。
试运行期间,需要对设备的各项性能进行全面测试,并不断对工艺流程进行调整和优化,以确保设备正常运行和产品质量符合要求。
(2)试运行内容试运行内容包括设备调试、工艺流程调整、产品质量检验、设备性能测试等多个方面。
其中,设备调试是重中之重,需要按照制定的调试方案,逐一进行设备的检验和测试,确保设备的正常运行。
同时,需要对工艺流程进行调整和优化,以保证产品的质量和生产效率满足要求。
(3)试运行评价试运行期间,需要对设备的各项性能进行评价,评估设备的稳定性和可靠性。
同时,需要对产品的质量进行检验和评估,以确保产品符合国家标准和用户需求。
这些评价结果将作为决定是否进行投产的重要参考依据。
2. 投产方案(1)投产准备工作在试运行合格后,需要进行投产准备工作,包括人员培训、安全评估、环境保护等多个方面。
其中,人员培训是重中之重,需要对操作人员进行系统的技能培训,确保他们能够熟练掌握设备操作和工艺流程。
同时,需要开展安全评估工作,评估设备运行过程中存在的安全隐患和风险,制定相应的控制措施。
此外,还需要制定环境保护方案,确保天然气工程的运营不会对环境造成污染。
(2)投产时间安排投产时间应根据试运行的结果和相关评估报告确定,一般不得早于试运行合格的30天。
深燃〔2008〕116号燃气工程交底、验收及移交程序第一章总则第一条为提高工程质量,统一深圳市燃气工程的有关标准,控制施工过程中的交底、验收及移交等关键工序,便于投产后的运行管理及抢维修,特制定本程序。
第二条本程序适用于深圳市新建的小区和老区改造的居民用户的管道燃气工程项目,公福、商业及工业用户管道燃气项目,市政燃气管道工程项目。
第二章程序第三条气源接入点确认一、建设单位委托设计时须向供气单位确认该工程地下管网气源接入点。
二、建设单位填写《管道燃气工程气源接入点申请表》(见附件一),提供总平面图、用地红线及区域位置图的电子文件和相关资料。
三、供气单位在收到文件后5个工作日内,需完成现场确认工作,并出具正式的确认意见(见附件二)。
四、若因故不能及时供气的,或需要建设单位投资完善红线外市政燃气管道的,需在气源接入点确认意见中做出书面解释。
第四条工程技术交底一、建设单位应在技术交底前24小时通知供气单位参加,并提供《管道燃气工程气源接入点意见书》、《燃气管道施工图审查意见》和施工图纸。
二、供气单位核实《管道燃气工程气源接入点意见书》及《燃气管道施工图审查意见》的执行情况,并对施工管网运行维护、设备选用等提出合理化建议,出具《供气单位燃气管道工程技术交底意见书》(见附件三),提交给监理公司。
三、监理公司须认真对待供气单位的意见,并将其中重要的意见纳入到其整理的《图纸会审及技术交底会议纪要》中。
第五条工程竣工图测量复核一、施工单位在工程验收前,备齐以下燃气工程竣工图测量复核资料及相应的电子文件到供气单位申请办理燃气工程竣工图测量复核手续:1.竣工图(原件)2.测量放线记录3.技术要素表4.测量成果(测量报告)(原件)5.电子资料(节点表、管段表)6.防腐测量报告(钢管)7.阴保系统检测与测量记录(钢管)8.电子标签位置及示踪线连通测试记录(PE管)二、供气单位在接到资料后3个工作日内组织探测人员按照集团公司2004[40]号文的要求进行管道复测,对复核合格的竣工资料加盖竣工测量审核章。

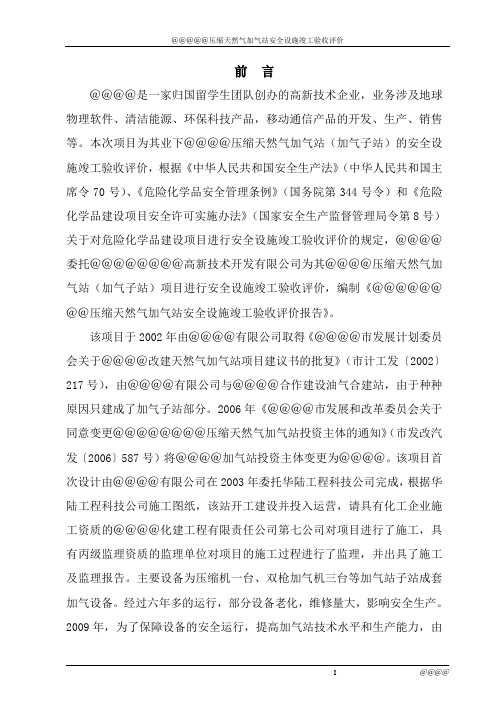

前言@@@@是一家归国留学生团队创办的高新技术企业,业务涉及地球物理软件、清洁能源、环保科技产品,移动通信产品的开发、生产、销售等。
本次项目为其业下@@@@压缩天然气加气站(加气子站)的安全设施竣工验收评价,根据《中华人民共和国安全生产法》(中华人民共和国主席令70号)、《危险化学品安全管理条例》(国务院第344号令)和《危险化学品建设项目安全许可实施办法》(国家安全生产监督管理局令第8号)关于对危险化学品建设项目进行安全设施竣工验收评价的规定,@@@@委托@@@@@@@@高新技术开发有限公司为其@@@@压缩天然气加气站(加气子站)项目进行安全设施竣工验收评价,编制《@@@@@@@@压缩天然气加气站安全设施竣工验收评价报告》。
该项目于2002年由@@@@有限公司取得《@@@@市发展计划委员会关于@@@@改建天然气加气站项目建议书的批复》(市计工发〔2002〕217号),由@@@@有限公司与@@@@合作建设油气合建站,由于种种原因只建成了加气子站部分。
2006年《@@@@市发展和改革委员会关于同意变更@@@@@@@@压缩天然气加气站投资主体的通知》(市发改汽发〔2006〕587号)将@@@@加气站投资主体变更为@@@@。
该项目首次设计由@@@@有限公司在2003年委托华陆工程科技公司完成,根据华陆工程科技公司施工图纸,该站开工建设并投入运营,请具有化工企业施工资质的@@@@化建工程有限责任公司第七公司对项目进行了施工,具有丙级监理资质的监理单位对项目的施工过程进行了监理,并出具了施工及监理报告。
主要设备为压缩机一台、双枪加气机三台等加气站子站成套加气设备。
经过六年多的运行,部分设备老化,维修量大,影响安全生产。
2009年,为了保障设备的安全运行,提高加气站技术水平和生产能力,由@@@@委托@@@@天成热力设计有限公司对该站进行技改设计,在原有加气设备的基础上增加一台加气机,一台卸气柱,一个储气瓶,新增一台压缩机(将原有压缩机作为备用,型号为自贡通达机器制造有限公司XD-11/35-250型压缩机)。

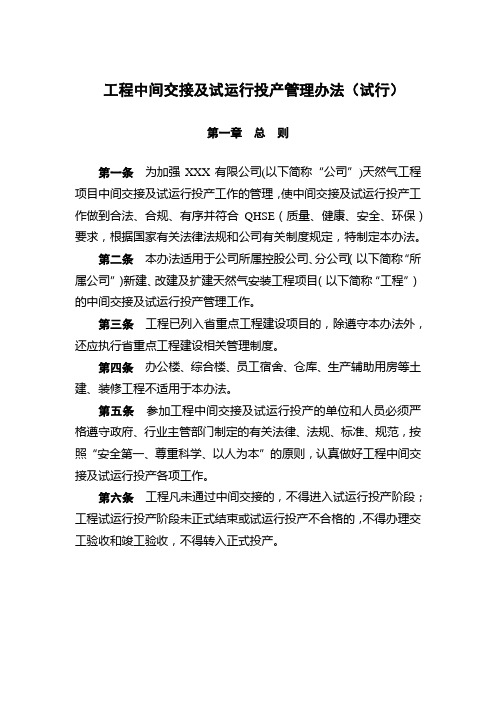

工程中间交接及试运行投产管理办法(试行)第一章总则第一条为加强XXX有限公司(以下简称“公司”)天然气工程项目中间交接及试运行投产工作的管理,使中间交接及试运行投产工作做到合法、合规、有序并符合QHSE(质量、健康、安全、环保)要求,根据国家有关法律法规和公司有关制度规定,特制定本办法。
第二条本办法适用于公司所属控股公司、分公司(以下简称“所属公司”)新建、改建及扩建天然气安装工程项目(以下简称“工程”)的中间交接及试运行投产管理工作。
第三条工程已列入省重点工程建设项目的,除遵守本办法外,还应执行省重点工程建设相关管理制度。
第四条办公楼、综合楼、员工宿舍、仓库、生产辅助用房等土建、装修工程不适用于本办法。
第五条参加工程中间交接及试运行投产的单位和人员必须严格遵守政府、行业主管部门制定的有关法律、法规、标准、规范,按照“安全第一、尊重科学、以人为本”的原则,认真做好工程中间交接及试运行投产各项工作。
第六条工程凡未通过中间交接的,不得进入试运行投产阶段;工程试运行投产阶段未正式结束或试运行投产不合格的,不得办理交工验收和竣工验收,不得转入正式投产。
第二章工程分类第七条根据建设项目性质和规模,将工程分为以下三类:(一)A类工程门站、CNG加气母站、CNG常规加气站(标准站)、LNG加气站(一级站、二级站)、L-CNG加气站、LNG/CNG合建站、油气合建站、大中型供气站(储备站)、LNG加注码头、LNG液化工厂等场站工程,高压、次高压管道(含阀室)工程、中压管道工程(管径≥200毫米且长度≥5公里)、高高压调压站、高中压调压站、管道穿跨越工程(穿跨越铁路、高速公路、大型河流等);(二)B类工程CNG加气子站、LNG加气站(三级站)、小型供气站(储备站)、LNG瓶组站、中压管道工程(管径≥200毫米且2公里≤长度<5公里),管道穿跨越工程(穿跨越国道、省道、中型河流等)。
(三)C类工程不属于A、B类项目的天然气建设工程。
天然气验收标准天然气是一种清洁、高效的能源,广泛应用于家庭、工业和交通等领域。
为了确保天然气的安全使用,对其验收标准必须严格执行。
本文将介绍天然气验收标准的相关内容,以便相关人员能够正确理解和执行验收工作。
首先,天然气验收标准包括以下几个方面,管道安装验收、设备设施验收、安全防护验收和环境保护验收。
管道安装验收主要包括管道的材质、连接方式、密封性能等方面的检查,确保管道安装符合相关标准和规定。
设备设施验收主要包括天然气表、阀门、调压设备等设备的安装和性能检测,以及相关设施的完好性和稳定性检查。
安全防护验收主要包括天然气泄漏报警装置、通风设施、紧急处理设施等的安装和性能检测,确保在发生意外情况时能够及时报警并采取相应的应急措施。
环境保护验收主要包括管道周围环境的保护措施、废气排放等方面的检查,确保天然气的使用不会对环境造成污染。
其次,天然气验收标准的执行需要相关人员具备一定的专业知识和技能。
验收工作应由具有相关资质和经验的专业人员进行,他们应熟悉天然气验收标准和相关法律法规,能够准确判断验收对象是否符合标准要求。
同时,验收人员应具备良好的沟通能力和团队合作精神,能够与相关单位和人员进行有效的沟通和协调,确保验收工作的顺利进行。
最后,天然气验收标准的执行对于保障天然气的安全使用至关重要。
只有严格执行验收标准,及时发现和排除安全隐患,才能确保天然气的安全供应和使用。
因此,相关单位和人员应高度重视天然气验收工作,加强对验收标准的宣传和培训,提高全体员工的安全意识和责任意识,共同维护天然气的安全使用环境。
综上所述,天然气验收标准是保障天然气安全使用的重要措施,相关单位和人员应严格执行验收标准,确保天然气的安全供应和使用。
希望本文能够对相关人员有所帮助,提高大家对天然气验收标准的认识和重视程度。
天然气安装工程验收制度第一章总则第一条为规范天然气安装工程的验收工作,保障工程质量,确保施工安全,促进天然气行业健康发展,特制定本制度。
第二条本制度适用于天然气安装工程的验收工作,包括新建天然气管道、调压站、换热站等项目的验收工作。
第三条本制度内容包括验收范围、验收程序、验收要求、验收标准等内容。
第四条天然气安装工程的验收应当遵循“公开、公正、公平”的原则,确保验收结果真实可靠。
第五条天然气安装工程施工单位应当按照国家有关规定组织验收,并承担相应的安全责任。
第六条本制度由天然气行业主管部门负责解释和监督执行。
第二章验收范围第七条天然气安装工程的验收范围包括但不限于以下内容:(一)工程质量的验收,包括管道焊接质量、防腐涂料质量、防护措施等;(二)施工现场的环境验收,包括施工现场的卫生整洁、安全管理等;(三)安装设备的验收,包括调压站、换热站等设备的安装质量和性能测试。
第八条天然气安装工程应当按照国家相关标准和规范进行验收,确保施工质量和安全性符合要求。
第九条验收范围还应根据具体工程的性质和规模确定,确保验收工作的全面性和准确性。
第十条验收范围的划分应当明确,以便验收人员能够按照要求进行验收工作。
第三章验收程序第十一条天然气安装工程的验收程序分为前期准备、实地验收和报告编制三个阶段。
(一)前期准备:包括确定验收时间、组织验收人员、分配工作任务等。
(二)实地验收:验收人员前往施工现场进行实地验收,按照验收要求进行检查和测试。
(三)报告编制:验收人员提交验收报告,确定验收结果,并提出合理建议。
第十二条天然气安装工程的验收应当由专业人员和相关单位共同组成验收小组,共同参与验收工作。
第十三条验收小组应当尽职尽责,按照程序要求进行验收,确保验收结果的真实可靠。
第十四条验收小组应当严格按照验收标准和规范进行验收,不得有违规行为。
第十五条天然气安装工程的验收工作应当定期进行,随时接受监督和检查。
第四章验收要求第十六条验收人员应当具有相关的资质和经验,确保验收结果的科学性和可信度。
燃气工程施工验收形式一、概述燃气工程是城市基础设施的重要组成部分,涉及到千家万户的日常生活。
为确保燃气工程质量、安全施工和供气安全,我国制定了一系列的燃气工程施工及验收规范。
本文将详细介绍燃气工程施工验收的形式和程序。
二、燃气工程施工验收形式燃气工程施工验收主要包括以下几种形式:1. 竣工验收:燃气工程施工完毕后,施工单位应向建设单位提交竣工报告,申请竣工验收。
竣工验收由建设单位组织,验收组应由项目经理、设计、施工、监理、监督、输配等有关单位的代表组成。
验收程序包括:项目经理组织验收会议、施工单位介绍施工情况、监理单位介绍监理情况、验收人员核查质包资料,并到现场检查。
2. 试运行验收:燃气工程竣工后,应进行试运行。
试运行应按照设计文件和相关规定进行,试运行合格后,方可投入正式运行。
试运行验收由建设单位组织,验收组应由设计、施工、监理、监督等有关单位的代表组成。
3. 质量验收:燃气工程施工单位应对工程的施工质量进行自检,合格后报监理单位验收。
各分项工程应按施工技术标准进行质量控制,每个分项工程完成后进行检验,相关各分项工程之间,应进行交接检验。
隐蔽分项工程应进行隐蔽验收,未经检验或验收不合格,不得进行下道工序。
4. 安全验收:燃气工程施工安全验收主要是对施工现场的安全管理、安全设施、安全防护等进行检查。
施工单位应建立健全的安全管理制度,确保施工安全。
安全验收由建设单位组织,验收组应由安全监管、施工、监理等有关单位的代表组成。
三、燃气工程施工验收程序燃气工程施工验收的程序如下:1. 施工单位完成施工后,向建设单位提交竣工报告,申请竣工验收。
2. 建设单位组织验收组,对燃气工程进行验收。
验收组应由项目经理、设计、施工、监理、监督、输配等有关单位的代表组成。
3. 验收组听取施工单位对工程情况的介绍,审查施工单位的施工资料和质保资料。
4. 验收组进行现场检查,对工程的施工质量、安全设施、环境保护等进行查验。
城镇燃气场站施工及验收规范1.1一般规定1.1.1 燃气场站施工前必须作出详尽的施工方案,并经有关部门审查通过后方可进行施工。
1.1.2燃气场站的消防、电气、采暖与卫生、通风与空气调节等配套工程的施工与验收应符合国家有关标准的要求。
1.1.3 燃气场站使用的压力容器必须符合国家有关规定,产品应有齐全的质量证明文件和产品监督检验证书(或安全性能检验证书)方可进行安装。
1.1.4 压力容器的安装应符合国家有关规定。
安全阀检测仪表应按有关规定单独进行检定。
阀门等设备、附件压力级别应符合设计要求。
1.1.5 站内各种设备、仪器、仪表的安装及验收应按产品说明书和有关规定进行。
1.1.6站内工艺管道施工及验收应按国家现行标准《石油天然气站内工艺管道工程施工及验收规范》SY0402执行,并应符合本规范第10章的规定。
1.1.7 设备基础的施工及验收应符合现行国家标准《混凝土工程施工质量验收规范》GB50204规定。
1.1.8储气设备的安装应按国家现行标准《球形储罐施工及验收规范》GB50094、《金属焊接结构湿气式气柜施工及验收规范》HGJ212执行。
1.1.9机械设备的安装及验收应按现行国家标准《机械设备安装工程施工及验收通用规范》GB50230执行。
1.1.10压缩机、风机、泵及起重设备的安装应按现行国家标准《压缩机、风机、泵安装工程施工及验收规范》GB50275及《起重设备安装工程施工及及验收规范》GB50278执行。
1.1.11场站内的燃气管道安装完毕后必须进行吹扫和压力试验,并应符合下列规定:1场站内管道的吹扫和强度试验应符合本规范第12章的规定;2埋地管道的严密性试验应符合本规范第12章的规定;3地上管道进行严密性试验时,试验压力应为设计压力,且不得小于0.3Mpa;试验时压力应缓慢上升到规定值,采用发泡剂进行检查,无渗漏为合格。
其他要求应符合本规范第12.4节的规定。
1.2储配站1.2.1储配站内的各种运转设备在安装前应进行润滑保养及检验。
天然气工程竣工验收方案为了保障天然气工程的安全、高效、稳定运行,保护环境和人民的生命财产安全,加强对天然气工程建设的质量监督和管理,提高工程质量,根据《天然气工程建设管理办法》等相关规定,制定本方案。
一、验收范围1. 天然气井口设施、管道输送系统、调压调储设施、城市天然气管网、LNG接收站、CNG 加气站、天然气分布站等设施工程。
2. 相关环保、安全、节能附件工程。
二、验收原则1. 严格按照国家有关标准和规范要求进行验收,确保工程质量合格。
2. 注重环保、安全、节能等相关工程的验收,保障人民生命财产和环境安全。
3. 采取科学、客观、公正的态度对工程质量进行评价,确保验收结果真实可靠。
4. 确保验收过程公开透明,接受社会公众监督。
三、验收程序1. 登记备案。
天然气工程建设单位在工程竣工前,应向相关部门提出竣工验收申请,并提交相关资料备案。
2. 验收准备。
天然气工程建设单位按要求准备验收材料、技术资料、工程资料等,并邀请有资质的验收单位参与。
3. 验收评审。
验收单位组织专业技术人员对天然气工程的设计文件、施工质量、工程竣工情况进行评审。
4. 现场检查。
验收单位组织专业技术人员对天然气工程的施工现场、设施设备进行现场检查及测试。
5. 结论形成。
验收单位综合评价天然气工程建设项目的设计、施工、竣工情况,形成验收结论。
四、验收内容1. 天然气井口设施的验收:包括井口的结构、布置、附属设备、自动控制系统等。
2. 管道输送系统的验收:包括管道的材质、规格、敷设方式、焊接质量等。
3. 调压调储设施的验收:包括调压调储站的结构、控制系统、安全防护设施等。
4. 城市天然气管网的验收:包括管网的布置、埋设深度、阀门、检修井等设施的验收。
5. LNG接收站的验收:包括LNG接收站的储罐、卸车设施、燃气发生器等设备的验收。
6. CNG加气站的验收:包括CNG加气设施的压缩机、储瓶、计量设备等设备的验收。
7. 天然气分布站的验收:包括分布站的储气设施、分发设备、自动控制系统等设备的验收。
天然气站场的验收
当站内管线施工完毕并经系统试压合格后,就应对其进行验收,验收的根据是《长输管道站内工艺管线工程施工及验收规范》和设计要求。
一般是由施工单位、生产单位和设计单位共同对站内工艺管道进行检查和验收。
验收的具体要求如下:
l.输气站场工艺安装应符合设计和生产要求。
流程合理、安装正确、设备、管子稳固牢靠、便于操作和维护保养。
2.管线进行吹扫时应另设吹扫口,不准许脏物进入输气站设备。
特殊情况下,吹扫后应对设备、阀门重新清洗。
3.计量装置的安装应符合计量规程。
4.输气站内所安装的各种仪表必须是经过校验、有出厂合格证的合格产品。
无论是就地安装,还是墙上安装或表板安装,必须保证仪表平正,工作时不得有振动现象。
5.仪表与节流装置或取压点连接的导压管路应该保持垂直或与水平之间呈不小于1:10的倾斜,导压管的转弯处必须光滑圆弧过渡,导压管平面布置整齐、美观。
6.调压阀选择合适,灵敏可靠、密封不漏,站内汇管、分离器、收发球筒、各类阀门经单体强度和严密性试压合格,并且全站整体设备试压合格。
7.站内阀门应操作灵活,性能可靠。
站场设备无锈、漏、滴现象。
加热装置(锅炉、水套炉)安装正规、试压合格,经试运转满足
生产和设计要求。
8.绝缘法兰不漏电、效果良好。
9.站场有一套完整的防雷、防火、防爆安全装置以及环保设施。
站内工艺管线工程竣工后,施工单位必须提供以下技术资料:
站内工艺管线施工竣工图设计修改通知单和联络单、隐蔽工程检查验收记录、管线试压记录、焊缝探伤汇总表。
阀门检查试压记录、原材料合格证等。
当工程验收完毕后,就可由施工单位整理装订成册,交给建设单位签字后存档
新管线站场运行前的准备工作
准备好技术熟练、有一定操作经验和处理问题能力的技术和操作人员上岗。
b)配齐各种消防设施和消防器材,使其处于备用状态。
c)配齐各种检修、抢修工具、器材和耗材,准备一定数量的设备易损配件,特别是调压、计量设备。
d)建立可靠的规章制度、操作记录和记录表格、操作规程。
e)对上岗人员进行必要的安全教育,要求上岗人员必须持有上岗操纵证,否则不能上岗操作。
f)对设备各密封点进行检查紧固,不得有渗漏现象,对各仪表进行检查校验、调整、设定。
g)对站场安全阀进行校验设定。
h)作好供、用气单位协调工作,签好试运行期间的供用气协议,作
到气量心中有数。
i)作好管线、站场周围的环境及外围工作。
天然气管线投产升压注意事项
一、投产前的准备工作
(1)对各站水、电、通讯系统、仪表、自控系统进行全面检查。
(2)逐个检查阀门的开关是否灵活,开关状态是否正确。
(3)逐个检查工艺设备的标识、标牌是否齐全。
(4)暂不投用的管道、预留端处应在阀门后加装盲板。
(5)逐项检查投产所需物资是否到位。
(6)检查投产有关的人员、车辆是否齐全。
(7)检查抢修方案中的项目、措施是否齐全合理。
(8)检查安全措施是否全部得到落实。
(9)检查投产必备条件是否全部得到落实。
(10)站场工艺管网施工,吹扫,试压完毕,
(11)消防系统施工完毕,经消防部门检查验收合格,能够正常使用。
(12)站场防雷击装置,检查验收合格。
(13)站场接地网接地电阻检查测试合格。
(14)站场消防器材按规定配备到位,安全警示牌悬挂位置醒目。
(15)投产监护用的消防车已落实到位。
(16)气体分析系统(色谱分析,H2S分析,水露点分析)调试完毕,能够正常运行。
(17)与上游供气单位、供电单位达成协议,通讯联络器材(手机、对讲机)配备到位。
(18)对所有参加投产人员和现场土建施工队伍进行安全教育,并撤离一切火种火源。
(19)投产和生产运行所需表格和记录本准备完毕。
(20)相关设备厂家和施工单位到场待命。
二、投产中的注意事项
1、投产现场人员尽量减少。
2、必须听从指挥。
3、升压要缓慢。
4、投产后的检查要到位。
5、注氮量控制要合理。
6、气流速度控制要合理。
7、仪表开度适中。
8、站内管网投产后要进行吹扫。
9、投产后要进行排污。
三、投产中易出现的问题及处理
(一)干线管道的泄露
1、发现泄露,即时组织人员、机具进行泄漏点查找
2、找到泄漏点后,根据情况判断是否放空,开辟进站道路
3、进行工艺流程的切换进行放空,同时调整管道的运行方式
4、进行放空管道的氮气置换
5、组织人员挖作业坑,组织调运抢险用的工器具,如管材、机具等
6、进行割管、吊管、封堵、组对、焊接、检测、防腐
7、检测合格后,进行置换
8、收球
9、升压
(二)法兰泄露
1、发现泄露,切断泄露管段并进行放空;
2、对泄露法兰重新进行紧固
3、如果紧固后不能消除泄露,则拆除泄露法兰,更换垫片后紧固(三)阀门或执行机构引压管或GOV引压管焊接处漏气)
1、应挖出引压管的根部阀,关闭根部阀
2、打开排污嘴进行放空
3、进行泄露管段的置换
4、对泄露处进行补焊,消除故障
1、对于卡连接引压管,泄压后,应用扳手慢慢紧固;
2、如还泄露,应将卡套拆开,重新对准后紧固
3、如不能消除,更换卡套或重新配管。
(四)对于涡轮流量计的投用
1、新安装或修理的管路必须进行吹扫。
吹扫管路时,必须拆下流量计,必须用短节代替流量计吹扫。
2、流量计管路投产时,应缓慢升压,逐步增加流速。
停产时应缓慢
降压。
3、防止管道内的焊渣、石子打碎涡轮流量计的叶轮和轴承。
(五)站内停电
1、应启动备用电源
2、进行电力抢修
3、如无备用电源,应判断UPS所能支撑的时间,寻找备用电源。
如移动发电机组等
4、将站内设备设置为手动
5、如计量系统停电后,应在不停输的情况下,与下游协商,以下游用户的计量为准。
(六)对于气动执行机构安装错误的调整
1、对于气动执行机构,用于截断和放空功能的执行机构的安装方式不一样
2、如果安装错误
3、调整执行机构,旋转180度或调整阀门,旋转180度。
(七)放空管路的气动阀门突然失控放空
1、应先截断气动阀门前的手动阀门
2、如因控制气动阀门的卡件故障,则更换卡件
3、如程序问题,则查明原因。
4、如中间线路,如浪涌保护器或保险烧坏或电磁阀故障,应更换。
5、如执行机构的气动管路泄露或压力不够,应消除故障。
