广联达软件常用定额子目表(五)落水管WBA7-7 PVC落水管ф75mm mWBA7-8 PVC弯头ф75mm 个WBA7-9 塑料雨水口方形(接口直径)ф75mm 个WBA7-10 塑料水斗方形(接口直径)ф75mm 个A7-106 塑料(PVC)落水管φ100mm mA7-107 塑料(PVC)落水管φ150mm mA7-108 塑料雨水口方形(接口直径) φ100mm 个A7-109 塑料雨水口方形(接口直径) φ150mm 个A7-110 塑料水斗方形(接口直径) φ100mm 个A7-111 塑料水斗方形(接口直径) φ150mm 个WBA7-13 PVC阳台排水管单阳台组WBA7-13 PVC阳台排水管单阳台组WBA7-15 阳台PVC落水管ф50 斜长1000mm 组WBA7-16 阳台PVC落水管ф50 斜长每增100mm 组广联达软件常用定额子目表(四)门窗工程B4B-92 钢质防火门B4B-11 实心门防火板门平面B4-35 无纱镶板门单扇无亮门框扇制安B4-282 防盗门窗安装钢防盗门B4-278 塑料门带亮B5B-102 防火涂料B5B-104 水性水泥漆二遍B5B-128 防火漆每增减一遍B5B-124 防火漆B5-173 防火漆三遍+1×(B5-175)B4-291 塑钢推拉窗B5-173 防火漆三遍+1×(B5-175)B5-5 底漆一遍刮腻子调合漆三遍单层木门B4-437 木门窗运输运输距离(km以内)B4-442 镶板,胶合板,半截玻璃门不带纱门单扇无亮樘WBA5-5 百页钢门制作(拉闸门)WBA5-6 百页钢门安装(拉闸门)其他构件混凝土A4-52 其他压顶C20A4-53 其他池槽C20A4-54 其他门框C20A4-55 其他台阶C20A4-56 其他扶手C20A4-57 零星构件C20A4-58 明沟、散水砼明沟其他构件模板A10-114 楼梯直形木模板木支撑10m2A10-115 楼梯圆弧形木模板木支撑10m2A10-116 阳台、雨蓬直形木模板木支撑10m2A10-117 阳台、雨蓬圆弧形木模板木支撑10m2A10-118 台阶木模板木支撑10m2A10-119 栏板、遮阳板木模板木支撑100m2A10-120 门框木模板木支撑100m2A10-121 暖气沟电缆沟木模板木支撑100m2A10-123 零星构件木模板木支撑100m2A10-124 扶手木模板木支撑100m广联达软件常用定额子目表(三)厨房、卫生间工程A7-152防水砂浆平面A7-153防水砂浆立面A7B-65平、立面PW 防水涂料B1-15垫层炉渣水泥石灰拌合B1-17垫层混凝土垫层B1-26找平层细石混凝土厚度30mmB1-26找平层细石混凝土厚度每增减5mmB1-19找平层水泥砂浆砼或硬基层上厚度20mm屋面工程A8-212屋面保温现浇水泥珍珠岩B1-20找平层水泥砂浆填充材料上厚度20mmFSMJ+JBMJA7-45油毡屋面改性沥青防水卷材屋面热熔单层FSMJ+JBMJA7-134刷冷底子油第一遍FSMJ+JBMJA7-46油毡屋面改性沥青卷材屋面分格缝上点粘300宽A7-42油毡屋面改性沥青防水卷材屋面条铺A7-184填缝建筑油膏A8-249楼地面隔热聚苯乙烯泡沫塑料板A7B-12屋面及防水工程屋面防水、排水覆土屋面及撒砂过滤层砂石A7B-59纤维布隔离层A8B-21保温隔热屋面屋面保温层排气管安装A8B-20保温层排气孔安装PVC管A7-26彩色波形板屋面A7-27彩色波形板屋脊WBA7-28混凝土泛水角装饰装修B1-19找平层水泥砂浆砼或硬基层上厚度20mmB1-81彩釉砖楼地面(每块周长) 1200mm 以内水泥砂浆B2-25墙面、墙裙水泥砂浆15+5mm 砖墙B2-26墙面、墙裙水泥砂浆15+5mm 混凝土墙B2-216镶贴块料面层瓷板200×300 砂浆粘贴内墙面B3-2混凝土面天棚水泥砂浆B7-3装饰简易内脚手架装饰内脚手架简易(3.6m以内) 内墙、柱、面B7-4装饰简易内脚手架装饰内脚手架简易(3.6m以内) 天棚、面B5-274丙烯酸有光外用乳胶漆清水墙B2-90装饰抹灰结合层换算水泥砂浆每增减2mm 掺107胶B1-31水泥砂浆踢脚板(底12mm 面8mm)B1-28水泥砂浆楼梯面厚20mmB1-84彩釉砖楼地面(每块周长) 2400mm 以内水泥砂浆广联达软件常用定额子目表(二)外墙子目表WBA8-3胶粉聚苯颗粒外墙外保温砂浆涂料饰面厚度20mmB2-90装饰抹灰结合层换算水泥砂浆每增减2mm 掺107胶A11-5外脚手架钢管双排20m以内(应加窗面积)A11-17外脚手架安全围护网1-8层檐高(m以内) 28(应加窗面积)楼梯A4-50现浇混凝土构件整体楼梯C20A10-114其他楼梯直形木模板木支撑B2B-2混凝土凿毛全部B2-112增减一遍素水泥浆有107胶A10-113板支撑高度超过3.6m每超过1m 木支撑建筑面积A11-1综合脚手架建筑面积A12-1建筑物垂直运输20m(6层)以内卷扬机施工B7-1满堂脚手架满堂脚手架基本层3.6m高台阶A3-99砖砌台阶混合砂浆M5A10-30混凝土基础垫层木模板木支撑A4-11现浇混凝土构件基础垫层C10B1-29水泥砂浆台阶面厚20mmB1-30水泥砂浆加浆抹光随捣随抹(厚5mm)A4-60水泥砂浆防滑坡道坡道A1-39回填土夯填(坡道)A10-30混凝土基础垫层木模板木支撑(坡道)A3-1水泥砂浆砖基础水泥砂浆M5(坡道)B1-30水泥砂浆加浆抹光随捣随抹(厚5mm)(坡道)B1-27水泥砂浆楼地面厚20mm(坡道)B1-17垫层混凝土垫层(坡道)A4-60 水泥砂浆防滑坡道100m2散水A4-59现浇混凝土构件明沟、散水砼散水面层一次抹光(散水)A10-126 其他砼散水100m2D2-422机械切缝锯缝机切缝缝宽6mm 缝深(cm) 5(散水)D4-424人工填灌缝塑料油膏缝宽6mm 缝深(cm) 5(散水)广联达软件常用定额子目表(一)楼层框架柱子目表A4-22 矩形柱C20 10m3A4-23 圆柱C20 10m3A4-24 异形柱C20 10m3A4-25 构造柱C20 10m3A4-26 小立柱C20 10m3A10-51 矩形柱九夹板模板木支撑100m2A10-52 矩形柱木模板木支撑100m2A10-55 异形柱九夹板模板木支撑A10-56 异形柱木模板木支撑100m2A10-57 圆形柱木模板木支撑100m2A10-58 构造柱木模板木支撑100m2B2B-2混凝土凿毛全部B2-112增减一遍素水泥浆有107胶A10-60柱支撑高度超过3.6m 每增加1m 木支撑框架梁子目表A4-27 基础梁C20 10m3A4-28 单梁,连续梁,悬臂梁C20A4-29 T.+I异形梁C20A4-30 圈梁C20 10m3A4-31 过梁C20 10m3A4-32 弧形梁拱形梁C20A10-63 基础梁九夹板模板木支撑100m2A10-70 过梁九夹板模板木支撑100m2A10-72 拱形梁木模板木支撑100m2A10-73 弧形梁木模板木支撑100m2A10-74 T+I异形梁木模板木支撑100m2A10-67 单梁、连续梁九夹板模板木支撑100m2A10-68 单梁、连续梁木模板木支撑100m2A10-63 基础梁九夹板模板木支撑100m2A10-76 圈梁、压顶直形九夹板模板木支撑100m2A10-80 梁支撑高度超过3.6m每超过1m 木支撑100m2B2B-2混凝土凿毛全部B2-112增减一遍素水泥浆有107胶现浇板A4-40 有梁板C20 10m3A4-41 无梁板C20 10m3A4-42 平板C20 10m3A4-43 拱板C20 10m3A4-44 栏板C20 10mA4-45 挑檐天沟C20 10m3A4-46 双层拱型屋面板C20 10m3A4-47 板雨蓬C20 10m2A4-48 板阳台C20 10m2A4-49 遮阳板C20 10m2A10-97 有梁板九夹板模板木支撑100m2A10-101 无梁板九夹板模板木支撑100m2A10-105 平板九夹板模板木支撑100m2A10-107 拱形板木模板木支撑100m2A10-110 双层拱形屋面板九夹板模板木支撑 100m2A10-113 板支撑高度超地3.6m每超过1m 木支撑100m2 B2B-2混凝土凿毛全部B2-112增减一遍素水泥浆有107胶。
附件:全回转全套管成孔灌注桩定额子目(试行)说明一、本定额子目适用于我市范围内建筑、市政、轨道交通等工程的全回转全套管成孔灌注桩工程。
二、本定额子目适用于桩径2m以内的全回转全套管成孔灌注桩工程。
全回转钻机与旋挖钻或其他钻孔机械配合成孔均按本定额子目执行。
三、本子目按照单根桩长35m以内考虑;桩长在35m以上、45m以内的,子目人工费、机械消耗量乘以系数1.20。
四、全回转全套管成孔灌注桩总工程量(即灌注混凝土量)在150m3以内时,按照相应子目人工费、机械消耗量乘以系数1.25。
五、钢套管、刀具、钢丝绳等摊销材料正常使用过程中的损耗已在全回转全套管成孔灌注桩子目中综合考虑。
其中钢套管厚度按30mm厚编制,包含合金套管接头及加工费用,实际不同时可调整单价。
六、本定额子目中混凝土用量按充盈系数1.10,材料损耗率1%,如混凝土用量与设计不同时,可按照设计要求调整,其他不变。
七、本定额子目未包含桩钢筋笼制作、安装,发生时另按各专业定额中桩钢筋笼制作、安装子目计取。
八、本定额子目未包含土石方外运,发生时另按相应运输子目执行。
九、本定额子目人工、材料、机械台班单价按照2019年9月《深圳建设工程价格信息》取定,定额中各项费用的取费标准按照《深圳市建设工程费率标准(2018)》计算,实际不同时可调整。
工程量计算规则一、全回转全套管成孔灌注桩成孔工程量按打桩前自然地坪标高至设计桩底标高的成孔深度乘以设计桩径截面积,以“m3”计算。
二、全回转全套管成孔灌注桩入岩增加费按设计入岩深度乘以设计桩径截面积,以“m3”计算。
三、灌注桩混凝土浇捣的工程量按照设计桩径截面积乘以设计桩长另加加灌长度(包括桩尖),以“m3”计算。
设计有规定加灌长度的,按设计要求计算,无规定者,加灌长度按0.5m计算。
全回转全套管成孔灌注桩子目(试行)工作内容:准备工作、钻机就位,履带式起重机就位,吊装安放钢套管,套管钻进,接套管,出渣,渣土清理,清孔,测量,拔出钢套管等。

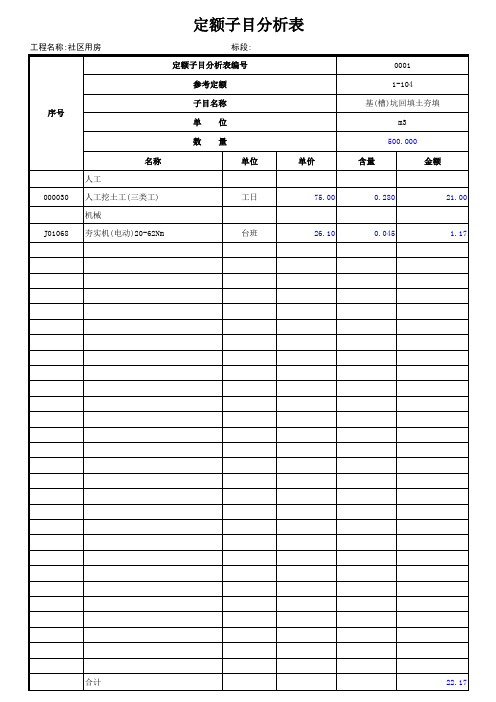

广联达计价软件清单单价构成分析编制人:蕙茹芷水QQ:451906814表一:广联达清单计价软件清单项表二:广联达清单计价软件清单项-查看单价构成节点图表三:广联达清单计价软件清单项定额子目-工料机显示节点图《建设工程工程量清单计价规范》有关规定工程量清单计价中,综合单价的计算和编制按以下程序表确定:一.以直接费为计算基础 二.以人工费为计算基础1 人工费 工日消耗量×单价 1 人工费 工日消耗量×单价2 材料费 材料消耗量×单价 2 材料费 材料消耗量×单价3 机械使用费 机械消耗量×单价 3 机械使用费 机械消耗量×单价4 小计 ⑴+⑵+⑶ 4 小计 ⑴+⑵+⑶5 现场经费 ⑷×费率 5 现场经费 ⑴×费率6 直接费 ⑷+⑸ 6 直接费 ⑷+⑸7 企业管理费 ⑹×费率 7 企业管理费 ⑴×费率8 利润 [⑹+⑺]×费率 8利润 [⑹+⑺]×费率9风险费用 ⑹×费率 9风险费用 ⑹×费率10综合单价⑹+⑺++⑻+⑼ 10综合单价⑹+⑺++⑻+⑼(1) 表二中单价这列是怎么得来?分析:依据《建设工程工程量清单计价规范》分析清单项目中人材机的中和综合单价是由定额子目各个单价组合而来A (表二)人工费=(表三)市场单价*含量+其他人工费B (表二)材料费=(表三)材料费含量*市场单价+其他材料费C (表二)机械费=(表三)机械费+其他机械费D=A+B+CE 现场经费=以上(人+材+机)*费率% =D*费率%F 直接费=人+材+机+现场经费=D+E =D+EG 企业管理费=直接费*费率%=F*费率% =F*费率%H 利润=(直接费+企业管理费)*费率% =(F+G) *费率%I 风险费=直接费*费率% =F*费率%综合单价=直接费+企业管理费+利润+风险费用=F+G+H+I(2)我们通过实际数据来验证一下上面所说得出的结论。
第一章土石方工程1.人工土方子目按干土编制,湿土以人工乘以1.18系数。
挖湿土并排水每100m3湿土增加Ф50潜水泵5台班。
2.在有挡土板支撑下挖土方时,实挖体积以人工乘以1.43系数。
3.挖桩间土方时,按实挖体积(扣除桩体积占用体积)以人工乘以1.5系数。
4.人工挖桩孔,深度超过12m时,16m以内按人工用量乘以1.3系数,20m以内乘以1.5系数。
5.机械土方子目按天然含水率制定,若含水率大于25%时,子目人工、机械乘以1.15系数。
6.土方运输无法按自然方计算时,按照压实体积乘以1.22系数。
灰土在场外拌和时,灰土运输量按压实体积乘以1.31系数。
第二章桩基工程1. 在砂石层注浆,人工、机械、材料含量乘以1.2系数。
2. 在桩间补桩或在强夯后的地基打桩,在打过灰土挤密桩后的场地打混凝土灌注桩时,人工、机械、材料乘以1.15系数。
3. 凿桩头砼渣外运以凿除体积乘以1.25系数套用第一章自卸汽车运渣子目。
第四章混凝土及钢筋工程1.混凝土的损耗率为1.5%,其中制作0.2%、运输0.8%、成型0.5%。
2.钢筋笼套用本章相应子目,并每吨增加30KV·A交流电焊机0.9台班、电焊条3.5KG。
3.马凳筋如没有规定,按间距1m计算,长度为2H+20cm。
4.梁下部设计的双排筋且上排无法与箍筋连接固定时,需设置垫筋,其长度L=B(梁宽)-5cm,按Ф25计算,并入Ф10以上钢筋内。
梁长小于等于6m时,按4处计算。
大于6m时,按5处计算。
5.圆弧型带基,半径9m以内者执行带基子目乘以1.4系数。
6.单面支模的“墙”,模板套用相应墙的子目乘以0.6系数。
7.圆弧形挑沿半径小于9m时,执行“挑沿、天沟”子目乘以1.2系数。
8.制作圆形柱执行“捣制圆形柱”子目,踏步和旋梁按“普通楼梯”子目乘以1.5系数,预制同心圆楼梯执行“预制零星构件”子目。
9.捣制普通楼梯按一般建筑双向楼梯考虑,如单坡直行楼梯按捣制普通楼梯子目乘以1.2系数;三折楼梯按捣制普通楼梯乘以0.9系数。
