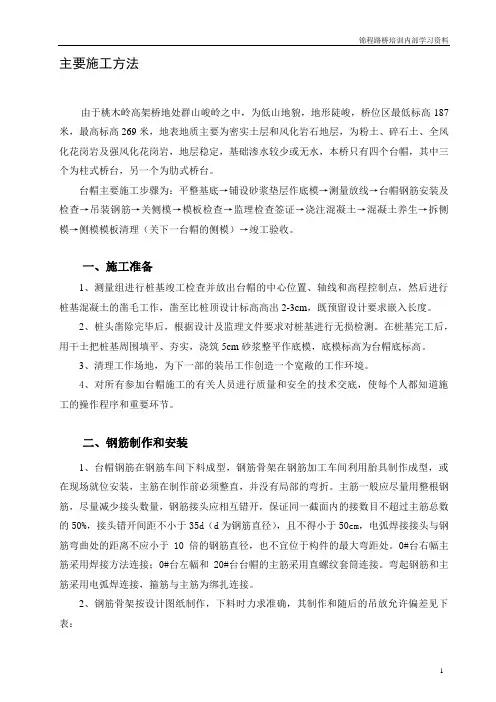

主要施工方法由于桃木岭高架桥地处群山峻岭之中,为低山地貌,地形陡峻,桥位区最低标高187米,最高标高269米,地表地质主要为密实土层和风化岩石地层,为粉土、碎石土、全风化花岗岩及强风化花岗岩,地层稳定,基础渗水较少或无水,本桥只有四个台帽,其中三个为柱式桥台,另一个为肋式桥台。
台帽主要施工步骤为:平整基底→铺设砂浆垫层作底模→测量放线→台帽钢筋安装及检查→吊装钢筋→关侧模→模板检查→监理检查签证→浇注混凝土→混凝土养生→拆侧模→侧模模板清理(关下一台帽的侧模)→竣工验收。
一、施工准备1、测量组进行桩基竣工检查并放出台帽的中心位置、轴线和高程控制点,然后进行桩基混凝土的凿毛工作,凿至比桩顶设计标高高出2-3cm,既预留设计要求嵌入长度。
2、桩头凿除完毕后,根据设计及监理文件要求对桩基进行无损检测。
在桩基完工后,用干土把桩基周围填平、夯实,浇筑5cm砂浆整平作底模,底模标高为台帽底标高。
3、清理工作场地,为下一部的装吊工作创造一个宽敞的工作环境。
4、对所有参加台帽施工的有关人员进行质量和安全的技术交底,使每个人都知道施工的操作程序和重要环节。
二、钢筋制作和安装1、台帽钢筋在钢筋车间下料成型,钢筋骨架在钢筋加工车间利用胎具制作成型,或在现场就位安装,主筋在制作前必须整直,并没有局部的弯折。
主筋一般应尽量用整根钢筋,尽量减少接头数量,钢筋接头应相互错开,保证同一截面内的接数目不超过主筋总数的50%,接头错开间距不小于35d(d为钢筋直径),且不得小于50cm,电弧焊接接头与钢筋弯曲处的距离不应小于10 倍的钢筋直径,也不宜位于构件的最大弯距处。
0#台右幅主筋采用焊接方法连接;0#台左幅和20#台台帽的主筋采用直螺纹套筒连接。
弯起钢筋和主筋采用电弧焊连接,箍筋与主筋为绑扎连接。
2、钢筋骨架按设计图纸制作,下料时力求准确,其制作和随后的吊放允许偏差见下表:3、钢筋绑扎必须牢固,要有足够的刚度以保证钢筋骨架起吊时无明显变形并能够入模,在必要时可以采用点焊的形式加固。
墩柱(台帽)施工方案(一)(待续)墩柱(台帽)施工方案(一)(待续)一、前言墩柱(台帽)施工方案是指在建筑、桥梁等工程中,对墩柱(台帽)进行具体施工的方案。
本文档将详细介绍墩柱(台帽)施工步骤、工艺要求等内容,以确保施工质量达到预期目标。
二、定位和作用墩柱(台帽)是支撑梁体的重要构件,承受着来自上部结构的荷载,并将荷载传递到地基上。
墩柱(台帽)施工必须符合相关规范要求,确保其稳定性和安全可靠性。
三、施工步骤1. 准备工作1.1 确定施工范围和定位1.2 对施工现场进行清理和平整1.3 安排施工人员和施工设备2. 浇筑混凝土2.1 混凝土配合比设计2.2 进行浇筑前的材料检查2.3 搅拌混凝土2.4 进行浇筑和振捣2.5 浇筑后对混凝土进行保护3. 砼养护3.1 混凝土养护期3.2 养护方式3.3 养护期间的检查和维护4. 墩台剪力墙施工4.1 进行墩台剪力墙的施工前准备4.2 进行模板安装4.3 进行剪力墙混凝土浇筑4.4 混凝土浇筑后的处理四、工艺要求1. 混凝土配合比:按照设计要求配制合理的混凝土配合比,确保混凝土的强度和耐久性。
2. 混凝土浇筑:采用适当的浇筑方法,避免混凝土中的空隙和气孔。
3. 养护期间的监测:对混凝土进行定期检查和维护,确保其在养护期间达到设计要求。
4. 剪力墙施工:按照设计要求进行墩台剪力墙的施工,确保墩台剪力墙的稳定性和安全性。
五、附件本文档涉及的附件包括施工图纸、混凝土配合比设计表、施工设备清单、施工人员名单等。
法律名词及注释:1. 墩柱(台帽):指建筑、桥梁等工程中承受上部结构荷载,并将荷载传递到地基上的重要构件。
注:本文档仅供参考,具体施工需根据实际情况进行调整。
----------墩柱(台帽)施工方案(二)(待续)一、前言墩柱(台帽)施工方案是指在建筑、桥梁等工程中,对墩柱(台帽)进行具体施工的方案。
本文档将详细介绍墩柱(台帽)施工步骤、工艺要求等内容,以确保施工质量达到预期目标。
桥梁台帽施工方案
1、施工顺序:
基础处理→支架搭设→铺设底模→钢筋绑扎→立侧模→浇砼→拆侧模→养护。
2、施工方法:
(1)基底处理:支架下部做特殊处理,原地面夯实后,垫10cm 厚碎石,其上浇C15砼厚10cm每侧比盖梁边缘宽出0.5m,地坪上铺设[12槽钢,支架支撑在槽钢上。
(2)支架:采用Φ48钢管搭设满堂脚手架沿盖梁方向纵向间距0.6m横向间距0.5m,并设置扫地杆和剪刀撑,最上一层水平杆要严格控制好标高,以便在支模时尽量少用木楔,减少沉降。
支架搭设后须经专人检查,合格方可进行下一道工序的施工。
(3)模板:由于本桥盖梁尺寸均完全相同为提高砼表面质量,采用木模板,底模配2套,侧模1套,拉筋形式采用外拉筋加固,不设内拉筋,以确保表面光滑颜面一致。
(4)钢筋:采用集中下料,现场放大样,绑扎骨架,骨架钢筋连接形式采用焊接,主筋接头采用对焊,并按规范要求错开。
对焊施工前要做原材料和对焊试件的检验,合格后方可施工。
(5)砼:盖梁砼为C30,采用商品砼,利用泵车浇注,分层灌注和捣固密实,灌注高度不超过2m。
灌注开始墩身底部铺设与砼相同级强度的砂浆厚度3cm,灌注速度控制2m/h,砼流动性随高度上升进行递减调整。
捣固采用插入式振捣棒振捣,养生采用外包塑料薄
膜封闭,利用自身水分养生。
3、质量标准:
顶面高程:<±5mm 平整度:<2mm/2m直尺
轴线位移:<8mm 宽度:+15mm -8mm 高度:+5mm , -8mm。
主要施工方法由于桃木岭高架桥地处群山峻岭之中,为低山地貌,地形陡峻,桥位区最低标高187米,最高标高269米,地表地质主要为密实土层和风化岩石地层,为粉土、碎石土、全风化花岗岩及强风化花岗岩,地层稳定,基础渗水较少或无水,本桥只有四个台帽,其中三个为柱式桥台,另一个为肋式桥台。
台帽主要施工步骤为:平整基底→铺设砂浆垫层作底模→测量放线→台帽钢筋安装及检查→吊装钢筋→关侧模→模板检查→监理检查签证→浇注混凝土→混凝土养生→拆侧模→侧模模板清理(关下一台帽的侧模)→竣工验收。
一、施工准备1、测量组进行桩基竣工检查并放出台帽的中心位置、轴线和高程控制点,然后进行桩基混凝土的凿毛工作,凿至比桩顶设计标高高出2-3cm,既预留设计要求嵌入长度。
2、桩头凿除完毕后,根据设计及监理文件要求对桩基进行无损检测。
在桩基完工后,用干土把桩基周围填平、夯实,浇筑5cm砂浆整平作底模,底模标高为台帽底标高。
3、清理工作场地,为下一部的装吊工作创造一个宽敞的工作环境。
4、对所有参加台帽施工的有关人员进行质量和安全的技术交底,使每个人都知道施工的操作程序和重要环节。
二、钢筋制作和安装1、台帽钢筋在钢筋车间下料成型,钢筋骨架在钢筋加工车间利用胎具制作成型,或在现场就位安装,主筋在制作前必须整直,并没有局部的弯折。
主筋一般应尽量用整根钢筋,尽量减少接头数量,钢筋接头应相互错开,保证同一截面内的接数目不超过主筋总数的50%,接头错开间距不小于35d(d为钢筋直径),且不得小于50cm,电弧焊接接头与钢筋弯曲处的距离不应小于10 倍的钢筋直径,也不宜位于构件的最大弯距处。
0#台右幅主筋采用焊接方法连接;0#台左幅和20#台台帽的主筋采用直螺纹套筒连接。
弯起钢筋和主筋采用电弧焊连接,箍筋与主筋为绑扎连接。
2、钢筋骨架按设计图纸制作,下料时力求准确,其制作和随后的吊放允许偏差见下表:3、钢筋绑扎必须牢固,要有足够的刚度以保证钢筋骨架起吊时无明显变形并能够入模,在必要时可以采用点焊的形式加固。

引言概述:台帽施工工法是指在建筑物屋顶边缘设置的一种结构,用于防水和保护屋顶。
本文将对台帽施工工法进行详细的介绍和分析,包括施工工序、材料选择、施工技术和质量控制等方面。
正文内容:1.台帽施工工法的选用原因1.1提高建筑物的防水性能1.2增强屋顶的结构强度1.3改善建筑物的外观效果2.施工工序2.1台帽设计和材料准备选择适合的台帽材料,如镀锌钢板或铝合金板根据建筑物的要求进行台帽设计,包括尺寸、形状和安装方式等2.2台帽安装前的准备工作清除屋顶表面的杂物和污垢检查屋顶的平整度和强度是否满足要求2.3台帽安装安装台帽支撑系统,确保其牢固和稳定将台帽板材按照设计要求剪裁和焊接将台帽板材固定在支撑系统上,采用螺栓或焊接连接2.4台帽施工工序的验收检查台帽的尺寸、形状和连接是否符合设计要求检查台帽的固定方式和连接强度是否合格3.材料选择3.1台帽板材镀锌钢板:具有优良的耐腐蚀性能和机械强度,适用于各种气候条件下的建筑物铝合金板:轻质耐腐蚀,能够满足对建筑物外观效果要求较高的项目3.2支撑系统材料钢结构:具有较高的强度和稳定性,适用于大型建筑物铝合金:轻质且耐腐蚀,适用于小型建筑物或装饰性较强的项目4.施工技术4.1台帽板材的剪裁和焊接使用专业的剪切机械将板材按照设计要求剪裁使用焊接技术将板材连接起来,确保连接牢固和密封性好4.2台帽板材的固定使用螺栓或焊接将板材固定在支撑系统上确保固定方式牢固可靠,能够抵抗风压和振动4.3施工现场的安全措施使用安全帽、手套和防滑鞋等个人防护装备设置警示标识,防止其他人员误入施工区域5.质量控制5.1施工前的检查检查台帽板材的质量和尺寸是否符合要求检查支撑系统的稳定性和牢固性5.2施工过程中的监测监测螺栓或焊接连接的质量和强度监测台帽板材的焊接缺陷和变形情况5.3施工后的验收检查台帽的外观效果和安装质量进行水压试验,确保台帽的防水性能总结:台帽施工工法在建筑物防水和保护屋顶方面具有重要作用。

涵洞台帽现浇施工工法1 前言我项目经理部城建民高速公路段2标,施工的涵洞通道台帽取的了业主监理的好评,根据其实工经验编制了本功法。
2 特点2.1 提高了涵洞通道的砼外观质量,混凝土表面平整光滑,色泽均匀,无碰损和污染,对拉螺栓及施工缝设置整齐美观,达到了清水混凝土标准。
2.2 施工工艺简单,质量可靠,施工安全。
3 适用围各类涵洞通道现浇台帽施工。
4 工艺原理通过对模板的加工、拼接、立模进行格的控制,对对拉螺栓的位置进行规整布置,对混凝土的制备和振捣进行控制,保证模板的刚度、强度、加工精度,保证模板表面平整、光滑、正、接缝密无漏浆,保证浇筑完成的混凝土外漏面达到清水混凝土的标准。
5 施工工艺流程及操作要点5.1 施工工艺流程台帽施工工艺流程为:台帽钢筋加工及安装安装台帽模板浇筑台帽砼砼养护5.2 操作要点5.2.1测量放样5.2.1.1 采用全站仪对台帽进行精确的放样。
5.2.1.2 根据放样点用墨线弹出立模边线5.2.2 台帽钢筋的加工及安装5.2.2.1台帽主筋已经预埋在,浇筑混凝土应检查其位置是否正确,混凝土浇筑时,禁碰撞台帽预埋筋,浇筑完成后再检查其位置。
明涵明通道钢筋按高程格控制其安装高度。
5.2.2.2 台帽横向防裂钢筋绑扎格控制其间距,钢筋搭接采用绑扎,按规定要求搭接两端做成弯钩。
5.2.2.3 钢筋保护层垫块采用专门厂家生产的混凝土垫块。
5.2.3 台帽模板5.2.3.1 钢筋报验合格后可以进行立模施工。
5.2.3.2 为了保证涵洞通道台帽表面平整光滑密实颜色一致,采用在模板加工厂加工好的钢模板,模板面板厚6mm。
模板在生产厂家进行试拼,经监理工程师和质检工程师共检合格后可起运,到工地后进行二次验收,合格后可用于工程。
5.2.3.3对拉螺栓位置应进行设计,保证纵横向在一条线上。
螺栓采用φ16的光圆钢筋制作,台帽截面围采用塑料套管,套管伸出模板并封堵密,防漏浆。
5.2.3.4 脱模剂的选用:脱模剂采用色拉油,涂刷必须均匀。
涵洞通道现浇混凝土墙身台帽施工工法(一)范本一:一.施工准备1.施工前的准备工作:(1)相关资料准备:设计图纸、施工方案、材料和设备清单等;(2)人员组织:指挥人员、施工人员、安全员等的合理组织安排;(3)材料设备准备:混凝土、钢筋、工具、模板等的采购和准备;(4)现场布置:施工场地的布置,包括搭建脚手架、搭建模板等。
二.基础处理1.基础清理:清除废弃物、杂草等,保持基础表面清洁;2.基础处理:检查基础的平整度和坚实性,并进行必要的修复。
三.模板安装1.模板制作:依据设计要求制作模板,包括板材选择、尺寸计算、加工等;2.模板安装:按照设计要求和现场实际情况进行模板的安装,注意模板的平整度和固定牢固性。
四.钢筋布置1.钢筋加工:根据设计要求将钢筋进行加工,包括弯曲、剪切等;2.钢筋安装:按照设计要求将钢筋放置在模板内,注意钢筋的位置、间距和固定牢固性。
五.混凝土浇筑1.混凝土搅拌:将水泥、砂、石子等按照一定比例进行搅拌;2.混凝土运输:将搅拌好的混凝土运输到现场,并保持混凝土的均匀性;3.混凝土浇筑:将混凝土均匀地倒入模板内,注意控制浇筑速度和压实度;4.振捣密实:使用振捣器对混凝土进行振捣,使其更加密实。
六.养护处理1.养护环境:保持施工现场的湿度和温度适宜,避免混凝土快速干燥和裂缝产生;2.养护期限:根据混凝土强度等要求,进行适当的养护时间;3.养护措施:采取适当的养护措施,如覆盖保湿、喷水养护等。
附件:本文档涉及的附件包括设计图纸、施工方案、材料和设备清单等。
法律名词及注释:1.施工方案:施工过程中的详细工作计划和实施措施。
2.模板:在混凝土浇筑过程中用于固定和成型的临时结构。
3.钢筋:用于增加混凝土结构强度和抗拉性能的钢铁材料。
范本二:一.施工准备1.资料准备:收集相关设计图纸、施工方案和技术资料;2.人员组织:指派施工人员,包括现场负责人、施工队伍等;3.材料设备准备:采购并检验混凝土、钢筋、模板等材料,租赁或购买必要的施工设备。

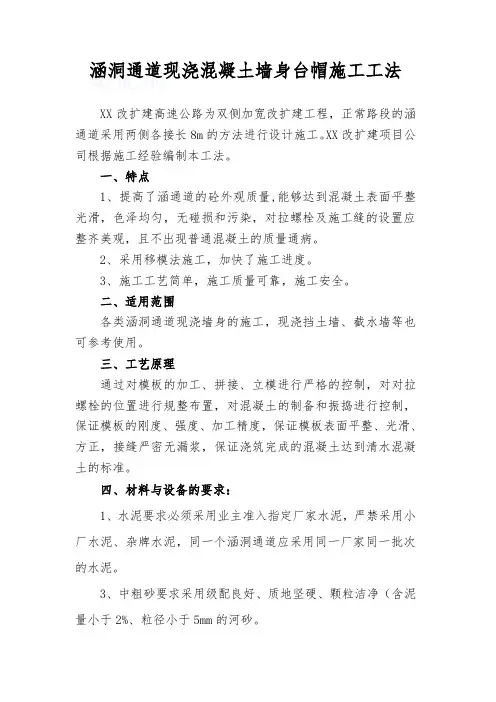

涵洞通道现浇混凝土墙身台帽施工工法XX改扩建高速公路为双侧加宽改扩建工程,正常路段的涵通道采用两侧各接长8m的方法进行设计施工。
XX改扩建项目公司根据施工经验编制本工法。
一、特点1、提高了涵通道的砼外观质量,能够达到混凝土表面平整光滑,色泽均匀,无碰损和污染,对拉螺栓及施工缝的设置应整齐美观,且不出现普通混凝土的质量通病。
2、采用移模法施工,加快了施工进度。
3、施工工艺简单,施工质量可靠,施工安全。
二、适用范围各类涵洞通道现浇墙身的施工,现浇挡土墙、截水墙等也可参考使用。
三、工艺原理通过对模板的加工、拼接、立模进行严格的控制,对对拉螺栓的位置进行规整布置,对混凝土的制备和振捣进行控制,保证模板的刚度、强度、加工精度,保证模板表面平整、光滑、方正,接缝严密无漏浆,保证浇筑完成的混凝土达到清水混凝土的标准。
四、材料与设备的要求:1、水泥要求必须采用业主准入指定厂家水泥,严禁采用小厂水泥、杂牌水泥,同一个涵洞通道应采用同一厂家同一批次的水泥。
3、中粗砂要求采用级配良好、质地坚硬、颗粒洁净(含泥量小于2%、粒径小于5mm的河砂。
4、碎石要求采用颗粒级配均匀,质地坚硬,含泥量小于1%的碎石。
原材料应有足够的存量,保证同一结构物混凝土颜色基本一致。
5、外加剂。
可采用EA-1(2)普通型减水剂,要求定厂商、定品牌、定掺量。
对首批进场的原材料经监理取样复试合格后,应立即进行"封样",以后进场的每批来料均与"封样"进行对比,发现有明显色差的不得使用。
清水混凝土生产过程中,一定要严格按试验确定的配合比投料,不得带任何随意性,并严格控制水灰比和搅拌时间,随气候变化随时抽验砂子、碎百的含水率,及时调整用水量。
6、原则要求每3-6道涵洞通道配置一个专业队伍。
每一涵洞通道施工作业队要求配备模板工15人,混凝土工15人,电焊工3人,钢筋工8人,技术人员2人,安全保通人员3人。
要求每一施工作业队配备混凝土运输车1台,电动振捣器4台,电焊机2台,16吨吊车1台,发电机2台;整体新钢模板200平方米以上。
台帽施工工艺1、基坑开挖基坑开挖情况根据现场实际而定,采用机械和人工相结合开挖施工方法,基坑主要采用挖掘机围绕桩顶四周开挖。
在挖掘机无法达到的地方,采用人工配合挖土。
为防止挖掘机抓斗推断桩头或致使桩身周边50cm 及台帽底面上30cm 的土方挠动,应采用人工开挖。
2、测量放线用全站仪测出桩基中心并连线作为台帽的中心线,并延长至基础外加以固定,打好定位中心桩,按台帽尺寸四周各预留1m 作为施工工作面。
基坑各定位点的标高及开挖过程中的标高检查,一般采用水准测量方法进行。
3、破桩头桩基检测合格后,开始凿桩头。
先由人工在桩顶标高线以上6-8cm 处横向凿一圈凹槽,然后从桩顶开始逐步削凿,为保证桩头完整,禁止直接从桩顶向下劈的方法凿桩。
桩基与台身连接处的混凝土必须凿毛并清洗干净,以确保其整体性。
4、台帽钢筋的制作、绑扎(1)台帽钢筋的制作全部在钢筋加工厂进行,用汽车运至现场绑扎成型。
在绑扎台帽钢筋的同时,注意预埋背墙钢筋。
(2)钢筋制作前应进行调直、除锈工作,技术标准应符合设计要求和公路桥涵施工规范有关规定。
(3)钢筋绑扎前测量人员应在砼垫层顶面放出台帽平面尺寸。
绑扎钢筋时应严格控制台帽的顶面标高。
(4)钢筋外侧与模板、垫层间要留有设计保护层厚度的砂浆垫块、防止露筋。
6、台帽模板(1)钢筋绑扎完毕后,用全站仪重新准确放出台帽平面位臵。
(2)台帽模板采用组合钢模板,涂好脱模剂后用人工逐块安装,四周打支撑确保模板稳定牢固,模板接缝处用防水胶带密封以防漏浆。
(3)测量模板顶部标高,在模板顶选出标高点并计算高差,便于浇筑砼时控制顶面标高,断面尺寸误差不得超过±30mm,底面标高误差不得超过±20mm。
7、浇筑台帽砼混凝土的配制要满足技术规范及设计图纸的要求外,还要满足施工的要求。
混凝土的拌和采用拌和站集中拌和,混凝土罐车运输到浇筑位臵。
采用吊车配合砼斗进行浇筑。
(1)台帽砼要分层浇筑,每层浇筑厚度不得大于30cm,沿同一方向浇筑,连续一次完成。

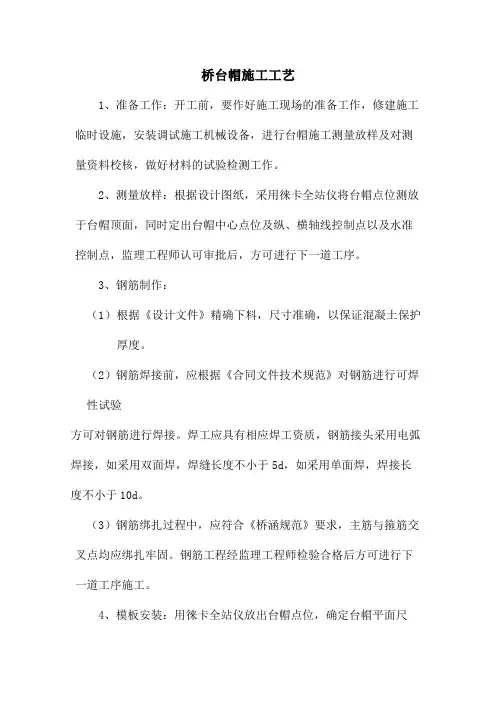

桥台帽施工工艺
1、准备工作:开工前,要作好施工现场的准备工作,修建施工临时设施,安装调试施工机械设备,进行台帽施工测量放样及对测量资料校核,做好材料的试验检测工作。
2、测量放样:根据设计图纸,采用徕卡全站仪将台帽点位测放于台帽顶面,同时定出台帽中心点位及纵、横轴线控制点以及水准控制点,监理工程师认可审批后,方可进行下一道工序。
3、钢筋制作:
(1)根据《设计文件》精确下料,尺寸准确,以保证混凝土保护厚度。
(2)钢筋焊接前,应根据《合同文件技术规范》对钢筋进行可焊性试验
方可对钢筋进行焊接。
焊工应具有相应焊工资质,钢筋接头采用电弧焊接,如采用双面焊,焊缝长度不小于5d,如采用单面焊,焊接长度不小于10d。
(3)钢筋绑扎过程中,应符合《桥涵规范》要求,主筋与箍筋交叉点均应绑扎牢固。
钢筋工程经监理工程师检验合格后方可进行下一道工序施工。
4、模板安装:用徕卡全站仪放出台帽点位,确定台帽平面尺
寸,安装台帽模板,检测模板高程,模板采用100cm×200cm钢模板,将模板支撑牢固,刷脱模剂,经自检合格后,填写自检资料,报监理工程师抽检,合格后进行混凝土浇筑。
5、台帽混凝土浇筑:0#桥台台帽采用30#混凝土浇筑。
左右幅分别施工施工前,试验室先进行水泥混凝土配合比试验,经监理工程师审批后,方可施工,混凝土由拌和站集中拌和,拌制时间为
1.5~
2.5分钟,混凝土运输车运至施工现场,至浇筑完毕不超过
2.5小时,桥台砼的坍落度控制在5-7cm范围内,为保证其连续性,左右幅施工应分别一次性浇筑完成,保证其连续性。
如因故必须间断时,应预留施工缝,同时作好混凝土上、下层的连接工作。
,并严格控制。

台帽施工工法摘要:台帽是建筑物屋顶的保护层,可以防止雨水渗透和其他外部物质的侵入。
台帽施工工法是一种常用的建筑施工方式,本文将介绍台帽施工工法的步骤和注意事项,以及其在建筑领域的重要性。
引言:在建筑物的屋顶结构中,台帽被认为是一种非常重要的构建层。
它不仅能够提供防水和保护功能,而且还能增加建筑物的美观性。
台帽施工工法是一种有效的施工方式,能够确保台帽的质量和耐用性。
一、台帽施工工法的步骤:1. 准备工作:在进行台帽施工之前,需要进行必要的准备工作。
包括清理和处理屋顶表面,确保其平整和干净。
同时,还需要检查屋顶的防水层是否完好无损,若有破损,则需要进行修补。
2. 外形设计:根据建筑物的设计和功能要求,确定台帽的外形设计。
可以选择不同的材料和形状来满足建筑物的整体设计风格。
需注意台帽的高度,以确保其与建筑物的其他部分相协调。
3. 材料选择:选择适合的材料进行台帽施工。
一般来说,常用的台帽材料有金属、陶瓷、混凝土等。
选择材料时,除了考虑其外观和耐久性外,还需要考虑其适应当地气候和环境的能力。
4. 台帽的制作和安装:将选定的材料进行加工制作,制成符合设计要求的台帽。
然后,在准备工作完成后,将台帽安装到屋顶上。
安装时需注意正确的位置和角度,确保其固定和稳定。
5. 防水层处理:台帽施工完成后,还需要对台帽与屋顶之间的接缝进行防水处理。
使用专业的防水材料和技术,确保台帽与建筑物的连接处无水渗漏。
二、注意事项:1. 施工环境:在进行台帽施工时,需要关注施工环境的安全和整洁。
确保施工区域没有杂物和障碍物,以减少意外事故的发生。
2. 施工质量:台帽是建筑物屋顶的重要构建层,其质量直接关系到建筑物的使用寿命和安全性。
因此,在施工过程中,应确保施工质量符合相关标准和规范,严禁偷工减料。
3. 维护和检查:台帽的维护和定期检查对于保持其功能和外观十分重要。
定期清洁和检查台帽的状态,及时修复和更换破损部分,可以延长台帽的使用寿命。
超爽1币下载交底、指导书、安全、总结、表格、QC、质控、管理、预案、工艺、工法……超爽2折下载全部施组、方案、成套图纸、技术标书、毕业设计、市政资料…….详情咨询:QQ:36374520某桥桥台台帽混凝土浇筑施工技术方案一、施工放样1、检查复核控制桩点,检查其建筑基线尺寸是否符合点位,是否通视、易量。
2、用全站仪测出各个角的座标点,用红漆在台身表面标上标志,同时打入水泥钢针, 作为支设模板依据。
3、放好座标控制点后,及时报告监理工程师验线,复核后方可施工。
二、台帽施工(1)、绑扎钢筋:每批使用的钢筋,复检厂家生产的合格证书、批号和出厂检验的有关力学性能试验资料,同时在进场后做弯拉和焊接试验,合格后方能使用。
钢筋存储在高于地面的平台垫木上,不暴露在可使钢筋生锈的环境中。
钢筋的焊接与绑扎:钢筋焊接采用搭接焊,双面焊缝长度不小于5d,单面焊缝长度不小于10d,同一接截面内(30d 长度范围内,但不小于50cm)的受拉钢筋接头,其截面不超过配筋总面积的50%。
绑扎接头与钢筋的弯起点之间的距离不小于10d,绑扎长度不小于30d。
按设计绑扎钢筋,并在靠近模板的钢筋上每2m 垫3cm厚的素混凝土块,以便确保保护层厚度。
(2)、支立模板:模板采用木模板,背后采用足够的木方做骨架,以使模板具有必需的强度、刚度,做到结构的各部尺寸和形状超爽1币下载交底、指导书、安全、总结、表格、QC、质控、管理、预案、工艺、工法……超爽2折下载全部施组、方案、成套图纸、技术标书、毕业设计、市政资料…….详情咨询:QQ:36374520正确,模板接缝处用胶带粘贴密实确保表面平整、不漏浆,并相应搭设脚手架,以起稳定支撑及提供操作平台的作用。
支立好模板后,均匀涂刷脱模剂。
(3)、砼的拌制与运输:砼的拌制采用拌和站,水平运输采用塔吊吊装就位。
(4)、砼浇注:混凝土按水平分层浇注。
当用插入式振捣器时,分层厚度不超过45cm,用其它振捣器时,其厚度不超过30cm,每层混凝土在前一层混凝土初凝后浇注和捣实,以防止损害先浇的混凝土,同时避免两层混凝土表面间脱开。
桥梁盖梁、台帽施工方案一、盖梁、台帽1、施工工艺盖梁采用剪力钢棒无支架法施工。
为避免模板移位,保证施工质量,穿心钢棒法施工,钢棒直径10cm,横桥向搁设Ⅰ45a工字钢作为主纵梁。
横梁采用间距60cm的16#槽钢,沿桥梁纵向与45a工字钢主纵梁焊接,形成型钢网格。
在16#槽钢上分别按横桥向30cm铺设10×10cm木隔栅,然后铺设12mm厚钢底模。
2.钢筋骨架制作①钢筋进场后必须检验合格后方可使用。
②盖梁中钢筋骨架的起弯钢筋严格控制起弯点的准确和电焊焊接质量。
③按图纸精确放出钢筋大样,按翻样单进行断料匹配,钢筋根数要准确,钢筋按次筋让主筋的原则布置。
④梁的底部、两侧都要确保保护层厚度。
3.模板施工钢筋骨架施工完成后,安装侧模及端模,模板采用钢模板,侧模用间距50cm的Φ16钢筋拉杆相连。
4.砼施工砼采用拌合站集中拌和,砼罐车运输。
严禁从盖梁两端向中心浇注,而应从盖梁中心往两端浇注。
浇筑时分层下料,每层厚度不大于30cm,振捣采用插入式振捣棒,分层振捣,振捣上层时,须插入下层砼5~10 cm,确保砼密实和均匀。
盖梁、台帽高度较高,为防止砼出现“松顶”,采用“二次振捣,二次抹面”工艺。
砼养护采用土工布覆盖洒水进行潮湿养护。
钢筋加工及安装实测项目二、桥台基础施工1、工艺流程清理场地——基坑放样——基坑开挖——下层片石砼基础放样——下层片石砼基础模板安装——下层片石砼基础砼浇筑——上层片石砼基础放样——上层片石砼基础模板安装——上层片石砼基础砼浇筑——下一工序2、施工方法a、准备工作(1)在桥台基础施工前修好施工便道,保证交通顺畅。
(2)所需模板到位,施工、管理人员满足施工要求。
(3)桥台基础开工前,向监理工程师提交分项开工报告,经监理工程师批准后开工。
(4)按图纸设计的平面位置、标高及几何尺寸进行施工放样。
(5)各种原材试验、砼配合比试验完成。
各种材料满足施工要求。
(6)所需要砼数量提前报砼拌合站出料,确保砼按计划到场。
墩(台)帽施工方法及施工工艺1、施工工艺流程见图4。
根据现场施工实际情况,墩帽抱箍法施工,台帽在破除桩头后,在台帽底高程以下地面浇筑IOcm厚C15硅垫层,在垫层上绑扎台帽钢筋后立模浇筑台帽。
图4墩帽施工工艺流程图2、墩、台帽施工(1)测量放样在柱顶测量放出中轴线、边线和高程,根据设计图纸进行模板定位。
(2)承重抱箍法施工墩帽承重抱箍法施工在桥墩墩柱安装抱箍,利用抱箍承重浇筑墩帽施工(如下图示)。
抱箍的面板采用15mm厚A3钢板卷制,高50cm,按墩柱的直径分两个半圆制作,采用M16螺栓将两个半圆箍固定在墩柱上。
抱箍在平行公路轴线两侧各焊接3个加劲钢板承重,加劲钢板用厚15mm的A3钢板制作,与抱箍贴角满焊,焊接时保证焊缝高度不小于7mι11o抱箍安装完成,在加劲钢板上放置140a工字钢作水平承重主梁,为防止14Oa工字钢滑移,在加劲钢板端头焊接L5角钢活动挡板。
承重主梁上沿桥纵轴线方向铺112.6工字钢作次梁,间距50cm,次梁上再铺平面钢模板作底模,112.6次梁在安装前在两端点焊L5角钢活动挡板防止滑移,挡块间间距大于主梁宽度2〜4cm。
抱箍安装高程根据墩帽高程及主梁、次梁及模板计算设计。
为防止墩帽重造成抱箍下滑,在浇筑墩柱舲时,在设计抱箍底口沿墩柱圆心径向预埋635cm,长40CnIPVC管,待安装抱箍时插入@32钢筋。
抱箍大样墩帽底模安装完成后,经项目部安全部门和技术部门联合验收合格后,方可绑扎钢筋,立侧模,经监理检查合格后,浇筑混凝土。
盖梁安装示意图(3)模板安装台帽、墩帽模板用拼装式定型钢模,由专业模板公司设计制作,定型钢模的侧模用材料:面板用5mm厚A3钢板加工,边框和短肋用角钢L63X63X6,肋条间距30〜40cm,模板分节长1500〜2000mm,与帽梁同高,模板之间用U形卡连接;底模用材料:面板用5mm厚A3钢板加工,边框和短肋用角钢L75X75×7,与墩柱连接处圆弧6mm厚扁钢,肋条间距30〜40cm,模板分节长1500〜2000三o施工安装脚手架用648钢管搭设,侧模在地面加固成整体后,用16吨汽车配合人工安设模板。
台帽、挡块、垫石施工施工方案一、技术措施:肋板钢筋绑扎→肋板模板安装加固→肋板混凝土浇筑→回填土并夯实→台帽垫层→台帽、挡块钢筋绑扎并预埋垫石、耳背墙钢筋→台帽、挡块模板安装→浇筑台帽、挡块、垫石混凝土→砼养生→耳背墙钢筋绑扎并预埋防撞护栏、人行道栏杆、人行道防撞护栏、搭板锚固筋及伸缩缝钢筋→耳背墙模板安装→浇筑耳背墙混凝土→砼养生。
二、台帽、挡块、垫石施工施工台帽前先进行台背透水性材料分层回填,并碾压夯实,回填至台帽底高程以下5cm,作为台帽施工时的平台。
在台帽底部铺设5cm厚C20素混凝土作为底模,垫层宽度比台帽一端宽10cm。
肋板顶应进行凿毛,要求凿除砼表面浮浆、及松散层直至见到碎石,并用水冲洗干净。
(1)、钢筋制作、安装台帽钢筋骨架按设计制作,采用吊车将骨架提起,就位,人工进行调整。
安装应防止扭转变形,根据规定加焊点进行吊装。
应注意布设台帽内的垫石钢筋,当挡块、垫石钢筋与台帽钢筋相干扰时,应先保证台帽钢筋位置的正确,可适当挪动挡块、垫石钢筋。
钢筋加工要求如下:①、根据图纸设计要求,钢筋工长应熟悉图纸进行钢筋抽样,抽样完毕后,方可交付钢筋工下料。
②、在钢筋下料过程中,应严把质量关。
而且质检员应不定期抽查后台下料长度与钢筋工长料单长度比较,误差大于规范要求的应重新制作。
③、成品堆放应标明所用部位、长度、规格。
钢筋绑扎要求:①、钢筋在支架施工完成铺好底模后就可进行。
②、钢筋绑扎时,箍筋应与受力钢筋垂直,箍筋弯钩应箍牢纵向钢筋,相邻箍筋的弯钩接头在纵向位置应交替布置。
区段内有接头的受力钢筋截面面积不应超过主筋的50%。
③、多层钢筋应采用侧面焊缝形成骨架。
侧面焊缝设在弯起钢筋的起弯点前的水平直线段上,直线叠置部位适当设置短焊缝。
④、绑扎钢筋时应满绑,不得缺扣或漏绑。
(2)、安装台帽侧模、挡块模板侧模安装前应先对钢模板进行打磨处理并均匀涂刷脱模剂。
模板之间的接缝要紧密,安装好以后必须检查模板平整度,复测模板平面位置,防止台帽偏位,模板接头夹好双面胶垫,收紧螺栓,保证模板严密不漏浆,整体性好。
台帽施工工艺台帽是一种常见的装饰构件,在建筑和室内设计中发挥着重要的作用。
它不仅能起到保护墙体顶部的作用,还能提升建筑物的整体美感。
本文将介绍台帽的施工工艺,包括选材、施工方法和注意事项。
一、选材1. 面层材料台帽的面层材料选择可以根据建筑的整体风格和需求来决定。
常见的面层材料有瓷砖、大理石、人造石、木材等。
在施工前应根据建筑的功能和性质选择合适的材料,并确保其质量和耐久性。
2. 基层材料台帽的基层材料一般选用水泥砂浆或轻质砂浆。
在选择基层材料时,需要考虑其粘结力、耐水性和耐候性等因素,以确保台帽的稳固性和耐久性。
二、施工方法1. 准备工作施工前需要做好准备工作。
首先要对墙体进行清理和修补,确保墙面平整。
之后要做好防水处理,以防止水分渗透。
同时,要测量墙体的尺寸,确定台帽的大小和形状。
2. 模板制作根据墙体的尺寸和设计要求,制作适合的模板。
模板应保证精确度和稳定性,便于后续的施工操作。
3. 施工过程(1)固定模板:将制作好的模板固定在墙体上,确保其水平和垂直。
(2)铺设面层材料:根据设计要求,将选好的面层材料铺设在模板上。
注意使用专用胶水或砂浆将面层材料粘贴牢固。
(3)整平和修饰:在面层材料铺设完成后,要进行整平和修饰工作。
使用砂纸或磨光工具将面层材料的表面打磨平整,并清理掉多余的杂质。
(4)脱模和收尾:待面层材料干燥固定后,将模板拆除。
然后对台帽进行最后的收尾工作,清理干净,并检查是否有瑕疵或施工不合格的地方。
三、施工注意事项1. 安全第一施工过程中要注意人身安全和周围环境安全。
使用工具时要注意操作规范,佩戴好个人防护装备,避免发生意外事故。
2. 质量控制在施工过程中要严格控制质量,确保台帽的稳固性和美观度。
要注意细节,如面层材料的铺贴质量和收边处理等。
3. 施工时间根据材料的干燥时间和施工工艺的要求,合理安排施工时间,确保台帽的稳定性和耐久性。
4. 合理维护台帽施工完成后需要定期进行维护和保养,以延长其使用寿命。
涵洞通道预制混凝土墙体台帽施工工法引言本文档介绍了涵洞通道预制混凝土墙体台帽施工工法。
混凝土墙体台帽是在涵洞通道出入口处设置的重要结构,用于支撑和保护涵洞通道的墙体。
合理的施工工法能够确保墙体台帽的稳定性和安全性。
施工准备在进行涵洞通道预制混凝土墙体台帽施工之前,需要进行以下准备工作:1. 施工材料:准备好适宜的混凝土、钢筋等材料。
2. 施工设备:准备好混凝土搅拌机、模板、支撑架等施工设备。
3. 施工人员:确定有经验的施工人员进行操作。
施工步骤以下为涵洞通道预制混凝土墙体台帽施工的步骤:1. 模板制作:根据设计要求,制作适合墙体台帽形状和尺寸的木质或金属模板。
2. 模板安装:将制作好的模板固定在墙体上,确保模板的稳定性和垂直度。
3. 钢筋安装:根据设计要求,将预埋钢筋安装在墙体内部,保证钢筋的正确位置和数量。
4. 浇筑混凝土:使用混凝土搅拌机将预制混凝土倒入模板内部,确保混凝土充实且均匀。
5. 混凝土养护:在混凝土浇筑完成后,及时进行浇水和覆盖防护措施,以促进混凝土的硬化和强度发展。
6. 拆模和修整:在混凝土达到充分强度后,拆除模板,并进行必要的修整,保证墙体台帽表面平整光滑。
安全注意事项在进行涵洞通道预制混凝土墙体台帽施工时,请注意以下安全事项:1. 施工现场应设置明显的警示标志和安全警示牌。
2. 施工人员应佩戴符合要求的个人防护装备。
3. 严格执行施工规范和安全操作规程,避免发生意外事故。
4. 预防火灾和电气事故,确保施工现场的安全。
结论涵洞通道预制混凝土墙体台帽施工工法的正确实施对于保证墙体台帽的稳定性和安全性至关重要。
我们建议在施工中遵循以上步骤和注意事项,并密切关注施工质量和安全问题,以确保工程的顺利进行。
涵洞台帽现浇施工工法1 前言我项目经理部城建郑民高速公路郑州段2标,施工的涵洞通道台帽取的了业主监理的好评,根据其实工经验编制了本功法。
2 特点2.1 提高了涵洞通道的砼外观质量,混凝土表面平整光滑,色泽均匀,无碰损和污染,对拉螺栓及施工缝设置整齐美观,达到了清水混凝土标准。
2.2 施工工艺简单,质量可靠,施工安全。
3 适用范围各类涵洞通道现浇台帽施工。
4 工艺原理通过对模板的加工、拼接、立模进行严格的控制,对对拉螺栓的位置进行规整布置,对混凝土的制备和振捣进行控制,保证模板的刚度、强度、加工精度,保证模板表面平整、光滑、方正、接缝严密无漏浆,保证浇筑完成的混凝土外漏面达到清水混凝土的标准。
5 施工工艺流程及操作要点5.1 施工工艺流程台帽施工工艺流程为:台帽钢筋加工及安装安装台帽模板浇筑台帽砼砼养护5.2 操作要点5.2.1测量放样5.2.1.1 采用全站仪对台帽进行精确的放样。
5.2.1.2 根据放样点用墨线弹出立模内边线5.2.2 台帽钢筋的加工及安装5.2.2.1台帽主筋已经预埋在内,浇筑混凝土钱应检查其位置是否正确,混凝土浇筑时,严禁碰撞台帽预埋筋,浇筑完成后再检查其位置。
明涵明通道钢筋按高程严格控制其安装高度。
5.2.2.2 台帽横向防裂钢筋绑扎严格控制其间距,钢筋搭接采用绑扎,按规定要求搭接两端做成弯钩。
5.2.2.3 钢筋保护层垫块采用专门厂家生产的混凝土垫块。
5.2.3 台帽模板5.2.3.1 钢筋报验合格后可以进行立模施工。
5.2.3.2 为了保证涵洞通道台帽表面平整光滑密实颜色一致,采用在模板加工厂加工好的钢模板,模板面板厚6mm。
模板在生产厂家进行试拼,经监理工程师和质检工程师共检合格后方可起运,到工地后进行二次验收,合格后方可用于工程。
5.2.3.3对拉螺栓位置应进行设计,保证纵横向在一条线上。
螺栓采用φ16的光圆钢筋制作,台帽截面范围内采用塑料套管,套管伸出模板并封堵严密,严防漏浆。
5.2.3.4 脱模剂的选用:脱模剂采用色拉油,涂刷必须均匀。
为防止涂油后的尘土污染和曝晒,刷脱模剂后的模板应用塑料薄膜覆盖,立模后长时间未浇筑混凝土,模板应遮盖。
5.2.3.5 为防止模板底部漏浆出现烂根现象,采用模板支立后底部缝隙用油枪打入膨胀胶,也可采用底部切5cm缝,缝内插入薄PVC板。
5.2.3.6 模板支立严格控制其平面位置,竖直度。
按模板安装检查项目分别查验,保证各允许偏差在规范允许之内。
5.2.3.7 在混凝土浇筑时必须有模板工跟班作业,设置检查观测点,发现问题及时处理。
5.2.3.8 混凝土强度达到2.5MPa后方可拆模。
5.2.3.9 拆除对拉螺杆,拆除模板。
5.2.4混凝土的拌合,浇筑5.2.4.1拌合混凝土用的粗骨料进行水洗,中粗砂进行过筛。
5.2.4.2 优化混凝土配合比设计,施工前检测砂石料的含水率,调整施工配合比。
增加拌和机内干料和湿料的搅拌时间,湿料的搅拌时间≮180S。
严格控制水灰比和混凝土的塌落度,混凝土的塌落度控制在90mm以下。
在材料和浇筑方法允许的条件下,应采用尽可能低的塌落度和水灰比,以减少泌水的可能性。
同时控制混凝土含气量不超过1.7%,初凝时间为6-8h。
5.2.4.3 混凝土采用吊车,漏斗和串筒等入模。
严格控制每次下料的高度和厚度,保证分层厚度不超过30cm。
5.2.4.4 振捣不得漏振和过振。
可采用二次振捣工艺,以减少表面起泡。
即第一次在混凝土浇筑时振捣,第二次待混凝土静置一段时间再振捣,而顶层一般在0.5后进行第二次振捣。
严格控制振捣时间和振捣棒插入下一层混凝土的深度,保证插入下层深度在5-10cm,振捣时间以混凝土翻浆,不再下沉和表面无起泡泛起为止,一般为15S 左右。
5.2.4.5 要求混凝土浇筑现场由试验员、施工员或技术员全过程潘展值班,试验人员每车检测砼塌落度。
施工员督促班组人员检查模板的情况,随时紧固拉杆。
5.2.4.6 必须之一混凝土的浇筑方法,每段的台帽混凝土均要求分层对称浇筑,防止不对称浇筑混凝土造成偏压,把台帽模板挤偏向一侧。
5.2.4.7 施工中避免施工人员踏踩拉杆,保证拉杆的直顺。
5.2.4.8 台帽混凝土浇筑要选择适宜的时间浇筑,避免高温和低温点。
浇筑必须连续进行,不得停顿,一次足砂石料水泥,防止中途换料影响混凝土的颜色。
5.2.4.9 混凝土拆模后腰立即覆盖养生。
养身推荐采用新型混凝土节水保湿养生膜进行全覆盖养身,养身时间不少于7天。
采用双面胶贴到养护膜内侧进行养护膜的固定,养生膜外沿要贴满双面胶,确保养生膜覆盖严密。
如覆盖前混凝土表面较干,可以进行洒水后再覆盖养生膜。
5.2.4.10 混凝土面的修饰。
养护完毕对对拉筋的孔进行装饰性的修饰。
浇筑台帽时注意墙身成品防护及时用清水冲洗墙面,防止水泥浆水碱在墙面上造成污染。
6 材料控制6.1水泥要求必须采用业主准入指定厂家水泥,严格采用小厂水泥、杂牌水泥6.2 中粗砂要求采用级配良好、质的坚硬、颗粒洁净(含泥量小于2%、粒径小于5mm的河沙。
)6.3 碎石要求采用颗粒级配均匀,质地坚硬,含泥量小于1%的碎石。
原材料应有足够的存量,保证同一结构物混凝土颜色基本一致6.4 外加剂要求定厂商、定品牌、定掺量。
混凝土生产过程中,一定要求严格按试验确定的配合比投料,不得带任何随意性,并严格控制水灰比和搅拌时间,随气候变化随时抽检砂子、碎石的含水率,及时调整用水量77 人员及机具组织工种及人员表序号工种数量(人)1 模板工102 电工钳工 23 焊工104 钢筋工205 混凝土工 6施工机械配置表序号机械名称台数型号备注1 吊车2 25T2 装载机 1 ZL-503 钢筋运输车 14 砼运输车5 10m35 发电机 1 100KW6 电焊机 4 BXI-4007 插入式振动棒 5 50型8 质量控制8.1 钢筋加工的质量检查与验收标准见下表:项次检查项目规定值或者允许偏差(mm)检验方法与频率1 1 受力钢筋间距,墩台±20 尺量:检查两个断面2 箍筋、横向水平钢筋、螺旋筋间距±10 尺量:每个构件检查5-10个间距3 钢筋骨架尺寸长±10 尺量:按骨架总说30%抽查直径±54 弯起钢筋位置±20 尺量:每骨架抽查30%5 保护层厚度,墩台±5 尺量:每构件沿模板周边检查8处8.2 模板安装的质量检查与验收标准见下表项目检查方法技术要求和允许偏差检查频率相邻板高差直尺<2 每套模板检查五处表面平整度2m直尺<5 每套模板检查五处轴线高差经纬仪10 纵横向各测2点模内尺寸从轴线基准丈量﹢20 以轴线为中心纵模各测两点预埋件位置尺量小于3mm 抽查垂直度或坡度吊线检查0.2%×高且小于20mm 每部位检查两点侧向弯曲拉线量小于长度的1/50008.3 台帽的质量检查和验收标准见下表项次检查项次规定值和允许偏差检查方法和检验频率1 混凝土强度(MPa)在合格范围内JTJ071—98附录D检查2 相邻间距(mm)±20 全站仪测量:顶、中、底、3处3 竖直度(mm)0.3%且不大于20mm 吊垂线或经纬仪:测量2点4 墙顶高程±10 水准仪:检查三处5 轴线高程10 全站仪或者经纬仪“纵横向各测量2处6 断面尺寸±15 尺量:检查3个断面7 节段间错台 3 尺量:每节检查2-4处8.4外观要求砼表面颜色一致、色泽均匀、无蜂窝、麻面、砂袋、冷接缝、无损伤。
不得受到污染和出现斑迹,气泡较少,模板拼缝印记整齐。
均匀,整体视觉效果良好9 安全施工措施9.1施工中坚持“安全第一,预防为主”的方针,认真履行有关安全生产管理的相应职责,保证人身和工程安全,杜绝死亡事故和重伤事故,重伤率控制在0.4‰以下,控制和减少一般事故的发生,确保施工安全9.2 涵洞台帽施工现场安全生产实行项目经理负责制,建立健全安全组织保障体系,制定和完善安全生产的各项管理制度,责任到人9.3涵洞台帽施工区域要有明显的标志牌和提示语,施工现场入口处及危险作业部位应设置必要的提示、警示灯各种安全防患标致,避免可能发生额意外事故,夜间作业要配备足够的照明灯具,现场道路保持通常,电力线路的架设符合安全操作规程的有关规定。
配电柜用标准铁皮配电柜,电缆线过道路或便道时要予以埋置,并经常检查线路,放置漏电。
9.4各种操作机械作业必须严格执行操作规程,严禁违章作业、违章指挥和违反劳动纪律,施工人员必须经过上岗前安全和文明施工教育,其中特种工必须经过专业培训,并持证上岗。
现场设专职安全员一名,,对安全文明施工工作全权负责9.5 进入施工现场的人员必须佩带安全帽,并正确使用个人劳动保护用品,严禁穿拖鞋等不正规的室内休闲鞋进入施工现场,混凝土振捣操作者要带绝缘手套、穿长筒绝缘鞋,并且在施工前应全面、系统的对电机及其线路进行绝缘性能的检查,以确保施工中的万无一失。
9.6吊车应有专人指挥,吊车旋转半径内严禁站人9.7施工现场应建立完善的机械设备定时保养制度和检修制度,保证机械设备正常安全运转,严禁酒后上班操作机械设备10 环保措施10.1项目建立环保小组成立以项目经理为核心的环境保护领导小组,主动与当地环保部分联系,严格执行国家环境保护法律,法规和条例10.2防止水土流失修建一些有足够泄水断面的临时排水渠道,并与永久性设施相连接,避免淤积和冲刷。
要防止施工废水对沿线环境的污染。
尽量保持现有的水利设施和径流系统。
理顺因工程建设而改变的排灌系统,确保水流的畅通,减少水土流失。
10.3防止扬尘施工作业的扬尘,除作业人员配置必须饿劳保用品外,还有随时洒水,将灰尘公害降低至最低程度,并符合当地环保部门的有关规定10.4防止噪声、废气污染施工作业要在不影响周围居民正常休息的时间进行,并应遵守当地有关部门规定,同时施工作业尽量采用能减少噪声的方法进行。
