10kv变电所实习报告【篇一:变电所实习报告】内蒙古科技大学本科生毕业实习报告学生姓名:左帅学号:1268149105专业:电气工程及其自动化班级:电气12-1班指导教师:杨培宏一、实习目的:实习的目的是理论联系实际,增强学生对社会、国情和专业背景的了解;使学生拓宽视野,巩固和运用所学过的理论知识,培养分析问题、解决问题的实际工作能力和创新精神;培养劳动观念,激发学生的敬业、创业精神,增强事业心和责任感;本次实习在学生完成部分专业课程学习后进行,通过本次实习,使学生所学的理论知识得以巩固和扩大,增加学生的专业实际知识;为将来从事专业技术工作打下一定的基础;进一步培养学生运用所学理论知识分析生产实际问题的能力。
道,培养当代大学生具有吃苦耐劳的精神,也是学生接触社会、了解产业状况、了解国情的一个重要途径,逐步实现由学生到社会的转变,培养我们初步担任技术工作的能力、初步了解企业管理的基本方法和技能;体验企业工作的内容和方法。
通过毕业实习,我们的综合能力会得到很大的提高。
二、实习内容1、对内蒙古科技大学校内开闭站有一定了解。
2、搜集整理10kv开闭站方面资料。
3、实地参观内蒙古科技大学10kv开闭站的主接线图、主要电气设备参观过程中要求作好笔记。
4、运用所学知识,对生产实际中存在的问题作出一定的分析,进一步提高分析问题和解决问题的能力。
三、实习过程2016年5月26日早上我们在内蒙古科技大学10kv开闭站门口集合,到地点后,老师为我们讲了好多关于变电所及开闭站的知识,接线图如下:1、内蒙古科技大学10kv开闭站简介:10kv开闭所,又称10kv开关站。
它是起开闭作用,用来分配10kv 电能的配电场所;是连接配电电源(110kv或35kv变电站)和配电网络(10kv环网)的纽带,是配电电源10kv母线的延伸,增加了配电电源的数量。
开闭所的应用解决了110kv、35kv变电站出线数量不足、出线走廊受限的问题,减少了相同路径的电缆条数,节约了投资,同时使城市配电网更加灵活可靠,从而优化了配电网结构。
箱式变压器预防性试验报告记录(10kV)————————————————————————————————作者:————————————————————————————————日期:2电力变压器预防性测试报告委托测试单位XXXXXXXX 测试单元电压等级10kV 测试单元间隔#3百货变配电室#2变测试性质预防性测试现场天气状况晴;零上12.1℃;湿度49% 测试日期2016年12月19日变压器铭牌参数变压器型号SCB10-1600/10 额定电压10±2X2.5%/0.4kV 变压器额定容量1600kVA 联结组别Dyn11 出厂序号1610002497 生产日期2013年09月生产厂家海南金盘电器有限公司测试依据:《电力设备预防性试验规程》DL/T 596-1996测试标准:1、直流电阻:相间电阻差别不大于三相平均值的4%;线间电阻差别不大于三相平均值的2%。
2、绝缘电阻:换算至同一温度下,与前一次测试结果对比应无明显变化。
3、交流耐压值:10kV侧为24kV。
测试仪器:1、直流电阻测试仪(10kV直流电阻测试仪9301);2、ZC11D-10型摇表(2500V);3、交流耐压测试仪(XJYD-5/50交流耐压仪)一、直流电阻测试数据:分接位置10kV侧直流电阻400V侧直流电阻A←→B B←→C C←→A ΔR%a0 b0 c0 ΔR%1(运行位置)0.4077Ω0.4082Ω0.4071Ω0.27%0.0002020Ω0.0002040Ω0.0002017Ω 1.13%二、绝缘电阻测试数据:测试位置工频耐压前测试的数据工频耐压后测试的数据10kV侧对400V侧接地≮2500+MΩ≮2500+MΩ400V侧对10kV侧接地≮2500+MΩ≮2500+MΩ三、工频交流耐压测试:测试位置测试电压测试时间10kV侧对400V侧接地24kV 1分钟测试情况说明1、直流电阻测试数据在要求标准误差范围之内。
电气设备预防性试验报告被试设备:1 号主变压器日本共立 3125A 绝缘电阻测试仪、福禄克 F 17B 数字万用表、试验仪器武汉特试 JYR50B 直流电阻测试仪、扬州宝测 AI-6000 自动抗干扰周密介损仪一、试验工程及要求引用规程标准:DL/T596-2023 电力设备预防性试验规程序号试验工程技术要求1 试验电压≥DC2500V;绕组绝缘电阻 2 绝缘电阻换算至同一温度下,与前一次测试结果相比1和吸取比应无明显变化;3 吸取比 10-30℃不低于;1 只测试运行档位;2 绕组直流电阻2 各相绕组直流电阻值相互间差异不应大于三相平均值的4%;3线间差异不大于三相平均值的2%;4与前一次一样部位测得值比较,其变化不应大于2%;1 高压侧试验电压 40kV,低压侧试验电压 10kV;3绕组泄漏电流2 1min 时泄漏电流值与前一次测试结果相比应无明显变化;120℃时高压侧tgδ不大于%,低压侧不大于%;2tgδ值与历年的数值比较不应有显着变化一般4绕组的 tg δ不大于 30%3试验电压 10kV;4非被试绕组应接地或屏蔽名型电力变压器称号额定容额定电量压额定电额定频流率相联结组数别海冷却方拔式空载电空载损流耗负载损短路阻耗抗出厂编出厂日号期生产厂家测试绕组试验2500V三、绕组直流电阻试验工程2023 年交接试验绕组相别单位AO高压侧BO Ω工作档CO位:5误差%ab低压侧mΩbcca误差%结论四、绕组泄漏电流μA试验工程试验电压时间min 2023 年交接试验高压-低压及40kV 1地低压-高压及10kV 1地结论五、绕组的试验工程试验电压2023 年交接试验高压-低压及地10kV 低压-高压及地结论电容量tg δ电容量tg δpF % pF %。
电力变压器检验报告一、概述电力变压器是电力系统中不可或缺的重要设备之一,对于电能的传输和分配起着关键性作用。
为了保证变压器的正常运行和安全性,需要进行定期的检验和测试。
本报告针对电力变压器进行了检验,并提供了详细的测试结果和分析。
二、检验内容及方法1.外观检查:通过肉眼观察变压器外观是否完整、无损坏以及有无异常情况。
2.绝缘电阻测试:采用万用表对主绕组和绝缘套管进行电阻测试,以评估绝缘性能。
3.绝缘电压试验:采用高压绝缘电阻仪对变压器进行耐压试验,检测绝缘强度是否满足标准要求。
4.变比测试:采用数字化变比测试仪对变压器的变比进行测量,验证变压器的变比是否正常。
5.空载损耗和空载电流测试:通过电源和功率表对变压器的空载损耗和空载电流进行测量,并计算其性能指标。
6.负载损耗和负载电流测试:通过电源和功率表对变压器的负载损耗和负载电流进行测量,并计算其性能指标。
7.温度升高试验:通过测量变压器温升,评估变压器的散热情况和温度容限。
三、检验结果与分析1.外观检查:经过外观检查,变压器外观完整,无明显损坏,表面清洁整洁,没有异味,没有渗漏现象,符合外观要求。
2.绝缘电阻测试:主绕组的绝缘电阻为200MΩ,绝缘套管的绝缘电阻为150MΩ,均满足标准要求,表明绝缘性能良好。
3.绝缘电压试验:变压器通过1分钟2500V的高压绝缘电压试验,无击穿和闪络,绝缘强度符合标准要求。
4.变比测试:根据数字化变比测试仪的测量结果,变压器的变比为10kV/400V,与设计要求一致,变比正常。
5.空载损耗和空载电流测试:变压器的空载损耗为500W,空载电流为0.6A,低于额定值,性能良好。
6.负载损耗和负载电流测试:变压器在额定负载下的负载损耗为1000W,负载电流为2A,符合标准要求,性能良好。
7.温度升高试验:在额定负载条件下,变压器温度升高为30℃,低于允许的极限值,表明散热良好。
综上所述,该电力变压器通过了各项检验,各项性能指标均符合要求,绝缘性能好,运行稳定,散热良好,可以正常投入使用。

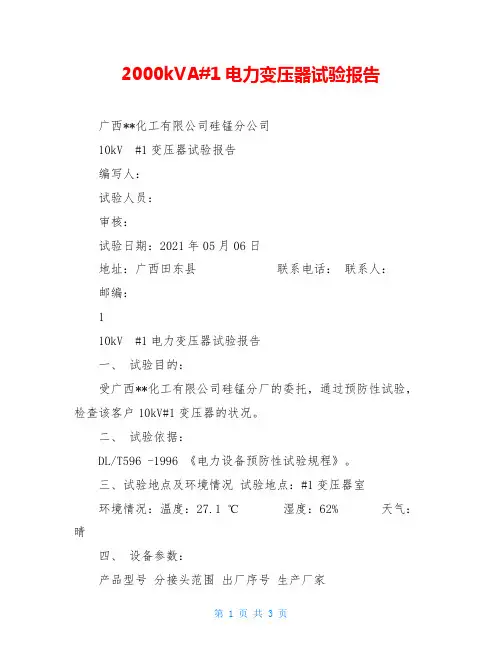

2000kVA#1电力变压器试验报告广西**化工有限公司硅锰分公司10kV #1变压器试验报告编写人:试验人员:审核:试验日期:2021年05月06日地址:广西田东县联系电话:联系人:邮编:110kV #1电力变压器试验报告一、试验目的:受广西**化工有限公司硅锰分厂的委托,通过预防性试验,检查该客户10kV#1变压器的状况。
二、试验依据:DL/T596 -1996 《电力设备预防性试验规程》。
三、试验地点及环境情况试验地点:#1变压器室环境情况:温度:27.1 ℃ 湿度:62% 天气:晴四、设备参数:产品型号分接头范围出厂序号生产厂家S11—2000/10 额定容量(10±2×2.5)%/0.4kV 2000kVA 联结组标号 Dyn11 1209030 出厂日期 2021年10月银河科技广西柳州特种变压器有限责任公司五、试验所用主要设备信息1、绝缘电阻表:型号MODEL3122 编号:w0004381 2、试验变压器:型号:YDJ100K 编号:B0121-1 23、调压器:型号:TDGC2—3000 编号:000324 4、直流电阻测试仪:型号MS-520 编号:MS20210613六、试验数据1、绝缘电阻(MΩ)A B C 耐压前(R60’/R15’) 耐压后(R60’/R15’)13500/9000 耐压前耐压后耐压前耐压后(R60’/R15’)(R60’/R15’) (R60’/R15’) (R60’/R15’) 高压对其他绕组及13500/8800 13500/9000 13500/880013500/9000 13500/8800 地低压对高10000 压及地合格标准:1)绝缘电阻换算至同一温度下,与前一次测试结果相比应无明显变化;2)吸收比(10~30℃范围)不低于1.3或极化指数不低于1.5。
结论:合格_√ _不合格__2、直流电阻(mΩ)相别 AB 393.7 381.8 372.6 362.8 352.8 侧 Ao 0.341 高压分接Ⅰ Ⅱ Ⅲ Ⅳ Ⅴ 低压BC 394.1 382.4 372.8 363.2 353.2 Bo 0.339 高压 AC 394.6 382.2 373.1 363.4 353.6 三相不平衡率% 0.23 0.16 0.13 0.17 0.23 Co 0.343 三相不平衡率% 1.17 合格标准:1)1.6MVA及以下的变压器,相间差别一般不大于三相平均值的4%,线间差别一般不大于三相平均值的2%,2)与以前相同部位测得值比较,其变化不应大于2%。
10kv变压器试验标准一、引言。
10kV变压器是电力系统中常见的电气设备,其性能稳定与否直接影响着电力系统的安全运行。
为了保证10kV变压器的质量和性能,需要进行一系列的试验来验证其可靠性。
本文将介绍10kV变压器试验的标准及要求,以确保其安全可靠运行。
二、试验前准备。
在进行10kV变压器试验之前,需要做好以下准备工作:1. 检查试验设备,确保试验设备完好,并且符合相关标准要求。
2. 检查试验环境,确保试验环境符合相关安全要求,包括通风、防爆等。
3. 准备试验记录表,做好试验记录表的准备工作,以便及时记录试验数据。
4. 安全措施,确保试验人员了解试验设备的安全操作规程,并严格执行相关安全措施。
三、试验内容及标准。
1. 绝缘电阻测试,按照国家标准GB1094.1的要求,对10kV变压器的绝缘电阻进行测试,要求绝缘电阻不得低于一定数值。
2. 电压比测试,根据GB1094.3的要求,对10kV变压器的电压比进行测试,要求电压比的误差不得超出规定范围。
3. 负载损耗测试,按照GB1094.5的要求,对10kV变压器的负载损耗进行测试,要求负载损耗不得超出规定范围。
4. 空载损耗测试,根据GB1094.7的要求,对10kV变压器的空载损耗进行测试,要求空载损耗不得超出规定范围。
5. 过载能力测试,根据GB1094.11的要求,对10kV变压器的过载能力进行测试,要求其能够在规定的时间内承受规定的过载电流。
6. 短路阻抗测试,按照GB1094.9的要求,对10kV变压器的短路阻抗进行测试,要求短路阻抗不得低于规定数值。
四、试验方法。
1. 绝缘电阻测试,采用绝缘电阻测试仪进行测试,按照标准要求进行测试操作。
2. 电压比测试,采用电压比测试仪进行测试,按照标准要求进行测试操作。
3. 负载损耗测试,采用负载损耗测试仪进行测试,按照标准要求进行测试操作。
4. 空载损耗测试,采用空载损耗测试仪进行测试,按照标准要求进行测试操作。

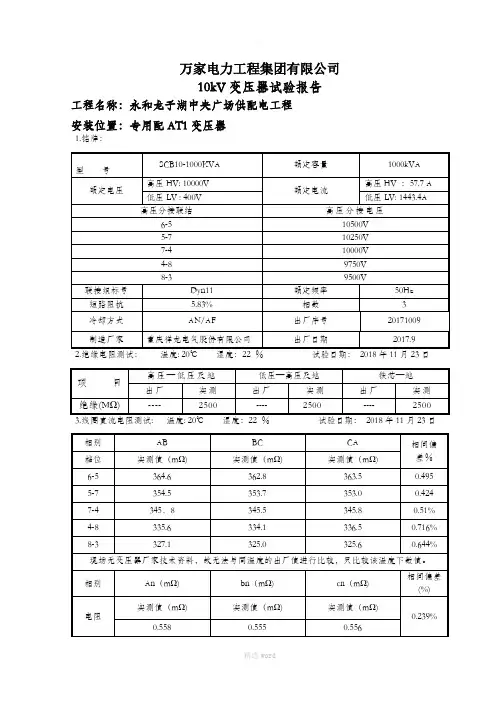

万家电力工程集团有限公司10kV变压器试验报告工程名称:永和龙子湖中央广场供配电工程安装位置:专用配AT1变压器1.铭牌:4、电压比测量及联结组别检查:温度: 20℃湿度:22 %试验日期:2018年11月23日1、轻型高压试验变压器(50kV PT)2、高压绝缘电阻测试仪3、直流电阻测试仪4、万用表5、变压器变比测试仪6、直流电阻测试仪7.试验结果: 合格。
试验人员:丁守兵李雪飞试验负责人:丁守兵万家电力工程集团有限公司10kV变压器试验报告工程名称:永和龙子湖中央广场供配电工程安装位置:专用配AT2变压器1.铭牌:4、电压比测量及联结组别检查:温度: 20℃湿度:22 %试验日期:2018年11月23日1、轻型高压试验变压器(50kV PT)2、高压绝缘电阻测试仪3、直流电阻测试仪4、万用表5、变压器变比测试仪6、直流电阻测试仪7.试验结果: 合格。
试验人员:丁守兵李雪飞试验负责人:丁守兵万家电力工程集团有限公司10kV变压器试验报告工程名称:永和龙子湖中央广场供配电工程安装位置:专用配AT3变压器1.铭牌:4、电压比测量及联结组别检查:温度: 20℃湿度:22 %试验日期:2018年11月23日1、轻型高压试验变压器(50kV PT)2、高压绝缘电阻测试仪3、直流电阻测试仪4、万用表5、变压器变比测试仪6、直流电阻测试仪7.试验结果: 合格。
试验人员:丁守兵李雪飞试验负责人:丁守兵万家电力工程集团有限公司10kV变压器试验报告工程名称:永和龙子湖中央广场供配电工程安装位置:专用配AT4变压器1.铭牌:4、电压比测量及联结组别检查:温度: 20℃湿度:22 %试验日期:2018年11月23日1、轻型高压试验变压器(50kV PT)2、高压绝缘电阻测试仪3、直流电阻测试仪4、万用表5、变压器变比测试仪6、直流电阻测试仪7.试验结果: 合格。
试验人员:丁守兵李雪飞试验负责人:丁守兵万家电力工程集团有限公司10kV变压器试验报告工程名称:永和龙子湖中央广场供配电工程安装位置:专用配AT5变压器1.铭牌:4、电压比测量及联结组别检查:温度: 20℃湿度:22 %试验日期:2018年11月23日1、轻型高压试验变压器(50kV PT)2、高压绝缘电阻测试仪3、直流电阻测试仪4、万用表5、变压器变比测试仪6、直流电阻测试仪7.试验结果: 合格。
广西**化工有限公司硅锰分公司10kV #1变压器试验报告
编写人:
试验人员:
审核:
试验日期:2013年05月06日
地址:广西田东县联系电话:
联系人:邮编:
10kV #1电力变压器试验报告
一、试验目的:
受广西**化工有限公司硅锰分厂的委托,通过预防性试验,检查该客户10kV#1变压器的状况。
二、试验依据:
DL/T596 -1996 《电力设备预防性试验规程》。
三、试验地点及环境情况
试验地点:#1变压器室
环境情况:温度:27.1 ℃湿度:62% 天气:晴
四、设备参数:
五、试验所用主要设备信息
1、绝缘电阻表:型号MODEL3122 编号:w0004381
2、试验变压器:型号:YDJ100K 编号:B0121-1
3、调压器: 型号:TDGC2—3000 编号:000324
4、直流电阻测试仪: 型号MS-520 编号:MS20090613
六、 试验数据
1、
绝缘电阻(M Ω)
合格标准:1)绝缘电阻换算至同一温度下,与前一次测试结果相比应无明显变化;2)吸收比(10~30℃范围)不低于1.3
或极化指数不低于1.5。
结论: 合格_√ _不合格__
2、 直流电阻(m Ω)
合格标准:1)1.6MV A 及以下的变压器,相间差别一般不大于三相平均值的4%,线间差别一般不大于三相平均值的2%,2)与以前相同部位测得值比较,其变化不应大于2%。
结论: 合格_√ _ 不合格__
3、 工频耐压
结论: 合格_√ _不合格__
结论:变压器试验合格。
精心整理XXXXX电力工程有限公司电气设备试验调试报告报告类型:800kVA箱式变压器试验报告日期:2014年10月10日客户名称:XXXXX有限公司项目名称:XXXXX有限公司3*800kVA箱变安装项目审核:批准:编制:10KV变压器现场试验记录型号:SCB10-800/10额定容量:800KVA额定电压:10/0.4日期:20149出厂序号:1485252联接组标号:Dyn11生产厂家:新疆邦特电器制造有限公司阻抗电压:6.06%一:绕组联同套管的直流电阻线圈分接位置AB BC AC 电阻不平衡率%10KV(MΩ)1 928.4 928.9 930.4 0.022 915.3 915.6 917.2 0.023 879.6 880.2 881.4 0.024 857.4 878.7 862.3 0.025 840.3 856.5 849.3 0.020.4kv侧(MΩ) ao bo co 电阻不平衡率%0.4340 0.4407 0.4409 0.3二,联接组别检查:变压器三相接线组别正确。
三:铁心对地绝缘电阻;500MΩ四:变压比检查:分接位置分接位置(v)额定变比电压比偏差(%)AB/ab BC/bc ACac1 10500 26.25 0.03 0.01 -0.012 10250 25.62 0.02 0.01 0.053 10000 25.00 0.02 0.03 0.074 9750 24.37 0.06 0.03 0.275 9500 23.75 -0.01 0.03 0.20五:绕组连同套管的绝缘电阻(MΩ)精心整理测试绕组接地绕组实验前实验后R15S R60S 吸收比R15S R60S 吸收比高压低压15000 20000 / 15000 20000 /低压高压15000 20000 / 15000 20000 /六:绕组连同套管的交流耐压:测试绕组试验电压时间(min)结论高压26 1 通过低压 1.5 1 通过实验结论:所做试验项目结果符合GB50150-2006规程有关规定使用仪器:MODEL-3125数字式高压绝缘电阻测试仪GSBZC型全自动变比测试仪高压试验变压器GCSB-6KVA/50KVGC644-10A直流电阻测试仪试验负责人:编制:试验人员:天气:晴试验温度:20℃试验日期:年月日10KV高压柜现场试验记录柜号:1#计量柜电流互感器,电压互感器,绝缘子,母线绝缘电阻测试(M Ω)测试相接地相实验前实验后结果R15S R60S 吸收比R15S R60S 吸收比通过A BC 60000 100000 / 60000 10000/ 通过B AC 60000 100000 / 60000 10000/ 通过C AB 60000 100000 / 60000 10000/ 通过交流耐压(K v)测试相接地相主回路断口通过A BC33 33 通过B AC33 33 通过C AB33 33 通过结论:所做试验项目结果符合GB50150-2006柜号:2#出线柜真空断路器,电压互感器,电流互感器,绝缘子,母线绝缘电阻测试(M Ω)测试相接地相实验前实验后结果R15S R60S 吸收比R15S R60S 吸收比通过A BC 60000 100000 / 60000 10000/ 通过B AC 60000 100000 / 60000 10000/ 通过C AB 60000 100000 / 60000 10000/ 通过交流耐测试相接地相主回路断口通过A BC33 33 通过精心整理压(K v)B AC33 33 通过C AB33 33 通过结论:所做试验项目结果符合GB50150-2006使用仪器:高压试验变压器GCSB-10KVA/50KVMODEL-3125数字式高压绝缘电阻测试仪试验负责人:编制:试验人员:天气:晴试验温度:20℃试验日期:年月日10KV氧化锌避雷器现场试验记录柜号;1进线柜型号HY5WZ-17/45 生产厂家浙江温州沈高所电气有限公司试验项目/相别 A B C绝缘电阻(MΩ)实验前试验后实验前试验后实验前试验后10000100000 100000 100000 100000 100000直流1mA电压(KA)26.5 26.5 27.20.75UmA下泄漏电流μA2.3 2.3 1.7结论符合出厂技术数据:符合GB50150-2006规程有关规定柜号;2出线柜型号HY5WZ-17/45 生产厂家浙江温州沈高所电气有限公司试验项目/相别 A B C绝缘电阻(MΩ)实验前试验后实验前试验后实验前试验后10000100000 100000 100000 100000 100000直流1mA电压(KA)26.5 26.5 27.20.75UmA下泄漏电流μA2.3 2.3 1.7结论符合出厂技术数据:符合GB50150-2006规程有关规定使用仪器:MODEL-3125数字式高压绝缘电阻测试仪直流高压发生器ZGF-120/2试验负责人:编制:试验人员:天气:晴试验温度:20℃试验日期:年月日低压柜现场调试记录一.GGD低压柜主母线绝缘电阻(MΩ)试验项目/相别a-地b-地c-地o绝缘电阻(MΩ)>500>500>500>500精心整理二.低压出线各回路绝缘电阻(MΩ)试验项目/相别a-地b-地c-地绝缘电阻(MΩ)>500>500>500使用仪器:MODEL-3125数字式高压绝缘电阻测试仪试验负责人:编制:试验人员:天气:晴试验温度:20℃试验日期:年月日接地网现场测试记录测试地点主接地接地电阻值 3.4测试地点800KVA变压器主接地接地电阻值 3.4使用仪器:GC2571数字接地电阻测试仪0.4KV母线现场试验记录变压器-低压柜试验项目/相别a-地b-地c-地o绝缘电阻(MΩ)>500>500>500>500交流耐压2500V/min低压柜-低压柜试验项目/相别a-地b-地c-地o绝缘电阻(MΩ)>500>500>500>500交流耐压2500V/min使用仪器:MODEL-3125数字式高压绝缘电阻测试仪试验负责人:编制:试验人员:天气:晴试验温度:20℃试验日期:年月日10kv电力电缆现场试验用户电缆线路名称XXXXX有限公司3*800kVA箱变安装项目电压等级10KV截面(m㎡)YJV22-3*185 长度(m)150米红相绿相红相试验时间R15S R15S 吸收比R15S R60S 吸收R15S R60S 吸收比精心整理比试验前绝缘电阻MΩ7000100000 / 700010000/ 7000100000 /试验前绝缘电阻MΩ7000100000 / 700010000/ 7000100000 /试验电压26直流耐压及泄漏电流μA1/4U2/4U3/4U1min 2min 3min 4min 5min 6min 黄0 0 0 2.5 2.5 2.4 2.3 2.2 2.1 绿0 0 0 2.4 2.3 2.4 2.2 2.2 2.0 红0 0 0 2.6 2.4 2.4 2.3 2.3 2.2 7min 8min 9min 10min 11min12min13min14min15min 黄 2.0 1.8 1.6 1.4 1.2 1.0 0.8 0.6 0.4 绿 1.9 1.8 1.7 1.4 1.1 1.0 0.8 0.7 0.6 红 2.0 1.9 1.6 1.3 1.2 1.0 0.8 0.6 0.5相位检查正确试验结论所做试验项目结果符合GB50150-2006规程有关规定使用仪器:MODEL-3125数字式高压绝缘电阻测试仪直流高压发生器ZGF-120/2试验负责人:编制:试验人员:天气:晴试验温度:20℃试验日期:年月日XXXXX电力工程有限公司电气设备试验调试报告报告类型:800kVA箱式变压器试验报告日期:2014年10月10日客户名称:XXXXX有限公司项目名称:XXXXX有限公司3*800kVA箱变安装项目审核:批准:编制:10KV变压器现场试验记录型号:SCB10-800/10额定容量:800KVA额定电压:10/0.4日期:20149出厂序号:1485253联接组标号:Dyn11精心整理生产厂家:新疆邦特电器制造有限公司阻抗电压:6.05%一:绕组联同套管的直流电阻线圈分接位置AB BC AC 电阻不平衡率%10KV(MΩ)1 938.5 946.2 928.8 0.012 906.8 914.8 904.5 0.013 875.9 876.3 875.0 0.014 864.7 876.3 861.0 0.015 835.5 849.8 835.0 0.010.4kv侧(MΩ) ao bo co 电阻不平衡率%0.4895 0.4795 0.4650 0.2.7二,联接组别检查:变压器三相接线组别正确。
电力变压器试验报告装设地点:幸福里小区运行编号: 14#箱变试验日期: 2013.07.25 试验性质:交接天气:晴温度: 36 ℃相对温度:一、设备型号:二、试验项目:2、直流电阻:3、交流耐压试验:交流耐压: 38 KV 时间: 60 S 结论:合格三、试验结论:合格四、试验仪器及编号:BCSB系列多用型实验变压器、JRR-10直流电阻测试仪、ZC-7绝缘摇表五、试验负责人:六、试验人员:七、备注:电力变压器试验报告装设地点:幸福里小区运行编号: 15#箱变试验日期: 2013.07.25 试验性质:交接天气:晴温度: 36 ℃相对温度:一、设备型号:二、试验项目:5、直流电阻:6、交流耐压试验:交流耐压: 38 KV 时间: 60 S 结论:合格三、试验结论:合格四、试验仪器及编号:BCSB系列多用型实验变压器、JRR-10直流电阻测试仪、ZC-7绝缘摇表五、试验负责人:六、试验人员:七、备注:电力变压器试验报告装设地点:幸福里小区运行编号: 4#箱变试验日期: 2013.07.25 试验性质:交接天气:晴温度: 36 ℃相对温度:一、设备型号:二、试验项目:9、交流耐压试验:交流耐压: 38 KV 时间: 60 S 结论:合格三、试验结论:合格四、试验仪器及编号:BCSB系列多用型实验变压器、JRR-10直流电阻测试仪、ZC-7绝缘摇表五、试验负责人:六、试验人员:七、备注:电力变压器试验报告装设地点:幸福里小区运行编号: 4#箱变试验日期: 2013.07.25试验性质:交接天气:晴温度: 36 ℃相对温度:一、设备型号:二、试验项目:10、绝缘电阻及吸收比:11、直流电阻:12、交流耐压试验:交流耐压: 38 KV 时间: 60 S 结论:合格三、试验结论:合格四、试验仪器及编号:BCSB系列多用型实验变压器、JRR-10直流电阻测试仪、ZC-7绝缘摇表五、试验负责人:六、试验人员:七、备注:电力变压器试验报告装设地点:幸福里小区运行编号: 9#箱变试验日期: 2013.07.25 试验性质:交接天气:晴温度: 36 ℃相对温度:一、设备型号:二、试验项目:13、绝缘电阻及吸收比:14、直流电阻:15、交流耐压试验:交流耐压: 38 KV 时间: 60 S 结论:合格三、试验结论:合格四、试验仪器及编号:BCSB系列多用型实验变压器、JRR-10直流电阻测试仪、ZC-7绝缘摇表五、试验负责人:六、试验人员:七、备注:断路器试验报告装设地点:幸福里小区运行编号:出线柜6# 试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:断路器试验报告装设地点:幸福里小区运行编号:出线柜2# 试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:断路器试验报告装设地点:幸福里小区运行编号:出线柜7# 试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:断路器试验报告装设地点:幸福里小区运行编号:出线柜5# 试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:断路器试验报告装设地点:幸福里小区运行编号:进线柜1# 试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:断路器试验报告装设地点:幸福里小区运行编号:进线柜2# 试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:断路器试验报告装设地点:幸福里小区运行编号:母联开关柜试验日期:2013.07.23 试验性质:交接天气:晴温度: 33 ℃二、试验项目1、绝缘电阻:2、回路电阻:3、交流耐压:三、试验结论:合格四、试验仪器及编号: ZC-7绝缘摇表,JC-HIII接触电阻测试仪五、备注:六、试验负责人:七、试验人员:电力电缆试验报告装设地点:幸福里小区运行编号:4#高压分支箱—开闭所试验日期:2013.07.20电压等级:10KV 试验性质:交接型号:ZRYJLV.22 8.7/15KV 天气:晴温度: 33 ℃一、试验项目1、电缆主绝缘绝缘电阻:2、直流耐压试验:二、试验结论:合格三、试验仪器及编号:ZGF-H直流高压发生器、ZC-7绝缘摇表四、备注:五、试验负责人:六、试验人员:电力电缆试验报告装设地点:幸福里小区运行编号:4#高压分支箱—9#箱变试验日期:2013.07.20 电压等级:10KV 试验性质:交接型号:ZRYJLV.22 8.7/15KV天气:晴温度: 33 ℃一、试验项目1、电缆主绝缘绝缘电阻:2、直流耐压试验:二、试验结论:合格三、试验仪器及编号ZGF-H直流高压发生器、ZC-7绝缘摇表四、备注:五、试验负责人:六、试验人员:接地装置试验报告保护调试报告一、被保护设备:进线柜1#二、装置型号及厂家:聚仁电力科技三、电流通道检查:输入电流:IA=1A IB=1A IC=1AIA=2A IB=2A IC=2AIA=3A IB=3A IC=3A输入电压:Ia=1A Ib=1A Ic=1AIa=2A Ib=2A Ic=2AIa=3A Ib=3A Ic=3A四、保护定值检验:变比400/5五、操作回路检查:开关进控位置,手合、手跳开关动作正常,跳位、合位灯指示正确,跳闸回路检查正常。
10kv变压器试验报告
试验单位:XX公司
试验时间:20XX年X月X日
一、试验目的
本次试验的目的是检验10kv变压器在正常工作情况下的运行性能,评估其在安全、稳定、可靠方面的表现。
二、试验内容
1. 外观和机械状态检查
2. 空载试验
3. 短路试验
4. 负载试验
5. 绝缘电阻试验
三、试验仪器设备
1. 电能质量分析仪
2. 相序表
3. 相电流表
4. 电能表
5. 检测灯
6. 多用表
7. 万用表
8. 坑槽电晕图样分析仪
四、试验结果
1. 外观和机械状态检查:10kv变压器外观无明显损坏,机械状态良好。
2. 空载试验:在额定电压下,试验结果表明10kv变压器的空载电流、空载损耗符合标准要求。
3. 短路试验:在额定电压下,试验结果表明10kv变压器的短路电流、短路损耗符合标准要求。
4. 负载试验:在额定负载下,试验结果表明10kv变压器的输出电压、输出电流、输出功率均符合标准要求。
5. 绝缘电阻试验:试验结果表明10kv变压器的相间间绝缘电阻、绝缘电阻比符合标准要求。
五、试验结论
本次试验的结果表明,10kv变压器在正常工作情况下能够保持
良好的运行性能,符合国家相关的安全、稳定、可靠的标准要求。
建议在安装使用前进行局部清洁保养,并保证在正常工况下使用。
六、试验负责人签名
XXXXXXXXXXXXX。
10kv交接试验报告一、试验目的本交接试验旨在验证10kv电网系统的安全可靠性和正常运行状态,确保交接过程中不会对电力设备和系统造成损害,并确保各项参数满足规定要求。
二、试验内容本次交接试验涵盖以下内容: 1. 确定交接试验的时间和地点; 2. 对10kv电网系统进行全面巡视和检查,确保其设备和线路处于正常状态; 3. 检查电网系统的绝缘电阻; 4. 测试电网系统的额定电压和频率; 5. 测试开关设备和保护系统的运行状态; 6. 检查电网系统的接地电阻。
三、试验过程1.确定交接试验的时间和地点:–确定试验时间,通常在电网系统建设完成后进行;–确定试验地点,一般选择在配电室或变电站进行。
2.全面巡视和检查:–检查电网系统的设备和线路,确保其外观无损坏;–检查设备的接线和连接情况,确保其正确无误;–检查设备的标识和编号,确保与相关文档一致。
3.绝缘电阻测试:–使用绝缘电阻测试仪对电网系统进行绝缘电阻测试;–测试结果应满足相关标准要求。
4.电压和频率测试:–使用电压表和频率表对电网系统进行电压和频率测试;–测试结果应满足相关标准要求。
5.开关设备和保护系统测试:–检查开关设备的操作和运行状态,确保其正常工作;–测试保护系统的动作和保护功能,确保其可靠性和准确性。
6.接地电阻检查:–使用接地电阻测试仪对电网系统的接地电阻进行检查;–检查结果应满足相关标准要求。
四、试验结果根据以上试验内容,我们得出以下结论: 1. 10kv电网系统的设备和线路处于正常状态,无明显损坏; 2. 电网系统的绝缘电阻满足要求; 3. 电网系统的额定电压和频率符合规定标准; 4. 开关设备和保护系统的运行状态良好; 5. 电网系统的接地电阻符合相关标准。
五、结论本次10kv交接试验表明电网系统设备和线路处于正常工作状态,各项参数满足规定要求。
因此,我们可以确认该电网系统可以正常交接使用,无需进一步调整或维修。
六、建议根据本次交接试验的结果,我们建议定期对10kv电网系统进行巡视和检查,以确保其安全可靠的运行状态。
配电设备交接试验报告书用电单位:XXXXXX改造工程用电容量:400kVA试验单位:有限公司年月日报告目录#1母线PT柜 (3)10kV电压互感器试验报告 (3)10kV避雷器试验报告 (4)电压并列装置试验报告 (5)1#变出线柜 (9)10kV真空断路器试验报告 (9)10kV电流互感器试验报告 (10)10kV零序电流互感器试验报告 (11)10kV高压电缆试验报告 (12)继电保护试验报告 (13)文化#1线柜 (14)10kV真空断路器试验报告 (14)10kV电流互感器试验报告 (15)10kV电压互感器试验报告 (16)10kV高压电缆试验报告 (17)继电保护试验报告 (18)分段柜 (19)10kV真空断路器试验报告 (19)10kV电流互感器试验报告 (20)10kV高压电缆试验报告 (21)继电保护试验报告 (22)备自投试验报告 (23)金马新区#2线柜 (26)10kV真空断路器试验报告 (26)10kV电流互感器试验报告 (27)10kV电压互感器试验报告 (28)继电保护试验报告 (29)#2母线PT柜 (30)10kV电压互感器试验报告 (30)10kV避雷器试验报告 (31)工频耐压试验报告 (32)地网接地电阻交接试验 (33)安全工器具试验报告 (34)变压器试验报告 (35)#1母线PT柜10kV电压互感器试验报告使用单位:XXXXXX改造工程装设位置:10kV #1母线PT柜测试天气:晴温度:31°C 湿度:65%试验结果:依据GB50150-2016 电气装置安装工程电气设备交接试验标准判定合格。
五、试验人员:六、审核人员:七、试验日期:年月日10kV避雷器试验报告使用单位:XXXXXX改造工程装设位置:10kV #1母线PT柜测试天气:晴温度:31°C 湿度:65%试验结果:依据GB50150-2016 电气装置安装工程电气设备交接试验标准判定合格。
