建筑工程质量工艺策划
- 格式:doc
- 大小:133.00 KB
- 文档页数:25
策划书工程质量策划书工程质量策划书。
一、背景。
随着社会的不断发展,工程建设项目数量不断增加,工程质量问题也日益突出。
为了确保工程质量,保障人民生命财产安全,提高工程建设的可持续发展能力,本策划书旨在制定工程质量策划,确保工程质量达标,满足社会需求。
二、目标。
1. 确保工程质量达到国家标准要求;2. 提高工程建设的安全性和可靠性;3. 提升工程建设的可持续发展能力;4. 保障人民生命财产安全。
三、策略。
1. 强化质量管理,建立健全质量管理体系;2. 加强对工程施工过程的监督和检查;3. 提高工程技术水平,引进先进的工程技术和设备;4. 加强对施工人员的培训和管理,提高施工人员的素质和技能;5. 加强对原材料和设备的质量控制,确保施工材料和设备的质量符合要求;6. 加强与相关部门的沟通和协作,共同推动工程质量的提升;7. 建立健全工程质量监测和评估机制,及时发现和解决工程质量问题。
四、措施。
1. 制定工程质量管理制度,明确各项质量管理职责和要求;2. 加强对工程施工过程的监督和检查,发现问题及时整改;3. 组织开展工程技术培训,提高施工人员的技术水平;4. 建立工程质量档案,记录工程施工过程中的关键环节和质量问题;5. 与相关部门建立定期沟通机制,共同推动工程质量的提升;6. 建立工程质量评估机制,对工程质量进行定期评估,发现问题及时改进。
五、预期效果。
1. 工程质量得到有效提升,达到国家标准要求;2. 工程建设的安全性和可靠性得到提高;3. 工程建设的可持续发展能力得到提升;4. 人民生命财产得到有效保障。
六、总结。
本策划书旨在通过加强质量管理、技术水平提升、监督检查等措施,确保工程质量达标,满足社会需求,保障人民生命财产安全。
希望各相关部门和人员能够积极配合,共同推动工程质量的提升,为社会发展做出积极贡献。
策划书工程质量策划书工程质量策划书。
一、策划目的。
本策划书的目的是为了确保工程质量,提高工程施工过程中的质量管理水平,保障工程的安全、稳定和可靠性,最终实现工程质量的全面提升。
二、策划范围。
本策划书适用于公司所有工程项目,包括建筑工程、市政工程、道路工程等各类工程项目。
三、策划内容。
1.质量管理组织架构,明确质量管理组织结构,明确各岗位职责和权限,确保质量管理工作的顺利开展。
2.质量管理体系建设,建立健全的质量管理体系,包括质量管理手册、程序文件、工艺文件等,确保施工过程中各项工作按照规定进行。
3.质量管理目标和指标,制定具体的质量管理目标和指标,对各项工程质量进行量化评估,及时发现和纠正问题。
4.质量管理流程,制定质量管理工作流程和程序,确保施工过程中各项工作按照规定程序进行,避免质量管理盲区。
5.质量管理措施,制定质量管理的具体措施和方法,包括质量检查、质量评估、质量纠正和预防措施等。
6.质量管理培训,对施工人员进行质量管理培训,提高他们的质量管理意识和能力,确保施工过程中的质量管理工作得以有效开展。
四、策划实施。
1.明确责任人和时间节点,制定详细的实施计划。
2.建立质量管理档案,记录质量管理过程中的各项工作和结果。
3.定期进行质量管理评估和总结,及时调整和完善质量管理措施。
五、策划效果评估。
1.定期对工程质量进行评估,确定质量管理的实际效果。
2.根据评估结果,调整和完善质量管理措施,不断提高工程质量管理水平。
六、策划总结。
本策划书的实施,将有力提高公司工程质量管理水平,确保工程施工过程中的质量安全和可靠性,为公司的可持续发展提供有力保障。

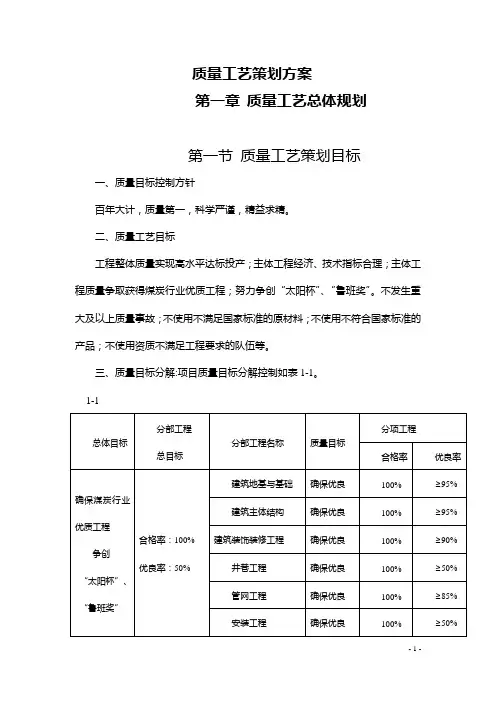

质量工艺策划方案第一章质量工艺总体规划第一节质量工艺策划目标一、质量目标控制方针百年大计,质量第一,科学严谨,精益求精。
二、质量工艺目标工程整体质量实现高水平达标投产;主体工程经济、技术指标合理;主体工程质量争取获得煤炭行业优质工程;努力争创“太阳杯”、“鲁班奖”。
不发生重大及以上质量事故;不使用不满足国家标准的原材料;不使用不符合国家标准的产品;不使用资质不满足工程要求的队伍等。
三、质量目标分解:项目质量目标分解控制如表1-1。
1-1四、工程建设质量管理工作原则工程建设质量管理工作围绕“建立一个体系、完善两种签证、强化三项监督、落实四级验收”开展。
(1)“建立一个体系”就是小纪汗煤矿和参建单位建立工程质量体系并使之有效运转,明确质量目标和措施,满足工程管理和质量控制的要求,使工程质量始终处于有效控制状态。
(2)“完善两种签证”就是在单项工程施工完毕后,由施工、设计、监理、建设、调试等单位进行检查确认签证和验收签证。
同时包括设备的安装、调试等验收签证。
(3)“强化三种监督”,一是煤炭工业建设工程质量监督站开展的工程建设阶段性政府质量监督;二是在工程施工、试运、投产考核期各个阶段,强化光面爆破、锚喷支护、防爆设备重要项目的技术监督;三是强化对设备制造过程的监督。
通过三种监督,把施工、调试以及设备质量问题消除在萌芽状态。
(4)“落实四级验收”就是逐级进行班组、施工队、项目部、监理四个层面的工程质量验收,禁止简化验收程序,禁止后级替代前级验收。
确保在交工时不留质量方面的盲点,各种措施到位。
第二节编制依据和规范标准2.1、2.2、《建设工程质量管理条例》中华人民共和国国务院令第279号;2.3、《国务院关于进一步加强质量工作的决定》国务院国发[1999]41号文;2.4、《国务院办公厅关于加强基础设施施工工程质量管理的通知》国务院办公厅国办发[1999]16号文;2.5、《工程建设标准强制性条文(2002版)》2.6、《中国华电集团公司工程建设管理办法(试行)》中国华电工[2003]260号;2.7、《中国华电集团公司工程建设安全管理程序》(A版)(中国华电工[2006]436号);2.8、2.9、《中国华电集团公司工程建设质量管理程序》(试行)(中国华电工[2003]436号);2.10、《质量管理》GB/T19000-2000系列标准;2.11、《煤矿安全规程》(2009年版);2.12《煤炭工业矿井设计规范》(GB50215-2005);2.13、;2.14、《矿山井巷工程施工及验收规范》(GBJ213-90);2.15、《煤矿井巷工程质量检验评定标准》(MT5009-94);2.16、《煤炭建设工程质量技术资料管理规定与评级办法》(煤规字<1999>第34号);2.17《建筑安装工程质量检验评定标准》(GBJ 300-88);2.18《建筑工程质量检验评定标准》(GBJ 301-88);2.19《民用建筑设计通则》(GB50352-2005);2.20;2.212.22《建筑结构荷载规范》(GB500009-2001);2.23《混凝土结构设计规范》(GB50010-2002);2.24《建筑地基基础设计规范》(GB50007-2002);2.25《砌体结构设计规范》(GB50003-2001);2.26《钢结构设计规范》(GB50017-2003);2.27《民用建筑热工设计规范》(GB50176-93);2.28《给水排水管道工程施工及验收规范》(GB50268-2008);2.29《机械设备安装工程施工及验收通用规范》(GB50231-2009);2.30《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98);2.31《建筑电气安装工程施工质量验收规范》(GB50303);2.32《电气装置安装工程施工及验收规范》(GB50254-259-96);2.33《公路工程技术标准》(JTG B0l-2003);2.34《公路路基施工技术规范》(JTG F10—2006);2.35《公路沥青路面施工技术规范》(JTG F40-2004);2.36《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004)第二章质量工艺管理体系第一节质量工艺管理机构及职责一、质量工艺组织机构二、质量工艺管理机构1、质量工艺领导小组组长:汪青仓副组长:吴开斌石建祥侯大海李虎民惠学齐乔和平崔晓峰金严质监站负责人成员:孙绍安(中煤一建31处项目经理;A标段主斜井井筒掘砌段)魏志强(中煤三建30处项目经理;B标段副井井筒掘砌段)汪志海(中煤一建49处项目经理;C标段中央进风立井井筒及副斜井井筒掘砌段)徐文艺(中煤三建29处项目经理;D标段中央回风立井井筒掘砌)张志洲(陕西中原建设有限责任公司项目经理;临建工程)高才(中十冶公司项目经理道路)(后续参建工程中的单位项目经理将自动列入小组成员中)2、质量工艺管理办公室主任:惠学齐副主任:张广林朱南京尹志勇陈飞成员:质监站专职质监工程师监理单位专业工程师参建单位技术负责人设计院专业负责人二、质量管理机构的主要职责1、质量工艺领导小组职责(1)全面负责工程质量工艺的领导工作;贯彻执行国家、行业质量监督方针、政策以及有关规定和制度;(2)组织质量工艺策划方案的编制;(3)负责组织质量工艺策划方案的实施,并监督和检查实施情况;(4)根据工程不同阶段具体情况,提出工程质量工艺的重点要求;(5)召开会议讨论并处理质量工艺中的重大问题。
策划书工程质量策划书工程质量策划书。
一、背景。
随着社会经济的不断发展,工程建设项目越来越多,工程质量成为了社会关注的焦点。
为了保障工程质量,提高工程建设的可持续发展能力,制定工程质量策划书显得尤为重要。
二、目的。
本策划书的目的是规范工程质量管理,确保工程建设项目的质量达到国家标准和客户要求,提高工程建设的质量和安全水平,保障工程建设的可持续发展。
三、内容。
1. 确定质量目标,明确工程质量目标,包括质量标准、质量要求和质量指标,确保工程质量符合国家标准和客户要求。
2. 制定质量计划,制定详细的质量管理计划,包括质量控制措施、质量检查和测试计划、质量风险评估等,确保工程质量得到有效控制。
3. 质量组织架构,建立健全的质量管理组织架构,明确各级质量管理人员的职责和权限,确保质量管理工作有序进行。
4. 质量培训计划,制定质量培训计划,提高工程质量管理人员和施工人员的质量意识和技能水平,确保工程质量得到有效保障。
5. 质量监督检查,建立健全的质量监督检查制度,加强对工程质量的监督检查,及时发现和纠正质量问题,确保工程质量得到有效控制。
四、实施。
1. 落实责任,明确各级质量管理人员的责任和义务,建立健全的质量管理责任制度,确保质量管理工作得到有效推进。
2. 加强监督检查,加强对工程质量的监督检查,及时发现和纠正质量问题,确保工程质量得到有效保障。
3. 健全质量管理制度,建立健全的质量管理制度,加强对工程质量的管理和控制,确保工程质量达到国家标准和客户要求。
五、总结。
工程质量策划书的制定和实施,对于提高工程建设的质量和安全水平,保障工程建设的可持续发展,具有重要的意义。
希望通过本策划书的实施,能够有效提高工程质量管理水平,确保工程质量得到有效控制。
建筑工程质量创效策划
建筑工程质量创效策划是指通过制定合理的策略和计划,以提高建筑工程的质量和效益为目标,从而实现工程项目的成功。
以下是一些常见的建筑工程质量创效策划方面的内容:
制定明确的目标和标准:确定工程质量和效益的目标,并制定相应的评估标准,确保工程达到预期的质量水平。
强化设计和规划:充分考虑建筑设计和规划的可行性、实用性和可持续性,确保在施工阶段能够顺利进行,并降低后续维护和运营的成本。
优化资源配置:合理安排人力、物力和财力资源,提高资源利用效率,降低浪费,确保工程施工进度和质量的控制。
强化施工管理:加强对施工过程的监督和管理,确保符合相关法规和标准,严格质量控制,及时解决施工中的问题和难题。
推行先进技术和工艺:采用先进的建筑技术和工艺,提高施工效率和质量,减少施工期间的问题和风险。
强化质量检查和验收:建立科学的质量检查和验收机制,确保工程在各个阶段都能够符合相关质量标准,并及时发现和纠正问题。
加强沟通与合作:建立良好的沟通渠道,加强各方之间的合作与协调,促进信息流通和问题解决,提高工程质量和效益。
综上所述,建筑工程质量创效策划涉及多个方面,从规划设计到施工管理和质量控制等各个环节都需要全面考虑,以确保建筑工程的质量和效益达到预期目标。
制作施工质量策划书3篇篇一制作施工质量策划书一、前言施工质量策划书是施工项目质量管理的重要文件,它是在施工前对施工项目的质量目标、质量控制要点、质量保证措施等进行策划和安排的文件。
本策划书旨在确保施工项目的质量符合相关标准和要求,满足客户的需求和期望。
二、工程概述(一)工程名称:[工程名称](二)工程地点:[工程地点](三)工程规模:[工程规模](四)工程内容:[工程内容](五)工程特点:[工程特点]三、质量目标(一)总体质量目标:确保工程质量符合国家和地方相关标准和要求,达到合格标准。
(二)具体质量目标:1. 分项工程合格率达到 100%;2. 分部工程合格率达到 100%;3. 单位工程合格率达到 100%;四、质量管理组织机构(一)质量管理组织机构图:[质量管理组织机构图](二)质量管理职责:1. 项目经理:对工程质量全面负责,是工程质量的第一责任人。
2. 项目技术负责人:负责工程技术管理和质量控制工作,是工程质量的直接责任人。
3. 质量检查员:负责工程质量的检查和验收工作,对工程质量进行监督和控制。
4. 施工班组长:负责本班组的施工质量,对本班组的施工质量负责。
五、质量控制要点(一)施工准备阶段:1. 熟悉施工图纸和设计文件,进行图纸会审和技术交底。
2. 编制施工组织设计和施工方案,明确施工工艺和质量要求。
3. 对施工人员进行培训和考核,确保施工人员具备相应的技能和素质。
4. 对施工材料和构配件进行检验和验收,确保施工材料和构配件的质量符合要求。
(二)施工过程阶段:1. 严格按照施工图纸和设计文件进行施工,确保施工质量符合要求。
2. 加强施工过程中的质量控制,对施工过程中的关键工序和重要部位进行旁站监督和检查。
3. 对施工过程中的质量问题及时进行处理,确保施工质量符合要求。
4. 加强施工过程中的安全管理,确保施工安全。
(三)竣工验收阶段:1. 对工程进行全面检查和验收,确保工程质量符合要求。
建筑质量实施方案模板范文一、工程概况。
本工程为某某建筑项目,位于某某地区,总建筑面积为某某平方米,包括主体建筑、附属建筑及外部环境等。
本工程的质量目标是确保工程质量符合国家相关标准和规定,满足业主的使用需求,保障工程的安全性和耐久性。
二、质量控制措施。
1. 技术要求,本工程将严格按照国家相关建筑技术规范进行设计和施工,确保结构安全、材料合格、施工工艺先进。
2. 质量管理,设立专门的质量管理部门,负责对工程质量进行全程跟踪和监督,及时发现和解决质量问题。
3. 质量验收,对主要构件和关键工序进行质量验收,确保工程质量符合要求。
三、质量验收标准。
1. 结构验收,对主体结构进行验收,包括混凝土强度、钢筋连接、结构稳定性等。
2. 材料验收,对使用的各类建筑材料进行验收,确保材料质量符合国家标准。
3. 施工工艺验收,对施工工艺进行验收,包括基础处理、墙体砌筑、屋面防水等。
四、质量保证措施。
1. 完善的质量管理体系,建立健全的质量管理体系,确保质量管理工作有章可循、有人负责。
2. 严格的质量监督,加强对施工现场的质量监督,发现问题及时整改,确保施工质量。
3. 质量培训,对施工人员进行质量管理和技术培训,提高他们的质量意识和技术水平。
五、质量保障措施。
1. 质量责任制,明确各方的质量责任,建立健全的质量管理机制,形成全员参与、全程质量控制的工作格局。
2. 质量风险评估,对工程施工过程中可能存在的质量风险进行评估,采取相应的措施进行防范和应对。
3. 质量问题处理,对出现的质量问题,要及时进行整改和追溯,确保问题不断扩大,保障工程质量。
建筑质量实施方案的编制是工程质量管理的重要环节,通过严格执行实施方案,可以有效地提高工程质量,确保工程的安全性和耐久性。
希望本文提供的建筑质量实施方案模板范文能够对大家有所帮助,也希望大家在实际工作中能够认真执行质量实施方案,共同提升建筑工程质量。
策划书工程质量策划书
工程质量策划书。
一、背景。
随着社会经济的不断发展,工程建设项目数量不断增加,工程质量问题也日益凸显。
工程质量直接关系到人民群众的生命财产安全和社会稳定,因此,加强工程质量管理,提高工程质量水平显得尤为重要。
二、目的。
本策划书的目的在于制定一套科学、合理的工程质量管理方案,确保工程质量达到国家标准要求,最大程度地保障人民群众的利益。
三、内容。
1.建立完善的工程质量管理体系,明确各部门的责任和权利,确保工程质量管理工作有序进行。
2.加强对施工人员的培训,提高他们的工程质量意识和技术水平。
3.加强对材料的采购和检验工作,杜绝假冒伪劣材料的使用,保障工程质量的可靠性。
4.加强对施工现场的监督检查,及时发现和解决工程质量问题,确保工程施工过程中的质量安全。
5.建立健全的工程质量评估机制,定期对工程质量进行评估和检查,并及时调整和改进工程质量管理方案。
四、预期效果。
通过本工程质量策划书的实施,预期可以达到以下效果:
1.工程质量管理更加科学、规范,工程质量得到有效保障。
2.减少工程质量事故的发生,提高人民群众的生命财产安全保障水平。
3.提高工程质量管理水平,为国家经济发展提供更加可靠的基础设施支持。
四、总结。
工程质量是工程建设的生命线,只有加强工程质量管理,才能确保工程质量的可靠性。
通过本策划书的实施,相信可以为工程质量管理工作提供一套科学、合理的管理方案,为国家经济建设提供更加可靠的保障。
(建筑工程质量)工程项目质量管理策划指导书延安市建筑工程总公司工程项目质量管理策划指导书编制部门:技术质量部编制人:李郝庚启用时间:2014 年 10 月延安市建筑工程总公司工程项目质量管理策划指导书一、项目质量计划管理项目质量管理应贯穿项目管理的全过程,坚持“计划、实施、检查、处理”(PDCA) 循环工作方法,持续改进施工过程的质量控制。
项目部应设置质量管理人员,在项目经理领导下,负责项目的质量管理工作。
项目质量管理应遵循的程序:(1)明确项目质量目标;(2)编制项目质量计划;(3) 实施项目质量计划;(4)监督检查项目质量计划的执行情况;(5)收集、分析、反馈质量信息并制定预防和改进措施。
(一)、项目质量计划编制项目质量计划是指确定施工项目的质量目标和为达到这些质量目标所进行的组织管理、资源投入、专项质量控制措施和必要的工作过程。
—、项目质量计划编制依据(1)工程承包合同、设计图纸及相关文件;(2)企业的质量管理体系文件及其对项目部的管理要求;(3)国家和地方相关的法律、法规、技术标准、规范及有关施工操作规程;(4)施工组织设计、专项施工方案。
二、项目质量计划编制要求(1)项目质量计划应在项目策划过程中编制,经审批后作为对外质量保证和对内质量控制的依据;(2)项目质量计划是将质量保证标准、质量管理手册和程序文件的通用要求与项目质量联系起来的文件,应保持与现行质量文件要求的一致性;(3)项目质量计划应高于且不低于通用质量体系文件所规定的要求;(4)项目质量计划应明确所涉及的质量活动,并对其责任和权限进行分配;同时应考虑相互间的协调性和可操作性;(5)质量计划应体现从检验批、分项工程、分部工程到单位工程的过程控制,且应体现从资源投入到完成工程质量最终检验和试验的全过程管理与控制要求;(6)项目质量计划应由项目经理组织编写,须报企业相关管理部门批准并得到发包方和监理方认可后实施;(7)施工企业应对质量计划实施动态管理,及时调整相关文件并监督实施。
建筑专业质量策划1编制目的、适用范围1.1编制目的为提高本工程建设质量,加强工程质量管理,实现质量管理工作的可控、在控;全面实施施工过程质量控制,防止施工质量通病,塑造中国华电集团公司工程建设的质量品牌,高标准实现达标投产,达到省优或行优,争创国家优质工程“鲁班奖”。
按照中国华电集团有关工程建设质量管理规定及华电云南镇雄发电有限公司的要求,依据中国电力建设企业协会《电力工程达标投产管理办法(2006版)》和《中国华电集团公司火电工程达标投产考核办法》(2008年版)有关要求,结合本工程建设的实际情况,特编制工程建筑专业质量策划方案。
1.2适用范围本策划是云南华电镇雄电厂新建2×600MW机组工程厂外取水及补水系统、输煤系统、脱硫系统建筑专业质量管理,实现质量管理工作的可控、在控;全面实施施工过程质量控制,防止施工质量通病,质量工艺达标创优的标准。
适用于中国十五冶金建设有限公司在本项目所承建建筑专业的创优质量管理。
2 编制依据2.1 《工程建设标准强制性条文(2002年版)》(房屋建设部分)2.2《工程建设标准强制性条文(2004年版)》(水利工程部分)2.3《云南华电镇雄电厂新建2×600MW机组工程施工组织总设计》2.4《云南华电镇雄电厂新建2×600MW机组工程五个策划》2.5现行国家有关规范、标准和规程。
3 质量工艺目标3.1 质量目标工程实现高水平达标投产;达到国内同类工程一流水平,达到省优或行优,争创鲁班奖。
3.1.1 建筑工程质量目标3.1.1.1 单位工程质量合格率100%;3.1.1.2 建筑单位工程优良率≥100%;3.1.1.3 钢筋焊接一次合格率≥98%;3.1.1.4 混凝土表面感观质量要求:表面达到光面质量要求,无露筋、明显凹痕、鱼鳞片;表面无漏浆,接缝平顺,内外表面大面平整。
3.1.3 外观质量主要目标3.1.3.1 观感质量达到优良;3.1.3.2 装饰工程棱角线平直,大面平整,色泽一致;3.1.3.3 沟道平直,盖板不松动;3.1.3.6 所有设备、管道、墙面、地面等无二次污染痕迹;油漆表面色泽均匀,无流痕、划痕。
4主要施工工艺质量策划4.1定位及高程控制4.1.1电厂区域内测量控制网为一级导线网,由设计院测设、提供,各施工单位控制网依据厂区控制网按二级导线要求测设,导线点应布设在不易损坏又通视的永久建构筑物上,并自行做可靠的控制桩。
4.1.2沉降观测依据业主提供的一等水准点按二等水准要求测设。
4.1.3为保持测量控制的一致性和连续性,控制网应在完成布设后每三个月进行一次复测,直至竣工移交为止。
4.1.4控制网的验收和使用:控制网测设完成后,应将数据记录及测设成果交业主和监理工程师进行验收。
控制网验收完毕符合规范要求以后,方能供施工使用。
控制网要进行可靠的安全标识与保护,避免破坏或移动造成质量事故。
4.2土石方工程4.2.1土石方开挖必须按测量放线的标准范围进行,开挖边坡按照作业指导书执行,不得出现反坡现象,基底高程、平整度、轴线等应符合设计要求和施工规范规定。
4.2.2基底土质应经监理、设计人员、地质工代验收确认其是否达到设计要求后方可隐蔽,并作好隐蔽工程记录。
4.2.3根据整个开挖工程的情况,做好施工场所的排水措施,边坡坡顶设置截水沟,坡脚应设排水沟。
4.2.4土石方回填确保回填土料的质量,耕地、草地的表土应清楚干净,严格控制土料含水率。
4.2.5填筑时的干密度的控制标准和最佳含水率执行场平工程的碾压试验结果。
4.2.6土石方填筑要求分层夯填,严禁倾填,杜绝超厚层夯填。
4.2.7各沟、管道两边和基础等周边土方必须采用人工夯填。
4.2.8土石方填筑工程和基础换填处理的抽样检验必须符合规范规定。
4.2.9对土石方填筑工程和基础换填处理的抽样检验点,绘制图纸表示。
4.3地下结构工程4.3.1地下结构防水质量保证措施:4.3.1.1防水层的材料必须有出厂合格证和出厂试验报告。
4.3.1.2混凝土结构面层一定要清扫干净,干燥,然后根据设计要求的规格和材料来施工防水层。
4.3.1.3混凝土沟道的排水坡度和分水线应符合设计要求,表面无集水,平整度符合施工规范规定。
4.3.1.4混凝土结构的防水层的施工应严格按设计要求的材料施工,施工前应把混凝土表面清扫干净、干燥,防水材料要求与混凝土面结合紧密、无空鼓,材料间搭接紧密,搭接长度符合设计要求和施工规范规定。
4.3.2零米以下基础测量放线质量保证措施:4.3.2.1零米以下基础测量控制网的设置和精度达到要求。
4.3.3钢筋工程的制作、加工、焊接、绑扎、安装等必须符合设计要求和现行施工规范规定。
4.3.4焊工必须培训合格持证上岗。
钢筋焊接应作焊前练习,焊前练习合格后方能在施工中施焊,焊接检验取样必须合格。
4.3.5钢筋绑扎安装必须符合设计要求的尺寸和规范规定,保护层厚度必须满足设计要求。
4.3.6钢筋表面不得有油、泥土等污染,不得锈蚀,否则应进行除锈处理和冲洗干净,钢筋经检查评定合格后才能作下道工序,并作好钢筋隐蔽工程记录。
4.3.7混凝土模板的表面要求必须平整、表面光洁,不得有任何附着物。
4.3.8基础模板采用组合钢模。
模板必须经过校正清理、涂刷脱模剂后方准使用。
4.3.9模板缝间均加设海棉条防止漏浆,对大断面结构,模板加设对拉螺杆、保证模板体系有足够的强度、刚度和稳定性。
4.3.10在施工缝部位,必须对接缝面进行认真清洗,将接缝面凿毛。
模板的支设处用1:2水泥砂浆找平,防止漏浆。
4.3.11结构混凝土均采用集中搅拌站统一供应。
浇筑完成后及时养护,拆模后做好成品保护,避免污染、破坏。
4.4混凝土结构工程本工程0米以上无二次装饰要求的混凝土结构、混凝土沟道内壁均按清水混凝土标准组织实施。
采用大模板清水混凝土施工工艺,以混凝土自然色为主,辅以部分面层装饰.4.4.1清水混凝土实施范围及标准4.4.1.1实施范围(1)取水口闸墩、管道支架、外露混凝土框架结构。
(2)输煤、脱硫系统外露混凝土框架结构。
(3)输煤、脱硫系统设备基础。
(5)脱硫系统综合管道支架。
4.4.1.2标准(1)结构几何轮廓。
满足验收优良标准和设计要求。
轴线通直、尺寸准确。
梁柱接头通顺、无明显槎痕,无跑模、胀模现象。
(2)表面质感:1)颜色:混凝土色泽均匀,无异色斑,无明显色差。
2)气泡:无明显气泡,混凝土表面的微细气泡分布均匀。
3)裂缝:表面无明显裂缝,不得出现宽度大于0.2mm或长50mm的裂缝。
4)光洁度:表面整洁,手感光滑、无油迹、锈斑、浆皮,无流淌、无砂带和冲刷痕迹。
5)平整度允许偏差不大于2mm。
6)观感缺陷:无漏浆、烂根和错台;无冷缝、夹杂物,无蜂窝、露筋、麻面和孔洞;无剔凿、磨、抹或涂刷修补处理痕迹。
(3)装饰效果1)整体构筑物的施工缝、模板接缝水平交圈,竖向垂直成线,表现出的线条美观。
2)线条应平直、边缘光滑,均匀布置,模板接缝不大于1.5m。
3)对拉螺杆孔眼完整和光滑,纵横方向等间距均匀排列,对拉杆孔径不大于35mm,孔洞封堵密实平整,颜色基本同结构面一致。
4)框架结构柱阳角和大截面结构棱角倒圆或倒角,倒角线条平直,接头无错台。
5)施工缝、接缝、对拉螺栓孔眼和棱角线条和建筑物形成完整的装饰效果。
6)无渗漏点及堵漏痕迹。
4.4.1.3施工工艺控制要求模板工程(1)采用优质竹胶大模板,闸墩采用定型钢模。
(2)模板加工前,应根据板深化设计图纸,控制模板加工尺寸,保证模板接缝位置符合饰面效果要求。
(3)模板安装前应进行预拼,在模板背后编号,并画出二道控制线,并为模板现场安装的控制和检查标准。
(4)采用柱内对拉螺栓加固模板时,易出现对拉螺栓孔不规则,孔边起砂甚至漏浆等表面缺陷,从而导致混凝土表面观感质量受影响的通病,应外套PVC套管应于结构尺寸一致。
(5)柱、梁阳角支模时加设优质线条,起到美观和有效地保护阳角作用。
(6)模板平整度≤1.0mm,模板拼缝宽度≤1.5mm并加设海绵条,使模板拼缝更加严密。
(7)钉眼处理:反钉方法,应保证钉头控制在面板下2mm左右。
混凝土工程(1)为保证混凝土表面色泽一致,水泥、外加剂采用同一品牌,同一批构件同一批水泥,骨料统一货源必要时混凝土配合比中掺加表面光亮剂。
(2)尽量减少施工缝留设,每一结构层施工缝一般留设在平台梁底100mm处。
(3)上一结构层混凝土浇筑完成前,下部结构层上一块模板严禁拆除,一方面可防止上下混凝土出现错台,又可防止下部混凝土表面受到污染。
(4)大体积混凝土采取预埋冷却水管等专门的温控措施。
(5)混凝土浇捣时应连续进行,不允许出现施工冷缝,框架柱采取分层浇捣,每层不超过500mm,用振动棒振实,在振捣上一层时,应插入下层50mm,以消除层间接缝,振动棒操作时,需做到快插慢拔,落点均匀,并严禁直接与大模板接触,以防拆模后影响混凝土外观。
(6)为保证保护层满足设计厚度要求,定制垫块定型钢模,垫块制作采用结构混凝土同配比细石混凝土,养护采用专门的养护池;既能保证保护层厚度,又能改善混凝土外观质量。
(7)清水混凝土中预埋铁件位置必须正确,表面与混凝土在一个平面。
埋件安装前涂刷油漆并编号,安装时铁建与模板接触面贴双面胶。
(8)振捣密实,无露振部位,特别是穿墙壁套管处。
(9)墙壁施工缝处理按要求处理,防止渗水。
(10)面板砼伸缩缝的设置、压面时间和次数控制,保证混凝土表面观感质量。
成品保护混凝土拆模应先退出对拉螺栓的两端扣件再拆模,拆下的模板应轻拆轻放。
拆模时,不得碰撞清水混凝土结构,特别是棱角部位。
混凝土拆模后立即进行覆盖薄膜养护,同时防止污染结构表面。
对于人员可以接触的部位进行着重保护。
预埋件(1)下料(厚度6mm以下的可使用半自动火焰切割机下料)、钻眼,焊接加工后进行校检,梁、柱侧埋件安装前在模板面定出埋件位置,模板面钻孔,采取M4螺栓将其固定。
(2)埋件与模板接触部位在埋件周边贴双面胶,防止漏浆。
板顶和梁顶部位的埋件采用与板等厚的槽钢或角钢焊接,槽钢或角钢脚打眼用螺栓与模板固定。
(3)模板拆除后,清理干净,用纸胶带规矩方正,贴出位置后刷红丹防锈漆两道,灰色铅漆两道。
4.5钢结构制作4.5.1加工准备及材料订货:加工制作准备包括审查图纸、技术交底、编制工艺规程及生产方式、场地布置等。
因工期较紧,材料订货将一次完成,并及时进货入库。
4.5.2钢材的检验:钢材正式入库前必须严格执行检验制度,经检验合格方可办理入库手续,主要内容为:1)钢材数量和品种与订货合同相符。
2)钢材的质量保证书与钢材上打印的记号相符,每批钢材必须具备厂家材质证明书,写明钢材炉号、钢号、化学成份和机械性能。
3)核对钢材的规格尺寸。
4)钢材表面质量检验。
5)按规范要求抽样检验。
