铝单板干挂施工专项方案(四)
- 格式:doc
- 大小:28.56 KB
- 文档页数:3
铝板干挂施工方案1000字铝板干挂施工是一种比较常见的外墙装饰材料的施工方法。
下面我们来详细了解一下铝板干挂施工的方案。
一、铝板干挂施工的准备工作:1、要求螺丝质量一定,不得使用二手螺丝,尺寸型号必须符合设计要求。
2、要求进行钉杆安装及嵌缝切割时要严格按照要求施工。
3、施工现场要做好安全防护措施,随时发现不安全情况及时排除。
二、铝板干挂施工的步骤:1、确定支架位置和线条,在墙面预留预埋件和后安装附件。
2、在墙面上按照设计要求进行钉杆的安装,控制好位置和间距。
3、安装三角铝托及齐板垂直线条,并校准位置与垂直度。
4、在铝板上加工好开口及角部的形状,并放置相应安装位置。
5、使用螺丝进行固定,控制螺丝深度和力度,注意螺丝头与表面的协调。
6、板材之间的连接及嵌缝处理,需要注意板材间间隔及封口处理。
7、铝板安装完后进行走样检验。
如果出现走样情况,需要重新安装。
8、检查完毕后全面清理铝板表面及施工场地,将垃圾全部卸载,并彻底清理,确保施工现场干净整洁。
三、施工安全注意事项:1、千万不能使用劣质的螺丝,尽量要使用正规厂家的螺丝。
2、施工过程中必须佩戴安全帽和安全绳等防护设备,做好施工现场安全防护工作。
3、要保证施工现场空气流通,严防在封闭环境下施工。
4、在施工现场必须设置警示标志,防止外来人员进入施工现场。
5、要注意天气因素,避免在风力大雨量大的天气进行施工。
综上所述,铝板干挂施工方案包括了准备工作、步骤和安全注意事项。
在施工过程中一定要严格按照要求施工,确保施工质量和工程安全。
干挂铝板施工方案
干挂铝板是一种常用的建筑外墙装饰材料,其具有防火、耐候性强、色彩多样等特点。
干挂铝板施工方案如下:
一、材料准备
1. 干挂铝板
2. 铝板支架
3. 铝质角码
4. 铝板安装辅助材料(如铆钉、螺丝等)
5. 工具:电钻、电锯、量具、电焊机、吊篮等。
二、工程准备
1. 确定设计方案和施工图纸。
2. 检查基层墙体是否符合施工要求。
3. 通风、防水等设施的安装和处理。
三、施工步骤
1. 基层处理:清理墙面、修补凹凸不平处,并涂刷防潮层。
2. 安装铝质角码:根据设计图纸标高要求,利用电焊机将铝质角码焊接在墙面上。
3. 安装支撑架:根据设计要求,安装铝板支架在铝质角码上,位置和间距要均匀、平直。
4. 铝板加工:根据实际墙体尺寸,在厂商指定的生产线上将铝板裁剪成合适的尺寸,并进行弯曲、打孔等加工。
5. 铝板安装:将加工好的铝板安装在支撑架上,通过铆钉或螺丝等固定住,注意间距均匀,并且要保持与周围铝板的平齐度。
6. 辅助材料安装:安装其他辅助材料,如角线、门窗套线等。
7. 清理整理:清理施工现场,清理掉铝板安装过程中产生的垃圾和碎屑。
8. 施工检查:施工完成后,进行外观质量检查,检查铝板表面是否平整、无划痕、颜色是否一致等。
总结:干挂铝板施工方案主要包括材料准备、工程准备和施工步骤三个方面。
在施工过程中,需要确保基层墙体处理和铝板安装的质量,保证安装的平整度、色彩一致性等。
此外,注意施工过程中的安全问题,如使用吊篮、正确使用电焊机等。
干挂铝板实施方案项目简介本实施方案旨在指导干挂铝板的施工过程,确保施工质量和安全性。
施工准备1. 确定施工区域:根据设计图纸确定干挂铝板的施工区域。
2. 检查施工材料:检查干挂铝板及相关安装配件的质量和数量,确保符合要求。
3. 准备施工工具:准备必要的施工工具,如电钻、螺丝刀等。
施工步骤1. 安装支撑结构:根据设计图纸和要求,安装支撑结构,确保其牢固可靠。
2. 安装主龙骨:将主龙骨按设计要求固定在支撑结构上,确保平整且垂直。
3. 安装副龙骨:根据设计要求,在主龙骨之间安装副龙骨,确保与主龙骨平行。
4. 安装横向龙骨:根据设计要求,在副龙骨之间安装横向龙骨,确保与副龙骨垂直。
5. 安装挂件:在横向龙骨上安装挂件,确保位置准确。
6. 安装干挂铝板:将干挂铝板依次安装在挂件上,确保平整、牢固。
7. 完成固定:使用螺丝或其他固定件将干挂铝板固定在支撑结构上。
8. 检查调整:检查已安装的干挂铝板是否水平、垂直,如有问题及时调整。
9. 清理整理:清理施工现场,整理工具和材料。
安全注意事项1. 确保施工人员戴好安全帽和防护手套。
2. 在高空作业时,使用安全绳、安全带等保护措施。
3. 遵守电气安全操作规程,确保施工过程中不发生电击事故。
4. 防止材料和工具掉落,采取必要的防护措施。
5. 严禁饮酒、吸烟等影响施工安全的行为。
质量验收1. 检查支撑结构和龙骨的安装质量,确保牢固可靠。
2. 检查干挂铝板的安装质量,确保平整、无松动。
3. 检查干挂铝板之间的缝隙,确保美观。
4. 检查施工现场的清洁情况,确保无杂物。
以上为干挂铝板实施方案,希望能对施工工作提供指导和帮助。
如有任何疑问或需要进一步的信息,请随时联系。
铝板干挂施工方案一、前期准备工作1.施工前,要对干挂外墙进行测量,确保设计尺寸准确无误。
2.准备好所需的施工材料和工具,包括铝板、干挂系统、螺丝、胶粘剂等。
3.确定施工的顺序和步骤,制定详细的施工计划。
二、安装干挂系统1.根据施工图纸要求,在墙面上进行标线,确定干挂板的位置和规格。
2.安装干挂系统,即将U型槽与角码固定在墙面上,并确保其平整。
3.根据设计要求,将L型角铝固定在干挂板的四边。
4.安装横向的连接件,以加强干挂板之间的连接。
5.根据设计要求进行贴装干挂板,将其安装在干挂系统上并进行固定。
6.将干挂板的两侧连接横梁固定在干挂系统上,以加强整个墙体的稳定性。
7.检查干挂板的安装质量,确保其牢固可靠。
三、填充与缝隙处理1.对于干挂板与墙体之间的缝隙,使用密封胶进行填充处理。
2.对于干挂板之间的缝隙,使用专用的密封胶或密封条进行填充处理。
3.确保填充均匀,没有漏缝或堵塞。
四、表面处理1.清洁干挂板表面的灰尘和杂质。
2.对干挂板进行涂镀或喷涂处理,以增加其耐候性。
3.根据设计要求进行颜色和纹理的处理,使干挂板与整体建筑风格相协调。
五、验收和保养1.完成施工后,进行质量验收,检查干挂板的安装质量和外观质量是否符合设计要求。
2.对干挂板进行保养,定期清洁和检查,及时修复破损部分。
3.根据实际情况,制定合理的保养计划,延长干挂板的使用寿命。
六、施工安全措施1.施工人员必须佩戴个人防护用品,如安全帽、防护眼镜、防护手套等。
2.在施工现场设置警示标志,警示他人注意施工作业。
3.施工期间,注意周围环境的安全,避免对他人和设备的影响。
4.严禁在高处进行单人作业,必须配备安全绳和安全网等防护设备。
5.对高空作业进行专门的培训,确保施工人员了解和掌握安全操作规范。
七、环保措施1.施工期间,对产生的废弃物进行分类处理,确保环境卫生。
2.选用环保材料,减少对环境的污染。
3.严格控制施工时的噪音和尘土产生,减少对周围环境的影响。
详细的干挂铝板施工方案1. 施工前准备1.1 材料准备- 铝板:按照设计要求选择合适的铝板材质、规格和颜色。
- 干挂件:包括挂件、连接件、固定件等。
- 密封胶:用于填充铝板缝隙,防止水分和灰尘侵入。
- 防锈漆:用于保护铝板表面,延长使用寿命。
1.2 工具准备- 电钻:用于打孔和固定螺丝。
- 螺丝刀:用于拆卸和安装螺丝。
- 水平尺:用于确保铝板水平。
- 铅笔:用于标记铝板安装位置。
- 抹布:用于清洁铝板和施工区域。
1.3 现场准备- 清理施工区域,确保表面平整、无油污、无水迹。
- 检查建筑物表面,确保无裂缝、无松动等问题。
- 根据设计图纸,测量并标记铝板安装位置。
2. 施工流程2.1 铝板安装1. 将铝板平放于地面,用铅笔标记出需要打孔的位置。
2. 使用电钻在标记位置打孔,孔径应略小于挂件螺丝直径。
3. 将挂件螺丝插入孔中,稍紧螺丝,使挂件与铝板牢固连接。
4. 逐个将铝板通过挂件连接到建筑物表面,确保铝板水平、垂直。
2.2 干挂件安装1. 根据铝板尺寸和设计要求,选择合适的干挂件。
2. 将干挂件固定在建筑物表面,与铝板相匹配。
3. 确保干挂件与建筑物表面、铝板之间的连接牢固、稳定。
2.3 密封胶施工1. 使用抹布清洁铝板缝隙,确保无灰尘、油污。
2. 在铝板缝隙两侧涂抹密封胶,填充缝隙,防止水分和灰尘侵入。
3. 等待密封胶固化,通常需24小时。
2.4 防锈漆施工1. 将铝板表面清洁干净,确保无油污、水迹。
2. 使用防锈漆涂抹铝板表面,涂层均匀、完整。
3. 等待防锈漆干燥,通常需24小时。
3. 施工质量验收1. 检查铝板安装位置是否准确,水平、垂直度是否符合要求。
2. 检查干挂件与建筑物表面、铝板之间的连接是否牢固、稳定。
3. 检查密封胶填充是否均匀、完整,无空隙。
4. 检查防锈漆涂层是否均匀、完整,无遗漏。
4. 施工安全与环保1. 施工过程中,严格遵守安全操作规程,确保人员安全。
2. 妥善保管施工工具和材料,防止意外伤害。
干挂铝板施工方案1. 方案简介本文档旨在描述干挂铝板的施工方案,以确保施工过程顺利进行,并获得高质量的施工效果。
干挂铝板是一种常用于建筑外墙装饰的材料,具有轻质、美观和耐久的特点。
2. 施工步骤- 第一步:清理基层- 清除墙面上的灰尘、油污等杂物,确保基层干净整洁。
- 第二步:安装铝板龙骨- 根据设计要求,确定铝板的安装位置和龙骨的间距。
- 使用铝合金龙骨和连接件固定在墙面上,确保稳固和平整。
- 第三步:制作和安装支撑框架- 根据铝板尺寸和设计要求,制作支撑框架,并确保与龙骨连接紧固。
- 第四步:安装铝板- 将铝板按照安装顺序逐一固定在支撑框架上,并用螺丝紧固。
确保铝板表面光滑、无明显缺陷。
- 铝板的安装间隙应符合设计要求,并留有适当的膨胀缝隙。
- 第五步:验收和修整- 检查已安装的铝板是否牢固,无明显变形和松动。
- 对需要修整的地方进行修复和补救,确保施工完成后表面效果完美。
3. 施工注意事项- 施工前应详细了解设计要求和施工图纸,确保施工按照规范进行。
- 铝板的弯曲和切割应使用专业设备和工具,确保精确度和安全性。
- 施工过程中应保证施工现场的整洁和安全,避免杂物和危险物品对施工造成影响。
- 铝板的保护膜应在施工完成后撤除,以防止施工过程中的污染和损害。
4. 施工质量控制- 施工过程中应随时监测铝板的安装质量和固定情况。
- 完成施工后应进行验收,并检查是否符合设计要求和施工规范。
- 如发现质量问题,应及时进行修复和整改,确保最终效果符合预期。
以上为干挂铝板施工方案的详细描述,希望能对施工人员提供参考和指导,确保施工质量和安全。
铝板干挂施工计划1. 施工前准备1.1 材料准备- 铝板:根据设计图纸要求,提前向供应商下单,确保铝板质量和数量符合要求。
- 挂件:包括挂接件、固定件等,需提前检查挂件质量,确保符合规范。
- 其他辅材:如密封胶、防火材料等,需提前准备好相关材料。
1.2 设备准备- 切割机:用于切割铝板,需确保切割精度。
- 钻孔机:用于打孔,确保孔位准确。
- 焊接机:用于焊接挂件,确保焊接质量。
- 其他工具:如螺丝刀、扳手等,需提前准备好。
1.3 现场准备- 清理现场:确保施工面干净、平整,无杂物。
- 测量放线:根据设计图纸,进行现场测量放线,确保挂板位置准确。
- 搭建脚手架:为施工人员提供安全的工作平台。
2. 施工流程2.1 铝板加工- 使用切割机对铝板进行切割,确保切割尺寸准确。
- 使用钻孔机对铝板进行打孔,确保孔位准确。
2.2 挂件安装- 根据放线位置,安装挂接件和固定件。
- 注意挂件安装顺序,确保挂件稳固。
2.3 铝板安装- 将加工好的铝板按照挂件位置安装到墙上。
- 调整铝板位置,确保安装水平、垂直。
2.4 密封处理- 使用密封胶填充铝板与墙体之间的缝隙,确保密封效果。
- 注意密封胶的施工工艺,防止出现气泡、裂缝等现象。
2.5 防火处理- 在铝板与墙体之间填充防火材料,确保防火效果。
- 防火材料的填充应均匀、密实。
3. 施工要求及质量控制3.1 施工要求- 施工人员需具备相应资质,熟悉施工工艺。
- 严格遵守施工方案,确保施工安全、顺利进行。
- 定期对施工设备进行检查、维护,确保设备正常运行。
3.2 质量控制- 铝板质量:检查铝板材质、厚度、表面处理等,确保符合要求。
- 挂件质量:检查挂件材质、连接方式等,确保符合规范。
- 施工过程:对施工过程进行监督检查,确保施工质量。
- 验收标准:按照相关规范和设计要求进行验收,确保工程质量。
4. 安全及环保措施4.1 安全措施- 施工人员需佩戴安全帽、安全带等个人防护用品。
干挂铝板施工方案1. 概述干挂铝板是一种常见的外墙装饰材料,具有防火、耐腐蚀、易于清洁等优点,其施工方案需要经过细致的规划和操作。
本文档将介绍干挂铝板的施工方案,包括准备工作、施工步骤、注意事项等内容。
2. 准备工作在开始施工之前,需要进行以下准备工作:2.1 设计方案根据建筑的外墙设计方案,确定干挂铝板的尺寸、颜色和安装方式等。
2.2 材料准备准备所需的干挂铝板、铝框架、角码、压条、螺丝和密封胶等材料,并确保其质量符合相关标准。
2.3 工具准备准备所需的工具,如电钻、打螺丝枪、切割机、铝板锯、水平仪、测量工具等。
2.4 施工人员培训确保施工人员具备必要的技能和知识,了解施工方案和操作流程。
3. 施工步骤以下是干挂铝板的施工步骤:3.1 测量和标线根据设计方案,利用测量工具对外墙进行精确测量,并使用铅笔或蓝色胶带等工具在外墙上进行标线,用于确定铝框架的安装位置。
3.2 安装铝框架根据标线,在外墙上预留好铝框架的安装位置,并使用电钻和打螺丝枪将铝框架固定在外墙上。
确保铝框架水平且稳固。
3.3 切割和安装干挂铝板根据测量尺寸,使用切割机和铝板锯将干挂铝板切割成合适的尺寸。
然后,将切割好的铝板安装在铝框架上,使用螺丝将铝板与铝框架连接。
3.4 安装角码和压条在干挂铝板的四角和边缘位置,安装角码和压条,以增加干挂铝板的稳定性和美观度。
使用螺丝将角码和压条固定在干挂铝板上。
3.5 密封处理在干挂铝板的接缝处和铝框架与墙体接触处,使用密封胶进行密封处理,以增加干挂铝板的防水性能。
3.6 清洁和保养施工完成后,对干挂铝板进行清洁,并定期检查和维护,以保持其良好的外观和使用性能。
4. 注意事项在进行干挂铝板施工时,需要注意以下事项:•施工人员必须佩戴合适的防护装备,如手套、口罩和安全帽等。
•操作工具必须使用正确、合适,并定期进行检查和维护。
•在施工现场设立明显的安全警示标志,确保安全施工。
•根据施工现场的实际情况,合理安排施工顺序和进度,确保施工质量和效率。

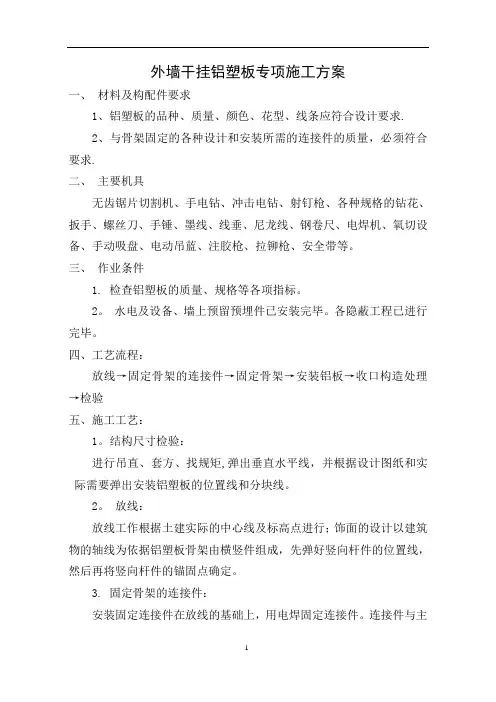

外墙干挂铝塑板专项施工方案一、材料及构配件要求1、铝塑板的品种、质量、颜色、花型、线条应符合设计要求.2、与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求.二、主要机具无齿锯片切割机、手电钻、冲击电钻、射钉枪、各种规格的钻花、扳手、螺丝刀、手锤、墨线、线垂、尼龙线、钢卷尺、电焊机、氧切设备、手动吸盘、电动吊蓝、注胶枪、拉铆枪、安全带等。
三、作业条件1. 检查铝塑板的质量、规格等各项指标。
2。
水电及设备、墙上预留预埋件已安装完毕。
各隐蔽工程已进行完毕。
四、工艺流程:放线→固定骨架的连接件→固定骨架→安装铝板→收口构造处理→检验五、施工工艺:1。
结构尺寸检验:进行吊直、套方、找规矩,弹出垂直水平线,并根据设计图纸和实际需要弹出安装铝塑板的位置线和分块线。
2。
放线:放线工作根据土建实际的中心线及标高点进行;饰面的设计以建筑物的轴线为依据铝塑板骨架由横竖件组成,先弹好竖向杆件的位置线,然后再将竖向杆件的锚固点确定。
3. 固定骨架的连接件:安装固定连接件在放线的基础上,用电焊固定连接件。
连接件与主体结构上的预埋件焊接固定,当主体结构上没有埋设预埋铁件时,可在主体结构上打孔安设膨胀螺栓与连接铁件固定。
4。
固定骨架:安装骨架用焊接方法安装骨架,安装随时检查标高,中心线位置,并同时将截面连接焊缝做防锈漆处理,固定连接件做隐蔽检查记录包括连接件焊缝长度、厚度、位置埋置标高、数量、嵌入深度.5. 安装铝塑板:安装铝塑板在型材内架上,先攻铣螺丝孔位,用铆钉(或螺丝)将铝塑板饰面逐块固定在型钢骨架上;板与板之间的间隙为10~15㎜再注入硅酮耐候密封胶;铝板安装前严禁拆包装纸,直至竣工前方撕开包装保护膜;五、质量标准1、保证项目(1)、饰面板的品种、颜色、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,并有产品合格证.(2)、面层与基层应安装牢固,粘贴料、干挂配件必须符合设计要求和国家现行有关标准的规定,钢配件需作好防锈处理。
干挂铝板施工方案一、引言干挂铝板是一种常用于建筑外墙装饰的材料,具有轻质、耐腐蚀、耐候性强等特点。
本文旨在介绍干挂铝板的施工方案,以确保施工质量和施工安全。
二、材料准备1. 干挂铝板:选择质量可靠、表面平整光滑、规格符合设计要求的干挂铝板。
2. 铝板支架:采用优质的铝合金材料,具有足够的强度和稳定性。
3. 固定件:选择适合干挂铝板和支架的固定件,如不锈钢自攻螺丝。
4. 防腐处理剂:选用符合国家标准的防腐处理剂,以保护干挂铝板的表面。
三、施工步骤1. 安装支架:先测量并标出支架的位置,然后使用膨胀螺栓将支架固定在墙面上。
确保支架的水平度和垂直度符合要求。
2. 安装横向水平线:使用水平仪和墨线进行测量,确定横向水平线的位置。
根据横向水平线确定干挂铝板的安装高度。
3. 安装纵向垂直线:使用水平仪和墨线进行测量,确定纵向垂直线的位置。
根据纵向垂直线确定干挂铝板的安装位置。
4. 固定支架与板材:使用不锈钢自攻螺丝将支架与干挂铝板固定。
固定件的数量和位置应符合设计要求,确保干挂铝板的牢固程度。
5. 安装挂件:在干挂铝板的背面安装挂件,以便与支架进行连接。
挂件的选用要符合设计要求,并确保连接的稳固性。
6. 安装铝板:将干挂铝板沿着支架的定位点安装到支架上,并使用橡胶锤轻轻敲打板材使其与支架紧密贴合。
确保铝板的平整度和美观度。
7. 连接干挂铝板:安装完一块干挂铝板后,通过槽形连接件将其与下一块铝板连接起来,以确保整体的稳定性和一体感。
8. 补充防腐处理:在安装完所有干挂铝板后,对板材表面进行防腐处理。
使用符合国家标准的防腐处理剂,涂刷均匀并确保整体涂覆面积。
9. 清理施工现场:施工结束后,要及时清理施工现场,清理掉垃圾和杂物等。
四、施工注意事项1. 施工人员应具备相关的施工经验和证书,且应佩戴必要的个人防护装备。
2. 在施工过程中,务必加强对高空作业的安全管理,设置必要的安全防护措施,包括安全网、安全带等。
3. 施工人员应严格按照相关规定和施工图纸进行施工,确保施工质量。
铝单板干挂及吊顶专项方案
铝单板干挂我施工单位编制了施工流程及方案如下:
1、施工工艺流程
2、操作工艺
2.1施工准备
(1)设计图纸和现场实测尺寸,确定铝单板支撑骨架的安装位置。
(2)根据控制轴线,水平标高线,弹出铝单板安装的基准线(包括纵横轴线和水准线)。
(3)安装固定骨架的连接件。
骨架横竖杆件是通过连接件与结构固定的,而连接件与结构之间,通过焊接固定。
(4)固定骨架、安装骨架位置要准确,结合要牢固。
2.2、框架龙骨安装
1、根据铝单板规格要求,将横、竖框架龙骨的具体位置。
高层建筑需用经纬仪控制校正,要求横平竖直。
2、竖向框架龙骨位置两侧,按中距450—500mm打入钢制膨胀螺栓将L30x30x3mm 镀锌角钢固定其上,要求位置准确。
3、根据施工图竖框架龙骨采用40x20x2mm热镀锌方管,竖向框架龙骨满焊固定于钢角码上。
横向框架龙骨L30x30x3mm角钢固定于竖向龙骨上,板材横向尺寸大于1500mm时,按竖向框架龙骨固定方法固定,要求结合牢固,所有焊接点刷防锈漆两面。
龙骨安装完毕后,应通知监理、建设单位进行隐蔽工程验收记录,验收合格后方可进入下道工序的施工。
2.3、铝单板连接及安装
2.3.1、铝单板安装
将加工好的铝单板板块安装,具体安装方法为:用M6*25不锈钢螺栓将铝单板上的角铝固定在框架龙骨上,两块铝单板之间应留出装饰扣条缝隙便于安装。
2.3.2耐候胶施注
(1)铝单板组件安装完毕后须用耐候密封胶嵌缝以保证板与板之间的气密性和水密性。
(2)注胶前应检查所用胶的生产产家、生产日期、合格证、有效期等,并做好记录。
(3)施工前应对注胶区域进行清洁,应保证缝内无水、油渍、灰尘等杂物;清洗时可用丙酮作清洗剂。
(4)铝单板的密封槽口底部应用聚乙烯发泡材料填塞。
(5)缝内注胶应密实,胶缝应饱满、平直、光滑,不得有气泡等缺陷。
3、施工方法和注意事项
施工方法:根据设计图纸,现场测量尺寸,由技术员现场亲自指导定位、放
线,并复查放线,确保放线准确无误。
根据放线情况和图纸要求,各种类型钢方管进场后堆放在指定位置,并进行有效防护,方管安装前先进行打磨后进行防腐处理,待防腐达到设计要求并干后,用焊接的方式连结在一起。
手工电弧焊焊接工艺要点:
(1)为防止空气侵入焊接区域而引起焊缝金属产生裂纹或气孔,应采用短弧焊。
(2)热影响区域在高温停留时间不宜过长,以免晶粒粗大。
(3)当焊件的钢性增大时,焊件的裂纹倾向也随之增加,故焊接钢性大的焊件宜采取焊前预热和焊后消除应力的热处理措施。
(4)在低温条件下焊接时,应考虑采用缄性焊条,并建议对焊件进行预热。
4、铝单板加工制作注意事项:
(1)铝塑板加工圆弧直角时,需保持铝质面材与夹芯聚乙烯一样的厚度。
铝塑板加工冲孔板时,需保持铝质面材平整孔距均匀。
(柱面铝单板厚度为
2.35mm,冲孔吊顶铝单板厚度为2.0mm)
(2)圆弧加工可使用电动刨沟机。
(3)弯曲时,不可作多次反复弯曲。
(4)安装时,切勿用铁锤等硬物敲击。
(5)安装完毕,再撕下表面保护膜。
切勿用刷子、溶剂、强酸、强碱清洗。
冲孔吊顶
冲孔是对吊顶板材的一种独特加工处理技术。
冲孔吊顶根据冲孔的排列组合构成多种图案,构图新颖别致,同时拥有强大的消音、隔间效果。
可根据客户要求随意定制,隔间吸音有效系数高达0.45-0.92as,是非常理想的建筑装饰材料。
设计师灵活运用不同的孔面板图案及开孔比例,造就迥异不同的灯光、空调及视觉效果。
利用先进的电脑系统进行设计及制造,百分百呈现设计师的无限创意,创造出千变万化的孔面图案;同时,能完全按照客户所需,调整开孔的大小和疏密,制造出令各客户称心满意的产品。
4、竣工清理
清理缝隙,贴保护带,注密封胶,用力均匀,嵌缝饱满、顺直。
