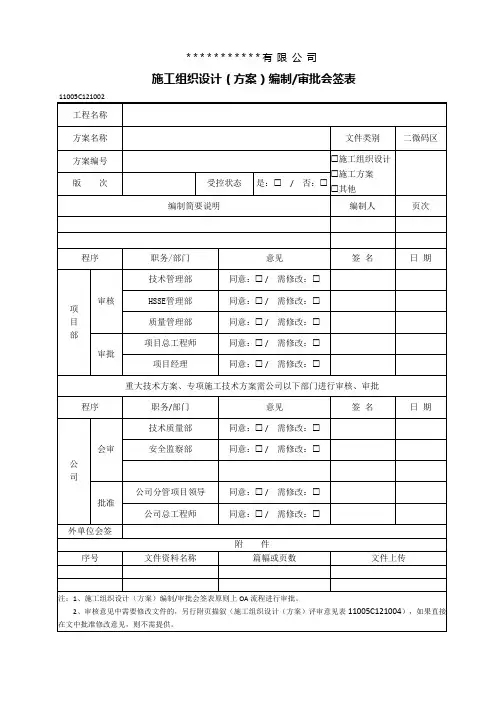

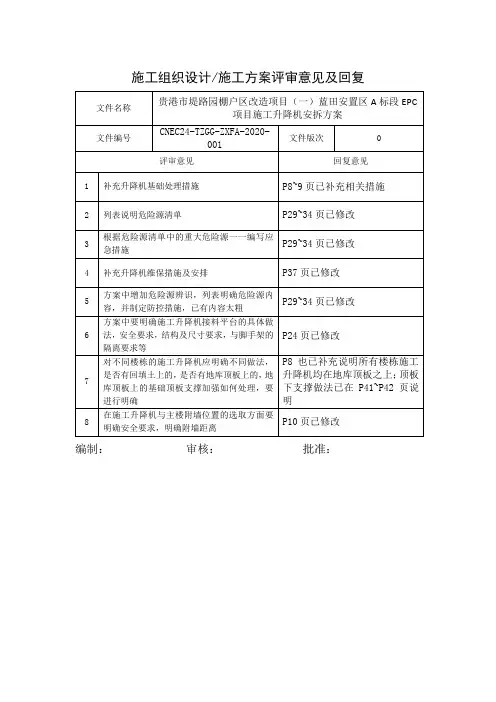

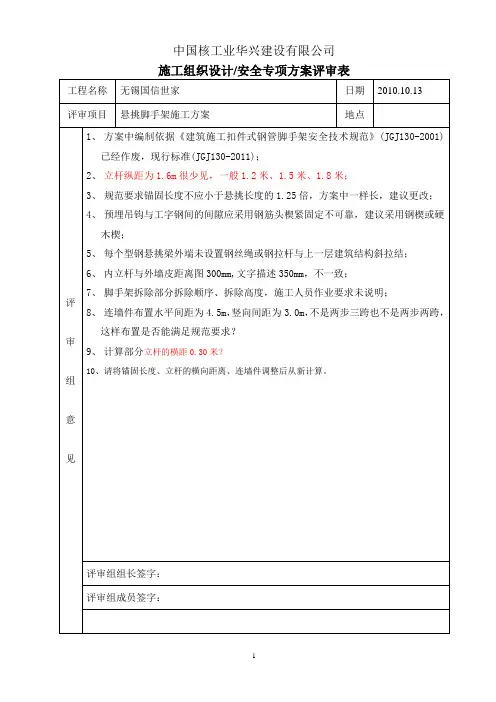

施工组织设计评审意见表
- 格式:doc
- 大小:12.50 KB
- 文档页数:1
危险性较大分部分项工程安全专项施工方案专家论证审查表
一、项目基本信息
•项目名称:
•工程地点:
•工程内容:
•工程规模:
二、安全风险评估
1. 分部分项工程描述
•工程描述:
•潜在危险性:
2. 安全风险评估
•危险源识别:
•危险性评估:
•风险等级评定:
三、施工方案论证
1. 施工组织设计
•施工组织设计方案:
•施工人员配备:
•安全教育培训:
2. 安全技术措施
•安全防护措施:
•应急预案:
3. 重点环节控制
•重点施工环节:
•施工注意事项:
四、专家论证意见
•专家意见一:
•专家意见二:
•专家意见三:
五、审查结论
•符合要求:
•存在问题及建议:
•最终结论:
以上为《危险性较大分部分项工程安全专项施工方案专家论证审查表》内容,经专家评审审查后,结论如上述。

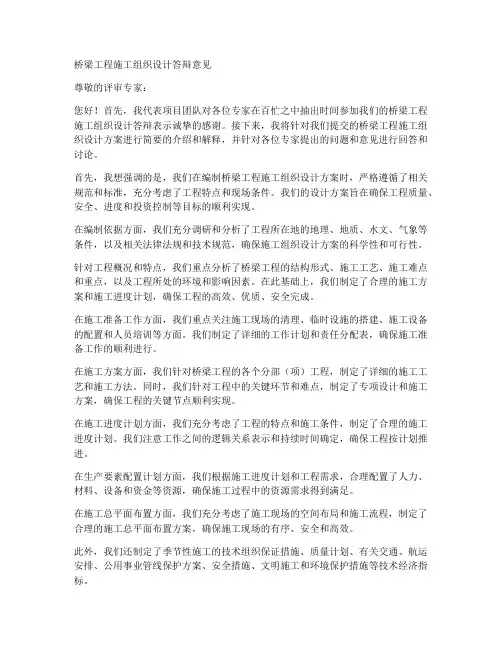

桥梁工程施工组织设计答辩意见尊敬的评审专家:您好!首先,我代表项目团队对各位专家在百忙之中抽出时间参加我们的桥梁工程施工组织设计答辩表示诚挚的感谢。
接下来,我将针对我们提交的桥梁工程施工组织设计方案进行简要的介绍和解释,并针对各位专家提出的问题和意见进行回答和讨论。
首先,我想强调的是,我们在编制桥梁工程施工组织设计方案时,严格遵循了相关规范和标准,充分考虑了工程特点和现场条件。
我们的设计方案旨在确保工程质量、安全、进度和投资控制等目标的顺利实现。
在编制依据方面,我们充分调研和分析了工程所在地的地理、地质、水文、气象等条件,以及相关法律法规和技术规范,确保施工组织设计方案的科学性和可行性。
针对工程概况和特点,我们重点分析了桥梁工程的结构形式、施工工艺、施工难点和重点,以及工程所处的环境和影响因素。
在此基础上,我们制定了合理的施工方案和施工进度计划,确保工程的高效、优质、安全完成。
在施工准备工作方面,我们重点关注施工现场的清理、临时设施的搭建、施工设备的配置和人员培训等方面。
我们制定了详细的工作计划和责任分配表,确保施工准备工作的顺利进行。
在施工方案方面,我们针对桥梁工程的各个分部(项)工程,制定了详细的施工工艺和施工方法。
同时,我们针对工程中的关键环节和难点,制定了专项设计和施工方案,确保工程的关键节点顺利实现。
在施工进度计划方面,我们充分考虑了工程的特点和施工条件,制定了合理的施工进度计划。
我们注意工作之间的逻辑关系表示和持续时间确定,确保工程按计划推进。
在生产要素配置计划方面,我们根据施工进度计划和工程需求,合理配置了人力、材料、设备和资金等资源,确保施工过程中的资源需求得到满足。
在施工总平面布置方面,我们充分考虑了施工现场的空间布局和施工流程,制定了合理的施工总平面布置方案,确保施工现场的有序、安全和高效。
此外,我们还制定了季节性施工的技术组织保证措施、质量计划、有关交通、航运安排、公用事业管线保护方案、安全措施、文明施工和环境保护措施等技术经济指标。

一般建筑施工方案审批表建筑施工方案审批表审批单位:项目名称:工程地点:审批人员:审批日期:一、工程概况1.项目概述:2.工程地理环境:3.项目施工单位:4.施工单位资质:5.项目施工周期:6.项目总投资:7.工程规模:8.工程施工性质:二、施工方案概述1.施工方案设计依据:2.施工方案编制原则:3.施工方案主要内容:4.施工组织设计:5.工程施工流程图:6.施工方法和技术要求:7.施工安全措施:8.其他需要说明的事项:三、施工方案的评审标准1.项目的合理性和可行性:2.施工方案的逻辑性和合理性:3.施工工艺和施工方法的合理性:4.施工方案的安全性:5.施工方案符合相关法律法规和标准的要求:四、施工方案的评审意见1.对施工方案的整体评价:2.对施工组织设计的评价:3.对施工方法和技术要求的评价:4.对施工安全措施的评价:5.其他需要说明的意见:五、审批结论1.同意施工方案:2.同意施工方案的条件或要求:3.不同意施工方案的原因:4.其他需要说明的事项:六、审批单位意见1.审批单位意见:2.审批单位:日期:七、其他需要备注的事项1.施工方案审批的有效期:2.施工方案有无修改后重新审批的要求:3.施工方案审批表的保存方式和期限:4.其他需要备注的事项:以上是一份建筑施工方案审批表的模板,可根据具体项目的要求进行修改和完善。
审批表的编写要详细、准确、规范,确保施工方案的合理性和安全性,为项目的顺利进行提供保障。
同时,在填写审批表时,需要考虑到相关法律法规和标准的要求,并充分考虑项目的实际情况,确保审批结果的科学性和可行性。

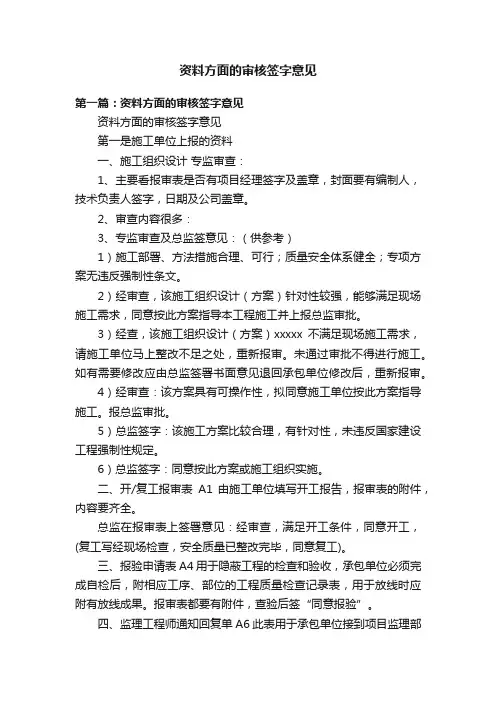

资料方面的审核签字意见第一篇:资料方面的审核签字意见资料方面的审核签字意见第一是施工单位上报的资料一、施工组织设计专监审查:1、主要看报审表是否有项目经理签字及盖章,封面要有编制人,技术负责人签字,日期及公司盖章。
2、审查内容很多:3、专监审查及总监签意见:(供参考)1)施工部署、方法措施合理、可行;质量安全体系健全;专项方案无违反强制性条文。
2)经审查,该施工组织设计(方案)针对性较强,能够满足现场施工需求,同意按此方案指导本工程施工并上报总监审批。
3)经查,该施工组织设计(方案)xxxxx不满足现场施工需求,请施工单位马上整改不足之处,重新报审。
未通过审批不得进行施工。
如有需要修改应由总监签署书面意见退回承包单位修改后,重新报审。
4)经审查:该方案具有可操作性,拟同意施工单位按此方案指导施工。
报总监审批。
5)总监签字:该施工方案比较合理,有针对性,未违反国家建设工程强制性规定。
6)总监签字:同意按此方案或施工组织实施。
二、开/复工报审表A1 由施工单位填写开工报告,报审表的附件,内容要齐全。
总监在报审表上签署意见:经审查,满足开工条件,同意开工,(复工写经现场检查,安全质量已整改完毕,同意复工)。

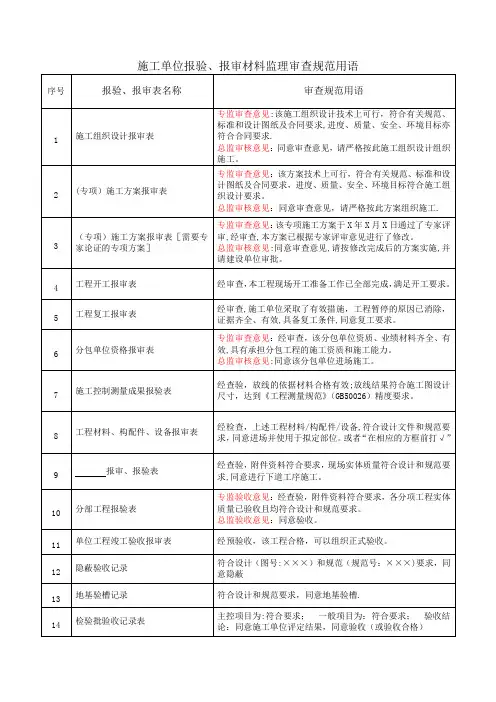

三、报验申请表A4 用于隐蔽工程的检查和验收,承包单位必须完成自检后,附相应工序、部位的工程质量检查记录表,用于放线时应附有放线成果。
报审表都要有附件,查验后签“同意报验”。
四、监理工程师通知回复单A6 此表用于承包单位接到项目监理部的“监理工程师通知单B1”并完成了监理工程师通知单上的工作后,报请监理部进行检查,如通知书中的问题整改完毕后,由专监签署意见,批复给承包单位签字:“经监理方和甲方现场检查,针对上述问题,已按施工规范要求整改完毕。
”五、工程款支付申请表由专监进行工程量审核,提出审核记录及批复建议,写清施工方申请款数额、监理审核工程款数额。
最后按合同约定:按%计算后,写明款项,报总监审批、签字。

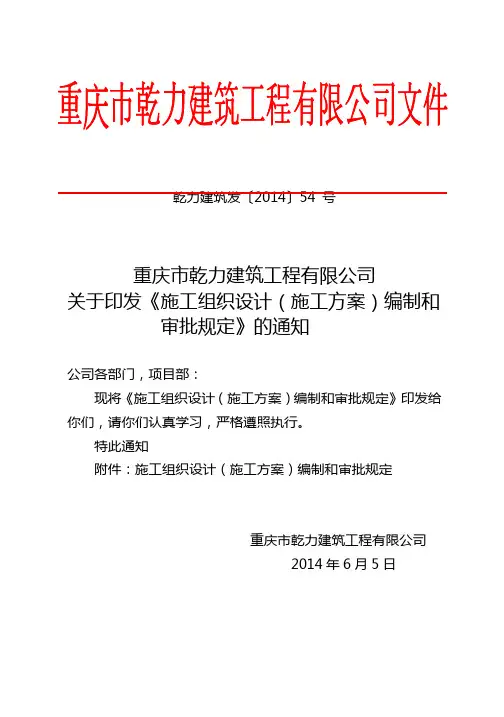

乾力建筑发〔2014〕54 号重庆市乾力建筑工程有限公司关于印发《施工组织设计(施工方案)编制和审批规定》的通知公司各部门,项目部:现将《施工组织设计(施工方案)编制和审批规定》印发给你们,请你们认真学习,严格遵照执行。
特此通知附件:施工组织设计(施工方案)编制和审批规定重庆市乾力建筑工程有限公司 2014年6月5日重庆市乾力建筑工程有限公司综合部 2014年6月5日印发重庆市乾力建筑工程有限公司施工组织设计(施工方案)编制和审批规定第一章总则第一条为加强公司施工组织设计、施工方案的管理,提高技术文件的编制水平,规范施工组织设计、施工方案的编制和审批程序。
现依据GB/T50502-2009《建筑施工组织设计规范》、《建设工程安全生产管理条例》(国务院第393号令)和《危险性较大的分部分项工程安全管理办法》(住建部建质〔2009〕87号),结合公司实际情况,特制定本规定。
第二章适用范围第二条本规定第三章、第四章、第七章适用于公司所有工程项目。
第五章、第六章适用重庆市行政区区域范围内的项目,其他外省项目可借鉴、参考结合当地城乡建设委员会要求使用。
第三章基本规定第三条施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案。
施工组织设计应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理措施等基本内容。
第四条施工组织设计的编制必须遵循工程建设程序,并应符合下列原则:1、符合施工合同或招标文件中有关工程进度、质量、安全、环境保护、造价等方面的要求;2、积极开发、使用新技术和新工艺,推广应用新材料和新设备;3、坚持科学的施工程序和合理的施工顺序,采用流水施工和网络计划等方法,科学配置资源,合理布置现场,采取季节性施工措施,实现均衡施工,达到合理的经济技术指标;4、采取技术和管理措施,推广建筑节能和绿色施工;5、与质量、环境和职业健康安全三个管理体系有效结合。

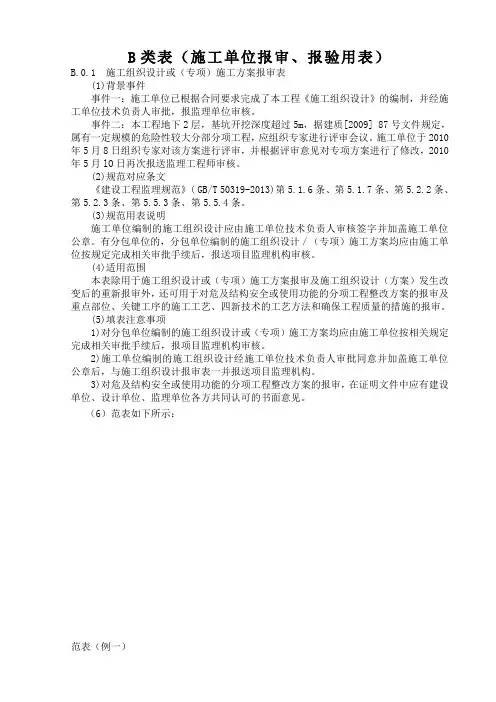

B类表(施工单位报审、报验用表)B.0.1 施工组织设计或(专项)施工方案报审表(1)背景事件事件一:施工单位已根据合同要求完成了本工程《施工组织设计》的编制,并经施工单位技术负责人审批,报监理单位审核。
事件二:本工程地下2层,基坑开挖深度超过5m,据建质[2009] 87号文件规定,属有一定规模的危险性较大分部分项工程,应组织专家进行评审会议。
施工单位于2010 年5月8日组织专家对该方案进行评审,并根据评审意见对专项方案进行了修改,2010年5月lO日再次报送监理工程师审核。
(2)规范对应条文《建设工程监理规范》( GB/T 50319-2013)第5.1.6条、第5.1.7条、第5.2.2条、第5.2.3条、第5.5.3条、第5.5.4条。
(3)规范用表说明施工单位编制的施工组织设计应由施工单位技术负责人审核签字并加盖施工单位公章。
有分包单位的,分包单位编制的施工组织设计/(专项)施工方案均应由施工单位按规定完成相关审批手续后,报送项目监理机构审核。
(4)适用范围本表除用于施工组织设计或(专项)施工方案报审及施工组织设计(方案)发生改变后的重新报审外,还可用于对危及结构安全或使用功能的分项工程整改方案的报审及重点部位、关键工序的施工工艺、四新技术的工艺方法和确保工程质量的措施的报审。
(5)填表注意事项1)对分包单位编制的施工组织设计或(专项)施工方案均应由施工单位按相关规定完成相关审批手续后,报项目监理机构审核。
2)施工单位编制的施工组织设计经施工单位技术负责人审批同意并加盖施工单位公章后,与施工组织设计报审表一并报送项目监理机构。
3)对危及结构安全或使用功能的分项工程整改方案的报审,在证明文件中应有建设单位、设计单位、监理单位各方共同认可的书面意见。
(6)范表如下所示:范表(例一)注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
范表(例二)注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
中国建筑第二工程局有限公司文件建二通〔2011〕42号中国建筑第二工程局有限公司关于印发《施工组织设计(施工方案)编制和审批规定》的通知局属各单位:为加强我局施工组织设计、施工方案的管理,提高技术文件的编制水平,规范施工组织设计、施工方案的编制和审批程序。
现依据GB/T50502-2009《建筑施工组织设计规范》、《建设工程安全生产管理条例》(国务院第393号令)和《危险性较大的分部分项工程安全管理办法》(住建部建质〔2009〕87号)以及中建股份公司《项目管理手册》文件精神和要求,结合我局实际情况,特制定本规定。
现将此文件印发给你们,请认真组织学习,并贯彻执行。
二O一一年三月二日主题词:施工组织设计施工方案规定通知抄 送:局董事会各董事、局其他领导、董事会秘书、总经 理助理、副三总师,总部各部门。
中国建筑第二工程局有限公司办公室 2011年3月10日印发中国建筑第二工程局有限公司施工组织设计(施工方案)编制和审批规定第一章 总则为加强我局施工组织设计、施工方案的管理,提高技术文件的编制水平,规范施工组织设计、施工方案的编制和审批程序。
现依据GB/T50502-2009《建筑施工组织设计规范》、《建设工程安全生产管理条例》(国务院第393号令)和《危险性较大的分部分项工程安全管理办法》(住建部建质〔2009〕87号)以及中建股份公司《项目管理手册》文件精神和要求,结合我局实际情况,特制定本规定。
第二章 适用范围第一条 本规定适用于以局名义签约的工程项目和局属法人企业签约的工程项目。
1. 以局名义签约的工程项目:直管项目——由局直接管理的项目;直营项目——由局所属区域公司管理的项目;委托项目——由局属法人企业管理的项目。
2.局属法人企业签约的项目。
第三章 基本规定第二条 施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案。
施工组织设计应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等基本内容。
施工组织设计评审细则一、背景介绍施工组织设计评审是建设项目施工前必须进行的重要环节,旨在评估施工组织设计方案的可行性、合理性和安全性,确保施工过程能够按照计划顺利进行。
本细则旨在规范施工组织设计评审的内容、流程和要求,以保证评审工作的准确性和可靠性。
二、评审内容1. 施工组织设计方案的合规性评审:评估施工组织设计方案是否符合国家法律法规、行业标准和相关规范的要求,包括但不限于施工工艺、施工方法、施工设备和施工工序等。
2. 施工组织设计方案的可行性评审:评估施工组织设计方案是否能够在实际施工中实现,包括但不限于施工进度、施工质量、施工安全和施工成本等方面的可行性。
3. 施工组织设计方案的安全性评审:评估施工组织设计方案是否能够保障施工过程中的安全,包括但不限于施工场地安全、施工设备安全和施工人员安全等方面的安全性。
4. 施工组织设计方案的合理性评审:评估施工组织设计方案是否合理、科学,包括但不限于施工工艺的合理性、施工工序的合理性和施工设备的合理性等方面的合理性。
三、评审流程1. 提交评审申请:施工单位将施工组织设计方案提交给建设单位,并填写评审申请表,说明评审的目的和要求。
2. 组织评审会议:建设单位组织评审专家组成员,对施工组织设计方案进行评审。
评审会议应包括技术、安全、质量等相关专业人员,并确保评审专家具备相应的资质和经验。
3. 评审意见汇总:评审专家根据评审内容,提出评审意见和建议,并汇总形成评审报告。
4. 评审报告的审核和批准:建设单位对评审报告进行审核,并根据评审意见进行修改完善。
最终,由建设单位负责人批准评审报告。
5. 评审报告的反馈:建设单位将评审报告反馈给施工单位,要求其根据评审意见进行相应的修改和完善。
6. 最终方案的确定:施工单位根据评审意见进行修改和完善,最终确定施工组织设计方案。
四、评审要求1. 评审专家应具备相关专业知识和丰富的实践经验,确保评审的准确性和可靠性。
2. 评审过程应公正、公平,不得有利益冲突和偏袒行为。
评审意见汇总报告:一、片角乡:1、基本情况除片角外均有误,需要重新编写,包括基本情况、气候条件、财政收入、地质条件等内容。
社会经济情况要用08年的报告。
P2页雨季的论述最好写为始于几月终于几月。
2、水源情况交代不够细致,水库取水需论述清库容、蓄水量等情况,河流引水需说明枯季流量等内容,本次文本交代的还不够细致。
水冲河流量最好切合实际,不要乱编,水源要有保证。
龙王庙取水坝的建坝意义要说明。
设计保证率方面的内容交代的不够。
水量供需平衡问题论述的不够细致。
3、关于渠道断面较大的渠道,必须论述清楚为什么做那么大的断面(供水能力远大于供水量的渠道),原因有二:1、本次项目渠道兼有排涝功能,2、考虑到轮作问题,例如水稻等作物的轮作,将渠道断面设计的较大。
4、报告中所涉及的糙率有些地方前后不一致,如计算公式中的和文本中的糙率不一致,需认真核对。
同时,糙率选取0.018有点偏大,可考虑选取0.015。
5、质量监督管理章节,必须论述落实到实处,有资质的部门才能监督,质量监督、监理等要写清楚。
6、建后管理内容完善,说清建设完成后工程一脚给村委会或用水协会等,水费收取内容要进一步论述,标准要说清,建议以丽江地区标准旱地12元/亩,水田20元/亩的标准,说清楚以水养水的问题。
7、施工组织设计方面论述要完善,经济效益方面,关于产量的提高,尽量能具体到从多少提高至多少。
8、渠道方面用到橡胶止水的,缺少伸缩缝的设臵论述。
渠道要交代清新建渠道的上一级渠道。
9、图纸名称统一为施工图,报告统一为实施方案,预算统一为预算书。
10、图纸中所涉及的编号,一律统一为001号渠道、001号道路、001号坝塘、依次类推。
11、施工工艺方面要论述完善,钢筋等涉及到得项目工艺要说清,要增加工程进度表。
12、取水坝的设计要考虑施工的问题,目前的图纸无法放线。
13、取水坝要在文本中论述稳定的问题。
文字上不能说新建坝,改为修缮,大概论述下修缮原因。
取水坝结构不用太复杂,只要牢固便于施工就可以。
