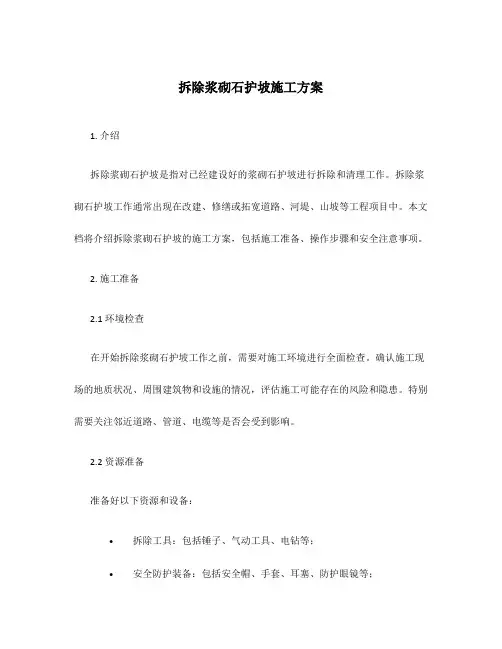

浆砌石护坡拆除方案精编版
- 格式:doc
- 大小:59.00 KB
- 文档页数:8

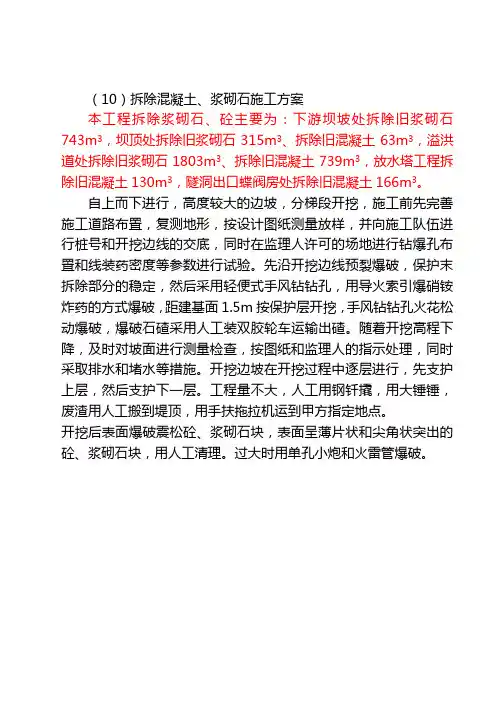

(10)拆除混凝土、浆砌石施工方案
本工程拆除浆砌石、砼主要为:下游坝坡处拆除旧浆砌石743m3,坝顶处拆除旧浆砌石315m3、拆除旧混凝土63m3,溢洪道处拆除旧浆砌石1803m3、拆除旧混凝土739m3,放水塔工程拆除旧混凝土130m3,隧洞出口蝶阀房处拆除旧混凝土166m3。
自上而下进行,高度较大的边坡,分梯段开挖,施工前先完善施工道路布置,复测地形,按设计图纸测量放样,并向施工队伍进行桩号和开挖边线的交底,同时在监理人许可的场地进行钻爆孔布置和线装药密度等参数进行试验。
先沿开挖边线预裂爆破,保护末拆除部分的稳定,然后采用轻便式手风钻钻孔,用导火索引爆硝铵炸药的方式爆破,距建基面1.5m按保护层开挖,手风钻钻孔火花松动爆破,爆破石碴采用人工装双胶轮车运输出碴。
随着开挖高程下降,及时对坡面进行测量检查,按图纸和监理人的指示处理,同时采取排水和堵水等措施。
开挖边坡在开挖过程中逐层进行,先支护上层,然后支护下一层。
工程量不大,人工用钢钎撬,用大锤锤,废渣用人工搬到堤顶,用手扶拖拉机运到甲方指定地点。
开挖后表面爆破震松砼、浆砌石块,表面呈薄片状和尖角状突出的砼、浆砌石块,用人工清理。
过大时用单孔小炮和火雷管爆破。

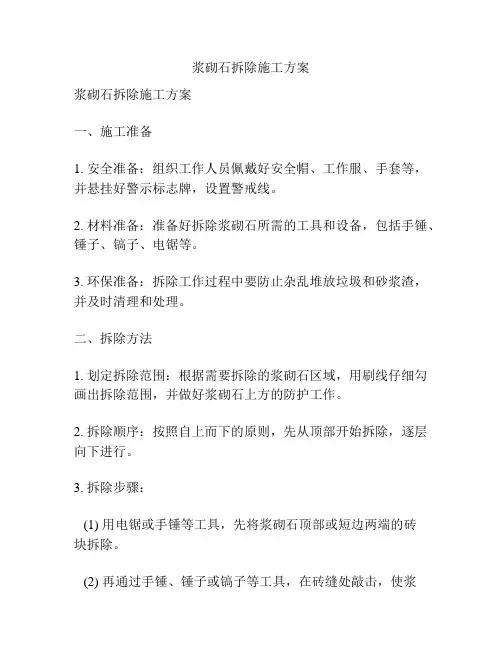

浆砌石拆除施工方案浆砌石拆除施工方案一、施工准备1. 安全准备:组织工作人员佩戴好安全帽、工作服、手套等,并悬挂好警示标志牌,设置警戒线。
2. 材料准备:准备好拆除浆砌石所需的工具和设备,包括手锤、锤子、镐子、电锯等。
3. 环保准备:拆除工作过程中要防止杂乱堆放垃圾和砂浆渣,并及时清理和处理。
二、拆除方法1. 划定拆除范围:根据需要拆除的浆砌石区域,用刷线仔细勾画出拆除范围,并做好浆砌石上方的防护工作。
2. 拆除顺序:按照自上而下的原则,先从顶部开始拆除,逐层向下进行。
3. 拆除步骤:(1) 用电锯或手锤等工具,先将浆砌石顶部或短边两端的砖块拆除。
(2) 再通过手锤、锤子或镐子等工具,在砖缝处敲击,使浆砌石砖块逐渐松动。
(3) 若浆砌石较旧且易碎,可以先用喷水机喷水软化浆砌石表面,再进行拆除。
(4) 拆除时要逐行逐层进行,避免过度震动对周围结构造成影响。
(5) 拆除后的砖块、砂浆等杂物要及时清理和处理,避免垃圾堆积。
三、安全措施1. 工作人员需配备好防护用品,如头盔、手套、防尘口罩等。
2. 施工现场应设置警示标志牌,告知过往人员注意安全。
3. 拆除过程中,需严禁乱敲乱砸,避免对周围环境和设施造成破坏。
4. 施工过程中注意防护周围建筑物和设施,避免破坏。
5. 拆除完毕后,将清理好的垃圾和砂浆渣及时运走,保持施工场地的清洁。
四、环境影响控制1. 拆除工作时要先对石料进行湿润处理,避免石料颗粒飞散,产生粉尘污染。
2. 拆除过程中尽量使用低振动、低噪声的工具和设备,减少对周围环境的影响。
3. 施工现场要及时清理拆除产生的垃圾和砂浆渣,避免堆积对环境造成污染。
总结:以上是一份浆砌石拆除施工方案,包括施工准备、拆除方法、安全措施以及环境影响控制等内容。
在施工过程中,要确保施工人员的安全和施工质量,同时注意环境保护和垃圾处理,以确保该工程的顺利进行。
浆砌石护坡拆除方法
1.设计拆除计划:在开始拆除之前,需要制定一个拆除计划,包括工
作流程、所需材料和设备、工作时间等。
此外,还应该考虑人员安全和周
边环境的保护。
2.准备工作:在开始拆除之前,需要清理护坡周围的杂物,并为拆除
工作提供所需的材料和工具。
例如,可能需要使用铁锤、凿子、重型锤子、镐等工具。
3.拆除工作:在开始拆除之前,应该戴好安全防护装备,如安全帽和
手套。
然后,可以使用铁锤和凿子开始拆除砂浆砌体。
可以从护坡的边缘
开始,将凿子在砂浆缝隙中插入,然后用锤子轻轻敲击凿子,以破坏砂浆
结构。
重复这个过程,逐渐将砂浆砌体拆除。
4.清理工作:在拆除完成后,需要清理拆除产生的碎石和砂浆残留物。
可以使用扫帚或者铲子将这些残留物清理掉。
同时,也要确保周边环境的
清理,避免影响到其他工地或者人行道。
5.处理废弃物:拆除产生的废弃石块和砂浆需要妥善处理。
如果数量
不多,可以使用垃圾桶或袋子将其装起来,然后运送到垃圾处理场。
如果
数量较大,可以考虑租用垃圾车或其他专业的废弃物处理设备。
6.保护现场:完成拆除工作后,需要进行现场的保护和整理。
可以使
用栅栏或警示带将拆除区域围起来,提醒他人注意。
如果需要保存原有的
砂浆石块,可以进行清洗和粘贴,然后储存在合适的位置。
拆除浆砌石护坡需要谨慎进行,以免对周围环境和结构造成不必要的
损害。
可以根据实际情况进行相应的调整和安排,确保拆除工作能够顺利
完成。

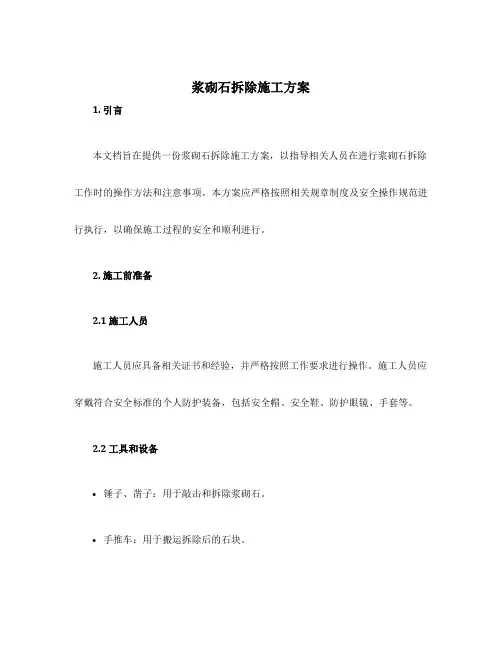

浆砌石拆除施工方案1. 引言本文档旨在提供一份浆砌石拆除施工方案,以指导相关人员在进行浆砌石拆除工作时的操作方法和注意事项。
本方案应严格按照相关规章制度及安全操作规范进行执行,以确保施工过程的安全和顺利进行。
2. 施工前准备2.1 施工人员施工人员应具备相关证书和经验,并严格按照工作要求进行操作。
施工人员应穿戴符合安全标准的个人防护装备,包括安全帽、安全鞋、防护眼镜、手套等。
2.2 工具和设备•锤子、凿子:用于敲击和拆除浆砌石。
•手推车:用于搬运拆除后的石块。
•石材切割机:用于处理较大的石块。
•扬尘水泵:用于降低施工现场的扬尘。
2.3 施工现场准备在施工现场周围进行必要的警示标识,并设置围挡,确保施工区域的安全。
3. 施工步骤3.1 施工区域清理在施工前,需要先对施工区域进行清理。
清理过程包括清除施工区域的杂物、垃圾,并确保施工区域干净整洁。
3.2 扬尘控制为了减少施工过程中的扬尘对周围环境的影响,需要进行有效的扬尘控制。
可以在施工现场设置洒水设备进行湿洒,保持施工现场地面湿润,减少扬尘。
3.3 浆砌石的拆除在进行浆砌石的拆除之前,需要先对浆砌石进行评估,确定拆除的起点和终点。
拆除过程中需小心谨慎,防止对周围环境和建筑物造成损伤。
•使用锤子和凿子进行浆砌石的敲击和拆除。
根据浆砌石的情况,可以轻轻敲击破碎浆砌石,或者使用凿子进行剔除。
•对于较大的石块,可以使用石材切割机进行切割。
3.4 石块的搬运拆除后的石块需要及时清理和搬运。
可以使用手推车或其他搬运设备进行石块的搬运。
在搬运过程中,要注意保持平稳,避免石块掉落或滑倒造成人员伤害。
3.5 施工现场清理在完成浆砌石的拆除和石块的搬运后,需要对施工现场进行清理。
清理过程包括清除拆除产生的垃圾、石屑等,并保持施工现场的整洁。
4. 安全注意事项在进行浆砌石拆除施工时,需要特别注意以下安全事项:•施工人员应严格按照操作规范进行操作,避免不当操作导致的事故发生。

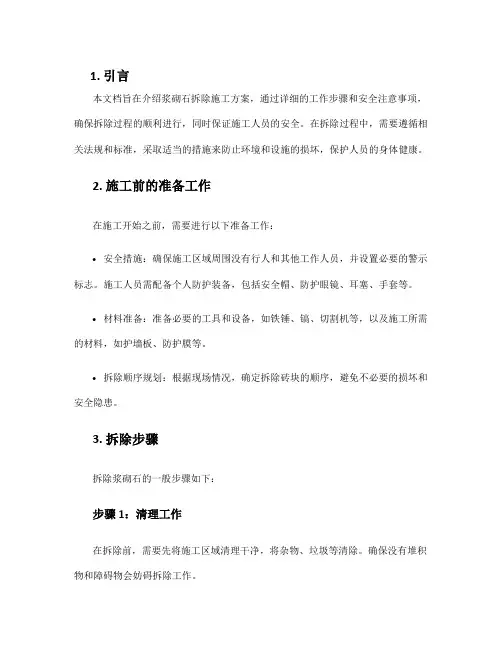

1. 引言本文档旨在介绍浆砌石拆除施工方案,通过详细的工作步骤和安全注意事项,确保拆除过程的顺利进行,同时保证施工人员的安全。
在拆除过程中,需要遵循相关法规和标准,采取适当的措施来防止环境和设施的损坏,保护人员的身体健康。
2. 施工前的准备工作在施工开始之前,需要进行以下准备工作:•安全措施:确保施工区域周围没有行人和其他工作人员,并设置必要的警示标志。
施工人员需配备个人防护装备,包括安全帽、防护眼镜、耳塞、手套等。
•材料准备:准备必要的工具和设备,如铁锤、镐、切割机等,以及施工所需的材料,如护墙板、防护膜等。
•拆除顺序规划:根据现场情况,确定拆除砖块的顺序,避免不必要的损坏和安全隐患。
3. 拆除步骤拆除浆砌石的一般步骤如下:步骤1:清理工作在拆除前,需要先将施工区域清理干净,将杂物、垃圾等清除。
确保没有堆积物和障碍物会妨碍拆除工作。
步骤2:防护措施在拆除过程中,需要采取合理的防护措施,以保证人员安全和设施的完好。
首先,用护墙板覆盖需要保护的墙面,避免破坏;其次,使用防护膜覆盖周围的物品,防止破损和沾污。
步骤3:定位砖块根据拆除顺序规划,确定需要拆除的砖块位置。
使用目测或测量工具辅助,标记出需要拆除的砖块,以便施工人员有序进行拆除操作。
步骤4:撬动砖块使用适当的工具,如铁锤、镐等,沿砖缝或砖与基座的接触点逐渐撬动砖块。
注意力要集中,力量要适度,避免过度使用力量造成不必要的破坏。
步骤5:切割砖块对于无法通过撬动移除的砖块,可以使用切割机或其他适当的工具进行切割。
在操作切割机时,必须佩戴防护眼镜和手套,以防止飞溅物伤及眼睛和手部。
步骤6:拆除废料处理拆除完成后,将废弃的浆砌石和其他垃圾进行分类和处理。
废料应妥善运输到指定的处置区,并按照当地相关法规进行处理。
4. 安全注意事项在进行浆砌石拆除施工时,需要注意以下安全事项:•施工人员必须接受相关培训,了解使用工具和设备的正确方法。
•使用防护装备,如安全帽、防护眼镜、耳塞、手套等。
山西省万家寨引黄入晋工程南干线二级泵站厂区边坡拆除施工方案2013年6月25日目录一、编制依据 (3)二、工程概况 (3)三、施工准备...................................... . (4)四、具体施工方法及流程 (5)五、安全保证措施 (6)六、文明施工 (6)一.编制依据:1.经过现场勘查,综合考虑施工安全,施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制施工方案。
2.业主提供的拆除范围的示意图。
3.有关拆除的规范二. 工程概况该工程是山西省万家寨引黄入晋南干线二级泵站厂区现有浆砌石护坡的拆除,拆除位置,坡脚以上全部拆除。
三.施工准备1.机械设备及工具表以上机械为主要施工机械,其他若干辅助机械根据施工情况而定。
2. 安全防护材料施工过程中所需的安全防护材料表3.施工人员配备表4.技术准备认真阅读图纸及设计说明,进行现场测放并做好施工技术及安全交底,落实拆除位置计算好拆除方量。
四.具体施工方法及流程在变压器及厂房旁设置安全防护网→设置施工人员安全体系→拆除施工→清除及运输。
1.拆除施工时变压器及厂房的安全防护设置1.1搭设单排脚手架高度10m,脚手架背后设三角支撑,脚手架间距1M,脚手架上绑安全网,废旧轮胎每一米设置一个.搭设范围应超出变压器两端各3M。
1.2.在山坡中部设置一道防护网,每隔一米设置一根钢管埋深1M,绑安全网及废旧轮胎。
2.在拆除浆砌石施工时施工人员必须佩带安全帽,安全带,及其安全护具,确保施工安全。
3.拆除施工先进行坡面上部拆除施工,具体拆除顺序如下:先拆除准备做格构梁处的浆砌石,拆除四分之一,由西向东,依次拆除。
拆卸的浆砌石预留一部分满足该处的浆砌石格构梁的施工。
拆除完毕后及时进行该区域的土钉及格构梁的施工。
4.拆除下来的砌石应及时清除,预留的砌石清除浮渣放置在稳定区域,剩下的应及时清除场地,防止滑落造成人员伤亡。
五、安全保证措施(一)基本要求(1)施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。

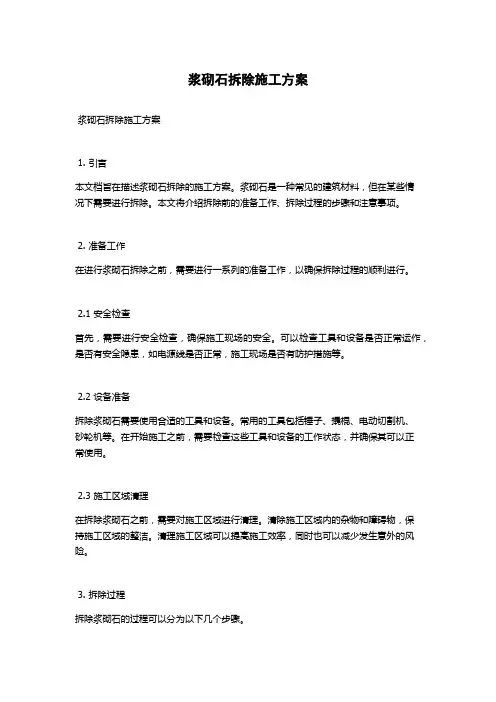

浆砌石拆除施工方案浆砌石拆除施工方案1. 引言本文档旨在描述浆砌石拆除的施工方案。
浆砌石是一种常见的建筑材料,但在某些情况下需要进行拆除。
本文将介绍拆除前的准备工作、拆除过程的步骤和注意事项。
2. 准备工作在进行浆砌石拆除之前,需要进行一系列的准备工作,以确保拆除过程的顺利进行。
2.1 安全检查首先,需要进行安全检查,确保施工现场的安全。
可以检查工具和设备是否正常运作,是否有安全隐患,如电源线是否正常,施工现场是否有防护措施等。
2.2 设备准备拆除浆砌石需要使用合适的工具和设备。
常用的工具包括锤子、撬棍、电动切割机、砂轮机等。
在开始施工之前,需要检查这些工具和设备的工作状态,并确保其可以正常使用。
2.3 施工区域清理在拆除浆砌石之前,需要对施工区域进行清理。
清除施工区域内的杂物和障碍物,保持施工区域的整洁。
清理施工区域可以提高施工效率,同时也可以减少发生意外的风险。
3. 拆除过程拆除浆砌石的过程可以分为以下几个步骤。
3.1 目视检查在开始拆除之前,需要进行目视检查,了解浆砌石的结构和连接方式。
根据实际情况,可以选择合适的拆除方法。
3.2 切割浆砌石根据目视检查的结果,可以使用电动切割机等工具对浆砌石进行切割。
切割时需要注意安全,佩戴防护眼镜和手套,并确保工具和设备可以正常工作。
3.3 拆除浆砌石在切割完成后,可以使用锤子和撬棍等工具对浆砌石进行拆除。
需要注意力度的掌握,以免损坏周围的结构和设备。
3.4 清理工作在拆除完成后,需要对施工现场进行清理工作。
清理工作包括清除拆除的浆砌石碎片和杂物,将其妥善处理。
4. 注意事项在进行浆砌石拆除的过程中,需要注意以下事项。
4.1 安全第一在拆除过程中,安全始终是最重要的。
确保施工区域的安全,佩戴适当的防护装备,注意工具和设备的正确使用方法,在施工过程中保持警惕,防止发生意外。
4.2 遵循设计要求在拆除浆砌石之前,需要确保拆除行为符合相关的设计要求。
可以与设计师和工程师进行沟通,了解拆除的具体要求,避免不必要的损坏和错误。

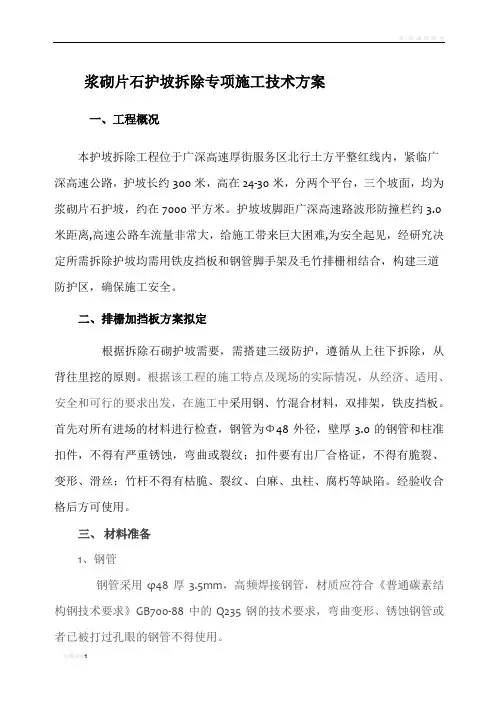

浆砌片石护坡拆除专项施工技术方案一、工程概况本护坡拆除工程位于广深高速厚街服务区北行土方平整红线内,紧临广深高速公路,护坡长约300米,高在24-30米,分两个平台,三个坡面,均为浆砌片石护坡,约在7000平方米。
护坡坡脚距广深高速路波形防撞栏约3.0米距离,高速公路车流量非常大,给施工带来巨大困难,为安全起见,经研究决定所需拆除护坡均需用铁皮挡板和钢管脚手架及毛竹排栅相结合,构建三道防护区,确保施工安全。
二、排栅加挡板方案拟定根据拆除石砌护坡需要,需搭建三级防护,遵循从上往下拆除,从背往里挖的原则。
根据该工程的施工特点及现场的实际情况,从经济、适用、安全和可行的要求出发,在施工中采用钢、竹混合材料,双排架,铁皮挡板。
首先对所有进场的材料进行检查,钢管为Φ48外径,壁厚3.0的钢管和柱准扣件,不得有严重锈蚀,弯曲或裂纹;扣件要有出厂合格证,不得有脆裂、变形、滑丝;竹杆不得有枯脆、裂纹、白麻、虫柱、腐朽等缺陷。
经验收合格后方可使用。
三、材料准备1、钢管钢管采用φ48厚3.5mm,高频焊接钢管,材质应符合《普通碳素结构钢技术要求》GB700-88中的Q235钢的技术要求,弯曲变形、锈蚀钢管或者已被打过孔眼的钢管不得使用。
2、扣件脚手架所使用的扣件,应符合JGJ22-85《钢管脚手架》的规定,材质应符合GB978-67《可锻铸铁分类及技术条件》中的KT33-8的技术要求。
3、钢丝绳(¢6圆钢)选用6×19φ17光面钢丝绳,破断拉力不≥18400kg。
断股、锈蚀严重的钢丝绳不得使用。
旧钢丝绳应经技术部门鉴定确认合格后(必要时须经荷载试验)方可投入使用。
4、工字钢材质应符合《普通炭素结构钢技术要求》GB700-88中Q235A的钢的技术要求,且钢材表面应无锈蚀、麻点或划痕等缺陷。
5、脚手板脚手板采用钢笆片,钢笆片采用φ10和φ6圆钢点焊制成。
一般规格为1050×1000mm。
6、安全网按市安全部门有关规定,采用密目式安全网。

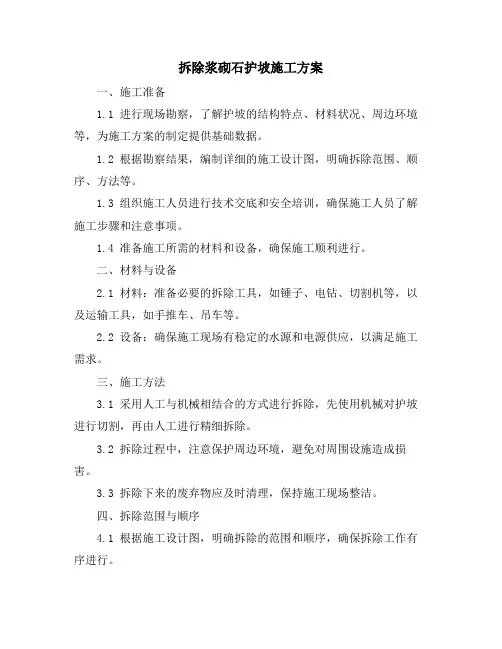

拆除浆砌石护坡施工方案一、施工准备1.1 进行现场勘察,了解护坡的结构特点、材料状况、周边环境等,为施工方案的制定提供基础数据。
1.2 根据勘察结果,编制详细的施工设计图,明确拆除范围、顺序、方法等。
1.3 组织施工人员进行技术交底和安全培训,确保施工人员了解施工步骤和注意事项。
1.4 准备施工所需的材料和设备,确保施工顺利进行。
二、材料与设备2.1 材料:准备必要的拆除工具,如锤子、电钻、切割机等,以及运输工具,如手推车、吊车等。
2.2 设备:确保施工现场有稳定的水源和电源供应,以满足施工需求。
三、施工方法3.1 采用人工与机械相结合的方式进行拆除,先使用机械对护坡进行切割,再由人工进行精细拆除。
3.2 拆除过程中,注意保护周边环境,避免对周围设施造成损害。
3.3 拆除下来的废弃物应及时清理,保持施工现场整洁。
四、拆除范围与顺序4.1 根据施工设计图,明确拆除的范围和顺序,确保拆除工作有序进行。
4.2 先从护坡的顶部开始拆除,逐渐向底部进行,确保拆除过程中的安全。
五、安全防护措施5.1 施工现场应设置明显的安全警示标志,提醒施工人员和周边居民注意安全。
5.2 施工人员应佩戴齐全的个人防护装备,如安全帽、手套、工作鞋等。
5.3 定期对施工现场进行检查,及时发现并消除安全隐患。
六、环保与清理6.1 拆除过程中产生的粉尘和噪音应得到有效控制,减少对周边环境的影响。
6.2 拆除后的废弃物应分类处理,可回收的废弃物应进行回收利用,不可回收的废弃物应按规定进行处置。
七、警示标志与防护7.1 在施工现场设置明显的警示标志,如“施工现场,注意安全”、“禁止吸烟”等。
7.2 施工现场周围应设置安全护栏或警戒线,防止非施工人员进入施工现场。
7.3 夜间施工时,应在施工现场设置足够的照明设备,确保施工人员的视线清晰。
八、施工验收与合格标准8.1 施工完成后,应对拆除后的护坡进行验收,确保拆除工作符合设计要求。
8.2 验收标准应包括护坡的平整度、稳定性、外观质量等方面。

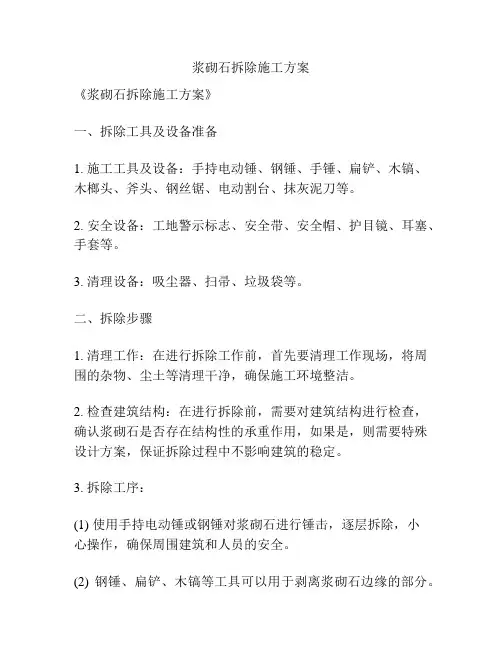

浆砌石拆除施工方案
《浆砌石拆除施工方案》
一、拆除工具及设备准备
1. 施工工具及设备:手持电动锤、钢锤、手锤、扁铲、木镐、木榔头、斧头、钢丝锯、电动割台、抹灰泥刀等。
2. 安全设备:工地警示标志、安全带、安全帽、护目镜、耳塞、手套等。
3. 清理设备:吸尘器、扫帚、垃圾袋等。
二、拆除步骤
1. 清理工作:在进行拆除工作前,首先要清理工作现场,将周围的杂物、尘土等清理干净,确保施工环境整洁。
2. 检查建筑结构:在进行拆除前,需要对建筑结构进行检查,确认浆砌石是否存在结构性的承重作用,如果是,则需要特殊设计方案,保证拆除过程中不影响建筑的稳定。
3. 拆除工序:
(1) 使用手持电动锤或钢锤对浆砌石进行锤击,逐层拆除,小
心操作,确保周围建筑和人员的安全。
(2) 钢锤、扁铲、木镐等工具可以用于剥离浆砌石边缘的部分。
(3) 当面对较大的浆砌石块时,可使用斧头或电动割台进行切割。
(4) 使用木榔头敲击浆砌石的一侧,使其脱离墙体。
(5) 当需要保持墙面完整时,可以使用钢丝锯或电动割台进行切割。
4. 清理工作:拆除完成后,对施工现场进行清理,将杂物、浆砌石碎片等清理干净,包装好并运走。
三、安全注意事项
1. 施工人员需严格按照操作规程进行作业,避免意外伤害。
2. 施工现场要设置合适的警示标志,保障周围人员和车辆的安全。
3. 使用电动工具时,需佩戴护目镜和耳塞,确保身体安全。
4. 对建筑结构进行检查时,需由专业人员进行,确保拆除工作不会影响建筑的整体安全。
通过以上施工方案,可以有效地进行浆砌石的拆除工作,保障施工的安全与顺利进行。
山西省万家寨引黄入晋工程南干线二级泵站厂区边坡拆除
施
工
方
案
2013年6月25日
目录
一、编制依据 (3)
二、工程概况 (3)
三、施工准备...................................... . (4)
四、具体施工方法及流程 (5)
五、安全保证措施 (6)
六、文明施工 (6)
一.编制依据:
1.经过现场勘查,综合考虑施工安全,施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制施工方案。
2.业主提供的拆除范围的示意图。
3.有关拆除的规范
二. 工程概况
该工程是山西省万家寨引黄入晋南干线二级泵站厂区现有浆砌石护坡的拆除,拆除位置,坡脚以上全部拆除。
三.施工准备
1.机械设备及工具表
机械名称型号功率数量备注
小型炮车50 1台
电锤
切割机2台
铲车30
小型运输车1台
撬棍10根
铁锹10 把
扬镐 5 把
以上机械为主要施工机械,其他若干辅助机械根据施工情况而定。
2. 安全防护材料
施工过程中所需的安全防护材料表
材料名称数量备注
安全帽若干
安全网若干
安全带若干
钢管若干
废轮胎若干
其他若干
3.施工人员配备表
序号工种人数进场时间备注
1 炮车司机 1
2 运输车司机 1
3 拆除工根据实际进度而定
4 测量员
5 安全员
6 技术员
7 材料员
8 项目经理
4.技术准备
认真阅读图纸及设计说明,进行现场测放并做好施工技术及安全交底,落实拆除位置计算好拆除方量。
四.具体施工方法及流程
在变压器及厂房旁设置安全防护网→设置施工人员安全体系→拆除施工→清除及运输。
1.拆除施工时变压器及厂房的安全防护设置
1.1搭设单排脚手架高度10m,脚手架背后设三角支撑,脚手架间距1M,脚手架上绑安全网,废旧轮胎每一米设置一个.搭设范围应超出变压器两端各3M。
1.2.在山坡中部设置一道防护网,每隔一米设置一根钢管埋深1M,绑安全网及废旧轮胎。
2.在拆除浆砌石施工时施工人员必须佩带安全帽,安全带,及其安全护具,确保施工安全。
3.拆除施工
先进行坡面上部拆除施工,具体拆除顺序如下:先拆除准备做格构梁处的浆砌石,拆除四分之一,由西向东,依次拆除。
拆卸的浆砌石预留一部分满足该处的浆砌石格构梁的施工。
拆除完毕后及时进行该区域的土钉及格构梁的施工。
4.拆除下来的砌石应及时清除,预留的砌石清除浮渣放置在稳定区
域,剩下的应及时清除场地,防止滑落造成人员伤亡。
五、安全保证措施
(一)基本要求
(1)施工现场必须有技术人员统一指挥,严格遵循拆除方法和拆除程序。
(2)拆除现场施工人员,必须经过行业主管部门指定的培训机构培训,并取得资格证方可施工。
(3)施工人员进入施工现场,必须戴安全帽,扣紧帽带;高空作业必须系安全带、安全带应高挂低用,挂点牢靠。
(4)施工现场必须设置醒目的警世标志,采取警戒措施派专人负责。
非工作人员不得随意进入施工现场。
(5)建筑物拆除时,应自上而下,顺序进行,禁止数层同时拆除。
当拆除某一部分的时候应防止其它部分倒塌。
(6)拆除项目竣工后,必须有验收手续,达到工完、料清、场地净,并确保周围环境整洁和相邻建筑、管线的安全。
(7)拆除物受自然气候、环境影响较大,密切注意,防患与未然。
每个工作日结束后,工程技术人员必须去现场检查,确认拆除物是否用加固,作到安全无隐患。
(二)拆除时安全事项
(1)工人从事拆除工作时,应该站在专门搭设的脚手架上或其它稳固的结构部分上操作。
(2)拆除区周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留。
六、文明施工措施
1 清运渣土的车辆应封闭或覆盖,出入现场时应有专人指挥。
清运渣土的作业时间应遵守工程所在地的有关规定。
2 拆除工程施工时,应有防止扬尘和降低噪声的措施。
3 拆除工程完工后,应及时将渣土清运出场。
