隧道施工安全风险事件-2010-11
- 格式:doc
- 大小:283.50 KB
- 文档页数:49

风险隧道施工风险及安全防范引言隧道施工是一项复杂而高风险的工程。
隧道施工涉及到大量的物理工作和危险活动,包括爆破、挖掘、支护等。
因此,在隧道施工过程中,需要重视风险管理和安全防范,以确保工人和设备的安全。
本文将介绍风险隧道施工中常见的风险,并提供一些建议和措施来进行安全防范。
风险坍塌风险隧道施工中最常见的风险之一是坍塌。
坍塌风险指的是隧道壁或顶部突然崩塌的可能性。
这种情况可能导致工人被掩埋或设备受损,甚至可能造成人员伤亡。
为了降低坍塌风险,以下措施可以采取:•在施工前进行地质勘察,了解地下岩层的情况。
•根据地质勘察结果设计合适的支护结构,以保证隧道的稳定性。
•配备足够的监测设备,及时发现隧道壁或顶部出现变形或裂缝的迹象。
•加强工作人员的培训,使其能够识别和避免坍塌的危险。
氧气不足和有害气体隧道施工过程中,可能会产生有害气体,如一氧化碳、二氧化硫等。
此外,隧道内的氧气含量也可能不足,对工人的健康产生威胁。
为了防范氧气不足和有害气体的风险,以下措施可以采取:•进行空气质量监测,隧道内的氧气含量和有害气体浓度应在安全范围内。
•使用合适的通风设备,确保隧道有足够的新鲜空气流通。
•为工人提供适当的防护装备,如防毒面具、防护手套等,以防止有害气体的吸入。
•定期进行工人健康检查,发现健康问题及时处理。
火灾风险隧道施工过程中,火灾风险也是一个需要关注的问题。
火灾可能由电器设备故障、歧管泄漏或爆炸等因素引起,在隧道内蔓延并造成严重后果。
为了防范火灾风险,以下措施可以采取:•定期检查和维护电器设备,确保其正常运行并符合安全标准。
•在隧道内设置自动灭火系统,能够及时检测并扑灭火灾。
•为工人提供逃生通道和避难所,以便在紧急情况下迅速撤离隧道。
•开展灭火演练,提高工人的火灾应急能力。
安全防范培训和教育最有效的安全防范措施之一是通过培训和教育提高工人的意识和能力。
培训应包括以下内容:•风险识别和评估,使工人能够识别和理解隧道施工中的潜在风险。
隧道施工安全风险与施工现场管理隧道作为交通基础设施建设中重要的一环,在城市交通建设中具有不可替代的作用。
隧道施工作为隧道建设的关键环节,其安全风险和施工现场管理问题备受关注。
本文将围绕隧道施工安全风险和施工现场管理展开叙述。
一、隧道施工安全风险1.1 施工工序风险隧道施工一般需要进行钻掘、爆破、支护等工序,这些工序都存在着一定的风险。
钻掘施工过程中,可能会发生坍塌、崩塌等事故,造成人身伤害和设备损坏;爆破作业中,爆炸威力难以控制,可能引发火灾、爆炸等事故;支护工序中,地质条件复杂,可能导致支护结构不稳定,从而出现坍塌、上升等安全隐患。
针对这些工序,应采取科学严谨的施工方案和安全防护措施,确保施工过程安全可靠。
1.2 地质构造风险隧道施工通常需要穿越山脉、丘陵等地质构造较为复杂的地段,地质条件可能包括岩层、砂石、泥土等多种类型,对施工安全构成一定的挑战。
地质构造不稳定可能导致施工隧道坍塌、泥石流等安全事故,给施工工人和设备带来巨大风险。
在施工前期应加强地质勘测和评估工作,确保对地质条件的清晰了解,并在隧道设计和施工过程中采取相应的安全保障措施,比如加固措施、排水设备等。
1.3 环境保护风险隧道施工对周边环境的影响较大,可能引发水土流失、土壤污染、噪音扰民等问题,对周边社区和生态环境造成一定的影响。
在隧道施工过程中,应严格遵守环保法规,采取有效的环保措施,控制施工活动对环境的影响,保护周边生态环境的稳定和安全。
1.4 安全管理风险隧道施工现场繁杂复杂,涉及人员众多、设备繁重,安全管理风险较高。
缺乏科学合理的安全管理制度和有效的安全防护措施,可能导致施工现场事故频发,危及工人生命安全。
加强安全教育培训,建立规范的安全管理制度,依法落实安全生产责任,确保施工现场安全是保隧道施工安全的重要环节。
二、隧道施工现场管理隧道施工现场应建立健全的安全管理制度,包括安全操作规程、应急预案、安全防范措施等,明确安全责任人,确保安全管理工作有条不紊地开展。

十大工伤事件排行榜第十位:2015年天津港爆炸事故2015年8月12日晚,位于天津滨海新区的天津港发生两起特大爆炸事故,造成173人死亡、797人受伤。
这次爆炸事故不仅给周边居民带来了严重的伤害,也给参与灭火和救援的消防员和工作人员造成了严重的伤害。
第九位:2005年哈尔滨农垦总局特大爆炸2005年11月13日,黑龙江省哈尔滨市道里区哈尔滨农垦总局发生特大爆炸事故,造成3人死亡、171人受伤。
这次爆炸事故给当地居民和工作人员带来了严重的伤害,也给社会造成了极大的损失。
第八位:2008年南京长江隧道特大火灾2008年4月27日,南京长江隧道发生特大火灾,造成22人死亡、15人受伤。
这次火灾事故给过往车辆和隧道工作人员带来了严重的伤害,也给社会交通造成了严重的影响。
第七位:2014年广州天河区建筑坍塌事故2014年5月30日,广州市天河区发生建筑坍塌事故,造成10人死亡、6人受伤。
这次建筑坍塌事故给施工人员和周边居民带来了严重的伤害,也给社会建筑安全带来了极大的警示。
第六位:2010年上海世博会施工事故2010年11月27日,上海世博会园区内一处施工现场发生坍塌事故,造成3人死亡、7人受伤。
这次施工事故给施工人员和园区工作人员带来了严重的伤害,也给世博会的安全形象带来了严重的影响。
第五位:2016年深圳华侨城特大火灾2016年6月11日,深圳市华侨城发生特大火灾,造成10人死亡、5人受伤。
这次火灾事故给游客和园区工作人员带来了严重的伤害,也给园区的安全管理带来了极大的挑战。
第四位:2011年武汉汉口火车站特大火灾2011年5月31日,武汉市汉口火车站发生特大火灾,造成51人死亡、54人受伤。
这次火灾事故给候车旅客和火车站工作人员带来了严重的伤害,也给火车站的安全管理带来了严重的警示。
第三位:2009年沈阳市特大火灾2009年4月24日,辽宁省沈阳市发生特大火灾,造成20人死亡、70人受伤。
这次火灾事故给居民和消防人员带来了严重的伤害,也给城市的消防安全带来了极大的压力。

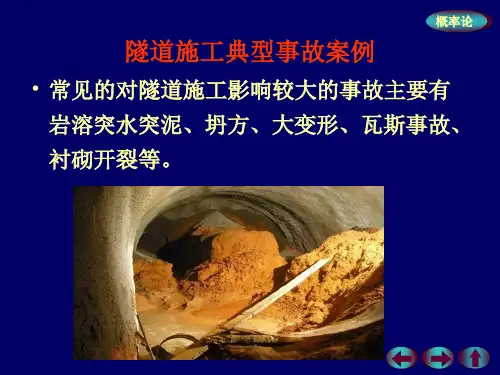

隧道施工安全事故案例
隧道施工安全事故案例:
1. 2019年某地有限公司隧道施工事故
某地有限公司在2019年进行隧道施工时发生了一起严重的安
全事故。
事故原因是施工过程中忽视了隧道房屋支护的安全措施,导致隧道结构崩塌,致使多名工人被埋压。
事故发生后,相关部门展开了调查并采取了措施,以防止类似事故再次发生。
2. 某隧道工程施工过程中的高空坠落事故
在某隧道工程施工过程中,一名工人因操作不慎从高处坠落,造成严重伤害。
经过事故调查,发现该工人没有正确使用安全带和其他安全工具,导致不幸事件的发生。
施工单位随后强化了工人的安全培训,并加强了施工现场的安全管理措施。
3. 隧道施工爆破事故引发的火灾
在某隧道施工中,由于爆破操作不当,引发了一起火灾事故。
施工人员未能控制好火势,导致火灾蔓延并造成严重财产损失。
相关责任人受到了相应的处罚,并对隧道施工安全管理进行了全面检查和整改。
请注意,以上案例仅为虚构,旨在说明隧道施工中可能发生的安全事故及其应对措施,没有实际发生过。
在实际工程中,隧道施工应严格按照相关法律法规和技术规范进行,确保施工安全。

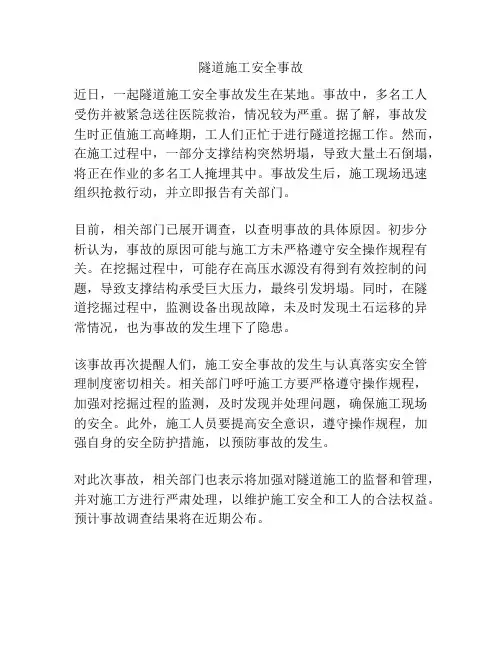

隧道施工安全事故
近日,一起隧道施工安全事故发生在某地。
事故中,多名工人受伤并被紧急送往医院救治,情况较为严重。
据了解,事故发生时正值施工高峰期,工人们正忙于进行隧道挖掘工作。
然而,在施工过程中,一部分支撑结构突然坍塌,导致大量土石倒塌,将正在作业的多名工人掩埋其中。
事故发生后,施工现场迅速组织抢救行动,并立即报告有关部门。
目前,相关部门已展开调查,以查明事故的具体原因。
初步分析认为,事故的原因可能与施工方未严格遵守安全操作规程有关。
在挖掘过程中,可能存在高压水源没有得到有效控制的问题,导致支撑结构承受巨大压力,最终引发坍塌。
同时,在隧道挖掘过程中,监测设备出现故障,未及时发现土石运移的异常情况,也为事故的发生埋下了隐患。
该事故再次提醒人们,施工安全事故的发生与认真落实安全管理制度密切相关。
相关部门呼吁施工方要严格遵守操作规程,加强对挖掘过程的监测,及时发现并处理问题,确保施工现场的安全。
此外,施工人员要提高安全意识,遵守操作规程,加强自身的安全防护措施,以预防事故的发生。
对此次事故,相关部门也表示将加强对隧道施工的监督和管理,并对施工方进行严肃处理,以维护施工安全和工人的合法权益。
预计事故调查结果将在近期公布。
铁路隧道施工安全事故案例一、铁路隧道施工安全事故类型及案例(一)、复杂岩溶隧道突水、突泥。
1、2006年1月21日,宜万铁路马鹿箐隧道出口段平导开挖至DK255+978时发生突水、突泥,突水总量约18万方,在抢险抽水时又多次发生突水。
马鹿箐隧道全长7879m,最大埋深约660m,隧道自进口至出口为连续15.3‰上坡。
在线路左侧30m预留二线位置设置贯通平导,平导全长7850m。
隧道穿越地层中灰岩地层为7408m,占隧道总长的94%,隧道区域漏斗、落水洞、暗河十分普遍,岩溶强烈发育,管道岩溶水系极为复杂。
这次事故除多人逃生外,造成10人死亡,1人失踪。
2、2007年8月5日凌晨1:00时左右,宜万铁路野三关隧道I线斜井向进口方向DK124+602掌子面右侧下部发生突水、突泥,总突水量约15万方,突泥量5.4万方。
斜井工区Ⅰ线距掌子面约220米填满淤泥和石块,其他地段淤泥厚1~4米不等。
野三关隧道Ⅰ线全长13846米,隧道最大埋深695米,设计为人字坡。
Ⅰ线左侧30m设置Ⅱ线。
隧道穿越石马坝背斜及二溪河向斜,发育有5条暗河及管道流。
突水后,5个掌子面人员受困,共计52人被困。
43人获救,其中1人医治无效死亡。
9人中有2人在隧道内死亡,7人失踪。
(二)、软弱围岩隧道塌(坍)方1、2007年4月30日15时30分太中银铁路吴堡隧道3#斜井掌子面左侧拱脚部位发生坍方, 坍方量约8立方米,造成当场死亡4人,1人受轻伤。
2、2007年8月6日18点30分左右,石太客专南庄隧道出口DIK151+603掌子面处上导坑开挖刚完成,在准备架设拱架过程中,上导坑DIK151+603~610段已完成的初期支护突然发生整体坍塌。
造成1人死亡,1名失踪。
(三)、隧道掌子面后方塌方1、2006年6月6日10时20分,大理至丽江铁路下河村2#隧道DK11+195处发生局部坍方,致使正在进行施工作业的一台挖掘机和一名司机被困,经紧急抢救,于当日16时58分将被困司机救出。
隧道施工安全风险事件以下为隧道施工中可能遇到的安全风险事件,暂未考虑纯自然灾害风险,如:洪水、地震、高温、严寒、泥石流、飓风;也未考虑国家政策、市场经济、社会环境等因素带来的风险。
一、洞口段:(1)坍塌冒顶(2)山体开裂变形(4)洞口边仰坡失稳(5)弃渣对环境影响(6)洞口边仰坡落石伤人危及施工安全(7)洞口山体整体滑移、坍塌二、洞身段:(一)施工地质风险(1)岩溶及充填物危害(2)塌方(3)流沙、液化(4)涌突水(泥、石)(5)岩爆(6)大变形、围岩失稳(7)渗漏水(8)采空区(9)断层破碎带(10)瓦斯及其它有害气体地层(11)高温地热(12)软弱围岩(13)黄土(14)冻土(15)膨胀性岩土(16)松散地层(17)盐渍土(二)施工引起的风险(1)施工准备不足(2)施工量测不准确(3)爆破引起的风险(4)开挖不合理(5)辅助施工措施施作不合理(6)初期支护不合理(7)隧道二衬不合理(8)落石伤人危及施工安全(三)其它风险(1)地下径流破坏(2)对环境的破坏(2)火灾(3)通风(4)照明及用电(5)机械设备风险(6)其它如交通及意外事件针对以上每个风险事件,首先列出时间产生的原因及后果,然后从以下几方面列出处理措施:①围岩加固措施及地下水处理措施;②施工及技术改进措施和注意事项;③辅助施工措施;④风险发生后应急处理措施;⑤同时描述2~3个案例(包括工程介绍、地质情况介绍、处理措施,要列出对应参考文献)。
三、施工对第三方构筑物风险(1)隧道施工引起的临近桥梁破损(2)隧道施工引起的临近房屋建筑破损(3)隧道施工引起的临近路面损坏(4)隧道施工引起的临近铁路损坏(5)隧道施工引起的临近管线破损(6)隧道施工引起的临近隧道破坏针对以上每个风险事件,首先列出时间产生的原因及后果,然后从以下几方面列出处理措施:①地层加固措施及地下水处理措施;②施工及技术改进措施和注意事项;③辅助施工措施;④第三方构筑物加固措施;⑤风险发生后应急处理措施;⑥同时找出上述第三方构筑物的破坏形式,描述1~2个案例(包括工程介绍、地质情况介绍、处理措施,要列出对应参考文献)。
兰新铁路第二双线小平羌隧道“4·20”重大事故由中国中铁二局集团有限公司承建的新建兰新铁路第二双线西宁至张掖段站前工程LXS-8标,设计里程为DK345+155~DK407+122,线路长61.363正线公里,位于甘肃省中牧山丹马场和张掖市民乐县境内,海拔高度3500米~2700米。
小平羌隧道地处祁连山中高山区,位于甘肃省张掖市山丹县西南方向祁连山小平羌沟至大平羌沟之间,平均海拔高度为3100~3800米。
洞身地表起伏较大,地表自然坡度30~40度;隧道起讫里程为DK345+329~DK349+312,隧道长度3983m 。
小平羌隧道距民乐县城约120公里,距张掖市约187公里。
事故发生的经过:2011年4月19日23时30分,钢筋班组安装完成DK349+035处最后一环工22a 型钢拱架,经领工员王伟检查无异常后,喷浆班组13人操作3台喷浆机喷浆。
4月20日4时05分,带班员陈吓文出去组织后续施工材料,当走到距离作业面约40米处时突然听见身后一声巨响,回头看见隧道喷浆作业面上方围岩发生了坍塌,导致初期支护的工22型钢拱架及喷浆作业台架被砸跨,12名作业人员全部被埋入坍塌体中,事故发生后,中铁二局兰新线甘青项目部三工区立即组织抢险救援,于4时40分发现一名遇难者遗体,后因连续发生坍方,抢险工作被迫停止。
经勘察事故现场,坍塌范围里程为DK349+035~DK349+050,距离地表深度约100~110m 。
坍塌岩石块体约400方(最大块径约1米左右),塌腔高8~10米。
直接经济损失约908万元。
事故原因分析:小平羌隧道位于祁连山区域地质构造带(纵向长约1000km, 横向宽200~300km )石炭系灰岩夹页岩、泥灰岩,泥盆系砂岩等软硬相间的地层中,由于多期构造运动挤压作用强烈,洞身发育多个向斜、背斜相间组成的复式褶皱。
地表覆盖风化残积土层较厚,基岩露头较少。
开挖揭示DK349+050~+035洞段总体位于背斜构造北翼,岩层倾角较陡,节理发育,岩体破碎;岩层的层间结合力较差,加之小平羌隧道洞顶地表冻土冬春后开始融化,冰雪融水下渗软化软弱结构面,致使围岩抗剪强度降低,是该起事故发生的潜在客观因素。
隧道施工安全风险事件以下为隧道施工中可能遇到的安全风险事件,暂未考虑纯自然灾害风险,如:洪水、地震、高温、严寒、泥石流、飓风;也未考虑国家政策、市场经济、社会环境等因素带来的风险。
一、洞口段:(1)坍塌冒顶(2)山体开裂变形(4)洞口边仰坡失稳(5)弃渣对环境影响(6)洞口边仰坡落石伤人危及施工安全(7)洞口山体整体滑移、坍塌二、洞身段:(一)施工地质风险(1)岩溶及充填物危害(2)塌方(3)流沙、液化(4)涌突水(泥、石)(5)岩爆(6)大变形、围岩失稳(7)渗漏水(8)采空区(9)断层破碎带(10)瓦斯及其它有害气体地层(11)高温地热(12)软弱围岩(13)黄土(14)冻土(15)膨胀性岩土(16)松散地层(17)盐渍土(二)施工引起的风险(1)施工准备不足(2)施工量测不准确(3)爆破引起的风险(4)开挖不合理(5)辅助施工措施施作不合理(6)初期支护不合理(7)隧道二衬不合理(8)落石伤人危及施工安全(三)其它风险(1)地下径流破坏(2)对环境的破坏(2)火灾(3)通风(4)照明及用电(5)机械设备风险(6)其它如交通及意外事件针对以上每个风险事件,首先列出时间产生的原因及后果,然后从以下几方面列出处理措施:①围岩加固措施及地下水处理措施;②施工及技术改进措施和注意事项;③辅助施工措施;④风险发生后应急处理措施;⑤同时描述2~3个案例(包括工程介绍、地质情况介绍、处理措施,要列出对应参考文献)。
三、施工对第三方构筑物风险(1)隧道施工引起的临近桥梁破损(2)隧道施工引起的临近房屋建筑破损(3)隧道施工引起的临近路面损坏(4)隧道施工引起的临近铁路损坏(5)隧道施工引起的临近管线破损(6)隧道施工引起的临近隧道破坏针对以上每个风险事件,首先列出时间产生的原因及后果,然后从以下几方面列出处理措施:①地层加固措施及地下水处理措施;②施工及技术改进措施和注意事项;③辅助施工措施;④第三方构筑物加固措施;⑤风险发生后应急处理措施;⑥同时找出上述第三方构筑物的破坏形式,描述1~2个案例(包括工程介绍、地质情况介绍、处理措施,要列出对应参考文献)。
一.隧道洞口段施工安全风险事件1.1 坍塌冒顶1.1.1风险产生的原因隧道洞口开挖时,导致塌方的原因有多种,概括起来可归结为:一是自然因素,即地质状态、受力状态、地下水变化等;二是人为因素,即不适当的设计,或不适当的施工作业方法等。
由于塌方和崩塌的后果的严重性。
我们应尽量注意排除会导致塌方的各种因素,尽可能避免可以避免的塌方或崩塌事故的发生。
塌方或崩塌的原因主要是不良地质及水文地质条件、隧道设计考虑不周、施工方法或措施不当。
①不良地质及水文地质条件1)隧道穿过断层及其破碎带,或在薄层岩体的小曲褶、错动发育地段,一经开挖,潜在应力释放快、围岩失稳,小则引起围岩掉块、坍落,大则引起塌方。
当通过各种堆积体时,由于结构松散,颗粒间无胶结或胶结差,开挖后引起坍塌。
在软弱结构面发育或泥质充填物过多,均易产生较大的坍塌。
2)隧道穿越断层破碎带、岩溶陷落柱、松散性围岩、地层覆盖过薄等地质地段时极易发生塌方和崩塌。
地层覆盖过薄地段如在沿河傍山、偏压地段、沟谷凹地浅埋和丘陵浅埋地段。
3)水是造成塌方的重要原因之一。
地下水的软化、浸泡、冲蚀、溶解等作用加剧岩体的失稳和坍落。
岩层软硬相间或有软弱夹层的岩体,在地下水的作用下,软弱面的强度大为降低,因而发生滑坍。
4)洞口段施工期间发生暴雨,地下水、地表水丰富,地下水、地表水对边坡和围岩(尤其是浅埋段软弱围岩)容易产生侵蚀、软化作用;②隧道设计考虑不周1)隧道选定位置时,地质调查不细,未能作详细的分析,或未能查明可能塌方的因素。
没有绕开可以绕避的不良地质地段。
2)缺乏较详细的隧道所处位置的地质及水文地质资料,引起施工指导或施工方案的失误。
③施工方法和措施不当1)施工方法与地质条件不相适应;地质条件发生变化,没有及时改变施工方法。
2)工序间距安排不当。
3)地层暴露过久,引起围岩松动、风化、导致塌方。
4)围岩爆破用药量过多,因震动引起坍塌。
5)对危石检查不重视、不及时,处理危石措施不当,引起岩层坍塌。
1.1.2风险发生的后果一旦在隧道洞口发生坍塌与冒顶,将造成严重的人员伤亡,并且造成工程停滞,影响施工进度,延误工期,大幅增加施工费用;如果处理不当,还会留下工程质量工程质量后患,给维修养护工作带来极大的不便。
1.1.3风险预防处理措施①围岩加固措施及辅助施工措施根据隧道洞口段地质条件、施工方法、环境要求采取必要的预加固措施,如地表注浆或超前锚杆、超前小导管、短管棚、长管棚进洞等:1、大管棚超前的进洞方法一般洞口段地质条件相对较差,常采用大管棚超前进洞的辅助措施。
大管棚施工时,一般先在洞口开挖轮廓外施作管棚导向混凝土墙或导向钢架,长2一3m,并采用锚杆使其和洞口仰坡连成一体,导向结构为管棚施工起到导向和支架作用。
然后施工大管棚,大管棚常采用小80~3O0mm的钢管,长度18一40m。
大管棚施工完成后,在导向墙或导向钢架内立模,浇注混凝土套拱,将导向墙或导向钢架与管棚尾端浇注成整体结构,形成“假洞”,然后按照选定的工法进行隧道的开挖、支护。
2、接长明洞的进洞方法洞口地质条件较差,边坡稳定困难时,常采用接长明洞的方法,明洞结构对仰坡起到支挡作用,可保持仰坡的稳定。
某公路隧道洞口接长明洞进洞工程实例3、小导坑反向扩大隧道的进洞方法洞口采用大断面进洞困难时,可以采用小导坑先行进入隧道施工,在进入长度大于3一5倍隧道洞径后,反向开挖隧道洞口段。
小导坑的大小要满足施工通道的基本要求,可以从隧道洞口面直接进行施工,也可以从其边上进行施工。
4、加固地层(反压法)进洞方法洞口地层较差、地形不适宜进洞时,可以采用如下方法进洞:1)采用注浆加固地层,注浆方法可用地表垂直注浆或从坡面水平注浆,浆液根据地层情况选择水泥浆、水泥一水玻璃双浆液、超细水泥浆或其他浆液,注浆时可以选用单孔注浆、旋喷注浆等。
地层加固完成后,进洞施工。
2)地形出现偏压或者覆土较浅时,可采用接长明洞保持洞口稳定,但明洞开挖会引起边坡不稳定,此时可以采用填土反压,稳定坡脚,同时加大洞顶填土厚度,采用明洞暗做的方法进洞。
或者采用盖挖法施工明洞,然后进入正洞施工。
②地表水处理措施1)平整洞顶地表,排除地表积水,整理隧道周围流水沟渠;2)隧道洞口及明洞设置截水沟与排水沟,洞口边仰坡应采取防护措施,防止地表水下渗;3)为防止洞外的水流入隧道内,应在洞口外设置反向排水沟或采取截流措施;4)洞口施工应避开雨季和融雪期。
③地下水处理措施隧道洞口地下水处理原则一般是以堵截为主,排引为辅:1)堵截:对整个富水段进行注浆止水,加固松散岩体,使得隧道洞口围岩在原有的基础上整个综合指标得以改善,主要措施有深孔劈裂、挤压注浆;对富水地段沿隧道开挖轮廓线以外进行环形注浆,形成止水帷幕,防止或减少地下水进入开挖工作面,主要措施有浅孔注浆、管棚注浆、小导管注浆、中空锚杆注浆。
2)排引:排水辅助措施有导坑、钻孔等方法,目的是排水降压。
1.1.4 施工及技术改进措施和注意事项①由于隧道洞口浅埋覆盖层很薄,隧道上方的岩土很难形成自承体系,而且围岩早期压力大,变形快,如果对隧道变形控制不当,围岩会很快松弛,产生张裂破坏,将导致直达地表面的塌陷。
所以,洞口段开挖时应强调围岩变形的控制而不应强调围岩变形的释放,必须采用强度较高和刚度较大的初期支护,限制土体变形,以免破坏土体结构。
同时二次衬砌和仰拱紧跟,形成封闭结构;②在隧道施工过程中,对于其进出口段的软弱围岩进行地表监控量测,并对地质灾害以及预报预测;③在进行洞口土石方工程时,不得采用深眼爆破或集中药包爆破;④严格贯彻“早进晚出”的原则,坚持断面分割、化大为小、短进尺、弱爆破、强支护、勤量测、早闭合、衬砌紧跟的施工原则。
1.1.5风险发生后应急处理措施①采用超前预支护治理。
优点是安全可靠,实施过程中不易发生意外事故;缺点为造价高,需专用设备,治理时间长。
1、对洞内塌体及时利用洞渣进行回填,形成反压平台。
掌子面坍体采用超前预支护将核心土注浆固结。
在塌方段加密布置量测观测点,勤量测。
2、对山体表面塌陷处首先清理松土,然后用碎石土分层回填夯实呈凸状,再用塑料布全断面覆盖,最后再在其上回填不少于80cm厚的种植土。
施工时注意对周边裂缝用粘土堵塞。
表层喷射砼;对山体塌陷区域,利用小导管进行注浆加固。
表面铺10cm厚砂浆。
塌陷部位周围边坡施工采用锚喷支护进行加固;对于洞内塌方,采用加强的超前预支护通过,例如:大管棚、超前双排小导管等。
3、对坍塌影响范围内地下水及地表水采取“防、排、堵”的治理方法。
1)防:对冒顶陷穴口附近地面的降水及流水采用设简易排水沟的方式及时进行排出,并对塌的洞体表面覆盖,防止地表水的大量进入,增大洞内的出水量。
2)排:采用挖集水坑、开挖排水沟、增加水泵台数等方法大力加强洞内地下水的排水工作,减少正洞地下水。
3)堵:采用土袋码设土围堰,堵塞流泥。
同时采用注浆的方式充填裂隙,形成止水帷幕,减少或堵塞渗水、涌泥通道。
②坍体及洞顶挖除,以明洞处理。
其优点是施工速度快,工艺简单,造价低;缺点为挖除过程中容易再次发生坍方。
③坍坑清除并防护。
优点是速度快,造价低;缺点为施工过程安全没有保证。
1.1.6 案例①永漳公路五尖岭隧道进口段坍塌冒顶治理措施[1]1、工程简介永安至漳平国防战备公路全长117.5km,其中漳平境内56.7km,为山岭重丘二级公路,分为A、B、C、D、E、F、G、H等8个合同段。
其中D合同段设计有一条隧道——五尖岭隧道,该隧道长1 050m,单洞双车道,按新奥法设计、施工。
在隧道进洞口段内侧26m处,由于地质条件差、地下水位高等原因,洞口边仰坡出现开裂、凸出滑移。
为此,设计部门又增加了12m明洞,隧道总长1 062m。
2、坍塌发生过程及稳定情况五尖岭隧道进口洞门里程为K24+150。
2002年6月28日下午4时许,当上半断面于K27+180处开挖50cm,正在安装工字钢架时,掌子面开始坍塌,水与泥浆不断涌出,围岩如泥石流般流动至K27+165。
当晚11点40分,K27+181坍塌冒顶,坍塌漏斗深5.5m,纵、横向宽8~9m,周围4环裂缝,裂缝宽度达4cm。
坍体封堵掌子面后,坍塌停止,暂时趋于稳定。
3、坍塌发生的原因1) 地质条件差,为残积堆积亚粘土及呈粘土状强风化砂岩,裂隙发育,空隙率大,透水性好,土质较松散,易坍塌流动。
2) 该处刚好处于地质断层(根据地质钻探报告,断层宽度约60m),地下水大量集聚在断层中,围岩长期泡水软化,开挖进尺至该断面,地下水汹涌而出,把土石带动以至坍塌。
4、坍塌冒顶处理方案1)洞内坍体加固处理及初期支护方案洞内围岩呈粘土状且水量大,水位高,坍体为软泥,硬化困难。
