预应力筋张拉记录一、工程名称:xxx工程二、施工单位:xxx建筑公司三、预应力筋张拉记录:1、预应力筋的种类及规格:本工程采用牌高强度预应力钢绞线,规格为Φ15.24mm,强度等级为1860MPa。
2、张拉设备:本工程采用公司生产的YDC240Q型千斤顶和ZB4-500型油泵进行预应力筋的张拉。
3、张拉程序:预应力筋的张拉遵循“双控”原则,即以张拉应力控制为主,以钢绞线的伸长值进行校核。
首先进行初始应力(10%σcon)的张拉,然后逐渐增加张拉应力至50%σcon、75%σcon、100%σcon (持荷5分钟锚固)。
4、张拉记录:四、本工程的预应力筋张拉记录表明,所有钢绞线在张拉过程中均未出现断裂现象,且实测伸长值符合设计要求,说明本工程的预应力筋张拉合格。
预应力张拉记录表在建筑工程中,预应力张拉是一种重要的施工方法,用于提高结构的强度和刚度,以及增强结构的耐久性。
预应力张拉记录表是记录预应力张拉过程和结果的重要工具。
一、预应力张拉记录表概述预应力张拉记录表是一份详细记录预应力张拉过程和结果的文件。
它包括施工时间、施工地点、施工方法、张拉材料、张拉设备、张拉结果等重要信息。
预应力张拉记录表是工程质量和安全控制的重要依据,也是工程竣工验收的必要资料。
二、预应力张拉记录表的重要性1、质量控制:预应力张拉记录表提供了详细的施工过程和结果,有助于质量控制人员及时发现和解决潜在问题,确保工程质量。
2、安全控制:预应力张拉记录表记录了详细的施工过程和结果,有助于安全控制人员及时发现和解决潜在的安全隐患,确保施工安全。
3、竣工验收:预应力张拉记录表是工程竣工验收的必要资料,其完整性将直接影响到工程的验收结果。
三、如何填写预应力张拉记录表1、施工时间:填写预应力张拉的开始时间和结束时间。
2、施工地点:填写预应力张拉的具体位置,包括建筑物的名称、楼层、跨度等信息。
3、施工方法:填写预应力张拉的施工方法,如后张法、先张法等。
预应力张拉设备的安全要求(标准版)Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________ 日期:___________________预应力张拉设备的安全要求(标准版r-0084 r- --------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------- : 导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
! ________________________________________________________________________________________________________________________________________________________________________________________________________________________________ I一、张拉设备测定的要求1.施加预应力所用的机具设备及仪表应配套,应由专人使用和管理,并要定期和准确的进行维护与检验,以确定张拉力与表读数的关系。

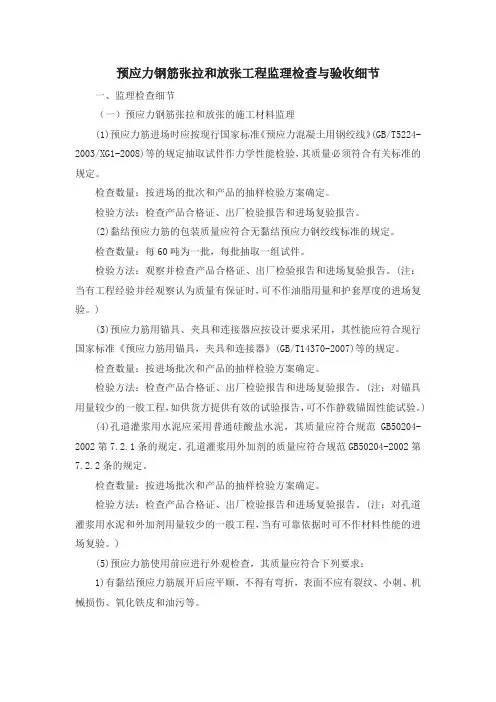

预应力钢筋张拉和放张工程监理检查与验收细节一、监理检查细节(一)预应力钢筋张拉和放张的施工材料监理(1)预应力筋进场时应按现行国家标准《预应力混凝土用钢绞线》(GB/T5224-2003/XG1-2008)等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
检查数量:按进场的批次和产品的抽样检验方案确定。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
(2)黏结预应力筋的包装质量应符合无黏结预应力钢绞线标准的规定。
检查数量:每60吨为一批,每批抽取一组试件。
检验方法:观察并检查产品合格证、出厂检验报告和进场复验报告。
(注:当有工程经验并经观察认为质量有保证时,可不作油脂用量和护套厚度的进场复验。
)(3)预应力筋用锚具、夹具和连接器应按设计要求采用,其性能应符合现行国家标准《预应力筋用锚具,夹具和连接器》(GB/T14370-2007)等的规定。
检查数量:按进场批次和产品的抽样检验方案确定。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
(注:对锚具用量较少的一般工程,如供货方提供有效的试验报告,可不作静载锚固性能试验。
)(4)孔道灌浆用水泥应采用普通硅酸盐水泥,其质量应符合规范GB50204-2002第7.2.1条的规定。
孔道灌浆用外加剂的质量应符合规范GB50204-2002第7.2.2条的规定。
检查数量:按进场批次和产品的抽样检验方案确定。
检验方法:检查产品合格证、出厂检验报告和进场复验报告。
(注:对孔道灌浆用水泥和外加剂用量较少的一般工程,当有可靠依据时可不作材料性能的进场复验。
)(5)预应力筋使用前应进行外观检查,其质量应符合下列要求:1)有黏结预应力筋展开后应平顺,不得有弯折,表面不应有裂纹、小刺、机械损伤、氧化铁皮和油污等。
2)无黏结预应力筋护套应光滑、无裂缝。
检查数量:全数检查。
检验方法:观察。
(注:无黏结预应力筋护套轻微破损者应外包防水塑料胶带修补严重破损者不得使用。
预应力张拉及压浆施工工艺一、预应力材料及锚具1、1预应力材料预应力钢绞线宜采用符合国家现行标准的高强度、低松弛钢绞线。
预应力钢筋宜采用符合国家标准的高强度钢丝。
1、2锚具预应力锚具应采用符合国家现行标准的定型产品,并应有出厂合格证。
二、预应力张拉设备及仪表校定2、1张拉设备张拉设备应采用与锚具相配套的、能满足各种预应力筋张拉力的千斤顶及油泵。
2、2仪表校定预应力张拉前,应将张拉设备送至具有相应资质的计量检测单位进行校定,若压力表读数小于30MPa,张拉千斤顶的校正有效期限不得超过一个月,且应在使用前进行校正。
三、预应力筋张拉工艺3、1准备工作预应力筋的张拉顺序应符合设计要求。
当设计无规定时,可采取分批、分阶段对称张拉。
检查梁端锚垫板与钢束轴线是否垂直,如果不垂直,应用手提砂轮机磨平。
并复查锚垫板孔位和数量是否和所设计的锚具型号孔位、数量一致。
检查梁体混凝土是否达到张拉强度。
按设计要求的钢束编号,核对钢束直径、根数、形状、尺寸和孔道情况,按设计规定的张拉控制应力检查油压表、千斤顶及油泵的运行情况。
检查工作锚环或夹片是否符合设计尺寸及质量要求,检查工具锚的孔位情况,如发现孔位摩损严重,应更换工具锚。
确定张拉顺序。
根据梁体的特点确定最佳张拉顺序,以使张拉时产生上拱控制在允许范围内。
根据本工程实际情况,梁体在预制台座上完成,上拱度可在预制时控制。
技术交底。
在实施张拉前进行技术交底,明确各项技术要求及责任人。
使参与张拉的各个工作环节均了解并掌握各自的技术要求。
张拉时,非张拉作业人员不得站在张拉千斤顶后5m范围内,不得站在锚具前面操作,以防钢绞线崩出伤人。
3、2张拉工艺流程:安装工作锚环或夹片→安装工具锚→安装千斤顶→安装联接器→对中→排气→开泵张拉→量测原始伸长值→记录施工伸长值→回油卸荷→工具锚夹片放松→移去千斤顶→重复以上步骤直至需要张拉的钢束全部张拉完毕。
预应力张拉压浆工艺介绍一、预应力筋张拉预应力筋张拉应按规范和设计要求进行,在张拉前应作好以下准备工作:1、清理锚孔,保证锚孔干净无杂物,检查锚具是否符合设计要求。
预应力张拉控制详解一、预应力张拉概述预应力张拉是预应力混凝土结构施工中的重要环节,它直接影响到结构的安全性和使用性能。
预应力张拉是通过施加拉力,使施加预应力的钢筋混凝土结构在承受使用荷载前产生一定的压缩,从而在结构承受外荷载的过程中,抵消部分外荷载,以减少结构的变形和提高结构的刚度。
二、预应力张拉控制的重要性预应力张拉控制的重要性主要体现在两个方面。
准确的预应力张拉控制可以保证结构的安全性和使用性能。
如果张拉力过大或过小,可能会导致结构出现裂缝、变形或者破坏,影响结构的安全性和使用性能。
预应力张拉控制对于结构的耐久性也有重要影响。
耐久性是混凝土结构的重要指标之一,预应力张拉不当可能会影响结构的耐久性,缩短结构的使用寿命。
三、预应力张拉控制方法1、控制张拉力:根据设计要求,在预应力混凝土结构中施加的拉力值。
控制张拉力是根据设计要求确定的,它取决于结构的重要性、使用要求、材料性能和环境条件等因素。
2、控制延伸量:在预应力混凝土结构中,控制延伸量是保证结构安全和使用性能的重要措施。
如果延伸量过大或过小,可能会导致结构出现裂缝、变形或者破坏。
因此,在预应力张拉过程中,需要对延伸量进行实时监测和控制。
3、控制张拉顺序:在预应力混凝土结构中,张拉的顺序也会影响结构的安全性和使用性能。
一般来说,应该按照设计要求的顺序进行张拉,以保证结构的整体性和稳定性。
4、控制持荷时间:在预应力混凝土结构中,持荷时间也是影响结构性能的重要因素之一。
一般来说,持荷时间应该根据设计要求进行控制,以保证结构的充分稳定和达到预期的力学性能。
5、控制降温速率:在预应力混凝土结构中,降温速率也会影响结构的性能。
如果降温速率过快,可能会导致结构出现裂缝或者破坏。
因此,在预应力张拉过程中,需要对降温速率进行控制。
四、预应力张拉控制的注意事项1、在预应力张拉前,需要对混凝土试块进行抗压试验,以确定混凝土的强度是否达到设计要求。
如果混凝土强度未达到设计要求,需要采取相应措施进行处理。
后张法预应力混凝土铁路桥简支箱型梁预制预应力张拉作业指导书一目的明确中铁十九局集团第二工程有限公司柯城制梁场箱梁的预应力张拉程序、操作流程、工艺要点以及控制标准,更好地指导现场施工生产,使现场作业人员能够规范施工。
二适用范围本作业指导书适用于中铁十九局集团第二工程有限公司柯城制梁场预制箱梁预应力张拉作业。

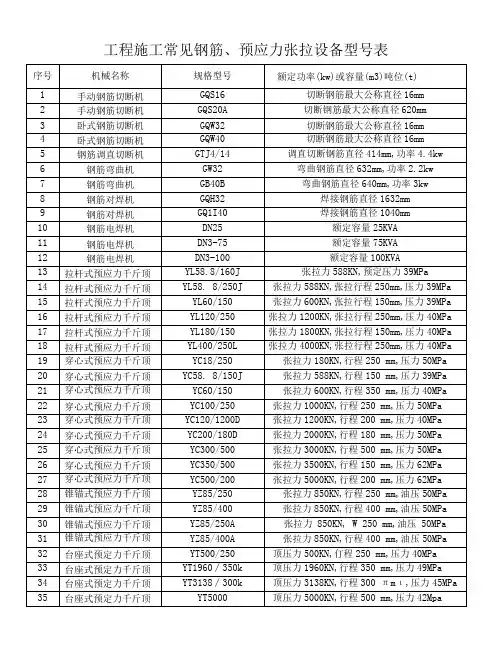

三预应力张拉设备及校验张拉作业按两个班组设置,每个班组14人,以满足生产需要。
设备、工具配置及性能指标见表3-1,张拉千斤顶、张拉油泵和张拉油压表技术参数如下。
表3-1 张拉设备、工具配置及性能指标1、张拉千斤顶张拉千斤顶选用柳州雷姆预应力机械有限公司生产的YCW350和YCW250型千斤顶,其技术规格见下表。
根据张拉阶段张拉力值,预制箱梁预/初张拉采用YCW250型千斤顶,终张拉采用YCW350型千斤顶。
表3-2 张拉千斤顶主要技术参数2选用柳州雷姆预应力机械有限公司生产的ZB4/600H型电动油泵,其技术性能见下表。
表3-3 张拉油泵主要技术参数张拉油表选用0.4级油表(最大量程60MPa,最小刻度0.2MPa,表盘直径150mm)5套及0.4级油表(最大量程25MPa,最小刻度0.5MPa,表盘直径150mm)5套。
每月标定一次,每周必须校准一次。
4、预应力设备校验为保证张拉力的准确性,应定期对张拉设备进行“油压值及输出力”的标定。
施加预应力所用的机具设备及仪表由专人使用和管理,并定期维护和校验。
千斤顶与压力表配套校验,以确定张拉力与压力表之间的关系曲线,做为张拉时的依据。
千斤顶、油表在使用前进行标定,否则不得使用。
千斤顶与压力表配套标定时,要采用千斤顶顶压试验机或压力传感器的标定方式,其活塞的外露量约等于试验最大荷载时的外露量,各级荷载下以压力表的表盘整读数对应压力机的表盘读数,配套标定数据进行线性回归,回归方程为:y=a+bx,线性回归相关系数不小于0.9999,检验系数不大于1.05,并根据加载等级计算各级荷载下的表示值。
预应力张拉预应力张拉施工1、施工工艺二、主要机械设备或工装2.1智能张拉设备三、施工注意事项3.1孔道预留采用设计规定的材料和方式。
拆模后应及时用胶带等将锚垫板口有效封闭。
3.2穿束前检查锚垫板和孔道,确保锚垫板边线精确,孔道内通畅,并无积水和杂物。
3.3穿束可采用人工穿束,穿束前必须进行编束、编号,穿束过程中禁止钢绞线在地面拖动,以防污染和损伤。
穿束后宜尽早进行张拉。
3.4张拉施工时,严格控制混凝土强度与弹性模量(或龄期)。
使用与构件混凝土同条件下食疗的混凝土试件展开掌控,回转仪回转强度值可以做为参照。
3.5张拉前宜对不同类型的孔道进行至少一个孔道的摩阻测试。
根据测试结果对设计张拉控制应力进行修正。
3.6加装千斤顶,必须确保千斤顶、工作锚、锚垫板三者同心,且与锚垫板横向。
锚垫板的加装边线必须精确,工作锚必须进槽。
必须经常检查工具锚、夹片,避免滑丝。
3.7在施加预应力过程中要按照施力对称、平衡的要求进行施工。
即钢束张拉以梁的横向中心线为中轴,自中心向两侧进行对称、平衡施力张拉,30米梁的张拉顺序:50%n2-100%n3-100%n2-100%n1,40米梁张拉顺序为50%n2、n3-100%n1-100%n2、n3-100%n4,采取两端对称张拉,锚下控制应力为1395mpa。
预应力张拉控制采用伸长量和张拉力双控,以张拉应力控制为主,达到控制应力时,钢绞线实际伸长量与理论伸长量之差应在+6%~-6%之间,断丝及滑丝数应符合规范要求。
张拉时应特别注意,两端张拉应同时进行,张拉进行时应有专人指挥。
根据最新版《公路桥汪施工技术规范》jtg/tf50-2021建议,张拉完持荷时间为5分钟,张拉施工时必须严苛按照规范建议展开。
张拉完后应付预拱度展开检查,并记录。
在张拉完后,通常应立即根据张拉数据排序出来弯曲量,并与理论弯曲量校核,以便对张拉质量展开掌控。
3.8张拉完后进行封堵,先对外露多余钢绞线、钢筋进行切割,切割时应采用砂轮锯,严禁采用电弧进行切割。
