钢筋混凝土沉井(不排水下沉)施工方法编写人:孙磊张荣根沉井是修建深基础和地下深构筑物的主要基础类型,按平面形状可分为圆形、方形、矩形、多边形等,由于自身的一些特点,在实际工程中得到广泛的应用。
1、特点1.1 沉井结构截面刚度大,承载力高,抗渗和耐久性能好。
1.2 施工工序较多,技术、质量要求高,但下沉机具设备简单。
1.3可用于各种复杂的地形和地质条件,特别适用于地下水丰富、渗透系数大、排水有困难、地下有流沙等土质情况的施工。
1.4 不需要开挖土方,可以加快施工进度,降低工程成本。
2、适用范围适用于工业建筑的深坑、地下室、水泵房、设备深基础等工程及松软、不稳定含水层、粘性土、沙土等地基中。
3、工作原理在地面上按照施工图纸对钢筋混凝土筒身进行制作,待筒身达到一定强度后,在筒内用预先安设在沉井外壁的水枪借助高压水冲刷土层,依靠筒身自重克服与土壁之间的摩阻力,不断下沉、就位,直至符合设计要求。
4、施工程序平整场地测量放线开挖基坑与处理沉井制作沉井下沉沉井封底浇筑底板混凝土验收5、平整场地按照设计图纸和施工方案的标高平整场地,拆迁沉井施工涉及范围内的地上障碍物,清除地面下3米以内的埋设物。
6、测量放线依据建设单位提供的基准点及设计院设计定位图布设现场施工平面控制网;依据建设单位提供的水准基点控制沉井施工高程。
7、开挖基坑采用挖土机开挖到设计标高以上20cm处,余土用人工修整,然后一般采用砂、砂砾、碎石、灰土垫层,用机械碾压或打夯机夯实。
8、沉井制作8.1刃脚制作根据沉井重量、施工荷载和地基等情况,刃脚可采用垫架法、半垫架法、砖垫座或土底模制作。
采用垫架(或半垫架)法,首先在刃脚处铺设砂垫层,再在上面铺设垫木沉井下沉之前应对结构的外观进行全面的检查,主要检查混凝土的强度、f=(f1n1+f2n2+……+f n n n)/(n1+n2+……+n n)f1 f2 ……f n—各层土与井壁的摩擦系数(KN/ m2);n1 n2……n n—各层土的厚度(m)。
2024年桥涵沉井基础工程施工安全操作要点1、桥涵沉井基础施工方法(1)就地浇筑沉井法:用于旱地沉井基础。
施工时先对场地整平夯实,如土质松软,应在其上铺垫0.3~0.5m厚砂垫层。
若沉井重量较大,场地承载力又较低时,可沿沉井底节刃脚下较紧密铺设一层垫木(垫木要求与数量求算见下页),以加大沉井支承面积。
(2)筑岛沉井法:当水深在3~4m以内,流速(考虑筑岛后影响)较小时,可用筑岛法。
筑岛材料应用砂类土、砾石、较小卵石等,不得用粘土、淤泥、泥炭和黄土类土填筑。
四周应留有护道,宽度一般>2m,岛面标高应高出施工期最高水位0.5m(无围堰时应高出0.75~1.0m)。
(3)浮运沉井法:当水流较深,围堰筑岛施工困难较多时,可用浮运沉井法。
沉井在岸边修筑后,利用滑道或其他方法下水浮运到墩位。
浮运沉井有采用钢筋混凝土沉井、钢丝网水泥沉井和钢壳沉井等几种。
(4)下沉除土法:沉井下沉主要是通过从井孔除土,清除刃脚正面阻力及沉井内壁摩擦阻力后,依靠自重下沉。
井内除土方外可分为排水开挖和不排水开挖。
不排水除土的方法是抓土、吸泥等,施工时应根据土质和设备情况参考下表选用。
(5)排水挖土下沉法:在稳定土层中且渗水量不大(即沉井底面积渗水量每小于1m3/h排水时不致产生流砂现象),可采用排水下沉。
此法劳动条件好,挖土准确,容易控制和纠偏,沉至标高后,能直接检查基底,亦可进行干封底。
(6)不排水挖土下沉法:当沉井内有大量涌水或大量翻砂,土质结构不稳定,不排水或排水需要较多设备和时间时,则宜采用不排水除土下沉法。
水中除土的方法选择见前页。
2、桥涵施工沉井下沉注意要点沉井施工技术比较复杂,施工难度大,环境条件差,因此,应特别注意施工。
为避免出现安全事故,沉井下沉时,应注意以下要点:①正确掌握土层情况。
在下沉过程中,应做好下沉测量记录,随时分析和检验土的质量与沉井重量关系。
②沉井在正常下沉时,应均匀除土,不使内隔墙底部受到底土顶托。
循环水取水工程取水泵房沉井下沉施工方案编制:审核:审批:2012年4月20日目录一、工程概况 (1)1.1工程概述 (1)1.2主要的验收规范 (1)1.3沉井下沉允许偏差 (1)1.4工程条件 (1)1.5主要施工方法 (4)1.6工程特点、难点及针对性措施 (4)二、施工部署 (5)2.1施工现场平面布置 (5)2.2施工总体安排 (6)2.3施工机具 (6)2.4施工人员配备 (7)2.5施工进度计划安排 (7)三、沉井下沉施工方案 (7)3.1降排水施工方案 (7)3.2沉井下沉施工 (10)3.3初沉控制 (18)3.4下沉纠偏 (18)3.5终沉控制 (20)3.6高程控制 (21)3.7平面位置及扭转控制测量 (21)四、沉井下沉系数与下沉稳定系数分析 (22)五、质量保证措施 (22)六、安全保证措施 (23)6.1安全管理目标 (23)6.2安全生产措施 (23)七、沉井下沉周边防护措施 (25)7.1沉井周边钢板桩防护 (26)7.2脱硫车间防护 (28)八、临近建(构)筑物监测及应对处理措施 (29)8.1监测工作步骤 (29)8.2大堤监测 (29)8.3脱硫车间监测 (31)8.4钢板桩监测 (31)九、应急预案 (32)9.1应急处理原则 (32)9.2应急反应组织机构 (32)9.3危险源的确定 (35)9.5应急救援的培训与演练 (35)9.6各类事故的处置程序和抢险措施 (36)9.7施工现场的应急救援设备器材的储备 (37)江苏南通电厂“上大压小”新建工程循环水取水工程取水泵房沉井下沉施工方案一、工程概况1.1工程概述取水泵房为整体钢筋混凝土箱型结构,采用沉井法施工。
沉井平面尺寸为43.7m(长)×45m(宽),沉井顶面标高为4.3m(吴淞高程系,下同),沉井刃脚底标高为-12.9m,地下埋深17.2m。
沉井井壁厚度为1.5m,东西向底梁及隔墙宽1.0m,南北向底梁及隔墙宽1.2m。
沉井施工工法在城市建设和基础设施建设中,沉井施工工法被广泛应用。
沉井施工是一种将各种管线、设备和结构物安装到地下的方法,通过在地面上预先挖掘一定深度的洞口,再将设备或结构物降入地下,最后填埋覆盖洞口,使设备或结构物完全隐藏于地下之中。
沉井施工工法的优点之一是能够充分利用有限的土地资源。
在城市中,土地的供应通常有限,而沉井施工通过将设备或结构物安装到地下,能够节约地面空间,使其它用途可以充分发挥。
例如,在建设地铁站时,为了不占用地面的交通流线,可以利用沉井施工将车站设施安装到地下,既满足了交通需求,又节约了地面空间。
沉井施工工法还能够提高城市的美观度。
通过将设备或结构物隐藏于地下,不仅可以减少城市的视觉污染,还能够使城市整体呈现出更加美观的风貌。
举例来说,在城市公园中,为了不破坏自然景观,可以采用沉井施工工法将路灯、喷泉等设备安装到地下,使公园的景观更加优美。
此外,沉井施工工法还具有施工工期短、施工影响小等优点。
相对于传统的地面施工方法,沉井施工方法能够缩短施工时间,提高施工效率。
同时,由于大部分工程都是在地下进行,对周围环境和居民生活的影响也大大减少。
但是,沉井施工工法也存在一定的挑战和难点。
首先,沉井施工涉及到地下工程,需要对地质情况进行详细的调查和分析,以确保施工的安全性和可行性。
其次,沉井施工还需要专业的施工队伍和先进的设备,以保证施工质量和效果。
最后,沉井施工还需要合理的规划和设计,充分考虑设备或结构物的功能和使用需求。
在实际的沉井施工中,还有一些常用的工法和技术。
其中包括深层沉井工法、岩石钻孔沉井工法、顶管法沉井工法等。
这些工法都有各自的特点和适用范围,施工单位需要根据具体情况选择合适的工法进行施工。
总的来说,沉井施工工法是一种应用广泛的城市建设技术,通过将设备或结构物安装到地下,能够充分利用有限的土地资源,提高城市的美观度,缩短施工工期。
尽管施工过程中存在一些难点和挑战,但通过合理的规划和设计,以及专业的施工队伍和设备,沉。
沉井封底施工要点1、沉井下沉至设计标高后,在封底之前应检验基底的地质情况是否与设计相符。
基底面应整平、无浮泥和残留物。
清理干净的基底有效面积不得小于设计要求。
2、沉井下沉至设计标高时,应进行沉降观测,满足设计要求后方可封底。
3、经检验合格后,应及时封底。
渗水量上升速度6mm/min时,可用浇筑普通混凝土方法封底,否则宜采用水下混凝土封底。
4、采用刚性导管法进行水下混凝土封底时,混凝土坍落度宜为150-200mm。
封底需用的导管根数及间距应由导管作用半径和封底面积确定。
多根导管灌注混凝土的顺序以不发生混凝土夹层为原则,并使各导管同时所浇注的混凝土保持大致相同的标高。
每根导管灌注的首批混凝土量应经计算确定。
5、在灌注过程中,应注意随着混凝土面的升高而随时提升导管,使导管埋深始终与导管内混凝土下落深度相适应,单根导管的最小埋深一般在0.6~1.5m范围内,根据不同灌注深度选定。
多根导管的最小埋深则根据导管的不同间距选定,一般在0.6~1.6m范围内。
6、灌注过程中应通过调整混凝土坍落度和导管埋深来保证混凝土的质量。
一般要求导管口处混凝土堆高h不宜小于0.5m,流人沉井内混凝土形成的流动坡度不陡于1:5。
导管不能进水。
7、混凝土面的最终灌注高度,应比设计值高出150mm以上,待混凝土达到设计要求后,再抽水,凿除表面松弱层。
沉井封底施工要点(二)沉井封底施工是地下工程施工中的一项关键工作,具体要点如下:一、施工准备1. 编制详细的施工方案和施工图纸,包括沉井的设计尺寸、施工步骤、施工工艺等内容。
2. 准备施工所需的设备和材料,如挖土机、吊车、水泥、砂浆、钢筋等。
3. 组织施工人员进行安全教育和岗前培训,确保每个人都了解施工安全技术要点。
二、现场布置1. 根据施工图纸将施工现场进行合理布置,设置施工用的临时设施和标志,如施工区域围栏、施工指示牌、警示标识等。
2. 严格按照施工图纸的要求,测量和标示出沉井的位置和尺寸,并确保施工区域周围的地面平整、无杂物。
一、沉井主要施工方案包括 4m×7m顶管工作井4座,3m×5m接收井3座。
计划工期:45日历天。
(详见沉井施工横道图)沉井施工工艺流程:测量放样基坑挖土垫层施工支架刃脚钢筋绑扎立模浇捣混凝土养护拆模井壁1钢筋绑扎立模浇混凝土养护拆模井壁2钢筋绑扎立模浇捣混凝土养护拆模砖砌预留孔挖土下沉观察封底围护顶管流槽混凝土防腐盖板安装井筒制作回填土1、基坑开挖开挖深度取 1.5m,开挖宽度为沉井结构平面外轮廓尺寸加工作面及放坡共1.5m。
基坑开挖范围确定后用石灰标示出开挖边线, 在基坑开挖前必须开好样洞,摸清周围管线实际走向,分布情况,对于地下管线情况不明的地段,先用人工挖十字行的沟槽以探明地下是否存在管线,管线挖出后,通知公用管线单位监护,并共同商量决定具体保护措施。
若探明不存在地下管线,则采用PC200反铲挖掘机挖土,基坑底部的浮泥应清除干净并保持平整和干燥,在底部四周设置排水沟和集水井相通,集水井内汇集的雨水及地下水及时用水泵抽干,防止积水而影响刃脚垫层的施工。
挖出的土方及时用16T自卸翻斗车外运土方至北区污水处理厂。
搬运过程中可能会出现土方洒落在道路上,安排一个工作人员及时清理,以便329国道的清洁、干净。
2、钢筋绑扎钢筋的表面应洁净,使用前将表面的油脂,鳞锈等清理干净,钢筋的接头应错开并严格按照国家标准中的有关规定执行;现场钢筋绑扎时,其交叉点应用21#铁丝绑扎结实,必要是用电焊焊牢。
钢筋的规格、尺寸应符合图纸的要求和规定,绑扎钢筋时要用撑件将二层的钢筋位置固定,保证钢筋设计间距。
3、沉井模板制作3.1刃脚支设根据沉井重量、施工荷载和地极承载力情况,本工程沉井刃脚施工采用半垫架施工,如下图所示:半垫架枕木砂垫层3.2井壁模板①材料选用:板面采用钢模板,支撑为ф48钢管,龙骨100mm ×50mm木方。
②主要施工方法:本工程沉井高度大于6m,处于6m~12m之间,模板分两次制作加固,井壁混凝土厚度为600m,厚度较大,模板及支撑设计见图示:顶木D48钢管×木支撑及D48钢支撑木垫块下一节沉井沉井井壁模板支设⑤模板拼装:模板采用钢模板及50*100木方子现场拼装,外侧用ф48钢管加固。
沉井施工工艺流程沉井施工是一种将混凝土或钢筋结构下沉到预定水平的地底位置的工程施工方式。
它被广泛应用于建筑、桥梁、水利工程等领域。
下面将介绍沉井施工的流程。
1. 施工准备沉井施工前需要对施工现场进行准备工作。
首先,清理施工区域,包括移除地表上的障碍物和杂草。
其次,确保施工现场的平整度和强度满足施工要求。
最后,根据施工计划准备好所需的工程设备和材料。
2. 钢筋制作与安装按照设计要求,制作并组装钢筋骨架。
这包括切割和焊接钢筋,并按照设计图纸上的要求将其组装成稳固的结构。
在组装完成后,使用支架或其他支撑结构将钢筋骨架固定在沉井施工区域的预定位置上。
3. 模板搭设在钢筋骨架的周围搭设模板,用于辅助混凝土的浇筑。
模板应能够承受混凝土的浇筑压力,并且具有所需的形状和尺寸。
确保模板的搭设稳固可靠,以避免浇筑过程中的变形或脱落。
4. 混凝土浇筑在所有准备工作完成后,进行混凝土的浇筑。
根据设计要求和规范,选择适当的混凝土配合比,并使用搅拌设备进行搅拌。
将混凝土从搅拌车或其他运输设备中倒入施工区域,并通过振捣或其他方法使其充分密实。
5. 温度控制与养护混凝土浇筑完成后,需要进行适当的温度控制和养护措施。
这包括覆盖保温层或使用水泥灰浆涂层来防止混凝土过早干燥和开裂。
同时,施工现场应保持适宜的湿度,以促进混凝土的正常硬化和强度发展。
6. 沉井下沉在混凝土达到设计强度后,准备沉井下沉的施工条件。
这包括清理施工现场周围的土壤,并确保沉井能够平稳下沉而不受到外界干扰。
通过使用油缸、液压系统或其他下沉设备,将沉井缓慢而稳定地下沉到预定水平的地底位置。
7. 植筋与封堵沉井下沉完成后,进行植筋与封堵工作。
首先,在沉井的顶部和周围固定预埋的植筋,以提供进一步的加固和稳定。
然后,使用防水材料或其他封堵材料将沉井与周围土体进行密封,以防止水或其他物质的渗入。
8. 后续处理沉井下沉和封堵工作完成后,进行必要的后续处理工作。
这包括清理施工现场并回填周围土壤,使施工区域恢复到原有的状态。
钢筋混凝土沉井(不排水下沉)施工方法编写人:孙磊张荣根沉井是修建深基础和地下深构筑物的主要基础类型,按平面形状可分为圆形、方形、矩形、多边形等,由于自身的一些特点,在实际工程中得到广泛的应用。
1、特点1.1 沉井结构截面刚度大,承载力高,抗渗和耐久性能好。
1.2 施工工序较多,技术、质量要求高,但下沉机具设备简单。
1.3可用于各种复杂的地形和地质条件,特别适用于地下水丰富、渗透系数大、排水有困难、地下有流沙等土质情况的施工。
1.4 不需要开挖土方,可以加快施工进度,降低工程成本。
2、适用范围适用于工业建筑的深坑、地下室、水泵房、设备深基础等工程及松软、不稳定含水层、粘性土、沙土等地基中。
3、工作原理在地面上按照施工图纸对钢筋混凝土筒身进行制作,待筒身达到一定强度后,在筒内用预先安设在沉井外壁的水枪借助高压水冲刷土层,依靠筒身自重克服与土壁之间的摩阻力,不断下沉、就位,直至符合设计要求。
4、施工程序平整场地测量放线开挖基坑与处理沉井制作沉井下沉沉井封底浇筑底板混凝土验收5、平整场地按照设计图纸和施工方案的标高平整场地,拆迁沉井施工涉及范围内的地上障碍物,清除地面下3米以内的埋设物。
6、测量放线依据建设单位提供的基准点及设计院设计定位图布设现场施工平面控制网;依据建设单位提供的水准基点控制沉井施工高程。
7、开挖基坑采用挖土机开挖到设计标高以上20cm处,余土用人工修整,然后一般采用砂、砂砾、碎石、灰土垫层,用机械碾压或打夯机夯实。
8、沉井制作8.1刃脚制作根据沉井重量、施工荷载和地基等情况,刃脚可采用垫架法、半垫架法、砖垫座或土底模制作。
采用垫架(或半垫架)法,首先在刃脚处铺设砂垫层,再在上面铺设垫木沉井下沉之前应对结构的外观进行全面的检查,主要检查混凝土的强度、f=(f1n1+f2n2+……+f n n n)/(n1+n2+……+n n)f1 f2 ……f n—各层土与井壁的摩擦系数(KN/ m2);n1 n2……n n—各层土的厚度(m)。
沉井工程施工方案取水泵房的下部构筑物和机械顶管的工作井均采取沉井法施工。
取水泵的沉井包括井壁、刃脚、隔墙、梁、底板、垫层。
工作井的沉井包括井壁、刃脚、底板、垫层。
沉井施工包括沉井制作、沉井下沉及沉井封底几部分。
沉井施工顺序:施工准备——工作坑放坡开挖(深 3.0m)——刃脚及底梁下砂、砼垫层施工——刃脚、底梁、第一节筒体制作(第一节高度到-5.5m)——沉井——封底——底板施工——浇筑浇筑——5.500m 楼板、隔墙后——施工第二节筒体(到设计筒体顶及其顶板施工)。
1 施工准备(1)进行施工前的施工现场调查,收集有关资料。
(2)编制详细的沉井施工方案。
(3)进行测量放线。
(4)对施工班组进行技术交底和技术培训。
(5)进行工程材料复试和配合比的试配。
2 工作坑开挖按照沉井轴线控制桩和中心桩在地面上放沉井基坑。
基坑平面尺寸比刃脚外壁每侧各大2m。
在基坑底部四周挖设30×30cm 的排水沟,并接入基坑内的集水井内,集水井比排水沟深50cm,用排水泵将集水井内的水排到远离基坑以外处,集水井应经常保持最低水位。
基坑的土运出沉井施工现场。
基坑采用反效挖掘机开挖。
3 刃脚及底梁下砂、砼垫层施工根据地质资料,沉井基坑的地基承载力较小,刃脚、底梁下应有足够的密实中粗砂垫层,避免筒体制作过程中刃脚、底梁产生不均沉陷和倾斜。
砂垫层采用中粗砂,砂垫层选用级配较好的中粗砂,且分层洒水夯实,每层层厚控制在200-300mm,其密实度的质量标准用砂的干容重控制,中粗砂取Rd-16.5KN/。
砂垫层施工完并经验收合格后立即进行砼垫层施工。
在砂垫层上铺100mm 厚素混凝土,刃脚座在此垫层上。
4 沉井制作沉井全高分两节制作。
第一节制作高度从刃脚踏面算起为12.80m,第一节沉井的制作内容包括刃脚、墙壁、KJ-1,待第一节沉井下沉到设计标高,并进行封底,浇筑钢筋混凝土底板,然后再浇筑-5.500m楼板、隔墙后,再续制第二节墙壁、泵房楼面梁板等结构。

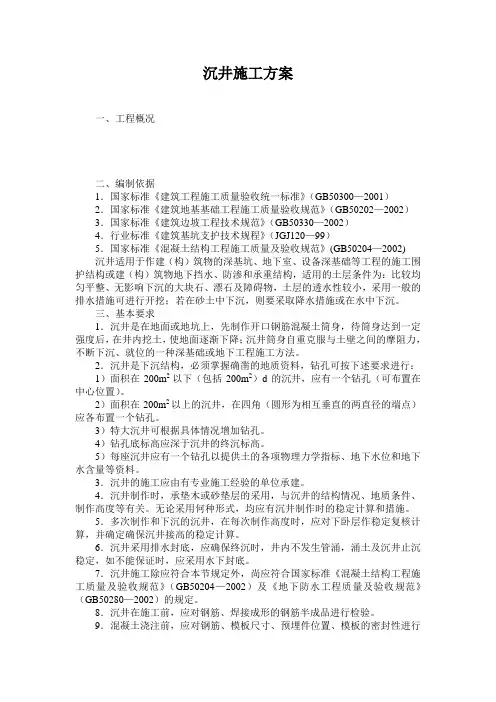

沉井施工方案一、工程概况二、编制依据1.国家标准《建筑工程施工质量验收统一标准》(GB50300—2001)2.国家标准《建筑地基基础工程施工质量验收规范》(GB50202—2002)3.国家标准《建筑边坡工程技术规范》(GB50330—2002)4.行业标准《建筑基坑支护技术规程》(JGJ120—99)5.国家标准《混凝土结构工程施工质量及验收规范》(GB50204—2002)沉井适用于作建(构)筑物的深基坑、地下室、设备深基础等工程的施工围护结构或建(构)筑物地下挡水、防渗和承重结构,适用的土层条件为:比较均匀平整、无影响下沉的大块石、漂石及障碍物,土层的透水性较小,采用一般的排水措施可进行开挖;若在砂土中下沉,则要采取降水措施或在水中下沉。
三、基本要求1.沉井是在地面或地坑上,先制作开口钢筋混凝土筒身,待筒身达到一定强度后,在井内挖土,使地面逐渐下降;沉井筒身自重克服与土壁之间的摩阻力,不断下沉、就位的一种深基础或地下工程施工方法。
2.沉井是下沉结构,必须掌握确凿的地质资料,钻孔可按下述要求进行:1)面积在200m2以下(包括200m2)d的沉井,应有一个钻孔(可布置在中心位置)。
2)面积在200m2以上的沉井,在四角(圆形为相互垂直的两直径的端点)应各布置一个钻孔。
3)特大沉井可根据具体情况增加钻孔。
4)钻孔底标高应深于沉井的终沉标高。
5)每座沉井应有一个钻孔以提供土的各项物理力学指标、地下水位和地下水含量等资料。
3.沉井的施工应由有专业施工经验的单位承建。
4.沉井制作时,承垫木或砂垫层的采用,与沉井的结构情况、地质条件、制作高度等有关。
无论采用何种形式,均应有沉井制作时的稳定计算和措施。
5.多次制作和下沉的沉井,在每次制作高度时,应对下卧层作稳定复核计算,并确定确保沉井接高的稳定计算。
6.沉井采用排水封底,应确保终沉时,井内不发生管涌,涌土及沉井止沉稳定,如不能保证时,应采用水下封底。
钢筋混凝土沉井(不排水下沉)施工方法编写人:孙磊张荣根沉井是修建深基础和地下深构筑物的主要基础类型,按平面形状可分为圆形、方形、矩形、多边形等,由于自身的一些特点,在实际工程中得到广泛的应用。
1、特点沉井结构截面刚度大,承载力高,抗渗和耐久性能好。
施工工序较多,技术、质量要求高,但下沉机具设备简单。
可用于各种复杂的地形和地质条件,特别适用于地下水丰富、渗透系数大、排水有困难、地下有流沙等土质情况的施工。
不需要开挖土方,可以加快施工进度,降低工程成本。
2、适用范围适用于工业建筑的深坑、地下室、水泵房、设备深基础等工程及松软、不稳定含水层、粘性土、沙土等地基中。
3、工作原理在地面上按照施工图纸对钢筋混凝土筒身进行制作,待筒身达到一定强度后,在筒内用预先安设在沉井外壁的水枪借助高压水冲刷土层,依靠筒身自重克服与土壁之间的摩阻力,不断下沉、就位,直至符合设计要求。
4、施工程序平整场地测量放线开挖基坑与处理沉井制作沉井下沉沉井封底浇筑底板混凝土验收5、平整场地按照设计图纸和施工方案的标高平整场地,拆迁沉井施工涉及范围内的地上障碍物,清除地面下3米以内的埋设物。
6、测量放线依据建设单位提供的基准点及设计院设计定位图布设现场施工平面控制网;依据建设单位提供的水准基点控制沉井施工高程。
7、开挖基坑采用挖土机开挖到设计标高以上20cm处,余土用人工修整,然后一般采用砂、砂砾、碎石、灰土垫层,用机械碾压或打夯机夯实。
8、沉井制作刃脚制作根据沉井重量、施工荷载和地基等情况,刃脚可采用垫架法、半垫架法、砖垫座或土底模制作。
采用垫架(或半垫架)法,首先在刃脚处铺设砂垫层,再在上面铺设垫木沉井下沉之前应对结构的外观进行全面的检查,主要检查混凝土的强度、f=(f1n1+f2n2+……+f n n n)/(n1+n2+……+n n)f1 f2 ……f n—各层土与井壁的摩擦系数(KN/ m2);n1 n2……n n—各层土的厚度(m)。
地基土与沉井外壁间的摩擦系数下沉准备(1)清除井内散落的混凝土、脚手管、木板等杂物。
(2)井壁上的对拉螺栓应割掉,并作抗渗处理,刃脚部位的预插筋加装PVC防护套管,以防钩破潜水服等。
(3)井内外均应设置钢梯,并加防护栏。
设计好下沉排泥管路,确保排泥畅通至指定排泥场地。
(4)沉井四角短边设立下沉标尺,用水准仪控制沉井下沉量,用经纬仪控制沉井四角位移,及时调整,保证其偏差在规范允许的范围内。
垫架、排架的拆除沉井混凝土强度达到100%后垫架方可拆除,刃脚下的垫架的拆除应分区、分组、对称、同步进行。
拆除方法是:将垫木底部的土挖去,利用人工或机械将垫木抽出,抽出时应进行下沉观测,注意下沉是否均匀。
下沉速率控制目的:通过控制井内取土,使沉井下沉速率保持在一定的范围内,从而保证下沉偏差符合设计及规范要求。
(1)初沉阶段:即下沉深度米内,为使沉井形成稳定准确的正常轨迹,此时应以慢为主,速率控制在米/天。
(2)中沉阶段:即距设计标高米前,速率可加快,控制在—米/天范围内。
(3)终沉阶段:即距设计标高米时,此时应减慢下沉速度,控制在—米/天,以纠偏为主,做到有偏必纠,严格控制底梁、隔墙下取土,锅底挖深应减小。
沉井下沉离设计标高米时应停止下沉施工,靠自重下沉至设计标高,下沉达到设计标高,经24小时沉降观测,沉降量不大于10毫米后进行封底施工。
遇到问题的预防和处理措施在沉井下沉各阶段,应及时加强观测,若发生偏移应立即采取措施予以纠正。
(1)沉井倾斜:即沉井垂直度出现偏差、歪斜。
因此应加强观测资料的校核和分析,在刃脚高的一侧加强取土,低的一侧少取土或不取土,待正位后再均匀分层取土下层。
(2)沉井偏移:即沉井轴线产生位移现象。
首先加强测量资料的校核,然后控制沉井不再向偏移方向倾斜,当几次倾斜纠正后即可恢复到正确位置。
(3)沉井下沉过快:即沉井下沉速率超过挖土速度,出现异常情况,则应控制底梁等处取土。
及时将下沉方法改为注水下沉,增加浮力。
(4)沉井下沉过慢:沉井下沉至一定深度后,井壁与土体摩阻力增加,可能导致下沉缓慢。
此时可以采用的方法是:在井壁四周压触变泥浆护壁、设置空气幕降低井壁与土的摩阻力或在沉井顶部压铁块增加自重。
沉井纠正措施沉井倾斜是沉井下沉过程中必然会出现的一种现象,纠正自然也是必然的一种手段,一般均将倾斜度控制在规范允许的范围内进行下沉,碰到突发情况则有可能则有可能致使沉井倾斜超过允许范围内,如遇到地下障碍物、地质分布严重不均等(这些现象在事先的相关资料中均未反映而无法预知),一旦沉井发生倾斜,均应采取措施进行纠正。
(1)允许倾斜:倾斜程度在允许范围内,只需要按所述调整取土方法即可解决。
(2)超限倾斜:即倾斜程度超过规范允许范围,则应立即采取措施进行沉井纠偏。
1)沉井已倾斜,但倾斜不再快速扩大,则通过低的一侧停止取土,并在其外侧加强回土,而高的一侧井内加强取土,甚至外侧要采用取土减阻方式以利于高的一侧沉井下沉,直至倾斜度接近零时再进行正常下沉。
2)沉井已倾斜且倾斜仍快速扩大:这种状况往往在遇突发情况时发生,其处理方法则分两步:首先向井内快速增加注水,甚至将井内注满,以增加沉井浮力而减少自重,使沉井停止下沉,然后再分析致斜原因而采取相应措施。
第一种情况是遇到障碍物,此时致使沉井一侧不动,另一侧继续下沉而导致倾斜,采用的处理方法:通过潜水员配合采用取土掏物的办法将障碍物排除,然后逐步降水、井内取土的方式纠偏,恢复沉井下沉。
第二种情况是遇到不良地质,在实际地质情况与地质报告严重不符,且地质分布又不均匀等条件下易于发生沉井超限倾斜,采用的处理方法:先加额注水稳定沉井。
再通过调整井内取土、调整井外回填来纠偏,而且高的一侧取土时可以将刃脚掏空,以达到纠偏效果,如果纠偏效果仍不明显,则可以采用一些加强措施,如低的一侧进行压密注浆以加强地基承载力,或高的一侧井上加载辅助下沉,或高的一侧井壁旁加注空气幕减阻加强下沉等。
井壁孔洞处理沉井井壁中如有预留管道、地沟等孔洞时,在下沉前必须进行适当的处理。
对较大的孔洞采用预埋钢框、螺栓,用钢板、方木封闭,里面填塞与孔洞混凝土重量相等的砂石或铁件配重,在沉井封闭后拆除。
沉井下沉(水力机械冲土)工作原理用高压水泵将高压水流通过进水管分别送进沉井内的高压水枪和吸泥机,利用高压水枪射出的高压水流冲刷土层,使其形成一定稠度的泥浆汇流至集泥坑,然后用吸泥机将泥浆吸出,从排泥管排出井外。
主要设备主要设备包括:吸泥器(水力吸泥机或空气吸泥机)、吸泥管、扬泥管、1—沉井2—供水管3—水位4—排泥管5—冲刷管6—水力吸泥导管7—履带起重机约为4—10,吸泥管与喷嘴的截面比约15—20。
水力吸泥机的有效作用约为高压水泵效率的—倍。
吸泥器配备数量与沉井的规模及土质有关,一般为2—6套。
用水力吸泥器示意如上图。
测量控制沉井施工的测量控制包括沉井的位置标高控制、沉井垂直度的控制和沉井下沉的控制。
沉井的位置标高控制是在沉井外部地面及井壁顶部设置纵横十字中心控制线和水准基点,用经纬仪和水准仪进行控制。
沉井垂直度的控制是在沉井外壁垂直控制线,用两台经纬仪进行垂直偏差的观测,当垂直偏差的角度达到arcsin(50/H)(H为沉井高度,单位毫米)时或四面标高不一致时,应立即进行校正。
沉井下沉的控制是在沉井外壁的四周弹出水平线或在外壁上用白铅油画出标尺,用水准仪进行沉降观测。
测量控制如下图。
测量控制要求:沉井下沉中应加强位置、垂直度和沉降量的观测,每班至少测量两次,接近设计标高时应加强观测,每2小时观测一次,目的是防止超沉。
测量记录有专人负责,如出现倾斜、位移或扭转,应及时通知现场技术负责人,10、沉井封底当沉井下沉到设计标高米时,应停止下沉施工,靠自重下沉至设计标高,在8小时内观测累计下沉量不大于10毫米时,可以进行沉井封底。
首先将井底浮泥清除干净,新老混凝土接触面用水冲刷干净,并抛入碎石做垫层,采用提升导管法浇筑封底混凝土。
待水下混凝土达到规定强度后(一般养护7天),才可以抽水检查封底情况和检修补漏,然后进行底板混凝土的施工。
导管法浇筑封底混凝土如下图。
台7—下料漏斗8—大梁9—混凝土浇筑料斗11、施工质量标准沉井施工质量标准见下表。
12、安全保证措施施工中做到符合安全生产规定要求,确保设备完好率大于95%,人身安全无事故。
各分项施工时,安全部门及时做好安全技术交底工作,让每个施工人员懂得安全生产的重要性,自觉遵守安全操作规程。
特殊工种应通过专业培训持证上岗。
施工作业时,安全员应按规定进行巡回检查,发现“三违”现象应立即制止,督促其按规范作业,遇有安全隐患,严格按“三不放过”的原则处理。
工作井顶面、走道、爬梯必须设栏杆,上下人员不得拥挤,进场人员必须戴好安全帽。
潜水员必须做好体检工作,不合格人员严禁下潜,下沉时,井面必须安放救生圈。
各种机械与电器设备必须有可靠的防护装置、限位装置,防止机械伤人事故的发生。
冬期施工时,做好防滑、防冻、保温等措施。
13、工程实例通安泵房基础工程为钢筋砼内阶梯式沉井,是苏州市水环境综合整治工程——引水泵站工程之单项工程,工程位于苏州市相城区通安镇街西村,南为金墅取水站,西为太湖,北面为渔民新村,场地为农田,古北角一部分为鱼池。
沉井的平面尺寸为×,刃脚底标高为▽,全高12m,壁厚为:刃脚部位、▽~▽部位、▽~▽+部位。
砼沉井墙壁及底板均采用C25号密实砼、抗渗标号S6,沉井底采用水下封底用C15砼。
地基土层分布:(1)素填土:新近沉积土,软塑,高压缩性,fk=90(Kpa)工程性能较差,不能利用,厚度~。
(2)淤泥:饱和,流塑,高压缩性,为局部薄层的不良地质层,工程性能差,厚度~。
(3)粘土:可塑,饱和,中压缩性,fk=200(Kpa),工程性能良好,为理想的天然地基持力层,厚度~。
(4)粉质粘土夹粉土:可塑~软塑,饱和,中压缩性,fk=140(Kpa),工程地性能一般,厚度~。
(5)粉质粘土:软塑,饱和,中压缩性,fk=120(Kpa),工程性能一般,厚度~。
(6)淤泥质粉质粘土夹粉质粘土:饱和,流塑~软塑,中压缩性,fk=90(Kpa),工程性能差,厚度~。
场地地下水位为黄海高程~,该水位为上层滞水和潜水的混合水位,地表水与地下水有密切关系,受降水及灌溉影响。
本处地下水对砼无侵蚀性。
工程于开工,竣工,采用基坑中制作,不排水下沉。
施工中严格按国家规范和相关标准施工,下沉施工进展的很顺利,一次性通过验收。
取得了良好的经济效益和社会效益。
