盖梁施工方案终

  • 格式:doc
  • 大小:876.00 KB
  • 文档页数:23

下载文档原格式

  / 23
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况

1.1工程简介

本工程地处上海西南角,闵行区和青浦区交界处,连接联明路和徐泾中路,为虹桥枢纽的重要链接线路。本高架工程东临沪昆铁路,上跨A9快速路、沪青平公路、小涞港河道。

嘉闵高架路(南段)新建工程2标段,全线为高架道路。主线工程起点:K14+854.5,终点:K16+812(不含对应墩及伸缩缝),全长1958 米。盖梁175榀,砼17476.9m3详细规格和形式见下表:

1.2参建单位

建设单位:上海公路投资建设发展有限公司

设计单位:上海市政工程设计研究总院

监理单位:上海中咨安通工程投资管理有限公司

施工单位:中铁一局集团有限公司

1.3工程目标

质量目标:工程合格率100%;单位工程优良率90%以上,分项(工序)工程合格率100%;分项工程优良率90%以上;确保上海市优质结构奖,争创国家优质工程。

安全生产目标:无一般伤亡事故,事故负伤率控制在0.6‰以下,无重大设备、火灾、管线交通事故,争创上海市安全标准化样板工地。

文明施工目标:不发生各类污染环境事故;争创市政府命名的“文明工地”。

工程进度目标:满足业主总进度计划要求,按时完成各节点形象进度计划。

1.4编制依据

上海嘉闵高架路新建工程JM-2标招投标及询标文件;

上海嘉闵高架路新建工程JM-2标施工图纸、工程实际情况;

《公路桥涵施工技术规范》(JTJ041—2000);

《公路工程技术标准》(JTGB01-2003);

《公路工程质量检验评定标准》(JTG F80/1-2004);

《公路工程质量管理办法》(交通部2000年第6号);

《上海市施工现场安全生产保证体系》(DBJ08-903-2003);

《模板支撑系统安全技术规程》

二、资源配置

2.1进度计划安排

在项目部总体进度计划安排下,结合征地拆迁以及桩基施工情况,合理安排盖梁施工工期。计划施工时间为2009年3月28日~2009年8月30日,具体以征地后承台施工情况而定。

单榀盖梁作业时间:

2.2机械配备

2.3劳动力计划

钢筋工40人,木工40人,砼工25人,电工4人,电焊工16人,架工60人,机修工2人,张拉工20人,安全员4人,普工100人。

三、施工方案

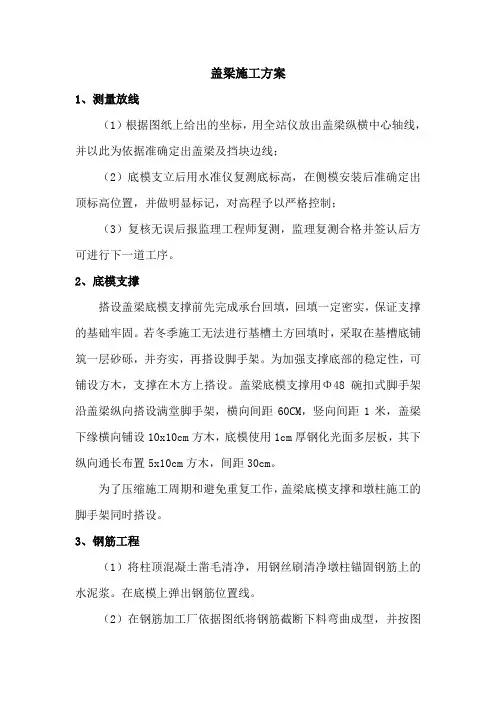

3.1施工流程

支架地基处理——支架搭设——墩柱与盖梁接触面凿毛及清洗——测量放样——铺设底模——钢筋加工安装——安放波纹管——安装侧模板——预埋支座钢板——穿束——砼浇注——砼养生——侧模拆除——张拉——压浆、封锚——底模拆除——分项工程检查验收

3.2施工方法

本标段桥梁盖梁为单、双柱支承形式,施工时盖梁侧模采用定型钢模板,底模采用方木加竹胶板加工制作,模板采用侧包底施工工艺,由吊车安装,钢筋在加工厂制成成品或半成品,根据立柱高度和施工条件采用整体吊装或直接在立柱顶部安装。砼采用泵车泵送入模。考虑到盖梁施工的特点及

支架施工通用性和可靠性,我部盖梁支架采用钢管与碗扣支架组合形式。

钢管支架:钢管直径为609mm,壁厚16mm,主节钢管为6m,钢管接口处焊接直径为709mm,厚为10mm的法兰,钢管与法兰用50×50×10的钢板焊接加肋,钢管连接用12个M22的普通螺栓相连。承台以外基础2.3×2.3×1m,采用人工夯实或加水泥改良原土,使之承载力达到100Kpa。

3.2.1、承重钢管支架安装

安装钢管支架,根据盖梁承重支架受力即混凝土方量大小,经计算选择以下三种支架形式单立柱盖梁(8根柱管),双立柱盖梁(8根柱管),双立柱盖梁(12根柱管)。

钢管支架主要功能是作为盖梁施工时承重平台。考虑到钢管支架重量大,采用人工配合吊车安装。

①构造要求

本钢管支架采用Φ609×16高频焊接钢管及型钢,属多立杆式承重支架,构造要求如下:

1、钢管壁厚为16mm。

2、承重立柱中心距离承台结构边不小于30cm。

3、钢管支柱用12槽钢连接,钢管顶部为2根并排320工字钢,中心距为2.1m,工字钢顶部为180工字钢,相邻间距为600mm;工字钢上为碗扣支架,横向立杆间距为600mm,纵向立杆间距为300mm,步距为1200mm。横向剪刀撑每4根立杆布设一道,纵向剪刀撑每间隔2.4米布设一道。

4、碗扣支架顶安装顶托,顶托上纵向为100×100mm方木,间距为600mm,此方木横向为100×100mm间距为300mm,底板为12mm竹胶板。

5、承台外基础四周必须设置防水坎、截水沟。

3.2.2钢管支架搭设方案

①地基处理

脚手架地基必须认真处理,确保地基具有足够的承载能力,避免支架整体或局部沉降,盖梁施工用

钢管支架主承力钢管架设于承台顶面(安装膨胀螺栓连接)。除对承台外钢管立柱下原状土进行分层夯实处理外(要求承载力大于100Kpa),在支架根部用混凝土浇筑,混凝土上安放C30预制基础,安装平稳后利用吊车搭设。

②钢管支架下部处理

钢管支架必须铺放平稳,不得悬空,安装时底座拉线和拉尺,按规定尺寸摆放后用膨胀螺栓或预埋件加以固定。

3.2.3 搭设顺序

地基处理→安装底节钢管→安装平联、斜联→安装横向主承力工字钢→安装横向分配槽钢→碗口支架→顶托→纵、横方木→安装底模

支架检算见附件

3.2.4本方案盖梁施工用脚手架,采用Φ48×3脚手钢管及扣件,属多立杆式脚手,构造要求如下:

1、双排脚手架里立杆离盖梁投影面外70cm。

2、横杆挑出立杆长度不大于10cm。

3、立杆横、纵距为两端为0.9m,中间间距为1.2m。

4、横杆间距(步距)1.8m。

5、扫地杆距地面0.2m。

6、剪刀撑——沿脚手架四侧面均需全高度设置,斜杆落地,并与地面夹角控制在45º~60º。

7、每个走道作业层,均需设置栏杆和挡脚板,栏杆扶手高度为1.0m,挡脚板高0.2m,并加设安全网维护形成封闭脚手架框架。

8、杆件对接应上下或左右错开,设置在不同的步架和纵向网格内。

3.4钢筋加工与安装

3.4.1钢筋工程

①钢筋加工
