墙体钢筋绑扎施工工艺本工艺标准适用于外板内模,外砖内模、全现浇大模板等结构形式的墙体钢筋绑扎工程.1 材料及主要机具:1。
1 成型钢筋或网片:根据设计图纸要求的规格尺寸,预先加工成型钢筋或点焊网片。
1。
2 拉筋和支撑筋:采用双层钢筋网片时,在两片钢筋间应绑拉筋和支撑筋,以便固定上下左右钢筋间的距离。
见图4-8(a)、(b)。
拉结筋如图4—8(a)所示,l为两网片之间的距离,绑扎时纵横间距不大于700mm。
但这种形式的拉结筋只起到拉而不能起撑的作用.为了保证墙体双层网片正确位置,最好采用梯形支撑筋,如图4—8(b)。
梯形支撑筋是用两根竖筋(用墙体竖筋同直径同高度)与水平筋焊成梯形,绑在墙体两排钢筋之间起到撑的作用,间距1200mm左右。
图中H为墙体竖筋高度,h为墙体横筋间距,c等于混凝土墙体厚减去保护层.1.3 铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。
1。
4 控制混凝土保护层用的砂浆垫块、塑料卡.1.5 工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔、尺子等.2 作业条件2。
1 检查钢筋的出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特殊情况,还需作化学成分检验;网片应有加工厂出厂合格证,钢筋应无老锈及油污。
2.2 钢筋或点焊网片应按现场施工平面图中指定位置堆放,网片立放时需有支架,平放时应垫平,垫木应上下对正,吊装时应使用网片架吊装.2。
3 钢筋外表面如有铁锈时,应在绑扎前清除干净,锈蚀严重侵蚀断面的钢筋不得使用。
2.4 检查网片的几何尺寸、规格、数量及点焊质量等,合格后方可使用.2.5 外砖内模工程必须砌完外墙。
2。
6 应将绑扎钢筋地点清理干净.2。

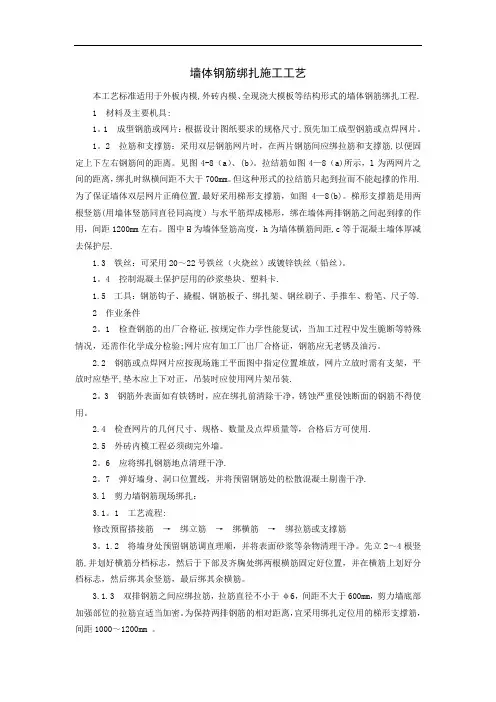

7 弹好墙身、洞口位置线,并将预留钢筋处的松散混凝土剔凿干净.3.l 剪力墙钢筋现场绑扎:3.1。
1 工艺流程:修改预留搭接筋→绑立筋→绑横筋→绑拉筋或支撑筋3。
1.2 将墙身处预留钢筋调直理顺,并将表面砂浆等杂物清理干净。
钢筋绑扎施工方法及技术要求钢筋采用人工搬运,在塔吊有效半径范围使用塔吊直接吊至施工操作面。
钢筋采用人工绑扎的方法,绑扎时分析受力情况,注意钢筋的位置与绑扎顺序。
(1)钢筋绑扎要点:纵向受拉钢筋的最小锚固长度如表8-3 所示。
(略)规格较小的圆钢采用绑扎接头,其中纵向受拉钢筋的最小搭接长度按: Ll =1.2 La 。
纵向受拉钢筋最小锚固长度表8-3钢筋接头避开梁端、柱端的箍筋加密区。
焊接接头及绑扎接头末端距钢筋弯折处不小于钢筋直径的10 倍,且尽量不位于构件的最大弯距处。
接头尽量设置在受力较小部位,且在同一根钢筋全长上尽量少设接头。
同一构件内的接头相互错开,焊接接头在35 d且不小于500mm 长度范围内,同一根钢筋不得有两个接头;在该区段内有接头的受力钢筋截面积占总受力钢筋总截面积在受拉区尽量不超过50%。
受力钢筋的混凝土保护层,板按15mm;梁、柱按25mm,同时不少于受力钢筋直径。
板中分布钢筋的保护层不小于10mm,梁、柱中箍筋和构造钢筋的保护层不小于15mm。
(2)柱钢筋绑扎:按图纸要求箍筋的数量,将箍筋套在下层伸出的搭接筋上,将箍筋的接头(弯钩叠合处)交错布置在四角纵向钢筋上,然后立柱子钢筋。
为利于上层柱的钢筋搭接,对下层柱的钢筋露出楼面部分,采用工具式柱箍将其收进一个柱筋直径。
柱接头采用电渣压力焊(或气压焊)连接。
在立好的柱子钢筋上画出箍筋的位置,箍筋转角与纵向钢筋交叉点均应扎牢,箍筋平直部分与纵向钢筋交叉点可间隔扎牢,绑扎箍筋时绑扣相互间成八字形。
(3)梁钢筋绑扎:钢筋在现场绑扎时,先决定合理的绑扎顺序,并确定支模和钢筋绑扎的先后顺序,对于较浅的梁(梁高450mm 以内)可先支好侧模,而较深的梁则先绑扎钢筋,再支侧模。
当绑扎形式复杂的结构部位时,应研究确定逐根钢筋穿插就位的顺序。
梁钢筋应放在柱的纵向钢筋内侧。
箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上。
纵向受力钢筋采用双层排列时,两排钢筋之间应垫以φ25 的短钢筋,以保持其设计距离。
同样的钢筋,造就不同的工程品质。
今天,我们带你一起来了解从钢筋原材、钢筋力学实验、钢筋成品保护、钢筋加工、钢筋绑扎、钢筋位移、钢筋种植、钢筋连接接头、钢筋直螺纹套筒连接、钢筋电渣压力焊连接、钢筋搭接、钢筋锚固、钢筋骨架绑扎、结构预留洞口钢筋加固、钢筋种植等15个角度深挖钢筋工程质量,解答原因,寻求防治措施。

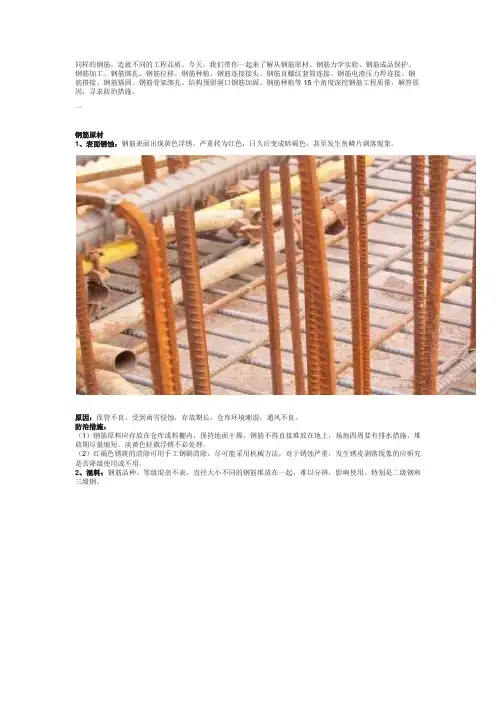

一钢筋原材1、表面锈蚀:钢筋表面出现黄色浮锈,严重转为红色,日久后变成暗褐色,甚至发生鱼鳞片剥落现象。
原因:保管不良,受到雨雪侵蚀,存放期长,仓库环境潮湿,通风不良。
防治措施:(1)钢筋原料应存放在仓库或料棚内,保持地面干燥,钢筋不得直接堆放在地上,场地四周要有排水措施,堆放期尽量缩短。
淡黄色轻微浮锈不必处理。
(2)红褐色锈斑的清除可用手工钢刷清除,尽可能采用机械方法,对于锈蚀严重,发生锈皮剥落现象的应研究是否降级使用或不用。
2、混料:钢筋品种、等级混杂不表,直径大小不同的钢筋堆放在一起,难以分辨,影响使用。
特别是二级钢和三级钢。
原因:原材料仓库管理不当,制度不严;直径大小相近的,用目测有时分清;技术证明资料未随钢筋实物同时交送仓库。
防治措施:(1)原材料堆放,和加工后的半成品均应注明材质和规格。
(2)下料加工前因认真核对材质和规格,特别是2级刚和3级钢。
二钢筋力学实验现象:钢筋原材力、接头学实验不规范:钢筋材质单批号、数量和实验报告单上不符,工程部位不详细。
未能按规范要求中的数量批次进行力学实验。
防治措施:(1)原材:拉伸试验每组2根长约500mm。
350mm。
同一厂别,同一炉号、同一规格、同一交货状态,每60t为一验收批,不足60t也按一批计。
(盘圆钢筋试件取自不同盘、直条钢筋在任选的两根或两根以上截取)。
(2)闪光焊接接头:同一台班内由同一焊工完成的300个同级别、同直径钢筋焊接接头应作为一批。
试件从成品中随机切取6个试件。
其中3根做拉伸试验长约500mm,冷弯试验2根长约350mm。
(3)电弧焊接接头:工程焊接条件:同接头型试、同钢筋级别300个接头为一验收批。

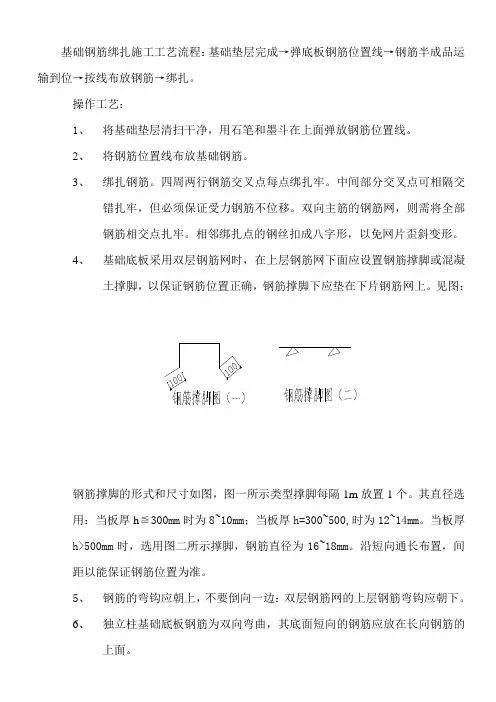

基础钢筋绑扎施工工艺流程:基础垫层完成→弹底板钢筋位置线→钢筋半成品运输到位→按线布放钢筋→绑扎。
操作工艺:1、将基础垫层清扫干净,用石笔和墨斗在上面弹放钢筋位置线。
2、将钢筋位置线布放基础钢筋。
3、绑扎钢筋。
四周两行钢筋交叉点每点绑扎牢。
中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。
双向主筋的钢筋网,则需将全部钢筋相交点扎牢。
相邻绑扎点的钢丝扣成八字形,以免网片歪斜变形。
4、基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确,钢筋撑脚下应垫在下片钢筋网上。
见图:钢筋撑脚的形式和尺寸如图,图一所示类型撑脚每隔1m放置1个。
其直径选用:当板厚h≦300mm时为8~10mm;当板厚h=300~500,时为12~14mm。
当板厚h>500mm时,选用图二所示撑脚,钢筋直径为16~18mm。
沿短向通长布置,间距以能保证钢筋位置为准。
5、钢筋的弯钩应朝上,不要倒向一边:双层钢筋网的上层钢筋弯钩应朝下。
6、独立柱基础底板钢筋为双向弯曲,其底面短向的钢筋应放在长向钢筋的上面。
7、现浇柱与基础连接用的插筋,其箍筋尺寸应比柱的箍筋尺寸小一个柱筋直径,以便连接。
箍筋的位置一定要绑扎固定牢靠,以免造成柱轴线偏移。
8、基础中纵向受力钢筋的混凝土保护层厚度不应小于40mm,当无垫层时,不应小于70mm。
9、钢筋的连接:○1受力钢筋的接头宜布置在受力较小处。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
○2若采用绑扎搭接接头,则接头相邻纵向受力钢筋的绑扎接头宜相互错开。
钢筋绑扎接头连接区段的长度为1.3倍搭接长度。
凡搭接接头中点位于该区段的搭接接头均属于同一连接区段。
位于同一区段内的受拉钢筋搭接接头百分率为25%;○3当钢筋的直径d>28mm时,不宜采用绑扎接头;○4纵向受力钢筋采用机械连接接头或焊接接头时,连接区段的长度为35d(d 为纵向受力钢筋的较大值)且不小于500mm。
史上最详细钢筋绑扎细节(图⽂解说)浇筑后的桩
⼆层梁钢筋
筏板基础1
筏板基础2
筏板基础3
钢管内⽀撑
钢结构预埋
钢筋绑扎近景
钢筋绑扎准备
钢筋雏形
钢筋的现场绑扎
钢筋就位
钢筋笼加⼯现场
钢筋直螺纹连接技术,钢筋⼯在连接钢筋,
钢筋直螺纹连接新技术
钢筋制作,很粗的钢筋,直径是36的
规范要求直螺纹连接不超过50%
会所基础钢筋绑扎施⼯
积⽔坑钢筋绑扎
基坑东部核⼼筒处施⼯现场⼀⾓
⼆层梁钢筋1
板钢筋的⽀座钢筋伸出长度变化是节点
避雷接地
布钢筋⽹
部分搭设排架现场
部分浇筑完成的板墙
部分预埋出墙套管安装现场
部分预埋管线现场
承台钢筋就位
承台钢筋笼
单⾯焊接头,⼀般要求10d就可以了
底框模板
地下⼀层顶板、梁的绑扎现场⼀⾓
电梯井地板钢筋施⼯
东部核⼼筒处⽀模及钢筋绑扎现场
独⽴基础钢筋
对拉螺栓塑料接头
⼆层梁、板模板
⼆层梁、板模板及梁钢筋
⼆层梁、板模板及⽀撑系统
以上微信转⾃筑龙精品资料,任何媒体转载、摘编请注明。
钢筋绑扎施工工艺1)底板钢筋工艺流程:清理垫层→弹钢筋位置线→绑扎底板下层筋→放置马凳→绑扎上层横向筋→绑扎上层纵向筋→焊接支撑筋a绑筋前应先把垫层清理干净,不得有杂物,然后弹好底板钢筋的分档标点线和钢筋位置线,同时弹好柱墙位置线,并摆放下层钢筋。
b 钢筋分段连接,分段绑扎,绑扎钢筋时,纵横两个方向所有相交点必须全部绑扎,不得跳扣绑扎。
c 绑好底层钢筋后,放置底板马凳筋,马凳筋用Ф25 钢筋焊制,凳筋高度=底板厚-70-2 倍钢筋直径(如下图),马凳筋间距及摆放位置如下图所示。
(图略)d 马凳筋摆放固定好后,在马凳筋上用粉笔划出上层横向筋位置线并绑扎好,然后开始绑扎上层纵向筋,待纵横向筋绑扎好后,立即点焊上下层钢筋支撑筋,支撑筋用直接Ф25 钢筋棍。
与下层钢筋相同,上层钢筋不得跳扣,分段连接,分段绑扎。
e 底板钢筋上、下层直螺纹接头应按规范和设计要求错开,钢筋配料时尽量避开在框架柱放大脚处存在接头。
f 根据划好的墙柱位置,将墙、柱主筋插筋绑扎牢固,以确保位置准确,有放大脚的要绑上放大脚筋。
g 钢筋绑扎后应随即垫好垫块,在浇注混凝土时,由专人看管钢筋并负责调整。
2)柱筋工艺流程:套柱箍筋→竖向钢筋接长→划箍筋间距线→绑箍筋(拉筋)→布第二道卡位钢筋→(绑梁板筋)→布第一道卡位钢筋a、为保证柱截面尺寸、柱筋间距及保护层厚度准确,在每施工层楼板结构标高以上100mm 布设一道卡位钢筋,如下图所示:(H 为柱截面尺寸)。
在浇筑板混凝土之前套上卡位钢筋,待绑扎柱筋之前取下卡位筋周转使用。
b 套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的竖向钢筋上,然后立竖向钢筋。
c 竖向钢筋接长:柱子竖向钢筋Φ≥22 mm 采用等强度直螺纹接头,其余采用绑扎接头,位置按图纸及规范要求。
连接时设专人负责,由专业操作人员连接。
柱筋均在施工层的上一层留1000mm和2000mm长的柱子纵向筋,连接接头相互错开1000mm。
钢筋绑扎施工工艺及方法5.2.1底板钢筋绑扎方法:根据现场施工安排情况,底板钢筋绑扎总体顺序为自东向西施工,分段验收。
由于底板配筋密集、体量巨大、梁柱节点插筋复杂,难于成活后调整,所以必须制定原则上地梁由上至下,底板由下至上,柱插筋在底板下铁后底板上铁前施工,先地梁钢筋施工,后底板钢筋施工的绑扎顺序,综合考虑箍筋、插铁绑扎,防止因梁板截面尺寸大、钢筋密集而造成部分钢筋无法绑扎。
项目部工长、质量人员必须层层钢筋检查,必须避免漏放、错放钢筋;绑扎必须牢固,避免松扣、脱扣;严禁施工人员携带与施工无关的物品下槽,严禁从槽上抛洒物品,以减少槽底清理的难度。
5.2.2.1本工程底板厚度大、配筋较多,设计板厚为450mm,所以底板钢筋绑扎采用马凳支撑分层绑扎的方法。
5.2.2.2底板钢筋绑扎流程:防水保护层放平面线→排布南北方向底板下铁筋→排布东西方向底板下铁筋,与南北方向板筋绑扎牢固,下板筋钢筋垫块→间距1.0m布设马凳→(绑扎Φ20双向间距200拉筋层)→排布东西方向底板上铁筋→排布南北方向底板上铁筋,与东西方向板筋绑扎牢固。
5.2.2.3底板钢筋绑扎施工要点底板钢筋分布均匀,必须保证绑扎质量和成品观感,下铁排布前须按地梁区格在梁板交界处用粉笔画出钢筋分布标志,作为底板钢筋绑扎间距控制的依据。
钢筋工程成品必须保证横平竖直,保证钢筋间距均匀。
根据设计要求,坑内底板筋按照正方向铺放。
由此造成了坑内底板筋及坑边底板筋翻样长度随位置不同而长短、弯起角度不一,为了达到最好的施工效果,钢筋翻样员应在砼垫层放线完成后进入现场实测实量,以确定钢筋下料、加工尺寸。
人防区范围内基础底板上下铁间设置10(HRB335级)@400的拉钩,呈梅花形布置。
5.2.2地梁钢筋绑扎方法:5.2.2.1地梁钢筋绑扎工艺流程:放平面线→搭设钢筋绑扎脚手架→排布南北方向梁最上排主筋-→按设计间距排布地梁箍筋→排布南北方向梁上排二皮钢筋→按设计间距排布地梁箍筋→排布东西方向梁最上排主筋→排布东西方向梁上排二皮钢筋→排布东西方向梁下排二皮钢筋→排布南北方向梁下排二皮钢筋→排布东西方向梁最下排主筋→排布南北方向梁最下排主筋→绑扎地梁腰筋,补齐梁中竖向拉钩,绑扎所余纵向主筋→放置钢筋垫块、地梁落地→铺放底板钢筋马凳,下插梁柱节点和梁上墙插筋→铺放底板中间拉筋层、底板上铁→下插墙筋插铁,布置后浇带模板。

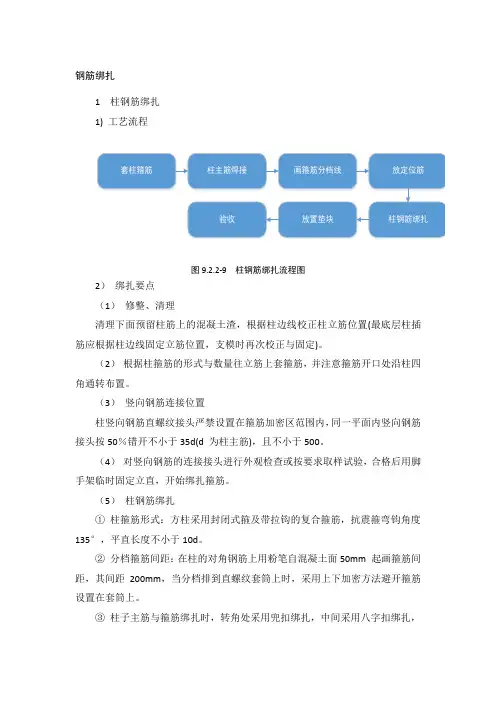

钢筋绑扎1 柱钢筋绑扎1) 工艺流程图9.2.2-9 柱钢筋绑扎流程图2)绑扎要点(1)修整、清理清理下面预留柱筋上的混凝土渣,根据柱边线校正柱立筋位置(最底层柱插筋应根据柱边线固定立筋位置,支模时再次校正与固定)。
(2)根据柱箍筋的形式与数量往立筋上套箍筋,并注意箍筋开口处沿柱四角通转布置。
(3)竖向钢筋连接位置柱竖向钢筋直螺纹接头严禁设置在箍筋加密区范围内,同一平面内竖向钢筋接头按50%错开不小于35d(d 为柱主筋),且不小于500。
(4)对竖向钢筋的连接接头进行外观检查或按要求取样试验,合格后用脚手架临时固定立直,开始绑扎箍筋。
(5)柱钢筋绑扎①柱箍筋形式:方柱采用封闭式箍及带拉钩的复合箍筋,抗震箍弯钩角度135°,平直长度不小于10d。
②分档箍筋间距:在柱的对角钢筋上用粉笔自混凝土面50mm 起画箍筋间距,其间距200mm,当分档排到直螺纹套筒上时,采用上下加密方法避开箍筋设置在套筒上。
③柱子主筋与箍筋绑扎时,转角处采用兜扣绑扎,中间采用八字扣绑扎,并且绑扣的多余绑丝必须朝向构件内部。
④ 检查柱子歪、扭曲现象,调整合格后在柱上口设置柱定位框(固定钢筋的位置,可周转使用),并且在柱上口设置1~2 道柱限位箍筋,定位框与限位箍筋与柱主筋绑扎牢固。
定位框见图6.2.2-10。
图6.2.2-10 主筋定位框示意⑤ 柱筋绑扎完毕后设置保护层垫圈,柱主筋保护层25mm ,用塑料垫圈卡在柱主筋上,间距600mm ,梅花型布置。
2 墙钢筋绑扎1) 工艺流程图 6.2.2-11 剪力墙钢筋绑扎流程图2) 绑扎要点(1) 墙筋绑扎前,用钢丝刷将污染的钢筋清理干净,测量工及时弹出墙体内外边线及控制线。
混凝土工根据墙体内外边线用扁铲剔凿并将浮浆、石渣清理干净。
(2) 校正甩槎筋位置剪力墙竖向钢筋定位梯子筋S 拉钩垫块固定剪力墙水平筋验收进入下一道工序根据已弹好的墙内外边线,对保护层偏大或偏小的钢筋按1:6 打弯对钢筋进行校正;对钢筋间距偏差超过±5mm 的也要进行校正。
1承台钢筋绑扎施工工艺1.1执行标准《混凝土结构工程施工质量验收规范》(GB50204—2002)(2010版);《混凝土结构设计规范》(GB50010—2010);《钢筋焊接及验收规程》(JGJ18—2012);《冷轧带肋钢筋混凝土结构技术规程》(JGJ95—2011);《中国建筑工程总公司建筑工程施工工艺标准》;钢筋、绑扎丝等相关材料标准和有关规定。
1.2施工工艺流程和操作要点1.2.1施工工艺流程1.2.2操作要点1 底板钢筋绑扎2 顶板钢筋绑扎3 预埋钢筋1、施工放样:1)依据设计资料,复核承台轴线控制网和高程基准点。
确定承台十字轴线,并用墨线弹在施工垫层地板上。
经驻地监理工程师核查、批准后绑扎。
2)划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线。
2、钢筋加工:1)钢筋清理:钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净。
2)钢筋调直:可用机械或人工调直。
经调直后的钢筋不得有弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5﹪.3)钢筋截断:应根据钢筋直径、长度和数量,长短配搭,先断长料后端短料,尽量减少和缩短钢筋短头,以节约钢材。
3、钢筋运输:将加工好的钢筋运往施工现场时,应做好钢筋编号,并做好钢筋的运输管理,防止钢筋在运输过程中发生变形,被污染。
4、底板钢筋绑扎:1)按弹出的钢筋位置线,先铺下层钢筋。
根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。
2)钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。
3)摆放底板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m 左右距离梅花型摆放。
如底板较厚或用钢筋较大,摆放距离可缩小。
5、钢筋固定:1)先绑2~4根竖筋,并画好横筋分档标志。
然后在下部及齐胸处绑两根横肋定位,并画好竖筋分档标志。
一般情况横筋在外。
竖筋在里,所以先绑竖筋后绑横筋。
横竖筋的间距及位置应符合设计要求。
2)在钢筋外侧应绑上带有铁丝的砂浆垫块,以保证保护层的厚度。
6、顶板钢筋绑扎:在进行顶板钢筋绑扎前应该现对该基础再次施工放样,即对已经的施工完成的钢筋绑扎进行检查,能确定基础的平面尺寸。
根据放样进行顶板的钢筋绑扎。
绑扎的工艺与底板的施工工艺基本一致。
7、预埋件钢筋绑扎:1)根据弹好的肋板(立柱)位置线,将肋板(立柱)伸入基础的插筋绑扎牢固,插入基础深度要符合设计要求,甩出长度不宜过长,其上端应采取措施保证甩筋垂直,不歪斜、倾倒、变位。
2)在底板混凝土上弹出肋板(立柱)位置线,再次校正预埋插筋,如有位移时,按洽商规定认真处理。
3)承台,系梁预埋件其位置,标高均应符合设计要求。
1.3常见质量问题和原因分析序号常见质量问题案例图片主要原因分析1钢筋保护层厚度不够上下排钢筋间距不够,翻样和绑扎不够准确2 直螺纹接头露丝没拧紧或钢筋接头搭接不够工人责任心不强,工长及质检检查不到位1.4推荐做法承台插筋定位承台钢筋绑扎1.5企业标准1.5.1一般规定1、当钢筋的品种、级别或规格需作变更时,应办理材料代用手续。
2、浇筑混凝土前,应进行钢筋隐蔽工程验收,其内容包括:1)纵向受力钢筋的规格、数量、位置等;2)钢筋的连接方式、接头位置、接头数量、接头面积百分率等;3)箍筋、横向钢筋的品种、规格、数量、间距等;4)预埋件的规格、数量、位置等;5)避雷网线的布设与焊接等。
1.5.2技术准备:1、检查配料表:钢筋绑扎前先认真熟悉图纸,检查配料表与设计图纸是否有出入,核对无误后方可进行钢筋的加工。
2、成品检查:按设计要求检查已加工好的钢筋规格、形状、数量是否正确,检查成品尺寸是否与配料表相符。
3、钢筋替换:施工中如需要钢筋替换时,必须充分了解设计意图和替换材料性能,严格遵守现行的各种规定。
且必征得设计单位同意。
4、施工放样:测定承台的轴心,并弹好墨线。
5、技术交底:开挖前对施工人员进行全面的技术、安全两级交底,确保施工过程的工程质量和人生安全。
1.5.3机具准备1、钢筋调直:成盘或弯曲的钢筋条直应使用检验合格的钢筋调直机或工程师批准的其他机具。
2、钢筋截断:钢筋的截断应使用检验合格的专用截断机或工程师批准的其他机具。
3、钢筋的焊接:钢筋的焊接应使用检验合格的电焊机。
4、钢筋的绑扎:经工程师同意可以采用钢筋绑扎施工,钢筋的绑扎宜用专用钢筋钩子,根据需要还该设有绑扎架。
1.5.4材料准备1、钢筋:应有出厂合格证,对于每一批进场的钢筋按规定要求作力学性能复试,复检合格后使用。
2、铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。
切断长度要满足使用要求。
3、保护层垫块:控制混凝土保护层用的水泥砂浆垫块、塑料垫块等。
1.5.5作业条件准备1、钢筋加工场地要求:按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整、硬化。
准备好垫木,按钢筋型号分类堆放。
2、钢筋绑扎场地要求:根据施工方案、施工图做好钢筋采购与下料,有效利用钢筋,减少下脚料。
在施工现场用墨线标好钢筋位置,确保施工现场钢筋位置准确。
当施工现场地下水位较高时,必须有排水及降水措施。
1.5.6质量标准1、承台(系梁)实测项目允许偏差标准2、绑扎钢筋的缺扣、松扣数量不超过绑扣总数的10﹪,且不应集中。
3、弯钩的朝向应正确。
绑扎接头应符合施工规范的规定,搭接长度均不小于规定值。
用1级钢筋制作的箍筋,其数量符合设计要求,弯钩的角度和平直长度应符合施工规范的规定。
4、对焊接头应无横向裂纹和烧伤,焊包均匀,接头处弯折不大于4°,接头处钢筋轴线位移不得大于0.1d,且大于2mm。
5、电弧焊接头焊缝表面平整,无凹陷、焊瘤。
接头处绑调沿接头中心线的纵向位移不得大于0.1d,且不大于3mm。
1.5.7质量记录1、钢筋出厂质量证明书或检验报告单。
2、钢筋力学性能复试报告。
3、进口钢筋应有化学成分检验报告单和可焊性试验报告。
国产钢筋在加工过程中发生脆断、焊接性能不良和力学性能显著不正常时,应有化学成分检验报告。
4、钢筋焊接接头试验报告。
5、焊条、焊剂出厂合格证。
6、钢筋分项工程质量检验评定资料。
7、钢筋分项隐蔽工程验收记录。
2柱钢筋施工工艺2.1执行标准《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程施工质量验收统一标准》GB50300-2001《钢筋机械连接通用规程》JGJ107-2010《钢筋焊接及验收规程》JGJ18-2003《混凝土结构施工图平面整体表示方法制图规则和构造详图》11G101-1《滚轧直螺纹钢筋连接接头》JG163-20042.2施工工艺流程及操作要点2.2.1施工工艺流程弹柱位置线、模板控制线清理柱筋污渍、柱根浮浆修整底层伸出的柱预留钢筋预留钢筋上套柱子箍筋绑扎(焊接或机械连接)柱竖向钢筋标识箍筋间距柱子箍筋绑扎在柱顶绑定距、定位框安装保护层垫块2.2.2施工操作要点1、弹柱位置线、模板控制线在下层混凝土浇筑时,为控制柱子竖向主筋的位置,一般在柱子预留筋的上口设置一个定距框,,定距框离混凝土成型面约150cm,用φ14以上的钢筋焊制,可做成“井”字形,卡口的尺寸大于柱子竖向主筋直径2mm即可。
2、清理柱筋污渍、柱根浮浆清理。
用钢丝刷将柱预留钢筋上的污渍清刷赶紧。
根据柱皮位置线向柱内偏移5mm弹出控制线,将控制线内的柱根混凝土浮浆用剁斧清理到全部露出石子,用水冲洗干净,但不得留有明水。
3、修整底层伸出的柱预留钢筋根据柱皮位置线和柱竖筋保护层厚度大小,检查柱预留钢筋位置是否符合设计要求及施工规范的规定,如柱筋位移过大,应按1:6的比例将其调整到位。
插图2.2.2-1画出柱定位线插图2.2.2-2柱端设置定位箍筋插图2.2.2-3柱根清理插图2.2.2-4预留钢筋上套箍筋4、在预留钢筋上套柱子箍筋按图纸要求间距及柱箍筋加密区情况,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上。
5、绑扎(焊接或机械连接)柱子竖向钢筋连接柱子竖向钢筋时,相邻钢筋的接头应互相错开,错开距离符合有关施工规范、图集及图纸要求。
并且接头距柱根起始面的距离要符合施工方案的要求。
采用绑扎形式立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心,如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45o,中间钢筋的弯钩应与模板成90o角。
6、标识箍筋间距线在立好的柱子竖向钢筋上,按图纸要求用粉笔画出箍筋间距线(或使用皮数杆控制箍筋间距)。
柱上下两端及柱筋搭接区箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸和规范要求。
7、柱箍筋绑扎按照已画好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎,在绑扎过程中可在柱顶设置定位框,以保证在绑扎过程中主筋的相对位置。
箍筋与主筋要垂直和紧密贴实,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。
有抗震要求的工程,柱箍筋端头应完成135o,平直部分长度不小于10d(d 为箍筋直径),如箍筋采用90o搭接,搭接处应焊接,焊缝长度单面焊缝不小于10d。
如设计要求柱设有拉筋时,拉筋应钩住箍筋。
8、保护层垫块设置钢筋保护层厚度应符合设计要求,垫块应绑在柱竖筋外皮上,间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。
插图2.2.2-5柱竖向钢筋连接插图2.2.2-6箍筋绑扎插图2.2.2-7设置保护层垫块2.3常见质量问题和原因分析插表2.3-1柱钢筋施工常见质量问题及原因分析序号常见质量问题主要原因1 柱纵向预留钢筋偏位或①混凝土浇筑时受冲击,且未及时调整,导致预留插筋偏2.4推荐做法1、柱纵向预留钢筋偏位或上部钢筋整体扭曲1)模板封闭前,在柱竖向钢筋外皮位置固定足够数量的垫块(或塑料卡),垫块需布置均匀;2)柱钢筋安装时搭设碗扣操作架,确保钢筋定位准确,碗扣操作架搭设示意如图;3)当与柱相接的梁截面高度>500mm时,钢筋绑扎不宜使用架空形式,宜在梁底模支设完成后,暂不支设梁侧模(单侧或双侧),此时绑扎梁钢筋,待梁钢筋绑扎完成后再封闭侧模,梁柱相接处钢筋绑扎示意如图;插图2.4-1搭设碗扣式操作架插图2.4-2柱梁交接处先支设一侧梁模并进行原位绑扎4)混凝土浇筑过程中,注意观察并复核柱筋位置变化,对于受混凝土冲击偏位的钢筋及时调整至设计位置;5)管理人员加强现场监督管理,尤其是柱筋绑扎开始阶段和混凝土浇筑阶段,需及时指导施工人员复核、调整柱位。
插图2.4-3绑扎定位箍筋插图2.4-4垫块设置充足均匀2、柱纵向钢筋接头位于非连接区内1)钢筋施工前对现场钢筋绑扎人员及钢筋加工人员进行交底,依据图纸及规范要求明确柱钢筋的非连接区范围,同时依据钢筋施工方案中确定的钢筋连接形式,明确钢筋接头是否为Ⅰ级接头;2)准确下料,避免钢筋接头处于非连接区内,对于下料有误的钢筋,坚决不允许安装绑扎;3)加强现场检查力度,明确非连接区上端距离垫层或模板面的具体高度,发现未按照要求进行安装绑扎的柱钢筋,及时进行整改。
