第1篇一、工程概况本工程为XX大厦项目,位于XX市XX区,总建筑面积为XX万平方米,地上XX层,地下XX层。
本方案针对本工程钢筋绑扎施工进行详细规划,确保施工质量、安全、进度及文明施工。
二、施工准备1. 施工图纸及规范:熟悉施工图纸,掌握设计要求,了解相关规范和标准。
2. 材料准备:确保钢筋、绑扎丝、水泥、砂石等材料符合质量要求。
3. 施工设备:准备钢筋切断机、钢筋弯曲机、钢筋调直机、绑扎工具等施工设备。
4. 人员准备:组织具备钢筋绑扎施工经验的施工队伍,进行技术交底和安全教育。
5. 施工场地:确保施工场地平整、整洁,满足施工要求。
三、施工工艺1. 钢筋加工(1)钢筋下料:根据施工图纸,计算钢筋长度,确保下料准确。
(2)钢筋调直:使用钢筋调直机对钢筋进行调直,调直后钢筋不得有弯折、扭曲等现象。
(3)钢筋弯曲:根据设计要求,使用钢筋弯曲机对钢筋进行弯曲,弯曲角度准确。
2. 钢筋绑扎(1)绑扎顺序:按照施工图纸,从底层开始向上层绑扎,确保各层钢筋位置准确。
(2)绑扎要求:钢筋绑扎应牢固、平整、无漏筋现象,绑扎间距应符合设计要求。
(3)钢筋接头:采用绑扎丝搭接,搭接长度应符合规范要求。
(4)保护层厚度:确保保护层厚度符合设计要求,防止钢筋锈蚀。
3. 钢筋焊接(1)焊接材料:选用符合规范要求的焊接材料。
(2)焊接设备:使用具备焊接功能的设备,确保焊接质量。
(3)焊接工艺:按照规范要求,进行焊接作业,确保焊接质量。
4. 钢筋验收(1)验收标准:按照设计要求和规范标准,对钢筋进行验收。
(2)验收程序:由施工方、监理方、甲方共同进行验收。
四、施工质量控制1. 材料质量控制:确保钢筋、绑扎丝、水泥、砂石等材料符合质量要求。
2. 施工过程控制:加强施工过程中的质量控制,确保施工质量。
3. 验收质量控制:严格按照验收标准进行验收,确保工程质量。
五、施工安全措施1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 施工现场管理:确保施工现场整洁、有序,防止安全事故发生。
(建筑工程管理)钢筋绑扎与安装工程操作规程钢筋绑扎和安装工程作业指导书XGJZ-QOE-03-10-20041.0总则1.1本规程适用于房屋建筑施工基础、梁、柱、板等钢筋工程的钢筋绑扎。
1.1.1本规程引用了:⑴GB50204-2002《混凝土结构工程施工质量验收规范》;⑵DB32/296-1999《江苏省建筑安装工程施工技术作业指导书》。
2.0施工准备2.1材料及主要机具2.1.1钢筋:⑴应有产品出厂合格证、出厂检验方案,按规定作力学性能复试;⑵对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对壹、二级抗震等级,检测所得的强度实测值应符合下列规定:a.(强屈比)钢筋的抗拉强度实测值和屈服强度实测值的比值不应小于1.25;b.(超强比)钢筋的屈服强度实测值和强度标准值的比值不应大于1.3⑶当加工过程中发生脆断、焊接不良或力学性能显著不正常等现象,仍需作化学成份分析或专项检验。
⑷钢筋应平直、无损伤。
表面不得有裂纹、油污、颗粒状或片状老锈。
⑸成型钢筋必须符合配料单的规格、尺寸、形状、数量,且应加工出厂合格证明。
2.1.2铁丝:可采用20∽22号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝的切断长度要满足使用要求,其中22号铁丝只用于直径于12mm以下的钢筋。
2.1.3控制混凝土保护层用的水泥砂浆垫块(50*50mm厚度同保护层的设计厚度)、塑料卡、各种挂钩或撑杆等。
2.1.4机械设备:切断机等。
2.1.5工具:操作台、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、钢卷尺等。
2.2作业条件2.2.1钢筋进场检查其合格证、出厂检验方案和复试方案,且按施工平面布置图中指定的位置,按规格、使用部位、编号分别加垫木堆放;2.2.2钢筋加工前应先熟悉图纸和配料单(必要时可根据配料单,制作每壹编号钢筋料牌,作为钢筋加工的依据,且作为安装中用以区别工程项目),钢筋加工的形状、尺寸需要代换时,需得到设计人员的同意;2.2.3核对钢筋的级别、型号、形状、尺寸及数量是否符合设计图纸和加工单的要求,钢筋表面应清洁无损伤,油脂、污染和铁锈等于使用前应清理干净;2.2.4复核轴线、标高,做好抄平放线工作;2.2.5施工现场模板进行了预检,模板内的杂物已清除;2.2.6按要求搭好脚手架;2.2.7进行了技术交底。

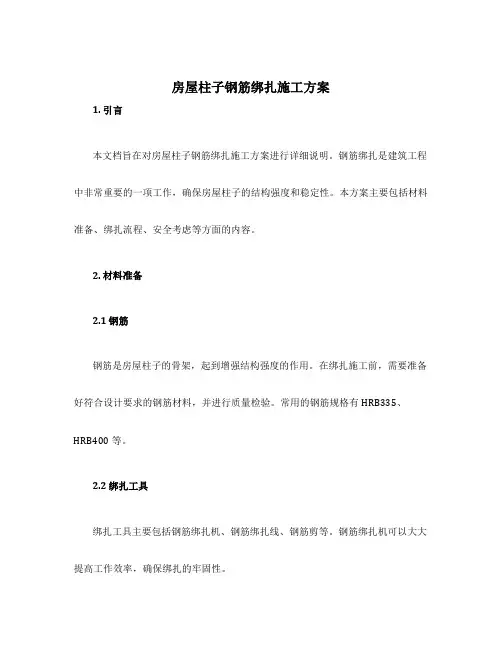

房屋柱子钢筋绑扎施工方案1. 引言本文档旨在对房屋柱子钢筋绑扎施工方案进行详细说明。
钢筋绑扎是建筑工程中非常重要的一项工作,确保房屋柱子的结构强度和稳定性。
本方案主要包括材料准备、绑扎流程、安全考虑等方面的内容。
2. 材料准备2.1 钢筋钢筋是房屋柱子的骨架,起到增强结构强度的作用。
在绑扎施工前,需要准备好符合设计要求的钢筋材料,并进行质量检验。
常用的钢筋规格有HRB335、HRB400等。
2.2 绑扎工具绑扎工具主要包括钢筋绑扎机、钢筋绑扎线、钢筋剪等。
钢筋绑扎机可以大大提高工作效率,确保绑扎的牢固性。
3.1 布置钢筋在进行钢筋绑扎前,需要根据设计图纸的要求,将钢筋进行布置。
钢筋的布置应满足结构和强度的要求,保证房屋柱子的稳定性。
3.2 绑扎方法钢筋绑扎的方法可以分为手工绑扎和机械绑扎两种。
以下是手工绑扎的流程:1.将钢筋按设计要求进行交叉叠放,确保钢筋之间有足够的间隔。
2.选取合适的钢筋绑扎线,通过绑扎机或手工将钢筋捆扎在一起。
绑扎线的张力应适中,不宜过紧或过松。
3.每个绑扎点至少进行两道绑扎,确保钢筋之间的连接牢固可靠。
绑扎的顺序应从底部向上逐层进行,确保每层钢筋的绑扎都得到充分的注意。
在绑扎过程中,需要注意不同位置的绑扎点的数量和间距,以确保钢筋的均匀分布和结构的稳定性。
4. 安全考虑在进行房屋柱子钢筋绑扎施工时,需要注意以下安全事项:•操作人员应佩戴合适的防护装备,如手套、安全帽等,以免受伤。
•在进行机械绑扎时,要确保机械设备的安全运行,维护设备时要切断电源。
•绑扎过程中要注意操作的准确性和绑扎的牢固性,确保绑扎结果符合要求。
5. 总结本文档对房屋柱子钢筋绑扎施工方案进行了详细的说明,包括材料准备、绑扎流程和安全考虑等内容。
只有在遵循正确的绑扎流程和注意安全事项的前提下,才能确保房屋柱子的结构强度和稳定性。

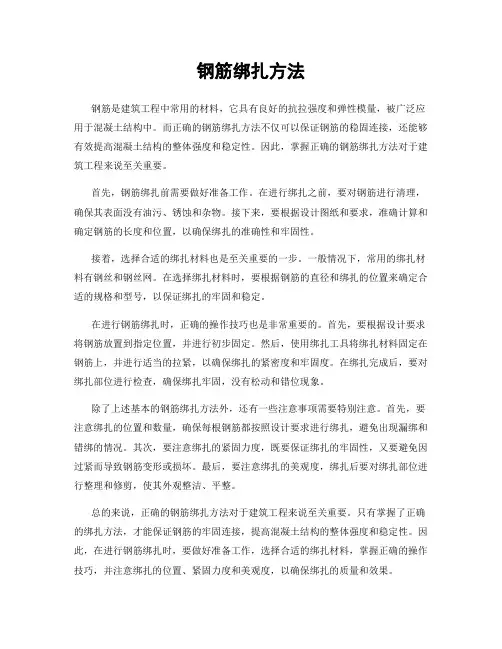

钢筋绑扎流程钢筋绑扎是建筑施工中非常重要的一项工作,它直接关系到建筑物的牢固程度和安全性。
正确的钢筋绑扎流程能够有效地提高建筑物的抗震性和承载能力,保障建筑物的使用寿命和安全性。
下面将详细介绍钢筋绑扎的流程和注意事项。
1.准备工作。
在进行钢筋绑扎之前,首先要对工作场地进行清理,确保没有杂物和灰尘。
清理好场地后,需要检查和准备好所需的钢筋、绑扎工具和安全防护用具。
同时,要确保施工人员已经接受了相关的安全培训,具备了相关的操作技能。
2.测量和切割。
根据建筑设计图纸上的要求,对钢筋进行精确的测量和切割。
在切割钢筋时,要使用专业的切割工具,确保切割的长度和角度准确无误。
3.预埋件设置。
在混凝土浇筑之前,需要将钢筋预埋件按照设计要求进行设置。
预埋件的设置要牢固可靠,位置准确,以确保钢筋的连接和固定。
4.钢筋绑扎。
将经过测量和切割的钢筋按照设计要求进行绑扎。
在绑扎过程中,要注意钢筋的位置和间距,确保每根钢筋都能够牢固地连接在一起。
绑扎时要使用专业的绑扎工具,确保绑扎的牢固性和美观度。
5.质量检查。
完成钢筋绑扎后,要进行质量检查。
检查钢筋的连接是否牢固,长度和角度是否符合设计要求,预埋件是否设置正确。
如果发现问题,要及时进行修正和整改。
6.安全防护。
在进行钢筋绑扎工作时,施工人员要严格遵守相关的安全操作规程,佩戴好安全防护用具,确保施工过程中的安全。
7.记录和整理。
完成钢筋绑扎后,要对施工过程进行记录和整理。
记录施工的时间、施工人员、使用的材料和工具等信息,以便日后的查阅和追溯。
总结:钢筋绑扎是建筑施工中不可或缺的一项工作,它直接关系到建筑物的牢固程度和安全性。
正确的钢筋绑扎流程能够有效地提高建筑物的抗震性和承载能力,保障建筑物的使用寿命和安全性。
因此,在进行钢筋绑扎工作时,施工人员要严格按照流程进行操作,确保每一个细节都符合设计要求和施工标准,以保障建筑物的质量和安全。

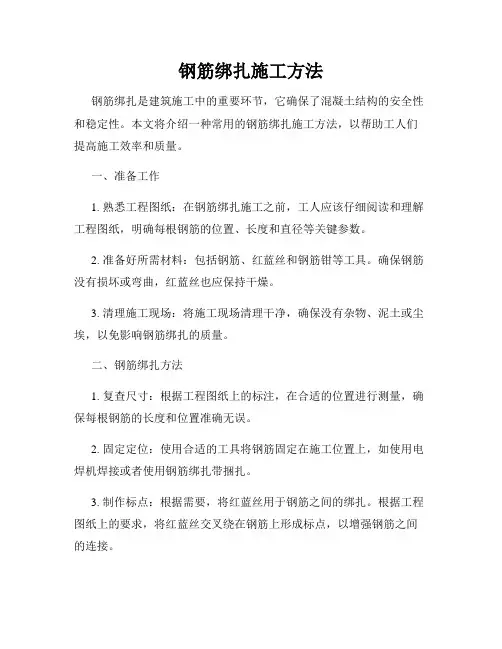

钢筋绑扎施工方法钢筋绑扎是建筑施工中的重要环节,它确保了混凝土结构的安全性和稳定性。
本文将介绍一种常用的钢筋绑扎施工方法,以帮助工人们提高施工效率和质量。
一、准备工作1. 熟悉工程图纸:在钢筋绑扎施工之前,工人应该仔细阅读和理解工程图纸,明确每根钢筋的位置、长度和直径等关键参数。
2. 准备好所需材料:包括钢筋、红蓝丝和钢筋钳等工具。
确保钢筋没有损坏或弯曲,红蓝丝也应保持干燥。
3. 清理施工现场:将施工现场清理干净,确保没有杂物、泥土或尘埃,以免影响钢筋绑扎的质量。
二、钢筋绑扎方法1. 复查尺寸:根据工程图纸上的标注,在合适的位置进行测量,确保每根钢筋的长度和位置准确无误。
2. 固定定位:使用合适的工具将钢筋固定在施工位置上,如使用电焊机焊接或者使用钢筋绑扎带捆扎。
3. 制作标点:根据需要,将红蓝丝用于钢筋之间的绑扎。
根据工程图纸上的要求,将红蓝丝交叉绕在钢筋上形成标点,以增强钢筋之间的连接。
4. 绑扎钢筋:将红蓝丝紧紧地绕在钢筋上,用力均匀,确保绑扎牢固,避免出现松动或缝隙。
5. 剪断余蓝:在完成绑扎后,使用钳子将多余的蓝丝剪断,保持施工现场的整洁。
6. 检查质量:绑扎完成后,工人应该对钢筋绑扎的质量进行检查,确保每根钢筋都绑扎正确并符合工程要求。
三、注意事项1. 安全第一:在进行钢筋绑扎时,工人应该戴上合适的劳动防护用品,如手套、安全帽和护目镜等,确保自身安全。
2. 施工间隙:在连续绑扎钢筋时,要注意控制绑扎的间隔,确保钢筋之间的距离和位置准确。
3. 绑扎力度:绑扎时应注意力度的均匀,既不能过紧,也不能过松,以免影响钢筋的正常工作性能。
4. 钢筋保护:绑扎完毕后,在整个建筑施工过程中,应保持钢筋不受损坏,避免碰撞或划伤。
四、总结钢筋绑扎是施工过程中非常重要的一环,合理的施工方法能够保证钢筋的强度和稳定性,从而提高整个混凝土结构的安全性。
在进行钢筋绑扎施工之前,工人们需要做好准备工作,熟悉工程图纸,准备所需材料,并清理施工现场。

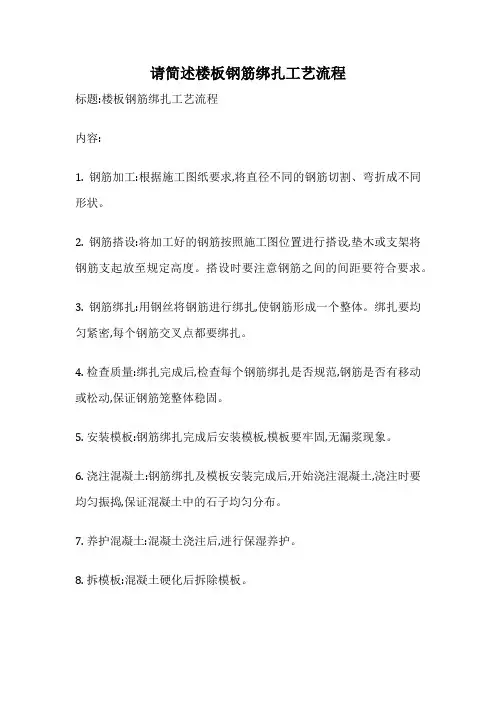

请简述楼板钢筋绑扎工艺流程
标题:楼板钢筋绑扎工艺流程
内容:
1. 钢筋加工:根据施工图纸要求,将直径不同的钢筋切割、弯折成不同形状。
2. 钢筋搭设:将加工好的钢筋按照施工图位置进行搭设,垫木或支架将钢筋支起放至规定高度。
搭设时要注意钢筋之间的间距要符合要求。
3. 钢筋绑扎:用钢丝将钢筋进行绑扎,使钢筋形成一个整体。
绑扎要均匀紧密,每个钢筋交叉点都要绑扎。
4. 检查质量:绑扎完成后,检查每个钢筋绑扎是否规范,钢筋是否有移动或松动,保证钢筋笼整体稳固。
5. 安装模板:钢筋绑扎完成后安装模板,模板要牢固,无漏浆现象。
6. 浇注混凝土:钢筋绑扎及模板安装完成后,开始浇注混凝土,浇注时要均匀振捣,保证混凝土中的石子均匀分布。
7. 养护混凝土:混凝土浇注后,进行保湿养护。
8. 拆模板:混凝土硬化后拆除模板。
钢筋绑扎工艺钢筋绑扎工艺是建筑施工中一个关键的环节,它直接影响到钢筋的连接质量和工程的结构安全性。
本文将对钢筋绑扎工艺进行详细的介绍,包括钢筋绑扎的目的、常用的绑扎方法以及绑扎工艺的具体步骤。
一、钢筋绑扎的目的钢筋绑扎的主要目的是为了确保建筑结构的稳定性和安全性。
绑扎能够使钢筋之间紧密相连,形成一个整体,增强钢筋的抗拉强度,提高结构的承载能力。
此外,绑扎还可以保证钢筋的位置和相对间距,有效控制钢筋的偏差,提高施工质量。
二、常用的绑扎方法1. 单股绑扎法单股绑扎法是最常见的绑扎方法之一。
它适用于较小口径的钢筋或需要单根钢筋绑扎的情况。
绑扎时,可以使用绑扎钳将钢筋两端紧密固定,然后以一定的间距进行绑扎,保证每根钢筋之间的连接紧密可靠。
2. 多股绑扎法多股绑扎法主要适用于较大口径的钢筋或需要多根钢筋绑扎时使用。
在绑扎过程中,可以将多根钢筋同时固定,然后通过绕线器将它们紧密绑在一起,确保钢筋之间的连接牢固。
3. 焊接绑扎法焊接绑扎法适用于一些特殊情况,例如钢筋直径较大或者需要在特定位置进行连接的情况。
这种方法需要使用电焊机,在钢筋连接点进行焊接,固定钢筋位置,并确保连接牢固可靠。
三、钢筋绑扎工艺的步骤1. 钢筋理顺在开始绑扎之前,需要将钢筋进行拆分和理顺,以便后续的绑扎操作。
钢筋之间不应有交叉、环绕或缠绕的情况,同时要注意防止钢筋弯曲。
2. 固定钢筋位置将钢筋按照设计要求放置在钢筋架或者模板上,并使用扣钩等固定工具将其牢固地固定在定位器上。
3. 绑扎钢筋选择适当的绑扎方法,使用绑扎钳或绕线器将钢筋进行绑扎。
钢筋的绑扎间距应符合设计要求,绑扎的紧固力要适中,既不能过松导致脱落,也不能过紧影响钢筋的正常使用。
4. 检查验收绑扎完成后,需要对钢筋绑扎进行检查验收。
主要是检查钢筋的位置、间距和绑扎质量是否符合要求,确保钢筋的固定牢固可靠。
四、绑扎工艺的注意事项1. 操作规范在绑扎过程中,施工人员应严格按照操作规范进行,确保每个环节的正确执行。

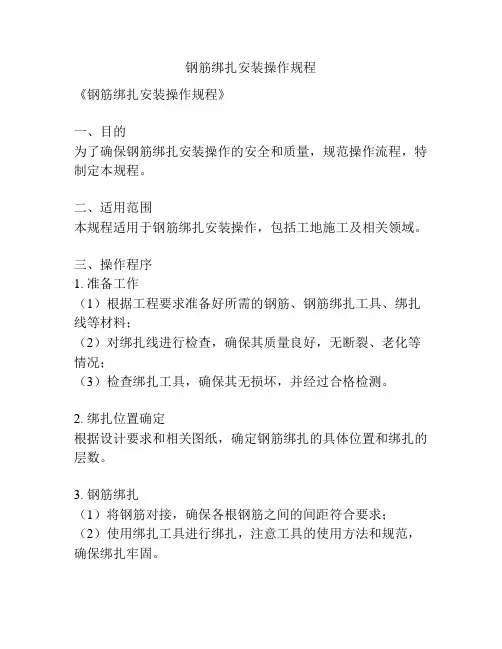

钢筋绑扎安装操作规程
《钢筋绑扎安装操作规程》
一、目的
为了确保钢筋绑扎安装操作的安全和质量,规范操作流程,特制定本规程。
二、适用范围
本规程适用于钢筋绑扎安装操作,包括工地施工及相关领域。
三、操作程序
1. 准备工作
(1)根据工程要求准备好所需的钢筋、钢筋绑扎工具、绑扎线等材料;
(2)对绑扎线进行检查,确保其质量良好,无断裂、老化等情况;
(3)检查绑扎工具,确保其无损坏,并经过合格检测。
2. 绑扎位置确定
根据设计要求和相关图纸,确定钢筋绑扎的具体位置和绑扎的层数。
3. 钢筋绑扎
(1)将钢筋对接,确保各根钢筋之间的间距符合要求;(2)使用绑扎工具进行绑扎,注意工具的使用方法和规范,确保绑扎牢固。
4. 质量检查
完成绑扎后,进行质量检查,确保绑扎是否符合要求,是否牢固可靠。
5. 完成记录
完成绑扎后,对绑扎位置、绑扎层数等进行记录,做好工程质量管理。
四、安全注意事项
1. 操作人员必须经过相关培训,了解绑扎操作的流程和技术要求;
2. 使用绑扎工具时,注意操作规范,避免危险操作;
3. 确保绑扎现场的整洁和秩序,避免发生意外事故。
五、附则
本规程由工程管理部门按照工程实际情况进行详细补充和修订,由相关人员遵守并执行。
在钢筋绑扎安装操作过程中,严格按照本规程执行,可有效提高工程施工质量和安全生产水平。

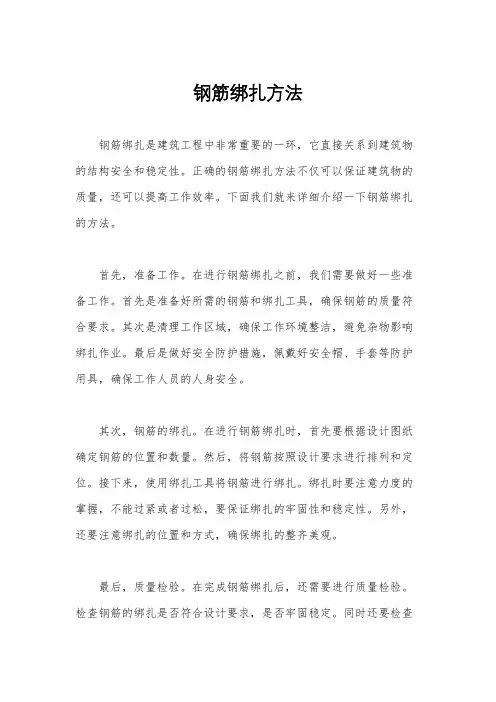

钢筋绑扎方法钢筋是建筑工程中常用的材料,它具有良好的抗拉强度和弹性模量,被广泛应用于混凝土结构中。
而正确的钢筋绑扎方法不仅可以保证钢筋的稳固连接,还能够有效提高混凝土结构的整体强度和稳定性。
因此,掌握正确的钢筋绑扎方法对于建筑工程来说至关重要。
首先,钢筋绑扎前需要做好准备工作。
在进行绑扎之前,要对钢筋进行清理,确保其表面没有油污、锈蚀和杂物。
接下来,要根据设计图纸和要求,准确计算和确定钢筋的长度和位置,以确保绑扎的准确性和牢固性。
接着,选择合适的绑扎材料也是至关重要的一步。
一般情况下,常用的绑扎材料有钢丝和钢丝网。
在选择绑扎材料时,要根据钢筋的直径和绑扎的位置来确定合适的规格和型号,以保证绑扎的牢固和稳定。
在进行钢筋绑扎时,正确的操作技巧也是非常重要的。
首先,要根据设计要求将钢筋放置到指定位置,并进行初步固定。
然后,使用绑扎工具将绑扎材料固定在钢筋上,并进行适当的拉紧,以确保绑扎的紧密度和牢固度。
在绑扎完成后,要对绑扎部位进行检查,确保绑扎牢固,没有松动和错位现象。
除了上述基本的钢筋绑扎方法外,还有一些注意事项需要特别注意。
首先,要注意绑扎的位置和数量,确保每根钢筋都按照设计要求进行绑扎,避免出现漏绑和错绑的情况。
其次,要注意绑扎的紧固力度,既要保证绑扎的牢固性,又要避免因过紧而导致钢筋变形或损坏。
最后,要注意绑扎的美观度,绑扎后要对绑扎部位进行整理和修剪,使其外观整洁、平整。
总的来说,正确的钢筋绑扎方法对于建筑工程来说至关重要。
只有掌握了正确的绑扎方法,才能保证钢筋的牢固连接,提高混凝土结构的整体强度和稳定性。
因此,在进行钢筋绑扎时,要做好准备工作,选择合适的绑扎材料,掌握正确的操作技巧,并注意绑扎的位置、紧固力度和美观度,以确保绑扎的质量和效果。
钢筋绑扎方法
钢筋绑扎是建筑工程中非常重要的一环,它直接关系到建筑物的结构安全和稳定性。
正确的钢筋绑扎方法不仅可以保证建筑物的质量,还可以提高工作效率。
下面我们就来详细介绍一下钢筋绑扎的方法。
首先,准备工作。
在进行钢筋绑扎之前,我们需要做好一些准备工作。
首先是准备好所需的钢筋和绑扎工具,确保钢筋的质量符合要求。
其次是清理工作区域,确保工作环境整洁,避免杂物影响绑扎作业。
最后是做好安全防护措施,佩戴好安全帽、手套等防护用具,确保工作人员的人身安全。
其次,钢筋的绑扎。
在进行钢筋绑扎时,首先要根据设计图纸确定钢筋的位置和数量。
然后,将钢筋按照设计要求进行排列和定位。
接下来,使用绑扎工具将钢筋进行绑扎。
绑扎时要注意力度的掌握,不能过紧或者过松,要保证绑扎的牢固性和稳定性。
另外,还要注意绑扎的位置和方式,确保绑扎的整齐美观。
最后,质量检验。
在完成钢筋绑扎后,还需要进行质量检验。
检查钢筋的绑扎是否符合设计要求,是否牢固稳定。
同时还要检查
绑扎点的数量和位置是否准确。
只有通过了质量检验,才能确保钢筋的绑扎质量达到标准。
总之,钢筋绑扎是建筑工程中非常重要的一环,它直接关系到建筑物的结构安全和稳定性。
正确的钢筋绑扎方法不仅可以保证建筑物的质量,还可以提高工作效率。
因此,在进行钢筋绑扎时,我们需要做好充分的准备工作,严格按照设计要求进行绑扎,并进行质量检验,确保钢筋绑扎的质量达到标准。
希望以上内容能够对大家有所帮助,谢谢!
以上就是钢筋绑扎方法的相关内容,希望对大家有所帮助。
房屋建筑工程钢筋绑扎施工方法
一、基础钢筋绑扎施工方法和施工措施
1工艺流程:
划钢筋位置线→运钢筋到使用部位→绑底板及梁钢筋→绑墙钢筋
2划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。
3绑基础及基础梁钢筋
3.l按弹出的钢筋位置线,先铺底板下层钢筋。
根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,再铺长向钢筋。
3.2钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。
如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移。
3.3摆放混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。
如基础底板较厚或基础梁及底板用钢量较大,摆放距离可缩小,甚至砂浆垫块可改用铁块代替。
3.4底板如有基础梁,可分段绑扎成型,然后安装就位,或根据梁位置线就地绑扎成型。
3.5基础底板采用双层钢筋时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架(间距以1m左右一个为宜),在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
3.6钢筋如有绑扎接头时,钢筋搭接长度及搭接位置应符合施工规范要求,钢筋搭接处应用铁丝在中心及两端扎牢。
如采用焊接接头,除应按焊接规程规定抽取试样外,接头位置也应符合施工规范的规定。
3.7由于基础底板及基础梁受力的特殊性,上下层钢筋断筋位置应符合设计
要求。
3.8根据弹好的柱位置线,将柱伸入基础的插筋绑扎牢固,插入基础深度要符合设计要求,甩出长度不宜过长,其上端应采取措施保证甩筋垂直,不歪斜、倾倒、变位。
二、构造柱、圈梁钢筋绑扎施工方法和施工措施
1构造柱钢筋绑扎:
1.1工艺流程:预制构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装
构造柱钢筋骨架→绑扎搭接部位箍筋
1.2预制构造柱钢筋骨架:
1.2.1先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。
1.2.2根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。
为防止骨架变形,宜采用反十字扣或套扣绑扎。
箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。
1.2.3穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长度不小于10d(d为箍筋直径),弯钩角度不小于135°。
1.2.4在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm,箍筋间距不宜大于10cm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎)。
1.3修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和规范的要求。
底层构造柱竖筋与基础圈梁锚固;无基础圈梁时,埋设在柱根部混凝土座内,
1.4安装构造柱钢筋骨架:先在搭接处钢筋上套上箍筋,然后再将预制构造柱钢筋骨架立起来,对正伸出的搭接筋,搭接倍数不低于35d,对好标高线,在竖筋搭接部位各绑3个扣。
骨架调整后,可绑根部加密区箍筋。
1.5绑扎搭接部位钢筋:
1.5.1构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框
架。
1.5.2在砌砖墙大马牙槎时,沿墙高每50cm埋设两根6水平拉结筋,与构造柱钢筋绑扎连接。
1.5.3当构造柱设置在无横墙的外墙处时,构造柱钢筋与现浇或预制横梁梁端连接绑扎构造,要符合《多层砖混设置钢筋混凝土构造柱抗震设计与施工规范》(JGJ132)第3.
2.5条的规定。
1.5.4砌完砖墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距准确。
2圈梁钢筋的绑扎:
2.1工艺流程:画钢筋位置线→放箍筋→穿圈梁受力筋→绑扎箍筋
2.2支完圈梁模板并做完预检,即可绑扎圈梁钢筋,如果采用预制骨架时,可将骨架按编号吊装就位进行组装。
如在模内绑扎时,按设计图纸要求间距,在模板侧帮画箍筋位置线。
放箍筋后穿受力钢筋。
箍筋搭接处应沿受力钢筋互相错开。
2.3圈梁与构造柱钢筋交叉处,圈梁钢筋宜放在构造柱受力钢筋内侧。
圈梁钢筋在构造柱部位搭接时,其搭接倍数或锚入柱内长度要符合设计要求。
2.4圈梁钢筋的搭接长度要符合《混凝土结构工程施工及验收规范》(GB50204)对钢筋搭接的有关要求。
2.5圈梁钢筋应互相交圈,在内墙交接处、墙大角转角处的锚固长度,均要符合设计要求。
2.6楼梯间、附墙烟囱、垃圾道及洞口等部位的圈梁钢筋被切断时,应搭接补强,构造方法应符合设计要求,标高不同的高低圈梁钢筋,应按设计要求搭接或连接。
2.7安装在山墙圈梁上的预应力圆孔板,其外露的预应力筋(即胡子筋)按
标准图集要锚入在圈梁钢筋内。
2.8圈架钢筋绑完后,应加水泥砂浆垫块,以控制受力钢筋的保护层。
