工程设计变更管理办法市政建设工程变更管理办法
- 格式:doc
- 大小:16.11 KB
- 文档页数:5

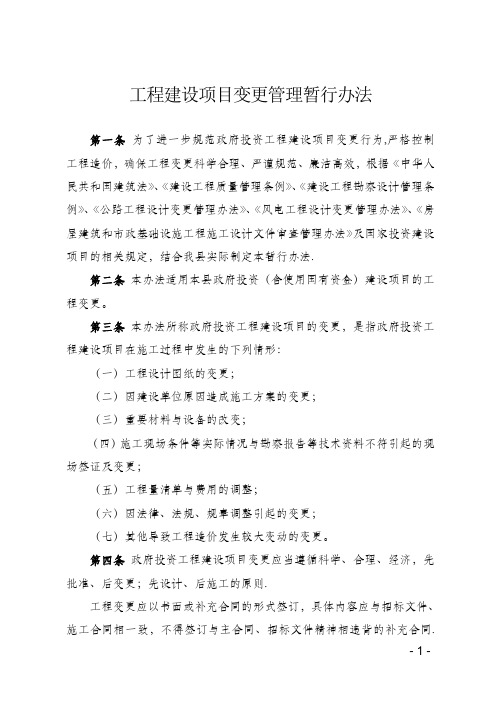

工程建设项目变更管理暂行办法第一条为了进一步规范政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法.第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则.工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同.不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在50万元以上(不含50万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章”方为有效.涉及重大设计变更的,须经原审批机关批准或施工图审查机构审查并报主管部门备案;(五)工程变更洽商一致后,由施工单位以书面形式明确变更内容,监理单位对工程变更引起的合同工期、质量、进度、造价等要素进行审核,并提出书面意见报建设单位;(六)建设单位根据工程变更价款的金额,按规定的权限对工程变更进行确认。
工程建设项目变更管理暂行办法第一条为了进一步规范政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
- 1 -不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在 50 万元以上(不含 50 万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章” 方为有效。

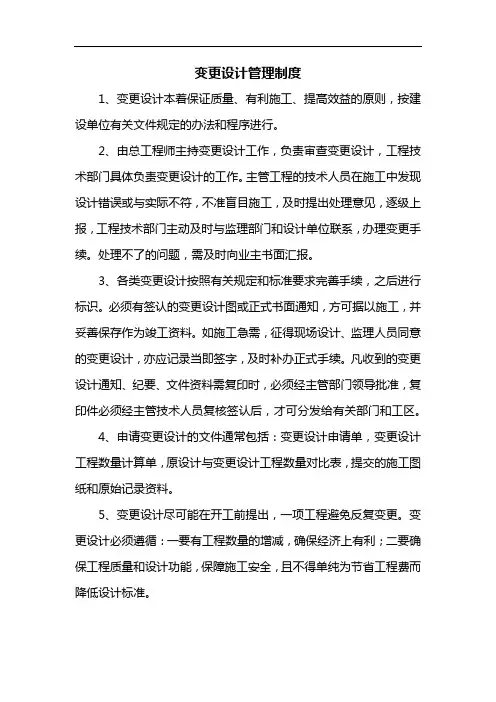

变更设计管理制度
1、变更设计本着保证质量、有利施工、提高效益的原则,按建设单位有关文件规定的办法和程序进行。
2、由总工程师主持变更设计工作,负责审查变更设计,工程技术部门具体负责变更设计的工作。
主管工程的技术人员在施工中发现设计错误或与实际不符,不准盲目施工,及时提出处理意见,逐级上报,工程技术部门主动及时与监理部门和设计单位联系,办理变更手续。
处理不了的问题,需及时向业主书面汇报。
3、各类变更设计按照有关规定和标准要求完善手续,之后进行标识。
必须有签认的变更设计图或正式书面通知,方可据以施工,并妥善保存作为竣工资料。
如施工急需,征得现场设计、监理人员同意的变更设计,亦应记录当即签字,及时补办正式手续。
凡收到的变更设计通知、纪要、文件资料需复印时,必须经主管部门领导批准,复印件必须经主管技术人员复核签认后,才可分发给有关部门和工区。
4、申请变更设计的文件通常包括:变更设计申请单,变更设计工程数量计算单,原设计与变更设计工程数量对比表,提交的施工图纸和原始记录资料。
5、变更设计尽可能在开工前提出,一项工程避免反复变更。
变更设计必须遵循:一要有工程数量的增减,确保经济上有利;二要确保工程质量和设计功能,保障施工安全,且不得单纯为节省工程费而降低设计标准。
工程变更管理办法(试行)建设单位第一节总则一、为规范工程变更管理,加强建设单位(以下简称贵安建投公司)项目工程变更及施工图设计的优化、完善工作,创建优质工程,控制工程造价,确保工程质量和工程安全,保护生态环境,顺利完成建设任务,结合工程的实际情况,制定本办法。
二、贵安建投公司所有组织实施的市政道路项目、公建配套项目、贵安建投公司所代建项目以及自有开发等项目,均适用本办法。
三、设计文件是工程项目建设和施工的主要依据,设计文件一经批准,不得随意更改;工程变更原则上以0#台帐所对应的施工设计图纸为准。
0#台帐建立原则上以施工单位进场后设计单位发放的无重大变化的设计图纸为依据计算。
根据市政工程建设的特点,可以分阶段建立0#台帐。
四、工程变更必须坚持高度负责精神与严格科学管理的态度,在不降低原设计标准和确保工程质量的前提下,对于降低工程造价,节省用地,维护生态环境,加快施工进度等方面有显著作用时,应考虑优化设计。
第二节工程变更的条件一、凡符合下列条件之一者,可申请工程变更:1、因规划调整及方案优化的原因引起的,工程变更需附相关会议纪要或批复文件、图纸等;2、因地质变化原因引起的;3、因不可预见因素引起的;4、设计明显错误、遗漏或违反技术标准及技术规范;5、在保持原设计技术标准的前提下,通过工程变更可降低投资或节省用地;6、在保持原设计技术标准的前提下,通过工程变更不增加投资或投资增加不多,能解决特殊技术问题或对缩短工期效果明显,或保护生态环境效果显著;7、设计图纸与实际施工现场不相符合的;8、设计调查不详或施工中因自然条件(地质、水文、料场、材料等)发生变化;9、由于路网、管网、水利、文物、环保、保通等方面的不可预见因素而必须变更原设计方案;10、在不增加投资的情况下,便于采用由技术管理部门鉴定的新技术、新材料、新工艺、新设备,有利于提高工程质量标准,提高工效和促进技术进步;11、经人民政府或上级主管部门批准,为满足某种功能需要而新增的工程或要求扩大建设规模等;12、其他特殊情况。
市政建设工程变更管理办法为规范市政建设工程变更程序,及时正确地处理在施工过程中的各种变更,保障建设资金合理有效地使用,促进建设项目管理和提高投资效益,确保实现“三高三化三精”的工作目标,特制定本办法。
一、工程变更内容1、工程变更包括设计变更和其他变更2、设计变更主要包括以下几方面:①更改工程设计有关部分的标高、基线、位置和尺寸;②增减合同中约定的工程量;③其他有关工程变更需要的附加工作。
3、其他变更是指合同履行中发包人要求变更工程质量标准及发生其他实质性的变更。
二、工程变更原则1、工程变更必须遵守国家制定的技术标准和设计规范、符合规划设计要求。
2、工程变更必须坚持高度负责的精神与严肃的科学态度,尊重施工图设计,保持设计文件的稳定性和完整性。
在确保工程质量和技术标准的前提下,在控制工程造价、加快工程进度及加强工程管理等方面有显著效果时,可考虑对施工图设计及施工内容进行优化变更。
3、工程变更可以由建设方提出,也可以由监理单位、设计单位或施工单位提出书面的变更要求和建议,报业主审核批准,由业主授权监理单位发出工程变更指令。
4、对未经批准的工程变更,一律不得实施、不得办理工程支付。
5、对涉及工程价款的变更,承包人应按相关规定及合同约定及时提出或申报,办理相关签证手续。
三、工程变更条件1、凡符合下列条件之一者,可进行工程变更:①保持原设计标准质量,可降低投资或节省土地。
②保持原设计标准质量,不增加投资或增加投资不多,能解决特殊的技术问题,或对缩短工期效果明显。
③由于水利、文物、城建、环保、土质、供水、供电等方面的原因或其他不可预见因素,必须变更设计方案。
④不增加投资或增加投资不多,有利于改善建设工程使用功能、景观、提高使用寿命或节省工程的维修、养护费用。
⑤在基本不增加投资的情况下,便于采用新技术、新材料、设备,有利于提高工程质量标准、提高功效和增进技术进步。
⑥由于工期紧张,为加快工程进度,在保证工程设计标准的前提下而采取的相关措施。
XX工业园建设投资有限公司建设工程变更管理办法(修订稿)第一章总则第一条为加强工程变更管理,确保工程质量,合理控制工程造价,根据国家、重庆市有关法律法规、《重庆两江工业开发区政府投资项目暂行管理办法》(渝两江管发[2010]19号)和《重庆两江新区开发投资集团有限公司建设工程变更管理办法(修订稿)》,结合鱼复工业园实际情况,制定本办法。
第二条重庆两江新区鱼复工业园建设投资有限公司作为业主的建设工程,适用本办法。
第三条本办法所指的变更,是指根据建设工程规划调整、建设工程业主的新要求、设计与现场实际情况不符、施工环境变化等作出的修改或调整。
第四条建设工程应当严格按图施工,原则上不得变更。
确需变更的,在遵循科学、合理、真实、经济和及时的原则下,按程序审批。
第五条分部分项工程原则上只能变更一次,无特殊理由不得进行多次变更。
同一位置的正负变更应当一次性办理,不得以任何方式将工程变更事项化整为零、规避监管。
第六条有以下情形之一的,可以进行建设工程变更:(一)设计文件中存在错、漏、缺或不完善;(二)由于规划调整引起的设计方案的调整;(三)施工现场因地质、水文、地形等自然条件与设计图不符,按原设计难以实施;(四)有利于农田、水利、工矿建设、地方交通、环境保护及文物保护;(五)国家颁布新的技术标准和设计规范以及行政主管部门对工程建设提出了新的技术要求;(六)应用先进的技术能节省投资、缩短工期;(七)由于施工范围变更以及施工变更;(八)建设工程业主的其他新要求。
第二章变更小组第七条变更小组组成(一)组长:彭钧;副组长:岳健康、蒋佳;组员及成员部门:竞争性比选、造价控制小组成员及相关专家。
(二)各部门职责:1、业主建管部、市政管理部:负责现场变更办公会的召开,并对变更方案进行初审,出具《工程变更方案现场办公会会议纪要》。
2、业主发展规划部:负责审核新增单价、抽取专家、组织专家评审会并出具《变更小组工程变更方案专题会议纪要》第八条变更组会议(一)50万元以内变更由业主建管部、市政管理部根据变更具体情况组织现场变更方案办公会并出具《工程变更方案现场办公会会议纪要》;业主发展规划部根据《工程变更方案现场办公会会议纪要》在工程变更专家库中抽取相应专业的专家,组织变更小组工程变更方案专题会,并出具《变更小组工程变更方案专题会议纪要》;业主建管部、市政管理部根据《变更小组工程变更方案专题会议纪要》拟定议题报园区管委会办公会审定。
工程建设项目变更管理暂行办法第一条为了进一步规范政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在50万元以上(不含50万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章”方为有效。
工程变更管理办法(2013年月日起试行)第一章总则第一条为切实做好市政基础设施建设项目的投资管理,加强建设成本控制,针对工程中发生的工程变更,特制定本办法。
第二条本办法适用于长春市政府投资建设项目管理中心管理范围内的项目在工程实施过程中所发生的工程变更。
工程变更是指对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
工程变更包含由于设计工作本身的漏项、错误或其它原因而修改、补充原设计的技术资料.第二章工程变更管理原则第三条鼓励优化设计、施工方案以提高工程质量、缩短工期、节约工程成本,符合国家有关强制性标准及技术规范,符合工程质量和使用功能要求,符合环境保护要求。
第四条实行审批制,严禁未经批准或无正当理由自行变更的行为。
严禁利用工程变更提高设计标准、改变功能、降低安全储备、延长工期、扩大规模、增加工程造价。
变更原因必须充分、合理,内容详实、准确。
如果由施工单位提出变更,工程变更联络单(表C02)后附工程造价,作为暂估价;设计单位提出变更,在变更文件后附工程变更造价,作为暂估价。
关于房建项目,由项目管理公司综合考虑控制工程投资额,如出现投资额超概算现象需及时提出.设计单位进行工程变更时需考虑控制变更造价。
工程变更相关费用按照招投标文件的合同内容或其它有效文件进行核定,最终以财政、审计部门审定额为准。
第三章工程变更分类第五条工程变更分类(一)一类变更。
对合同中经政府批准的建设规模、技术标准、主要结构及重大设计方案等方面做出的工程变更,或累计工程变更核增(减)费用大于主体工程造价3%或大于10万元的工程变更均属重大工程变更,即一类变更。
(二)二类变更。
累计工程变更核增(减)费用小于主体工程造价3%且小于10万元的工程变更属二类变更。
(三)特殊变更.因特殊原因、应急情况及非施工单位原因造成的工程总工期比合同工期拖延或提前所引起费用增减属特殊变更,应按合同约定执行。
第四章工程变更审批原则第六条工程变更审批实行事前控制、事后监督的动态管理。
工程设计变更管理制度一、制度目的和依据工程设计变更管理制度(以下简称变更管理制度)的目的在于规范工程设计变更的程序和流程,确保设计变更合理、可行、及时、完整及有效控制设计变更的范围和影响。
本制度依据《建设工程设计质量管理条例》、《建筑工程设计管理办法》等相关法律法规,制定可行的规定。
二、适用范围本制度适用于所有工程设计变更管理活动,包括但不限于工程设计方案、施工图设计变更等。
三、工程设计变更管理流程1.设计变更提出1.1 当设计单位或业主方对工程设计提出变更时,应提交书面变更申请,包括设计变更的原因、内容、影响分析等相关资料。
1.2 设计单位应在接到变更申请后,组织专业技术人员对变更的必要性进行评估和分析,并形成初步意见。
2.设计变更评审2.1 设计单位将初步意见提交给业主方,并进行沟通和确认。
2.2 设计单位组织相关专业技术人员进行设计变更评审,包括对变更内容的技术可行性、影响分析等进行评估。
2.3 设计单位将评审结果提交给业主方,业主方审查并决定是否通过变更。
3.设计变更实施3.1 设计单位经过业主方确认变更后,应立即通知相关人员进行设计文件的修改,并确保相关设计人员理解和遵守变更内容。
3.2 设计单位应与监理单位、施工单位等相关方进行沟通,确保设计变更的顺利实施。
3.3 设计单位应及时更新变更后的设计文件,并将变更后的文件提交给相关单位备案和存档。
4.设计变更追踪4.1 设计单位应建立设计变更管理台账,记录设计变更的整个过程,包括申请、评审、实施等环节的情况。
4.2 设计单位应进一步分析设计变更的原因和后果,不断总结经验教训,为今后的工程设计提供参考。
四、设计变更管理的注意事项1.设计变更应尽量避免对工程造成重大影响,确保工程设计整体的合理性和系统性。
2.设计单位应严格按照变更管理流程操作,遵守相关规定,确保设计变更程序的合法性和有效性。
3.设计单位应加强与业主方、监理单位、施工单位等相关方的沟通和协调,确保设计变更的顺利实施。
工程变更设计管理办法一、总则为了加强工程建设项目的变更设计管理,规范变更设计程序,保证工程质量、进度和投资控制,特制定本办法。
本办法适用于各类工程建设项目,包括但不限于建筑工程、市政工程、道路桥梁工程、水利工程等。
二、变更设计的定义和分类(一)变更设计的定义工程变更设计是指在工程项目实施过程中,对已批准的设计文件进行修改、完善或补充。
(二)变更设计的分类1、重大变更设计:指涉及工程规模、技术标准、建设方案等重大改变,可能对工程质量、安全、投资和进度产生重大影响的变更。
2、一般变更设计:指在不改变工程规模、技术标准和建设方案的前提下,对工程局部进行的调整和优化。
三、变更设计的原则1、必要性原则:变更设计必须是为了满足工程实际需要,解决施工中出现的问题或优化工程设计。
2、科学性原则:变更设计应经过充分的技术论证和经济分析,确保变更方案的科学性和合理性。
3、合法性原则:变更设计应符合国家法律法规、行业规范和合同约定。
4、及时性原则:变更设计应及时提出、及时审批和及时实施,避免影响工程进度。
四、变更设计的提出1、施工单位在施工过程中发现设计存在问题或需要进行变更,应填写《工程变更设计申请表》,并附上相关的证明材料,如现场照片、测量数据等,向监理单位提出变更申请。
2、监理单位对施工单位提出的变更申请进行审核,审核同意后报建设单位。
3、建设单位组织相关部门和单位对变更申请进行审查,必要时邀请专家进行论证。
4、设计单位根据建设单位的要求,对变更申请进行研究和设计,提出变更设计方案。
五、变更设计的审批(一)重大变更设计的审批1、设计单位提出重大变更设计方案后,建设单位应组织专家进行评审,并征求相关部门的意见。
2、建设单位将评审通过的变更设计方案报上级主管部门审批。
3、上级主管部门审批同意后,建设单位下达变更设计通知,方可实施变更。
(二)一般变更设计的审批1、设计单位提出一般变更设计方案后,建设单位组织相关部门和单位进行审查。
工程变更管理办法(2018版)精品文档XXX工程变更管理办法(2018版)第一章总则第一条为加强工程建设管理,规范工程变更行为,保证工程质量、投资,根据《厦门市财政性投融资建设项目预决算管理办法实施办法》(厦财建[2013]117号)、《XXX关于进一步优化市级政府投资基建项目工作流程的通知》(厦财建[2016]36号)、《XXX关于进一步强化市级财政投融资项目投资管理的补充通知》(XXX[2017]690号)等文件精神,结合公司实际情况对《XXX工程变更管理办法》(XXX[2014]255号)进行修订。
第二条本办法所称工程变更是指自工程开标之日起至工程合同结算前,对已批准的施工图设计文件、招标工程量清单所做的修改、完善和调整的行为。
第三条工程变更应符合国家有关工程技术标准和规范要求,符合工程质量、安全和使用功能的要求,符合环境保护、节约用地的要求,并有利于节约投资、加快施工进度。
各参建单位应在深入调查、充分论证的基础上提出,避免在同一工点发生二次变更。
第四条本办法合用于公司代建的各类财务性投融资项目工程主体的变更。
因工程主体变更引起的水保、环保、规划、用地、用海等发生严重变化的,应依照相关规定履行响应变更报批手续。
公司自营项目可参照本办法履行。
.精品文档第二章职责与分工第五条工程变更实行业主项目部负责制,工程建设管理部、总工办、工程管理部参与审核,公司领导根据权限审批。
(一)业主项目部负责构造工程变更方案的论证、审核、报批(或审批)等工作,催促承包人落实工程变更方案,做好工程变更的汇总工作。
(二)工程建设管理部参与复杂工程或重要工程的变更方案审核,审查工程变更手续履行情况,抽查工程变更的执行情况,并将检查结果纳入业主项目部年度绩效考核。
(三)总工办参与庞大的工程变更或重要的工程变更的方案审核,辅佐业主项目部做好工程设计方案变更的报批工作,辅佐业主项目部对接市发改委。
(四)工程管理部参与工程变更方案论证与变更施工图审查,负责审核工程变更预算,审核工程变更审批手续的履行情况,抽查工程变更的执行情况,并将检查结果纳入工程建设管理部和业主项目部的年度绩效考核,协助业主项目部办理工程变更预算的报批工作,协助业主项目部对接主管部门和市财政审核中心。
工程变更洽商管理办法一、工程变更的一般规定1、工程变更是指在项目工程建设中发生的与施工图纸和合同项目有关的工程结构形式、数量、质量以及标准方面的变动以及合同工作内容的变化。
2、工程变更的申报、审查、批准等过程与依据文件,均必须是有效的书面文件,并按工程承包合同文件规定的程序进行。
监理审核后的变更签证必须在3日内报北京市公联公路联络线有限责任公司(以下简称业主)审查,未经业主审查批准的变更为无效变更文件。
二、变更的范围和内容1、在履行合同过程中,工程变更应按照合同相关约定执行。
合同中没有明确约定的,监理单位可根据工程的需要经业主同意指示施工单位进行以下各种类型的变更,没有业主、监理单位书面指示,施工单位不得擅自进行变更项目的施工。
(1)增加或减少合同中任何一项工作内容;(2)取消合同中任何一项工作(但被取消的工作不能转由建设单位或其他施工单位实施);(3)改变合同中任何一项工作的标准或性质;(4)更改工程建筑物的形式、基线、标高、位置和尺寸;(5)改变合同中任何一项工程的完工日期或改变已批准的施工顺序;(6)进行工程完工需要的附加工作;(7)进行工程施工必须的附属工程项目施工2、变更项目价格:变更项目未引起工程施工组织和进度计划发生实质性变动和不影响其原定的价格时,不予调整该项目的单价和合价。
对于造成工程价格和进度实质性变化的变更,按照合同约定进行处理。
三、变更的分类1、设计变更:施工详图的局部修改即分部、分项工程细部结构及局部布置的改变,,一般质量标准和技术要求的变更等;2、条件变更:由于施工地质、水文条件、施工场平、道路、水电供应等施工条件变化及社会环境、经济环境变化而导致的工程变更;由于施工条件变化引起的合同变更,应在合同实施过程中随时提出,报监理、业主审核批准,其变更要求或建议应包括以下内容:(1)变更的原因和依据;(2)变更的内容及范围;(3)变更引起的工程量增加或减少以及合同工期的延长或提前;(4)变更导致工程量的变化是否符合设计或规范要求;(5)变更引起工程造价的增加或减少;(6)为审查所必须提交的附图、计算资料和其它支持资料等。
市政建设工程变更管理办法为规范市政建设工程变更程序,及时正确地处理在施工过程中的各种变更,保障建设资金合理有效地使用,促进建设项目管理和提高投资效益,确保实现“三高三化三精”的工作目标,特制定本办法。
一、工程变更内容1、工程变更包括设计变更和其他变更2、设计变更主要包括以下几方面:①更改工程设计有关部分的标高、基线、位置和尺寸;②增减合同中约定的工程量;③其他有关工程变更需要的附加工作。
3、其他变更是指合同履行中发包人要求变更工程质量标准及发生其他实质性的变更。
二、工程变更原则1、工程变更必须遵守国家制定的技术标准和设计规范、符合规划设计要求。
2、工程变更必须坚持高度负责的精神与严肃的科学态度,尊重施工图设计,保持设计文件的稳定性和完整性。
在确保工程质量和技术标准的前提下,在控制工程造价、加快工程进度及加强工程管理等方面有显著效果时,可考虑对施工图设计及施工内容进行优化变更。
3、工程变更可以由建设方提出,也可以由监理单位、设计单位或施工单位提出书面的变更要求和建议,报业主审核批准,由业主授权监理单位发出工程变更指令。
4、对未经批准的工程变更,一律不得实施、不得办理工程支付。
5、对涉及工程价款的变更,承包人应按相关规定及合同约定及时提出或申报,办理相关签证手续。
三、工程变更条件1、凡符合下列条件之一者,可进行工程变更:①保持原设计标准质量,可降低投资或节省土地。
②保持原设计标准质量,不增加投资或增加投资不多,能解决特殊的技术问题,或对缩短工期效果明显。
③由于水利、文物、城建、环保、土质、供水、供电等方面的原因或其他不可预见因素,必须变更设计方案。
④不增加投资或增加投资不多,有利于改善建设工程使用功能、景观、提高使用寿命或节省工程的维修、养护费用。
⑤在基本不增加投资的情况下,便于采用新技术、新材料、设备,有利于提高工程质量标准、提高功效和增进技术进步。
⑥由于工期紧张,为加快工程进度,在保证工程设计标准的前提下而采取的相关措施。
天津市市政公用和交通政府投资项目工程变更管理办法为贯彻落实《市委规划建设交通工委、市建设交通委、市规划局关于印发<防止工程建设浪费有关规定>的通知》(津党建〔2 013〕75号)精神,规范工程变更管理,有效控制工程造价,防止工程浪费,根据《天津市交通和市政公用基础设施政府投资项目建设成本控制管理办法》(津政发〔2011〕6号),结合我市实际,制定本办法。
一、本办法所称工程变更,是指项目初步设计批准至竣工验收交付使用期间,各参建方对已批准的初步设计文件、技术文件、施工图设计文件进行的修改和完善。
二、工程变更管理应当严格按照“先审查、后变更,先变更、后施工”的原则,履行审查程序,核定变更金额。
工程变更实行一事一报,未经备案或审批的工程变更一律不予认可,审核后的变更作为调整初步设计概算的依据。
三、市建设交通委负责我市市政公用和交通政府投资项目工程变更的管理,委托市政公用和综合交通建设项目投资评审中心(以下简称评审中心)负责日常工作。
四、工程变更分为重大变更、一般变更。
(一)符合下列情形之一的属于重大变更:1、建设地点、建设内容、建设规模、设计标准、工艺技术等发生改变的;2、建筑外观、建筑功能布局等发生改变的;3、结构形式发生改变或影响结构安全的;4、对质量和工期有较大影响的;5、超过批准的初步设计概算的;6、变更金额在500万元以上或超过合同金额10%以上的;7、市级行政主管部门认定的重大变更。
(二)一般变更按照限额分类管理。
1、符合下列情形之一的属于限额内一般变更:(1)施工合同500万元以下的项目,投资变更3%(含3%)以下的;(2)施工合同500万元(含500万元)以上、2000万元以下的项目,投资变更2%(含2%)以下的;(3)施工合同2000万元(含2000万元)以上、5000万元以下的项目,投资变更1%(含1%)以下的;(4)施工合同5000万元(含5000万元)以上的项目,投资变更0.5%(含0.5%)以下的。
工程建设设计变更管理制度一、总则为规范工程建设设计变更的管理,提高设计变更处理的效率和质量,保障工程建设的顺利进行,制定本制度。
二、适用范围本制度适用于公司所有工程建设项目的设计阶段。
三、工程设计变更的定义工程设计变更是指在设计阶段由于工程建设的需要而对设计内容、图纸或方案进行调整和修改的行为。
四、设计变更的分类根据变更的性质和影响程度,设计变更可分为主观设计变更和客观设计变更。
主观设计变更是指设计方案变更或设计要求变更等。
客观设计变更是指由于客观原因引起的设计变更,如工程要素的变化、规划调整等。
五、设计变更的流程1. 设计变更的发起设计变更的发起可以由业主方、设计单位或施工单位提出。
发起设计变更需提供详细的变更内容及理由,并在相关文件中加盖申请人的签章。
2. 设计变更的审核设计变更的审核由设计单位负责,审核内容包括变更的必要性、合理性、影响范围等。
设计单位应在三个工作日内完成审核,并出具审核意见。
3. 设计变更的确认设计变更经审核合格后,由业主方与设计单位签订设计变更确认书,明确变更内容、变更费用、工期变更等事项。
4. 设计变更的实施设计变更实施由设计单位和施工单位共同完成,确保实施过程中不影响工程的正常进行,并保证设计变更的质量和安全性。
5. 设计变更的验收设计变更完成后,由设计单位进行验收,确认设计变更符合相关标准和规范要求。
6. 设计变更的归档设计单位应将设计变更相关文件进行归档保存,供后期查询和备案使用。
六、设计变更的管理要求1. 严格按照设计变更管理流程办理,确保设计变更的合理性和科学性。
2. 设计变更需经过设计单位审核确认后方可实施,不得擅自改变设计内容。
3. 设计变更过程需及时记录和备案,确保设计变更过程的透明和可追溯性。
4. 设计变更费用应合理确定,并经相关部门审批后实施。
5. 设计变更需遵守相关法律法规和质量标准,确保设计变更的安全性和可靠性。
七、责任与处罚对于违反设计变更管理制度的单位或个人,将按照公司相关制度进行处罚,并追究其法律责任。
市政工程变更管理制度第一章总则第一条为了规范市政工程变更管理行为,促进市政工程项目的有序进行和有效实施,根据相关法律法规,制定本制度。
第二条本制度适用于在本市范围内进行的各类市政工程项目,包括但不限于道路建设、桥梁建设、给水排水工程、公共建筑等项目。
第三条市政工程变更指对原设计方案、合同约定等基础文件的修改或调整,包括但不限于设计变更、工程规模变更、材料变更等内容。
第四条市政工程变更应当符合法律法规规定,符合相关技术标准要求,保证工程质量和安全,确保项目进度和成本控制,实现项目的预期目标。
第五条工程变更的发起人应当提供必要的变更依据和理由,并经相关部门批准后方可实施变更工作。
第六条市政工程变更项目按照相应程序审批后,应当及时向监理单位和业主单位报备,保证项目信息透明和一致性。
第七条不得私自擅自变更市政工程项目,否则将追究相关责任人的法律责任。
第二章变更管理流程第八条市政工程变更应当按照统一的变更管理流程进行,主要包括变更申请、评审批准、实施监督等环节。
第九条变更申请:工程变更的发起人应当向项目管理单位提交变更申请,包括变更理由、变更内容、变更影响分析等必要材料,项目管理单位应当及时召开评审会议,对变更申请进行审查,并填写变更评审表。
第十条评审批准:变更评审会议应当由项目管理单位组织,邀请相关专家和监理单位参与,根据变更内容、影响分析等情况进行综合评估,审定变更申请是否合理,如果变更申请合理,应当填写变更审批表,并提交批准机构审批。
第十一条实施监督:项目管理单位应当根据变更批准内容,组织施工单位进行工程变更的实施,同时监理单位应当加强对变更工作的监督,确保工程变更的质量和安全。
第三章变更管理注意事项第十二条工程变更的费用由发起变更的一方承担,如变更费用超出原合同金额的,应当另行协商确定支付方式。
第十三条工程变更应当及时纳入工程款的管理,避免对工程款造成浪费和滞留。
第十四条工程变更的实施应当及时通知相关参与方,确保变更工作的协调衔接。
工程设计变更管理办法市政建设工程变更管理办法
**市**区市政建设工程变更管理办法( 试行 ) 为规范“**区市政建设工程所有工程的变更程序,及时正确地处理在施工过程中的各种变更,保障建设资金合理有效地使用,促进建设项目管理和提高投资效益,确保实现“工程优质、干部优秀”的工作目标,特制定本办法。
1、工程变更内容 1、工程变更包括设计变更和其他变更
2、设计变更主要包括以下几方面:①更改工程设计有关部分的标高、基线、位置和尺寸;②增减合同中约定的工程量;③改变有关工程的施工时间**序;④其他有关工程变更需要的附加工作。
3、其他变更是指合同履行中发包人要求变更工程质量标准及发生其他实质性的变更。
二、工程变更原则 1、工程变更必须遵守国家制定的技术标准和设计规范、符合规划设计要求。
2、工程变更必须坚持高度负责的精神与严肃的科学态度,尊重施工图设计,保持设计文件的稳定性和完整性。
在确保工程质量和技术标准的前提下,在控制工程造价、加快工程进度及加强工程管理等
方面有显著效果时,可考虑对施工图设计及施工内容进行优化变更。
3、变更指示只能由监理人发出,变更指示应说明变更目的、范围、变更内容以及变更的工程量及其进度和技术要求,并附有关图纸和文件,承包人收到变更指示后,应按变更指示进行变更工作。
4、对未经批准的工程变更,一律不得实施、不得办理工程支付。
5、对涉及工程价款的变更,承包人应按相关规定及合同约定及时提出或申报,办理相关签证手续。
三、工程变更条件 1、凡符合下列条件之一者,可进行工程变更:①保持原设计标准质量,可降低投资或节省土地。
②保持原设计标准质量,不增加投资或增加投资不多,能解决特殊的技术问题,或对缩短工期效果明显。
③由于水利、工矿、文物、城建、环保、土质、供水、供电等方面的原因或其他不可预见因素,必须变更设计方案。
④不增加投资或增加投资不多,有利于改善建设工程使用功能、路容、景观、提高使用寿命或节省工程的维修、养护费用。
⑤在基本不增加投资的情况下,便于采用新技术、新材料、设备,有利于提高工程质量标准、提高功效和增进技术进步。
⑥由于工期紧张,为加快工程进度,在保证工程设计标准的前提下而采取的相关措施。
⑦当施工图设计与现场情况不符时,为符合现场情况而进行变更设计⑧施工图设计差、错、漏、设计明显不合理及进行的优化设计。
2、其他特殊情况。
四、工程变更权限与职责 1、工程变更均以书面形式进行,各工程咨询单位、涉及的局相关科室参与,实行三级管理制度,局纪委跟踪监督,其中由区纪委派驻纪检组的项目由纪检组跟踪监督。
(1)单项变更估价在1万元(含本数)以下的,按法律法规等规定办理变更手续,由项目现场负责人负责;单项变更造价在1万元-5万元之间的,由项目负责人召集工程相关中介机构、局相关科室研究拿出初步意见后提请局项目分管领导决定是否变更, 并办理变更
手续。
单项变更造价在5万元以上的,由局项目分管领导召集工程相关中介机构、局相关科室负责人、纪委(纪检组)研究拿出初步意见后提请局 ___决定是否变更, 并办理变更手续。
②在特殊情况下,经项目负责人汇报相关领导同意,可先行变更后再履行上述相关程序,由项目现场负责人在规定时间内负责及时补办相关手续,同时应附情况说明。
2、建设项目现场负责人、承包人、设计单位、监理单位、审计单位除应履行相关规定及合同约定的职责以外,应注意以下事项:①项目现场负责人:应按上述程序及时履行相关变更手续,否则追究责任。
②承包人:在施工过程中,发现需要变更内容的须及时向监理申请,不得擅自变更,否则不予计量,不予支付工程款。
③设计单位:应确保工程变更满足建设工程的使用功能要求,并做到及时、合理。
④监理单位:对建设方提出或下发的变更内容,督促承包人遵照执行;发现承包人擅自变更的应及时制止,且上报项目负责人。
⑤审计单位:对工程中报审的工程变更应跟踪确认,发现有问题的及时上报项目负责人及区审计局;发现承包人擅自变更的,应及时上报项目负责人。
五、附则 1、本办法适用于**区建设局承担建设任务的所有市政工程,凡 **区建设局承担建设任务的市政工程的各种变更,必须严格按照本办法执行。
2、本办法由**区建设局负责解释。
3、本办法自xx年3月1日起施行。
二oo九年三月抄送:区纪委、区项目投资管理办公室、财政局、审计局 1 /
模板,内容仅供参考。
