建筑工程设计变更管理办法
- 格式:doc
- 大小:43.50 KB
- 文档页数:13

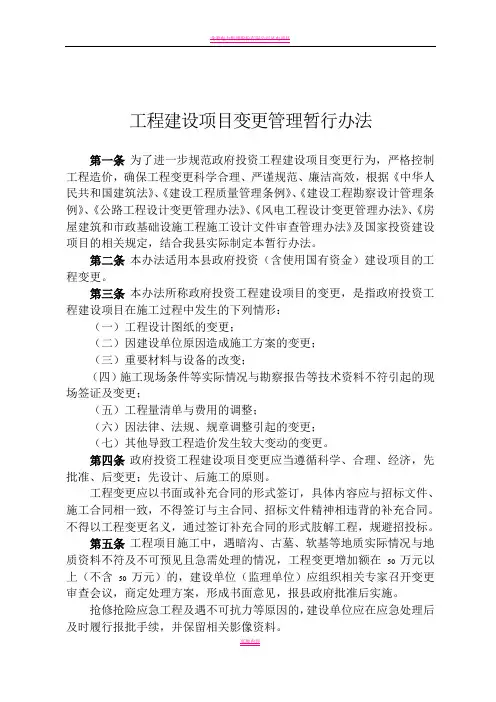

工程建设项目变更管理暂行办法第一条为了进一步规范政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在50万元以上(不含50万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章”方为有效。
成都市建筑工程施工图审查合格后的勘察设计变更管理办法第一条为加强建筑工程勘察设计质量监督与管理,切实贯彻执行工程建设标准强制性条文,保护国家财产和人民生命安全,维护社会公众利益,根据《建设工程勘察设计管理条例》、《四川省建设工程勘察设计管理条例》等法规的规定,结合我市实际,制定本办法。
第二条本办法所称勘察设计变更,是指建筑工程在建设过程中对审查合格后的工程勘察报告、施工图设计文件的修改。
第三条勘察设计一经审查合格,对涉及工程建设标准强制性条文,涉及公共利益、公众安全,涉及建筑物的稳定性和安全性的内容,任何单位和个人均不得擅自修改。
如确需对建筑工程勘察、设计中涉及上述内容进行变更,建设单位应当委托原勘察设计单位按有关规定和标准进行变更勘察设计,并依据本办法重新报原审批部门和审查机构审查合格后,方可进行施工。
第四条对已经审查合格的勘察设计进行变更时,凡涉及工程建设标准强制性条文以及进行下列变更时,均应视为重大变更,必须向原审批部门和审查机构重新报审:(一)岩土工程勘察报告1、更改地质时代、地貌单元及重新划分岩土分层;2、修改或提供新的有关岩土层的物理力学指标;3、施工时发现与勘察报告不相符,需进行的工程勘察补勘或施工勘察;4、施工时发现或因施工造成的不良地质作用影响场地稳定性而进行的补勘;5、设计文件在建筑规模、平面形状和尺寸、结构的抗震设防等级、结构体系、荷重、基础形式、基础埋深等方面的重大变更,造成原勘察报告不能满足要求时而进行的补充勘察工作。
(二)施工图设计文件1、建筑(1)改变建筑规模(如:改变建筑基地面积及范围、增减层数及建筑面积),改变建筑标准(如:增减中央空调系统等);(2)改变层高、建筑总高度;(3)改变建筑物的使用性质;(4)改变建筑平面形状和外形尺寸,改变建筑内部的平面布局、主要功能空间布局和尺寸;(5)改变建筑外立面色彩、风格;(6)改变建筑的墙体材料、装修材料、防水材料、保温隔热材料及保温系统、门窗材料或构造措施从而使建筑物的消防安全、节能性能等主要功能发生变化的;(7)改变建筑造型,并涉及主体结构的改变;(8)增加或减少楼梯的数量和形式、电梯的数量;(9)增加或减少门窗数量与尺寸;(10)改变消防设施、消防分区、疏散通道等。

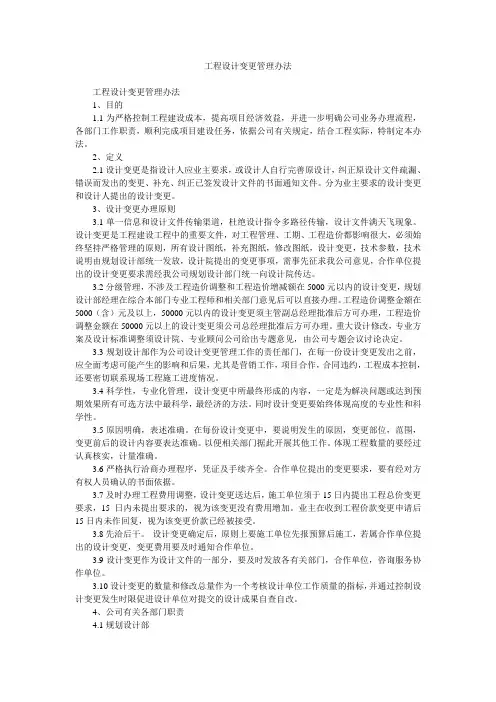

工程设计变更管理办法工程设计变更管理办法1、目的1.1为严格控制工程建设成本,提高项目经济效益,并进一步明确公司业务办理流程,各部门工作职责,顺利完成项目建设任务,依据公司有关规定,结合工程实际,特制定本办法。
2、定义2.1设计变更是指设计人应业主要求,或设计人自行完善原设计,纠正原设计文件疏漏、错误而发出的变更、补充、纠正已签发设计文件的书面通知文件。
分为业主要求的设计变更和设计人提出的设计变更。
3、设计变更办理原则3.1单一信息和设计文件传输渠道,杜绝设计指令多路径传输,设计文件满天飞现象。
设计变更是工程建设工程中的重要文件,对工程管理、工期、工程造价都影响很大,必须始终坚持严格管理的原则,所有设计图纸,补充图纸,修改图纸,设计变更,技术参数,技术说明由规划设计部统一发放,设计院提出的变更事项,需事先征求我公司意见,合作单位提出的设计变更要求需经我公司规划设计部门统一向设计院传达。
3.2分级管理,不涉及工程造价调整和工程造价增减额在5000元以内的设计变更,规划设计部经理在综合本部门专业工程师和相关部门意见后可以直接办理。
工程造价调整金额在5000(含)元及以上,50000元以内的设计变更须主管副总经理批准后方可办理,工程造价调整金额在50000元以上的设计变更须公司总经理批准后方可办理。
重大设计修改,专业方案及设计标准调整须设计院、专业顾问公司给出专题意见,由公司专题会议讨论决定。
3.3规划设计部作为公司设计变更管理工作的责任部门,在每一份设计变更发出之前,应全面考虑可能产生的影响和后果,尤其是营销工作,项目合作,合同违约,工程成本控制,还要密切联系现场工程施工进度情况。
3.4科学性,专业化管理,设计变更中所最终形成的内容,一定是为解决问题或达到预期效果所有可选方法中最科学,最经济的方法。
同时设计变更要始终体现高度的专业性和科学性。
3.5原因明确,表述准确。
在每份设计变更中,要说明发生的原因,变更部位,范围,变更前后的设计内容要表达准确。
工程建设项目变更管理暂行办法第一条为了进一步规范政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
- 1 -不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在 50 万元以上(不含 50 万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章” 方为有效。

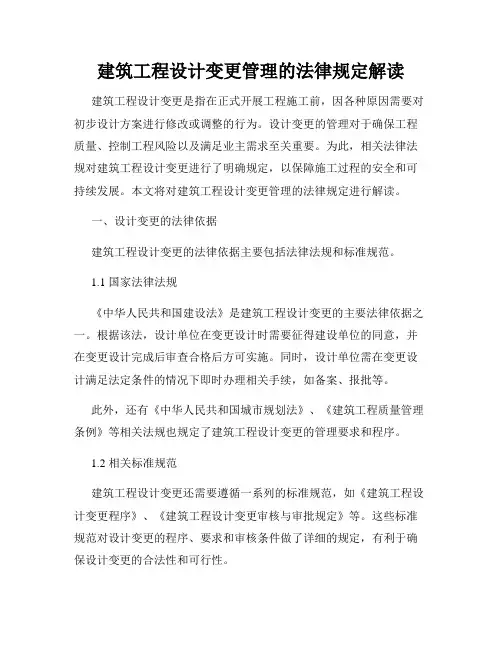

建筑工程设计变更管理的法律规定解读建筑工程设计变更是指在正式开展工程施工前,因各种原因需要对初步设计方案进行修改或调整的行为。
设计变更的管理对于确保工程质量、控制工程风险以及满足业主需求至关重要。
为此,相关法律法规对建筑工程设计变更进行了明确规定,以保障施工过程的安全和可持续发展。
本文将对建筑工程设计变更管理的法律规定进行解读。
一、设计变更的法律依据建筑工程设计变更的法律依据主要包括法律法规和标准规范。
1.1 国家法律法规《中华人民共和国建设法》是建筑工程设计变更的主要法律依据之一。
根据该法,设计单位在变更设计时需要征得建设单位的同意,并在变更设计完成后审查合格后方可实施。
同时,设计单位需在变更设计满足法定条件的情况下即时办理相关手续,如备案、报批等。
此外,还有《中华人民共和国城市规划法》、《建筑工程质量管理条例》等相关法规也规定了建筑工程设计变更的管理要求和程序。
1.2 相关标准规范建筑工程设计变更还需要遵循一系列的标准规范,如《建筑工程设计变更程序》、《建筑工程设计变更审核与审批规定》等。
这些标准规范对设计变更的程序、要求和审核条件做了详细的规定,有利于确保设计变更的合法性和可行性。
二、建筑工程设计变更的法律程序建筑工程设计变更的法律程序主要包括设计变更申请、审核、批准和备案。
具体程序如下:2.1 设计变更申请建设单位作为设计变更的申请人,需向设计单位提交书面设计变更申请,并提供充分的申请材料,如设计变更说明书、变更后的设计方案等。
申请材料应包括变更设计的必要性、合理性和变更后工程的安全性等内容。
2.2 设计变更审核设计单位收到变更申请后,将进行设计变更的审核。
审核内容主要包括变更设计的合法性、可行性和质量安全控制等方面。
设计单位可依法利用专家意见、技术论证和实地调研等方式进行审核,并出具审核意见。
2.3 设计变更批准设计变更审核通过后,设计单位将审核意见提交给建设单位,建设单位对审核意见进行审查并决定是否批准设计变更。

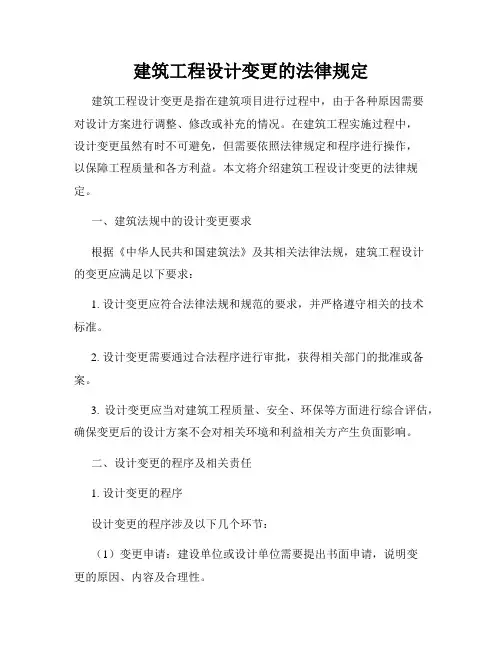

建筑工程设计变更的法律规定建筑工程设计变更是指在建筑项目进行过程中,由于各种原因需要对设计方案进行调整、修改或补充的情况。
在建筑工程实施过程中,设计变更虽然有时不可避免,但需要依照法律规定和程序进行操作,以保障工程质量和各方利益。
本文将介绍建筑工程设计变更的法律规定。
一、建筑法规中的设计变更要求根据《中华人民共和国建筑法》及其相关法律法规,建筑工程设计的变更应满足以下要求:1. 设计变更应符合法律法规和规范的要求,并严格遵守相关的技术标准。
2. 设计变更需要通过合法程序进行审批,获得相关部门的批准或备案。
3. 设计变更应当对建筑工程质量、安全、环保等方面进行综合评估,确保变更后的设计方案不会对相关环境和利益相关方产生负面影响。
二、设计变更的程序及相关责任1. 设计变更的程序设计变更的程序涉及以下几个环节:(1)变更申请:建设单位或设计单位需要提出书面申请,说明变更的原因、内容及合理性。
(2)评审审批:变更申请需要提交相关资料,经过设计审查、技术评审等程序,由相关部门进行审批或备案。
(3)变更设计:经过审批后,设计单位根据变更要求进行设计方案的调整、更新,形成变更设计。
(4)变更施工:经过设计变更后,需要进行相应的施工调整,确保新设计方案的质量和安全。
2. 相关责任在设计变更过程中,涉及到的相关责任主要有:(1)设计单位的责任:设计单位应当确保设计方案的合理性和可行性,并负责进行变更设计。
(2)建设单位的责任:建设单位需要负责申请变更、组织评审审批,并保证变更后的设计方案符合法律法规和技术标准。
(3)监理单位的责任:监理单位需要对设计变更进行监督和管理,确保变更过程合法、合规,并对变更后的施工进行监督。
三、设计变更的风险与控制设计变更虽然在一定程度上可以满足建设项目实际需求,但也存在一定的风险和挑战。
为了控制设计变更的风险,以下几点值得注意:1. 合理规划:在项目初期,应充分考虑各种因素,并制定合理的项目规划和设计方案,尽量减少后期可能出现的设计变更需求。

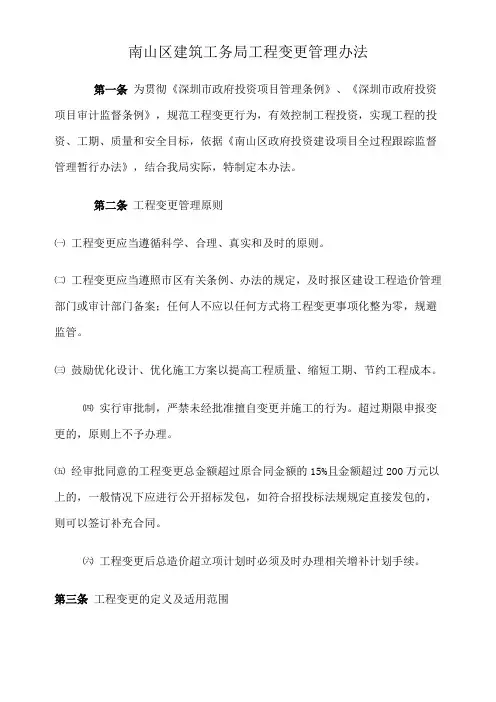

南山区建筑工务局工程变更管理办法第一条为贯彻《深圳市政府投资项目管理条例》、《深圳市政府投资项目审计监督条例》,规范工程变更行为,有效控制工程投资,实现工程的投资、工期、质量和安全目标,依据《南山区政府投资建设项目全过程跟踪监督管理暂行办法》,结合我局实际,特制定本办法。
第二条工程变更管理原则㈠工程变更应当遵循科学、合理、真实和及时的原则。
㈡工程变更应当遵照市区有关条例、办法的规定,及时报区建设工程造价管理部门或审计部门备案;任何人不应以任何方式将工程变更事项化整为零,规避监管。
㈢鼓励优化设计、优化施工方案以提高工程质量、缩短工期、节约工程成本。
㈣实行审批制,严禁未经批准擅自变更并施工的行为。
超过期限申报变更的,原则上不予办理。
㈤经审批同意的工程变更总金额超过原合同金额的15%且金额超过200万元以上的,一般情况下应进行公开招标发包,如符合招投标法规规定直接发包的,则可以签订补充合同。
㈥工程变更后总造价超立项计划时必须及时办理相关增补计划手续。
第三条工程变更的定义及适用范围㈠工程变更是指在工程项目实施过程中,按照合同约定的程序对部分或全部工程在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变。
㈡本办法适用范围:所有工程在合同签订后实施过程中所发生的工程变更,包括设计变更、特殊情况下发生的且不是由于施工单位原因造成的现场签证及其他原因引起的索赔等。
设计变更是指工程完成招标后,对比招标所用施工图纸,设计单位发出的所有的修改施工图(包括对施工图纸的修改、增补、废除、出新版图纸等)。
第四条工程变更对项目组编制施工图预算前准备工作的要求㈠编制施工图预算前,项目组应当组织设计、监理、预算编制单位认真核查施工图纸,确认:本次工程招标范围内施工图纸专业齐全,无缺项漏项;已完成施工图设计审查及使用管理单位的专业审查并有书面意见,设计单位已据此意见完成施工图纸修改;具备齐全的地形图、工程地质报告、地下管线图、气象、水文等技术资料;施工现场地形地貌、地质状况及其他情况与施工图纸相吻合。
XX工业园建设投资有限公司建设工程变更管理办法(修订稿)第一章总则第一条为加强工程变更管理,确保工程质量,合理控制工程造价,根据国家、重庆市有关法律法规、《重庆两江工业开发区政府投资项目暂行管理办法》(渝两江管发[2010]19号)和《重庆两江新区开发投资集团有限公司建设工程变更管理办法(修订稿)》,结合鱼复工业园实际情况,制定本办法。
第二条重庆两江新区鱼复工业园建设投资有限公司作为业主的建设工程,适用本办法。
第三条本办法所指的变更,是指根据建设工程规划调整、建设工程业主的新要求、设计与现场实际情况不符、施工环境变化等作出的修改或调整。
第四条建设工程应当严格按图施工,原则上不得变更。
确需变更的,在遵循科学、合理、真实、经济和及时的原则下,按程序审批。
第五条分部分项工程原则上只能变更一次,无特殊理由不得进行多次变更。
同一位置的正负变更应当一次性办理,不得以任何方式将工程变更事项化整为零、规避监管。
第六条有以下情形之一的,可以进行建设工程变更:(一)设计文件中存在错、漏、缺或不完善;(二)由于规划调整引起的设计方案的调整;(三)施工现场因地质、水文、地形等自然条件与设计图不符,按原设计难以实施;(四)有利于农田、水利、工矿建设、地方交通、环境保护及文物保护;(五)国家颁布新的技术标准和设计规范以及行政主管部门对工程建设提出了新的技术要求;(六)应用先进的技术能节省投资、缩短工期;(七)由于施工范围变更以及施工变更;(八)建设工程业主的其他新要求。
第二章变更小组第七条变更小组组成(一)组长:彭钧;副组长:岳健康、蒋佳;组员及成员部门:竞争性比选、造价控制小组成员及相关专家。
(二)各部门职责:1、业主建管部、市政管理部:负责现场变更办公会的召开,并对变更方案进行初审,出具《工程变更方案现场办公会会议纪要》。
2、业主发展规划部:负责审核新增单价、抽取专家、组织专家评审会并出具《变更小组工程变更方案专题会议纪要》第八条变更组会议(一)50万元以内变更由业主建管部、市政管理部根据变更具体情况组织现场变更方案办公会并出具《工程变更方案现场办公会会议纪要》;业主发展规划部根据《工程变更方案现场办公会会议纪要》在工程变更专家库中抽取相应专业的专家,组织变更小组工程变更方案专题会,并出具《变更小组工程变更方案专题会议纪要》;业主建管部、市政管理部根据《变更小组工程变更方案专题会议纪要》拟定议题报园区管委会办公会审定。

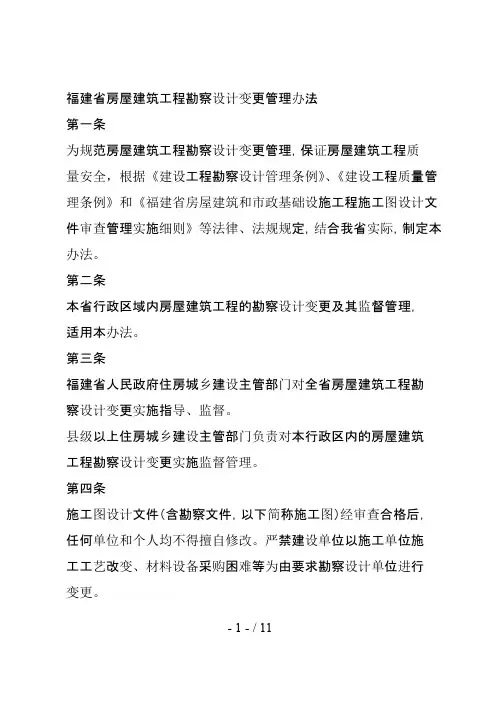

福建省房屋建筑工程勘察设计变更管理办法第一条为规范房屋建筑工程勘察设计变更管理,保证房屋建筑工程质量安全,根据《建设工程勘察设计管理条例》、《建设工程质量管理条例》和《福建省房屋建筑和市政基础设施工程施工图设计文件审查管理实施细则》等法律、法规规定,结合我省实际,制定本办法。
第二条本省行政区域内房屋建筑工程的勘察设计变更及其监督管理,适用本办法。
第三条福建省人民政府住房城乡建设主管部门对全省房屋建筑工程勘察设计变更实施指导、监督。
县级以上住房城乡建设主管部门负责对本行政区内的房屋建筑工程勘察设计变更实施监督管理。
第四条施工图设计文件(含勘察文件,以下简称施工图)经审查合格后,任何单位和个人均不得擅自修改。
严禁建设单位以施工单位施工工艺改变、材料设备采购困难等为由要求勘察设计单位进行变更。
-1-/11第五条施工图经审查合格后确需修改的,建设单位应向勘察设计单位提供经本单位盖章和项目负责人签字的书面材料,并提出充分的理由和依据。
涉及改变建筑使用性质、使用功能、建筑面积、建筑密度、容积率、建筑高度、服务配套设施、住宅套数、车位(库)数量等主要指标的,应同时提供有关行政主管部门的批准文件,否则勘察设计单位不予变更。
第六条除原勘察设计单位解体、超出原勘察设计单位资质证书规定的业务范围等原因外,勘察设计变更应由原勘察设计单位负责。
第七条勘察设计变更分为重大变更和一般变更,涉及以下内容的更改属重大变更:(一)岩土工程勘察1、场地工程地质条件评价结论涉及地形、地貌、地层、地质构造、岩土性质及其均匀性或主要岩土性质指标,主要指岩土的强度参数、变形参数、地基承载力建议值变更;2、场地水文地质条件评价结论涉及地下水埋藏情况、类型、水位及其变化、水文地质参数或地下水作用,包括力学作用和物理化学作用变更;3、场地和地基的地震效应评价结论涉及抗震设防烈度、设计基本地震加速度值、设计地震分组、抗震地段划分、水平地震影响系数、场地特征周期、场地类别划分或液化判别变更;4、对场地不良地质作用的描述或工程危害程度的评价结论变更;5、施工中发现土层与勘察文件明显不符或因施工造成不良地质现象影响场地稳定性,应当进行补充勘察;6、由于设计文件在建筑规模、平面形状和尺寸、结构的抗震等级、结构体系、荷载取值、基础形式等方面发生变更,造成原勘察报告不能满足要求,需要进行补充勘察或重新勘察。

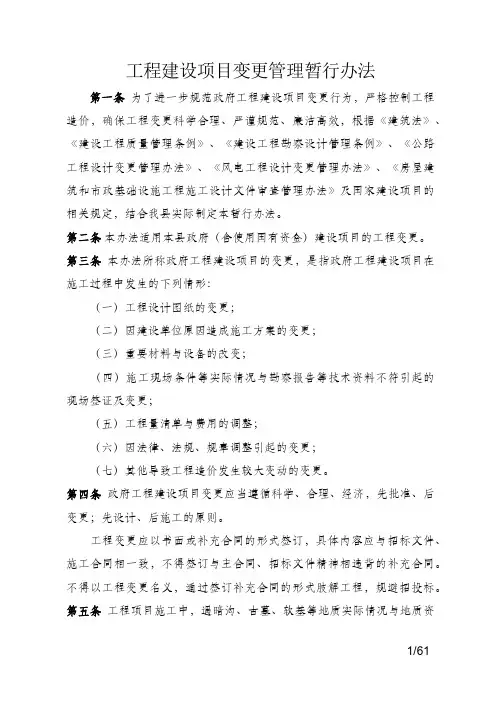

工程建设项目变更管理暂行办法第一条为了进一步规范政府工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府工程建设项目的变更,是指政府工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在50万元以上(不含50万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章”方为有效。
工程建设项目变更管理暂行办法第一条为了进一步规范政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规范、廉洁高效,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体内容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在50万元以上(不含50万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章”方为有效。
东莞市房屋建筑工程勘察设计文件变更管理暂行办法文章属性•【制定机关】•【公布日期】2009.09.15•【字号】东建[2009]8号•【施行日期】2009.09.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】勘察设计正文东莞市房屋建筑工程勘察设计文件变更管理暂行办法(东建〔2009〕8号)第一条为加强房屋建筑工程勘察设计和工程质量的监督与管理,规范勘察设计文件审查合格后的变更行为,切实贯彻执行工程建设强制性标准,确保建设工程质量,保护国家财产和人民生命安全,维护社会公众利益,根据《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》、《广东省建设工程勘察设计管理条例》等法律法规规定,结合我市实际,制定本办法。
第二条本办法所称勘察设计文件变更,是指房屋建筑工程在建设过程中对施工图审查机构审查合格后的工程勘察报告、施工图设计文件的修改,分为重大变更和一般性变更。
第三条勘察设计文件一经审查合格并取得施工图设计文件审查备案凭证后,任何单位和个人均不得擅自变更。
如确需对房屋建筑工程勘察、设计文件内容进行变更,建设单位应当委托原勘察设计单位按有关规定和标准进行变更,属重大变更范围的还应依据本办法重新委托原施工图审查机构审查合格并办理施工图设计文件变更审查备案后,方可进行施工。
经原勘察设计单位书面同意,建设单位也可以委托其他具有相应资质的勘察设计单位进行变更。
变更单位对变更的勘察、设计文件承担相应责任。
若涉及原审查合格的施工图设计文件和审查合格书需要作废的,建设单位应负责收回。
第四条对已经审查合格的勘察设计文件进行变更时,凡涉及工程建设强制性标准以及进行下列变更时,均应视为重大变更,应重新委托原施工图审查机构审查。
(一)岩土工程勘察报告1、因设计变更或施工时发现与勘察报告的建筑工程性质、设计要素、地基基础形式、地基处理方案不相符或建筑场地位置发生改变,需重新进行工程勘察或补充勘察;2、重新划分岩土分层、修改抗浮设计水位、液化等级或液化指数、修改地下水对建筑材料的腐蚀性等级;3、修改有关岩土层的物理力学指标、承载力特征值、建筑场地类别;4、复合地基、桩基工程现场试桩检验资料代替勘察报告直接作为施工图设计依据的;5、施工过程发现或因施工造成不良地质现象影响场地稳定性进行的补充勘察。
建筑工程施工图纸设计变更备案管理建筑工程施工图纸设计变更备案管理是在建筑施工的过程中,由于各种原因需要对施工图纸进行修改和变更。
这些变更必须严格按照规定的程序进行备案和管理,以确保施工过程的顺利进行。
本文将探讨建筑工程施工图纸设计变更的备案管理过程及其重要性。
一、变更备案的程序建筑工程施工图纸设计的变更备案包括以下步骤:1. 变更申请:施工单位在需要对施工图纸进行变更时,必须向建设单位提出书面的变更申请,说明变更的原因、范围和内容。
2. 变更审核:建设单位收到变更申请后,将组织专业人员对变更方案进行审核,包括设计的技术可行性、安全性等方面的评估。
3. 变更审批:经审核合格后,建设单位将向有关部门提交变更审批申请,并按照规定的程序进行审批。
4. 变更备案:经审批通过后,施工单位需将变更后的施工图纸和相关文件整理成册,并向建设单位进行备案。
二、变更备案的重要性1. 权威性和规范性:施工图纸设计变更备案由相关部门进行审核和审批,可确保变更方案符合建筑法律法规和技术规范,具有权威性和规范性。
2. 质量控制:施工图纸设计的变更备案可有效控制施工质量,确保变更方案的技术合理性和施工可行性,避免施工过程中出现错误和事故。
3. 信息沟通和协调:变更备案过程中,建设单位与施工单位需要进行充分的沟通和协调,确保双方对变更方案的理解一致,减少施工过程中的纠纷和误解。
4. 经济效益:合理的施工图纸设计变更备案可以提高施工效率,减少资源浪费和不必要的费用支出,对项目的经济效益具有积极的影响。
三、建议与总结在建筑工程施工图纸设计变更备案管理中,建设单位和施工单位应加强沟通和合作,确保变更方案的技术可行性和合规性。
同时,在变更备案过程中,加强内部的质量控制和审核,确保施工图纸设计的准确性和完整性。
此外,建设单位和相关部门应密切关注施工图纸设计变更备案的规范和流程,及时更新和完善相关管理制度和标准。
在建筑工程施工图纸设计变更备案管理过程中,合理的备案程序和严格的管理措施能够保证施工的顺利进行,提高工程质量和经济效益。

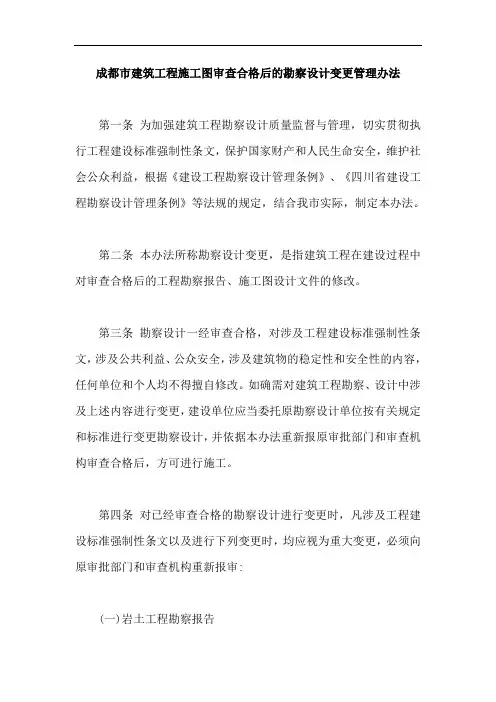

成都市城乡建设委员会关于印发《成都市建筑工程施工图审查合格后的勘察设计变更管理办法》的通知创建日期:2011-4-6 文件号:成建委发[2011]172号信息来源:勘察设计处各区(市)县建设局,各建设单位、勘察设计企业、施工图审查机构:为加强对施工过程中勘察设计文件变更的管理,方便勘察设计单位和施工图审查机构的日常工作以及质量监督部门的日常监管,突出重点,我委对原《成都市建筑工程施工图审查合格后的勘察设计变更管理办法》(成建委发[2005]842号)进行了修改,现印发给你们,请遵照执行。
执行过程中有何问题请及时与我委勘察设计处联系,原文件同时废止。
联系人:徐军,联系电话:86637627。
附件:《成都市建筑工程施工图审查合格后的勘察设计变更管理办法》成都市城乡建设委员会二○一一年四月六日附件成都市建筑工程施工图审查合格后的勘察设计变更管理办法第一条为加强建筑工程勘察设计质量监督与管理,切实贯彻执行工程建设标准强制性条文,保护国家财产和人民生命安全,维护社会公众利益,根据《建设工程勘察设计管理条例》、《四川省建设工程勘察设计管理条例》等法规的规定,结合我市实际,制定本办法。
第二条本办法所称勘察设计变更,是指建筑工程在建设过程中对审查合格后的工程勘察报告、施工图设计文件的修改,分为重大变更和一般性变更。
第三条勘察设计一经审查合格,对涉及工程建设标准强制性条文,涉及公共利益、公众安全,涉及建筑物的稳定性和安全性的内容,任何单位和个人均不得擅自修改。
第四条对已经审查合格的勘察设计进行变更时,凡涉及工程建设标准强制性条文以及进行下列变更时,均应视为重大变更,必须向原行政审批部门和施工图审查机构重新报审:(一)岩土工程勘察报告1、更改地质时代、地貌单元、重新划分岩土分层及建筑场地类别;2、修改或提供新的有关岩土层的物理力学指标和水文地质参数;3、施工时发现与勘察报告不相符,需进行的工程勘察补勘或施工勘察;4、施工时发现或因施工造成的不良地质作用影响场地稳定性而进行的补勘;5、设计文件在建筑规模、平面位置形状和尺寸、结构的抗震设防等级、结构体系、荷载取值、基础形式、基础埋深等方面的重大变更,造成原勘察报告不能满足要求时而进行的补充勘察工作。
自治区交通建设管理局房屋建筑工程设计变更管理实施细则(试行)第一条为加强自治区交通建设管理局(以下简称“局”)房屋建筑工程设计变更管理,规范房屋建筑工程设计变更行为,保证公路配套管理与服务设施的运营服务质量,保护人民生命和财产安全,根据交通部《公路工程设计变更管理办法》(2005年第5号令)和自治区交通厅《关于印发[新疆维吾尔自治区交通建设工程设计变更管理办法]的通知》(新交体法[2007]23号),及《自治区交通建设管理局交通建设工程设计变更管理实施细则》(试行)结合局房屋建筑工程的实际情况,制定本实施细则。
第二条对局属新建、改建房屋建筑工程的设计变更,应当遵守本规定。
本实施细则所称设计变更,是指自房屋建筑工程施工图设计在当地建设行政主管部门规定的施工图审查机构审查合格批准之日起至通过竣工验收之日止,对经批准的施工图设计文件所进行的修改完善等活动。
第三条符合下列条件之一者可提出工程设计变更:(一)保持或提高设计标准,降低投资或增加不多,能解决特殊技术问题或可提高使用功能,缩短工期效果明显;(二)原设计欠合理,需修改完善,选择经济合理的设计变更方案;(三)由于水文、气候、地质、环保等不可预见因素,必须变更原设计;(四)采用新工艺、新技术、新材料、新设备,有利于提高工程质量标准、工效和促进技术进步不增加工程造价;(五)不增加投资或增加不多,有利于节省工程维修费用,或便于日后改造扩建;(六)其它特殊情况。
第四条房屋建筑工程设计变更应当符合国家有关工程强制性标准和技术规范的要求,符合工程质量、使用功能及安全的要求,符合环境保护的要求。
第五条房屋建筑工程设计变更应当以书面形式提出,按照本实施细则规定的程序审查、审批设计变更。
凡未经审查批准的设计变更不得实施。
变更设计必须由原勘察设计单位承担并完成或由有相应资质等级的勘察设计单位承担并完成。
设计变更必须经设计单位签字盖章后报送业主,经业主书面确认并由监理工程师签发方可有效。
广州市水务建设工程设计变更管理办法(征求意见稿)第一条为加强我市水务工程建设管理,严格基建管理程序,规范设计变更行为,保证工程建设质量,控制工程投资,提高工程勘察设计水平,依据《建设工程勘察设计管理条例》、《建设工程质量管理条例》、《水利工程设计变更管理暂行办法》、《广东省水利工程设计变更暂行规定》等有关规定,制定本办法。
第二条本办法所指设计变更是自水务工程初步设计批准之日起至工程竣工验收交付使用之日止,对已批准的初步设计进行修订。
第三条本办法适用于市水务局初步设计审批范围内的水务工程新建、续建、改(扩)建、加固等设计变更的管理。
上述设计变更需报国家和省批准的,从其规定。
第四条水务工程的设计变更应符合国家有关法律、法规和技术标准的要求,严格执行工程设计强制性标准,符合项目建设质量和使用功能的要求.第五条各区、县级市水务行政主管部门、市水投集团应加强对水务工程设计变更的监督管理;项目法人应加强对水务工程设计变更的实施管理;勘察设计单位应提高勘测设计水平;参与工程建设的各有关单位应当加强项目管理,严格控制水务工程重大设计变更。
第六条我市水务工程设计变更应按照本办法的程序执行,其中移民安置、水土保持设计、环境保护设计变更按国家有关规定执行。
任何单位或者个人不得擅自变更已经批准的初步设计,不得肢解设计变更规避审批。
备注:本章参考水利部《水利工程设计变更管理暂行办法》第一章第二章设计变更分类第七条工程设计变更分为重大设计变更和一般设计变更。
重大设计变更是指工程建设过程中,工程的建设规模、设计标准、总体布局、布置方案、主要建筑物结构形式、重要机电金属结构设备、重大技术问题的处理措施、施工组织设计、征地拆迁等方面发生变化,对工程的质量、安全、工期、投资、效益产生重大影响的设计变更。
第八条以经批准的水务工程建设项目初步设计报告及审批、审查意见为比较基准,工程重大设计变更包括:(一)水库(枢纽)工程1.增加或取消重要的单体水工建筑物;2.大坝(挡水建筑物)坝体断面主要控制尺寸(坝顶高程、坝顶宽度)改变;3.大坝(挡水建筑物)主要筑坝材料改变;4。
工程建设项目变更管理暂行办法第一条为了进一步规政府投资工程建设项目变更行为,严格控制工程造价,确保工程变更科学合理、严谨规、廉洁高效,根据《中华人民国建筑法》、《建设工程质量管理条例》、《建设工程勘察设计管理条例》、《公路工程设计变更管理办法》、《风电工程设计变更管理办法》、《房屋建筑和市政基础设施工程施工设计文件审查管理办法》及国家投资建设项目的相关规定,结合我县实际制定本暂行办法。
第二条本办法适用本县政府投资(含使用国有资金)建设项目的工程变更。
第三条本办法所称政府投资工程建设项目的变更,是指政府投资工程建设项目在施工过程中发生的下列情形:(一)工程设计图纸的变更;(二)因建设单位原因造成施工方案的变更;(三)重要材料与设备的改变;(四)施工现场条件等实际情况与勘察报告等技术资料不符引起的现场签证及变更;(五)工程量清单与费用的调整;(六)因法律、法规、规章调整引起的变更;(七)其他导致工程造价发生较大变动的变更。
第四条政府投资工程建设项目变更应当遵循科学、合理、经济,先批准、后变更;先设计、后施工的原则。
工程变更应以书面或补充合同的形式签订,具体容应与招标文件、施工合同相一致,不得签订与主合同、招标文件精神相违背的补充合同。
不得以工程变更名义,通过签订补充合同的形式肢解工程,规避招投标。
第五条工程项目施工中,遇暗沟、古墓、软基等地质实际情况与地质资料不符及不可预见且急需处理的情况,工程变更增加额在50万元以上(不含50万元)的,建设单位(监理单位)应组织相关专家召开变更审查会议,商定处理方案,形成书面意见,报县政府批准后实施。
抢修抢险应急工程及遇不可抗力等原因的,建设单位应在应急处理后及时履行报批手续,并保留相关影像资料。
第六条工程变更的程序:(一)由提出变更方以书面形式报监理单位,说明变更项目的名称、理由、概算及对工期影响;(二)建设单位组织相关责任单位进行实地勘察,初步核实变更的理由及变更的工程量;(三)建设单位、施工单位、设计单位、勘察单位、监理单位对工程变更的理由及变更的工程量进行洽商,并由参与洽商各方代表在洽商记录上签字盖公章;(四)需要设计单位出具变更文件的,应说明变更理由,由设计单位项目负责人签字并加盖设计单位的“设计出图专用章”方为有效。
建设单位(乙方)工程设计变更管理规定建设单位(乙方)工程设计变更管理规定一、总则1.1 目的和意义为确保工程建设质量、安全、进度和投资控制等目标的顺利实现,根据《中华人民共和国建筑法》、《建设工程质量管理条例》等相关法律法规,制定本规定。
本规定明确了建设单位(乙方)在工程设计变更管理中的职责和流程,确保设计变更的合理性、合规性。
1.2 适用范围本规定适用于我国境内所有由建设单位(乙方)负责的工程设计变更管理工作。
1.3 词语定义- 建设单位(乙方):承担工程建设任务的法人或其他组织。
- 工程设计变更:在工程建设过程中,因技术、经济、环境等原因,对已批准的设计文件进行修改的行为。
二、职责和权限2.1 建设单位(乙方)职责- 负责组织工程设计变更的申报、审批和实施工作。
- 负责对工程设计变更的合理性、合规性进行审查。
- 负责组织工程设计变更后的施工、验收和总结工作。
2.2 建设单位(乙方)权限- 依据合同约定和国家相关法律法规,对工程设计变更进行审批。
- 对工程设计变更涉及的费用、工期等进行调整。
- 对设计变更过程中出现的违规行为进行处理。
三、工程设计变更流程3.1 申报1. 工程设计变更申报单位应向建设单位(乙方)提交书面申报材料,包括变更原因、内容、影响分析等。
2. 建设单位(乙方)对申报材料进行形式审查,确保申报材料齐全、有效。
3.2 审查1. 建设单位(乙方)组织专业人员进行设计变更审查,审查内容包括:- 变更的合理性、合规性;- 变更对工程质量、安全、进度和投资控制的影响;- 变更方案的可行性。
2. 审查通过的,建设单位(乙方)出具设计变更批准意见。
3.3 实施1. 设计变更批准后,建设单位(乙方)应组织相关单位按照变更内容进行施工。
2. 施工过程中,建设单位(乙方)应对设计变更的实施情况进行监督检查,确保变更内容符合批准意见。
3.4 验收1. 设计变更完成后,建设单位(乙方)组织验收,验收内容包括:- 变更工程的质量、安全性;- 变更对工程进度、投资控制的影响。
建筑工程设计变更
管理办法
工程设计变更及工程技术变更管理办法
第一章总则
一、为明确工程相关单位、业主(或称发包人、甲方、招标人、建设单位,下同)内部各部门的职责范围及权限,规范工程变更(简称变更)的分类及申报审批程序,保证工程质量与进度,有效控制工程投资,特制定本管理办法。
二、本办法适用于致远地产有限公司工程设计变更。
工程变更所遵循的原则为优化设计、不降低原设计使用要求、尽量降低或少增加工程成本,并按分类、分级的原则快速、准确、有序地予以处理。
三、所有工程设计变更,按本办法经批准后由工程部下发变更指令并经过公司领导审批后,施工单位(或称承包人、中标人、乙方,下同)依据变更指令进行工程变更。
没有变更指令,施工单位不得进行上述变更。
任何工程变更均不表示,也不应以任何方式使原施工合同作废或无效。
四、由于施工单位过失、违约或毁约及施工方法或工序引起的变更指令,变更增加的费用由施工单位承担,业主有权不予认可和支付相关的变更费用,且工期不得顺延。
五、所有工程都须编制施工预算和施工图预算。
施工预算是指根据合同、施工图纸会审确认后的施工图、中标文件(如投标原则及单价等)及招标文件等编制而成的造价文件。
施工图预算是指编
制单位根据合同、施工蓝图、定额文件及定额计价法的计价原则和有关规范等编制而成的造价文件。
六、增加合同外项目,引起工程数量和相应的单价、合同总价变化,应按照本办法的有关程序确定费用。
七、工程项目变更须有技术论证和经济分析,并按程序报批后实施。
对于某些特殊的工程变更(如抢险等时间上不允许的),经济分析未能及时与技术论证同步报送的,可先报该项目投资估算,但经济分析应在技术论证上报7天内报审,经审批的经济分析作为投资控制的依据。
八、工程变更是指经批准后由监理单位根据规定下发指令的任何工程改变。
以会审确认后的施工图为基础,凡相对于会审确认后的施工图发生工程数量变化的项目均为工程变更项目。
工程变更造价控制以会审确认后的施工图编制的施工预算为基础,单项金额相对于施工预算对应项目变动的金额作为工程变更审批权限依据。
施工预算仅因与会审确认后的施工图数量发生变动差异的,按有关规定报批。
在施工预算报批之前,出现与中标造价、合同造价有变动的项目应按工程变更程序报批。
工程变更具体包括但不限于:设计变更、工程签证、设备材料变更、新增项目等。
九、监理单位和项目管理单位要加强工程变更管理,建立工程变更台账,按月度对各类变更项目、原因、工程数量、费用增减额进行统计、分析,严格控制投资。
第二章工程变更管理的职责
本管理办法规定的任何变更,均应在其申请报告中列出前附表,并附上相应的支持材料。
这些材料必须包括技术、经济两方面的分析及责任归属。
变更必须考虑引起相关工程费用等变化的情况,不得分解属于同一单项变更(以招标文件中的工程量清单中的子项目为依据作为一个单项)的内容、工程量及费用。
变更提出单位如有化整为零、故意规避审批权限的行为,业主将视为违约,并保留追索相应损失的权力。
所有变更报告均应按单项和规定的统一格式(附后)填报,在可预见出现变更的情况下,应立即填报变更报告,使变更审批留有足够的处理时间,不得无故拖延影响变更审批。
若非合同规定的特殊情况,施工单位不得因工程工期或工序等原因擅自进行变更处理,否则若因施工单位延误处理时机,责任由施工单位承担。
驻地监理工程师是工程变更的第一核查责任人。
驻地监理工程师必须认真履行自己的职责,及时对施工单位进行督促与指导。
项目管理单位和业主将对施工单位和驻地监理工程师进行监督检查。
一、设计单位职责
设计单位必须全面及时履行合同及本办法规定的义务和职责,对图纸会审和工程变更认真审查、严格把关。
(一)设计单位应派人常驻现场,通力协作,及时处理工程变更的有关问题。
(二)审查设计变更,对工程变更在设计上的必要性和施工方
案的可行性负责。
(三)负责完成具体的设计变更工作,并应发出正式的设计变更(含修改)通知书(包括施工图纸)。
(四)设计单位对原设计存在的缺陷提出工程变更,应及时按规定编制设计变更文件。
(五)在编制设计变更文件时应附上投资估算。
二、施工单位职责
施工单位(包括施工总承包单位、专业分包单位、设备供货单位等)必须全面及时履行合同及本办法规定的义务和职责,对图纸会审和工程变更认真审查、严格把关。
(一)施工单位必须在收到施工图后的30天内,结合中标文件和合同编制施工预算,按程序进行报批。
并将施工预算与中标造价进行比较分析,报监理单位、项目管理单位审核,经业主审批后方可有效。
(二)按本管理办法规定申报变更情况,按合同实施变更等,不得因费用负担原因而拖延工程进度;
(三)根据不同的变更情况,在提交变更申请报告时必须提供技术、经济两方面的分析报告,按程序进行报批。
(四)每月20日前整理汇总和编写工程月度变更价款分析报告,并及时报送。
三、监理单位职责
监理单位是工程变更的第一核查责任人,必须全面及时履行合
同及本办法规定的义务和职责,对图纸会审和工程变更认真审查、严格把关。
(一)按国家有关法律、法规和本管理办法规定及时处理变更工作,督促施工单位按管理办法规定申报变更情况;
(二)按规定主持变更处理会议,审核施工单位提交变更申请报告并提出意见,按合同的工作要求认真履行监理职责,有责任和义务避免因变更引起的损失或延误等;
(三)负责审核施工单位提交的各种工程变更进行经济与技术分析,并对于非施工单位提交的各种工程变更进行经济与技术分析,并提出处理意见和建议;
(四)负责主持协助项目各管理单位与施工单位进行因各种工程变更费用的谈判及办理相关手续;
(五)必须在收到施工图后的30天内编制施工图预算;并与施工预算进行比较分析。
凡以招标图进行招标的项目,还应将招标图预算和施工图预算进行比较分析,报项目管理单位审核,最后由业主审批;
(六)编审工程变更文件,发出变更指令,监督变更的执行;
变更文件包括:1. 工程变更令。
应按固定格式填写,说明变更的理由、变更概况、变更估价和对合同价款的影响。
2.工程量清单。
填写工程变更前、后的工程量、单价和金额,并对未在合同中规定的方法予以说明。
3.新的设计图纸及有关的技术标准。
4.涉及变更的其它有关文件或资料。
