10KV高压铠装电缆安全技术措施
- 格式:pdf
- 大小:133.53 KB
- 文档页数:2

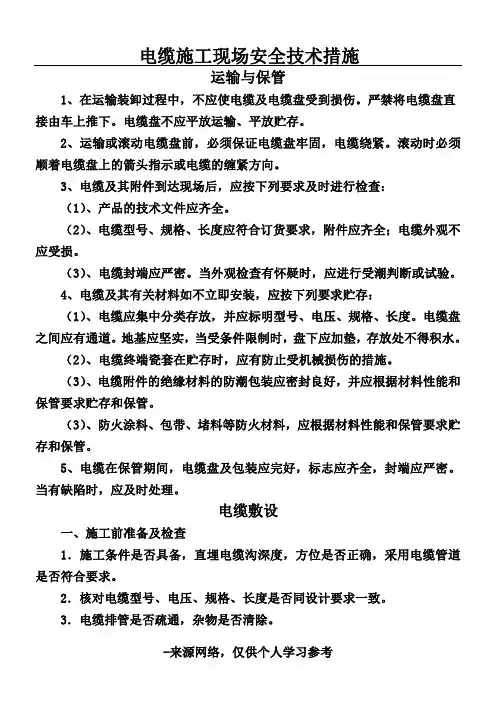

电缆施工现场安全技术措施运输与保管1、在运输装卸过程中,不应使电缆及电缆盘受到损伤。
严禁将电缆盘直接由车上推下。
电缆盘不应平放运输、平放贮存。
2、运输或滚动电缆盘前,必须保证电缆盘牢固,电缆绕紧。
滚动时必须顺着电缆盘上的箭头指示或电缆的缠紧方向。
一、施工前准备及检查1.施工条件是否具备,直埋电缆沟深度,方位是否正确,采用电缆管道是否符合要求。
2.核对电缆型号、电压、规格、长度是否同设计要求一致。
3.电缆排管是否疏通,杂物是否清除。
4.电缆通道是否畅通,排水是否良好。
金属部分的防腐层是否完整。
5.电缆外观应无损伤、绝缘良好,当对电缆的密封有怀疑时,应进行潮湿判断;6.电缆放线架应放置稳妥,钢轴的强度和长度应与电缆盘重量和宽度相配合。
7.在施工过程中进入已运行设备范围内应采取安全措施,防止磨破运行123456789(1)、在电缆终端头、电缆接头、拐弯处、夹层内、隧道及竖井的两端、人井内等地方,电缆上应装设标志牌。
(2)、标志牌上应注明线路编号。
当无编号时,应写明电缆型号、规格及起迄地点;标志牌的字迹应清晰不易脱落。
(3)、标志牌规格宜统一。
标志牌应能防腐,挂装应牢固。
电缆的固定,应符合下列要求:在下列地方应将电缆加以固定:水平敷设的电缆,在电缆首末两端及转弯、电缆接头的两端处;当对电缆间距有要求时,每隔5~10m处;10、电缆进入电缆沟、竖井、盘(柜)以及穿入管子时,出入口应封闭,管口应密封11、电缆头制作时必须保持材料清洁与干燥,避免在雨雪天、雾天等。
运送铠装电缆入井的安全技术措施铠装电缆是一种用于输电和通信的高压电缆,由于其结构特殊,运送和安装时需要特殊的安全技术措施。
在这篇文章中,我们将讨论运送铠装电缆入井时需要采取的安全技术措施。
铠装电缆的构造铠装电缆由绝缘层、导体和金属护套组成。
在铠装电缆中,绝缘层对电流的限制和分配至关重要,而金属护套则用于保护电缆免受机械损坏和外部环境的影响。
由于其结构特殊,铠装电缆在运输和安装过程中需要特殊的安全技术措施。
确定电缆负载重量和长度在运送铠装电缆之前,必须确定所需要的电缆长度和承受的负载重量,以便正确选择电缆和吊运设备,并确保所选装备具有足够的承载能力。
检查铠装电缆的包装和运输设备在将铠装电缆运送入井之前,必须检查其包装,确保它没有受到损坏或变形,并检查吊装设备的安全性。
所有吊运设备和工具都必须经过认证并符合相关标准。
上下井前进行安全讲解在开始吊装铠装电缆之前,应对所有参与人员进行必要的安全讲解。
这应包括以下问题:•铠装电缆的特殊构造和重量;•吊运设备和工具的正确使用方法;•注意事项和安全预防措施。
建立安全缓冲区和紧急救援计划在吊装铠装电缆时,应保持安全缓冲区域,禁止任何人进入缓冲区。
如果发生异常情况,则必须及时进行紧急救援。
因此,建立有效的紧急救援计划至关重要。
安装必要的防护设备在运送铠装电缆入井时,应使用防护设备来保护工人的生命安全。
这些设备可能包括安全带、头盔、手套等。
确保铠装电缆安全进入井洞在将铠装电缆运送入井洞之前,必须确保必要的前置条件和安全措施已经准备就绪。
吊装铠装电缆时应谨慎,同时按照正确的顺序进行。
在运送铠装电缆入井时,还应注意以下几点:•确保电缆完全吊起并处于稳定状态;•在电缆下方放置垫板,同时对垫板进行加固;•确保工人不接近电缆的下部。
确认安装完毕并进行测试安装完毕后,必须进行测试以确认电缆的完整性和运行状态。
这些测试可能包括钢丝绳张力测试、电气测试等。
结论在进行铠装电缆的运输和安装时,必须采取特殊的安全技术措施。
电缆铺设安全技术措施
一、事由:
北采区皮带斜井铺设高压铠装电缆,为保障工作安全、顺利进行,特编制如下安全技术措施。
二、技术要求:
1、电缆型号:高压铠装电缆70mm2
2、电缆数量:2盘1000米,共计2根,每根长500米
3、铺设路线:皮带斜井井口--井底变电所
4、工作人数:100人
三、安全措施:
1、两盘电缆必须在地面做好支撑架子,确定其牢固、可靠,方可
放电缆。
2、施工之前必须将强力皮带启动开关断开,上好机械闭锁。
3、在施工地点,施工时间内严禁非工作人员行走、通过。
4、指定现场工作负责人,负责电缆铺设整体工作的指挥、调度及
协调工作。
5、工作现场必须要有一名安检员在现场监督工作。
6、地面放电缆人员必须要把控好放电缆的速度,并用大木板作为电缆盘刹车之用。
7、井下拖电缆的人员把控好距离,人员之间间隔5米1人。
8、拖电缆指定专人喊口号,电缆上、下肩要一致。
9、工作人员在拖电缆时严禁生拉硬拽,损坏电缆。
10、电缆在拐弯时,人员一律用靠弯道一侧的肩膀,避免电缆拉紧,人员被挤伤。
11、电缆拉到位后,必须及时进行吊挂,避免损坏电缆。
12、工作人员在施工过程当中认认真真的做好自主保安及互助保安工作。
13、工作人员必须听现场负责人指挥,严禁违规违章指挥和违章操作。
14、措施必须经过贯彻、学习签字确认后,方可进行施工。
电力电缆施工的安全措施
1.施工前的安全措施:
(1)提前编制详细的施工方案,包括施工计划、施工程序、安全注
意事项等,并组织专业技术人员进行技术指导。
(2)对施工区域进行安全检查,确保没有危险物品或障碍物,同时
评估施工地点的稳定性和地质条件。
(3)向现场人员进行安全培训,包括电气安全、施工技术和紧急救
援等方面的知识,并且确认所配备的个人防护用品是否齐全。
2.施工中的安全措施:
(1)在施工现场设置明显的安全标识和安全警示牌,包括禁止通行、高压区域、临时停电等警示信息,提醒人员注意安全。
(2)确保所有电力设备和工具的使用符合安全规范,并定期进行检
查和维护。
(3)保持施工现场的整洁有序,防止杂物乱放和摆放不当导致的安
全隐患。
(4)严格遵守电气安全操作规程,如断电、停电、接地等操作步骤,确保施工人员和周围环境的安全。
(5)对暴露在高压电力设备附近的人员进行有效的隔离措施,防止
人员误入危险区域。
3.施工后的安全措施:
(1)及时清理施工现场,恢复周围环境的安全和整洁。
(2)对施工过程中所使用的设备和工具进行彻底的检查和维修,确保其安全可靠。
(3)制定完善的工作记录和档案,包括施工过程中的隐患、问题及解决办法等,以备后续参考和复查。
(4)进行施工质量和安全的综合评估,总结经验,不断完善施工安全管理体系。
除了以上的一些基本安全措施,还需要根据具体的施工环境和工程要求进行安全措施的进一步规划和落实。
此外,施工单位和施工人员必须具备良好的安全意识和专业技能,提高紧急救援能力,并加强与相关部门的沟通和协调,共同推动电力电缆施工的安全和顺利进行。
高压电缆安装安全技术规程范本1、引言高压电缆是输送电力的重要设备,其安装质量关系到电力系统的安全可靠运行。
为了保障高压电缆安装的安全性,制定本安全技术规程,以规范高压电缆的安装过程,确保施工人员的人身安全和设备运行的稳定性。
2、高压电缆安装前的准备工作在进行高压电缆安装之前,必须做好以下准备工作:2.1 确认电缆路线及布设方案,保证布设路径通畅。
2.2 检查土建结构的支持能力是否满足要求,确认安装位置及方法。
2.3 确保相关安全防护设施完善,比如警示标识、防护网等。
3、高压电缆的铺设3.1 高压电缆的铺设应遵循规定的安装原则,尽量减少弯曲次数。
3.2 在电缆的弯头处应采取适当措施,避免过度弯曲导致电缆敷设不良。
3.3 电缆的接地应符合相关标准,确保接地可靠。
4、高压电缆的连接4.1 在连接高压电缆的过程中,必须严格按照规定的连接方法进行操作,确保连接牢固可靠。
4.2 连接部位应进行绝缘处理,避免因接触而引起漏电及其他安全隐患。
5、高压电缆的封闭及保护5.1 完成高压电缆连接后,应尽快进行封闭及保护,防止外部环境的影响。
5.2 高压电缆的保护措施应根据相关规定执行,确保电缆的安全。
6、高压电缆的试验6.1 在完成高压电缆的安装之后,应进行必要的试验,确保电缆的质量合格。
6.2 试验过程中必须按照相关标准操作,严格检查电缆的质量。
7、高压电缆的验收及保养7.1 高压电缆安装完毕后,需经过验收,验收合格后方可投入使用。
7.2 定期对高压电缆进行保养及检查,确保其安全可靠运行。
8、结语高压电缆的安装安全技术规程旨在规范高压电缆的安装过程,保障电力系统的安全稳定运行。
希望相关施工人员能够严格遵守规程,加强安全意识,共同维护电力系统的安全。

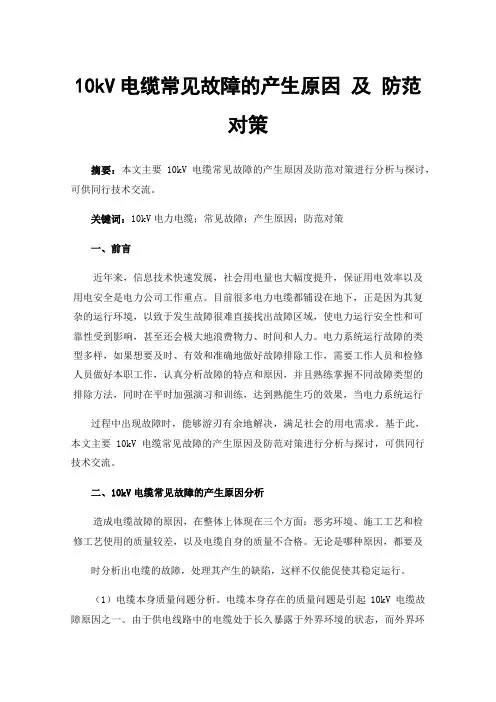

10kV电缆常见故障的产生原因及防范对策摘要:本文主要10kV电缆常见故障的产生原因及防范对策进行分析与探讨,可供同行技术交流。
关键词:10kV电力电缆;常见故障;产生原因;防范对策一、前言近年来,信息技术快速发展,社会用电量也大幅度提升,保证用电效率以及用电安全是电力公司工作重点。
目前很多电力电缆都铺设在地下,正是因为其复杂的运行环境,以致于发生故障很难直接找出故障区域,使电力运行安全性和可靠性受到影响,甚至还会极大地浪费物力、时间和人力。
电力系统运行故障的类型多样,如果想要及时、有效和准确地做好故障排除工作,需要工作人员和检修人员做好本职工作,认真分析故障的特点和原因,并且熟练掌握不同故障类型的排除方法,同时在平时加强演习和训练,达到熟能生巧的效果,当电力系统运行过程中出现故障时,能够游刃有余地解决,满足社会的用电需求。
基于此,本文主要10kV电缆常见故障的产生原因及防范对策进行分析与探讨,可供同行技术交流。
二、10kV电缆常见故障的产生原因分析造成电缆故障的原因,在整体上体现在三个方面:恶劣环境、施工工艺和检修工艺使用的质量较差,以及电缆自身的质量不合格。
无论是哪种原因,都要及时分析出电缆的故障,处理其产生的缺陷,这样不仅能促使其稳定运行。
(1)电缆本身质量问题分析。
电缆本身存在的质量问题是引起10kV电缆故障原因之一。
由于供电线路中的电缆处于长久暴露于外界环境的状态,而外界环境条件恶劣,这就必须保证电缆自身的质量。
从目前的情况看,一些电力企业为了节约成本而不惜选用质量低下的电缆,导致10kV电缆故障频发。
常见的电缆质量问题例如:电缆的绝缘层中具有杂质、气泡,半导体层中出现遗漏,线芯咬合不严实等情况,都会使得电缆在运行过程中外绝缘层没有起到应有的绝缘保护效果,从而引起故障的发生,影响电力的正常供应。
此外,一些接头在组装加工时没有严格控制其质量,使其存在着一些裂痕、杂质、气泡等安全隐患。
(2)10kV电缆施工时质量问题分析。
电缆安装安全技术规程1. 引言电缆是现代电力、通信和信息传输的重要设备,其安装涉及安全、可靠性和稳定性等多个方面。
为了保障电缆安装过程中的安全性,制定本技术规程。
2. 质量管理2.1 电缆种类和规格应与设计文件相符,不得随意替换。
2.2 电缆安装过程中应进行必要的检验和测试,确保电缆质量符合要求。
2.3 电缆应有完整的标识和标志,清晰可辨。
2.4 安装前应对电缆进行清洁和除尘处理。
3. 安全措施3.1 工作场所应保持整洁,杂物和障碍物应及时清除。
3.2 安装人员应配备个人防护用品,包括安全帽、防护眼镜等。
3.3 电缆安装过程中应遵守相关安全操作规程,严禁违章作业。
3.4 在施工现场设置明显的安全警示标志,提醒人员注意安全。
3.5 安装人员应定期接受相关安全培训,增强安全意识。
4. 安装工艺4.1 施工前应制定详细的安装方案和施工组织设计,包括人员安排、材料准备等。
4.2 施工人员应熟悉电缆安装工艺,严格按照规程操作。
4.3 挖槽应按照设计要求进行,保持槽底平整。
4.4 电缆应固定牢固,不得出现松动情况。
4.5 电缆的弯曲半径应符合相关标准,避免过弯导致电缆损伤。
4.6 电缆连接点应进行专门的防护,防止接头受潮和机械损伤。
4.7 在埋管安装时,应保证管道的通畅,防止电缆受压和挤压变形。
4.8 电缆敷设过程中应注意保护电缆的绝缘层,避免损坏。
5. 质量检验5.1 安装结束后应进行电缆的质量检验,包括电缆外观、绝缘电阻、电气性能等指标。
5.2 检验人员应熟悉相关标准和规程,进行准确的检测和测量。
5.3 电缆质量不合格的,应及时进行修理或更换。
6. 废弃物处理6.1 废弃电缆和废弃材料应按照环境保护要求进行分类和处理。
6.2 废弃电缆的搬运和处理过程中应注意安全,防止二次污染。
7. 日常维护7.1 工程竣工后,应制定合理的日常维护计划,定期巡检电缆安装情况。
7.2 发现问题和隐患时应及时采取措施进行修复和更换。
一、交底项目高压电缆接线施工二、交底目的为确保高压电缆接线施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
三、施工人员要求1. 参与施工的人员必须经过专业培训,取得相应资格证书。
2. 施工人员必须熟悉高压电缆接线施工工艺和安全操作规程。
3. 施工人员应穿戴好个人防护用品,如绝缘手套、绝缘鞋、安全帽等。
四、安全技术措施1. 现场安全检查- 施工前,对施工现场进行全面检查,确保现场安全,无安全隐患。
- 检查施工设备、工具是否完好,电缆绝缘性能是否合格。
- 确保施工环境符合安全要求,如通风、照明等。
2. 电缆接线操作- 严格按照电缆接线工艺流程进行操作,确保接线质量。
- 接线前,检查电缆绝缘层是否完好,有无破损、老化等现象。
- 接线过程中,操作人员应站在绝缘垫上,避免直接接触地面。
- 使用绝缘工具进行接线,确保操作安全。
3. 电缆头制作- 制作电缆头时,注意剥切外护套、铠装层、内衬层等,确保剥切尺寸准确。
- 剥切铜屏蔽层时,注意断口平整,避免损伤绝缘体。
- 绕包半导电带、套入管材等,注意操作规范,确保电缆头质量。
4. 电缆连接- 电缆连接时,确保连接牢固,接触良好。
- 使用压接连接管时,注意去除氧化层,确保连接质量。
- 连接完成后,检查电缆绝缘性能,确保符合要求。
5. 安全防护- 施工过程中,注意防止电缆绝缘层受损,避免发生短路、漏电等事故。
- 高压电缆接线区域应设置安全警示标志,禁止无关人员进入。
- 施工人员应定期进行体检,确保身体健康。
五、应急措施1. 发生电缆绝缘层破损、短路等事故时,立即切断电源,隔离故障区域。
2. 施工人员应熟悉急救知识,发生意外时,及时进行现场急救。
3. 立即报告相关部门,按照应急预案进行处理。
六、总结本安全技术交底旨在提高高压电缆接线施工过程中的安全意识,确保施工人员生命财产安全。
施工人员应严格遵守各项安全操作规程,确保施工安全。
10KV电力电缆的安装敷设注意事项在我们的生活带当中,到处可以看到电缆安装及检修工程。
在很多的工程当中,10KV电力电缆作为电力线路的一部分,使用这种电缆,因其故障几率低、安全可靠、出线灵活而得到广泛应用。
但是随着长时间的使用,电缆一旦出故障,检修难度较大,危险性也大,因此在安装、敷设时应特别加以注意。
一、10kV橡塑冷缩电缆头的制作要求:1. 剥外护套、铠装和内衬层。
将电缆校直,擦净,剥去A+端子深度(C)长的外护套,绑扎线,留钢铠30mm,内护层10mm,其余的剥除;铜屏蔽端头用PVC胶带缠紧。
2. 固定钢铠地线。
将钢铠上的油漆铁锈打光,把卡有“钢铠地线”标志环的地线用大恒力弹簧固定在钢铠上(为了牢固,地线要留有10mm-20mm的头,恒力弹簧将其绕一圈后,把露头的反折回来,再用恒力缠绕)。
3. 缠填充胶。
自护套断口以下50mm至整个恒力弹簧,钢铠及内护层,用填充胶缠绕两层。
4. 固定铜屏蔽线。
将另一地线的一头塞进三线芯中间,再将垫锥塞入,然后用此地线在三线芯根部包绕一圈,再用恒力弹簧在地线外环绕固定。
5. 缠自粘带。
在填充胶及恒力弹簧外缠一层黑色自粘带。
6. 固定冷缩指套。
先将指端的三个小支撑管略微拽出一点(从里看和指根对齐),再将指套套入,尽量下压,逆时针先将大口端塑料条抽出,再抽出指端塑料条。
指套指头往上200mm之内缠绕PVC胶带。
7. 固定冷缩管。
将冷缩管套至指套根部,逆时针抽出塑料条(抽时手不要攥着未收缩的冷缩管)。
8. 剥铜屏蔽、外半导体层。
保留10mm铜屏蔽,其余剥除,保留15mm外半导体,其余剥除。
按端子的深度切除各相绝缘。
将外半导电层及绝缘体末端用刀具倒角,按原相色缠绕相色条。
9. 绕半导电带。
在铜屏蔽上缠绕半导带(和冷缩管缠平)。
用砂纸打磨绝缘层表面,并用清洁纸清洁。
清洁时,从线芯端头起,撸到外半导层,切不可来擦。
将硅脂涂在线芯表面(多涂)。
10. 定冷缩终端。
慢慢拉动终端内的支撑条,直到和终端端口对齐。
安全技术/电气安全10KV电缆头制作技术和安全措施1、编制依据:1.1电气装置安装工程电缆线路施工及验收规范(GB50168—2006)1.2电气装置安装工程电气设备交接试验标准(GB50150—2009)1.3电力建设安全工作规程(电气篇)2、编制目的:为了确保电缆终端制作的质量,保证施工工期,保证施工过程中人员及设备的安全,特此制定此措施。
3、技术措施3.1一般规定和准备工作3.1.1电缆终端与接头的制作,应由熟悉工艺的人员进行。
3.1.2电缆终端及接头制作时,应严格遵守制作工艺规程。
3.1.3在室外制做10kV电缆终端与接头时,其空气相对湿度宜为70%及以下;当湿度大时,可提高环境温度或加热电缆。
在室内及充油电缆施工现场应备有消防器材。
室内或隧道中施工应有临时电源。
3.1.4电缆终端与接头应符合下列要求:3.1.4.1型式、规格应与电缆类型如电压、芯数、截面、护层结构和环境要求一致。
3.1.4.2结构应简单、紧凑,便于安装。
3.1.4.3所用材料、部件应符合技术要求。
3.1.4.4 10kV电缆终端与接头主要性能应符合《额定电压1kV(Um=1.2kV)至35kV(Um=40.5kV)挤包绝缘电力电缆及附件》GB12706.1~12706.4及有关其它产品标准的规定。
3.1.5采用的附加绝缘材料除电气性能应满足要求外,尚应与电缆本体绝缘具有相容性。
两种材料的硬度、膨胀系数、抗张强度和断裂伸长率等物理性能指标应接近。
橡塑绝缘电缆应采用弹性大、粘接性能好的材料作为附加绝缘。
3.1.6电缆线芯连接金具,应采用符合标准的连接管和接线端子,其内径应与电缆线芯紧密配合,间隙不应过大;截面宜为线芯截面的1.2~1.5倍。
采用压接时,压接钳和模具应符合规格要求。
3.1.7制作电缆终端和接头前,应熟悉安装工艺资料,做好检查,并符合下列要求:3.1.7.1电缆绝缘状况良好,无受潮;施工前应对电缆本体做电气性能试验,并应符合标准。

10千伏高压电缆敷设施工方案审批:审核:编制:西安联诚电力有限公司二〇一六年五月十一日一、 施工内容电缆型号为10kV 恺装3*240.电缆敷设根据现场情况分为保护管敷设和地面沟道敷设两部分。
全长计划500米,电缆敷设完毕后,首端取自现场10KV 架空线路杆式高压断路器下口,末端接入高压电缆分界箱式高压开关柜,提供两台箱式变压器的负荷,所有电缆头压接完毕经过试验后通电运行。
二、 电缆走向本次电缆敷设走向依据现场外线图制定。
根据现场实际勘察为准,基本走向为变电站——1号钢管塔下。
三、电缆敷设1、电缆敷设工艺流程图如下:2、电缆进场检查验收:电缆进场后,必须对电缆进行详细的检查验收,检查电缆的外观、规格型号、电压等级、长度、合格证、耐热阻燃的标识。
3、电缆敷设准备3.1、技术准备。
认真研究电气施工图,掌握电缆的分布走向情况,在过路面、转弯等管道交叉处进行详细勘察。
3.2、人员、机具准备。
敷设电缆需要大量的人员,电缆敷设前,根据电缆的数量及电缆敷设进度安排,提前做好人员的准备工作,保证敷设电缆时人员满足施工要求,同时对进场人员进行安全技术培训。
施工电缆前准备充分敷设电缆用的机具,如电缆放线架、绞磨、电缆滑轮、通讯联络工具等。
电缆进场检查验收电缆敷设准备电缆敷设固定电缆头制作安装电缆 标识3.3、现场准备。
检查并清理杂物。
清理电缆敷设沿途的障碍,为放电缆创造很好的外部条件。
4、电缆敷设本次施工电缆全长计划为500米,工程量巨大,且穿越的路面较多,根据现场走向情况,主要为电缆沟道敷设。
1、施工具备的条件:1.1施工图及电缆清单经过专业及综合会审。
1.2电缆材料、工机具等准备齐全。
1.3土建施工基本完工,移交验收合格。
1.4主体设备及就地设备已确定位置就位。
2、电缆敷设、接线作业流程:电缆材料及工机具准备具准备电缆支架安装电缆敷设电缆整理、固定电缆做头电缆接线电缆试验电缆防火封堵3、施工程序和方法:1) 电缆牵引头及网套本电缆工程电缆敷设方案拟使用电动卷扬机牵引和电缆敷设机相结合的敷设方法。
运送铠装电缆入井安全技术措施1、引言在井下矿山或隧道施工作业中,铠装电缆是一种常见的输电工具。
运送铠装电缆入井是一个重要且危险的操作环节,需要严格遵守安全技术措施,以确保工作人员和设备的安全。
本文将介绍一些常用的运送铠装电缆入井的安全技术措施。
2、运送铠装电缆入井前的准备工作在运送铠装电缆入井之前,必须进行一系列的准备工作,以确保操作的顺利进行。
2.1 确定井道情况在运送铠装电缆入井之前,必须首先了解井道的情况。
包括井道的尺寸、坡度、深度等信息。
同时还需要确定井道的内部结构和设备情况,以便选择适合的运送方式。
2.2 确认电缆长度和重量在运送铠装电缆之前,必须先确认电缆的长度和重量。
确保运送的设备和工具能够满足要求,并做好相应的安排。
2.3 设备和工具的准备在运送铠装电缆入井之前,需要准备好适当的设备和工具。
例如,起重设备、吊装工具、安全带、防护手套等。
确保这些设备和工具都经过检查和测试,能够安全、可靠地使用。
3、运送铠装电缆入井的安全技术措施3.1 确定合适的运送方式根据井道情况和电缆的特点,选择合适的运送方式。
可以采用人工运送、机械运送或者组合运送等方式。
需要根据实际情况选择最合适的方式,并制定相应的操作方法。
3.2 进行安全培训在进行运送铠装电缆入井之前,必须确保工作人员已经接受过相关的安全培训。
培训内容包括但不限于:井下安全操作规程、起重设备的使用方法、紧急情况下的应急处理等。
只有经过合格的培训,工作人员才能够熟练地使用相关设备和工具,有效避免安全事故的发生。
3.3 使用合适的安全带和防护装备运送铠装电缆入井时,工作人员必须佩戴合适的安全带和防护装备。
安全带可以保证工作人员在运送过程中不会意外滑落,防护装备可以有效降低事故发生时的伤害程度。
同时,还应该定期对安全带和防护装备进行检查,确保其处于良好的工作状态。
3.4 进行安全检查在运送铠装电缆入井之前,必须进行全面的安全检查。
包括但不限于:检查起重设备的工作状态、检查吊装工具的安全使用情况、检查井道和井下环境的安全性等。
试论10KV线路施工中电缆的敷设技术摘要:在进行10kv线路敷设的施工过程中,由于电缆工程的隐蔽性很高,一旦电缆出现问题就会给维护修复工作带来很大的困难。
基于此,本文主要对10kv线路施工中电缆的敷设技术进行了探讨。
关键词:10kv线路施工;电缆;敷设技术在进行敷设电缆的过程中,一定要根据实际的工程进度进行安排和判断,要将具体的安全维护和经济等要素都进行全面考虑,只有这样才能保证线路敷设完成后正常使用,并且为以后的维护工作带来方便。
1敷设电缆的一些敷设技术1.1直埋敷设技术(1)对缆沟底部的一些杂质进行清除工作,再用软土细砂铺垫沟底,铺垫厚度为100mm。
在沟中敷设电缆时,需要进行适当松弛,松弛长度保持在全长的0.5-1%之间,再加盖一些软土或者是细砂,加盖厚度为100mm,再在电缆上层敷设一层保护板,保护板宽度需超过电缆两侧50mm即可。
在缆沟回填的过程中,需要在沟深至一半的位置上设置电缆标志带,在进行回填的过程中需要分层夯实。
以上敷设工作完成后,分别在直线段间隔大约50-100mm处、电缆转弯处以及电缆接头处等设置相应的电缆标志,减少外在的损坏。
(2)在敷设电缆时如果通过公路,一定要在电缆周围设置保护管;当遇到道路但是不能进行破路工作时,可以通过非开挖技术,将高密度的聚乙烯电缆导管进行敷设。
在遇到长度比较短的桥梁时,电缆可以敷设在桥梁两侧,并且用涂塑钢管进行保护。
电缆保护管需要在道路路基的两边敷设,距离道路2m左右。
保护管的管口要保持光滑状态,两端设计成喇叭形状,表面还需要采取一些防腐措施,例如涂刷一层油漆进行保护,将保护管的内径和电缆的外径之间的比例保持在1.5以上。
(3)如果需要并列在地下敷设电缆,需要把两者的解题进行分隔,防止其他接头互相接碰出现意外事故。
为了防止接头碰撞事故的发生,还可以敷设一些电缆接头井,在托条上放置接头时,应该尽量在位置上错开。
但是,直埋敷设的安全性不高,如果受到一定外力的作用,很容易造成电缆的损坏,会在日后的维护工作中加大维修难度。
高压配电安全措施10篇【导语】高压配电平安措施怎么写受欢迎?本为整理了10篇优秀的高压配电平安措施范文,为便于您查看,点击下面《名目》可以快速到达对应范文。
以下是我为大家收集的高压配电平安措施,仅供参考,盼望对您有所关心。
名目第1篇10kv高压配电设备预防性试验平安措施第2篇高压配电柜改造平安措施第3篇高压配电设备施工平安措施第4篇新主扇高压配电平安措施第5篇计算机中心高压配电升压改造平安措施第6篇10kv高压配电设备预防性试验平安措施要求第7篇新主扇高压配电-平安措施第8篇高压配电设备施工平安措施第9篇计算机中心高压配电升压改造平安措施第10篇高压配电柜改造平安措施【第1篇】10kv高压配电设备预防性试验平安措施要求本期进行福耀浮法10kv高压配电设备预防性试验,试验项目包括耐压试验、回路电阻测试、绝缘电阻测试等十几个项目。
由于试验具有特别性和不确定性,简单形成平安隐患,对人身和设备平安造成威逼。
因此,确保高压试验工作的平安是非常必要的,必需做好各项平安技术措施,保证试验的平安、牢靠与正确,确保浮法供电平安。
详细平安措施如下:1、严格执行《电业平安工作规程》,坚持工作票和操作票制度,履行工作许可制度、工作监护制度、工作间断、转移和终结制度。
2、每一次的高压试验都应当依据详细状况由工作负责人下达第一种工作票,经理签发批准,并严格按工作票实施试验作业;3、变电站工作许可人应应有肯定阅历,熟识《电业平安工作规程》和熟识工作范围内的设备状况,并持有效《高压电工进网许可证》,否则由本班值班长担当;4、变电站工作许可人必需会同试验工作负责人,检查现场平安措施是否正确完备。
必要时进行补充完善;5、试验前由试验负责人召集全体试验人员,说明本次试验工作的内容和被试设备名称和编号,交待停电范围和平安留意事项;试验人员了解工作任务及平安留意事项,熟识所使用设备和仪器的性能和操作方法,严禁违章操作。
6、进入工作现场应戴平安帽,高空作业应使用平安带,严禁高空抛掷工具。
10KV线路施工过程中的重点环节和质量控制摘要:10kV 电力线路工程的施工技术,关系到供电质量和用电安全,不断优化施工工艺也是维护电力企业自身利益和提高市场核心竞争力的关键。
但是在实际施工中,影响10kV 电力线路工程质量的因素有多种,包括地质条件、工程材料以及施工技术水平等。
因此,本文主要针对电力企业的10kV线路施工方案,并深入探寻各个施工环节上的施工技术及控制措施。
关键词:10kV电力电缆;施工重点;质量控制当今社会,在其新形势与其能源需要的基础之上,国家在积极地采取各种各样的措施来对配电的建设加强投入所占比例。
这其中电力系统中的10kV配电网就是极为重要的构成部分,其对于用户的安全用电发挥着一定的影响。
除此之外,在当前社会经济的快速发展之下,中国的城市化及其工业化的进程都获得加快发展,积极提升配电网安全性就被彰显的更加重要。
因此,对10kV配电网更加需要来强化管理,并加强其探索和研究,从而来推进我国的电力系统稳定地发展与进步。
1 10kV线路施工过程中的重点环节1.1 母线槽安装电力电缆的敷设的工艺相对复杂,通常需要借助于母线槽设备,首先要有效控制施工工艺的关键流程,严格按要求对配电柜及变压器进行安装和质检,在此基础上再配置母线槽,绝对不允许在未经严查的情况下安装母线槽。
在安装母线槽之前,首先要全面系统地检查母线的绝缘电阻,必须在保证绝缘电阻符合要求的前提下才可安装母线槽。
同时,在悬挂吊杆的选择上,也应与母线槽的实际重量进行充分匹配,还应确保吊杆安装过程中螺母的灵活性,避免采取强力上紧行为,吊杆与地面之间至少应保持 2.2m以上的高度,对母线槽支架进行精准定位,以有效确保母线槽支架的平稳性和固定性。
此外,还应对母线槽两段密封性进行反复确认,并对槽外壳及两侧安装接地线。
1.2 架空线路施工技术要点(1)放线施工技术在10kV 及以下架空线路施工架设的过程中,务必要保证导线不出现断头、断股、扭曲、金钩和磨损等问题。
关于10kV电力电缆施工的质量控制措施摘要:本文介绍了电缆的分类与选型,以及阐述了电缆直埋敷设,穿管敷设、隧道敷设、沟道敷设等等敷设方式,提出了电力电缆施工中的问题,最后探讨了10kV 电力电缆施工的质量控制措施。
关键词:10kV电力;电缆;敷设方式;问题;施工技术;质量控制前言中国经济持续快速的增长,为线缆产品提供了巨大的市场空间,面对中国市场强烈的诱惑力,世界线缆企业都把目光聚焦于中国市场,在改革开放短短的几十年,中国线缆制造业所形成的庞大生产能力让世界刮目相看。
随着中国电力工业、数据通信业、城市轨道交通业、汽车业以及造船等行业规模的不断扩大,对电线电缆的需求也将迅速增长,未来电线电缆业还有巨大的发展潜力。
而电力电缆(powercable),是用于传输和分配电能的电缆,在电力系统的主供线路中用以传输和分配大功率电能的电缆产品。
常用于城市地下电网、发电站的引出线路、工矿企业的内部供电及过江、过海的水下输电线。
在电力线路中,电缆所占的比重正逐渐增加。
2008年11月,我国为应对世界金融危机,政府决定投入4万亿元拉动内需,其中有大约40%以上用于城乡电网建设与改造。
全国电线电缆行业又有了良好的市场机遇,各地电线电缆企业抓住机遇,迎接新一轮城乡电网建设与改造。
1电缆的分类与选型常用的电力电缆有油浸电缆,聚氯乙烯绝缘电缆,交联聚乙烯电缆等,根据使用场合的不同,又延伸为不同种类的特种电缆。
目前,随着生产技术和生产工艺的不断提高,交联聚乙烯电缆已成为使用最广的电缆产品,在电缆选型时,应根据使用的不同环境和条件,结合具体情况进行选择,根据用途的不同,可选择电力电缆、架空绝缘电缆、控制电缆等;根据敷设条件的不同,可选用一般塑料绝缘电缆、钢带铠装电缆、防腐电缆等;根据安全性要求,可选用阻燃电缆、低烟无卤阻燃电缆、耐火电缆等。
2电缆的敷设方式选择电缆的敷设方式有直埋敷设,穿管敷设、隧道敷设、沟道敷设等等,有时几种敷设方法需要配合使用。
主斜井下放高压铠装电缆安全技术措施一、目的及意义XX煤矿+1500m水平中央变电所至地面变电所的两回路电源从地面主斜井敷设至+1500m水平中央变电所,为了保证安全特制定安全技术措施。
二、施工概况工作时间:2018年8月日影响范围:主斜井提升工作地点:地面-主斜井-中央变电所三、施工组织顺序(一)人员组织安全负责人:工作负责人:工作人员:机电科人,生产区队人。
(二)准备工作1、参与工作人员必须提前到达工作地点,由工作负责人和安全负责人共同向参加工作人员贯彻学习安全技术措施,保证参与工作人员都熟悉工作步骤及安全事项。
2、机电科的电钳工和机修工各自准备好自己的工具,并按照各自的分工准备好所需材料及工具。
3、用铲车将电缆盘架放到做好的架子上,将架子固定好放到主斜井井口小绞车的旁边,用11#工字钢做一个架子,高为1.8m,用∮80mm的圆钢做为横梁,将整盘电缆托起来。
4、用∮18.5mm的钢丝绳做一个绳套,缠绕在电缆盘的外盘上用铲车将其起吊起来,然后用∮80mm的圆钢从电缆盘的中心孔中穿出,做为横梁将电缆盘放在盘上。
(三)施工顺序组织人工将电缆从电缆盘取出电缆头,从主斜井→井筒→鉴定车场→拉至中央变电所,四、作业要求1、参加施工人员应认真学习本措施,必须熟悉自己所负责的任务,应该了解整个下放电缆的流程。
2、参加人员必须穿好劳动防护用品,与其他人员协调、配合好。
3、下放电缆时,主斜井停止一切运输工作,如皮带运输、车辆运输、注浆工作。
4、电缆拉至变电所后,电钳工及维修工将电缆固定在电缆钩上。
5、下放时,采用人肩扛下放,每5m一个人,依次类推,各单位人员尽量在一起,单位负责人负责指挥协调好扛运过程中的安全工作。
指挥过程中可用口哨作为指挥号令,规定为一声停、二声前拉。
6、扛电缆的所有人员,必须统一行动,必须有专人喊口令,往下放。
7、人员必须用手抓紧电缆防止下滑,不得随意放下电缆,不得随意停下休息,必须统一听从指挥。
10千伏高压电缆敷设施工方案一、施工内容电缆型号为10kV恺装3*240.电缆敷设根据现场情况分为保护管敷设和地面沟道敷设两部分。
全长计划500米,电缆敷设完毕后,首端取自现场10KV架空线路杆式高压断路器下口,末端接入高压电缆分界箱式高压开关柜,提供两台箱式变压器的负荷,所有电缆头压接完毕经过试验后通电运行。
二、电缆走向本次电缆敷设走向依据现场外线图制定。
根据现场实际勘察为准,基本走向为变电站——1号钢管塔下。
三、电缆敷设1、电缆敷设工艺流程图如下:2、电缆进场检查验收:电缆进场后,必须对电缆进行详细的检查验收,检查电缆的外观、规格型号、电压等级、长度、合格证、耐热阻燃的标识。
3、电缆敷设准备3.1、技术准备。
认真研究电气施工图,掌握电缆的分布走向情况,在过路面、转弯等管道交叉处进行详细勘察。
3.2、人员、机具准备。
敷设电缆需要大量的人员,电缆敷设前,根据电缆的数量及电缆敷设进度安排,提前做好人员的准备工作,保证敷设电缆时人员满足施工要求,同时对进场人员进行安全技术培训。
施工电缆前准备充分敷设电缆用的机具,如电缆放线架、绞磨、电缆滑轮、通讯联络工具等。
3.3、现场准备。
检查并清理杂物。
清理电缆敷设沿途的障碍,为放电缆创造很好的外部条件。
4、电缆敷设本次施工电缆全长计划为500米,工程量巨大,且穿越的路面较多,根据现场走向情况,主要为电缆沟道敷设。
1、施工具备的条件:1.1施工图及电缆清单经过专业及综合会审。
1.2电缆材料、工机具等准备齐全。
1.3土建施工基本完工,移交验收合格。
1.4主体设备及就地设备已确定位置就位。
2、电缆敷设、接线作业流程:3、施工程序和方法:1) 电缆牵引头及网套本电缆工程电缆敷设方案拟使用电动卷扬机牵引和电缆敷设机相结合的敷设方法。
在电缆盘展放、电缆路径直线段和转弯不急的部分,考虑采用电动卷扬机牵引的办法进行电缆展放和敷设。
如电缆端部厂家加工有牵引头,牵引绳直接挂在牵引头上;如果电缆端部没预制牵引头,即用电缆网套套在电缆外护套上分散牵引力进行电缆牵引敷设。
10KV高压铠装电缆安全技术措施
一、工程概况:
由于本矿供电的需要,现需从10KV新变电所高压配电室的地面生产柜取电源,供转载楼下的KBSGZY500KVA的移动变压器,作为主斜井皮带的专用变压器。
为确保此项工程顺利进行,现需人工从电缆沟铺设YJV35mm2的10KV高压铠装电缆。
共需铺设170米。
为确保安全,特制定此项安全技术措施。
2、:编制依据
1、《电气装置安装工程电缆线路施工及验收规范(GB50168-92)》
2、《电力工程电缆设计规范》。
三、施工准备:
1、首先打开电缆沟的预留口,确保通风正常,通风3小时间后才能进行作业。
2、所有材料规格型号及电压等级应符合设计要求,并有产品合格证。
3、电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。
4、电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象。
5、10kV电缆应事先作耐压和泄漏试验,试验标准应符合国家和当地供电部门规定。
必要时敷设前仍需用2.5kV摇表测量绝缘电阻是否合格。
6、各种金属型材料不应有明显锈蚀。
所有紧固螺栓,均应采用镀锌件。
7、其它附属材料:电缆盖板、电缆标示、电缆标志牌等均应符合要求。
8、绝缘摇表、皮尺、钢锯、手锤、扳手等电工工具。
9、沟内拉线人员与指挥人员无线电对讲机。
10、确保电缆沟内无积水,场地清理干净、道路畅通,沟盖板齐备。
11、电缆沿线照明照度满足施工要求,光线不足时必须佩戴矿灯。
四、安装标准:
1、电缆在沟内敷设应有适量的蛇型弯,电缆的两端、中间接头、电
缆井内、过管处、垂直位差处均应留有适当的余度。
2、电缆进出电缆沟两端应挂标志牌。
(1)、标志牌规格应一致,并有防腐性能,挂装应牢固。
(2)、标志牌上应注明电缆编号、规格、型号及电压等级。
3、电缆在电缆沟内应悬挂整齐,水平保持一条直线。
4、直埋电缆的上、下部应铺以不小于100mm厚的软土或沙层,并加盖红砖,其覆盖宽度应超过电缆两侧各50mm。
软土或沙子中不应有石块或其它硬质杂物。
5、直埋电缆在应设置明显的方位标志或标桩。
6、直埋电缆回填时,回填土应分层夯实。
五、安装工艺:
1、通过人工把电缆从车间搬运到车间前的电缆沟口。
2、铠装电缆一段在穿入东侧的电缆沟至到变压器高压端时,要留有5米的余量。
3、再量好到10KV变电所高压开关柜的距离,量取相对应的距离后,再留有5米的余量行截断后,开始进行铺设此段电缆。
六、安全措施
1、所有在电缆沟内铺设电缆的人员必须带安全帽,带矿灯,带手套。
1、运输及铺设过程中严禁硬拉硬扯。
2、电缆有可能蹭到的拐角处必须垫托辊等转动灵活的装置,确保不会划伤电缆外皮。
拐角处要留人员进行传话,且必须站在电缆的外侧。
3、电缆在铺设时应口号一直,不得蛮干。
4、电缆沟内应用专人持对讲机指挥,时刻与下放电缆的指挥人保持通话。
