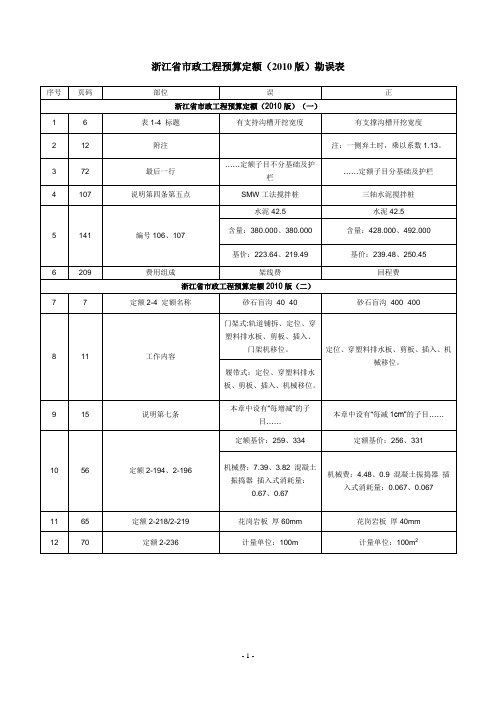

《浙江省市政工程预算定额》(2010版)
- 格式:doc
- 大小:327.50 KB
- 文档页数:68
《浙江省市政工程预算定额》(2010版)交底培训讲义2010-11-09混凝土定额中单独列项费用比较项目名称搅拌费水平运输费垂直运输费现拌混凝土√√√非泵送商品混凝土××√泵送商品混凝土×××注:并非所有现拌或非泵送商品混凝土中均有水平和垂直运输费用。
【例】非泵送C20商品混凝土台帽(第二本P135)【解】定额编号:3-244h计量单位:10m3换算后定额基价=3224+(285-299)×10.15+3.49 ×0.35144.71 ×0.74=3190元现拌砂浆→配合比分解形式干混砂浆→配合比分解形式,DM/DP/DS湿拌砂浆→成品价形式,类似商品混凝土,WM/WP/WS预拌砂浆与传统砂浆分类对照表详见《浙江省建筑工程节能预算定额》【例】干混砂浆DM7.5浆砌料石压顶(第一本P93)【解】定额编号:3-381h计量单位:10m3换算后定额基价=3185+(405.45-168.17)×1.66-0.2×43-58.57×0.28×0.4=3564元本定额中混凝土及钢筋混凝土预制桩、小型预制构件等制作的工程量计算,应按施工图构件净用量另加1.5%损耗率。
【例】桥梁工程中预制立柱80×80×1200mm共100根,试计算预制混凝土立柱制作及安装工程量。
【解】制作工程量=0.08×0.08×1.2×100×1.015=0.780m3安装工程量=0.08×0.08×1.2×100=0.768m3【例1-1】某土方工程:设计挖土数量为15000m3,填土数量为3000m3,挖、填土考虑现场平衡。
试计算其土方外运量。
[思路]填土数量为3000m3,查“土方体积换算表”得夯实后体积︰天然密实度体积=1︰1.15,故填土所需天然密实方体积为3000×1.15=3450m3。

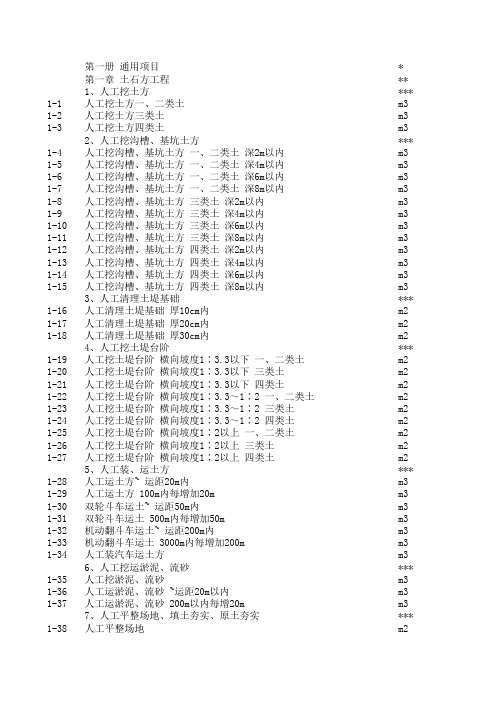

第一册 通用项目*第一章 土石方工程**1、人工挖土方*** 1-1人工挖土方一、二类土m3 1-2人工挖土方三类土m3 1-3人工挖土方四类土m32、人工挖沟槽、基坑土方*** 1-4人工挖沟槽、基坑土方 一、二类土 深2m以内m3 1-5人工挖沟槽、基坑土方 一、二类土 深4m以内m3 1-6人工挖沟槽、基坑土方 一、二类土 深6m以内m3 1-7人工挖沟槽、基坑土方 一、二类土 深8m以内m3 1-8人工挖沟槽、基坑土方 三类土 深2m以内m3 1-9人工挖沟槽、基坑土方 三类土 深4m以内m3 1-10人工挖沟槽、基坑土方 三类土 深6m以内m3 1-11人工挖沟槽、基坑土方 三类土 深8m以内m3 1-12人工挖沟槽、基坑土方 四类土 深2m以内m3 1-13人工挖沟槽、基坑土方 四类土 深4m以内m3 1-14人工挖沟槽、基坑土方 四类土 深6m以内m3 1-15人工挖沟槽、基坑土方 四类土 深8m以内m33、人工清理土堤基础*** 1-16人工清理土堤基础 厚10cm内m2 1-17人工清理土堤基础 厚20cm内m2 1-18人工清理土堤基础 厚30cm内m24、人工挖土堤台阶*** 1-19人工挖土堤台阶 横向坡度1∶3.3以下 一、二类土m2 1-20人工挖土堤台阶 横向坡度1∶3.3以下 三类土m2 1-21人工挖土堤台阶 横向坡度1∶3.3以下 四类土m2 1-22人工挖土堤台阶 横向坡度1∶3.3~1∶2 一、二类土m2 1-23人工挖土堤台阶 横向坡度1∶3.3~1∶2 三类土m2 1-24人工挖土堤台阶 横向坡度1∶3.3~1∶2 四类土m2 1-25人工挖土堤台阶 横向坡度1∶2以上 一、二类土m2 1-26人工挖土堤台阶 横向坡度1∶2以上 三类土m2 1-27人工挖土堤台阶 横向坡度1∶2以上 四类土m25、人工装、运土方*** 1-28人工运土方~ 运距20m内m3 1-29人工运土方 100m内每增加20m m3 1-30双轮斗车运土~ 运距50m内m3 1-31双轮斗车运土 500m内每增加50m m3 1-32机动翻斗车运土~ 运距200m内m3 1-33机动翻斗车运土 3000m内每增加200m m3 1-34人工装汽车运土方m36、人工挖运淤泥、流砂*** 1-35人工挖淤泥、流砂m3 1-36人工运淤泥、流砂 ~运距20m以内m3 1-37人工运淤泥、流砂 200m以内每增20m m37、人工平整场地、填土夯实、原土夯实*** 1-38人工平整场地m21-39人工松填土m3 1-40人工平地填土夯实m3 1-41人工槽、坑填土夯实m3 1-42人工平地原土夯实m2 1-43人工槽、坑原土夯实m28、推土机推土*** 1-44推土机推一、二类土 推距20m以内m3 1-45推土机推三类土 推距20m以内m3 1-46推土机推四类土 推距20m以内m3 1-47推土机推一、二类土 推距40m以内m3 1-48推土机推三类土 推距40m以内m3 1-49推土机推四类土 推距40m以内m3 1-50推土机推一、二类土 推距60m以内m3 1-51推土机推三类土 推距60m以内m3 1-52推土机推四类土 推距60m以内m3 1-53推土机推一、二类土 推距80m以内m3 1-54推土机推三类土 推距80m以内m3 1-55推土机推四类土 推距80m以内m39、挖掘机挖土*** 1-56挖掘机挖一、二类土 不装车m3 1-57挖掘机挖三类土 不装车m3 1-58挖掘机挖四类土 不装车m3 1-59挖掘机挖一、二类土 装车m3 1-60挖掘机挖三类土 装车m3 1-61挖掘机挖四类土 装车m310、装载机装松散土*** 1-62装载机装松散土m311、装载机装运土方*** 1-63装载机装运土方 运距20m以内m3 1-64装载机装运土方 运距60m以内m3 1-65装载机装运土方 运距80m以内m3 1-66装载机装运土方 运距100m以内m3 1-67装载机装运土方 运距150m以内m312、自卸汽车运土*** 1-68自卸汽车运土 运距1km以内m3自卸汽车运土 运距每增加1km?13、抓铲挖掘机挖土、淤泥、流砂*** 1-70抓铲挖掘机挖淤泥、流砂 深6m以内 不装车m3 1-71抓铲挖掘机挖淤泥、流砂 深6m以外 不装车m3 1-72抓铲挖掘机挖淤泥、流砂 深6m以内 装车m3 1-73抓铲挖掘机挖淤泥、流砂 深6m以外 装车m314、履带式挖掘机挖淤泥、流沙*** 1-74履带式挖掘机挖淤泥、流沙 深6m以内 不装车m3 1-75履带式挖掘机挖淤泥、流沙 深6m以外 不装车m3 1-76履带式挖掘机挖淤泥、流沙 深6m以内 装车m3 1-77履带式挖掘机挖淤泥、流沙 深6m以外 装车m315、机械平整场地、填土夯实、原土夯实***1-78推土机75kw 平整场地m2 1-79拖式双筒羊足碾 原土碾压m2 1-80内燃压路机15t以内 原土碾压m2 1-81拖式双筒羊足碾 填土碾压m3 1-82内燃压路机 填土碾压m3 1-83振动压路机 填土碾压m3 1-84平地原土夯实m2 1-85槽、坑原土夯实m2 1-86平地填土夯实m3 1-87槽、坑填土夯实m316、人工凿石*** 1-88人工凿松石m3 1-89人工凿次坚石m3 1-90人工凿普坚石m3 1-91人工凿特坚石m317、机械凿石*** 1-92人工凿松石m3 1-93人工凿次坚石m3 1-94人工凿普坚石m318、人工打眼爆破石方*** 1-95人工打眼爆破平基 松石m3 1-96人工打眼爆破平基 次坚石m3 1-97人工打眼爆破平基 普坚石m3 1-98人工打眼爆破平基 特坚石m3 1-99人工打眼爆破沟槽 松石m3 1-100人工打眼爆破沟槽、坑基 次坚石m3 1-101人工打眼爆破沟槽、坑基 普坚石m3 1-102人工打眼爆破沟槽、坑基 特坚石m319、机械打眼爆破石方*** 1-103机械打眼爆破平基 松石m3 1-104机械打眼爆破平基 次坚石m3 1-105机械打眼爆破平基 普坚石m3 1-106机械打眼爆破平基 特坚石m3 1-107机械打眼爆破沟槽、坑基 松石m3 1-108机械打眼爆破沟槽、坑基 次坚石m3 1-109机械打眼爆破沟槽、坑基 普坚石m3 1-110机械打眼爆破沟槽、坑基 特坚石m320、明挖石方运输*** 1-111明挖石方 人力运~20m以内m3 1-112明挖石方 人力运 100m以内 每增20m m3 1-113明挖石方 双轮斗车运~ 50m以内m3 1-114明挖石方 双轮斗车运 500m以内 每增50m m3 1-115明挖石方 人力装 机动翻斗车运~ 1000m以内m3 1-116明挖石方 人力装 机动翻斗车运 3000m以内 每增200m m321、推土机推石碴*** 1-117推土机推石碴 运距10m以内m3 1-118推土机推石碴 运距20m以内m31-119推土机推石碴 运距30m以内m3 1-120推土机推石碴 运距40m以内m322、挖掘机挖石碴*** 1-121挖掘机挖石碴 不装车m3 1-122挖掘机挖石碴 装车m323、自卸汽车运石渣*** 1-123自卸汽车运石碴~运距1km以内m3 1-124自卸汽车运石碴 运距每增1km m3第二章 打拔工具桩**1、竖拆简易打拨桩架*** 1-125竖、拆卷扬机打桩架架次1-126竖、拆卷扬机拔桩架架次2、陆上卷扬机打拨圆木桩*** 1-127陆上卷扬机打圆木桩 甲级土 5m以内m3 1-128陆上卷扬机打圆木桩 乙级土 5m以内m3 1-129陆上卷扬机打圆木桩 甲级土 8m以内m3 1-130陆上卷扬机打圆木桩 乙级土 8m以内m3 1-131陆上卷扬机拔圆木桩 甲级土 5m以内m3 1-132陆上卷扬机拔圆木桩 乙级土 5m以内m3 1-133陆上卷扬机拔圆木桩 甲级土 8m以内m3 1-134陆上卷扬机拔圆木桩 乙级土 8m以内m33、陆上卷扬机打拨槽型钢板桩*** 1-135陆上卷扬机打槽型钢板桩 甲级土 8m以内t1-136陆上卷扬机打槽型钢板桩 乙级土 8m以内t1-137陆上卷扬机打槽型钢板桩 甲级土 12m以内t1-138陆上卷扬机打槽型钢板桩 乙级土 12m以内t1-139陆上卷扬机拔槽型钢板桩 甲级土 8m以内t1-140陆上卷扬机拔槽型钢板桩 乙级土 8m以内t1-141陆上卷扬机拔槽型钢板桩 甲级土 12m以内t1-142陆上卷扬机拔槽型钢板桩 乙级土 12m以内t4、陆上挖掘机打圆木桩*** 1-143陆上挖掘机打圆木桩 甲级土 6m以内m3 1-144陆上挖掘机打圆木桩 乙级土 6m以内m3 1-145陆上挖掘机拔圆木桩 甲级土 6m以内m3 1-146陆上挖掘机拔圆木桩 乙级土 6m以内m35、陆上挖掘机打槽型钢板桩*** 1-147陆上挖掘机打槽型钢板桩 甲级土 6m以内t1-148陆上挖掘机打槽型钢板桩 乙级土 6m以内t1-149陆上挖掘机拔槽型钢板桩 甲级土 6m以内t1-150陆上挖掘机拔槽型钢板桩 乙级土 6m以内t6、水上卷扬机打拨圆木桩*** 1-151水上卷扬机打圆木桩 甲级土 5m以内m3 1-152水上卷扬机打圆木桩 乙级土 5m以内m3 1-153水上卷扬机打圆木桩 甲级土 8m以内m3 1-154水上卷扬机打圆木桩 乙级土 8m以内m3 1-155水上卷扬机拔圆木桩 甲级土 5m以内m3 1-156水上卷扬机拔圆木桩 乙级土 5m以内m31-157水上卷扬机拔圆木桩 甲级土 8m以内m3 1-158水上卷扬机拔圆木桩 乙级土 8m以内m37、水上卷扬机打拨槽型钢板桩*** 1-159水上卷扬机打槽型钢板桩 甲级土 8m以内t 1-160水上卷扬机打槽型钢板桩 乙级土 8m以内t 1-161水上卷扬机打槽型钢板桩 甲级土 12m以内t 1-162水上卷扬机打槽型钢板桩 乙级土 12m以内t 1-163水上卷扬机打槽型钢板桩 甲级土 12m以上t 1-164水上卷扬机打槽型钢板桩 乙级土 12m以上t 1-165水上卷扬机拔槽型钢板桩 甲级土 8m以内t 1-166水上卷扬机拔槽型钢板桩 乙级土 8m以内t 1-167水上卷扬机拔槽型钢板桩 甲级土 12m以内t 1-168水上卷扬机拔槽型钢板桩 乙级土 12m以内t 1-169水上卷扬机拔槽型钢板桩 甲级土 12m以上t 1-170水上卷扬机拔槽型钢板桩 乙级土 12m以上t8、水上柴油打桩机打圆木桩*** 1-171水上柴油打桩机打圆木桩 甲级土 5m以内m3 1-172水上柴油打桩机打圆木桩 乙级土 5m以内m3 1-173水上柴油打桩机打圆木桩 甲级土 8m以内m3 1-174水上柴油打桩机打圆木桩 乙级土 8m以内m39、水上柴油打桩机打槽型钢板桩*** 1-175水上柴油打桩机打槽型钢板桩 甲级土 8m以内t 1-176水上柴油打桩机打槽型钢板桩 乙级土 8m以内t 1-177水上柴油打桩机打槽型钢板桩 甲级土 12m以内t 1-178水上柴油打桩机打槽型钢板桩 乙级土 12m以内t 1-179水上柴油打桩机打槽型钢板桩 甲级土 12m以上t 1-180水上柴油打桩机打槽型钢板桩 乙级土 12m以上t 第三章 围堰工程**1、土草围堰*** 1-181筑土围堰m3 1-182编织袋围堰m32、土石混合围堰*** 1-183过水土、石混合围堰m3 1-184不过水土、石混合围堰m33、圆木桩围堰*** 1-185双排圆木桩围堰 高3m以内m 1-186双排圆木桩围堰 高4m以内m 1-187双排圆木桩围堰 高5m以内m4、钢桩围堰*** 1-188双排钢桩围堰 高4m以内m 1-189双排钢桩围堰 高5m以内m 1-190双排钢桩围堰 高6m以内m5、钢板桩围堰*** 1-191双排钢板桩围堰 高4m以内m 1-192双排钢板桩围堰 高5m以内m 1-193双排钢板桩围堰 高6m以内m6、双层竹笼围堰***1-194双层竹笼围堰 高3m以内m1-195双层竹笼围堰 高4m以内m1-196双层竹笼围堰 高5m以内m7、筑岛填心*** 1-197筑岛夯填土m3 1-198筑岛松填土m3 1-199筑岛夯填砂m3 1-200筑岛松填砂m3 1-201筑岛夯填砂砾石m3 1-202筑岛松填砂砾石m3第四章 支撑工程**1、木挡土板*** 1-203木制密挡土板木支撑m2 1-204木制密挡土板钢支撑m2 1-205木制疏挡土板木支撑m2 1-206木制疏挡土板钢支撑m22、竹挡土板*** 1-207竹制密挡土板木支撑m2 1-208竹制密挡土板钢支撑m2 1-209竹制疏挡土板木支撑m2 1-210竹制疏挡土板钢支撑m23、钢制挡土板*** 1-211钢制密挡土板木支撑m2 1-212钢制密挡土板钢支撑m2 1-213钢制疏挡土板木支撑m2 1-214钢制疏挡土板钢支撑m24、钢制桩挡土板支撑安拆*** 1-215钢制桩挡土板木支撑安、拆m2 1-216钢制桩挡土板钢支撑安、拆m2第五章 拆除工程**1、拆除旧路***(1)、拆除沥青柏油类路面层**** 1-217人工拆除沥青柏油类路面层~厚10cm以内m2 1-218人工拆除沥青柏油类路面层 每增1cm m2 1-219机械拆除沥青柏油类路面层~厚10cm以内m2 1-220机械拆除沥青柏油类路面层 每增1cm m2(2)、人工拆除混凝土类路面层**** 1-221人工拆除无筋混凝土类路面层~厚15cm内m2 1-222人工拆除无筋混凝土类路面层 每增1cm m2 1-223人工拆除有筋混凝土类路面层~厚15cm内m2 1-224人工拆除有筋混凝土类路面层 每增1cm m2(3)、机械拆除混凝土类路面层**** 1-225机械拆除无筋混凝土类路面层~厚15cm内m2 1-226机械拆除无筋混凝土类路面层 每增1cm m2 1-227机械拆除有筋混凝土类路面层~厚15cm内m2 1-228机械拆除有筋混凝土类路面层 每增1cm m2(4)、机械拆除混凝土类路面层(岩石破碎机)****1-229机械拆除无筋混凝土类路面层(岩石破碎机)~厚15cm以内m2 1-230机械拆除无筋混凝土类路面层(岩石破碎机) 每增1cm m2 1-231机械拆除有筋混凝土类路面层(岩石破碎机)~厚15cm以内m2 1-232机械拆除有筋混凝土类路面层(岩石破碎机) 每增1cm m2(5)、人工拆除基层或面层**** 1-233人工拆除碎(砾)石基层或面层~厚15cm以内m2 1-234人工拆除碎(砾)石基层或面层 每增5cm m2 1-235人工拆除碎砖基层或面层~厚15cm内m2 1-236人工拆除碎砖基层或面层 每增5cm m2 1-237人工拆除矿(炉)碴、砂砾基层或面层~厚15cm以内m2 1-238人工拆除矿(炉)碴、砂砾基层或面层 每增5cm m2 1-239人工拆除毛(块)石基层或面层~厚20cm m2 1-240人工拆除毛(块)石基层或面层 每增5cm m2 1-241人工拆除条方石基层或面层~ 厚15cm m2 1-242人工拆除条方石基层或面层 每增5cm m2 1-243人工拆除钢碴基层或面层~ 厚20cm m2 1-244人工拆除钢碴基层或面层 每增5cm m2 1-245人工拆除无骨料多合土基层或面层~ 厚10cm m2 1-246人工拆除无骨料多合土基层或面层 每增5cm m2 1-247人工拆除有骨料多合土基层或面层~ 厚10cm m2 1-248人工拆除有骨料多合土基层或面层 每增5cm m22、拆除人行道*** 1-249拆除混凝土预制板人行道m2 1-250拆除现浇混凝土面层人行道~ 厚10cm以内m2 1-251拆除现浇混凝土面层人行道 每增1cm m23、拆除侧、平石*** 1-252拆除混凝土侧、平石m1-253拆除石质侧、平石m1-254拆除混凝土侧平石(L型)m4、拆除混凝土管道*** 1-255拆除混凝土管道 Φ300以内m1-256拆除混凝土管道 Φ450以内m1-257拆除混凝土管道 Φ600以内m1-258拆除混凝土管道 Φ1000以内m1-259拆除混凝土管道 Φ1500以内m1-260拆除混凝土管道 Φ2000以内m5、拆除金属管道*** 1-261人工拆除金属管道 Φ200以内m1-262人工拆除金属管道 Φ400以内m1-263人工拆除金属管道 Φ600以内m1-264机械拆除金属管道 Φ300以内m1-265机械拆除金属管道 Φ500以内m1-266机械拆除金属管道 Φ800以内m1-267机械拆除金属管道 Φ1000以内m1-268机械拆除金属管道 Φ2000以内m6、镀锌管拆除*** 1-269拆除镀锌管 Φ15~20以内m1-270拆除镀锌管 Φ25~32以内m 1-271拆除镀锌管 Φ40~50以内m 1-272拆除镀锌管 Φ75以内m 1-273拆除镀锌管 Φ100以内m7、拆除砖石构筑物*** 1-274拆除砖砌检查井 深4m以内m3 1-275拆除砖砌雨水井 深3m以内m3 1-276拆除砖砌其它构筑物m38、拆除混凝土障碍物*** 1-277人工拆除无筋混凝土障碍物m3 1-278人工拆除有筋混凝土障碍物m3 1-279机械拆除无筋混凝土障碍物m3 1-280机械拆除有筋混凝土障碍物m39、伐树、挖树蔸*** 1-281伐树 离地面20cm处树干直径20cm内棵1-282伐树 离地面20cm处树干直径30cm内棵1-283伐树 离地面20cm处树干直径40cm内棵1-284伐树 离地面20cm处树干直径50cm内棵1-285伐树 离地面20cm处树干直径50cm以外棵1-286挖树蔸 离地面20cm处树干直径20cm内棵1-287挖树蔸 离地面20cm处树干直径30cm内棵1-288挖树蔸 离地面20cm处树干直径40cm内棵1-289挖树蔸 离地面20cm处树干直径50cm内棵1-290挖树蔸 离地面20cm处树干直径50cm以外棵10、路面凿毛*** 1-291沥青混凝土路面凿毛 人工m2 1-292沥青混凝土路面凿毛 机械m2 1-293水泥混凝土路面凿毛 人工m2 1-294水泥混凝土路面凿毛 机械m211、路面铣刨机铣刨沥青路面*** 1-295铣刨机铣刨沥青路面~ 厚3cm m2 1-296铣刨机铣刨沥青路面 每增减1cm m2第六章 脚手架及其他工程**1、脚手架*** 1-297单排钢管脚手架 4m内m2 1-298单排钢管脚手架 8m内m2 1-299双排钢管脚手架 4m内m2 1-300双排钢管脚手架 8m内m22、浇混凝土用仓面脚手*** 1-301浇混凝土用仓面脚手架 支架高度1.5m以内m23、人力运输小型构件*** 1-302人力运输小型构件~ 运距20m m3 1-303人力运输小型构件 运距200m内每增20m m3 1-304双轮车运输小型构件~ 运距50m m3 1-305双轮车运输小型构件 运距500m内每增50m m3 1-306双轮杠杆车运输小型构件~ 运距50m m3 1-307双轮杠杆车运输小型构件 运距500m内每增50m m34、汽车运输小型构件***1-308汽车运输小型构件 人力装卸~ 运距1km m31-309汽车运输小型构件 机械装卸~ 运距1km m31-310汽车运输小型构件 运距每增1km m35、汽车运水***1-311汽车运水~ 运距1km t1-312汽车运水 每增1km t6、双轮车场内运成型钢筋及混凝土(熟料)***1-313双轮车场内运成型钢筋~ 运距50m t1-314双轮车场内运成型钢筋 运距500m内每增50m t1-315双轮车场内运水泥混凝土(熟料)~ 运距50m m31-316双轮车场内运水泥混凝土(熟料) 运距500m内每增50m m31-317双轮车场内运沥青混凝土(熟料)~ 运距50m m31-318双轮车场内运沥青混凝土(熟料) 运距500m内每增50m m37、机动翻斗车运输混凝土***1-319机动翻斗车运水泥混凝土(熟料)~ 运距200m m31-320机动翻斗车运水泥混凝土(熟料) 运距2km内每增200m m31-321机动翻斗车运沥青混凝土~ 运距200m m31-322机动翻斗车运沥青混凝土 运距2km内每增200m m38、井点排水***(1)轻型井点**** 1-323轻型井点降水安装根1-324轻型井点降水拆除根1-325轻型井点降水使用套·天(2)喷射井点**** 1-326喷射井点降水安装 井管深10m根1-327喷射井点降水拆除 井管深10m根1-328喷射井点降水使用 井管深10m套·天1-329喷射井点降水安装 井管深15m根1-330喷射井点降水拆除 井管深15m根1-331喷射井点降水使用 井管深15m套·天1-332喷射井点降水安装 井管深20m根1-333喷射井点降水拆除 井管深20m根1-334喷射井点降水使用 井管深20m套·天1-335喷射井点降水安装 井管深25m根1-336喷射井点降水拆除 井管深25m根1-337喷射井点降水使用 井管深25m套·天1-338喷射井点降水安装 井管深30m根1-339喷射井点降水拆除 井管深30m根1-340喷射井点降水使用 井管深30m套·天(3)大口径井点(15m深)**** 1-341大口径井点降水安装 深15m根1-342大口径井点降水拆除 深15m根1-343大口径井点降水使用 深15m套·天(4)大口径井点(25m深)**** 1-344大口径井点降水安装 深25m根1-345大口径井点降水拆除 深25m根1-346大口径井点降水使用 深25m套·天9、湿土排水、抽水***1-347湿土排水m31-348抽水m310、彩钢板施工护栏***1-349彩钢板施工护栏 砌砖基础m21-350彩钢板施工护栏制安、运拆m2第七章 护坡、挡土墙**1、抛石、石笼***1-351陆上抛石m31-352船上单面抛石m31-353船上双面抛石m31-354抛钢筋铁丝石笼m32、砂石滤层、滤沟***1-355砂石滤沟 断面积0.1m2以内m31-356砂石滤沟 断面积0.1m2以上m31-357砂滤层 厚10cm以内m31-358砂滤层 厚20cm以内m31-359砂滤层 厚30cm以内m31-360碎石滤层 厚10cm以内m31-361碎石滤层 厚20cm以内m31-362碎石滤层 厚30cm以内m33、砌护坡、台阶***1-363干砌块石护坡 厚20cm以内m31-364干砌块石护坡 厚30cm以内m31-365干砌块石护坡 厚40cm以内m31-366干砌块石护坡(灌浆) 厚20cm以内m31-367干砌块石护坡(灌浆) 厚30cm以内m31-368干砌块石护坡(灌浆) 厚40cm以内m31-369浆砌块石护坡 厚20cm以内m31-370浆砌块石护坡 厚30cm以内m31-371浆砌块石护坡 厚40cm以内m31-372浆砌预制块护坡 无底浆m31-373浆砌预制块护坡 有底浆m31-374浆砌块石 锥型坡m31-375干砌块石 锥型坡m31-376浆砌块石 台阶m31-377浆砌料石 台阶m31-378浆砌预制块 台阶m31-379浆砌护脚 高(深)度100cm内m31-380浆砌护脚 高(深)度200cm内m34、压顶***1-381浆砌料石压项m31-382浆砌预制块压项m31-383现浇混凝土压项m31-384现浇商品混凝土压项m31-385现浇混凝土压项模板m25、浆砌、现浇挡土墙*** 1-386浆砌块石挡土墙m3 1-387浆砌预制块挡土墙m3 1-388现浇混凝土挡土墙m3 1-389现浇商品混凝土挡土墙m3 1-390现浇混凝土挡土墙模板m26、干砌块石基础、挡土墙*** 1-391干砌块石基础m3 3-392干砌块石挡土墙m37、勾缝*** 1-393干砌块石面勾平缝m2 1-394浆砌块石面勾平缝m2 1-395浆砌料石面勾平缝m2 1-396浆砌预制块面勾平缝m2 1-397干砌块石面勾凸缝m2 1-398浆砌块石面勾凸缝m2 1-399浆砌块石面勾凹缝m2 1-400浆砌料石面勾凹缝m2 1-401浆砌预制块面勾凹缝m28、伸缩缝*** 1-402二毡三油伸缩缝m2 1-403伸缩缝 每增减一毡一油m2 1-404沥青板伸缩缝m2第八章 地下连续墙**1、导墙*** 1-405导墙开挖m3 1-406现浇混凝土导墙m2 1-407现浇混凝土倒墙模板m2 1-408现浇混凝土导墙钢筋t2、挖土成槽*** 1-409履带式液压抓斗成槽 20m以内m3 1-410履带式液压抓斗成槽 30m以内m3 1-411履带式液压抓斗成槽 40m以内m33、钢筋笼制作、吊运就位*** 1-412钢筋笼制作t 1-413钢筋笼吊运就位 20m以内t 1-414钢筋笼吊运就位 30m以内t 1-415钢筋笼吊运就位 40m以内t4、锁口管吊拔*** 1-416锁口管吊拔 20m以内段1-417锁口管吊拔 30m以内段1-418锁口管吊拔 40m以内段5、浇捣混凝土连续墙*** 1-419浇捣混凝土连续墙 清底置换段1-420浇捣混凝土连续墙 浇注混凝土m36、大型支撑坑基挖土方*** 1-421大型支撑坑基挖土方 宽15m以内 深3.5m以内m31-422大型支撑坑基挖土方 宽15m以内 深7m以内m3 1-423大型支撑坑基挖土方 宽15m以内 深11m以内m3 1-424大型支撑坑基挖土方 宽15m以内 深15m以内m3 1-425大型支撑坑基挖土方 宽15m以外 深3.5m以内m3 1-426大型支撑坑基挖土方 宽15m以外 深7m以内m3 1-427大型支撑坑基挖土方 宽15m以外 深11m以内m3 1-428大型支撑坑基挖土方 宽15m以外 深15m以内m37、大型支撑安装、拆除*** 1-429大型支撑安装 宽15m以内t 1-430大型支撑拆除 宽15m以内t 4-431大型支撑安装 宽15m以外t 1-432大型支撑拆除 宽15m以外t 第九章 地基加固、围护及监测**1、分层注浆*** 1-433分层注浆钻孔m 1-434分层注浆m32、压密注浆*** 1-435压密注浆钻孔m 1-436压密注浆m33、高压旋喷桩*** 1-437高压旋喷桩钻孔m 1-438高压旋喷桩单重管喷浆m3 1-439高压旋喷桩双重管喷浆m3 1-440高压旋喷桩三重管喷浆m34、深层水泥搅拌桩*** 1-441三轴水泥搅拌桩 二喷二搅m3 1-442双头搅拌桩 喷浆m3 1-443单头搅拌桩 喷浆m3 1-444单头搅拌桩 喷粉m3 1-445深层水泥搅拌桩 水泥掺量每增减1%m35、插、拔型钢*** 1-446插、拔型钢t6、碎石振冲桩*** 1-447碎石振冲桩孔深8m以内 砂土m 1-448碎石振冲桩孔深8m以内 淤泥m 1-449碎石振冲桩孔深8m以内 粘土m 1-450碎石振冲桩孔深8m以内 砂土m 1-451碎石振冲桩孔深8m以内 淤泥m 1-452碎石振冲桩孔深8m以内 粘土m7、地表监测孔布置*** 1-453土地分层沉降监测孔布置 10m孔1-454土地分层沉降监测孔布置 20m孔1-455土地分层沉降监测孔布置 30m孔1-456土体水平位移监测孔布置 10m孔1-457土体水平位移监测孔布置 20m孔1-458土体水平位移监测孔布置 30m孔1-459孔隙水压力监测孔布置 10m孔1-460孔隙水压力监测孔布置 20m孔1-461孔隙水压力监测孔布置 30m孔1-462水位观察孔监测孔布置 15m孔1-463地表桩监测孔布置个1-464混凝土构件变形监测孔布置个1-465建筑物倾斜监测孔布置个1-466建筑物振动监测孔布置个1-467地下管线沉降监测孔布置个1-468地下管线位移监测孔布置个1-469混凝土构件钢筋应力监测孔布置个1-470混凝土构件混凝土应变监测孔布置个1-471钢支撑轴力监测孔布置个1-472混凝土水化热监测孔布置个1-473混凝土结构界面土压力监测孔布置个1-474混凝土结构界面孔隙水压力监测孔布置个1-475墙体位移监测孔布置 20m个1-476墙体位移监测孔布置 30m个1-477墙体位移监测孔布置 40m个1-478超声波监测孔布置 45m以内个1-479超声波监测孔布置 45m以内个8、地下监测孔布置***1-480基坑回弹地下监测孔布置孔1-481混凝土支撑轴力地下监测孔布置断面1-482隧道纵向沉降计位移地下监测孔布置个1-483隧道直径变形(收敛)地下监测孔布置环(个) 1-484隧道环缝纵缝地下监测孔布置环(个) 1-485衬砌表面应变计地下监测孔布置环(个)9、监控测试***1-486地面监测 3项以内组日1-487地面监测 6项以内组日1-488地面监测 9项以内组日1-489地下监测 3项以内组日1-490地下监测 6项以内组日1-491地下监测 9项以内组日第二册 道路工程*第一章 路基处理**1、路床(槽)整形***2-1路床(槽)整形路床碾压检验m22-2路床(槽)整形人行道整形碾压m22-3路床(槽)整形土边沟成型m32、路基盲沟***2-4人工铺装砂石路基盲沟 40×40m2-5人工铺装滤管路基盲沟 Φ30m3、弹软土基处理***(1)、掺石灰、改换石片**** 2-6弹软土基处理人工操作 掺石灰 5%含灰量m32-7弹软土基处理人工操作 掺石灰 8%含灰量m32-8弹软土基处理人工操作 改换片石m3 2-9弹软土基处理机械操作 掺石灰 5%含灰量m3 2-10弹软土基处理机械操作 掺石灰 8%含灰量m3(2)、石灰砂桩**** 2-11弹软土基处理石灰砂桩 直径≤10cm m3 2-12弹软土基处理石灰砂桩 直径>10cm m3(3)、袋装砂井**** 2-13弹软土基处理带门架袋装砂井机打塑板桩m2-14弹软土基处理不带门架袋装砂井机打塑板桩m(4)、塑料排水板**** 2-15弹软土基处理、排水板插板机插板板长≤15m m2-16弹软土基处理、排水板插板机插板板长>15m m(5)、土工合成材料**** 2-17弹软土基土工布 平铺m2 2-18弹软土基土工布 斜铺m2 2-19弹软土基土工格栅 平铺m2 2-20弹软土基土工格栅 斜铺m2(6)、水泥稳定土、机械翻晒**** 2-21弹软土基处理水泥稳定土 人机配合 水泥含量5% ~厚度15cm m2 2-22弹软土基处理水泥稳定土 人机配合 水泥含量5% 厚度每增减1c m2 2-23弹软土基处理水泥稳定土 人工拌合 水泥含量5% ~厚度15cm m2 2-24弹软土基处理水泥稳定土 人工拌合 水泥含量5% 厚度每增减1c m2(7)、路基填筑**** 2-25软土路基填筑 砂m3 2-26软土路基填筑 塘碴m3 2-27软土路基填筑 粉煤灰m3 2-28软土路基填筑 抛石挤淤m3第二章 道路基层**1、石灰、粉煤灰、土基层*** 2-29人工拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) ~厚度20cm m2 2-30人工拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) 厚度每增减m2 2-31人工拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) ~厚度20cm m2 2-32人工拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) 厚度每增减m2 2-33拌合机拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) ~厚度20m2 2-34拌合机拌合铺筑基层 石灰∶粉煤灰∶土(12∶35∶53) 厚度每增mm2 2-35拌合机拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) ~厚度20c m2 2-36拌合机拌合铺筑基层 石灰∶粉煤灰∶土(8∶80∶12) 厚度每增m2 2-37厂拌人铺基层 石灰∶粉煤灰∶土(8∶80∶12)~ 厚度20cm m2 2-38厂拌人铺基层 石灰∶粉煤灰∶土(8∶80∶12) 厚度每增减1cm m22、石灰、粉煤灰、碎石基层(拌合机拌合)*** 2-39拌合机拌合铺筑基层 石灰∶粉煤灰∶碎石(10∶20∶70)~ 厚20m2 2-40拌合机拌合铺筑基层 石灰∶粉煤灰∶碎石(10∶20∶70) 每增减m23、石灰、土、碎石基层*** 2-41机拌铺筑基层 石灰∶土∶碎石(8∶72∶20)~ 厚20cm m2 2-42机拌铺筑基层 灰∶土∶碎石(8∶72∶20) 每增减1cm m2 2-43厂拌铺筑基层 石灰∶土∶碎石(10∶60∶30)~ 厚20cm m2 2-44厂拌铺筑基层 石灰∶土∶碎石(10∶60∶30) 每增减1cm m2。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中 SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
总说明一、《浙江省市政工程预算定额》(2010版)(以下简称本定额)共分八册,具体包括:第一册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于城镇管辖范围内的新建、改建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺和劳动组织编制的,反映了社会平均消耗量水平。
五、本定额是在《浙江省市政工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省(市)相关定额,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。
其中土石方工程人工为一类人工,其余均为二类人工。
七、关于材料消耗量:1.本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计人了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
2.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等材料的消耗量均以体积表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
3.本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。
4.用量少、价值小的材料合并为其他材料费,以其他材料费形式表示。
浙江省建筑工程预算定额(2010版)——说明及计算规则浙江省建筑工程预算定额(2010版)——说明及工程量计算规则总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价的约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如任缺项的,应编制地区性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1. 本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
总说明一、《浙江省市政工程预算定额》(2010版)(以下简称本定额)共分八册,具体包括:第一册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于城镇管辖范围内的新建、改建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺和劳动组织编制的,反映了社会平均消耗量水平。
五、本定额是在《浙江省市政工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省(市)相关定额,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。
其中土石方工程人工为一类人工,其余均为二类人工。
七、关于材料消耗量:1.本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计人了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
2.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等材料的消耗量均以体积表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
3.本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。
4.用量少、价值小的材料合并为其他材料费,以其他材料费形式表示。
八、关于施工机械台班消耗量:1.本定额的施工机械台班消耗量已包括了机械幅度差内容。
2.定额中均已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需要的人工和机械消耗量。
如需要再次搬运的,应在二次搬运费项目中列支。
九、关于定额单价的取定:人工单价,一类人工40元/工日,二类人工43元/工日;材料单价按《浙江省建筑安装材料基期价格》(2010版)取定;机械台班单价根据《浙江省施工机械台班费用定额》(2010版)取定。
十、本定额中商品混凝土、商品沥青混凝土、厂拌三渣等均按成品价考虑。
其单价中除包括产品出厂价外,还包括了至施工现场的运输、装卸费用。
采用泵送商品混凝土的,其单价包括泵送费用。
十一、本定额中现浇混凝土项目分现拌混凝土和商品混凝土,商品混凝土定额中已按结构部位取定泵送或非泵送,如果定额所列混凝土形式与实际不同时,除混凝土单价换算外,人工、机械具体调整如下:1.泵送商品混凝土调整为非泵送商品混凝土:定额人工乘以1.35,并增加相应普通混凝土定额子目中垂直运输机械的含量。
2.非泵送商品混凝土调整为泵送商品混凝土:定额人工乘以0.75,并扣除定额子目中垂直运输机械的含量。
十二、定额中未列商品混凝土的子目,实际采用商品混凝土浇捣时,按相应的现拌混凝土定额执行,除混凝土单价换算外,人工、机械具体调整如下:1.采用泵送商品混凝土的,扣除定额中混凝土搅拌机、水平及垂直运输机械台班含量,人工乘以系数0.4。
2.采用非泵送商品混凝土的,扣除定额中混凝土搅拌机及水平运输机械台班含量,人工乘以系数0.55。
十三、本定额中各类砌体所使用的砂浆均为普通现拌砂浆,若实际使用预拌(干混或湿拌)砂浆,按以下方法调整定额:1.使用干混砂浆砌筑的,除将现拌砂浆数量同比例调整为干混砂浆外,另按相应定额中每立方米砌筑砂浆扣除人工0.2工日,灰浆搅拌机台班数量乘系数0.6。
2.使用湿拌砌筑砂浆的,除将现拌砂浆数量同比例调整为湿拌砂浆外,另按相应定额中每立方米砌筑砂浆扣除人工0.45工日,并扣除灰浆搅拌机台班数量。
十四、本定额中周转材料的回库维修费及场外运费:1.钢模板(含钢支撑)的回库维修费已按其材料单价的8%计人消耗量。
2.钢模板(含钢支撑)、木模、脚手架的场外运费已按机械台班形式计人定额子目,不另单独计算。
十五、本定额中混凝土及钢筋混凝土预制桩、小型预制构件等制作的工程量计算,应按施工图构件净用量另加1.5%损耗率。
十六、本定额施工用水、电是按现场有水、电考虑的,如现场无水、电时,可根据实际情况进行调整。
十七、本定额的工作内容中已说明了主要的施工工序,次要工序虽未说明,但已考虑在定额内。
十八、本定额与浙江省其他工程预算定额的关系:凡本定额包含的项目,应按本定额项目执行;本定额缺项部分,可按其他工程预算定额有关册、章的相关说明执行。
十九、本定额中用括号“( )”表示的消耗量,均未计入基价。
二十、本定额中注有“xx以内”或“xx以下”者均包括xx本身;“xx以外”或“xx以上”者,则不包括xx本身。
二十一、本定额由浙江省建设工程造价管理总站负责解释与管理。
第一册通用项目册说明一、《浙江省市政工程预算定额》(2010版)第一册《通用项目》(以下简称本册定额),包括土石方工程、打拔工具桩、围堰工程、支撑工程、拆除工程、脚手架及其他工程,护坡、挡土墙,地下连续墙,地基加固、围护及监测,共9章491个子目。
二、本册定额项目通用于《浙江省市政工程预算定额》(2010版)其他专业册(专业册中指明不适用本定额的除外)。
三、本册定额的编制依据:1.《建设工程工程量清单计价规范》(GB50500-2008)2.《浙江省市政工程预算定额》(2002版);3.《全国统一市政工程预算定额》(1999);4.《建设工程劳动定额—市政工程》(2008);5.《全国城市轨道交通工程预算定额》(2009);6.现行的设计、施工验收规范、安全操作规程、质量评定标准;7.现行的标准图集和具有代表性的工程设计图纸。
四、本册定额中的大型机械是按《浙江省施工机械台班费用定额》中机械的种类、型号、功率等分别考虑,在执行中应根据企业的机械组合情况及施工组织设计方案分别套用相应定额。
五、定额子目表中的施工机械是按常规、科学、合理的施工组织设计或施工方案进行配备。
六、未尽事宜详见各章节说明。
第一章土石方工程说明本章定额包括人工挖土方,人工挖沟槽、基坑土方,人工清理土堤基,人工挖土堤台阶,人工装、运土方及人工挖淤泥、流砂等,共22节124个子目。
本章定额适用于各类市政工程(除有关专业册说明不适用本章定额外)。
干、湿土的划分首先以地质勘察资料为准,含水率)25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖运湿土时,人工和机械乘以系数1.18(机械运湿土除外),干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
四、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
五、挖掘机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费按每1000m3,增加230元计算。
六、推土机推土的平均土层厚度小于30cm时,其推土机台班乘以系数1.25。
七、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属支撑下挖土。
八、挖密实的钢渣,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
九、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在定额内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十、挖掘机挖石方爆破后石渣,定额中人工含量乘以系数2.0。
十一、本章定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地有关规定处理。
工程量计算规则本章定额的土、石方体积均以天然密实体积(自然方)计算,回填土按碾压夯实后的体积(实方)计算。
土方体积换算见表1-1:表1-1土方体积换算表二、土、石方工程量按图纸尺寸计算,修建机械上下坡的便道土方量并人土方工程量内。
石方采用爆破开挖时,开挖坡面每侧允许超挖量:松、次坚石20cm,普、特坚石15cm。
工作面宽度与石方超挖量不得重复计算,石方超挖仅计算坡面超挖,底部超挖不计。
三、夯实土堤按设计断面计算。
清理土堤基础按设计规定以水平投影面积计算,清理厚度为30cm内,废土运距按30m计算。
四、人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。
五、除有特殊工艺要求的管道节点开挖土石方工程量按实计算外,其他管道接口作业坑和沿线各种井室所需增加开挖的土石方工程量按沟槽全部土石方量的2.5%计算。
管沟回填土应扣除各种管道、基础、垫层和构筑物所占的体积。
六、挖土放坡系数和沟、槽底加宽应按图纸尺寸计算,如施工组织设计未明确的,可按表1-2、表1-3有关内容计算:表1-2 挖土放坡系数表表1-3管沟底部每侧工作面宽度计算表单位:mm挖土交接处产生的重复工程量不扣除。
如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权计算。
管道结构宽:无管座按管道外径计算,有管座按管道基础外缘(不包括各类垫层)计算,构筑物按基础外缘计算,如设挡土板每侧增加100mm。
塑料管道铺设沟槽开挖底宽度,若设计中有规定的按设计规定计算,设计未明确的按本规定计算:无支撑沟槽开挖,底宽度按管道结构宽每侧加30em工作面计算;有支撑沟槽开挖,按表1-4计算:表1-4有支持沟槽开挖宽度单位:mm土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。
如遇下列情况应增加运距:1.人力及人力车运土、石方上坡坡度在15%以上,推土机重车上坡坡度大于5%,斜道运距按斜道长度乘以表1-5中系数:表1-5人力及人力车运土、石方坡度系数表采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。
八、平整场地、沟槽、基坑和一般土石方的划分:厚度≤30cm的就地挖、填土按平整场地计算;底宽≤7m,且底长>3倍底宽按沟槽计算;底长≤3倍底宽,且基坑底面积感150耐按基坑计算。
超出上述范围则为一般土、石方。
九、机械挖沟槽、基坑土方中如需人工辅助开挖(包括切边、修整底边),机械挖土按实挖土方量计算,人工挖土土方量按实套相应定额乘以系数1.25,挖土深度按沟槽、基坑总深确定,但垂直深度不再折合水平运输距离。
十、人工装土汽车运土时,汽车运土Ikm以内定额中自卸汽车含量乘以系数1.10。
十一、土壤及岩石分类见表1-6“土壤及岩石(普氏)分类表”。
