铁路工程自建混凝土拌合站验收标准
- 格式:doc
- 大小:14.50 KB
- 文档页数:2
㈠混凝土混凝土配合比应根据设计使用年限、环境条件和施工工艺等进行设计。
混凝土耐久性能试验标准养护时间养护龄期为56天。
当混凝土和施工工艺等发生变化时,必须重新选择配合比.混凝土拌制前,应测定砂、石含水率,并根据测试结果和理论配合比,确定施工配合比。
应对首盘混凝土的塌落度、含气量、泌水率、匀质性、和拌合物温度等进行测试。
混凝土的运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。
当工地昼夜平均气温连续3d低于+5℃或最低温度低于-3℃时,应采取冬季施工措施。
冬季施工期间,混凝土在达到设计强度的40%之前不得受冻;浸水冻融条件下的混凝土开始受冻时,其强度不得小于设计强度的75%。
混凝土拆模后,在混凝土强度低于设计强度75%或龄期不足7天时,新浇混凝土不得与流动水接触。
混凝土入模温度不宜高于30℃,冬施混凝土出机温度不宜低于10℃,入模温度不应低于5℃,新浇筑混凝土入模温度于邻接进已硬化的混凝土或岩石表面温度差不得超过15℃,与新浇筑混凝土接触的已硬化的混凝土、岩土介质、钢筋和模板的温度不得低于2℃对已硬化混凝土凿毛,面积不应低于总面积的75%.人工凿毛混凝土不低于2。
5Mp,机械不低于10Mp。
混凝土养护期间,芯部温度不宜超过60℃,最高不得大于65℃。
低于5℃禁止洒水。
混凝土芯部温度与表面温度、环境温度之差不宜大于20℃,养护用水温度与混凝土表面温度之差不得大于15℃。
预应力混凝土、喷射混凝土、蒸汽混凝土养护试验龄期为28天,其他的龄期为56天每拌制100盘100方或不足100方或每一结构部位同配比的混凝土,取样不得少于1次,每次取样至少留置一组试件。
对于标准条件养护试件试验龄期为28d、56d的,其同条件养护法试件的逐日累积温度分别为600℃·t、1200℃·t,但养护龄期分别不宜超过60d,120t每墩台、隧道每200m衬切、每500m仰拱、底板不同强度的检验各不少于一次。
铁路工地混凝土拌和站标准化管理实施意见1 总则1.1为落实《关于推进铁路建设标准化管理的实施意见》(铁建设〔2009〕154号)的有关要求,进一步推进铁路工地混凝土拌和站标准化管理,应用信息化管理手段,确保所生产的混凝土质量符合标准,制定本实施意见(以下简称意见)。
1.2 本意见适用于铁路建设项目自建工地混凝土拌和站(以下简称拌和站)的管理,采用委托加工方式生产混凝土的拌和站,应参照执行。
2 基本规定2.1拌和站应实行专业化生产管理,由专门从事混凝土生产的部门或工区组织实施。
2.2 拌和站实行站长负责制,站长对混凝土产品质量和生产安全负直接责任。
2.3 设计单位应对拌和站进行专项设计,确定拌和站建设标准、数量、站址布置等要求,并将相关费用足额纳入概算。
2.4 建设单位应根据专项设计要求,结合现场实际在指导性施工组织设计中提出拌和站建设要求,并在拌和站建成后组织验收。
2.5 监理单位应对拌和站建设方案进行审批,做好拌和站日常监管工作,派驻专业监理工程师负责监控原材料进场验收、签认混凝土施工配合比和控制拌合物质量等工作。
2.6 施工单位应制定拌和站标准化管理办法或编制标准化管理手册,建立标准化管理体系,确定信息化管理流程。
2.7 拌和站应建立信息管理系统,并接入铁路建设信息管理平台。
3 建站与验收3.1 拌和站选址和建设应符合国家环水保相关规定,避开易发地质灾害、水害及其它灾害位置,方便生产和运输。
3.2 拌和站建设标准、数量或站址布置改变时应报建设单位批准。
3.3 施工单位应在建站前组织现场调查,并按照指导性施工组织设计编制建站方案,确定设备配套、场地布局及环水保措施,确保建站安全,保证生产能力满足工程需要,建站方案报监理单位审批后实施。
3.4 监理单位应对拌和站建设过程进行监控,确认符合相关标准要求。
3.5 拌和站建成后应经过试生产,生产数据可正常上传至铁路建设信息管理平台后报请监理单位初验;监理单位初验合格后向建设单位提出验收申请,建设单位应及时组织验收,验收合格方可正式生产。
施工监理单位工地试验室搅拌站验收办法施工监理单位工地试验室搅拌站验收办法为统一验收标准,规范验收程序,确保工程检测质量,建设一流客运专线。
现将施工监理单位项目部工地试验室(中心试验室)、下属各工区(分部)工地试验室(分室)及混凝土搅拌站的验收要求规定如下,请遵照执行。
一、项目部工地试验室(中心试验室)验收项目及注意事项工地试验室应由具有规定资质等级并经计量认证的母体试验室授权,并应通过有关方面的检查验收,其试验检验能力应与工程性质和规模相适应。
试验检验人员应经过专门培训,取得规定资格后,持证上岗。
试验检验所用的仪器设备应按需要配置齐全,其技术性能满足使用要求,工作状态良好,并且必须按规定的周期进行检定、校验。
试验检验的方法和环境条件必须符合相关标准的规定。
1.基本验收项目⑴母体试验室资质证书复印件及附件(正本),验证原件;⑵被授权人的授权书复印件(含授权检测项目的清单),验证原件;⑶被授权人的工作简历,全部试验室人员的名单简历表及学历证书、技术职称证、上岗证复印件,验证原件;⑷试验检测报告批准人(签发人)必须是经局集团公司报铁道部批准的母体试验室合法授权签字人,验证原件;⑸试验仪器台账(送检、自检分列),所配试验仪器设备与投标承诺相一致,满足工程需要;⑹试验仪器设备的计量检定证书复印件,证书上应有检定结论及测试数据附件,验证原件;(7)委外单位资质、合同及试验项目清单;(8)岗位责任制、管理制度、工作制度、操作规程、自校规程等应齐全;(9)试验仪器设备摆设合理,并附有标识牌;(10)水泥室、土工室、集料室、混凝土室要分设;(11)标准养护室必须采用自控仪(温度、湿度);操作间应符合温、湿度的要求;(12)试验检测用的标准、规范、规程齐全;(13)试验室概况、试验室平面布置图、人员分工方框图等。
2 、验收程序⑴自验:授权单位及项目部应对工地试验室进行自查自验,并出具自验评估报告,合格后方可签发授权书;⑵初验:监理项目部审核施工单位报验资料(含自检结论),审查合格后,监理站派员现场核实试验仪器设备、试验人员和环境条件是否满足使用要求,进行初步验收,提出意见;⑶验收:通过初验后,由建设单位组织,监理单位参加的正式验收。
铁路工程质量验收标准第一章铁路桥涵工程(部分条款需修改)桥梁一般规定:对涉及结构安全和使用功能的分部工程应进行抽样检测;其中,桥梁墩台、梁部应采用同条件养护试件检测结构实体混凝土强度,且每墩台、每孔(片)梁按不同混凝土强度等级至少检测一次。
单位工程划分:1、每座特大桥、大桥、中桥为一个单位工程;2、小桥不超过5座为一个单位工程;3、涵洞不超过10座为一个单位工程;1.1 地基处理1.1.1换填地基换填地基用料规定:1、换填用砂应为中、粗砂,有机质和含泥量均不得大于5%;2、碎石粒径不得大于100mm,含泥量不得大于5%;3、石灰等级不得小于Ⅲ级。
检验数量;砂和碎石同产地、同品种、同规格以连续进场数量每400m3 为一批,不足400m3也按一批计;石灰同产地、同品种、同规格每200T为一批,不足200T也按一批计。
检验方法:对砂、碎石进行筛分试验、含泥量和有机质含量试验,对石灰进行未消解残渣含量试验。
压实度必须符合要求。
检验数量:施工单位每层每100m2检查不少于5处;监理单位见证检测每层检查不少于1处。
检验方法:湿度密度仪、注水法或灌砂法。
1.1.2粉喷桩桩身无侧限抗压强度必须符合设计要求。
检查数量:施工单位检查桩数的2%,并不少于5根。
每根在成桩28d后取3个试样(桩顶以下0.5m、1.0m、1.5m各截取1个;也可在桩径方向1/4处、桩头至2/3桩长范围内垂直钻芯取3个)。
监理单位见证20%,且不少于1根。
检验方法:施工单位做无侧限抗压强度试验:监理单位见证取样或检查试验报告。
2.1 明挖基础2.1.1基底地质条件必须满足设计要求。
检验数量:施工单位和监理单位对桥梁和涵洞地基全部检查;勘察设计单位对桥梁地基全部进行现场确认。
检验方法:施工单位观察或进行标准贯入、触探仪检测;监理单位观察和见证检测。
2.1.2基坑回填填料应符合设计要求,夯实应符合规定。
检验数量:施工单位、监理单位全部检查。
检验方法:观察。

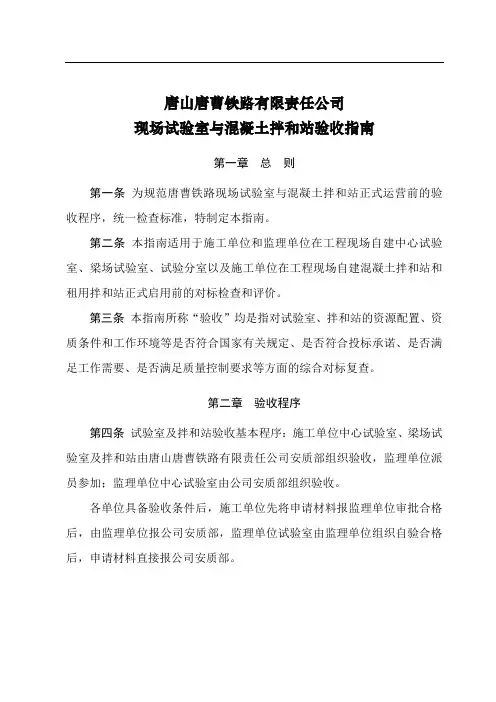

唐山唐曹铁路有限责任公司现场试验室与混凝土拌和站验收指南第一章总则第一条为规范唐曹铁路现场试验室与混凝土拌和站正式运营前的验收程序,统一检查标准,特制定本指南。
第二条本指南适用于施工单位和监理单位在工程现场自建中心试验室、梁场试验室、试验分室以及施工单位在工程现场自建混凝土拌和站和租用拌和站正式启用前的对标检查和评价。
第三条本指南所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。
第二章验收程序第四条试验室及拌和站验收基本程序:施工单位中心试验室、梁场试验室及拌和站由唐山唐曹铁路有限责任公司安质部组织验收,监理单位派员参加;监理单位中心试验室由公司安质部组织验收。
各单位具备验收条件后,施工单位先将申请材料报监理单位审批合格后,由监理单位报公司安质部,监理单位试验室由监理单位组织自验合格后,申请材料直接报公司安质部。
第三章试验室验收项目及方法第五条验收项目1.组织机构及人员组织机构设置合理,分工明确;试验人员均持证上岗、人员数量满足现场工程需要。
工地试验室负责人应由母体试验室正式聘任的合同制员工担任,试验检测报告批准人应是母体试验室资质认定的授权签字人。
2.仪器设备现场试验室仪器设备根据现场试验检测项目要求配置,必须全部通过检定。
3.试验室工作规章制度至少应建立以下规章制度,并做到思路清晰、内容全面、方法流程正确、责任明确、操作性强,并通过项目技术负责人的审批。
(1) 组织与管理机构图。
现场查书面和上墙图文。
(2) 工作程序与质量管理。
现场查书面和上墙图文。
(3) 岗位责任制。
现场查书面和上墙图文。
(4) 仪器设备操作规程、保养维修及管理。
现场查书面和上墙图文。
(5) 仪器设备的计量检定、校准及管理。
现场查书面和上墙图文。
(6) 试验室管理制度,环境卫生、安全管理。
现场查书面和上墙图文。

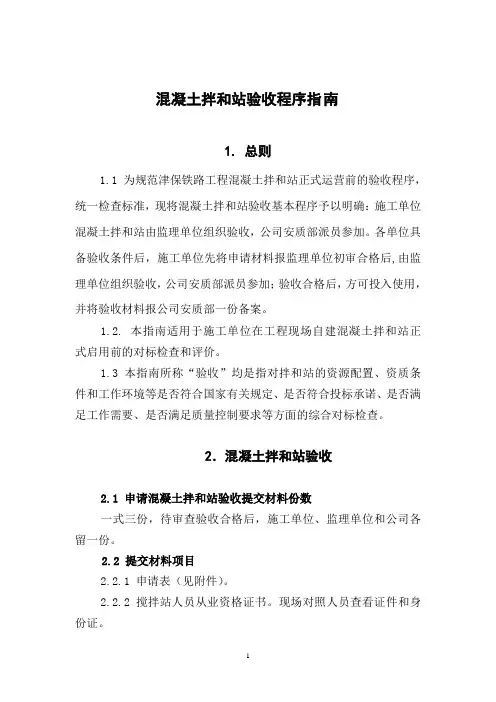

混凝土拌和站验收程序指南1. 总则1.1 为规范津保铁路工程混凝土拌和站正式运营前的验收程序,统一检查标准,现将混凝土拌和站验收基本程序予以明确:施工单位混凝土拌和站由监理单位组织验收,公司安质部派员参加。
各单位具备验收条件后,施工单位先将申请材料报监理单位初审合格后,由监理单位组织验收,公司安质部派员参加;验收合格后,方可投入使用,并将验收材料报公司安质部一份备案。
1.2. 本指南适用于施工单位在工程现场自建混凝土拌和站正式启用前的对标检查和评价。
1.3 本指南所称“验收”均是指对拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标检查。
2.混凝土拌和站验收2.1 申请混凝土拌和站验收提交材料份数一式三份,待审查验收合格后,施工单位、监理单位和公司各留一份。
2.2 提交材料项目2.2.1 申请表(见附件)。
2.2.2 搅拌站人员从业资格证书。
现场对照人员查看证件和身份证。
2.2.3 设备检定证书。
现场查看证件和实地标签。
2.2.4 混凝土外加剂匀质性试验报告。
现场查看试验报告和记录。
2.2.5 执行的标准、规范、规程及管理文件清单。
现场查看清单和实物。
上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件。
2.3 验收项目2.3.1 组织机构及人员组织机构设置合理,分工明确;配置检测试验机构和专业人员;混凝土搅拌操作人员、特殊工种和试验人员均应持证上岗,其它人员应参加过相关培训学习。
现场对照人员查看证件和身份证,以及有关培训或学习记录。
2.3.2 仪器设备符合项目要求,全部通过检定。
现场查看证件和实物标签。
2.3.3 搅拌站工作规章制度。
至少应建立以下规章制度,并做到思路清晰、内容全面、方法流程正确、责任明确、操作性强,并由负责人审批。
2.3.3.1 组织与管理机构图。
现场查书面和上墙图文2.3.3.2 工作程序与质量管理。
工地拌合站验收流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!工地拌合站验收流程工地拌合站是指在工地上设置的混凝土搅拌设备。
由于施工现场环境复杂,加之混凝土质量对工程质量的影响十分重要,所以对工地拌合站的验收也十分严格。
平改立混凝土拌和站验收办法第一章总则第一条为深入推进铁路平改立管理工作,规范平改立工程混凝土拌和站的验收程序,统一检查标准,制定本办法.第二条本办法适用于平改立项目部地自建混凝土拌和站及商品混凝土拌合站的验收和评价。
自建混凝土拌和站必须经指挥部同意批准后,方可建设。
第二章拌和站建设要求第三条拌和站选址要求(一)拌和站场地应选择地势稍高,地势较平坦,在场地建设时应重视排水系统建设,且应避开易积水和严重不良地质的地点,考虑防洪排涝,并远离生态敏感区。
(二)拌和站地基基础地质状况要好,所选场地地质要求坚硬,能有效防止地面沉降,建站时搅拌机组和料仓底座下基础应特别加强处理。
(三)考虑环保因素,混凝土拌和站应远离住宅和人口稠密区,减少产生的噪音、粉尘和有害气体对人体的伤害,尽量避开居民区的上风口.第四条拌和站布局及设置要求(一)拌和站设计应体现节约用地、节省投资、环保节能、永临结合、合理实用的原则,应重视防灾减灾、文物保护等工作。
(二)拌和站生产区采用封闭式管理,四周建围墙或栅栏与外界隔开。
(三)拌和站的位置和规模应根据运输和工程条件、混凝土最大月施工任务量和高峰强度、拌和物使用时间要求,经技术经济比选确定。
(四)拌和站设计应根据施工组织设计统筹考虑,根据地形条件提出规划设计方案。
用地应根据最大月施工任务量、堆放能力等因素确定。
设计生产能力应根据混凝土最大月施工任务量和高峰强度确定,并考虑备用.第五条拌和站建设和管理(一)平改立施工项目部应根据施工组织安排、工程特点、地形条件等合理规划拌和站,提出可行的规划方案并绘制拌和站场地平面布置图,经监理单位审查后报平改立管理机构审批。
规划方案审批后方可实施.(二)拌和站场地设施建设1。
拌和站应采取围墙封闭式管理,并设置工地试验站、拌和作业区、材料计量区、材料存放区、运输车辆停放区,办公生活区应分区设置并设置明显的区位标志牌.2。
拌和站内所有生产场地、道路应采取混凝土硬化处理,硬化后地面承载力满足场内作业要求。
铁路工程自建混凝土拌合站验收标准
1.施工单位应制定拌合站标准化管理办法或编制标准化手册,建立标准化管理体系,确定信息化管理流程。
2.拌合站建成后应经过试生产,生产数据可正常上传至铁路建设信息管理平台。
3.施工单位应确定拌合站主要人员的工作职责,编制信息化管理工作流程。
4.拌合站站长和技术主管应是施工企业正聘任的员工。
每周应组织对采集应用系统运行情况进行检查,确保系统正常运行。
5.拌合站站长应由具备中专及以上文化程度,3年以上拌合站管理经验人员担任。
6.拌合站技术主管应由具备大专及以上文化程度、助理工程师及以上技术职称,且有两年以上拌合站技术管理经验。
7.施工单位应配备经培训合格的专职信息化管理员,信息化管理员应具有大专及以上文化程度、3年以上拌合站工作经历和具备熟练操作信息管理系统的技能。
8.拌合站搅拌机操作手应由经培训合格并持有操作证的人员担任。
9.拌合站负责人(站长及技术主管)应参加中国铁路总公司主管部门组织的培训,考试合格方能上岗。
10.拌和站操作人员应接受采集应用软件培训,并取得软件厂商颁发的合格证。
11.拌合站应安排专人负责生产设备管理,定期检定、自校计量设备,做好维护保养工作,确保设备稳定可靠。
12.每班混凝土生产前,拌合站操作人员应对设备性能进行检查并对称量系统进行零点校核,在试验人员的监理人员见证下将施工配合比数据录入混凝土生产控制系统。
13.在监理见证下,拌合站试验人员应对首盘混凝土各项性能指标进行测试,合格后方可继续生产。
14.拌合站信息员对本站相关数据进行统计分析,每周提交分析及问题处理报告。
15.管理人员应对信息管理系统发出的报警(不按配合比施工、原材料计量超标、拌合时间超限等)及时采取措施解决,并形成完整的过程处理记录。
