抗浮锚杆施工要点
- 格式:doc
- 大小:11.50 KB
- 文档页数:2
预应力抗浮锚杆施工技术要点摘要:本文主要论述预应力抗浮锚杆施工技术的要点。
预应力抗浮锚杆是一种有效解决地基浮升问题的地基加固技术,广泛应用于建筑物和结构体的基础工程中。
本文将从钻孔技术、锚杆制造、预应力施加、封锚处理等方面介绍预应力抗浮锚杆施工的关键技术要点,以提高施工质量和效率,确保工程的稳定性和安全性。
关键词:预应力;抗浮锚杆;施工技术引言在建筑物或结构体的施工过程中,地基的稳定性是一个至关重要的问题。
地基浮升是指地下水位上升导致地基土体失去承载能力,从而引起建筑物或结构体的沉降和变形。
预应力抗浮锚杆施工技术通过在地基土体中设置预应力锚杆,通过预应力作用将地基土体与地下水体进行耦合,从而有效地解决地基浮升问题。
本文将重点论述预应力抗浮锚杆施工技术的要点,为工程施工提供参考与指导。
1.预应力抗浮锚杆概述预应力抗浮锚杆是一种重要的地基加固技术,用于解决地基土层因水位上升、地下水位变动等原因导致建筑物或结构体产生浮升现象的问题。
该技术通过施加预应力力量于地下锚杆,使锚杆紧密固定在土层中,有效抵抗地基土的浮升力,从而确保建筑物或结构体的稳定性和安全性。
预应力抗浮锚杆在土木工程、建筑工程以及海洋工程等领域广泛应用,其独特的优势使其成为解决地基浮升问题的一种有效手段。
预应力抗浮锚杆的施工过程包括多个关键步骤。
首先,需要进行现场勘测和地质调查,确定地基土的性质和承载力,以及预应力抗浮锚杆的布置方案。
然后,根据设计方案,在地基土中钻孔并注入预应力锚材,施加预应力力量,使锚杆与土层紧密结合。
接下来,进行预应力锚杆的张拉和固定,确保其达到预定的预应力水平。
最后,进行监测和检测,对预应力抗浮锚杆进行质量验收,确保其安全可靠地工作在地基土中。
预应力抗浮锚杆的优点在于其能够有效地解决地基浮升问题,提高地基的稳定性和承载能力。
相比传统的加固方法,预应力抗浮锚杆具有施工方便、工期短、成本低等优势。
此外,预应力抗浮锚杆的设计和施工过程相对复杂,需要专业的技术团队和设备,确保施工质量和效果。
建筑抗浮锚杆施工要点1.设计和检验:首先,根据建筑物的结构特点、地理条件和设计要求,确定浮动力的大小和类型,然后进行抗浮锚杆的设计。
设计要满足抗浮的要求,并考虑到地震、风荷载和水平荷载等因素的作用。
设计需要进行强度计算和荷载计算,确保抗浮锚杆能够承受外力的作用。
完成设计后,还需要进行验算和模型试验,以确保设计的合理性和可靠性。
2.施工前准备:施工前需要对施工区域进行勘察和安全评估,了解地质条件和地下水位等情况。
根据实际情况确定施工方案和施工工艺,并编制详细的施工组织设计和安全操作规程。
同时,准备所需的设备和材料,组织人员进行技术培训和操作规范的交底。
3.施工材料选择:抗浮锚杆的施工材料主要包括钢筋、锚具、防腐材料和混凝土等。
钢筋的选择应符合设计要求,并进行表面防腐处理。
锚具的选择要考虑到锚杆的受力性能和抗腐蚀性能。
防腐材料主要用于保护锚杆的钢筋和锚具,防止腐蚀。
混凝土要选择强度高、流动性好的材料,并进行充分的试验和质量检测。
4.施工工艺:抗浮锚杆施工主要分为钻孔、灌浆和浇筑混凝土三个步骤。
-钻孔:根据设计要求,选择适当的钻孔机械进行钻孔,并确保钻孔的质量和准确度。
钻孔深度要根据设计要求确定,并注意阻挡层和地下水位等情况的影响。
钻孔完毕后,要进行清洗和检测,确保钻孔质量达到要求。
-灌浆:灌浆是为了填充钻孔空隙,增加抗浮锚杆的承载力和稳定性。
根据设计要求,选择适当的灌浆材料和灌浆方法。
灌浆应从孔底向上逐层进行,严密填充每一层,确保灌浆无空隙。
灌浆后,要进行振实和固化处理,保证灌浆材料的性能和密实性。
-浇筑混凝土:在灌浆固化后,进行混凝土的浇筑工作。
根据设计要求,选择合适的混凝土配合比和浇筑工艺。
浇筑过程中,要注意混凝土的均匀性和致密性,确保质量达到要求。
混凝土浇筑后,还需要进行养护和强度检测,确保混凝土的强度和稳定性。
5.安全管理:在施工过程中,要严格遵守安全管理规定,配备必要的安全设施和安全员。
施工人员必须接受合格的技术培训,掌握相关操作规程和应急措施。

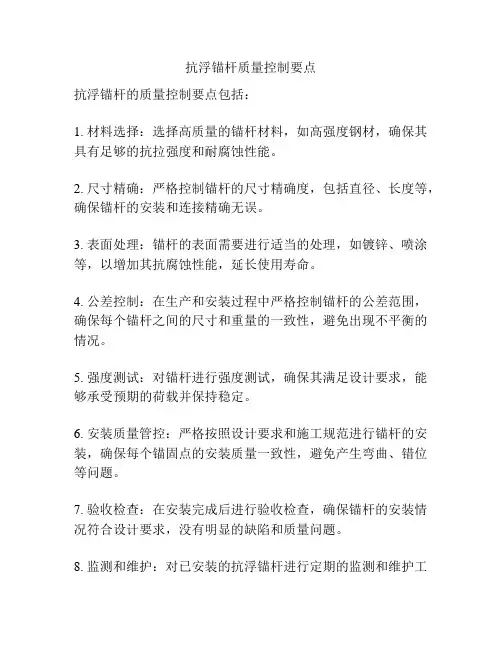

抗浮锚杆质量控制要点
抗浮锚杆的质量控制要点包括:
1. 材料选择:选择高质量的锚杆材料,如高强度钢材,确保其具有足够的抗拉强度和耐腐蚀性能。
2. 尺寸精确:严格控制锚杆的尺寸精确度,包括直径、长度等,确保锚杆的安装和连接精确无误。
3. 表面处理:锚杆的表面需要进行适当的处理,如镀锌、喷涂等,以增加其抗腐蚀性能,延长使用寿命。
4. 公差控制:在生产和安装过程中严格控制锚杆的公差范围,确保每个锚杆之间的尺寸和重量的一致性,避免出现不平衡的情况。
5. 强度测试:对锚杆进行强度测试,确保其满足设计要求,能够承受预期的荷载并保持稳定。
6. 安装质量管控:严格按照设计要求和施工规范进行锚杆的安装,确保每个锚固点的安装质量一致性,避免产生弯曲、错位等问题。
7. 验收检查:在安装完成后进行验收检查,确保锚杆的安装情况符合设计要求,没有明显的缺陷和质量问题。
8. 监测和维护:对已安装的抗浮锚杆进行定期的监测和维护工
作,及时发现并修复潜在的质量问题,保障锚杆的使用寿命和稳定性。
抗浮锚杆施工注意事项交底
背景
抗浮锚杆是在土层较浅、地下水位较高的工程中常常使用的一种技术。
抗浮锚杆的施工需要遵循一系列注意事项,以确保施工安全与质量。
注意事项
1. ### 地质勘察
在进行抗浮锚杆施工前,必须进行详细的地质勘察以了解地层情况。
地质勘察应包括地质构造、地下水位、土层性质等信息,以便合理设计抗浮锚杆的参数。
2. ### 施工方案
在编制抗浮锚杆施工方案时,应考虑以下因素:
- 抗浮锚杆的类型和布置方式;
- 锚杆的安装深度和相互间距;
- 锚杆的材料和规格;
- 预应力锚杆的预应力力值;
- 锚杆固结体的封固方式和材料。
3. ### 材料选择
抗浮锚杆的材料应符合设计要求,并具备足够的强度和抗腐蚀性能。
在选择材料时,应遵循相关标准和规范,确保材料的质量可靠。
4. ### 设备和施工工艺
在抗浮锚杆施工过程中,必须使用专业合适的设备和工艺。
施工工艺应安全可靠,并遵循相关的操作规程和施工指导。
5. ### 施工现场管理
施工现场管理应严格按照相关安全要求进行。
必须配备专业的
技术人员,确保施工过程中的安全和质量控制。
6. ### 监测与验收
完成抗浮锚杆施工后,应进行合理的监测与验收。
监测结果应
及时记录,与设计要求进行对比,以确保施工质量符合要求。
结论
抗浮锚杆施工是一项技术要求较高的工程。
遵守受试者所述的
注意事项,可以有效降低施工风险,确保工程的安全可靠性和质量。

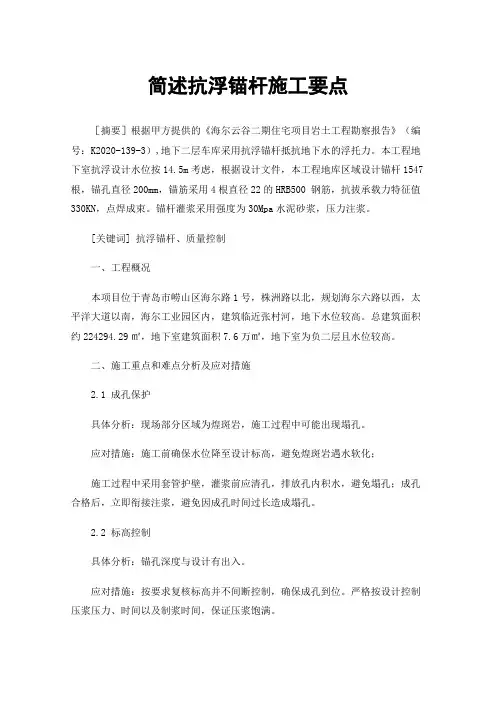

简述抗浮锚杆施工要点[摘要]根据甲方提供的《海尔云谷二期住宅项目岩土工程勘察报告》(编号:K2020-139-3),地下二层车库采用抗浮锚杆抵抗地下水的浮托力。
本工程地下室抗浮设计水位按14.5m考虑,根据设计文件,本工程地库区域设计锚杆1547根,锚孔直径200mm,锚筋采用4根直径22的HRB500 钢筋,抗拔承载力特征值330KN,点焊成束。
锚杆灌浆采用强度为30Mpa水泥砂浆,压力注浆。
[关键词] 抗浮锚杆、质量控制一、工程概况本项目位于青岛市崂山区海尔路1号,株洲路以北,规划海尔六路以西,太平洋大道以南,海尔工业园区内,建筑临近张村河,地下水位较高。
总建筑面积约224294.29㎡,地下室建筑面积7.6万㎡,地下室为负二层且水位较高。
二、施工重点和难点分析及应对措施2.1 成孔保护具体分析:现场部分区域为煌斑岩,施工过程中可能出现塌孔。
应对措施:施工前确保水位降至设计标高,避免煌斑岩遇水软化;施工过程中采用套管护壁,灌浆前应清孔,排放孔内积水,避免塌孔;成孔合格后,立即衔接注浆,避免因成孔时间过长造成塌孔。
2.2 标高控制具体分析:锚孔深度与设计有出入。
应对措施:按要求复核标高并不间断控制,确保成孔到位。
严格按设计控制压浆压力、时间以及制浆时间,保证压浆饱满。
三、施工工艺及注意事项3.1 施工工艺流程垫层施工→放线定位→钻机就位→成孔→清理泥渣→清孔→注浆→杆体安装→二次注浆→清理泥浆→拉拔试验3.2 施工要点3.2.1垫层先进行垫层施工,等到混凝土强度可以满足钻机施工,混凝土强度达到75%,先进行垫层施工能够避免基槽持力层持续暴漏和基槽持力层土的扰动。
而且对锚杆定位更准确。
3.2.2定位放线按照现场已复核过的轴线,在垫层上弹出孔位基准线。
根据基准线确定出具体锚杆位置采用红油漆作好标记,通知监理、业主现场人员进行复核验收。
3.2.3成孔在确定锚杆孔位后,用液压锚杆钻机钻孔(边加钻杆边钻进)。
建筑抗浮锚杆施工要点近年来,为了更好的解决建筑用地紧张,地下空间的应用越来越广泛,工程中就出现了遇到地下水位较浅的大型地下构筑物如地下或露天游泳池、大型地下室、大型地下洞室等。
由于该类地下结构物建筑面积大、基础埋藏较深,建筑层数相对较少,在历史最高地下水位情况下,结构自重不足以抵抗地下水的上浮力,地下结构物的抗浮问题日益突出。
因此,这些地下结构在抗浮设计中较多的采用抗浮锚杆和抗浮桩等形式。
其中,岩体抗浮锚杆因为抗拔力高、经济、环保,且不占用空间,具有极高的经济效益和社会效益。
一、工艺原理利用潜孔钻机在地基岩石内成孔,通过设置抗浮锚杆将建筑物或构筑物基础与地基岩石层连成整体作为基础或上部结构的一部分共同工作,这样地基基础可有效的抵抗地下水的上浮力。
二、适用范围构筑物体型较大、地下水位较浅、基础埋藏较深,建筑层数较少、结构自身重量不能满足抵抗地下水浮力的结构物或构筑物的抗浮施工。
三、工艺流程及操作要点1、工艺流程锚杆制作与基本试验→锚杆定位放线→钻机就位→接钻杆→校正孔位→调整角度→打开风源钻孔→反复升降钻杆→清洗(风力清渣)→钻至设计深度→锚杆安装→压力灌浆→二次补浆→养护→锚杆试验验收。
2、操作要点2.1 锚杆制作与基本试验(1)锚杆采用3φ25 的HRB400 钢筋呈圆形组合,固定钢筋采用环形1φ28,每隔 1.5m 加 1 段,与3φ25 钢筋焊牢定位。
(2)锚杆正式施工前,首先进行锚杆基本试验。
锚杆基本试验的地质条件、锚杆材料和施工工艺等应与工程锚杆一致。
基本试验时最大的试验荷载不宜超过锚杆杆体承载力标准值的0.9倍。
基本试验主要目的是确定锚固体与岩土层间粘结强度特征值、锚杆设计参数和施工工艺。
每种试验锚杆数量均不应小于3根。
锚杆基本试验应采用循环加、卸荷法。
锚杆基本试验要点参照《建筑边坡工程技术规范GB50330-2013》附录C.2执行。
2.2锚杆定位放线:先按设计图纸用经纬仪或全站仪测放出各施工区抗浮锚杆的孔位,用木桩或钢筋作标记并编号。
抗浮锚杆施工要点1.抗浮锚杆施工前的准备:-在施工现场进行勘察和测量,确定锚杆的长度和数量,以满足抗浮的需求。
-根据设计要求和现场情况,选择适当的锚杆材料和型号。
2.锚杆的选择:-锚杆的材质应具有一定的强度和耐腐蚀性能,如混凝土、钢材等。
-锚杆的尺寸和数量应根据设计要求和土质条件进行合理确定,确保抗浮效果。
3.锚杆的施工过程:-按照设计要求,在施工现场进行预埋件或预留孔的施工。
预埋件或孔的布置应与锚杆的位置和数量相符。
-锚杆的安装应注意施工的顺序和方法,避免安装过程中出现问题。
通常情况下,锚杆首先按照设计要求进行固定,然后进行后续的施工工序。
-在安装过程中,对每根锚杆进行质量检查,确保其尺寸和位置的准确性。
4.锚杆的固结要点:-锚杆固结的材料应选择具有一定的强度和耐腐蚀性能的胶浆或水泥浆。
固结材料需要充分渗透到土壤中,提高锚杆与土壤的粘结力。
-在固结过程中,应注意施工的均匀性和稳定性,确保固结材料能够充分填充锚杆与孔隙之间的空间,提高锚杆与土壤的摩擦力。
5.抗浮锚杆施工中的监测与控制:-在锚杆施工完成后,需要进行抗浮效果的监测和控制。
可以采用应变测量仪、位移计等设备对锚杆进行实时监测。
-如发现锚杆的抗浮效果不符合设计要求,需要及时采取补充措施,如增加锚杆的数量或长度,或采用其他加固措施。
6.施工质量的保证:-施工过程中需要进行质量验收和质量检查,确保抗浮锚杆的施工质量符合设计要求。
-施工人员需要具备相关的施工技术和经验,能够熟练掌握施工工艺和操作规程。
7.安全措施的落实:-在抗浮锚杆施工过程中,需要严格遵守相关的安全操作规程和安全措施,确保施工人员的人身安全和施工现场的安全。
-同时,施工过程中还需要做好相应的环境保护工作,避免对周围环境造成污染或破坏。
8.管理与协调:-抗浮锚杆施工需要进行有效的管理和协调工作,包括对施工进度和质量的监督和控制,以及与相关部门和企业的沟通和协作。
总结:抗浮锚杆施工是一项重要的结构加固工程,其施工要点包括准备工作的做好、选择合适的锚杆材料、施工过程的控制、固结质量的保证、监测与控制、施工质量的保证、安全措施的落实,以及管理与协调等。
抗浮锚杆施工工法一、引言抗浮锚杆是一种广泛应用于地下工程、地下室、水库等场合的加固措施。
在施工过程中,需要采取正确的施工工法,以确保工程质量和安全。
本文将详细介绍抗浮锚杆的施工工法,包括施工准备、钻孔、注浆、锚杆安装和张拉等环节,为相关工程提供参考和借鉴。
二、施工准备1. 场地平整:施工前应对场地进行平整,确保施工机械和材料能够顺利进入现场。
2. 测量放线:根据设计要求,确定抗浮锚杆的位置和间距,并进行测量放线。
3. 材料准备:准备好抗浮锚杆、水泥、砂、石等材料,并确保材料质量符合设计要求。
三、钻孔1. 钻孔设备选择:根据地质条件和设计要求,选择合适的钻孔设备,如旋挖钻、冲击钻等。
2. 钻孔深度和直径:根据设计要求确定钻孔深度和直径,确保满足锚杆安装要求。
3. 钻孔质量检查:钻孔完成后,应对钻孔质量进行检查,包括孔深、孔径、垂直度等。
四、注浆1. 浆液制备:按照设计要求制备浆液,确保浆液质量符合要求。
2. 注浆设备选择:选择合适的注浆设备,如注浆泵等。
3. 注浆工艺:按照设计要求进行注浆,确保浆液能够充分填充锚孔。
4. 注浆质量检查:注浆完成后,应对注浆质量进行检查,包括浆液饱满度、强度等。
五、锚杆安装1. 锚杆加工:按照设计要求加工锚杆,确保锚杆长度、直径等参数符合要求。
2. 锚杆安装:将加工好的锚杆按照设计要求插入钻孔中,确保锚杆位置正确。
3. 锚杆固定:采用合适的方法将锚杆固定在孔底,如采用钢筋固定等。
4. 锚杆张拉:在锚杆安装完成后进行张拉试验,确保锚杆能够满足设计要求。
六、张拉试验1. 张拉设备选择:选择合适的张拉设备,如千斤顶等。
2. 张拉工艺:按照设计要求进行张拉试验,确保锚杆能够满足设计要求。
3. 张拉质量检查:张拉完成后,应对张拉质量进行检查,包括锚杆应力、变形等。
4. 张拉结果分析:对张拉结果进行分析,总结经验教训,为后续施工提供参考和借鉴。
七、质量检测与验收1. 质量检测:在施工过程中和完成后进行质量检测,包括抗浮锚杆的承载力、变形等指标。
抗浮锚杆施工要点1、在后浇带优化前要与抗浮锚杆相结合,抗浮锚杆的位置要避开后浇带,便于后期的后浇带施工及抗浮锚杆的施工。
2、抗浮锚杆的预留长度不宜过长,要熟悉基础筏板的图纸中各个部位的标高,抗浮锚杆预留长度为:筏板标高的基础上加上张拉操作长度即可。
(过长及浪费材料又不便于土方开挖)3、抗浮锚杆要充分与基础筏板图纸结合,避开墙体、柱、集水坑、电梯井、降水井等部位。
4、抗浮锚杆施工应该在场地平整后进行,控制好顶标高;锚杆顶标高与场地标高悬殊不宜过大也不宜过小,尽量控制在2米以内。
(过大会导致锚杆施工速度慢,高压旋喷桩机施工时成孔时间长,功效底且废料;过小会导致预留的张拉操作的钢绞线裸露在外,土方开挖时容易破坏。
)5、抗浮锚杆每施工一根完成后应对其做好标记,在土方开挖时能识别其位置,能有效的减少对锚杆破坏。
6、土方开挖施工要特别注意,机械要加人工配合,挖机必需要有管理人员指挥开挖,开挖时及其容易破坏钢绞线。
若钢绞线破坏严重的直接导致该更抗浮锚杆报废。
7、清槽完成后开始安装抗浮锚杆刚套筒,(钢套筒安装之前要求清理干净钢绞线泥土及杂物、对局部轻微损坏的钢绞线用防水胶带包扎严实,在每根钢绞线上安装好遇水膨胀止水条。
)钢套筒安装时必须保证其垂直度,且固定牢靠。
8、卷材防水施工时,钢套筒根部节点处理必须严格按图纸节点要求。
(施工时容易出问题的地方)9、防水及保护层施工完成后,不等对其抗浮锚杆以及钢套筒有碰撞、挠动(任何的碰撞、挠动都会破坏钢套筒根部的防水节点),尤其是筏板钢筋施工时要注意。
10、在筏板混凝土浇筑之前应将抗浮锚杆钢套筒与钢绞线的之间的空隙用棉絮封堵严实,避免混凝土或水灌入钢套筒内影响张拉及遇水膨胀止水条的防水效果。
11、筏板施工完成后若具备张拉条件就尽快完成张拉、灌浆、封锚等工作。
若长时间不张拉,地下室积水、杂物等灌入抗浮锚杆钢套筒内会导致遇水膨胀止水条提前失效,严重影响防水效果。
一、施工工艺流程锚孔定位编号→钻机就位→钻孔→下锚→注浆拔管→二次注浆二、施工要点1、放线定位1)按施工桩位平面布置图放线定桩位,做好标记和预检;2)桩位误差控制在规范要求之内。
2、地质钻机(用于土层)锚孔钻进方法1)安装地质钻机、调平、调立、稳固;2)锚杆孔孔径180mm,孔径偏差不大于2cm,钻孔深度大于设计深度50cm;3)根据地勘报告,抗浮锚杆地层主要为粘性土,选用168mm前导式三翼钻头正循环清水钻进,锚入风化岩部分采用168mm金刚石钻头钻进,保证崁岩深度;4)遇砂土类地层需采用泥浆护壁,遇土质较差塌孔严重区域采用全套管跟进施工工艺进行施工;5)锚孔钻进经常检查钻头尺寸,保证钻孔孔径;6)掌握锚孔中心度,防止锚孔偏斜,倾斜后应采取措施,重新成孔。
3、潜孔锚杆钻机(用于岩层)钻进方法1)安装潜孔锚杆钻机、调平、调立、稳固;2)钻孔外径168mm,孔径偏差不大于2cm,深度偏差不大于设计深度1%,成孔深度达到设计要求;3)潜孔钻机属干孔作业,若发生塌孔事情需进行跟管方式钻进;4)掌握锚孔中心度,防止锚孔偏斜,跑斜后应采取措施,重新成孔。
4、洗孔1)主要是地质钻机成孔部分采用泥浆护壁,泥浆护壁成孔后,将联接空压机的洗井管置入孔内,由上往下,再由下往上反复冲洗,同时不断补充到孔内泥浆比重小于等于1.05,沉渣小于等于30cm;2)做好孔口维护,防止泥浆流入孔内。
3)潜孔锚杆钻机属干孔作业,达到设计要求即可。
5、钢筋加工制作及孔内安装1)钢筋制作:钢筋必须按照设计图纸进行制作,并符合规范要求,应防止钢筋弯曲变形。
2)钢筋吊装:锚杆钢筋的吊装必须在孔深、孔径、垂直度、孔底沉渣等成孔质量经现场质检员和甲方现场代表,监理工程师检查验收,并确认符合要求后才可进行。
3)钢筋吊装下入孔时,应对正钻孔中心,正确计算钢筋长度,确保底板内锚固长度。
注浆管与钢筋一起下入孔内。
6、注浆1)浆液配制:水灰比:0.45,水泥:P.O.42.5普通旋窑水泥;2)水泥浆搅拌均匀,具有可靠性,低泌浆性;3)注浆前先泵送清水至孔口返水以疏通管路,后采用常压泵送方法注浆,注浆前不得拔出注浆管,以保证锚杆底端注浆充实;4)首次注浆量以注满孔为准;5)注浆作业连续,注浆管要边注边拔,拔管高度不超出孔内浆液面;6)二次注浆应在一次注浆形成的水泥结石体强度达到5.0Mpa(2-4小时)后进行,注浆材料采用为水泥净浆(水灰比为0.45),注浆体设计强度为30MPa。
抗浮锚杆施工质量保证措施1、钻孔要保证位置正确,要随时注意调整好锚孔位置(上下左右及角度),防止高低参差不齐和相互交错。
2、钻进后要反复提插孔内钻杆,并用水冲洗孔底沉渣直至出清水,再接下节钻杆;遇有粗砂、沙卵石土层,在钻杆钻至最后一节时,应比要求深度多10-20cm,以防粗砂、碎卵石堵塞管子。
3、在灌浆前将管口封闭,接上压浆管,即可进行注浆,浇筑锚固体。
4、灌浆是土层锚杆施工中的一道关键工序,必须认真进行,并做好记录。
灌浆材料多用纯水泥浆。
水灰比为0.5左右。
为防止泌水、干缩,可掺加0.3%的木质素硫磺钙。
水泥浆液的抗压强度应不大于25MPa,塑性流动时间应在22s 以下,可用时间应为30-60min。
整个浇筑过程须在4min内结束。
5、注浆前用水引路、润湿,检查输浆管道;注浆后及时用水清洗搅浆、压浆设备及灌浆管等。
注浆后自然养护不得少于7d,待强度达到设计强度等级的70%以上,可开始进行张拉工艺。
在灌浆体硬化之前,不能承受歪理或由外力引起的锚杆移动。
6、锚杆体应无损伤,并应作除锈处理。
7、锚杆体的选择试验(基本试验、验收试验),质量的要求等,应严格按有关规范、规程进行,禁止盲目操作,以免发生危险。
8、锚孔内的水泥浆应有足够的养护时间,在养护期内不得移动锚杆。
9、设计与现场实际情况有出入时,经设计单位同意后,可酌情调整。
10、抗浮锚杆施工过程中成品保护措施11、在锚杆完成灌浆工作以后,如何对已完成的锚杆进行保护,是成品保护的重要部分。
根据实际情况,计划采取如下措施:(1)为了避免后续基础施工对锚杆造成破坏,任何机械不允许进入该区域进行工作。
(2)对伸出工作面的锚杆体用素水泥浆进行涂抹,以避免锚杆体锈蚀。
(3)抗浮锚杆必须分区并且按照逐排施工的顺序进行施工,绝对禁止遍地开花,从而增大成品保护的难度。
12、底板施工过程中成品保护措施为了防止在底板施工过程中,锚杆体因钢筋运输、绑扎、焊接、混凝土浇筑等工序施工时造成破坏,根据工程实际情况,将需要采取如下保护措施:(1)基础底板施工时,绝对禁止在锚杆部位进行焊接和火焰切割工作。
抗浮锚杆施工方案30053
一、抗浮锚杆施工方案
1、准备施工:此工程主要施工抗浮锚杆,目的在于提高地表埋设建筑物物体的稳定性,防止其受水的浮力拉扯,以及结构节点处的拉力、弯曲及冲击力的作用,因此,在施工前必须检查包括基础情况,浆砌情况,坑深、坑宽、坑深、杆口开口等参数,并准备好必要的施工设备,比如,混凝土搅拌机,锚杆加工机,锚孔钻机,锚具,钢筋交叉仪,钢筋锯,电动和手动扳手,振动棒,吊车等。
2、锚孔钻孔:现场确定锚孔位置后,利用钻孔机,根据设计要求,钻出对应尺寸的锚孔,如果锚孔位置出现内部空隙,可以适当增加混凝土与泥土的比值,增加不流动性,减少空隙。
3、埋设锚杆:埋设锚杆前先在锚孔内按设计要求,加入粉煤灰、砂砾混凝土,经振动均彻,支护墙体,平整抹平,然后检查锚杆是否正确,接着将锚杆插入锚孔内,锚杆必须可以插入锚孔一定高度,接着填料,在锚杆和锚孔表面加上水泥混合层,密实填充料,然后将表面局部抹平,整体加固,最后进行检查。
4、杆口开口:杆口开口前,先根据地形情况,安装锚杆,确保其稳定性。
建筑抗浮锚杆施工要点抗浮锚杆施工是建筑中重要的安全措施之一,能够有效地防止建筑物因地下水位上升引起的浮动而造成的破坏。
下面是抗浮锚杆施工的要点:1.地质勘察:在进行抗浮锚杆施工前,需要进行地质勘察,了解地下水位的变化情况、土壤的力学性质、地下水的水化学特性等,以便选择合适的锚杆形式和施工方法。
2.锚杆类型选择:根据地质调查的结果,选择适合的锚杆类型。
常见的锚杆类型有钢绞线锚杆、螺旋锚杆、预应力锚杆等,选择时要考虑锚杆的负荷能力、耐久性、施工难度等因素。
3.施工前准备:进行抗浮锚杆施工前,需要对施工现场进行准备,包括清理场地、修整坑底、设置围护结构等。
4.锚杆埋设:根据设计要求,按照预定的锚杆布置方式进行埋设。
在埋设过程中,要保证锚杆与土体之间的摩擦力,避免锚杆松动或滑脱。
5.锚杆固结:在锚杆埋设完成后,需要进行固结处理,以确保锚杆与土体之间具有足够的摩擦力。
常见的固结方法有注浆固结、封固结等,根据实际情况选择合适的固结方法。
6.锚杆连接:锚杆施工过程中,需要将锚杆与建筑物的结构件进行连接,常见的连接方式有锚板连接、扣压式连接等。
连接过程中要注意连接的牢固性和稳定性。
7.后续加固:在完成抗浮锚杆施工后,需要进行后续的加固处理。
根据实际需要,可以采用增加锚杆数量、增大锚杆直径、加固锚杆固结点等方式进行加固。
8.监测与维护:抗浮锚杆施工完成后,需要进行监测与维护。
定期对锚杆进行检查,发现问题及时修复,确保锚杆的正常运行和使用寿命。
综上所述,抗浮锚杆施工是一项技术性较高的工程,要求施工人员具备相关知识和经验。
在施工过程中,要严格按照设计要求进行操作,保证施工质量和安全性。
此外,根据具体情况选择适合的锚杆类型和施工方法,合理设计并密切关注施工过程中的各项指标,以确保抗浮锚杆的有效性和可靠性。
抗浮锚杆的施工工艺
抗浮锚杆是一种可以有效地抵抗土壤浮升的地基处理方法,在施工中需要进行以下工艺操作:
1. 确定锚杆位置:根据地基工程的设计要求,确定锚杆的位置和数量。
锚杆一般布设成网格状,间距均匀,以增加地基的整体稳定性。
2. 预埋锚杆:根据设计要求,使用锚杆打孔机在地基中预先钻孔。
钻孔的深度和直径根据设计要求进行确定。
钻孔完成后,将锚杆安装到钻孔中,并使用特定的灌浆材料灌注孔道,以增加锚杆与土壤的粘结力。
3. 固定锚杆:在锚杆的末端或一定距离处,使用锚固机构来固定锚杆。
锚固机构可以是锚固板、锚具或者其他特殊的固定装置。
锚固机构的选择应根据实际情况和设计要求进行确定。
4. 灌浆填充:在锚杆的周围,使用特定的灌浆材料进行填充,以增加与土壤的粘结力,并提高地基的整体强度。
灌浆材料的选择应根据设计要求和土壤特性进行确定。
5. 锚固长度:根据设计要求,锚杆需要具有一定的锚固长度。
锚固长度是指锚杆在土壤中的有效长度,可以抵抗土壤浮升的力。
锚固长度的确定应根据地基的性质,土壤的力学特性和设计要求进行确定。
6. 后续处理:施工完成后,需要对锚杆进行检测和监测,确保其安全可靠。
还需要进行防腐涂层的处理,以延长锚杆的使用寿命。
以上就是抗浮锚杆的施工工艺,该工艺可以有效地提高地基的稳定性和抗浮力,保证工程的安全性和稳定性。
抗浮锚杆施工要点一:抗浮锚杆简介:抗浮锚杆,也叫抗浮桩,是建筑工程地下结构抗浮措施的一种。
抗浮锚杆不同于一般的基础桩,有其自身的独特性能,与一般基础桩的最大区别在于:基础桩通常为抗压桩,桩体承受建筑荷载压力,受力自桩顶向桩底传递,桩体受力大小随着建筑荷载的变化而变化;而抗浮桩则为抗拔桩体承受拉力,普通抗浮桩受力也是自桩顶向桩底传递,桩体受力大小随着地下水位的变化而变化,但两者受力机制恰好相反。
二:抗浮锚杆施工包括:施工准备、钻孔、安放拉杆、灌浆和张拉锚固。
1、施工准备工作:在锚杆正式施工之前一般需进行下列准备工作(1)锚杆施工必须清楚施工地区的土层分布和各土层的物理力学特性(天然重度、含水量、孔隙比、渗透系数、压缩模量、凝聚力、内摩擦角等),这对于确定锚杆的布置和选择钻孔方法等都十分重要。
(2)需要了解地下水位及其随时间的变化情况,以及地下水中化学物质的成分和含量,以便研究对锚杆腐蚀的可能性和应采取的防腐措施。
(3)要查明锚杆施工地区的地下管线、构筑物等的位置和情况,慎重研究锚杆施工对他们的影响。
(4)编制锚杆施工组织设计,确定施工顺序;保证供水、排水和动力的需要;制定机械进场、正常使用和保养维修制度;安排好劳动组织和施工进度计划;施工前应进行技术交底。
2、钻孔:钻孔工艺影响锚杆的承载能力、施工效率和成本。
钻孔的费用一般占总费用的30%,有时达50%。
钻孔要求不扰动土体,减少原来土体内应力场的变化,尽量不使自重应力释放。
(1)钻孔机械:我国目前使用的锚杆钻孔机械有两类,一类是从国内引进的锚杆专用钻机如德国的Krupp钻机、日本的BPD和Koken钻机、意大利的Worthing to钻机等;另一类是国产钻机(如北京市机械施工公司研制的MZ—Ⅱ型钻机)及地质钻机和工程钻机改装的锚杆钻机。
北京市机械施工公司于1986年自行设计制作的MZ-Ⅱ型电动双速长螺旋步履式钻机,在干作业时有较大优越性。
国产的XU-300、XU-600、XU-600A、XU-600-3型等地质钻机和工程钻机,经过适当改装亦可进行锚杆施工,亦可满足钻孔要求。
抗浮锚杆施工要点交底
介绍
本文档旨在交底抗浮锚杆施工的要点,以确保施工过程顺利、安全。
抗浮锚杆是一种用于固定建筑物的重要构件,既可防止地基浮动,又能提供稳定的支撑力。
下面是施工要点的详细说明:
施工前准备工作
1. 确定施工区域:根据设计要求和地质调查报告,确定抗浮锚杆的施工区域。
2. 准备工具和材料:根据施工计划准备必要的工具和材料,包括抗浮锚杆、钢筋、水泥等。
施工过程
1. 钻孔:根据设计要求,在锚杆施工区域进行钻孔,确保孔深和孔径符合设计要求。
2. 安装锚杆:将预制好的锚杆插入钻孔中,深度要求与设计一致,并确保垂直度和水平度。
使用水泥浆填充钻孔,提供额外的支撑力。
3. 钢筋加固:根据设计要求,在锚杆上安装钢筋,以增加锚杆的强度和稳定性。
4. 粘贴密封材料:在锚杆与孔壁之间粘贴密封材料,以防止水和其他杂物侵入孔内。
5. 浇筑混凝土:用高强度混凝土浇筑孔洞,确保填充均匀,并使用振捣机或手工捣实。
6. 后续处理:在混凝土凝固之前,注意及时清理施工现场、检查施工质量,并按照设计要求进行必要的后续处理。
安全注意事项
1. 施工现场要设置警示标志,并配备必要的安全防护设施,包括安全帽、安全绳等。
2. 施工人员应按照相关安全操作规程进行施工,遵守施工现场的安全管理规定。
3. 当遇到特殊地质情况或其他异常情况时,应及时停工,并向相关部门汇报。
4. 对施工人员进行必要的安全培训,提高他们的安全意识和应急处理能力。
希望以上信息能帮助您了解抗浮锚杆施工的要点。
如有任何疑问,请随时向我们咨询。
建筑抗浮锚杆施工要点近年来,为了更好的解决建筑用地紧张,地下空间的应用越来越广泛,工程中就出现了遇到地下水位较浅的大型地下构筑物如地下或露天游泳池、大型地下室、大型地下洞室等。
由于该类地下结构物建筑面积大、基础埋藏较深,建筑层数相对较少,在历史最高地下水位情况下,结构自重不足以抵抗地下水的上浮力,地下结构物的抗浮问题日益突出。
因此,这些地下结构在抗浮设计中较多的采用抗浮锚杆和抗浮桩等形式。
其中,岩体抗浮锚杆因为抗拔力高、经济、环保,且不占用空间,具有极高的经济效益和社会效益。
一、工艺原理利用潜孔钻机在地基岩石内成孔,通过设置抗浮锚杆将建筑物或构筑物基础与地基岩石层连成整体作为基础或上部结构的一部分共同工作,这样地基基础可有效的抵抗地下水的上浮力。
二、适用范围构筑物体型较大、地下水位较浅、基础埋藏较深,建筑层数较少、结构自身重量不能满足抵抗地下水浮力的结构物或构筑物的抗浮施工。
三、工艺流程及操作要点1、工艺流程锚杆制作与基本试验→锚杆定位放线→钻机就位→接钻杆→校正孔位→调整角度→打开风源钻孔→反复升降钻杆→清洗(风力清渣)→钻至设计深度→锚杆安装→压力灌浆→二次补浆→养护→锚杆试验验收。
2、操作要点2.1 锚杆制作与基本试验(1)锚杆采用 3φ25 的 HRB400 钢筋呈圆形组合,固定钢筋采用环形 1φ28,每隔 1.5m 加 1 段,与 3φ25 钢筋焊牢定位。
(2)锚杆正式施工前,首先进行锚杆基本试验。
锚杆基本试验的地质条件、锚杆材料和施工工艺等应与工程锚杆一致。
基本试验时最大的试验荷载不宜超过锚杆杆体承载力标准值的0.9倍。
基本试验主要目的是确定锚固体与岩土层间粘结强度特征值、锚杆设计参数和施工工艺。
每种试验锚杆数量均不应小于3根。
锚杆基本试验应采用循环加、卸荷法。
锚杆基本试验要点参照《建筑边坡工程技术规范GB50330-2013》附录C.2执行。
2.2锚杆定位放线:先按设计图纸用经纬仪或全站仪测放出各施工区抗浮锚杆的孔位,用木桩或钢筋作标记并编号。
抗浮锚杆施工技术交底一、引言抗浮锚杆是在土工工程中常用的一种支撑结构,用于防止土体出现浮动或下沉等现象。
抗浮锚杆施工技术是保证工程施工质量与安全的重要环节。
本文将介绍抗浮锚杆施工技术的原理、施工步骤和注意事项,以便工程施工人员能够正确、安全地进行抗浮锚杆的施工工作。
二、抗浮锚杆施工技术原理抗浮锚杆技术是通过在土体中钻孔并注入混凝土浆体,形成强大的支撑力,使土体稳定。
其原理主要涉及以下几个方面:1. 形成锚杆:在设计位置上钻孔,并在孔内安装锚杆。
锚杆的材质可以选择钢筋、钢管等,以根据工程实际情况选择最合适的类型。
2. 注浆灌注:通过注入混凝土浆体,填满钻孔的空隙,并与土体形成一体化。
混凝土浆体的配比应根据工程要求进行调整,以保证其强度和稳定性。
3. 形成支撑力:当混凝土浆体凝结后,通过锚杆与土体之间的摩擦力和粘结力产生的支撑力,使土体得到有效的支撑,防止浮动或下沉。
三、抗浮锚杆施工步骤1. 工程准备:施工前需要进行相关调查和勘测工作,确定锚杆的位置和数量。
准备好所需的设备、材料和施工人员,并确保现场环境安全。
2. 钻孔:按照设计要求,在锚杆位置上进行钻孔。
钻孔直径和深度应根据土体的承载能力和设计要求进行确定。
在钻孔过程中,应注意避免对周围环境和设备造成损害。
3. 锚杆安装:在钻孔中安装预先准备好的锚杆。
确保锚杆与钻孔壁面之间的间隙小,并且与地面垂直。
锚杆的安装位置和数量应符合设计要求。
4. 注浆灌注:在锚杆安装完成后,使用搅拌机将混凝土浆体注入钻孔中,直至填满整个钻孔。
注浆过程中应保持稳定的流量和压力,避免浆体外泄或堵塞。
5. 混凝土浆体凝结:待混凝土浆体充分凝结后,形成坚固的支撑。
这个过程通常需要一段时间,具体时间取决于浆体配方和环境温度等因素。
四、抗浮锚杆施工注意事项1. 施工前应进行详细的工程调查和勘测,了解土体的性质和承载能力,确保设计的合理性和施工的安全性。
2. 施工过程中应使用专业的设备和工具,确保施工的质量和效率。
抗浮锚杆8个施工操作要点抗浮锚杆受拉构件,一端锚固在建筑物底板,另一端锚固在地基的持力层中,受力过程首先是通过锚固体钢筋与注浆体之间的作用将上拔力传至注浆体上;而后通过注浆体与周边土层之间的摩擦力将注浆体所受到的力传至周围稳定土体中去,从而形成具有一定抗拔能力的抗浮锚杆,起到抗浮锚杆的抗浮作用。
1、施工流程2、操作要点1)锚杆基本试验:参照《建筑边坡工程技术规范GB50330》附录C.2执行(1)锚杆基本试验的地质条件、锚杆材料和施工工艺等应与工程锚杆一致。
(2)基本试验时最大的试验荷载不宜超过锚杆杆体承载力标准值的0.9倍。
(3)基本试验主要目的是确定锚固体与岩土层间粘结强度特征值、锚杆设计参数和施工工艺。
每种试验锚杆数量均不应小于3根。
(4)锚杆基本试验应采用循环加、卸荷法。
(5)出现下列情况视为破坏,终止加载:锚头位移不收敛、锚固体从岩土层中拔出或锚杆从锚固体中拔出;锚头总位移量超过设计允许值;一级荷载产生的位移增量超过上一级荷载位移增量的2倍。
(6)绘制荷载-位移曲线、荷载-弹性位移曲线和荷载-塑性位移曲线。
2)测量放孔根据控制点和锚杆平面布置图进行锚杆测放,并作锚孔孔位放点标记。
测放务必准确,要求测放过程中作好记录,检查无误,确保孔位的准确。
锚杆定位偏差不宜大于20mm。
3)钻机成孔钻机就位时,必须固定牢固,确保钻机机架的水平度和立轴的垂直度。
锚杆孔直径按设计要求(设计无要求时,宜取锚杆直径的3倍,但不应小于一倍锚杆直径加50mm)。
锚杆成孔采用跟管钻进,并且利用空压机产生的高压空气进行排渣。
达到设计深度后,不得立即停钻,稳钻1~2min,防止底端头达不到设计的锚固直径。
锚孔倾斜度不应大于5%,钻孔深度超过锚杆设计长度应不小于0.5m。
4)清孔提钻终孔后利用高压空气清除孔内余渣,直到孔口返出之风,手感无尘屑为止,避免孔内沉渣存在。
同时现场工程师及质检员进行孔深及锚孔偏斜度检测,符合要求后进行下道工序施工。
锚杆(索)施工质量控制要点一、地下室抗浮锚杆桩1、成孔(1)钻孔前应复核孔位,确保孔位偏差符合规范要求。
(2)根据场地地层情况选择成孔设备。
对于土层钻进可选用勘察钻机、锚杆机,对于岩层钻进可选用潜孔锤钻机。
(3)随时检查测量钻杆垂直度,确保钻杆倾斜度小于2%,防止锚孔偏斜,跑斜后应采取措施,重新成孔.(4)锚孔钻进经常检查钻头尺寸,保证钻孔孔径符合设计要求。
(5)钻至设计深度后,应进行清孔,清孔完成后,应对孔口进行覆盖,防止杂物落入孔中,符合要求后植入杆体和注浆管。
2、杆体制安(1)杆体钢筋在制作前需进行除油和除锈。
(2)杆体钢筋制作时,钢筋必须平直,不得有弯曲。
(3)钢筋和对中支架之间焊接牢固.(4)抗浮锚杆钢筋搬运,应平稳操作,防止锚孔钢筋发生变形.安放时要平稳、垂直入孔内,防止在孔内倾斜.3、压力注浆(1)一般选用P。
O42。
5水泥或P。
S.A32。
5水泥,水灰比约为0.4~0。
5。
(2)注浆前先泵送清水至孔口返水以疏通管路。
(3)注浆作业连续,注浆管要边拔边注,拔管高度不超过孔内浆液面。
(4)待一次注浆体初凝强度达到设计要求值后,即可用高压注浆管进行二次注浆.二、基坑土层支护锚杆1、钻孔(1)钻孔前,根据设计要求和地层条件,定出孔位,作出标记。
(2)锚杆水平方向孔距误差不应大于50mm,垂直方向孔距误差不应大于100mm。
(3)钻孔底部的偏斜尺寸不应大于锚杆长度的3%。
(4)锚杆孔深不应小于设计长度,也不宜大于设计长度的1%。
(5)安放锚杆前,湿式钻孔应用水冲洗,直至孔口流出清水为止。
(6)钻孔机具的选择必须满足土层锚杆钻孔的要求。
坚硬粘性土和不易塌孔的土层宜选用地质钻机、螺旋钻机或土锚专用钻机;饱和粘性土与易塌孔的土层宜选用带护壁套管的土锚专用钻机。
2、杆体的组装与安放(1)组装前钢筋应平直、除油和除锈。
(2)Ⅱ、Ⅲ级钢筋的接头应采用焊接的搭接接头,焊接长度为30d,但不小于500mm,并排钢筋的连接也应采用焊接。
抗浮锚杆施工要点
1、在后浇带优化前要与抗浮锚杆相结合,抗浮锚杆的位置要避开后浇带,便于后期的后浇带施工及抗浮锚杆的施工。
2、抗浮锚杆的预留长度不宜过长,要熟悉基础筏板的图纸中各个部位的标高,抗浮锚杆预留长度为:筏板标高的基础上加上张拉操作长度即可。
(过长及浪费材料又不便于土方开挖)
3、抗浮锚杆要充分与基础筏板图纸结合,避开墙体、柱、集水坑、电梯井、降水井等部位。
4、抗浮锚杆施工应该在场地平整后进行,控制好顶标高;锚杆顶标高与场地标高悬殊不宜过大也不宜过小,尽量控制在2米以内。
(过大会导致锚杆施工速度慢,高压旋喷桩机施工时成孔时间长,功效底且废料;过小会导致预留的张拉操作的钢绞线裸露在外,土方开挖时容易破坏。
)
5、抗浮锚杆每施工一根完成后应对其做好标记,在土方开挖时能识别其位置,能有效的减少对锚杆破坏。
6、土方开挖施工要特别注意,机械要加人工配合,挖机必需要有管理人员指挥开挖,开挖时及其容易破坏钢绞线。
若钢绞线破坏严重的直接导致该更抗浮锚杆报废。
7、清槽完成后开始安装抗浮锚杆刚套筒,(钢套筒安装之前要求清理干净钢绞线泥土及杂物、对局部轻微损坏的钢绞线用防水胶带包扎严实,在每根钢绞线上安装好遇水膨胀止水条。
)钢套筒安装时必须保证其垂直度,且固定牢靠。
8、卷材防水施工时,钢套筒根部节点处理必须严格按图纸节点要求。
(施工时容易出问题的地方)
9、防水及保护层施工完成后,不等对其抗浮锚杆以及钢套筒有碰撞、挠动(任何的碰撞、挠动都会破坏钢套筒根部的防水节点),尤其是筏板钢筋施工时要注意。
10、在筏板混凝土浇筑之前应将抗浮锚杆钢套筒与钢绞线的之间的空隙用棉絮封堵严实,避免混凝土或水灌入钢套筒内影响张拉及遇水膨胀止水条的防水效果。
11、筏板施工完成后若具备张拉条件就尽快完成张拉、灌浆、封锚等工作。
若长
时间不张拉,地下室积水、杂物等灌入抗浮锚杆钢套筒内会导致遇水膨胀止水条提前失效,严重影响防水效果。
