瓦斯抽采钻孔设计、施工及验收治理制度一、钻孔设计1、钻孔设计必需依据《煤矿安全规程》和集团公司有关规定编制,确保瓦斯抽采〔排放〕效果和防突措施效果。
2、钻孔包括:防突钻孔、瓦斯抽采钻孔。
3、钻孔设计依据钻孔类别由通风队编制,经总工程师批准后执行。
必需明确钻场编号、钻孔类别、设计孔数及每个钻孔的参数〔孔径、开空位臵、方位角、倾角、孔深、终孔位臵〕,且必需附有钻孔施工的平面图、剖面图、断面图。
4、钻孔施工过程中遇见地质特别,由总工程师确定是否转变钻孔数量和参数,钻孔变更设计报总工程师批准后施工单位必需严格执行。
二、钻孔施工1、通风队依据矿生产打算和生产需要,准时制定各类“一通三防”钻孔的施工打算,安排施工任务,并负责落实钻孔施工单位并监视钻孔施工质量。
2、通风队负责负责瓦斯抽采钻孔设计。
设计时,必需依据已施工抽采钻孔或其它钻孔实际考察结果,充分考虑抽采钻孔抽采〔排放〕半径、开孔间距、终孔间距、离煤层顶、底板的垂距、钻孔个数的合理性。
3、钻孔施工必需指定专人负责,施工人员必需持证上岗。
钻孔施工单位对钻孔的施工质量、效果、安全负责。
4、施工单位依据钻孔设计编制特地的《钻孔施工安全技术措施》,并由副总工程师组织有关单位人员进展会审。
施工单位技术人员必需贯彻措施并要有记录。
5、钻孔施工地点必需由施工单位悬挂图牌板。
牌板分为钻孔设计参数牌板和钻孔施工记录牌板。
容为钻孔类别、孔号、方位角、倾角、孔深,图板的容为钻孔布置的平面图、剖面图、断面图。
6、施工单位施工时,钻孔倾角、方位角、孔深要符合设计参数要求。
孔位允许误差±50mm,倾角和方位角允许误差± 1 度。
无特别状况,钻孔深度必需施工到位。
7、施工单位每小班必需配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,配齐人员。
机工、电工、钻工等必需到位,并持证上岗。
8、施工单位施工钻孔时,必需同时填写 3 份原始资料,原始资料容包括钻场号、孔号、钻孔参数、孔深、岩性类别、钻头型号、岩心管型号、有无特别、施工负责人等。
2024年煤矿瓦斯抽采工程检查验收制度范例一、钻孔施工管理1. 施工完成的钻场,需由通瓦科、生技科、安全科及瓦斯队联合进行现场验收。
如验收未达标,必须立即整改,并对施工单位采取相应处罚措施。
2. 瓦斯队在打钻前,应由本队技术人员负责放线工作。
未按设计要求进行放线的,将对相关责任人进行处罚。
3. 打钻人员在施工钻孔前,必须严格依据施工地点的设计,调整钻机的方位、倾角及钻孔的走向间距,并遵循设计要求的打钻顺序进行施工。
未遵循设计要求施工的,将对打钻人员进行处罚。
4. 钻孔施工完成后,必须立即进行封堵与接抽处理。
未按照要求进行封堵的,将对责任人进行处罚。
5. 钻孔施工至设计位置后,需在验孔人员的现场监督下开始取钻验收。
仅当钻孔的深度、倾角、方位及施工位置均满足设计要求时,验孔人员方可在钻孔验收单上签字确认。
验收单上应明确标注煤岩类型及施钻过程中是否出现喷孔、顶钻等瓦斯异常情况。
整个验收过程严禁弄虚作假,一经发现,将对钻孔施工人员及验孔人员进行严肃追查与处理。
6. 瓦斯抽采钻孔的施工必须严格遵循设计要求。
验收合格后,瓦斯队需出具抽采工程竣工图,竣工资料(如参数表等)需由相关责任人签字确认。
竣工资料除需包含与设计对应的内容外,还应详细记录各工程的开工时间、竣工时间以及施工过程中的异常现象(如喷孔、顶钻、卡钻等)。
7. 打钻地点的瓦斯抽放参数检测牌板上的参数必须与实际参数相符,严禁弄虚作假。
未设置瓦斯抽放参数检测牌板或未及时填写牌板内容的,将对瓦斯队相关人员进行处罚。
8. 施工钻孔需进行编号管理,并在钻孔施工过程中悬挂对应的孔号牌。
钻孔施工结束后,孔号牌应由打钻人员固定在对应钻孔位置。
未进行挂牌管理的,将对责任人进行处罚。
9. 参数测定钻孔施工结束后,由地测科负责填写成果图,分析施钻成果,并出具评价报告。
同时,每组钻孔均需绘制剖面图。
二、抽采系统检查验收管理1. 巷道设计时,必须包含相应的抽采管路安装设计,并需经相关人员审批后严格按设计进行安装。
瓦斯抽放工程质量验收制度
1
瓦斯抽放工程质量验收制度
制定部门:某某单位
时间:202X 年X 月X 日
封面
页
瓦斯抽放工程质量验收制度
2
瓦斯抽放工程质量验收制度
为规范本单位生产生活及工作次序,确保本单位相关工作有序正常运
转,根据单位发展需要,结合单位工作实际情况,特制定《瓦斯抽放工程质量验收制度》,望本单位职工严格执行!
第一条每一抽放工程施工完毕,务必由总工程师承担安排有关部门进行验收(验收内容包括钻孔数量、钻孔布置参数、管路敷设情况、漏气试验等),验收不合格的,要责成有关单位处理,直到合格为止,验收合格后,应提出验收合格报告。
第二条钻孔施工结束后,由通风科安排验收,原则规定钻孔深度、误差不得超过±1m,角度误差不得超过±1°。
第三条抽放管路务必根据有关规定安装,保证质量,做到“平、稳、直、密”。
凡是新安装的瓦斯抽放管路,务必做气密性试验。
千米漏气不超于3m3/min。
第四条抽放管道在进入工作面瓦斯尾巷之前务必设置绝缘隔离段。
充当隔离段的绝缘管或其它抽放系统联接软管,其断面务必大于被联接管路的断面的80%。
第五条不经过验收的,未提出竣工验收报告的工作面,抽放系统不可运行,工作面不可投入生产。
某某单位(人)
202X年X月X日。

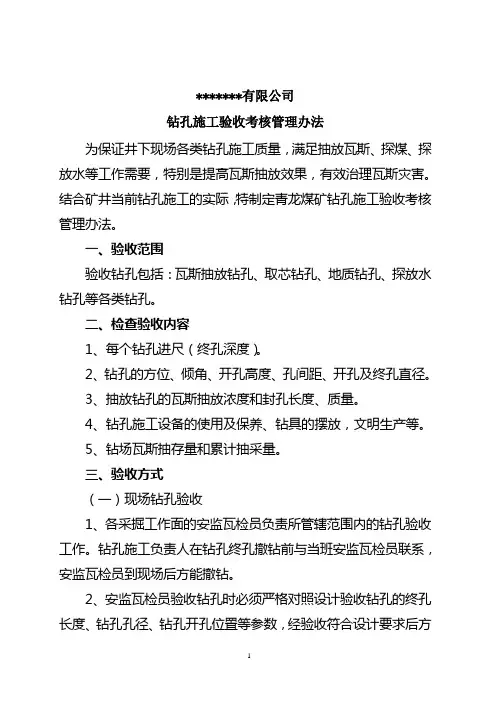

*******有限公司钻孔施工验收考核管理办法为保证井下现场各类钻孔施工质量,满足抽放瓦斯、探煤、探放水等工作需要,特别是提高瓦斯抽放效果,有效治理瓦斯灾害。
结合矿井当前钻孔施工的实际,特制定青龙煤矿钻孔施工验收考核管理办法。
一、验收范围验收钻孔包括:瓦斯抽放钻孔、取芯钻孔、地质钻孔、探放水钻孔等各类钻孔。
二、检查验收内容1、每个钻孔进尺(终孔深度)。
2、钻孔的方位、倾角、开孔高度、孔间距、开孔及终孔直径。
3、抽放钻孔的瓦斯抽放浓度和封孔长度、质量。
4、钻孔施工设备的使用及保养、钻具的摆放,文明生产等。
5、钻场瓦斯抽存量和累计抽采量。
三、验收方式(一)现场钻孔验收1、各采掘工作面的安监瓦检员负责所管辖范围内的钻孔验收工作。
钻孔施工负责人在钻孔终孔撤钻前与当班安监瓦检员联系,安监瓦检员到现场后方能撤钻。
2、安监瓦检员验收钻孔时必须严格对照设计验收钻孔的终孔长度、钻孔孔径、钻孔开孔位置等参数,经验收符合设计要求后方能签字确认,并与现场施工人员一起向监控中心汇报。
3、采取顺层钻孔预抽煤巷条带瓦斯时,每施工完一个钻场,抽采工区必须通知通防室进行验收,对于不符合设计的严格按照规定进行扣罚。
4、采取穿层钻孔预抽煤巷条带瓦斯或采取顺层钻孔预抽回采区段煤层瓦斯时,通防室将定期分段进行检查验收,对于不符合设计的将严格按照规定进行扣罚。
(二)抽查验收1、对于施工的钻孔,由通防室、劳资科、调度室、计划企管科、抽采工区负责定期或不定期进行随机抽查。
各单位钻孔抽查指标如下:2、每月各单位必须定期或不定期随机抽查钻孔,抽查钻孔结束后必须及时填写并下发抽查结果,钻孔抽查报表附后。
3、有钻孔抽查任务的单位,必须随时与监控中心联系,掌握井下钻孔施工情况,异常钻孔需要验收时由监控中心通知现场施工序号单位 抽查钻孔指标 备注 早 中 夜 合计 1通防室 5 10 15 2抽采工区 10 20 30 3劳资科 3 2 5 4调度室 3 2 5 5计划企管科 3 2 5 6安监室 2 3 5 7 通防副总0 2 2 总计 31 36 67人员不得移动钻机。
初中七年级地理上册期末考试题(及答案)(时间:60分钟分数:100分)班级:姓名:分数:一、选择题(共25个小题,每题2分,共50分)1、下列大洲中,被赤道、北回归线、南回归线同时穿过的大洲是()A.非洲B.亚洲C.北美洲D.南美洲2、在沙特阿拉伯,男子的传统打扮是穿长袍、戴头巾。
长袍多为白色,十分宽大。
这些习俗与下列哪一因素有关()A.美观休闲能保暖B.地形崎岖宜行走C.炎热干燥多风沙D.狩猎探险真方便3、既有“热带大陆”和“高原大陆”的称号,又有“富饶大陆”美誉的大洲是()A.北美洲B.亚洲C.非洲D.南美洲4、小明从赤道出发,先向正北,再向正西、正南、正东各走200千米,最后到达的地点位于A.起点 B.起点的正西 C.起点的正东D.不能确定5、乳品加工厂选址时,一般选靠近奶牛养殖场,主要是考虑靠近()A.原料产地B.能源基地C.水源地D.市场6、下列关于地球形状和大小的叙述正确的是()A.地球的形状是规则的正圆球体B.地球表面积为5.1亿平方千米C.地球赤道周长约8万千米D.地球的形状是两极略鼓、赤道稍扁的球体7、亚洲地势的特点是()A.西部高、东部低B.东部高、西部低C.中部高、四周低D.中部低、四周高8、苏联宇航员加加林说:地球看上去更像个水球,这是因为()A.海洋是蓝的B.天是蓝的C.海洋占陆地面积的90% D.地球表面71%是海洋9、撒哈拉以南的非洲存在着严重的人口、粮食与环境方面的问题。
下列措施中对解决上述三种问题都能起到显著作用的是()A.保护森林和草场,严禁乱伐和滥牧 B.控制人口增长,提高人口素质C.发展农业科技,提高粮食产量 D.大量垦荒,增加耕地面积10、下列对澳大利亚的说法,不正确的是()A.是属于南半球的国家B.是一个人口稠密的国家C.是世界活化石博物馆D.是一个坐在矿车上的国家11、解决水资源空间分布不均的有效措施是()A.跨流域调水B.防治水污染C.兴修水库D.节约用水12、世界“雨极”乞拉朋齐,位于下列哪个国家()A.智利 B.英国 C.印度 D.澳大利亚13、下面四幅图中, 地球自转方向正确的是()A.B.C.D.14、台湾是我国的神圣领土,是祖国不可分割的部分。

煤矿瓦斯抽采工程检查验收制度一、钻孔检查验收制度1、揭煤抽采钻孔、取芯钻孔、穿层钻孔、测压钻孔、底板抽采钻孔和高位拦截钻孔、本煤层抽采钻孔、超前钻孔、卸压孔必须有专门的设计并按照《____煤矿钻孔设计、施工、验收、考核暂行规定》审批程序审批。
2、施工单位必须按要求创造出施钻条件并将水窝同时施工出来,由技术科、安检科和抽采工区对施工单位创造出的施钻条件进行验收;验收不合格必须及时进行整改,并对施工单位进行处罚。
3、抽采工区施钻前,由地测科安排相关人员对施钻地点进行放线,未按设计放线的,对相关人员进行处罚。
4、施钻人员施工钻孔前,必须严格按照施工地点对应的设计调整好钻机方位、倾角及工作面孔间距,严格按照设计要求的施钻顺序施工钻孔,未按要求施工钻孔的,对施钻人员进行处罚。
5、钻孔按设计施工结束后,必须对钻孔进行扩孔、封孔、连抽,扩孔、封孔严格按照《____煤矿瓦斯抽采钻孔封孔操作程序及管理办法》规定执行,未按要求扩孔、封孔的,对施钻人员进行处罚。
6、钻孔施工到设计位置后,在安检员、瓦检员现场监督____可开始取钻验收;在钻孔深度、倾角、方位、扩孔深度、封孔质量满足要求情况下,安检员、瓦检员方可在钻孔验收单上签字;钻孔验收单上必须注明见煤岩及施钻过程中有无喷孔、顶钻及其他突出预兆情况;整个钻孔验收过程严禁弄虚作假,一经发现,对钻孔施工人员、安检员、瓦检员进行处罚。
7、钻孔施工结束后,必须及时连抽,揭煤钻孔、迎头抽采钻孔、夹抽钻孔、工作面低负压、高位拦截钻孔、工作面距上下出口和各抽采支管每天检测一次,其余地点每周检测一次。
抽采工区负责出具日、周报表、每周四出具系统分析报告→送通风副总审批后→送通防科、通风副总、总工程师。
未及时连抽或没有按时出具日、周报表,每周四没有出具审批过的系统分析报告时,对相关人员进行处罚。
8、瓦斯抽采钻孔必须严格按设计施工,验收后,抽采工区必须出具抽采工程竣工图,竣工资料(参数表等)应当由相关责任人签字。
6瓦斯抽采钻孔设计施工及验收管理制度一、项目背景为了更好地保障瓦斯抽采工作的安全和可持续发展,提高钻孔设计、施工和验收管理水平,保证瓦斯抽采钻孔工程的质量和效率,制定了本管理制度。
二、设计阶段1.在设计阶段,应充分考虑地质条件、瓦斯分布、井眼完整性等因素,综合利用先进的技术手段,确定最佳的钻孔位置和井眼参数。
2.钻孔设计应符合相关国家标准和规范,确保井眼布设合理,减少瓦斯泄漏的可能性。
3.设计单位应对设计方案进行严格审核,确保符合相关标准和规范,提交相关部门审批。
三、施工阶段1.施工单位在施工前应进行安全技术交底,明确工作目标、安全要求和作业流程。
2.施工单位应选用符合国家标准和规范的设备和材料,保证施工质量。
3.施工单位应采取有效的措施,确保作业人员的安全和健康,防止瓦斯事故的发生。
4.施工单位应按照设计要求进行钻孔施工,保证井眼布设的准确性和完整性。
四、验收阶段1.验收单位应按照相关标准和规范进行验收,对钻孔的位置、布设、完整性等进行检查。
2.验收单位应对施工单位提交的相关资料进行审核,确保施工记录完整准确。
3.验收单位应组织相关专家对钻孔进行全面检测,确保符合验收标准。
4.验收单位应出具验收报告,并将验收结果告知设计和施工单位。
五、管理措施1.设立专门的瓦斯抽采钻孔管理机构,负责钻孔设计、施工和验收的组织协调工作。
2.制定相关管理规章制度,规范瓦斯抽采钻孔工程的管理和操作流程。
3.定期进行安全培训和技术培训,确保作业人员熟练掌握相关知识和技能。
4.建立健全的事故应急预案和追溯机制,做好瓦斯事故的防范和处理工作。
六、验收标准1.钻孔的位置应符合设计要求,与煤层间隔合适,瓦斯抽采效果良好。
2.钻孔的布设应符合设计要求,井眼完整无漏,保证瓦斯不泄漏。
3.钻孔的直径、深度和倾角应符合设计要求,达到相关标准。
七、验收报告1.验收报告应包括钻孔位置、布设、直径、深度、倾角等信息,说明验收过程和结果。
2.验收报告应出具施工单位的质量保证书,并进行备案。
煤矿瓦斯抽采及地质钻孔质量验收管理办法钻孔质量验收管理办法(试行)钻孔设计、施工、验收、考核暂行规定各单位:为规范我公司钻孔设计、施工、验收及考核工作,使钻孔达到设计施工的目的,特制定本规定。
第一条钻孔设计:地质钻孔、探放水钻孔由各单位生产技术部门负责设计;揭煤抽采钻孔、取芯钻孔、煤层注水钻孔、穿层钻孔、测压钻孔、底板抽采钻孔、本煤层抽采钻孔、超前钻孔、排放钻孔和高位拦截钻孔由瓦斯部(工区)负责设计。
第二条审批程序:地质钻孔、探放水钻孔设计审批:生产技术部设计→技术部长→地质(技术)副总→通风副总→掘进副总→总工程师。
揭煤抽采钻孔、取芯钻孔、煤层注水钻孔、穿层钻孔、测压钻孔、底板抽采钻孔、本煤层抽采钻孔、超前钻孔、排放钻孔和高位拦截钻孔等设计审批:瓦斯部(工区)设计→瓦斯部长(工区区长)→通风副总→掘进副总→总工程师。
第三条施钻程序:地质(技术)副总、通风副总下达指示给相关的业务科室,由相关单位出具设计,并按照审批程序审批。
审批完后由掘进(生产)副总根据施钻地点要求安排施工单位创造施钻条件→施钻条件创造后→由生产技术部、安检科和瓦斯部(工区)进行验收→验收合格后→由技术部按照设计明确的基准线并打桩放线→由瓦斯部技术员按照设计根据基准线标明各个钻孔的开孔位置→放完线后由施钻人员施工。
其中,地质钻、放水钻由技术部标明施工方位,并跟班施工。
第四条施钻顺序:按照设计确定的施钻顺序施钻。
出现废孔后及时书面汇报给技术部或瓦斯部负责人,相关单位下达补充设计,按照补充设计施钻。
第五条验收程序:验收单一式四份→安检科、通风(部)工区按照要求进行验收→验收完后安检部收集验收单→第二天下午五点半前送通风、地测和瓦斯部。
第六条钻孔成果图:由地测科负责填写成果图,抽采(瓦斯)工区负责出具评价报告。
图纸要求:平面图(1:500)标明煤岩情况,剖面图(1:500)每一组钻孔都要上剖面。
填图要求:钻孔成果单→地测填图分析→第二天四点前调度室填图→每周二、周五下成果建议书→送通防科、抽采、调度、通风副总、地质副总、总工程师→根据建议书分析施钻情况。
瓦斯抽采工程验收制度一、验收组织与人员验收工作应由煤矿企业安全生产管理部门牵头,组织专业技术人员、安全监察人员以及施工单位代表组成验收小组。
验收小组成员应具备相应的专业知识和实践经验,能够独立、客观地开展验收工作。
二、验收时间与地点验收时间应在瓦斯抽采工程完工后及时进行,具体时间由煤矿企业根据实际情况确定。
验收地点为瓦斯抽采工程现场,确保实地检查的准确性。
三、验收内容1. 工程设计文件:检查瓦斯抽采工程设计是否符合国家及行业标准,设计是否科学合理。
2. 工程质量:检查瓦斯抽采工程施工质量,包括钻孔布置、封孔质量、管道安装等是否达到设计要求。
3. 设备运行状态:检查瓦斯抽采系统运行是否正常,设备是否完好无损,是否存在漏气现象。
4. 检测数据:审查瓦斯抽采效果,包括抽采量、浓度、负压等关键参数是否符合预期目标。
5. 安全环保措施:评估瓦斯抽采过程中的安全环保措施是否到位,如防爆、防毒、防尘等。
四、验收流程1. 施工单位提交工程完工报告,并申请验收。
2. 验收小组对提交的报告进行初步审核,确认资料齐全后,安排现场验收。
3. 现场验收时,验收小组应对照设计文件和施工记录,逐项进行检查,并记录检查结果。
4. 验收小组讨论形成初步验收意见,如有不合格项,提出整改建议。
5. 施工单位根据整改建议进行整改,整改完成后再次提交验收。
6. 验收小组复验合格后,出具验收报告,并由相关部门签字确认。
五、验收标准验收标准应符合国家及行业相关标准,包括但不限于《煤矿安全规程》、《煤矿瓦斯抽采技术规范》等。
所有验收项目必须达到或超过规定的标准要求。
六、责任与义务验收小组成员应严格按照验收制度执行职责,保证验收工作的公正性、客观性和准确性。
对于验收中发现的问题,应及时指出并督促整改。
施工单位应积极配合验收工作,确保提供的资料真实、完整。
七、后续管理验收合格后,煤矿企业应加强瓦斯抽采工程的日常管理和维护,确保长期稳定运行。
同时,定期对瓦斯抽采效果进行监测评估,及时发现问题并采取措施解决。
丰源煤矿瓦斯抽采钻孔验收管理规定(试行)为了我保证我矿井下瓦斯抽采钻孔施工质量和工程量符合设计要求,提高钻孔施工监督和验收人员的责任心,特制定本规定:一、矿成立以总工程师为组长,一通三防副总、生产副矿长、地质副总、安全矿长、施工队长、调度主任、带班矿长及相关人员为成员的钻孔验收和监督领导小组二、钻孔验收方法坚持“四级验收”把关的原则。
一级是钻机班长对班报的记录审查验收法、二级是安监员专职验孔员清点退杆验收法、三级是带班矿长现场验收法、四级是调度室根据现场汇报及视频监控验收法,若前后两级钻孔验收结果存在差异时,后一级验收可以否定前一级验收结果。
1、钻机班长对班报的记录审查验收法(1)钻机队应首先做好钻孔施工班报记录,内容包括:施工时间、地点、班次、机号、孔号、机长姓名、钻孔位置、方位角、角度等,及施工过程中遇岩、遇水、喷孔等异常情况和交接班、跟班队干、验孔人员等内容。
(2)钻机班长对当班钻孔情况和班报记录对比审查,合格后签字,班后交回通风调度,并妥善保管备查2、专职安监员验孔员清点退杆验收法(1)钻孔施工完毕后,由钻机班长联系生产部专职验孔员、先审验班报纪录是否符合规定,再进行清点退杆验收。
(2)清点退杆验收:一边拔杆一边清点计数,最后根据退杆杆数乘以每根钻杆净长度计算出钻孔深度。
验收单签字确认后一式两份,分别由施工队组、调度室各保管一份,3、带班矿长现场验收法,验收方法同清点退杆验收法。
4、调度监控分析分析倒查法根据视频监控全程监控三、钻孔验收标准1、对于一二级钻孔验收法验收钻孔,所有钻孔必须全部验收,不得漏验。
2、要求钻孔位置误差不大于正负0.5米,终孔要打到设计层位。
3、施工过程中出现断杆、喷孔、吸钻、及未达设计深度的钻孔(遇岩、遇水)等异常情况时,要有详细记录,并向调度汇报。
经通风副总同意后方能退杆,否则,不予验收进尺。
4、钻孔施工过程中,如遇地质变化(如遇岩石、遇水等)使抽放钻孔达不到设计深度时,按照实际抽放钻孔施工深度验收,并在验收单上注明,但必须在平行于该抽放钻孔0.5米处重新施工抽放钻孔。
瓦斯钻孔验收制度瓦斯抽采钻孔是采掘工作面瓦斯治理工程的关键环节,其施工质量直接关系到工作面瓦斯治理效果。
为了进一步规范我矿瓦斯抽采钻孔的施工质量管理,防止出现弄虚作假行为,确保钻孔的施工质量和后期的抽采效果,特制定本制度:一、一般规定1、瓦斯抽采钻孔由企业管理科随时抽查、安全管理科、施工队、瓦斯队联合验收;瓦斯员负责记录成孔后钻孔内的瓦斯浓度;施工队配合进行全程验收;通防管理科负责随机抽查钻孔质量,把控瓦斯抽采钻孔质量关,安全管理科、企业管理科负责随机抽查钻孔进尺。
2、所有瓦斯抽采钻孔必须全部经过验收,不得漏验。
3、钻孔必须按设计参数进行施工,原则上施工深度不小于设计深度,特殊情况下钻孔深度最大误差不超过5米(如钻杆压死、遇构造带),否则重新施工该钻孔,人为造成钻孔深度与设计深度不相符的情况,不予验收、结算。
4、钻孔方位角误差不得大于±1。
,倾角误差不大于±1°,位置误差不大于±0∙5米,终孔要打到设计层位。
5、钻孔施工必须有钻孔原始记录,钻孔施工过程中由钻孔施工负责人记录打钻情况。
内容包括打钻地点、打钻时间、钻孔号、钻孔方位、倾角、孔深、见煤(岩)情况、异常情况、钻杆数量、设计进尺、实际进尺、打钻人员等。
6、钻孔施工完毕后用静压水将钻孔内煤(岩)粉冲洗干净。
7、每个钻孔施工结束前1小时,施工现场人员通知调度室,由调度室及时联系相关验收人进行现场验收。
相关验收人员进行验收工作,并在钻孔验收单上签字。
由探水队负责将钻孔验收单递交通防管理科备案。
8、全过程要有视频监控验收,视频保存时长不少于15天(信息科负责),如采用其它视频方式验收,则视频同样需保存不少于15天。
10、瓦斯抽采钻孔验孔单上所有人必须签字,缺少一人签字,该钻孔不予验收统计。
11、抽采队领导必须对抽采钻孔施工情况进行抽查,每月不小于3个,通防副总、通风矿长、总工程师每月至少随机抽查不少于一个钻孔,发现钻孔施工深度与设计深度不相符或与工人描述深度不相符,判断为钻孔施工做假,该钻孔施工的班组从最近一次抽查后到本次抽查所施工的进尺,全部按被抽查结果进尺计算,但不得少于15天的施工工程量。
2024年煤矿瓦斯抽采工程检查验收制度第一章总则第一条为加强对煤矿瓦斯抽采工程的检查和验收工作,促进煤矿安全生产,制定本制度。
第二条本制度适用于全国范围内的煤矿瓦斯抽采工程的检查和验收。
第三条煤矿瓦斯抽采工程的检查和验收应遵循科学、公正、实用、高效的原则,确保煤矿瓦斯抽采工程的合法、安全、可靠运行。
第四条煤矿瓦斯抽采工程的检查和验收应当加强技术标准的参照和质量管理的要求,建立健全煤矿瓦斯抽采工程的检查和验收体系。
第五条煤矿瓦斯抽采工程的检查和验收应当按照法律法规和相关标准的要求进行。
第二章检查工作第六条煤矿瓦斯抽采工程的检查工作由煤矿安全监察机构负责。
第七条煤矿瓦斯抽采工程的检查工作应遵循以下原则:(一)定期检查和不定期检查相结合;(二)按照风险等级划分,重点检查高风险矿井;(三)突出事故隐患排查和整改工作;(四)加强煤矿瓦斯抽采工程的技术指导和培训;(五)检查结果要及时反馈给相关单位,追究相关责任人。
第八条煤矿瓦斯抽采工程的检查内容包括但不限于以下方面:(一)煤矿瓦斯抽采设备的完好性和运行状态;(二)瓦斯抽采系统的稳定性和自动化程度;(三)煤矿瓦斯抽采的风险控制措施的有效性;(四)瓦斯浓度的监测和报警系统的可靠性;(五)瓦斯抽采工程的安全管理和应急救援措施等。
第九条煤矿瓦斯抽采工程的检查结果应有有效记录,相关单位要按期整改并将整改情况进行跟踪检查。
第三章验收工作第十条煤矿瓦斯抽采工程的验收工作由煤矿瓦斯监测检测机构和煤矿安全监察机构共同负责。
第十一条煤矿瓦斯抽采工程的验收应遵循以下原则:(一)严格按照煤矿瓦斯抽采工程设计与施工的国家标准进行验收;(二)验收过程中应当组织专业人员进行监督;(三)建立煤矿瓦斯抽采工程的验收档案。
第十二条煤矿瓦斯抽采工程的验收内容包括但不限于以下方面:(一)瓦斯抽采设备的规格、型号、数量和技术性能的符合标准;(二)瓦斯抽采系统的结构和布局的合理性;(三)瓦斯抽采系统的自动化控制系统的可靠性和灵活性;(四)瓦斯抽采工程的构件和材料的合格性;(五)煤矿瓦斯抽采工程的剩余瓦斯浓度和排放标准的达标情况等。
2024年煤矿瓦斯抽采工程检查验收制度范例一、现场支护与瓦斯管理1. 现场支护状况良好,无瓦斯积聚现象,严格遵循规定设置压风、供水三通设施。
2. 抽放巷道内必须严格按照设计布置管道、轨道和线路,并悬挂衡器。
二、钻孔施工与抽放检查验收制度1. 钻孔施工需按照批准的设计进行,参数误差需在允许范围内(开孔位置允许误差±____mm,方位角、倾角允许误差±2º)。
如需调整设计参数,须经总工程师批准后方可进行适当调整。
2. 钻孔施工过程中,钻孔队队长、班长必须现场检查施工定位及参数,发现不符设计或误差超限的,须废弃并重新开孔或补打。
通防科将进行不定期抽检,违规施工将对班长罚款____元/孔,队长罚款____元/孔。
3. 钻孔队每日需上报施工报表,明确钻孔位置、参数、施工人、验收人、煤岩状况等信息。
通防科需根据报表及时绘制竣工图,确保工程资料与工程进度同步。
4. 填绘钻孔竣工图时,需按实际施工参数及控制范围绘制,并与设计图对比。
若与设计要求相差较大,需说明原因。
特别是钻孔控制范围、终孔间距等关键指标不满足要求的,必须及时补孔。
5. 通防科每日需召集钻孔队队长、施工班组长等,对比分析当日施工钻孔与设计,对违规施工或未达预期位置的,立即安排补孔,并对相关人员进行处罚及制定改进措施,防止出现盲区或空白带。
6. 钻场(孔)完工后两天内,钻孔队需及时联系相关部门进行工程验收。
未按规定上报验收的,将处罚____元/次。
7. 通防科____组织完工钻孔(场)的验收,参与部门包括通防科、地测科、安全科、技术科、地测科等。
验收时,重点检查竣工钻孔是否符合防突规定、抽采规范要求、控制范围是否符合设计等,未达标准的,需立即整改。
8. 验收合格的钻孔竣工工程,需形成验收资料存档。
9. 钻孔工程竣工后,通防科需建立台账及检测记录,统计总抽放量及抽放时间,根据规定及规范要求进行抽放效果检验或消突评估,并按规定会审、报批。
钻孔验收管理制度西山煤电集团公司杜儿坪矿杜矿函…____‟____号杜儿坪矿瓦斯抽采钻孔验收管理办法为了进一步强化我矿钻孔施工验收管理,有效提升矿井瓦斯抽采率,满足瓦斯抽放的需求,同时达到瓦斯治理的效果,结合我矿当前瓦斯钻孔施工实际,特制定本办法。
一、验收领导小组组长:生产矿长总工程师副组长:通风副总安监副处长生产科科长地质科科长劳资科科长计划科科长企管科科长通风区长抽采区长成员。
通风区、抽采区、生产科、劳资科、企管科、计划科的分管验收人员。
验收小组办公室设在生产科,办公室主任由生产科科长兼任。
部门职责:1、生产科负责____验收人员进行抽查验收、考核并出具验收报告;2、抽采区负责钻孔进尺的施工并将每日施工小票报予通风区;3、通风区负责日常钻孔的验收,验孔率要求达到____%;4、安监处负责对钻场的质量标准化进行检查考核;5、地质科负责钻孔施工遇构造期间的技术指导和上图管理;6、劳资科、企管科、计划科负责验收过程的监督。
二、验收办法瓦斯抽采钻孔采用“三级验收”办法,一级验收由抽采区当班负责人在小票上填写本班施工进度情况;二级验收由通风区验收组人员分退钻杆和探杆验收;三级验收由生产科____劳资、企管、计划科人员进行不定期联合抽查验收。
小票验收。
抽采区当班施工钻孔后形成施工小票管理,施工小票内容必须体现钻孔施工进度,孔号,施工钻杆根数,施工日期、由当班工长和队负责人签字认可后,将施工小票在次日____点15之前告知通风区。
退钻杆验收办法。
打钻队将前一日完成钻孔的施工小票以及甲班施工钻孔进度告知通风区验收组,对乙班拔钻杆的钻孔,通风区验收组派人进行退钻杆验收,验收后由打钻队当班跟班队长或工长和通风区验收组人员在验收小票上共同签字认可。
探杆验收办法。
对已经拔完钻杆的钻孔,由通风区验收组带上打钻队给的施工小票,并提前通知打钻队,打钻队安排跟班队干或工长连同通风区验收组共同验收,验收完以后由打钻队跟班队干和通风区验收组的人员在验收小票上共同签字认可。
瓦斯抽放工程的施工和验收制度
1、瓦斯抽放工程施工,必须严格按设计进行,抽放钻孔的角度、管路吊挂、钻孔的结束,必须由班组长或队长签字。
钻孔角度误差不大于plusmn;1deg;。
开孔要圆滑,终孔要打到设计层位。
不得随意改变钻孔设计参数,若确需修改时,必须经矿总工程师批准
2、瓦斯抽放钻孔的封孔,应采用囊袋式封孔法,封孔长度不得小于8米,孔口段围岩裂隙较发育或孔口负压高时,封孔长度可适当的加深。
禁止采用黄泥封孔。
3、抽放钻孔接出的管路上必须安设闸门、放水器、孔板流量计﹙或其他计量装置﹚和观测孔,观测孔直径不得小于6mm。
4、工作面进行抽放钻孔观测时,应一并观测工作面隅角、回风流、回风巷的瓦斯浓度和工作面进度。
5、每一抽放工程施工完毕后,必须由矿总工程师组织相关部门进行验收,验收内容包括钻孔数、钻孔布置参数、管路敷设情况、漏气试验等,验收不合格的要责成有关单位责任人进行处理,验收合格后,应提出竣工验收报告。
6、凡未经验收的、未提出竣工验收报告的工作面,抽放系统不准投入运行,工作面不准投入生产。
1。
2024年煤矿瓦斯抽采工程检查验收制度范文人员处罚及瓦斯抽采管理制度一、瓦斯抽采钻孔施工与验收规范1. 瓦斯抽采钻孔的施工必须严格遵循设计方案进行,验收合格后,抽采工区需出具详尽的抽采工程竣工图,同时,竣工资料(包括但不限于参数表等)需由相关责任人亲笔签字确认。
竣工资料中,除需涵盖与设计相对应的内容外,还应明确记录各工程的开工时间、竣工时间以及施工过程中出现的任何异常现象(如喷孔、顶钻、卡钻等)。
2. 巷道恢复掘进后,掘进距离达到允许掘进距离的特定百分比区间内,该循环钻孔进尺将依据既定比例进行考核。
若中途效检考察指标超出限制或炮后瓦斯浓度超过设定阈值,需立即停止掘进,重新施钻,并根据实际掘进进尺比例调整施工钻孔进尺的考核。
若钻孔进尺未达最低要求,将按既定比例执行处罚。
3. 施钻地点必须设置瓦斯抽放参数检测牌板,并确保牌板上填写的各项参数与实际相符,严禁任何形式的弄虚作假。
对于未设置检测牌板或牌板填写不及时的情况,将对抽采工区的相关责任人进行处罚。
4. 施工钻孔需进行编号管理,并在钻孔施工过程中悬挂对应的孔号牌。
钻孔施工结束后,孔号牌应由施钻人员固定在该孔上。
对于未进行挂牌管理的情况,将对责任人进行处罚。
5. 在钻场或停头抽放的迎头进行钻孔施工时,必须保持钻场或迎头原有的设计尺寸,且施工过程中产生的煤渣需及时清理。
违反此规定者,将受到处罚。
6. 钻孔施工结束后,地测科负责填写成果图,并对施钻成果进行深入分析。
同时,抽采工区需出具详细的评价报告。
图纸要求包括标明煤岩情况的平面图(比例尺1:500)以及每一组钻孔均需上剖面的剖面图(比例尺1:500)。
二、抽采系统检查验收制度1. 矿井进行深部沿深时,必须制定详细的抽采管路设计方案,并经相关人员审批后严格实施。
施工结束后,施工单位需绘制管路竣工图以备查。
2. 对于需进行瓦斯预抽的掘进巷道,随着巷道的掘进,必须及时延伸瓦斯抽放管路,并确保管路距离巷道底板的高度不低于规定值。
6瓦斯抽采钻孔设计施工及验收管理制度第一章总则第一条为了规范瓦斯抽采钻孔的设计、施工和验收工作,确保安全和高效,制定本管理制度。
第二条本管理制度适用于所有瓦斯抽采钻孔的设计、施工和验收工作,包括新建、改造、拓展等各类工程。
第三条瓦斯抽采钻孔的设计、施工和验收应遵守国家相关的法律法规以及行业标准和技术规范。
第二章设计要求第四条设计单位应具备相应的设计资质,并派遣专业的技术人员对瓦斯抽采钻孔进行设计。
第五条瓦斯抽采钻孔的设计应包括以下内容:1.瓦斯抽采钻孔的位置和数量;2.瓦斯抽采钻孔的直径、深度和布置方式;3.瓦斯抽采钻孔的支护措施和加固措施;4.瓦斯抽采钻孔钻进和封孔的施工工艺;5.瓦斯抽采钻孔的环境保护措施。
第六条设计单位应与相关部门进行沟通,确保瓦斯抽采钻孔的设计符合国家和地方的要求。
第七条设计文件应包括设计说明书、图纸和施工技术方案等,需要经有关部门审核并获得批准后方可实施。
第三章施工要求第八条施工单位应具备相应的施工资质,并派遣专业的技术人员对瓦斯抽采钻孔进行施工。
第九条施工前,施工单位应编制详细的施工计划,并向相关部门报备。
第十条施工单位应按照设计文件的要求进行施工,保证施工质量和安全。
第十一条施工单位应组织施工人员进行安全培训和技术培训,确保施工人员具备必要的安全意识和技能。
第十二条施工单位应做好施工现场的管理,保证施工过程中的安全和卫生。
第十三条施工单位应及时报告施工进度和质量情况,如发现问题应及时采取措施进行处理。
第四章验收要求第十四条验收单位应具备相应的验收资质,并派遣专业的技术人员对瓦斯抽采钻孔进行验收。
第十五条验收前,施工单位应对已完成的瓦斯抽采钻孔进行自检,并整理相关的资料和报告。
第十六条验收单位应按照设计文件和相关要求对瓦斯抽采钻孔进行全面检查,包括地质条件、孔口状况、支护措施等。
第十七条验收单位应出具验收报告,并向有关部门提出验收结论和建议。
第五章管理要求第十八条相关部门应加强对瓦斯抽采钻孔设计施工和验收的监督和管理,确保工作符合法律法规和技术规范。
瓦斯治理钻孔施工、验收管理规定为强化瓦斯治理钻孔施工过程管理及控制,保证瓦斯治理效果,文件的要求,经研究决定,制定本规定。
一、钻孔施工管理规定(一)钻孔施工职责划分1、瓦斯办是钻孔工程技术业务主管部门。
负责制定瓦斯治理方案、工程计划建议、工程质量、验收要求,协调施工队伍和装备。
2、经营管理部负责钻孔工程计划造价管理、考核、结算。
3、防突区、工程钻探公司是其承担的钻孔工程进度、质量及安全保证主体,负责打钻及封孔工艺技术攻关。
(二)钻孔施工具体要求1、生产技术部要根据瓦斯治理现状合理安排生产接替,瓦斯办根据生产接替及集团公司下达计划制定瓦斯治理方案、实施计划。
2、钻孔设计必须含有钻孔平面图、剖面图、断面图,必须明确钻场编号、类别、设计参数(孔号、孔径、开孔位置、方位、倾角、孔深、终孔位置),提出技术要求、质量要求、封孔要求,设计图纸必须按比例打印。
3、钻场内钻孔施工前必须进行围岩预注浆和钻孔施工后注浆合茬。
4、钻孔施工前由施工单位联系地测科现场放线,严格按照“八不稳钻”要求进行施工。
5、各类钻孔施工前现场必须严格按设计提前标定方位、倾角,开孔位置,钻孔开孔间距不得小于400mm。
穿层钻孔方位误差不得超过L5度,倾角不得超过1度;顺层孔角度要根据现场煤层起伏情况进行调整,实现沿煤施工,方位误差不得超过1.5度;孔深大于IOom的钻孔测斜比例不小于2%o6、钻孔施工现场必须悬挂设计及施工牌板,施工人员要认真填写施工记录,详细记录钻孔施工参数及施工时瓦斯、喷孔等情况。
7、穿层钻孔穿煤结束后必须进行冲煤扫孔,冲出煤量不不于0.3t∕孔,冲煤时间不得小于30分钟,至反清水为止。
8、抽采钻孔封孔必须及时,封孔质量必须符合设计要求。
穿层孔封孔深度不得小于18m,岩石破碎地点要适当加长;顺层孔封孔深度不得小于18m;高位钻孔全程下铁花管;二、钻孔验收管理规定(一)钻孔验收职责划分1、瓦斯办是钻孔验收的责任主体,负责组织抽查、重点头面现场验收,月底集中验收工作。
钻孔验收管理制度范文____年____月____高河能源公司抽采钻孔验收管理制度一、安全管理1、各施工队组必须建立健全安全管理制度及钻孔施工记录台帐,并且施工记录台帐及验收台帐能准确反应各钻机的钻孔施工情况。
2、各施工队组的钻机要进行编号管理,且建立各自的施工记录台帐备查。
3、各施工单位施工的瓦斯钻孔,必须做到孔孔验收,验收有原始记录,并定期做好钻孔施工验收竣工报告,及时报验。
4、在有胶带输送机巷道作业,要安置牢固可靠的行人过桥,保证人员通行。
二、抽采钻孔管理1、瓦斯抽采工程施工,必须严格按照设计、制定专项的规程措施并严格按照规程措施中规定的进行。
2、钻孔施工过程中,见岩后可继续钻进____m,若还不见煤则停止施工,并及时向抽采队和抽采部汇报,并做好记录。
3、边掘边抽钻孔、掘前预抽钻孔要实现施工一个并网一个。
本煤层预抽钻孔可在钻孔施工完毕后使用黄泥等物料暂时堵上(瓦斯异常区除外),待累积____个后及时通知抽采队安排厂家进行封孔、并网;钻孔封孔后不能及时并网的钻孔要采取措施进行包裹,防止瓦斯涌出。
4、钻孔施工必须将钻孔内煤(岩)粉冲洗干净。
5、必须采取可靠措施将打钻场地的积水必须及时排空、淤煤风干后及时清走,没有皮带或煤溜等运输设备时,必须将淤煤整齐堆放在巷帮,待淤煤风干后及时联络胶轮车清走。
6、钻孔施工过程中,钻机、钻杆等施工器具必须摆放、固定整齐,人员站位要符合要求。
7、打钻作业时,必须配备便携式瓦检仪吊挂在钻机位置下风侧____m处。
8、打钻作业时,磁力起动器须位于钻机上风侧____m外。
9、每个钻孔施工完毕后,要立即挂设钻孔说明牌进行挂牌管理,钻孔说明牌包括钻孔倾角、钻孔深度、钻孔方位角、负责人、成孔时间等。
10、钻孔验收,由公司抽采队派专人对钻孔进行验收,验收为现场数钻杆和现场抽查,钻孔进尺确认后,由抽采队钻孔验收人员签字确认,否则,钻孔不予认可,验收深度低于设计深度____%的钻孔不计进尺。
瓦斯抽采钻孔设计、施工及验收管理制度
一、钻孔设计
1、钻孔设计必须依据《煤矿安全规程》和集团公司有关规定编制,确保瓦斯抽采(排放)效果和防突措施效果。
2、钻孔包括:防突钻孔、瓦斯抽采钻孔。
3、钻孔设计根据钻孔类别由通风队编制,经总工程师批准后执行。
必须明确钻场编号、钻孔类别、设计孔数及每个钻孔的参数(孔径、开空位臵、方位角、倾角、孔深、终孔位臵),且必须附有钻孔施工的平面图、剖面图、断面图。
4、钻孔施工过程中遇见地质异常,由总工程师确定是否改变钻孔数量和参数,钻孔变更设计报总工程师批准后施工单位必须严格执行。
二、钻孔施工
1、通风队根据矿生产计划和生产需要,及时制定各类“一通三防”钻孔的施工计划,安排施工任务,并负责落实钻孔施工单位并监督钻孔施工质量。
2、通风队负责负责瓦斯抽采钻孔设计。
设计时,必须根据已施工抽采钻孔或其它钻孔实际考察结果,充分考虑抽采钻孔抽采(排放)半径、开孔间距、终孔间距、离煤层顶、底
板的垂距、钻孔个数的合理性。
3、钻孔施工必须指定专人负责,施工人员必须持证上岗。
钻孔施工单位对钻孔的施工质量、效果、安全负责。
4、施工单位根据钻孔设计编制专门的《钻孔施工安全技术措施》,并由副总工程师组织有关单位人员进行会审。
施工单位技术人员必须贯彻措施并要有记录。
5、钻孔施工地点必须由施工单位悬挂图牌板。
牌板分为钻孔设计参数牌板和钻孔施工记录牌板。
容为钻孔类别、孔号、方位角、倾角、孔深,图板的容为钻孔布置的平面图、剖面图、断面图。
6、施工单位施工时,钻孔倾角、方位角、孔深要符合设计参数要求。
孔位允许误差±50mm,倾角和方位角允许误差±1度。
无异常情况,钻孔深度必须施工到位。
7、施工单位每小班必须配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,配齐人员。
机工、电工、钻工等必须到位,并持证上岗。
8、施工单位施工钻孔时,必须同时填写3份原始资料,原始资料容包括钻场号、孔号、钻孔参数、孔深、岩性类别、钻头型号、岩心管型号、有无异常、施工负责人等。
原始资料钻孔分别送通风队、调度中心、审核科,且施工单位每天
必须建立台帐。
施工过程中发现异常及时向矿调度指挥中心、通风队、地测科等单位汇报。
9、施工中出现地质变化,而与设计孔深误差较大时,必须汇报矿调度指挥中心、通风队、地测科,并认真作好详细记录,地测科、通风队要及时安排技术人员到现场,确定钻孔参数变更情况,施工单位按调整后并经批准的钻孔变更参数重新施工。
10、所有施工人员必须熟悉钻孔施工参数和有关规定,严格按照施工参数和有关要求施工,并随时注意观察钻进情况,详细记录孔深、见顶、见底或见断层情况。
11、钻孔施工记录不得缺项及随意涂改,严禁钻孔施工过程中任何弄虚作假的行为,一旦发现,严肃处理。
12、钻孔施工实行交接班制度,每班必须有队级干部跟班。
并向矿调度指挥中心进行三汇报。
13、钻孔施工过程中出现喷孔、冒烟、着火或瓦斯异常情况必须及时采取措施进行处理并向矿调度汇报。
出现喷孔时可采用停钻卸压,钻孔冒烟、着火时,立即停止钻进和停止供风,并利用钻杆向钻孔注水,钻场其他火源可用灭火器直接灭火。
14、凡是钻孔施工过程中出现由煤变岩或由岩变煤及喷孔等
瓦斯地质异常情况都必须在钻孔施工记录本上如实反映,并及时汇报矿调度,矿调度汇报地测、通风副总、总工程师。
15、施工好的抽采钻孔,具备抽采条件的,钻探队必须及时合茬进行抽采。
加强管路巡回检查和放水工作。
16、施工单位必须保证回采工作面抽采钻孔的接替,边孔距工作面不少于50m,施工钻场与工作面间始终保持2个完工的钻场,为保证抽采效果,顺层钻孔等按规定时间完成。
17、钻孔的施工,钻机必须生根牢固,安全退路畅通。
煤巷施工迎头支护完好,煤帮打齐护帮板。
18、钻探队每班记录清楚进尺及煤岩等情况,并每班向队进行1次汇报。
19、审核员在验收钻孔的同时负责对检查围的钻孔施工质量进行督查,有权对不按要求施工的责任单位、人员进行处罚。
三、钻孔施工工艺要求
1、钻孔施工前,施工单位技术人员必须在钻场或顺槽按设计图纸放线、用红漆圈定好开孔位臵,并标注好孔号,施工现场必须悬挂图牌板、备有度量工具。
钻孔施工完毕后,立即采取措施进行临时封孔,并挂上孔号牌,孔号牌上写清楚钻孔类别、孔号、方位角、倾角、孔深等参数,以便现场考
察钻孔抽采情况。
为充分优化钻孔设计,提高钻孔抽采量提供依据。
2、抽采钻孔孔径不得小于113mm。
钻孔开孔间距,岩层中开孔间距不小于0.3m,煤层中开孔间距不小于0.4m。
3、开孔时必须轻压慢钻,确保钻孔成型完好。
在钻进过程中,若钻机有松动,必须重新稳钻,且施工单位必须及时重新调整钻孔参数,以设计或措施规定为准。
4、钻孔施工记录要清楚,钻进过程中,每加一次钻杆,要记录一次孔钻杆根数、长度及孔煤岩情况,在遇到孔煤、岩性有变化时及时记录,孔岩性变化异常,遇构造等情况必须及时向矿调度指挥中心、通风队、地测科汇报。
5、钻孔必须按设计施工,不得随意更改参数,若现场条件不适合按此参数施工时,需提前向矿通风队请示,通风队重新设计钻孔,总工程师批准后方可施工。
6、钻孔施工深度如果达不到设计孔深的80%,或者孔深达到设计要求,但钻杆断在孔,必须及时汇报矿通风队,重新设计钻孔或按原钻孔参数补打一个钻孔,达到设计要求。
并由通风队及时把施工情况报分管领导。
7、顺层钻孔施工时,孔口必须安设单眼除尘喷雾,巷道下风侧10m围必须安设1道能覆盖巷道全断面的防尘喷雾,并
确保雾化效果。
8、顺层钻孔施工时,若钻杆断在孔无法打捞时,现场必须作好标志,并在地面建立台帐,移交给相关单位,特别是给综采队提供详细的断钻杆资料。
三、封孔工艺要求
1、瓦斯抽采、防(消)突钻孔:正常情况岩孔封孔长度不小于20m,煤孔封孔长度不小于15m。
因围岩等情况需要变更封孔长度的严格按变更要求进行封孔。
四、文明生产
1、材料、工具堆放整齐,堆放材料、工具的周围杂物要清理干净,材料、工具堆放不能妨碍绞车的运行。
2、孔流出的水,挖水沟引至挖好的水泱排走,避免巷道漫水。
3、施钻时保持现场的环境卫生,打钻钻出的钻屑必须及时用编织袋装净,码放整齐,统一打运走。
五、验收方法
(一)由通风队牵头,安监员、审核员、瓦斯员、跟班领导等参加验收,不定期对瓦斯抽采钻孔进行抽验。
(二)钻孔验收规定
1、瓦斯钻孔施工验收
(1)钻孔小班验收由钻机司机、审核员或安监员及瓦斯员共同验收,以钻孔设计作为验收的依据。
施工单位做好井下钻孔施工原始记录。
(2)钻机司机、审核员或安监员及瓦斯员验收后,在施工单位的验收单上予以签字,一式三份。
签字要写明钻孔深度、煤岩情况以及钻进过程中出现的异常情况。
钻孔验收单一份报通风队,一份报调度指挥中心及审核科。
(3)钻孔施工单位每小班必须向矿调度指挥中心汇报,发现异常应及时向矿调度指挥中心和钻孔设计单位汇报。
(4)顺层钻孔每处施工完10~20个钻孔后,由通风队组织安监处、生产技术科、审核科及调度指挥中心,采用抽样方式对钻孔进行抽验。
2、封孔验收
(1)穿层钻孔、顶板钻孔、帮钻孔和顺层钻孔等抽采钻孔的封孔由小班审核员或安监员及瓦斯员现场监督,对施工单位的封孔质量进行验收,并签字确认。
(2)每月25日前,施工单位要把钻孔施工原始记录、钻孔施工验收、封孔验收记录、地面台帐一并报审核科,由通风队技术人员根据施工措施、设计和地面台帐等进行校对,并
审其验收数据的准确性。
(3)对未进行验收的钻孔,一律不予签认。
3、以下情况不予验收:
(1)施工现场未悬挂钻孔施工牌板、未悬挂孔号牌、施工后未悬挂孔号牌或编号与设计图纸不一致的。
(2)钻孔起钻未经验收员验收,或验收人员不在现场,施工单位自行起钻的。
(3)施工现场无度量工具的。
(4)不按措施或设计规定施工工艺、参数进行施工、封孔长度不符合规定或封孔后进行合茬抽采时漏气。
(5)无特殊情况,穿层钻孔未见煤层、顺层钻孔深度小于设计深度80%及顶板钻孔小于设计深度98%的。
