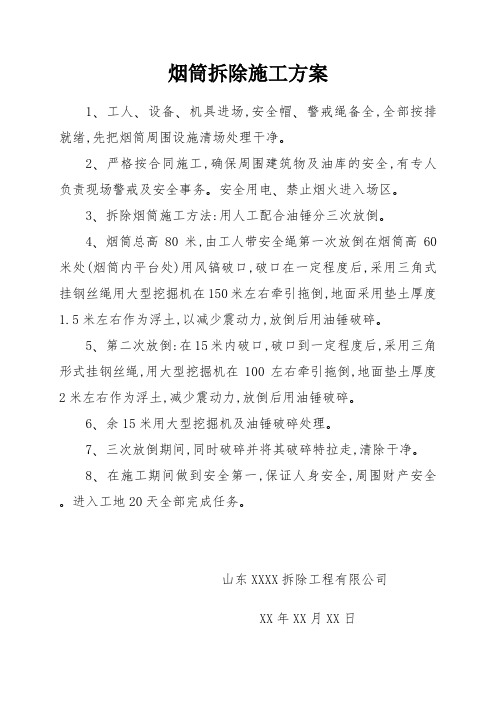

烟筒拆除施工方案
1、工人、设备、机具进场,安全帽、警戒绳备全,全部按排就绪,先把烟筒周围设施清场处理干净。
2、严格按合同施工,确保周围建筑物及油库的安全,有专人负责现场警戒及安全事务。安全用电、禁止烟火进入场区。
3、拆除烟筒施工方法:用人工配合油锤分三次放倒。
4、烟筒总高80米,由工人带安全绳第一次放倒在烟筒高60米处(烟筒内平台处)用风镐破口,破口在一定程度后,采用三角式挂钢丝绳用大型挖掘机在150米左右牵引拖倒,地面采用垫土厚度1.5米左右作为浮土,以减少震动力,放倒后用油锤破碎。
5、第二次放倒:在15米内破口,破口到一定程度后,采用三角形式挂钢丝绳,用大型挖掘机在100左右牵引拖倒,地面垫土厚度2米左右作为浮土,减少震动力,放倒后用油锤破碎。
6、余15米用大型挖掘机及油锤破碎处理。
7、三次放倒期间,同时破碎并将其破碎特拉走,清除干净。
8、在施工期间做到安全第一,保证人身安全,周围财产安全。进入工地20天全部完成任务。
山东XXXX拆除工程有限公司
XX年XX月XX日
委托书
现委托同志到贵公司负责联系业务。
特此委托!
山东亿顺拆除工程有限公司
年月日。
本工程为拆除某工厂80米高烟囱,该烟囱结构为钢筋混凝土结构,拆除工程量较大,施工难度较高。
为确保拆除工程安全、顺利进行,特制定本专项方案。
二、施工组织1. 施工单位:XX拆除工程有限公司2. 施工班组:拆除施工班组3. 施工负责人:XXX三、施工工艺1. 拆除顺序:从烟囱顶部向下拆除,先拆除顶部结构,再拆除筒身,最后拆除基础。
2. 拆除方法:(1)顶部结构拆除:在烟囱顶部开一个U型槽,切断内部环向钢筋,用铁锤将U 型槽内烟囱壁逐渐破坏成小块,坠入地上。
(2)筒身拆除:在筒身沿开槽方向逐渐向两侧拓展,用钢钎、撬杆、铁锤将其拆除破坏。
(3)基础拆除:在基础部分,用空压机将烟囱打成小块,并用氧气切割机割掉烟囱内部的钢筋,使砖烟囱的基础逐步瓦解。
3. 拆除过程中注意事项:(1)拆除时,应设置安全网和防护栏等安全设施,以避免拆除物掉落伤人和施工人员坠落。
(2)拆除过程中,应严格控制砖块大小,确保在烟囱周围无管道、机械、设备等设备的情况下,可直接将砖块扔下。
(3)拆除过程中,应时刻注意施工人员的安全,确保施工人员正确佩戴安全帽、安全带等防护用品。
(4)拆除过程中,地面看护人员不得离开现场,确保拆除下来的砖块安全落地。
四、安全措施1. 施工人员安全:(1)施工人员必须经过专业培训,取得相应资质证书。
(2)施工人员必须正确佩戴安全帽、安全带等防护用品。
(3)施工人员应熟悉拆除工艺和安全操作规程。
2. 现场安全:(1)在烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。
(2)烟囱上部倒锥拆除时,用空压机打成小块,在用氧气切割机割掉钢筋。
(3)烟囱筒壁拆除时,在筒身内部下料,清理好砖烟囱剩下的主体部分。
(4)拆除脚手架,并将施工现场清理干净。
(5)施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 环境保护:(1)拆除过程中,产生的废渣应及时清理,避免对环境造成污染。
(2)拆除过程中,产生的噪音和粉尘应控制在国家规定范围内。
第1篇随着城市化进程的加快,老旧工业建筑逐渐被淘汰,烟囱作为其中的一部分,也面临着拆除的命运。
日照市城西供热站烟囱拆除工程作为一项重要的城市基础设施改造项目,其施工过程严谨、安全、高效,以下是该工程的施工概况。
一、工程概况日照市城西供热站烟囱拆除工程位于日照市城西区,拆除对象为钢筋混凝土烟囱,高100米,内径3.5米。
拆除工程分为两个阶段:首先是烟囱的拆除,其次是烟囱拆除后的场地平整。
二、施工方案1. 拆除方案:采用分段切割、人工拆除的方式,将烟囱分层次拆除。
首先,使用液压切割机对烟囱进行切割,切割完成后,由施工人员进入切割面进行人工拆除。
2. 安全措施:为确保施工安全,施工现场设立安全警戒线,禁止无关人员进入。
施工人员必须佩戴安全帽、安全带等防护用品。
同时,对施工人员进行安全培训,提高安全意识。
3. 环保措施:施工现场配备洒水车,及时洒水降尘,减少施工对周边环境的影响。
拆除过程中产生的废料,及时清理,做到“随拆随清”。
4. 施工进度:根据工程量,制定合理的施工进度计划。
在保证施工质量的前提下,加快施工进度,确保工程按期完成。
三、施工过程1. 施工准备:组织施工人员熟悉图纸,明确施工要求。
对施工现场进行勘察,制定详细的施工方案和安全措施。
2. 拆除施工:首先,使用液压切割机对烟囱进行切割,切割完成后,由施工人员进入切割面进行人工拆除。
在拆除过程中,严格控制拆除速度,确保施工安全。
3. 废料清理:拆除过程中产生的废料,及时清理,做到“随拆随清”。
废料清理后,按照规定进行处理。
4. 场地平整:拆除完成后,对场地进行平整,为后续工程打下基础。
四、施工总结日照市城西供热站烟囱拆除工程自开工以来,严格按照施工方案进行施工,确保了工程质量和施工安全。
在施工过程中,我们注重环保,做到文明施工。
通过全体施工人员的共同努力,工程按期完成,为城市基础设施建设做出了贡献。
总之,日照烟囱拆除工程施工过程中,我们始终坚持“安全第一、质量为本”的原则,确保了工程顺利进行。
一、工程概况本项目为中卫市某工厂烟囱拆除工程,烟囱高度为40米,直径为3米,烟囱顶部已出现裂缝,存在安全隐患。
根据现场实际情况,需对烟囱进行拆除。
拆除工程内容包括:烟囱本体拆除、基础清理、拆除现场清理等。
二、施工准备1. 施工人员:组织一支具有丰富高空作业经验的施工队伍,包括施工负责人、施工员、电工、焊工、起重工等。
2. 施工材料:烟囱拆除专用工具、安全防护用品、施工材料等。
3. 施工设备:空压机、切割机、吊车、电动葫芦等。
4. 施工现场:清理拆除现场,确保现场安全。
三、施工方法及步骤1. 施工准备:组织施工人员、设备、材料到位,明确施工任务,做好安全防护措施。
2. 拆除烟囱本体:(1)在烟囱顶部设置安全防护网,确保拆除过程中不会对周围环境造成影响。
(2)使用切割机将烟囱顶部裂缝进行切割,切割深度为5cm。
(3)用空压机将烟囱顶部切割部位打成小块,用吊车吊起。
(4)使用切割机将烟囱筒壁进行切割,切割深度为5cm。
(5)用空压机将烟囱筒壁切割部位打成小块,用吊车吊起。
(6)将烟囱本体全部拆除。
3. 拆除烟囱基础:(1)使用切割机将烟囱基础进行切割,切割深度为10cm。
(2)用空压机将烟囱基础切割部位打成小块,用吊车吊起。
(3)将烟囱基础全部拆除。
4. 拆除现场清理:(1)将拆除下来的烟囱本体、基础等废料清理干净。
(2)对拆除现场进行平整,恢复原状。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
2. 拆除过程中,施工人员必须站在稳固的平台上,确保人身安全。
3. 使用切割机、空压机等设备时,必须遵守操作规程,确保设备安全运行。
4. 施工现场设置警示标志,提醒过往行人注意安全。
5. 施工过程中,密切注意周围环境变化,确保施工安全。
五、施工进度安排1. 施工前期准备:3天。
2. 烟囱本体拆除:5天。
3. 烟囱基础拆除:3天。
4. 拆除现场清理:2天。
总计:13天。
六、质量保证措施1. 施工过程中,严格按照国家相关标准和规范进行施工。
拆除烟囱施工方案一、项目概述本项目是针对建筑物中存在的烟囱进行拆除施工。
烟囱高度为20米,直径为2米,材质为砖石混合。
拆除烟囱的目的是为了改造建筑物的外观,提高空间利用效率。
二、工程准备1.施工前准备:a.调查和分析烟囱的结构、材质、高度等情况。
b.进行施工现场勘查,评估周边环境和影响因素。
c.制定详细的拆除方案和安全措施。
2.材料和设备准备:a.高强度钢丝绳、高强度合金钢爬升器材等爬升设备。
b.拆除工具,如电锯、破拆锤等。
c.安全装备,如安全帽、防护眼镜等。
三、拆除施工1.安全措施:a.建立临时围栏和标志,限制人员进入施工区域。
b.为施工人员提供必要的安全培训,确保其熟悉操作规程和安全知识。
c.使用个人防护装备,并建立封闭式施工现场安排监控人员。
2.拆除步骤:a.切割烟囱底部砖石部分,使之与建筑物分离。
b.爬升至烟囱顶部,切割顶部固定部位,将悬空部分固定住。
c.使用爆破器材或破拆锤等工具进行逐层拆除,注意控制破碎物的飞溅。
d.当烟囱高度减少至3-5米时,使用爬升设备将砖石残余物排除。
3.清理工作:a.将破碎砖石清理干净,保持施工现场整洁。
b.定期巡视施工区域,确保安全性和清理效果。
四、施工安全控制1.作业人员应经过相关安全培训,并配备个人防护装备。
2.在拆除过程中,施工人员必须穿戴安全帽、防护眼镜等防护措施。
3.设置安全警示牌和临时封闭围栏,禁止未经授权人员进入施工区域。
4.使用稳固的爬升设备,确保施工人员的安全。
5.在施工现场设置监控设备,及时掌握施工进展和安全情况。
6.进行周边环境评估,针对现有建筑物及周边设施做出合理控制措施。
五、项目进度安排1.施工前准备:1天2.材料和设备准备:1天3.安全措施落实:1天4.拆除施工:5天5.清理工作:1天六、质量控制1.严格按照方案进行施工,确保拆除过程安全、高效、顺利。
2.定期巡视、检查施工过程中的安全措施和施工质量。
3.项目完成后,进行验收,确保拆除的痕迹清晰,无安全隐患。
烟囱拆除施工方案
工程概况:
烟囱拆除施工主要内容:
1、工序:准备工具→搭建脚手架→安装防护→拆除烟囱→清理场地、运输
烟囱拆除施工技术措施:
一)、施工人员措施:
1、在烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。
2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。
3、烟囱筒壁:在筒身内部设脚手架,施工人员在脚手架
上作业,用空压机打成小块,在用氧气割掉钢筋。
4、在烟囱内壁下料。
5、作业人员全部系双保险扣,定向监验施工。
二)、施工员职责:
1、在甲方项目经理指导下,对单位工程所划分的作业区
段管理工作负责。
2、对单位工程的质量检查、安全、进度负责至各作业组。
工期保证措施:
1、制定目标,分段分工进行实施,把握施工进度和施工
程序,科学安排;合理组织,在保证工程安全的前提下,提高工程的作业力度。
工程质量保证措施及文明施工:
1、施工前有甲方配合组织施工人员安全研究及方案讨论,详细了明施工程序。
2、做好技术交底,按规定要求施工。
3、施工中采用自检、互检、交接检和专业检查相结合,确保工程安全。
4、甲方双方质量监督员应全过程按程序验收法跟踪监督质量,前道工序验收确认签字后方可进行下道工序的施工。
5、在施工中严格控制二次污染,保证施工设备的干净和整洁。
6、保持现场清洁卫生,及时处理施工垃圾做到工完场地清。
烟囱拆除施工安全措施:
1、施工人员必须持证上岗(高空悬挂作业证)。
2、施工人员全部参加保险公司保险。
3、施工人员进场施工要服从甲方各项目规章制度。
详解拆除烟囱随着我国环境整治的不断深入,烟囱拆除成为了一项重要的工程施工项目,烟囱拆除的目的是让落后的烟囱退出历史舞台,还一方百姓蔚蓝的天空。
今天我就烟囱拆除方法和大家做个详细的讲解。
目前烟囱的拆除方法有一下几种:一、人工拆除:人工拆除使用手工工具,如大锤、撬杠、千斤顶、电镐等工具,一般使用在环境受限周围没场地的情况下。
应该考虑的是,提供安全的施工环境、安全的出入方式及碎料的丢放,这些工作需要认真的重视,现在国内的人工拆除加机械拆除安全系数比较高。
人工拆除如果周围没有足够的场地,那就需要采用分段拆除的方式了。
分段拆除需要到搭建操作平台,平台防护栏高不低于1.0米,栏杆中部、顶部用018棕绳穿孔围成一个圆,每拆除完一段后下移操作平台,以此类推,只到完成整个烟囱的拆除。
二、机械拆除:可以使用诸如气锤、冲击锤、吊锤及液压臂等机械;要注意操作机械时的安全、操作时的空间、设备的能力和对操作手的保护。
机械拆除费用仅为爆破拆除的1/10,而且不需要任何审批手续,因此该方法具有很高的推广价值。
机械拆除对设备和人员的素质要求较高,为保工程证施工安全和质量,在施工前要对机械设备进行全面的检修保养,对操作机械人员进行技术交底。
三、爆破拆除:包括对建筑物进行预削弱,然后用爆破或缆绳拉倒来完成。
使用爆炸物时,要考虑作业人员的资质、设备及爆炸物的存放、起爆保护、点火程序及使用防暴器。
缆绳拉倒要考虑人员的专业要求、材料的选择及足够的作业空间。
爆破拆除适用于强度大的烟囱,通常在进行钢筋混凝土烟囱时,如果条件允许,就会选用爆发拆除的方法。
但由于爆破拆除对拆除公司资质要求高、拆除费用高、审批手续复杂,除非甲方特别指出要用该方法,一般情况下,烟囱拆除公司基于经济效益考虑,是不会优先选用爆破拆除法。
四、整体放倒拆除:整体放倒拆除又名为烟囱整放,是在有场地优势的情况下对烟囱整体定向放倒的一种技术。
烟囱拆除的施工方法:1、施工人员进现场首先将登高的爬梯逐个检查,发现松动或锈蚀严重的要及时加固。
烟囱拆除专业技术施工方案一、工程概况与准备本次工程涉及某工业区域的一座旧烟囱拆除工作,烟囱高度约为XX米,结构主要为钢筋混凝土。
考虑到烟囱的高度和结构特点,我们将采用爆破拆除与机械拆除相结合的方式进行施工。
在施工前,我们已完成了现场勘察、图纸会审、施工方案编制等准备工作,确保施工顺利进行。
二、施工方法与流程施工准备:搭建施工围挡、安装防护网、准备拆除所需的机械设备和爆破器材等。
烟囱切割:采用高空作业车或脚手架进行烟囱的顶部切割,为爆破作业创造条件。
爆破作业:在烟囱底部设置爆破点,确保爆破力量分布均匀,避免对周围环境造成影响。
烟囱倒塌:控制爆破力度,使烟囱按预定方向倒塌,确保施工区域安全。
清理现场:使用挖掘机、装载机等机械设备对倒塌后的烟囱进行清理,确保施工现场整洁。
三、安全防护与措施设置安全警示标志,严禁非施工人员进入施工区域。
配备专职安全员,对施工过程进行全程监控,确保施工安全。
对爆破作业人员进行专业培训,确保爆破作业安全可控。
在施工区域周围设置防护网,防止烟囱碎片飞溅。
四、废弃物处理方案拆除后的烟囱废弃物主要包括钢筋混凝土碎块、砖石等。
我们将对废弃物进行分类处理,可回收利用的建筑材料将进行回收再利用,无法回收利用的部分将按照相关规定进行妥善处理,确保不对环境造成污染。
五、工人培训与装备工人培训:所有参与施工的工人将接受专业培训,包括高处作业安全、爆破作业规程、机械设备操作等内容,确保工人具备相应的技能和安全意识。
工人装备:为工人提供符合标准的安全帽、安全带、防护眼镜、防护服等个人防护装备,确保工人在施工过程中的安全。
六、应急预案与处置制定应急预案:针对可能出现的突发情况,如爆破失控、机械故障等,我们将制定详细的应急预案,明确应对措施和责任人。
应急处置:一旦发生突发情况,立即启动应急预案,组织人员进行抢险救援,确保人员安全和减少财产损失。
七、进度控制与监测制定施工进度计划:根据施工方案和现场实际情况,制定合理的施工进度计划,明确各阶段的任务和时间节点。
一、工程概况本工程涉及某工厂烟筒拆除,烟筒结构为砖混结构,高度约20米,直径约2米。
拆除工程需遵循安全、高效、环保的原则,确保拆除过程中的安全与环保。
二、施工准备1. 技术准备:对烟筒结构进行全面检测,了解烟筒的承重能力、材质及损坏情况,制定合理的拆除方案。
2. 人员准备:组织具备高空作业经验的施工队伍,进行安全培训和技术交底。
3. 工具准备:准备空压机、氧气割枪、风镐、撬棍、安全带、安全绳、安全网等拆除工具。
4. 物资准备:备足拆除过程中所需的材料,如切割片、防护网、防护垫等。
三、施工方法1. 安全防护措施:在烟筒周边搭设安全网,确保施工区域安全。
2. 拆除顺序:先拆除烟囱顶部倒锥,再拆除筒壁,最后拆除底部基础。
3. 拆除顶部倒锥:使用空压机将倒锥打成小块,然后用氧气割枪割断钢筋,确保拆除过程安全。
4. 拆除筒壁:在筒身内部搭设脚手架,施工人员在脚手架上作业,使用空压机将筒壁打成小块,再用氧气割枪割断钢筋。
5. 拆除底部基础:先拆除基础上的固定钢筋,然后使用风镐将基础凿碎,最后用撬棍将基础移除。
6. 拆除材料处理:拆除过程中产生的碎片应及时清理,避免对周围环境造成污染。
四、施工组织1. 施工队伍:成立专门的拆除施工队伍,明确各成员职责,确保施工顺利进行。
2. 施工进度:制定详细的施工进度计划,确保按时完成拆除任务。
3. 安全管理:加强施工现场安全管理,严格执行安全操作规程,确保施工人员生命安全。
4. 环保措施:采取有效措施,减少拆除过程中对环境的污染。
五、施工验收1. 拆除工程完成后,组织相关人员进行验收,确保拆除质量符合要求。
2. 验收合格后,将拆除后的场地清理干净,恢复原状。
六、施工总结1. 总结施工过程中的经验教训,为今后类似工程提供参考。
2. 对施工过程中发现的问题进行分析,提出改进措施,提高施工水平。
本专项施工方案旨在确保烟筒拆除工程的安全、高效、环保,为我国城市现代化建设贡献力量。
烟囱拆除施工方案烟囱是一座建筑中常见的构造物,用来排出燃烧产生的废气和烟雾。
然而,由于环保意识的提升和能源结构的转型,越来越多的烟囱被废弃。
在城市更新和建筑改造的过程中,拆除烟囱成为一个重要的任务。
本文将就烟囱拆除施工方案进行论述。
一、烟囱拆除的必要性烟囱拆除的必要性源于多方面的考量。
首先,随着环境保护意识的提高,废弃的烟囱会成为城市环境的一种破损元素,影响城市景观的美观度和整体形象。
其次,废弃的烟囱可能存在安全隐患,如腐蚀、结构松动等,这些问题有可能导致烟囱倒塌,给周围人员和财产带来巨大的风险。
因此,拆除烟囱是确保城市安全的重要环节。
二、烟囱拆除前的准备工作在进行烟囱拆除之前,需要做好充分的准备工作。
首先,必须进行详细的现场勘察,了解烟囱的结构特点、材料情况以及周围环境的地质条件,以便制定合理的拆除方案。
其次,需要进行相关申请手续的办理,确保符合法律法规和环保要求。
最后,还需要制定详细的安全施工计划,确保施工过程中不会造成人身和财产的损害。
三、烟囱拆除的施工方案烟囱拆除的施工方案需要根据不同的烟囱特点进行个性化设计。
一般来说,可以采用以下几种方式进行拆除。
1. 爆破拆除:适用于高层或建筑密集区域的烟囱。
通过爆破技术,将烟囱分段破坏,避免了长距离坍塌带来的安全风险。
在爆破前,需要进行严密的周边保护,确保不会对周围建筑物和环境造成破坏。
2. 机械拆除:适用于地势平坦、周边无建筑物的烟囱。
通过使用吊臂、起重机等机械设备,将烟囱分段拆除,再进行运输和处理。
在机械操作过程中,需要注意周围环境的保护,避免对周围建筑物和设施造成损害。
3. 渐进式拆除:适用于高度较低、周边拥挤的烟囱。
通过采取分阶段的拆除方式,逐渐削减烟囱的高度,最终使其完全消失。
在渐进式拆除过程中,需要进行精确的测量和控制,确保每次拆除的精度和安全。
四、烟囱拆除后的处理烟囱拆除完成后,需要对拆除残段进行相应的处理。
一般来说,可以选择将烟囱残段进行破碎、粉碎或回收利用。
一、砖烟囱拆除工程概况:
1、砖烟囱拆除48m高,口径为1.4m。
2、由于生产的需要,砖烟囱拆除的口径已达不到需求,必须改进。
3、为了能让砖烟囱拆除达到需求,口径达到2.3m。
4、将砖烟囱拆除30m,重新砌筑放大口径。
5、砖烟囱拆除收程比例1:1.25,现改为比例为1:1的收程,到达48m 为2.3m口径。
6、为了能让烟囱达到设计强度,加高完毕后,进行外壁抹灰,再进行加固,包括竖筋。
7、砌筑加高后,由上而下加固包箍每米1道,加固竖筋48m,8根。
二、砖烟囱拆除施工方案:
1、施工人员进现场首先将登高的爬梯逐个检查。
2、由于烟囱在施工期间不能停产,处于不停产状态下施工。
3、本公司采用不停产不用脚手架的方式施工。
4、首先将砖烟囱拆除上外直径为基础,制作安装包箍型支架箍二道。
5、在包箍上分九十公分间距焊接固定角铁扣环。
6、制作三角支撑长80公分,其中一端勾拽在角铁扣环内,四周撑好。
7、用40×400×2000规格的木板在三角支撑上辅平,用绳索固定。
8、施工操作人员在身系安全带的前提下施工,安全带系牢在爬梯上,操作人员站在悬空脚手架上拆除。
