一、工程概况本工程位于陕西省某城市,主要针对一座废弃烟囱的拆除。
烟囱高约50米,直径约2米,采用砖混结构,建于上世纪80年代。
拆除工程需遵循安全、环保、高效的原则,确保拆除过程顺利进行。
二、施工准备1. 施工组织成立拆除工程领导小组,负责整个工程的组织、协调和监督。
下设施工技术组、安全质量组、材料供应组、后勤保障组等。
2. 施工人员组织专业施工队伍,包括拆除工、安全员、监理员等,并对施工人员进行安全教育和技能培训。
3. 施工材料根据工程需要,采购拆除工具、防护用品、消防器材等。
4. 施工设备配置挖掘机、吊车、切割机、切割片等机械设备。
三、施工工艺1. 预处理(1)对烟囱周围进行清理,确保施工场地整洁。
(2)对烟囱进行测量,确定拆除范围和拆除顺序。
(3)检查烟囱基础,确保其稳定性。
2. 拆除作业(1)采用分段拆除法,从底部开始,逐层向上拆除。
(2)使用切割机对烟囱进行切割,切割片需定期更换。
(3)拆除过程中,注意保护烟囱周围建筑物和设施。
(4)拆除烟囱时,采取防护措施,防止坠落物伤人。
3. 清理与运输(1)拆除过程中产生的废墟、砖块等杂物及时清理。
(2)将废墟、砖块等杂物运输至指定地点,进行集中处理。
(3)清理过程中,注意环保,防止污染。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 拆除过程中,设置警戒线,防止无关人员进入施工现场。
3. 使用机械设备时,确保操作人员熟悉设备性能,遵守操作规程。
4. 拆除过程中,加强现场巡查,及时发现并处理安全隐患。
5. 消防安全:设置消防器材,确保消防通道畅通。
五、进度安排1. 施工准备阶段:5天2. 拆除作业阶段:15天3. 清理与运输阶段:5天4. 整体工期:25天六、质量保证1. 严格按照施工方案执行,确保施工质量。
2. 对施工人员进行质量教育,提高质量意识。
3. 施工过程中,加强质量检查,确保拆除工程质量。
4. 施工完成后,进行验收,确保工程符合设计要求。

烟囱拆除工程方案范本一、项目名称及拆除地点项目名称:烟囱拆除工程方案拆除地点:XX市某工厂二、项目概况该工厂原有一座高烟囱,因已停用多年且存在安全隐患,需要进行拆除。
烟囱总高度为30米,直径为4米。
三、施工单位及人员施工单位:XX建筑工程有限公司项目经理:XXX安全主管:XXX技术负责人:XXX施工人员:总计12人,包括钢结构工、焊接工、机械操作工、安全员等。
四、施工方案(一)拆除前准备工作1. 组织施工人员参加相关安全培训,确保施工人员具备相关知识和技能。
2. 准备好相关施工设备,如起重机、钢丝绳、切割机等。
3. 制定工作程序和安全预案,明确各项施工任务及安全措施。
4. 对烟囱进行现场勘察,确认周边环境,制定周边交通管制方案。
(二)拆除方案1. 开展施工前安全交底和技术交底,明确施工任务和安全注意事项。
2. 利用起重机将拆除设备吊装到烟囱顶部。
3. 利用切割机将烟囱顶部进行切割,分段进行拆除。
4. 安排人员在地面协助操作,确保安全。
5. 拆除过程中,要加强安全检查,随时关注施工现场的安全情况。
6. 拆除完成后,对施工现场进行彻底清理,确保周边环境整洁。
(三)安全措施1. 周边区域设置警戒线,并设置警示标志。
2. 施工现场严禁无关人员进入,确保施工现场安全。
3. 施工人员必须佩戴安全帽、安全鞋等个人防护装备。
4. 操作人员必须具备相应的资质和经验,严禁无证作业。
5. 拆除过程中,要加强对设备和工具的检查,确保使用安全。
6. 进行施工前的安全交底和技术交底,确保施工人员了解相关安全注意事项。
(四)环保措施1. 施工现场周边设置防尘网,减少施工扬尘。
2. 严格控制施工过程中的噪音和挥发物排放,减少环境污染。
3. 施工结束后,对施工现场进行彻底清理,确保环境卫生。
(五)质量控制1. 关键工序进行质量把关,确保施工质量。
2. 对拆除出来的烟囱碎片进行清点和清理,减少材料损耗。
3. 施工结束后,进行验收,并做好相关记录。

烟囱拆除工程施工方案及安全措施一、背景及现状烟囱拆除工程是指对建筑或工业设施中的烟囱进行拆除或改造的工程。
由于近年来环保政策的加强,许多老旧的烟囱需要拆除或改造,以达到减少污染的效果。
但烟囱拆除工程存在一定的风险,需要做好相关的施工方案和安全措施。
二、施工方案1.前期准备在进行烟囱拆除工程前,需要进行相关的前期准备工作,包括确定拆除范围、勘察工作环境和安全隐患等,制定详细的施工计划和方案。
2.施工步骤•施工前,需要对现场进行隔离,在拆除范围外设置安全围挡,并进行施工现场交底,确保施工方案和安全措施得到全面贯彻。
•采用轻型机械设备(如脚手架、钢管等)对烟囱进行切割拆卸。
施工过程中,严禁在烟囱上面进行工作,防止工人及材料落入烟囱内部,造成事故。
•拆除后对周围环境进行清理,清除残留的烟囱碎片,并进行彻底清理,避免造成二次污染。
同时对现场进行保洁,做到无垃圾、无碎片、无烟灰的状态。
3.施工注意事项•严格按照设计方案和安全要求进行施工,任何一项工作都不能省略或忽视。
•在拆除工作中,应严格遵守作业规范和操作流程,避免出现违规行为。
•对于存在的问题或突发事件,应立即向负责人汇报,进行及时处理。
三、安全措施1.建立安全管理制度建立烟囱拆除工程安全管理制度,明确安全生产责任和管理体系,制定规范化的程序和标准,确保施工工作的顺利进行。
2.做好技术防护采用建造具有稳定性的承重结构,在拆除过程中做好支撑稳固。
做好周围建筑物的防护,防止其在拆除过程中遭受到损坏。
3.加强培训和宣传对工程人员进行安全培训和教育,加强施工现场管理,提高员工安全意识。
加强现场宣传教育,让广大职工了解安全生产重要性,认识可能存在的安全隐患,并增强安全卫生意识,做到安全施工,预防事故的发生。
4.检查验收工作安全监督部门应加强对烟囱拆除工程的监督检查,推进建筑行业安全管理水平的不断提高。
在每一次施工前应进行现场验收,对验收不合格的施工项目应予以拒绝,并按照规定的程序做好安全隐患清理和整改工作。
拆除烟囱施工方案拆除烟囱施工方案一、施工前准备工作1. 勘测和测量:对烟囱进行详细测量和勘测,确定烟囱的高度、宽度、结构和建筑材料,以便合理安排施工方案。
2. 确定拆除范围:根据测量结果和项目要求,确定要拆除的烟囱范围,包括烟囱的顶部、中部和底部。
3. 环境保护措施:在施工区域周围设置警示标志,确保周围人员的安全。
准备防护罩和遮盖物,防止施工过程中的石块、粉尘和材料对周围环境的影响。
二、拆除工程施工1. 拆除顶部烟囱:使用吊车将工人运送至烟囱顶部。
工人戴好安全帽和安全绳,使用钢锯等工具将烟囱顶部进行切割。
根据实际情况,可以采用分段拆除或整体拆除的方式,确保施工过程中的安全性和效率。
2. 拆除中部烟囱:通过搭建脚手架和使用托盘等设备,将工人输送至烟囱中部,在安全的前提下使用工具进行切割和拆除。
注意控制落石和粉尘的扩散,确保周围环境干净整洁。
3. 拆除底部烟囱:完成顶部和中部烟囱的拆除后,使用挖掘机将烟囱底部进行挖掘,以便后续处理和恢复。
三、施工安全措施1. 工人安全:工人必须戴好安全帽和安全绳等个人防护用品,严禁单人作业和无防护措施的施工。
2. 施工现场防护:在施工现场周围设置警示标志和警示线,确保周围人员的安全。
施工现场要做好防护措施,如搭建脚手架、安装遮盖罩等。
3. 设备安全:吊车和挖掘机等设备必须符合相关安全标准,并由专业人员操作。
设备运行过程中要定期检查和维护,确保安全性。
4. 废弃物处理:拆除过程中产生的废弃物要分类处理,砖石材料要视情况进行回收或正常处理。
避免废弃物对周围环境和人员造成污染和伤害。
四、施工结束工作1. 施工结束后,对施工区域进行清理,包括清理烟灰、碎石和建筑垃圾等。
2. 对施工设备进行检查和维护,确保设备的正常运行和安全性。
3. 对拆除工程进行验收,确保拆除工程符合相关标准和要求。
通过以上的拆除烟囱施工方案,我们能够合理安排施工工序,确保施工过程中的安全性和效率。
在拆除过程中,我们注重周围环境的保护,以及废弃物的分类处理,最大程度地减少对周围环境的影响,保护大自然。
一、工程概况本项目为中卫市某工厂烟囱拆除工程,烟囱高度为40米,直径为3米,烟囱顶部已出现裂缝,存在安全隐患。
根据现场实际情况,需对烟囱进行拆除。
拆除工程内容包括:烟囱本体拆除、基础清理、拆除现场清理等。
二、施工准备1. 施工人员:组织一支具有丰富高空作业经验的施工队伍,包括施工负责人、施工员、电工、焊工、起重工等。
2. 施工材料:烟囱拆除专用工具、安全防护用品、施工材料等。
3. 施工设备:空压机、切割机、吊车、电动葫芦等。
4. 施工现场:清理拆除现场,确保现场安全。
三、施工方法及步骤1. 施工准备:组织施工人员、设备、材料到位,明确施工任务,做好安全防护措施。
2. 拆除烟囱本体:(1)在烟囱顶部设置安全防护网,确保拆除过程中不会对周围环境造成影响。
(2)使用切割机将烟囱顶部裂缝进行切割,切割深度为5cm。
(3)用空压机将烟囱顶部切割部位打成小块,用吊车吊起。
(4)使用切割机将烟囱筒壁进行切割,切割深度为5cm。
(5)用空压机将烟囱筒壁切割部位打成小块,用吊车吊起。
(6)将烟囱本体全部拆除。
3. 拆除烟囱基础:(1)使用切割机将烟囱基础进行切割,切割深度为10cm。
(2)用空压机将烟囱基础切割部位打成小块,用吊车吊起。
(3)将烟囱基础全部拆除。
4. 拆除现场清理:(1)将拆除下来的烟囱本体、基础等废料清理干净。
(2)对拆除现场进行平整,恢复原状。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
2. 拆除过程中,施工人员必须站在稳固的平台上,确保人身安全。
3. 使用切割机、空压机等设备时,必须遵守操作规程,确保设备安全运行。
4. 施工现场设置警示标志,提醒过往行人注意安全。
5. 施工过程中,密切注意周围环境变化,确保施工安全。
五、施工进度安排1. 施工前期准备:3天。
2. 烟囱本体拆除:5天。
3. 烟囱基础拆除:3天。
4. 拆除现场清理:2天。
总计:13天。
六、质量保证措施1. 施工过程中,严格按照国家相关标准和规范进行施工。

电厂烟囱拆除施工方案1. 引言本文档旨在提供电厂烟囱拆除的施工方案,确保施工过程安全、高效进行。
拆除电厂烟囱需要综合考虑工程的技术性、经济性和安全性等方面。
本方案将对拆除前的准备工作、拆除过程以及拆除后的处理进行详细描述。
2. 准备工作在进行电厂烟囱拆除之前,需要做好以下准备工作:2.1 安全评估在拆除电厂烟囱之前,需要进行全面的安全评估。
通过评估,确定施工过程中可能存在的安全隐患,并采取相应的措施来降低风险。
2.2 环境评估针对拆除电厂烟囱可能对环境造成的影响,进行环境评估,并提出相应的环境保护措施。
2.3 施工方案设计根据电厂烟囱的高度、结构、材质等信息,设计合理的拆除方案,并制定详细的施工步骤。
2.4 施工人员培训对参与电厂烟囱拆除工作的人员进行培训,使其了解施工方案,熟悉操作步骤,并掌握必要的安全知识。
3. 拆除过程拆除电厂烟囱的过程一般分为以下几个步骤:3.1 脚手架搭设在电厂烟囱周围搭设脚手架,以提供作业人员的工作平台,并确保他们的安全。
3.2 拆除烟囱顶端首先,使用大型起重设备,从烟囱顶部开始逐层解体拆除。
确保起重设备的稳定性和操作人员的安全。
3.3 拆除烟囱主体根据施工方案,采用逐层拆除的方式,使用相应的工具和设备,将烟囱主体一层一层地拆除。
3.4 清理作业现场拆除完成后,对作业现场进行彻底的清理,清除残余的建筑物和杂物,并将其进行妥善处理。
4. 拆除后的处理完成电厂烟囱的拆除后,需要进行以下处理:4.1 废弃物处理对拆除过程中产生的废弃物进行分类和处理,如砖石可回收利用,金属等可进行回收或销售,非可回收物需合规处理。
4.2 环境整治对拆除后的场地进行环境整治,恢复原有的地貌和植被,确保不会对周围环境造成不良影响。
4.3 安全检查对拆除后的场地进行安全检查,确保拆除工作没有留下安全隐患。
5. 结论拆除电厂烟囱是一项复杂的工程,需要充分考虑安全、经济和环境等方面的因素。
本文档提供了详细的施工方案,包括准备工作、拆除过程和拆除后的处理等内容,旨在确保施工过程安全、高效,并最大限度地减少对环境的影响。

烟囱电动提升系统拆除施工方案一、背景介绍烟囱电动提升系统是工业厂房中常见的设备,用于排除废气和烟尘,确保室内空气质量。
然而,随着工厂设备更新换代和环保要求日益严格,部分烟囱电动提升系统需要进行拆除施工。
二、拆除前准备工作1.确认拆除范围:根据实际情况确定烟囱电动提升系统的拆除范围,确保拆除过程安全。
2.做好周边设备检查:检查周边设备是否受到影响,确保拆除过程不会影响其他设备的正常运行。
3.准备拆除工具和设备:准备好必要的拆除工具和设备,确保拆除过程高效进行。
三、拆除施工步骤1.断开电源:首先,确保烟囱电动提升系统的电源已经断开,避免电击事故发生。
2.拆除支架:使用适当工具和设备,拆除烟囱电动提升系统的支架,确保支撑结构安全。
3.拆除管道:将烟道连接的管道逐一拆除,确保拆除过程不会引发积灰落入其他设备中。
4.分段拆除:根据实际情况,将烟囱电动提升系统分段进行拆除,确保安全、高效。
5.清理现场:拆除完成后,进行现场清理,清除残留物,保持场地整洁。
四、安全注意事项1.拆除过程中,严格遵守操作规程,确保施工人员的安全。
2.注意防护措施,穿戴好安全装备,避免发生意外伤害。
3.拆除过程中,避免其他人员靠近施工区域,确保周边人员的安全。
五、拆除结束后处理1.检查现场:确保拆除过程没有遗留问题,包括烟道、管道的清理等。
2.整理工具设备:清点拆除过程中使用的工具和设备,做好整理工作。
3.汇总资料:整理拆除过程中的相关资料,包括照片、文件等,作为后续备份记录。
六、总结通过以上拆除施工方案的实施,可以有效、安全地完成烟囱电动提升系统的拆除工作。
在施工过程中,务必重视安全,严格遵守操作规程,确保施工质量和人员安全。

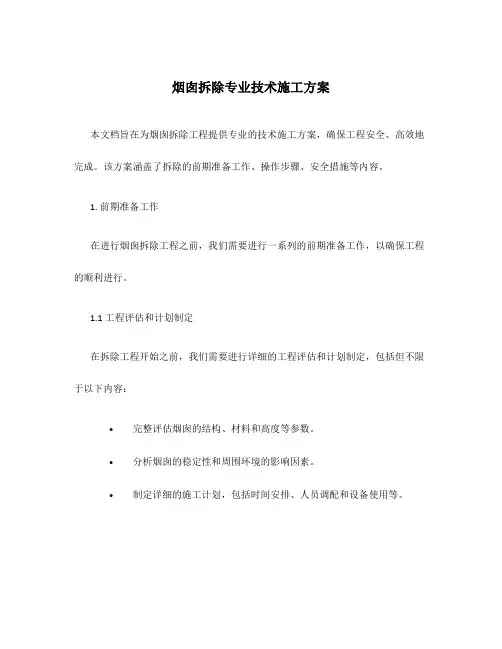

烟囱拆除专业技术施工方案本文档旨在为烟囱拆除工程提供专业的技术施工方案,确保工程安全、高效地完成。
该方案涵盖了拆除的前期准备工作、操作步骤、安全措施等内容。
1. 前期准备工作在进行烟囱拆除工程之前,我们需要进行一系列的前期准备工作,以确保工程的顺利进行。
1.1 工程评估和计划制定在拆除工程开始之前,我们需要进行详细的工程评估和计划制定,包括但不限于以下内容:•完整评估烟囱的结构、材料和高度等参数。
•分析烟囱的稳定性和周围环境的影响因素。
•制定详细的施工计划,包括时间安排、人员调配和设备使用等。
1.2 安全措施烟囱拆除工程涉及高空作业,因此安全措施的制定和执行至关重要。
以下是常见的安全措施:•确保所有人员必须佩戴个人防护装备,如安全帽、防护眼镜、防护手套等。
•在烟囱周围设置安全警示标志,明确禁止无关人员接近。
•检查并确保使用的工具和设备符合安全标准,并进行定期维护和检查。
•确保工作现场的临时设施和道路符合安全要求,防止事故发生。
1.3 材料和设备准备在拆除工程开始之前,我们需要准备相应的材料和设备,以确保工程的顺利进行。
•手持工具:如锤子、螺丝刀、扳手等。
•高空作业工具:如登高车、吊篮等。
•安全绳索和脚手架等辅助安全设备。
•拆除所需的爆破装置和工具等。
2. 拆除操作步骤2.1 断开烟囱与建筑物的连接在进行烟囱拆除的操作步骤中,首先需要断开烟囱与建筑物之间的连接。
以下是具体步骤:1.清理烟囱周围的杂物和垃圾,确保工作区域清洁。
2.使用合适的工具,如扳手或电动工具,拆下固定烟囱与建筑物相连的部件,如螺丝、螺母等。
3.逐步拆除连接烟囱与建筑物的部件,确保拆除过程中不会给周围环境造成伤害。
2.2 拆除烟囱本体当断开烟囱与建筑物的连接后,即可进行烟囱本体的拆除。
以下是具体步骤:1.确保工作区域的安全,采取相应的措施,防止烟囱倒塌或坍塌的危险。
2.根据烟囱的高度和设置,选择适当的高空作业工具,如登高车或吊篮,将工作人员送至烟囱的顶部。
一、工程概况本工程位于江苏省常州市,拆除对象为某公司烟囱。
烟囱高度为30米,直径为2.5米,建于上世纪80年代,由于使用年限较长,烟囱存在安全隐患。
为确保施工安全和顺利进行,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理:负责整个工程的组织、协调和指挥。
(2)技术负责人:负责施工技术指导和质量监督。
(3)施工队伍:选用具有丰富经验的拆除队伍,确保施工质量。
2. 施工材料(1)拆除工具:切割机、风镐、电锤、吊车等。
(2)防护用品:安全帽、安全带、防尘口罩、防护眼镜等。
(3)材料:水泥、砂石、钢筋等。
3. 施工设备(1)吊车:用于吊装拆除物。
(2)切割机:用于切割钢筋和混凝土。
(3)风镐、电锤:用于破碎混凝土。
三、施工工艺1. 拆除前的准备工作(1)对烟囱进行检查,确认拆除范围和拆除方式。
(2)对拆除现场进行清理,确保施工环境安全。
(3)对施工人员进行安全教育和技术交底。
2. 拆除工艺(1)切割钢筋:使用切割机将烟囱外部的钢筋切割掉。
(2)破碎混凝土:使用风镐、电锤将混凝土破碎。
(3)拆除吊装:将破碎的混凝土和钢筋用吊车吊至地面。
(4)清理现场:将拆除物清理干净,确保现场整洁。
3. 拆除过程中的注意事项(1)确保施工人员佩戴好防护用品,严格遵守操作规程。
(2)密切关注现场情况,发现异常立即停止施工。
(3)对拆除物进行分类处理,确保环境保护。
四、施工进度1. 施工前期:5天,完成拆除前的准备工作。
2. 拆除施工:10天,完成烟囱的拆除。
3. 清理现场:5天,确保现场整洁。
五、施工安全管理1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,确保施工安全。
3. 定期对施工人员进行安全教育,提高安全意识。
4. 加强施工现场的巡查,及时发现和消除安全隐患。
六、环境保护1. 对拆除物进行分类处理,确保环境保护。
2. 施工现场设置围挡,防止扬尘污染。
3. 施工过程中严格控制噪音和粉尘排放。
烟囱拆除安全施工方案一、背景介绍烟囱是工业生产中排放废气和烟尘的通道,常见于工厂、发电厂等场所。
在一些情况下,由于烟囱老化、设备更换等需要,需要对烟囱进行拆除。
烟囱拆除工作需要注意安全,避免因拆除过程中发生意外伤害。
二、施工前准备1. 环境检查在进行烟囱拆除工作前,需要对周围环境进行检查,确保施工区域周围没有人员和设备。
同时需要对气象条件进行评估,避免强风、大雨等恶劣天气影响拆除工作的进行。
2. 安全防护施工前需要设置合理的安全防护措施,包括设置警示标志、围挡、安全带等,防止施工人员或周围人员受伤。
三、拆除工作流程1. 设备准备准备好需要使用的拆除设备,例如起重机、切割设备等,确保设备完好并经过检查。
2. 拆除策略制定根据烟囱的高度、材质等情况,制定合理的拆除策略,包括拆除顺序、切割位置等。
3. 切割拆除根据拆除策略进行切割作业,要求施工人员熟练操作设备,确保拆除过程稳定、安全。
四、施工安全注意事项1. 严格遵守操作规程施工人员必须遵守操作规程,禁止擅自改变拆除方式或操作方法。
2. 注意作业时机避免在恶劣天气下进行拆除作业,确保作业时机选择合适。
3. 安全通道设置在拆除过程中设置安全通道,确保施工人员紧急撤离时有通道可用。
五、施工后清理1. 检查场地拆除完成后,对施工现场进行彻底检查,清理材料和设备残余,并对场地进行清洁。
2. 安全交接在确认场地安全无隐患后,施工负责人需进行安全交接,确保周围人员安全离场。
六、结语烟囱拆除是一项具有一定危险性的作业,施工时必须严格遵守相关安全规程,确保施工过程安全稳定。
只有在安全措施到位的情况下,才能有效完成烟囱拆除任务,保障人员和设施的安全。
1工程概况
1.1工程概况:
本工程为陕西国华锦界煤电工程#1、#2机组烟囱工程。
#1、#2机组烟囱为套筒式烟囱,内筒为钢内筒,钢内筒直径为9.2m,顶标高为210m;外筒为钢筋混凝土结构,混凝土外筒高207m,出口处内直径为13m,0m 处内直径为20m。
烟囱中心坐标为:A=669.04,B=1076.25。
±0.00m相当于黄海高程1153.00m。
烟囱筒身于2005年8月11日结顶,现在电动提升系统具备拆除条件。
1.2 工程量
2施工应具备的条件
2.1烟囱筒身结顶,内衬施工完。
2.2烟囱爬梯平台安装完。
2.3烟囱照明避雷接地安装完。
2.4烟囱航标漆施工完。
2.5 以上四项均经过四级验收完。
2.6人员资质要求
对所有施工人员进行三级安全教育,并经过考试、体检合格;特殊工种经培训合格,持证上岗。
2.7场地及力能供应
必须将烟囱周围30m防护范围内进行临时隔离。
施工现场道路畅通,氧气、乙炔满足施工需要。
2.8机械准备
施工机械、机具均需要做到性能良好,安全可靠,在使用中按其性能特点进行保养,并按照安全操作规程使用。
施工机械、机具的操作规程固定在机械附近明显的地方,对于用电机械的漏电及接地试验调试后方可使用。
2.9施工技术准备
编制切实可行的施工方案、审批手齐全,并向管理层、操作层交底。
3施工主要机具及材料
主要施工机具设备一览表
4施工方法、步骤及工期要求
4.1.拆除顺序及施工方法
4.1.1拆除顺序辐射梁落于筒首上1.5米进行临时加固→操作平台作临时栏杆→拆除马达、丝杆→拆除轨道模板、内补偿模板→拆除外操作架→拆除支、拆模平台→临时吊挂中心鼓圈→拆除拉索→拆除辐
射梁
4.1.2筒首结顶后,在烟囱顶上,辐射梁下面下好埋件,操作提升架马达,将辐射梁向下放到筒首临时加固柱上,使辐射梁及其所吊挂的平台直接使到筒首上,将操作架与辐射梁彻底分开。
4.1.3在辐射梁放稳后,在辐射梁上焊接25×1.5的钢管和Φ12钢筋两道做出临时栏杆,并在梁头焊上Φ16光圆钢筋作的吊鼻子,并在吊鼻子内穿Φ11钢丝绳,供拆除人员系安全带使用。
4.1.4上边两部工作做完后,切断16组马达的电源,并利用外操作架和外平台,将马达和丝杆拆下,倒运到操作平台上,利用电梯运到0m。
拆除马达时注意保护马达和变速箱,防止碰坏。
4.1.5马达和栏杆拆除后,开始拆除外操作平台和操作架。
拆除时作业人员将安全带系好,系在辐射梁上准备好的钢丝绳上,首先将外操作平台的安全网拆掉,之后将挂安全网的钢丝绳拆下,盘成卷运到0m。
这些工作完成后,拆除操作平台的控制箱运到0m。
之后拆除摇头扒杆,方法为:用气割切断由电梯运下。
之后利用摇头扒杆的3t卷扬机拆除操作架顺序的在每根辐射梁上挂单门滑车,操作3t卷扬机将钢丝绳通过滑车挂牢操作架,之后用5t倒链略向上提起操作架,拔出操作架销子后,再将其慢慢放下到3t卷扬机受力拆除倒链滑出轨道,在拆除之前,先在操作架下方系好Φ20mm的麻绳作缆风绳,缆风绳长300m。
在0m地面站人,拉住缆风绳,操作卷扬机将操作架放到0m。
用上面方法逐一拆除操作架共16件。
拆除时钢丝绳和辐射梁角磨损处,加半圆钢管。
拆除时,下方设监护人,避免立体交叉作业。
4.1.6里侧的拆模平台、支模平台等零星设施利用上部的3t卷扬机或电梯拆除,滑轮吊点固定在鼓圈上。
4.1.7拆除辐射梁时滑轮吊点固定在鼓圈上,用3t卷扬机吊住一头从烟囱内部顺直放至0m。
4.1.8所有附件拆除以后,只剩下中心鼓圈,中心鼓圈利用在筒壁上下4个吊鼻子,人员站在施工电梯内切碎拆除。
5施工应达到的质量标准
拆除时注意做好成品保护工作,严禁划伤筒身航标漆。
6安全及文明施工要求
6.1所有参加拆除作业人员必须系好安全带,衣着灵便,穿防滑鞋,并经体检合格。
6.2参加作业人员必须经过交底双签字,熟悉整个拆除过程。
6.3拆除作业时,必须有专职安监人员现场进行监护。
6.4拆除现场下方必须设监护人,严禁无关人员进入拆除区域。
6.6大风及雷雨天气严禁施工。
6.7拆除作业尽量避免夜间施工。
6.8每班作业时要检查卷扬机及钢丝绳卡具的完好情况,如有问题及时处理。
6.9卷扬机由专人操作,吊装时由专人指挥。
6.10施工电源应有可靠保证,防止突然停电6.1安全施工要求
6.11全体施工人员必须遵守《电力建设安全工作规程》和《电力建设施工安全管理规定》,必须遵守公司和项目经理部的各项安全管理制度。
6.12安全警戒区必须设置或悬挂明显的标志,非施工人员不得随意进
入施工现场。
6.13 电梯操作人员必须经过培训方可上岗,在运料过程中,要注意的外露长度,不碰撞其它物件。
6.2作业危险点
6.3文明施工要求
6.3.1施工的在岗人员统一着装,配戴胸卡。
6.3.2施工场地周围设立围栏和安全通道,场地平整干净。
6.3.3施工电源、闸箱要标准化、规范化,线路布设合理,走向安全。
6.3.4施工场地周围设专人清扫,确保建筑垃圾及时运走,场地干净。
现6.3.5场材料器具码放整齐,做到工完料净场地清。
6.3.6树立施工人员的成品保护意识,不破坏混凝土表面和边角。
6.3.8建立文明施工责任制。
6.3.9工程施工期间严格执行《电力建设安全工作规程》和《施工现场文明施工管理规定》,争创文明工地。
7应注意的质量问题
8应提供的质量记录
9编制依据
《北京电建施工方案编制规定/程序文件》
《DZSM-Ⅳ型烟囱电动提升模系统图》
《电力建设安全工作规程》(火力发电厂部分)
《电力建设安全施工管理规定》
《建筑施工手册》
《施工现场临时用电安全技术规范》(JGJ46-88)。
