后浇带超前止水构造施工工 法展示全版.ppt
- 格式:ppt
- 大小:902.00 KB
- 文档页数:19

一、工程概况基本概况工程名称:明湖花园工程位址:大庆市让胡路区前进村建设单位:大庆油田房地产开发有限公司设计单位:大庆高新技术产业开发区规划建筑设计院监理单位:黑龙江百元工程管理咨询有限责任公司工程概述建筑面积标准层建筑面积 m2地上部分建筑面积地下部分建筑面积(单栋)建筑用途1-30层为住宅,设备层为机房和库房,地下室为车库和设备房建筑特点地下层数一层地下层高度地上层数30层地上标准层高度非标层高度1层,30层设备层高度±标高室内外高差基底标高–最大基坑深度主体高度制高点楼梯结构形式板式外墙保温作法50厚聚苯保温板【最新资料,WORD文档,可编辑修改】[1] (GB50202-2002)《建筑地基基础工程施工质量验收规范》[2] 《工程结构裂缝控制[M] 》[3] (GB50119-2003)《混凝土外加剂应用技术规范》[4] (GB50208-2002)《地下防水工程施工质量验收规范》[5] (GB50204-2002)《混凝土结构工程施工质量验收规范》结构设计概况1、基础:采用预应力砼管桩。
长廊部分桩径为Φ400,桩长大于23米。
单桩竖向承载力设计值1000KN,桩端持力层:第8层粉质粘土层,桩端进入持力层不小于800mm,桩身砼强度等级C30,高层部分桩径为Φ500,桩长大于31米。
单桩竖向承载力设计值1800KN,桩端持力层:第9层粉质粘土与砂土交互层,桩端进入持力层不小于1000mm,桩身砼强度等级C30。
基础底板砼强度等级为C30,抗渗等级。
2、地下室:地下室外墙采用钢筋砼墙,抗渗等级为,并且在抗渗钢筋砼墙外侧抹25厚防水砂浆做厚合成高分子卷材防水层;再砌120厚M10水泥砂浆实心砖保护墙。
由于该地段为特强冻胀土,所以室外自然2m地面以下3:7灰土回填,以防冻胀。
3、结构构件(1)墙:砼剪力墙地下室外墙厚350 mm、250 mm,内墙为250 mm,地上内墙厚200mm,外墙保护层厚度30mm,墙保护层厚度25mm,拉筋为Φ8@400梅花布置。

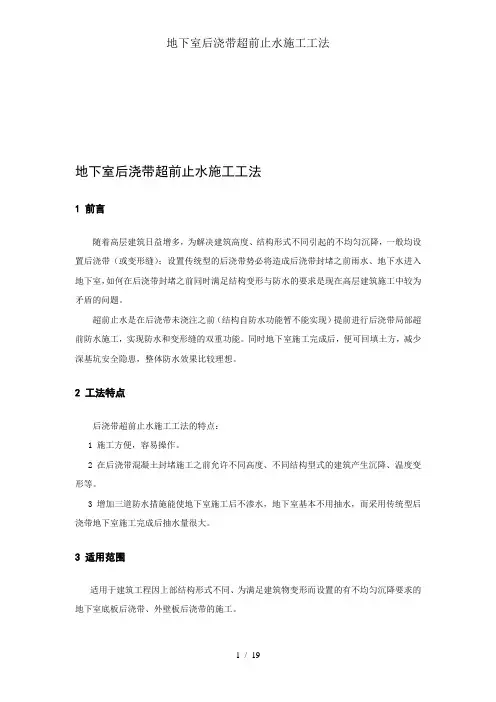

地下室后浇带超前止水施工工法(含示意图)地下室后浇带超前止水施工工法1 前言随着高层建筑日益增多,为解决建筑高度、结构形式不同引起的不均匀沉降,一般均设置后浇带(或变形缝);设置传统型的后浇带势必将造成后浇带封堵之前雨水、地下水进入地下室,如何在后浇带封堵之前同时满足结构变形与防水的要求是现在高层建筑施工中较为矛盾的问题。
超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部超前防水施工,实现防水和变形缝的双重功能。
同时地下室施工完成后,便可回填土方,减少深基坑安全隐患,整体防水效果比较理想。
2 工法特点后浇带超前止水施工工法的特点:1 施工方便,容易操作。
2 在后浇带混凝土封堵施工之前允许不同高度、不同结构型式的建筑产生沉降、温度变形等。
3 增加三道防水措施能使地下室施工后不渗水,地下室基本不用抽水,而采用传统型后浇带地下室施工完成后抽水量很大。
3 适用范围适用于建筑工程因上部结构形式不同、为满足建筑物变形而设置的有不均匀沉降要求的地下室底板后浇带、外壁板后浇带的施工。
4 工法原理结构物在后浇带部分事先进行加厚处理形成一个整体,将后浇带剥离出来,通过加厚部位中间设置遇水膨胀止水条,满足不同沉降、伸缩变形,又能在地下室后浇带灌注前满足止水效果。
5 施工方法及操作要点5.1 操作流程如图5.1。
图5.1 操作流程5.2 操作要点土方开挖,按照图纸进行机械开挖。
机械开挖土层至设计标高+0.3m,剩余部分采用人工清土至设计标高。
5.2.1 垫层处理完成、基底及边坡处理好之后浇注后浇带基础的垫层混凝土,在一般情况下,后浇带处基础垫层和地下室底板、承台的垫层一起浇注。
现场搅拌混凝土要严格按照设计配合比进行配料,同时根据砂、石的实际含水率调整用水量,所有配制混凝土的材料要称重计量,确保混凝土各组分的重量符合配合比的要求。
垫层混凝土浇注之前基底和边坡的标高、坡度、几何尺寸应符合设计要求。
后浇带基础基底垫层采用普通混凝土、平板振动器振捣;基槽边坡采用干硬性的混凝土(其它组分不变,减少用水量),用木抹子拍实整平。
后浇戴超前止火构制~现场图之阳早格格创做RSS挨印复制链交大中小颁布时间:2014-04-02 15:37:25
超前止火后浇戴技能适用于所有前提底板、中墙的后浇戴.更加适用于前提位于天下火位以下的下层修筑或者主体动工时间较少的前提后浇戴工程,也适用于须留设后浇戴但是前提没有克没有及万古间表露需坐时举止前提土圆回挖的工程,共时适用于动工场合狭小或者工期紧需举止砌体等后绝工序脱插的工程.
11G101-3图集第94页··闭于超前止火构制的图
细部图
中揭式止火戴没有居中
真验员正正在干与样复试~~
正正在挨混凝土~~明早继承爆照!!!
工人们那钢筋真快~~前提梁皆已经绑过去可拐角处
弹的朱线~~中间是剪掉后的挤塑板…………
而后~~收模板~~
浇完混凝土以去的格式~底板的板筋已经绑过去了。
地下室后浇带超前止水施工工法1 前言随着高层建筑日益增多,为解决建筑高度、结构形式不同引起的不均匀沉降,一般均设置后浇带(或变形缝);设置传统型的后浇带势必将造成后浇带封堵之前雨水、地下水进入地下室,如何在后浇带封堵之前同时满足结构变形与防水的要求是现在高层建筑施工中较为矛盾的问题。
超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部超前防水施工,实现防水和变形缝的双重功能。
同时地下室施工完成后,便可回填土方,减少深基坑安全隐患,整体防水效果比较理想。
2 工法特点后浇带超前止水施工工法的特点:1 施工方便,容易操作。
2 在后浇带混凝土封堵施工之前允许不同高度、不同结构型式的建筑产生沉降、温度变形等。
3 增加三道防水措施能使地下室施工后不渗水,地下室基本不用抽水,而采用传统型后浇带地下室施工完成后抽水量很大。
3 适用范围适用于建筑工程因上部结构形式不同、为满足建筑物变形而设置的有不均匀沉降要求的地下室底板后浇带、外壁板后浇带的施工。
4 工法原理结构物在后浇带部分事先进行加厚处理形成一个整体,将后浇带剥离出来,通过加厚部位中间设置遇水膨胀止水条,满足不同沉降、伸缩变形,又能在地下室后浇带灌注前满足止水效果。
5 施工方法与操作要点5.1 操作流程如图5.1。
图5.1 操作流程5.2 操作要点土方开挖,按照图纸进行机械开挖。
机械开挖土层至设计标高+0.3m,剩余部分采用人工清土至设计标高。
5.2.1 垫层处理完成、基底与边坡处理好之后浇注后浇带基础的垫层混凝土,在一般情况下,后浇带处基础垫层和地下室底板、承台的垫层一起浇注。
现场搅拌混凝土要严格按照设计配合比进行配料,同时根据砂、石的实际含水率调整用水量,所有配制混凝土的材料要称重计量,确保混凝土各组分的重量符合配合比的要求。
垫层混凝土浇注之前基底和边坡的标高、坡度、几何尺寸应符合设计要求。
后浇带基础基底垫层采用普通混凝土、平板振动器振捣;基槽边坡采用干硬性的混凝土(其它组分不变,减少用水量),用木抹子拍实整平。
地下室后浇带超前止水施工工法1 前言随着高层建筑日益增多,为解决建筑高度、结构形式不同引起的不均匀沉降,一般均设置后浇带(或变形缝);设置传统型的后浇带势必将造成后浇带封堵之前雨水、地下水进入地下室,如何在后浇带封堵之前同时满足结构变形与防水的要求是现在高层建筑施工中较为矛盾的问题。
超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部超前防水施工,实现防水和变形缝的双重功能。
同时地下室施工完成后,便可回填土方,减少深基坑安全隐患,整体防水效果比较理想。
2 工法特点后浇带超前止水施工工法的特点:1 施工方便,容易操作。
2 在后浇带混凝土封堵施工之前允许不同高度、不同结构型式的建筑产生沉降、温度变形等。
3 增加三道防水措施能使地下室施工后不渗水,地下室基本不用抽水,而采用传统型后浇带地下室施工完成后抽水量很大。
3 适用范围适用于建筑工程因上部结构形式不同、为满足建筑物变形而设置的有不均匀沉降要求的地下室底板后浇带、外壁板后浇带的施工。
4 工法原理结构物在后浇带部分事先进行加厚处理形成一个整体,将后浇带剥离出来,通过加厚部位中间设置遇水膨胀止水条,满足不同沉降、伸缩变形,又能在地下室后浇带灌注前满足止水效果。
5 施工方法及操作要点5.1 操作流程如图5。
1.图5.1 操作流程5。
2 操作要点土方开挖,按照图纸进行机械开挖.机械开挖土层至设计标高+0.3m,剩余部分采用人工清土至设计标高。
5。
2.1 垫层处理完成、基底及边坡处理好之后浇注后浇带基础的垫层混凝土,在一般情况下,后浇带处基础垫层和地下室底板、承台的垫层一起浇注.现场搅拌混凝土要严格按照设计配合比进行配料,同时根据砂、石的实际含水率调整用水量,所有配制混凝土的材料要称重计量,确保混凝土各组分的重量符合配合比的要求. 垫层混凝土浇注之前基底和边坡的标高、坡度、几何尺寸应符合设计要求。
后浇带基础基底垫层采用普通混凝土、平板振动器振捣;基槽边坡采用干硬性的混凝土(其它组分不变,减少用水量),用木抹子拍实整平。
后浇带超前止水回填施工工法后浇带超前止水回填施工工法一、前言后浇带超前止水回填施工工法是一种在地下建筑物施工中有效控制水流的工艺方法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面的内容。
二、工法特点后浇带超前止水回填施工工法具有以下几个特点:1. 对承重结构的影响小:该工法采用后浇带的方式,对地下建筑物的承重结构影响较小。
2. 超前止水:通过提前施工,有效控制水流的渗漏,减少施工过程中的水下工作量。
3. 回填施工:通过回填材料将原有土层抵抗作用恢复,确保地下建筑物的稳定性。
4. 施工周期短:相比传统施工工法,后浇带超前止水回填施工工法施工周期更短,能够提高施工效率。
三、适应范围后浇带超前止水回填施工工法适用于需要施工的地下建筑物,尤其是在土壤湿度较高、地下水位较高的地区。
该工法适用于各类水利工程、城市地下综合管廊、地下车库等工程。
四、工艺原理该工法的理论依据是通过提前施工后浇带,有效控制地下水流的渗漏,在此基础上回填材料,实现对地下建筑物的稳定性保障。
具体采取的技术措施有以下几点:1.施工前进行水文地质勘察,确保对水流情况有准确的了解。
2.在施工过程中设置止水带和防水层,有效控制水流的渗漏。
3. 采用预制板和搅拌桩等技术,增加地下建筑物的稳定性。
4. 选用合适的回填材料,通过回填施工恢复土层的抵抗作用。
五、施工工艺后浇带超前止水回填施工工法的施工可以分为以下几个阶段:1. 施工准备:准备施工设备、确定施工范围,并进行水文地质勘察。
2. 超前止水施工:在施工范围内设置止水带和防水层,采用预制板和搅拌桩等技术,控制水流的渗漏。
3. 回填施工:根据设计要求选用合适的回填材料,进行回填施工,逐步恢复土层的抵抗作用。
4. 后浇带施工:回填完成后,在施工范围内进行后浇带施工,增加地下建筑物的稳定性。
六、劳动组织为保障施工的高效进行,需要合理组织劳动力,确保施工工期的准时完成。
后浇带超前止水构造现场图
超前止水后浇带技术适用于所有基础底板、外墙的后浇带。
尤其适用于基础位于地下水位以下的高层建筑或主体施工时间较长的基础后浇带工程,也适用于须留设后浇带但基础不能长时间暴露需立即进行基础土方回填的工程,同时适用于施工场地狭小或工期紧需进行砌体等后续工序穿插的工程。
11G101-3图集第94页··关于超前止水构造的图
细部图
外贴式止水带不居中
实验员正在做取样复试
正在捣混凝土
工人们这钢筋真快~~基础梁都已经绑过来可
拐角处
弹的墨线~~中间是剪掉后的挤塑板
然后~~支模板
浇完混凝土以后的样子~底板的板筋已经绑过来了。
地下室外墙超前止水后浇带施工工法地下室外墙超前止水后浇带施工工法一、前言:地下室外墙超前止水后浇带施工工法是针对地下室施工中常见的水密性问题而设计的一种施工工法。
该工法通过超前进行止水处理,以确保地下室外墙的防水效果,并采取特定的施工工艺和控制措施,达到工程要求。
二、工法特点:1. 超前止水:该工法的特点是在地下室外墙施工前进行超前止水,预先处理潜在的水渗透问题,从而提高防水效果。
2. 后浇带施工:超前止水后,进行后续的浇筑工作,确保地下室外墙整体结构的完整性与稳定性。
3. 综合应用:该工法可以应用于各类地下室项目,包括住宅、商业建筑、工业建筑等。
三、适应范围:该工法适用于各类地下室外墙的防水施工,可根据具体工程要求进行灵活调整和应用。
四、工艺原理:1. 施工工法与实际工程联系: 该工法通过超前止水处理,解决地下室外墙水渗透问题,保证结构安全与稳定。
2. 采取的技术措施: 使用专业止水材料进行超前止水处理,确保地下室外墙的防水效果;后续进行浇筑工作,保证整体结构稳定与完整。
五、施工工艺:1. 现场准备:确定施工范围和施工节点,清理施工区域,安装防护措施。
2. 超前止水:根据设计要求和地下室外墙的特点,选择适合的止水材料和施工方法,进行超前止水处理。
3. 后浇带施工:在超前止水完成后,进行后续的浇筑工作,确保地下室外墙结构的完整性与稳定性。
4.施工完工:进行检查与验收。
六、劳动组织:根据具体的工程规模和施工要求,合理组织施工队伍,确保施工过程的高效与顺利。
七、机具设备:1. 止水设备:包括喷涂设备、注浆设备等,用于进行超前止水处理。
2. 浇筑设备:包括混凝土搅拌机、泵车等,用于后浇带施工。
八、质量控制:1. 施工质量检查:定期对施工过程进行检查,确保施工质量符合设计要求。
2. 质量控制措施:采取适当的质量控制措施,包括现场巡检、样品采集与检测等。
九、安全措施:1. 施工安全培训:对施工人员进行安全培训,提高安全意识。
地下工程后浇带超前止水构造施工工法山西八建集团有限公司柴泉海韩勇王宏业贺志清杨立峰1.前言近年来,随着建筑业的发展,高层、超高层、大体量的工程越来越多,后浇带的应用随之频繁出现。
1.0.1当建筑物基础位于地下水位以下时,采用传统的后浇带留设方式,后浇带必须在主体结构施工完成以后再浇筑后浇带混凝土。
这就要求持续进行降水,保证地下水位保持在基础以下,在主体结构完成并浇筑后浇带混凝土后,才能停止降水。
1.0.2当建筑物主体施工时间较长时,势必会大大增加降水费用,增加工程成本。
地下工程基础长时间暴露于室外,由于昼夜温差较大,地下工程基础外墙易产生伸缩裂缝。
基础完成后,立即进行回填土对于深基坑工程存在安全隐患。
同时,基础土方不回填,将影响后续其他工序的施工,影响工程工期。
1.0.3后浇带在封闭前不可避免地会落进杂物,清理困难,影响混凝土的浇筑质量,同时后浇带封闭前雨水和施工用水容易进入地下室内,影响正常施工,外墙后浇带的长期暴露也给外墙防水施工带来不便。
1.0.4地下工程采用超前止水构造来解决设后浇带但基础不能长时间暴露需立即进行基础土方回填的工程,同时保证工期紧需进行砌体等后续工序的有效穿插。
2.工法特点2.0.1与通常的后浇带施工技术相比,后浇带超前止水施工技术可以缩短基坑降水时间,降低施工费用。
2.0.2采用了多道防水构造措施,能保证混凝土的防水效果,防水质量满足规范要求。
2.0.3及时进行基础外墙防水、室外土方回填,降低因地下室暴露期间昼夜温差产生结构裂缝的概率。
2.0.4进行土方回填后,可以进行砌体等后续工序的施工,更加合理的进行工序穿插,缩短工期。
2.0.5基础完成后立即进行外墙防水、土方回填工序,消除了深基坑带来的安全隐患。
2.0.6基坑及时回填增加了主体施工的施工场地,为文明施工创造了更好的条件。
2.0.7节能环保:后浇带采用超前止水施工技术,降水时间大大缩短,抽水量大大降低,有效地保护了水资源,节约了降水的动力能源。
后浇带超前止水构造~现场图时间:2021.03.05 创作:欧阳理
RSS打印复制链接大中小发布时间:2014-04-02
15:37:25
超前止水后浇带技术适用于所有基础底板、外墙的后浇带。
尤其适用于基础位于地下水位以下的高层建筑或主体施工时间较长的基础后浇带工程,也适用于须留设后浇带但基础不能长时间暴露需立即进行基础土方回填的工程,同时适用于施工场地狭小或工期紧需进行砌体等后续工序穿插的工程。
11G101-3图集第94页··关于超前止水构造的图
细部图
外贴式止水带不居中
实验员正在做取样复试~~
正在打混凝土~~明早继续爆照!!!
工人们这钢筋真快~~基础梁都已经绑过来可
拐角处
弹的墨线~~中间是剪掉后的挤塑板…………
然后~~支模板~~
浇完混凝土以后的样子~底板的板筋已经绑过来了
时间:2021.03.05 创作:欧阳理。
