高速公路雨季施工专项方案
- 格式:doc
- 大小:63.50 KB
- 文档页数:18

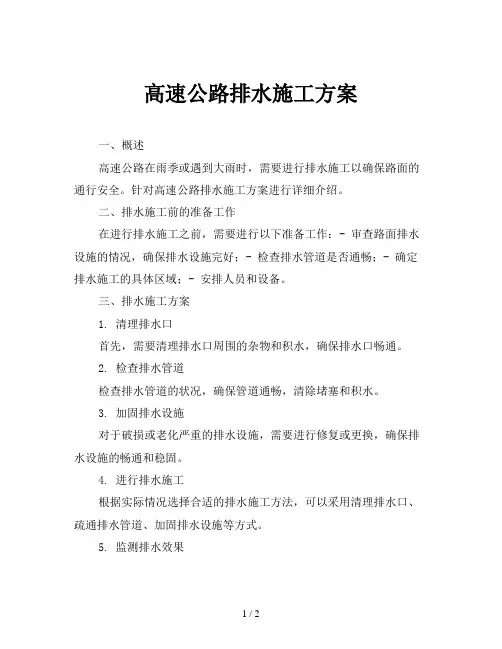

高速公路排水施工方案
一、概述
高速公路在雨季或遇到大雨时,需要进行排水施工以确保路面的通行安全。
针对高速公路排水施工方案进行详细介绍。
二、排水施工前的准备工作
在进行排水施工之前,需要进行以下准备工作:- 审查路面排水设施的情况,确保排水设施完好;- 检查排水管道是否通畅;- 确定排水施工的具体区域;- 安排人员和设备。
三、排水施工方案
1. 清理排水口
首先,需要清理排水口周围的杂物和积水,确保排水口畅通。
2. 检查排水管道
检查排水管道的状况,确保管道通畅,清除堵塞和积水。
3. 加固排水设施
对于破损或老化严重的排水设施,需要进行修复或更换,确保排水设施的畅通和稳固。
4. 进行排水施工
根据实际情况选择合适的排水施工方法,可以采用清理排水口、疏通排水管道、加固排水设施等方式。
5. 监测排水效果
在排水施工完成后,需要对排水效果进行监测,确保排水通畅,路面无积水。
四、排水施工的注意事项
• 在施工过程中要遵守相关的安全规定,确保施工人员和车辆的安全;
• 注意施工现场的环境保护,避免对周围环境造成污染;
• 定期维护排水设施,确保排水设施的功能正常。
五、
高速公路排水施工是确保道路畅通和安全的重要工作,只有做好排水施工工作,才能保障高速公路的正常运行。
希望本文的内容能对排水施工工作有所帮助。
道路工程雨季施工方案一、背景介绍道路工程是城市开展中重要的根底设施建设工程之一,而雨季是施工过程中的一个重要考虑因素。
合理的雨季施工方案可以最大限度地减少施工延误和质量问题,保证工程的顺利进行和质量的控制。
本文将针对道路工程雨季施工方案进行探讨。
二、雨季特点雨季对道路工程的施工有以下特点:1.降水量大:雨季通常降水量较大,容易导致现场积水,增加施工难度。
2.天气不稳定:雨季天气多变,经常有阵雨和雷雨,施工进度容易受到干扰。
3.路面湿滑:雨季道路湿滑,施工机械和人员容易滑倒或发生事故。
4.水土流失:雨季容易引发水土流失问题,对土方工程施工造成影响。
基于以上雨季特点,我们需要制定相应的施工方案,合理安排施工时间和采取必要的措施。
三、雨季施工方案针对道路工程的雨季施工,我们提出以下方案:1. 施工排水方案•为了防止现场积水,应设置充分的排水设施,包括明沟、排水管道、雨水篦子等。
•在施工前和施工过程中,及时清理排水设施,确保其畅通和正常工作。
•为了防止水泥或沥青路面因雨水而变软,可以在路面上铺设相应的排水板或防水层。
2. 平安防护措施•在施工现场设置警示标志和管制措施,确保施工期间交通秩序的顺利进行。
•准备充足的防滑材料,如砂石、石子等,确保施工人员和机械的平安。
3. 施工进度安排•根据雨季天气情况,合理安排施工时间和进度,尽量防止在恶劣天气下施工。
•设置备用施工方案,随时应对天气变化。
如在连续降雨天气下,可以转移到其他工作区域进行施工。
•对于需要连续施工的道路,可以考虑采用夜间施工的方式,以减少对交通的影响。
4. 水土保持措施•在施工过程中,加强水土保持措施的落实,包括挡土墙、护坡、防护网等。
•定期检查和维护水土保持设施,及时处理出现的问题,防止水土流失。
5. 质量控制•加强施工过程的质量控制,及时检查施工质量,发现问题及时整改。
•对于雨季施工可能引发的质量问题,采取针对性的措施,确保道路工程质量稳定。

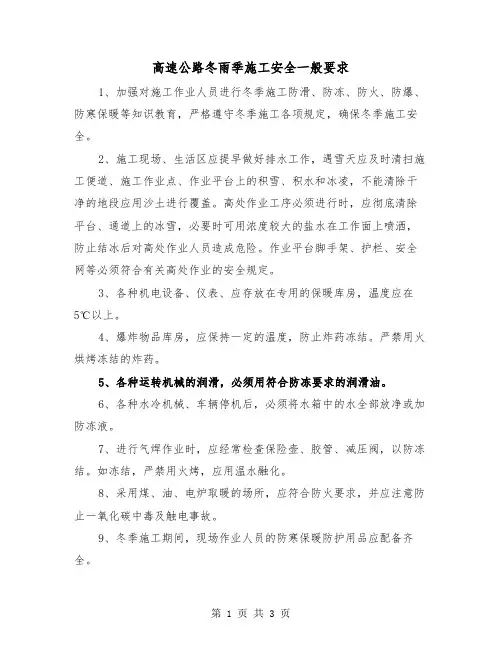

高速公路冬雨季施工安全一般要求1、加强对施工作业人员进行冬季施工防滑、防冻、防火、防爆、防寒保暖等知识教育,严格遵守冬季施工各项规定,确保冬季施工安全。
2、施工现场、生活区应提早做好排水工作,遇雪天应及时清扫施工便道、施工作业点、作业平台上的积雪、积水和冰凌,不能清除干净的地段应用沙土进行覆盖。
高处作业工序必须进行时,应彻底清除平台、通道上的冰雪,必要时可用浓度较大的盐水在工作面上喷洒,防止结冰后对高处作业人员造成危险。
作业平台脚手架、护栏、安全网等必须符合有关高处作业的安全规定。
3、各种机电设备、仪表、应存放在专用的保暖库房,温度应在5℃以上。
4、爆炸物品库房,应保持一定的温度,防止炸药冻结。
严禁用火烘烤冻结的炸药。
5、各种运转机械的润滑,必须用符合防冻要求的润滑油。
6、各种水冷机械、车辆停机后,必须将水箱中的水全部放净或加防冻液。
7、进行气焊作业时,应经常检查保险壶、胶管、减压阀,以防冻结。
如冻结,严禁用火烤,应用温水融化。
8、采用煤、油、电炉取暖的场所,应符合防火要求,并应注意防止一氧化碳中毒及触电事故。
9、冬季施工期间,现场作业人员的防寒保暖防护用品应配备齐全。
10、经常对隧道、桥梁、土石方边坡等施工危险部位进行全面检查,以防土层解冻发生坍塌或人员坠落事故。
11、及时清除施工现场内的冰雪、污物,维护好施工作业场所和人行通道。
12、及时通过广播、电视、气象部门等途径获悉天气变化情况,大雨前、后,应组织人员对生活、生产设施进行全面检查,特别是靠近山体的设施,更要加强监控,发现异常情况,立即撤离人员,避免发生伤害事故。
13、领导及各级管理人员,思想上应高度重视冬、雨季施工安全工作,经常对施工现场进行巡查,及时发现并消除存在的隐患。
高速公路冬雨季施工安全一般要求(二)高速公路冬雨季施工安全是一个极其重要的问题,因为在这个季节中,天气的不稳定、道路的湿滑以及能见度的变差等因素都会增加施工的风险。
为了确保施工人员的安全,以下是一般要求。
高速公路工程雨季施工方案背景介绍道路建设和维护是现代交通领域重要的问题之一,尤其是经常遭受暴雨洪水侵袭的地区,无疑更需要制定合理、科学的雨季施工方案。
高速公路建设和维护是其中较为重要的方面之一,既要保障道路的完好无损,也要避免对交通造成影响。
本文针对高速公路工程雨季施工方案进行探讨和研究,以期制定出更加系统化,科技化,先进化的施工方案。
雨季施工的挑战雨季是高速公路维护和建设中的致命缺陷之一,给它们带来了不小的生产难度和施工风险。
在雨季期间,霖雨频繁,水情泛滥,极易造成道路受损、滑坡、塌方、湿度过高导致新铺好的路面失去附着力和稳定性。
此外,交通运输工具在湿滑道面上行驶的摩擦力变小,限制了行车速度,安全系数大大降低,不能保证高速公路正常流通,商业运作与安全问题都会受到影响,造成不小的经济损失。
雨季施工方案设计监测监测对雨季的中小型工程施工来说是不可或缺的一步,它包括工程物料哪些来自何处、什么时候进场、进场后的基本情况和现场安全等情况的监控。
同时,对于施工现场的气象变化也需要进行实时跟踪,了解降雨天气的变化,及时采取措施,确保施工质量和安全。
在监测过程中,可借助气象站、地形探测器、视频监控等技术手段,实现信息快速传递和统一管理。
施工技术雨季节的高速公路工程施工一定要掌握一定的技巧,可以提高进度及质量,并减少一些风险和损失。
以下介绍几种常用的高速公路雨季施工技术。
•抢险技术:针对暴雨洪水等天气灾害,采取抢险措施,及时清理施工场地,维护现场设备,加固道路岩石,挖掘蓄水池等解决问题,提高施工效率和保障施工质量。
•排水技术:雨季施工的重点是做好排水系统的设计和实施方案。
排水设施要求捆绑严密,有良好的渗透性和扩张性,并采用合理的排放设计。
现代化排水设备不仅具有绿色、环保的特点,而且能够识别和及时报警。
•雨水收集和循环使用:随着环保意识的提高和水资源的日益紧缺,利用高速公路雨水成为了一种趋势。
可以通过深入研究建筑结构的设计及配置系统,开发出具备一定循环水质量的雨水集中系统。
道路雨季施工措施雨季是道路施工的一个较为复杂的季节,由于雨水对道路施工有一定的影响,所以在道路雨季施工时,需要采取一系列的措施来保证施工的正常进行。
以下是一些建议的道路雨季施工措施:一、合理的施工计划在雨季进行道路施工需要制定合理的施工计划。
根据当地的雨季情况,确定施工的时间和路段。
避免在大雨天气或降雨过程中进行施工,降低施工人员和设备的安全风险。
二、提前做好排水准备在雨季道路施工前,需要提前做好排水准备。
清理雨水排污管道,确保排水畅通。
清理道路上的积水,确保施工现场的排水设施正常工作。
这样可以避免道路积水对施工的影响。
三、增加安全设备在雨季道路施工时,需要增加一些安全设备。
例如,设置施工警示牌、警告标志和施工隔离带,提醒驾驶员注意施工区域,减少交通事故的发生。
同时,需要为施工人员配备防水衣、雨靴等防雨设备,确保施工人员的安全。
四、加强施工质量管理雨季道路施工容易受到雨水的影响,施工质量也容易受到一定的影响。
为了保证施工质量,需要加强施工质量管理。
定期检查施工现场,确保施工过程中不出现质量问题。
及时处理施工中的质量问题,保证道路施工质量符合要求。
五、合理选用施工材料在雨季道路施工中,需要合理选用施工材料。
选用一些耐水性好、抗冻性好的材料,能够减少施工质量受雨水影响的可能性。
同时,需要检查施工材料的质量,确保施工材料符合相关标准。
六、设立施工休息期在道路雨季施工中,应合理安排施工休息期。
当出现大雨或降雨过程时,及时停工,避免因天气恶劣造成施工质量问题。
合理安排施工休息期,不仅能够保证施工质量,也能够保障施工人员的安全。
七、增加施工时间在道路雨季施工中,需要增加施工时间。
由于雨季道路施工容易受到雨水的干扰,所以需要合理安排施工时间,给予足够的时间进行施工。
同时,需要根据施工进度和天气情况,适时调整施工时间,确保施工的顺利进行。
总结起来,道路雨季施工需要合理的施工计划、提前做好排水准备、增加安全设备、加强施工质量管理、合理选用施工材料、设立施工休息期、增加施工时间等措施。

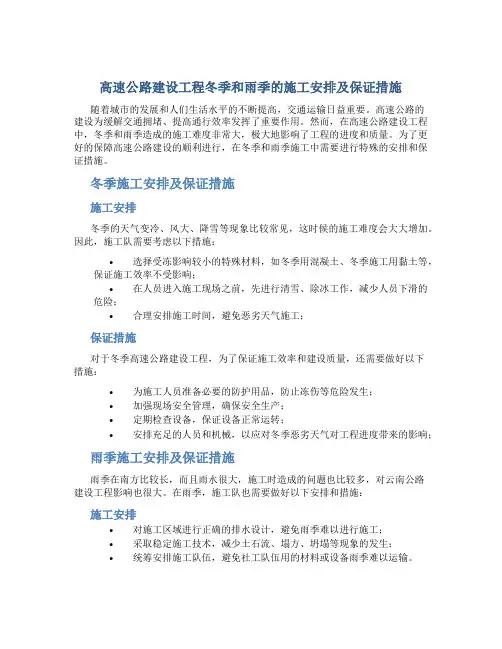

高速公路建设工程冬季和雨季的施工安排及保证措施随着城市的发展和人们生活水平的不断提高,交通运输日益重要。
高速公路的建设为缓解交通拥堵、提高通行效率发挥了重要作用。
然而,在高速公路建设工程中,冬季和雨季造成的施工难度非常大,极大地影响了工程的进度和质量。
为了更好的保障高速公路建设的顺利进行,在冬季和雨季施工中需要进行特殊的安排和保证措施。
冬季施工安排及保证措施施工安排冬季的天气变冷、风大、降雪等现象比较常见,这时候的施工难度会大大增加。
因此,施工队需要考虑以下措施:•选择受冻影响较小的特殊材料,如冬季用混凝土、冬季施工用黏土等,保证施工效率不受影响;•在人员进入施工现场之前,先进行清雪、除冰工作,减少人员下滑的危险;•合理安排施工时间,避免恶劣天气施工;保证措施对于冬季高速公路建设工程,为了保证施工效率和建设质量,还需要做好以下措施:•为施工人员准备必要的防护用品,防止冻伤等危险发生;•加强现场安全管理,确保安全生产;•定期检查设备,保证设备正常运转;•安排充足的人员和机械,以应对冬季恶劣天气对工程进度带来的影响;雨季施工安排及保证措施雨季在南方比较长,而且雨水很大,施工时造成的问题也比较多,对云南公路建设工程影响也很大。
在雨季,施工队也需要做好以下安排和措施:施工安排•对施工区域进行正确的排水设计,避免雨季难以进行施工;•采取稳定施工技术,减少土石流、塌方、坍塌等现象的发生;•统筹安排施工队伍,避免社工队伍用的材料或设备雨季难以运输。
保证措施•合理安排施工时间,避免施工过程中遇到暴雨等极端情况,从而防止因天气原因影响工程进度的顺利进行;•加强现场安全管理,将各项工作都做到位,确保所有人员的身体健康和安全;•定期检查和维护施工设备,确保设备的正常运转;•增强施工人员对安全的重视,并严格执行安全制度。
总结高速公路建设工程在冬季和雨季的施工中,需要遵循各种安全生产要求和标准,采取针对性措施,从而保障全体施工人员的身体健康和安全,保证施工效率和建设质量。

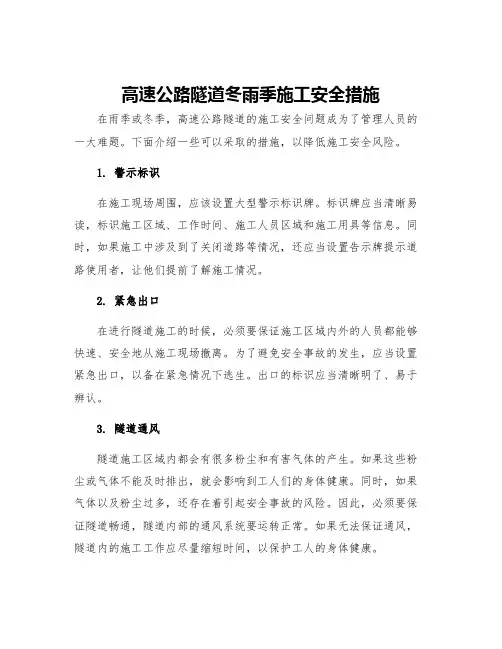

高速公路隧道冬雨季施工安全措施在雨季或冬季,高速公路隧道的施工安全问题成为了管理人员的一大难题。
下面介绍一些可以采取的措施,以降低施工安全风险。
1. 警示标识在施工现场周围,应该设置大型警示标识牌。
标识牌应当清晰易读,标识施工区域、工作时间、施工人员区域和施工用具等信息。
同时,如果施工中涉及到了关闭道路等情况,还应当设置告示牌提示道路使用者,让他们提前了解施工情况。
2. 紧急出口在进行隧道施工的时候,必须要保证施工区域内外的人员都能够快速、安全地从施工现场撤离。
为了避免安全事故的发生,应当设置紧急出口,以备在紧急情况下逃生。
出口的标识应当清晰明了、易于辨认。
3. 隧道通风隧道施工区域内都会有很多粉尘和有害气体的产生。
如果这些粉尘或气体不能及时排出,就会影响到工人们的身体健康。
同时,如果气体以及粉尘过多,还存在着引起安全事故的风险。
因此,必须要保证隧道畅通,隧道内部的通风系统要运转正常。
如果无法保证通风,隧道内的施工工作应尽量缩短时间,以保护工人的身体健康。
4. 警告挂带在雨季或冬季,路面会变得湿滑,车辆的制动距离增大,并且视线不佳。
在施工区域附近,应当挂上警告挂带,提醒车辆注意减速和慢行,以保证安全。
同时,施工人员也应该进行与车辆司机的沟通交流,提醒他们加强安全意识。
5. 动态监测施工期间,应当采取动态监测的手段,及时了解隧道施工过程和进展,以便对施工过程进行及时的预警和善后。
此外,施工现场应当摆放隧道内部的检测设备和摄像头,可以及时的发现问题,以便采取有效措施。
6. 工人防护施工人员在进行作业时,应保证使用特别定制的防护装备,以抵御外界环境的影响。
工人应当佩戴特殊的防尘口罩和工作服,并且应该花时间学习防护知识和操作技能,提高安全素养。
同时,当出现紧急情况时,施工人员也应知道如何进行紧急处理,以保证自身安全。
7. 定期检修为确保隧道施工期间的安全性,每一个施工完成的区域都应该进行定期检修和维护。
高速公路冬季和雨季施工方案1. 引言在冬季和雨季,高速公路施工面临着特殊的挑战,包括天气条件的变化和施工安全的风险。
为保障道路施工的顺利进行,本方案旨在提供针对高速公路冬季和雨季施工的有效策略和措施。
2. 预备工作在开始冬季和雨季施工之前,应进行必要的预备工作,确保施工顺利进行。
以下是预备工作的主要内容:- 形成专门的施工组织和管理团队,负责制定和执行施工计划。
- 完善安全管理制度和应急预案,并进行相关培训。
- 采购和检查必要的施工设备和材料,确保其符合国家标准和质量要求。
- 对施工区域进行彻底清理和整理,确保工作场所的安全与整洁。
- 与相关单位和部门协调,获得必要的许可和批准。
3. 施工策略和措施为应对冬季和雨季特殊的天气条件和施工环境,采取以下策略和措施,确保施工工程质量和安全:3.1 冬季施工策略- 根据天气预报,合理规划施工进度,避免在恶劣天气条件下进行施工。
- 在施工现场设置临时防护措施,如搭建临时遮阳棚、防风墙等,以减少天气对施工工艺和质量的影响。
- 对道路进行适当的除雪和除冰处理,确保施工区域的通行和安全。
- 加强施工现场的供暖和通风设施,提供良好的施工环境。
3.2 雨季施工策略- 在施工前及时监测降雨情况,以便合理安排施工进度和资源调配。
- 设计和施工排水系统,确保施工现场的排水畅通,预防积水。
- 采用防水材料和防水工法,加强施工区域的防水能力。
- 设置临时遮阳棚或帐篷,以保护施工现场免受雨水影响。
- 定期检查现场施工质量和安全状况,及时采取必要的措施进行调整和处理。
4. 安全管理和监督为确保施工期间的安全和质量,需要进行严格的管理和监督。
以下是安全管理和监督的要点:- 设立专门的施工安全管理人员,负责制定并执行安全操作规程。
- 加强施工现场巡查和监测,及时发现和处理安全隐患。
- 定期组织安全培训和演练活动,提高工作人员的安全意识和应急能力。
- 与监管部门和相关单位保持密切联系,及时报告施工进展和安全情况。

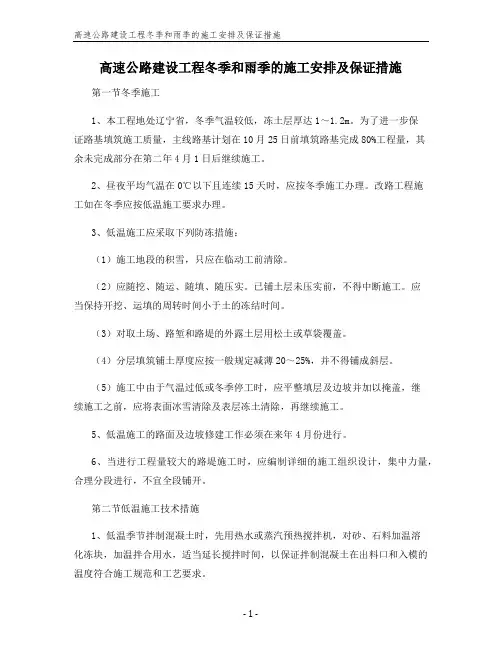

高速公路建设工程冬季和雨季的施工安排及保证措施第一节冬季施工1、本工程地处辽宁省,冬季气温较低,冻土层厚达1~1.2m。
为了进一步保证路基填筑施工质量,主线路基计划在10月25日前填筑路基完成80%工程量,其余未完成部分在第二年4月1日后继续施工。
2、昼夜平均气温在0℃以下且连续15天时,应按冬季施工办理。
改路工程施工如在冬季应按低温施工要求办理。
3、低温施工应采取下列防冻措施:(1)施工地段的积雪,只应在临动工前清除。
(2)应随挖、随运、随填、随压实。
已铺土层未压实前,不得中断施工。
应当保持开挖、运填的周转时间小于土的冻结时间。
(3)对取土场、路堑和路堤的外露土层用松土或草袋覆盖。
(4)分层填筑铺土厚度应按一般规定减薄20~25%,并不得铺成斜层。
(5)施工中由于气温过低或冬季停工时,应平整填层及边坡并加以掩盖,继续施工之前,应将表面冰雪清除及表层冻土清除,再继续施工。
5、低温施工的路面及边坡修建工作必须在来年4月份进行。
6、当进行工程量较大的路堤施工时,应编制详细的施工组织设计,集中力量,合理分段进行,不宜全段铺开。
第二节低温施工技术措施1、低温季节拌制混凝土时,先用热水或蒸汽预热搅拌机,对砂、石料加温溶化冻块,加温拌合用水,适当延长搅拌时间,以保证拌制混凝土在出料口和入模的温度符合施工规范和工艺要求。
2、混凝土的养护:在低温季节施工期间,对灌注完的混凝土及时采取保温措施,必要时采取蒸汽养护。
蒸汽养护时的升温和降温阶段要按照相关规定标准操作,防止温差过大,出现收缩裂纹。
水塔施工气温不宜低于5℃。
3、低温季节管道施工:管道接口材料要有防冻性,接口处理要去霜、清污,管道试压要在气温较高时进行,管道试压完成后及时放空积水。
钢管焊接采取预热措施,并尽可能在晴好的天气作业。
4、设备安装:低温施工要防止水箱、水泵、管道积水冻害,未投入运转的设备要排空积水,设置标识,防止冻害。
5、低温季节要加强土壤防冻措施,组织不间断施工,做到随挖、随运、随填、随压实。

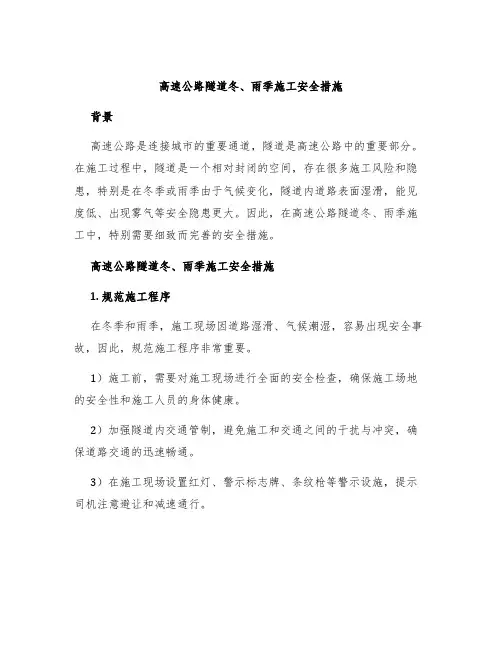

高速公路隧道冬、雨季施工安全措施背景高速公路是连接城市的重要通道,隧道是高速公路中的重要部分。
在施工过程中,隧道是一个相对封闭的空间,存在很多施工风险和隐患,特别是在冬季或雨季由于气候变化,隧道内道路表面湿滑,能见度低、出现雾气等安全隐患更大。
因此,在高速公路隧道冬、雨季施工中,特别需要细致而完善的安全措施。
高速公路隧道冬、雨季施工安全措施1. 规范施工程序在冬季和雨季,施工现场因道路湿滑、气候潮湿,容易出现安全事故,因此,规范施工程序非常重要。
1)施工前,需要对施工现场进行全面的安全检查,确保施工场地的安全性和施工人员的身体健康。
2)加强隧道内交通管制,避免施工和交通之间的干扰与冲突,确保道路交通的迅速畅通。
3)在施工现场设置红灯、警示标志牌、条纹枪等警示设施,提示司机注意避让和减速通行。
2. 保证车辆的安全过往车辆在高速公路隧道中行驶时,很容易造成事故。
为了确保过往车辆和施工人员的安全性,在施工工程中,需要进行详细的交通安排。
1)加强车辆监控,避免过快行驶或不规范行驶的车辆进入施工现场。
同时加强督促,避免施工人员在施工区域无故逗留。
2)车道分流,设置调度站,根据实际道路情况把施工区域划分出两个以上的车道,确保路面的畅通,为施工和过往车辆的通行创造一个安全祥和的环境。
3)车道防撞设施的布置,对行驶速度过快、脱离车道的过往车辆进行有效的防撞,并避免过往车辆产生误判和事故。
3. 现场人员安全保障隧道的施工现场是一个密闭空间,通风不良,隧道内的温度相比于室外更为湿冷,需要对现场施工人员进行良好的保护和安排。
1)加强施工人员的安全教育,使其充分理解施工中可能出现的各类安全风险及防范措施。
2)隧道内应设置灯光、通风等条件良好的施工场所,提供铺垫、配重、工具等物品,保证施工人员的正常施工活动。
3)提供必要的保护装备,如耳塞、口罩、安全帽、荧光马甲、防护眼镜等防护措施,确保施工人员的安全。
4. 预防火灾充分认识到高速公路隧道中的火灾可能性极高,特别是在冬季和雨季,更容易出现安全隐患。

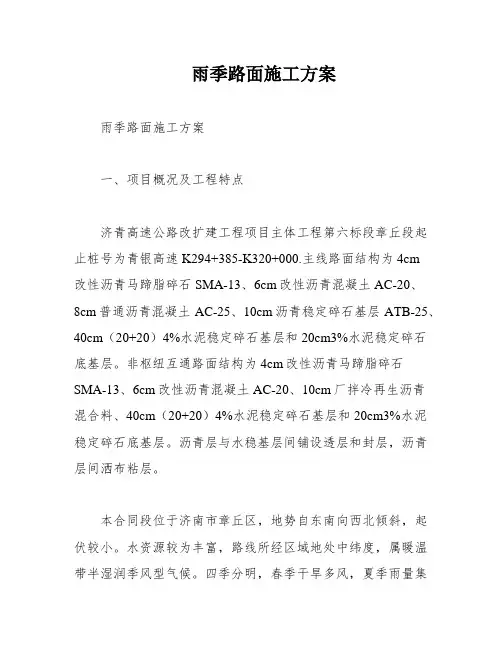

雨季路面施工方案雨季路面施工方案一、项目概况及工程特点济青高速公路改扩建工程项目主体工程第六标段章丘段起止桩号为青银高速K294+385-K320+000.主线路面结构为4cm改性沥青马蹄脂碎石SMA-13、6cm改性沥青混凝土AC-20、8cm普通沥青混凝土AC-25、10cm沥青稳定碎石基层ATB-25、40cm(20+20)4%水泥稳定碎石基层和20cm3%水泥稳定碎石底基层。
非枢纽互通路面结构为4cm改性沥青马蹄脂碎石SMA-13、6cm改性沥青混凝土AC-20、10cm厂拌冷再生沥青混合料、40cm(20+20)4%水泥稳定碎石基层和20cm3%水泥稳定碎石底基层。
沥青层与水稳基层间铺设透层和封层,沥青层间洒布粘层。
本合同段位于济南市章丘区,地势自东南向西北倾斜,起伏较小。
水资源较为丰富,路线所经区域地处中纬度,属暖温带半湿润季风型气候。
四季分明,春季干旱多风,夏季雨量集中,秋季温和凉爽,冬季雪少干冷。
全年平均气温多在12℃~14℃之间。
年平均降水量为600.8毫米,一般为500-700毫米。
本项目要求2017年9月底完成第一次转序,施工任务重,工期紧。
特别是目前还有部分路床未全部交验,交叉作业多,工作面影响大。
而工程所在地雨季长达4个月,年降水量大。
这些对路面工程施工都有巨大的影响。
因此,为了保证9月底完成第一次交通转序,A幅全部完成路面施工,在这长达4个月的雨季,必须要进行雨季路面施工。
为了确保雨季路面工程施工质量及顺利实现转序目标,制定了雨季路面施工方案。
二、雨季施工目标的确定按照“施工总体进度计划”要求,在雨季期间,我项目部施工的路面工程项目为:水泥稳定碎石底基层及基层、沥青稳定碎石柔性基层ATB-25和沥青下面层AC-25.为了减少雨季对以上施工项目的影响,我部明确雨季施工期间的工程管理目标为:预防第一、主动防患;积极备战、确保转序。
并通过一系列措施,确保雨季施工的顺利实施,将季节性气候的不利影响降到最低。
高速公路冬雨季施工安全一般要求范本高速公路冬雨季施工安全是保障施工人员生命安全和施工质量的重要环节。
为了有效地开展冬雨季施工工作,确保施工安全,以下是一般要求的范本。
1. 安全生产责任制高速公路冬雨季施工安全生产责任制要明确,各级领导要认真履行安全生产的责任,确保施工人员的生命安全和财产安全。
同时要建立健全安全生产责任追究机制,对工作失职、失责的人员必须予以追究和处理,以示警戒。
2. 施工人员资质和技能培训施工单位要按照相关规定对施工人员进行资质认证和技能培训,确保施工人员具备相应的岗位要求和操作技能。
特别是对于高风险作业岗位的施工人员,要加强培训和考核,提高其安全意识和应急处置能力。
3. 安全技术措施冬雨季施工安全需要根据实际情况制定相应的安全技术措施。
包括但不限于:(1) 合理安排作业时间,避免高峰时段施工,减少交通拥堵和事故风险。
(2) 制定严格的施工作业流程,确保施工过程中各项工作有序进行,避免施工环节的混乱和碰撞。
(3) 安排足够的安全警示标志和隔离设施,提醒过往车辆注意施工区域,并确保施工人员的安全。
(4) 加强协作配合,确保施工人员的各项作业能够有序进行,避免工作冲突和误操作。
(5) 对特殊天气条件下的施工作业,应制定相应的应急预案,确保施工人员能够及时做出正确反应并采取有效措施。
4. 安全用具和设备保障施工单位要做好安全用具和设备的发放和保障工作。
包括但不限于:(1) 提供合格的安全帽、安全鞋、安全绳、安全带等必要的个人防护用具,确保施工人员安全。
(2) 保证作业车辆和机械设备的技术状态良好,安全可靠,定期进行检测和维护,确保施工过程中没有设备故障。
(3) 配备必要的灭火器材和急救药品,以应对可能发生的火灾和伤害事故。
5. 现场安全巡视和检查施工单位要派专人负责冬雨季施工现场的安全巡视和检查工作,及时发现和排除施工环境中的隐患和安全问题。
同时,要加强与监理单位和相关部门的沟通协调,共同做好施工安全工作。
公路工程路基雨季施工方案一、施工前的准备工作1.1 地质勘察在进行路基雨季施工之前,需要对施工区域的地质情况进行详细的勘察和分析,确定地质结构、地下水位、土壤类型等情况,为后期的施工提供重要参考。
1.2 设计方案根据地质勘察的结果和现场实际情况,制定相应的路基雨季施工方案,确定施工地点、施工方法、施工时间等方面的具体计划。
1.3 人员培训针对雨季施工的特殊要求,对施工人员进行相关的培训,包括安全操作规程、应急处理技能、设备使用等方面的知识培训,确保施工人员具备应对雨季施工的能力和素质。
1.4 防汛准备在雨季来临之前,要加强对施工现场附近水文情况的监测,确保在恶劣天气来临时能够做好防汛准备,及时采取避险措施,确保施工安全。
二、路基雨季施工的具体措施2.1 挖土工程在雨季进行路基挖土工程时,需要根据当地地质情况和降雨量的实际情况,合理安排挖土的时间节点,以及加强对挖土现场的排水措施,及时清理积水,确保施工的正常进行。
2.2 压实工程在雨季进行路基的压实工程时,要注意选择合适的压实机械和材料,并合理安排施工时间,避免在大雨来临时进行压实作业,加强对压实现场的排水措施,及时处理积水,确保施工的质量和进度。
2.3 排水工程在雨季进行路基施工时,要加强对施工现场的排水设计和施工,确保在雨季来临时及时清理积水,采取有效的排水措施,防止积水对施工的影响,确保路基工程的顺利进行。
2.4 施工管理在雨季进行路基施工时,要加强对施工现场的管理,做好临时围挡和排水等设施的安装和维护,确保施工现场的安全和秩序。
2.5 安全防护在雨季进行路基施工时,要加强对施工人员的安全教育和培训,做好防护措施,确保施工人员的人身安全,避免因雨季施工而导致的意外事故。
三、施工后的总结3.1 合理安排施工时间在雨季进行路基施工时,要根据当地的降雨情况,合理安排施工时间,避免在大雨来临时进行施工,以免影响施工的质量和进度。
3.2 加强施工现场管理在雨季进行路基施工时,要加强对施工现场的管理,做好现场积水的清理和排水工作,确保施工的正常进行。
高速公路冬雨季施工安全一般要求范文高速公路是交通运输的血脉,为了保障道路安全和畅通,冬雨季节的施工工作显得尤为重要。
本文将介绍高速公路冬雨季施工安全的一般要求,以确保施工过程中的安全性和顺利进行。
一、施工前的安全准备1. 指定专门的施工作业区:在施工前,必须明确指定施工作业区域,并在区域周边设置标志牌和警示标志,以便通行车辆提前做好减速和绕行等准备工作。
2. 配备必要的安全设备:施工前必须准备好必要的安全设备,包括安全帽、反光背心、防滑鞋等,以确保工作人员的人身安全。
3. 高速公路施工通行计划:施工前需要制定详细的施工通行计划,包括路段封闭时间、施工队人员分配、道路交通引导等,以保证施工与交通运营的协调进行。
二、施工时的安全要求1. 提前警示:施工现场必须设置明显的警示牌和警示标志,提前警示过往车辆注意施工区域,减速慢行,确保施工期间交通安全。
2. 工作区域分隔:施工现场需要划定明确的工作区域和通行区域,并设置合理的交通导向标志,以确保施工人员和交通车辆分别作业,避免交通冲突和事故发生。
3. 正确使用工具和设备:施工人员必须熟练掌握工具和设备的使用方法,严禁违规操作和未经培训的人员使用设备,以保证作业安全和施工质量。
4. 防滑措施:在冬雨季施工时,由于路面湿滑,必须采取防滑措施,如使用防滑链条、增设临时防滑装置等,以确保施工人员的安全和道路交通的顺畅。
5. 燃气和电力设备安全:施工现场需要特别注意燃气和电力设备的安全使用,避免火灾和触电等事故的发生,必要时需派驻专人负责设备的监控和管理。
6. 天气变化应对措施:冬雨季施工由于天气多变,必须随时关注天气预报,做好应对措施,如临时停工、加强安全防护等,确保施工人员的生命安全。
三、施工后的安全整改1. 清除施工遗留物:施工完毕后,必须及时清除施工现场的遗留物,如垃圾、工具等,以免影响后续车辆通行和发生其他安全问题。
2. 恢复道路交通:施工完毕后,需要尽快恢复道路交通,撤离警示标志和设备,确保车辆能够正常通行。
CMTJ高速公路雨季施工方案
随着气候变化的不断加速,自然灾害也日益频繁,其中雨季的
降雨量较大,给公路施工带来很大困难。
本文将在此背景下,探讨
一份CMTJ高速公路雨季施工方案,以确保施工质量和工期。
本计划
根据实际地形、降雨量和人员组织安排等方面细心设计,旨在为高
速公路安全建设服务。
1. 工期安排
为了最大程度缩短施工时间,我们将采用夜间施工和两班倒的
方式。
工班由一批10-20人的工人组成,每天工作时间为12小时,
每个工班的两个班次之间有两小时的交班时间。
当然,为了减小人
员疲劳和提高工作效率,我们需要按照具体情况间歇性地进行人员
轮班,并安排必要的休息时间。
2. 施工安全
CMTJ高速公路沿途风景秀丽,但由于地形复杂、基础薄弱,施
工安全也是缺乏优质协议的一大难题,我们需要采取更为完善的施
工安全措施。
首先,在施工过程中必须严格按照建筑安全规范进行
操作。
施工人员及车辆必须经过严格的审核才能进入施工区域,必
须带上工地安全钥匙和证件。
我们还将对施工现场进行识别码处理,及时反馈现场操作情况,提高作业安全和管理效率。
3. 建筑通道和排水系统
为了保证雨季施工质量,我们需要建设相应的通道和排水系统。
首先,需要建设一些软质路堤,以避免雨水从山坡上流入施工现场。
目录一、编制依据 (2)二、概况 (2)1、工程概况 (2)2、施工现场情况 (2)3、自然情况 (2)三、雨季主要施工项目安排 (3)四、雨季施工部署 (3)五、雨季施工主要措施 (4)1、施工道路与现场 (4)2、临时设施 (4)3、机械设备 (5)4、材料 (5)5、电气设备 (6)6、生活区准备 (6)六、雨季施工质量保证措施 (6)1、土方工程 (6)2、钢筋工程 (7)3、脚手架工程 (7)4、模板工程 (8)5、混凝土工程 (8)6、吊装工程 (9)7、屋面工程 (9)8、二次结构 (9)9、水、暖、电工程 (10)七、安全防护措施 (10)雨季施工方案一、编制依据:1、本工程施工组织总设计。
2、现行国家、行业、山西省临汾市有关规范、规程、规定。
3、《建筑施工手册》(第四版)。
二、概况:1、工程概况:本工程为临汾至吉县段高速公路房建FJ6合同段乡宁收费站,具体内容包括乡宁收费站办公楼、附楼、餐厅、总图等工程。
2、施工场地情况:施工现场内:施工道路,各种材料堆放区,钢筋加工场,周转材料堆放区,等均已铺设水泥方砖或碎石进行了硬化。
现场排水沟、沉淀池等己全部具备。
3、自然情况:根据山西省临汾地区的实测资料统计,每年6~9月的平均降雨,占年平均降雨量的83.87%,因此,本工程雨期施工期限安排在6月1日~8月30日。
降雨等级分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级,详见下表。
降雨等级特征表三、雨期主要施工项目安排:雨季期间预计完成工程有:主楼主体框架结构钢筋、模板的加工、安装以及砼的浇筑,附楼主体砖混结构的砌筑、钢筋、模板的加工、安装以及砼的浇筑,清水池、消防水池、污水池等的开挖与浇筑,围墙的砌筑以及外墙抹灰、屋面工程、二次结构、水、电、暖沟等工程。
四、雨期施工部署:1、成立“项目部雨期防汛领导小组”:雨期来临之前即5 月20XX前,成立项目部雨期领导小组,负责雨期施工外施队的安全教育及雨期施工方案的实施和检查工作。
CMTJ高速公路雨季施工方案一、前言CMTJ高速公路是我国最重要的交通干线之一,是连接中国内陆及江山两岸的大动脉。
在雨季期间,该高速公路施工难度大,存在一定的安全隐患。
为了确保高速公路的安全和畅通,提高施工效率,需要制定一份有效的雨季施工方案。
二、雨季施工概述1. 雨季施工期间,土石方施工难度大,需要加强对施工现场的巡查和监管,确保工地旁没有危险物品,比如杆子、金属桶等。
2. 雨季施工期间,要注意并加强防水工程的施工。
在每日工作结束时,要把未完成的防水工程及相关设备收好,并封闭好施工区域,防止雨水侵入影响施工质量。
3. 雨季施工时应加强监测,确保施工现场不发生滑坡、塌方等安全事故。
4. 在雨季节气中施工零部件加工、构件安装、基础防渗等工作应严格按照设计规范施工,确保施工质量符合标准。
三、雨季施工方案1. 施工前准备(1)制定准确的雨季施工计划。
用于汇总施工技术、路面设计、进度计划、防水工程、材料规格、设备、维护保养计划等内容。
(2)清理施工现场周围环境。
清除施工现场周围的垃圾和危险品,确保施工现场环境整洁,卫生。
(3)进行设备及施工技术培训。
对施工人员进行设备及施工技术的培训,确保在施工过程中设备和技术应用正确。
(4)制定安全措施。
制定有效的安全措施,确保施工现场所有工人的人身安全。
遵守安全操作规程,注意劳动保护。
2. 土石方施工(1)对坝库附近的土石方施工要做好预防措施,待季节末准备开展施工。
(2)进行有效的斜坡保护,确保不受滑坡、坍塌等自然灾害的影响。
(3)施工过程中,要加强巡查,避免在发生地质灾害之前进行预防。
(4)重点部位和裂缝应采用防渗加固,确保施工质量的同时,提高公路的耐久性。
3. 防水工程施工(1)采用“先接水、后填土”的施工方案,确保施工质量。
(2)进行有效的水流封堵,保障施工区域不受雨水影响。
(3)设立明显的警示标志,确保施工现场安全。
4. 设备保养维修(1)在雨季期间,设备的保养维修显得尤为重要,每日检查所有的机械设备,确保设备运作良好。
公路工程雨季施工方案
在公路工程的雨季施工中,需要制定一系列的方案来应对可能出现的问题,确保工程的顺利进行。
下面是一些常用的雨季施工方案:
1. 预测和监测:及早了解降雨情况是施工的关键。
通过天气预报、气象站点以及现场监测装置等手段,有效掌握降雨的强度、持续时间和空间分布。
2. 排水系统:确保道路施工区域及周边地区的排水系统满足需要,包括排水管道、排水沟、拦河堰等设施。
及时清理排水设施,保持通畅,防止堵塞。
3. 桥梁防护:在道路上建立临时桥梁或施工通道时,需要加强对桥梁的防护,防止水流冲刷桥梁墩身和基础,采取合适的措施保护桥梁的安全。
4. 施工序列调整:合理调整施工序列,尽量减少雨季对关键作业的影响。
将易受雨水影响的工序安排在晴天进行,尽量保证工期的正常进行。
5. 硬化道路表面:合理使用含有粘结材料的材料,比如沥青混凝土,来减少雨水对道路施工的影响。
对已施工的道路可以进行硬化处理,防止路面变得泥泞。
6. 提高施工安全:雨季时,道路湿滑,容易发生滑坡或塌方等事故。
加强对施工现场的巡查,尽量将人员和设备转移到安全地点,并落实好安全防护措施。
7. 增加施工管理:加强施工现场的管理,确保施工人员按照规定操作,确保施工材料和设备的质量,及时处理施工中的问题,保证施工质量。
以上是一些常见的公路工程雨季施工方案,具体的方案应根据具体的施工环境和需求来进行调整和制定。
在施工过程中,应密切关注天气变化,及时做出相应的调整,确保施工的顺利进行。
高速公路雨季施工
专项方案
目录
一、简介 .............................................................. 错误!未定义书签。
二、雨季施工原则............................................... 错误!未定义书签。
三、施工准备 ...................................................... 错误!未定义书签。
四、雨季施工安排............................................... 错误!未定义书签。
五、路基土石方工程 ........................................... 错误!未定义书签。
六、基坑、桩基挖方施工 ................................... 错误!未定义书签。
七、基坑回填施工............................................... 错误!未定义书签。
八、桥梁、涵洞砼施工 ....................................... 错误!未定义书签。
九、路基防护砌筑工程 ....................................... 错误!未定义书签。
十、钢结构制作................................................... 错误!未定义书签。
十一、吊装施工................................................... 错误!未定义书签。
十二、机电设备................................................... 错误!未定义书签。
十三、安全保证措施 ........................................... 错误!未定义书签。
雨季施工方案
一、简介
项目地处贵州省黔东南州三穗县、天柱县,地势总体为北高南低,属中低山台地峡谷、低山驼脊谷地侵蚀构造地貌、低山驼丘谷地剥蚀、侵蚀构造地貌、溶丘洼地溶蚀构造地貌类型。
路线经过地区地形条件复杂,海拔高度在370m~1000m之间,地面横坡陡峭,局部路段地面自然横坡大于45°。
三穗县属北亚热带温和湿润季风气候,具有冬无严寒、夏无酷暑、雨热同季的特点。
年平均气温14.9℃,全年无霜期290~300天,平均降水量1147mm。
天柱县属中亚热带湿润季风气候,年均气温16.0℃,年均日照1151小时,年均降水量1280毫米,无霜期281天。
整个项目区域气候条件较好,可常年组织施工。
沿线河流属长江水系,本合同段规模以上河流较少,最大为鹿洞河,均无通航要求。
沿线溪沟众多,总体水源丰富。
伴随着雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工方案。
二、雨季施工原则
本工程雨季施工阶段要完成桥梁基础及大部分下部构造和涵洞等小构以及部分路基的施工。
施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是;小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。
三、施工准备
1、组织准备
为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立雨季施工领导小组。
总指挥:徐涛
副总指挥:李华周范武
资源保障组:曹志良何会兵
伤员抢救小组:黄敏罗芳辜蓉
技术处理小组:赵树升蔡家俐陈玉龙严娟
设备抢救小组:张新明冯绍志
现场保卫小组:袁瑞平李杰李明国方国成
善后处理小组:张文涛刘善平
2、材料准备
3、技术准备
雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备。
4 、现场准备
雨施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。
检查场内外的排水设施。
确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
施工现场道路做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。
路边设置排水沟,沟底方向设不小于5‰的。
