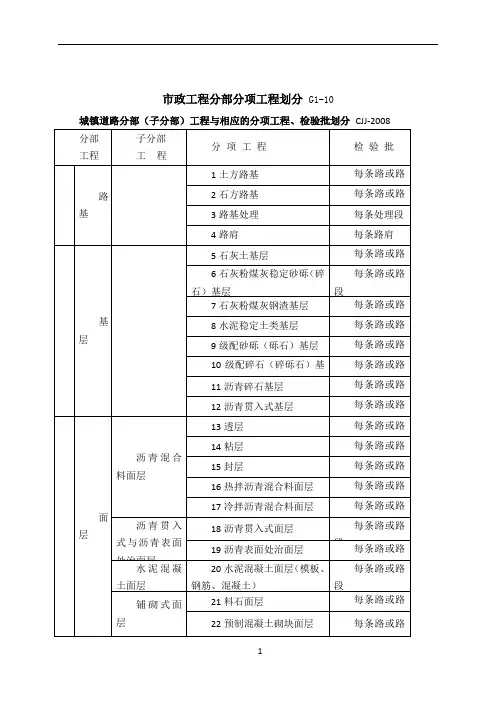

单位工程(子单位分部工程工程)道路路基道路基层道路面层道路工程广场与停车场人行道人行地道结构人行地道道路工程结构子分部工程分项工程检验批划分土方路基、石方路基、每侧流水施工段做一个路基处理、路肩检验批为宜石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥每侧流水施工段做一个稳定土类基层、级配砂砾(碎检验批为宜石)基层、级配碎石(碎砾石)基层、沥青碎石基层、沥青贯入式基层沥青混合料面透层、粘层、封层、热每侧流水施工段做一个拌沥青混合料面层、冷拌沥层检验批为宜青混合料面层沥青贯入式与沥青贯入式面层、沥青每侧流水施工段做一个沥青表面处治表面处治面层检验批为宜面层水泥混凝土面水泥混凝土面层(模板、每侧流水施工段做一个层钢筋、混凝土)检验批为宜铺砌式面层料石面层、预制混凝土每侧流水施工段做一个砌块面层检验批为宜料石面层、预制混凝土每个广场或自然划分的砌块面层、沥青混合料面层、区段水泥混凝土面层料石人行道铺砌面层(含盲道砖)、混凝土预制每侧路段 300~500米块人行道铺砌面层(含盲道做一个检验批为宜砖)、沥青混合料铺筑面层现浇钢筋混凝地基、垫层、防水、基础(模板、钢筋、混凝土)、土人行地道结每座通道或分段墙体与顶板(模板、钢筋、构混凝土)预制安装钢筋墙板与顶部构件预制、地基、垫层、防水、基础(模混凝土人行地每座通道或分段板、钢筋、混凝土)、墙板道结构安装、顶板安装砌筑墙体、钢顶部构件预制、地基、防水、基础(模板、钢筋、筋混凝土顶板每座通道或分段人行地道结构混凝土)、墙体砌筑、顶部构件与顶板安装、顶部现浇挡土墙附属构筑物土方工程预制管开槽施工主体结构给排水管道工程管渠(廊)工程现浇钢筋混凝土挡土墙装配式钢筋混凝土挡土墙砌筑挡土墙加筋土挡土墙金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠(模板、钢筋、混凝土)地基、基础、墙(模板、钢筋、混凝土)、滤层及泄每道墙体或分段水孔、回填土、帽石、栏杆挡土墙板预制、地基、基础、墙(模板、钢筋、混凝土)、墙板安装(含焊接)每道墙体或分段滤层及泄水孔、回填土、帽石、栏杆地基、基础(砌筑、混凝土)、墙体砌筑、滤层及每道墙体或分段泄水孔、回填土、帽石地基、基础(模板、钢筋、混凝土)、加筋挡土墙每道墙体或分段砌块与筋带安装、滤层及泄水孔、回填土、帽石、栏杆路缘石、雨水支管与雨水口、排(截)水沟、倒虹每侧路段 300~500米管及涵洞、护坡、隔离墩、或每座结构中央分隔带、防撞栏、护栏、声屏障(砌体、金属)、防做一个检验批为宜眩板沟槽土方(沟槽开挖、沟槽支撑、沟槽回填);基应与下列检验批对应坑土方(基坑开挖、基坑支护、基坑回填)可选择下列方式划分:管道基础、管道接口连 1 、按流水施工长接、管道铺设、管道防腐层度;2、排水管道按井段;(管道内防腐层、钢管外防给水管道按一定长度连腐层)、钢管阴极保护续施工段或自然划分段(路段); 4 、其他便于过程质量控制方法管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混每节管渠(廊)或每凝土管渠(预制构件安装、个流水施工段管渠(廊)变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装给排水管道工程工作井工作井围护结构、工作井每座井管道接口连接、顶管管道顶管顶进:每 100(钢筋混凝土管、钢管)、米;顶管管道防腐层(管道内防腐层、垂直顶升:每个顶升钢管外防腐层)、钢管阴极保护、垂直顶升管管片制作、掘进及管片盾构掘进:每100 环;盾构拼装、二次内衬(钢筋、混二次内衬:每施工作业断凝土)、管道防腐层、垂直面;垂直顶升:每个顶升不开槽施工主顶升管体结构暗挖:每施工作业土层开挖、初期衬砌、防断面;浅埋暗挖水层、二次内衬、管道防腐垂直顶升:每个顶层、垂直顶升升管管道接口连接、定向钻管定向钻道、钢管防腐层(内防腐层、每 100米外防腐层)、钢管阴极保护管道接口连接、夯管管夯管道、钢管防腐层(内防腐层、每 100米外防腐层)、钢管阴极保护基槽浚挖及管基处理、管每 100 米(分段拼组对拼装沉管道接口连接、管道防腐层、装按每段,且不大于 100管道沉放、稳管及回填米)沉管工程基槽浚挖及管基处理、预制钢筋混凝预制钢筋混凝土管节制作(钢筋、模板、混凝土)、每节预制钢筋混凝土管土沉管管节接口预制加工、管道沉放、稳管及回填桥管工程附属构筑物工程扩大基础桥梁工程地基与基础沉入桩管道接口连接、管道防腐每跨或每 100米;分层(内防腐层、外防腐层)、段拼装按每跨或每段,且桥管管道不大于 100 米井室(现浇混凝土结构、同一结构类型的附砖砌结构、预制拼装结构)、属构筑物不大于10 个雨水口及支连管、支墩基坑开挖、地基、混凝土垫层、现浇混凝土(模板与每个基坑支架、钢筋、混凝土)、砌体、土方回填预制桩(模板、钢筋、混每根桩凝土、预应力混凝土)、钢管桩、沉桩机械成孔、人工挖孔、钢灌注桩筋笼制作与安装、混凝土灌每根桩注沉井制作(模板与支架、沉井钢筋、混凝土、钢壳)、浮运、下沉就位、清基与填充地下连续墙成槽、钢筋骨架、水下混凝土地基与基础承台模板与支架、钢筋、混凝土砌体墩台石砌体、砌块砌体现浇混凝土墩模板、钢筋、混凝土、预台应力混凝土墩台预制混凝土柱(模板、钢预制混凝土柱筋、混凝土、预应力混凝土)、安装台背填土填土盖梁模板与支架、钢筋、混凝土、预应力混凝土支座垫石混凝土、支座安装、桥梁工程挡块混凝土现浇混凝土索塔(模板与索塔支架、钢筋、混凝土、预应力混凝土)、钢构件安装锚固体系制作、锚固体系锚锭安装、锚锭混凝土(模板与支架、钢筋、混凝土)、锚索张拉与压浆每节、座每个施工段每个承台每个砌筑段、浇筑段、施工段或每个墩台、每个安装段 ( 件)每个盖梁每个支座每个浇筑段、每根钢构件每个制作件、安装件、基础支架上浇筑混凝土梁(板)装配式钢筋混凝土梁(板)桥跨承重结构悬臂浇筑预应力混凝土梁模板与支架、钢筋、混凝每孔、联、施工段土、预应力混凝土预制梁(板)(模板与支架、钢筋、混凝土、预应力每片梁混凝土)、安装梁(板)0#段(模板与支架、钢筋、混凝土、预应力混凝土)、每个浇筑段悬浇段(挂蓝、模板、钢筋、混凝土、预应力混凝土)悬臂拼装预应力混凝土梁顶推施工混凝土梁钢梁结合梁桥跨承重结构拱部与拱上结构桥梁工程斜拉桥的主梁与拉索0#段(模板与支架、钢筋、混凝土、预应力混凝土)、梁段预制(模板与支架、钢筋、混凝土)、拼装梁段、施加预应力台座系统、导梁、梁段预制(模板与支架、钢筋、混凝土、预应力混凝土)、顶推梁段、施加预应力钢梁加工、现场安装钢梁安装、预应力钢筋混凝土梁预制 ( 模板与支架、钢筋、混凝土、预应力混凝土 ) 、预制梁安装、混凝土结构浇筑 ( 模板与支架、钢筋、混凝土、预应力混凝土)砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝土拱圈、装配式混凝土拱部结构、钢管混凝土拱( 拱肋安装、混凝土压注) 、吊杆、系杆拱、转体施工、拱上结构0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架上浇筑混凝土主梁、悬臂拼装混凝土主梁、悬拼钢箱梁、支架上安装钢箱梁、结合梁、拉索安装每个拼装段每节段每个制作段、孔、联每段、孔每个砌筑段、安装段、浇筑段、施工段每个浇筑段、制作段、安装段、施工段悬索桥的加劲梁与缆索顶进箱涵桥面系索鞍安装、主缆架设、主每个制作段、安装段、缆防护、索夹和吊施工段索安装、加劲梁段拼装工作坑、滑板、箱涵预制( 模板与支架、钢筋、每坑、每制作节、顶进节混凝土 ) 、箱涵顶进排水设施、防水层、桥面铺装层 ( 沥青混合料每个施工段、每孔铺装、混凝土铺装一模板、钢筋、混凝土 ) 、伸缩装置、地袱和缘石与挂板、防护设施、人行道隔声与防眩装置、梯道( 砌体;混凝土—模板与支架、钢筋、混凝土;钢结构 ) 、附属结构桥头搭板 ( 模板、钢筋、混凝土 ) 、防冲刷结构、照明、挡土墙等每砌筑段、浇筑段、安装段、每座构筑物装饰与装修水泥砂浆抹面、饰面板、每跨、侧、饰面饰面砖和涂装引道应符合《城镇道路工程施工与质量验收规范》CJJ1-2008的有关规定冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工、钢筋混凝深基坑支护土冠梁(钢筋、模板、混凝每根或每个施工段土浇筑)、钢柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板及支架、钢筋、混凝土浇筑)基坑开挖隧道工程深基坑支护及土方工程土方开挖土方开挖、边坡处理按分层开挖深度不大于 1米为宜边坡土钉墙(边坡喷射混凝土、绑扎钢筋网、安装土边坡防护钉墙锚固钢筋、边坡再次喷每层施工段射混凝土)、锚杆施工(钻孔、安装锚杆、高压注浆)降水井钻孔、无缝钢管开孔加工、无缝钢管外包铁丝井点降水网和塑料网、无缝钢管安装、每个施工段钢管外周边降水井内填碎石砾料、安装潜水泵、连接排水管道、安装降水控制系统隧道主体结构底板垫层混凝土、底板现地下人行通道浇混凝土结构(钢筋、模板、隧道主体结构混凝土浇筑)、侧墙现浇混结构每个部位的每个施工段工程凝土结构(钢筋、模板及支水泵房主体结撑、混凝土浇筑)、楼板现构浇混凝土结构(钢筋、模板盾构掘进隧道工程及支架、混凝土浇筑)顶板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)、底板压重混凝土、中央防撞墙、混凝土护墙等施工段橡胶止水带、水泥砂浆找平层、底板防水层、防水工程底板防水保护层、外墙壁防每个部位的每个施工段水层、外墙壁防水保护层、顶板上部防水层隧道回填闭口段隧道两侧回填、顶每侧流水施工段做一个板上路基回填检验批为宜检修道、排水沟、排水管、附属结构搭板楼梯、雨棚、护栏、各每个部位的每个施工段种预埋管件、通风设施等道路及附属工应符合《城镇道路工程施工与质量验收规范》CJJ 程1-2008的有关规定装饰与装修饰面板、饰面砖、涂装、按部位和做法划分不锈钢件、玻璃等预制钢筋混凝土管片制管片制作及拼作(预埋件、模具、钢筋、混凝土)、预制钢筋混凝土每个施工段装管片拼装与安装、钢管片制管片工程作、钢管片拼装与安装管片防水管片自防水、防水密封条每个施工段安装盾构工作井盾构始发工作井、盾构接每个井收工作井、中间井盾构基座设置、临时钢管盾构施工片组装、反力架安装、盾构盾构掘进施工组装调试、盾构掘进施工、每个施工段盾构拆卸、吊运管片、出渣土壁后注浆注浆调制、注浆作业每个施工段隧道防水接缝防水、特殊部位防水每个施工段电杆基坑开挖、电杆埋照明工程架空线路设、电杆的横担安装、绝缘每个施工段子与拉线安装、导线架设电线电缆敷设(直埋聚氯低压电线电缆乙烯护套铠装电缆、过路镀每个施工段线路锌套管埋设及穿线、塑料套管埋设及穿线)基础型钢安装、配电柜配电装置与控(箱、盘)安装、配电柜(箱、每个施工段制盘)电器安装、二次回路结线、路灯控制系统安全保护接零和接地保护、接地装每个施工段置路灯基础挖土、路灯基础路灯基础锚固螺栓制作、路灯基础锚每个施工段固螺栓安装、路灯基础模板、路灯基础混凝土浇筑路灯安装中杆灯和高杆灯制作,中杆灯和高杆灯安装;单挑路灯安装灯、双挑灯和庭院灯制作,每个施工段单挑灯、双挑灯和庭院灯安装喷淋及滴灌系统种植土铺设及绿化工程整型植树及种花草砌筑电力管沟电力管沟工程过路玻璃钢管电力排管沟槽开挖、喷淋及滴灌系统安装、沟槽回填回填种植土、外观整型植穴挖掘、植树填土、树体临时加固、栽花种草、修剪、浇水、维护沟槽开挖、地基处理、混凝土垫层、管沟砌筑、安装电缆沟支架、管沟墙体顶部压梁(钢筋、模板、混凝土浇筑)、管沟内抹灰、管沟上盖预制混凝土板、管沟两侧回填土、管沟检查井、管沟工作井沟槽开挖、地基处理、混凝土垫层、砌筑支承敦、填筑石屑垫层浇水沉实、安放玻璃钢管与电力管沟连接、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、再安放玻按中央分隔带花槽、路边花基、外侧绿化带等每个施工段划分为宜每个施工段每个施工段过河引管电力排管标线标志交通控制系统交通信号装置交通工程交通管线交通控制箱配电系统其他设施璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层机械引管钻机施工、制作过河管道、过河引管、同两每个施工段侧电力管沟连接各种标线每个施工段分左右幅各种标志每个施工段分左右幅交通控制系统每个施工段交通信号装置每个施工段电线和电缆护管敷设、电每个施工段线电缆穿线交通控制箱配电系统、接零每个施工段和接地保护、接地装置车障柱、盲人过街声控设每个施工段施参照:《城镇道路工程施工与质量验收规范》CJJ 1-2008;《给水排水管道工程施工及验收规范》 GB 50268-2008;《城市桥梁工程施工与质量验收规范》CJJ 2-2008;《城市道路照明工程施工及验收规程》 CJJ89-2001;《城市绿化工程施工及验收规范》 CJJ/T82-99;《道路交通标志和标线》 GB 5768-1999。
城市道路改造分部分项工程和检验批划分1. 引言本文档旨在对城市道路改造项目进行分部分项工程和检验批划分的原则和方法进行说明,以确保工程管理的科学性和规范性。
2. 分部分项工程划分原则城市道路改造项目的分部分项工程划分应遵循以下原则:2.1 结构合理性原则分部分项工程划分应基于道路改造项目的结构组成和功能需求,将不同结构和功能的工程划分为相应的分部分项。
2.2 工程相似性原则类似的工程应划分到同一分部分项中,以便于施工管理和质量控制。
2.3 独立性原则每个分部分项工程应具有独立的施工性质和工程要求,便于分包施工和工程验收。
2.4 可测量性原则每个分部分项工程应具有明确的工程量计算方法和验收标准,便于工程的实际量测和质量评估。
3. 检验批划分方法城市道路改造项目的检验批划分应遵循以下方法:3.1 工程进度划分法按照工程实施的进度要求,将工程划分为不同的检验批,每个检验批包含一定数量和类型的分部分项工程。
3.2 工程功能划分法按照工程的功能要求,将工程划分为不同的检验批,每个检验批包含满足相同功能要求的分部分项工程。
3.3 工程地理位置划分法按照工程所在地理位置的不同,将工程划分为不同的检验批,每个检验批包含处于相同地理位置的分部分项工程。
3.4 工程质量管理划分法按照工程质量管理的需求,将工程划分为不同的检验批,每个检验批包含具有相同质量管理要求的分部分项工程。
4. 结论根据城市道路改造项目的特点和要求,本文档对分部分项工程和检验批的划分原则和方法进行了详细的说明。
在实际工程管理中,应根据具体情况选择合适的划分方法,并结合工程进度、功能、地理位置和质量管理要求进行划分,以确保城市道路改造工程的顺利实施和质量保证。
市政道路工程分部、分项工程划分方案目录一、工程概况: (1)二、单位、分部、子分部、分项划分依据: (1)三、单位、分部、子分部、分项划分情况: (1)分部、分项工程划分方案一、工程概况:1.龙光二期起于光侨布龙线,终于龙观路,沿线经过石岩、大浪、福城、龙华四个街道。
城市主干路,设计速度为50km/h,红线宽度42m~60m,道路全长7.62km。
其中本项目为龙光二期道路二标段工程,起于光荣路口,终于平观路,起止桩号为K6+562.227~K11+920,道路全长约5.394km,沿线经过大浪、福城、龙华三个街道。
2.本工程包含的主要内容为道路、桥梁、隧道、综合管廊、给排水、电气、通信、照明、燃气、绿化、军用光缆和治安监控的迁改等工程。
其中含大中桥梁6座,人行天桥1座,通道1座,短隧道2座,综合管廊5.47km。
桥梁跨越现状路采用钢箱梁和预应力钢筋混凝土现浇箱梁。
二、单位、分部、子分部、分项划分依据:1.根据北京市市政工程设计研究总院有关本工程的设计图纸。
2.《园林绿化工程施工及验收规范》CJJ 82-20123.《城镇道路工程施工与质量验收规范》CJJ 1-20084.《城市桥梁工程施工与质量验收规范》CJJ 2-20085.《给水排水管道工程施工及验收规范》GB 50268-20086.《地下铁道工程施工质量验收标准》 GB.T 50299-20187.《城市综合管廊工程施工及验收规范》DB4401/ T 3-20188.《道路交通标志和标线》GB5768-2009国家现行相关的市政工程设计有关的规范、技术标准及规定;三、单位、子单位、分部、子分部、分项划分情况:。
市政工程分部分项工程划分G1-10城镇道路分部(子分部)工程与相应的分项工程、检验批划分CJJ-2008城市桥梁分部(子分部)工程与相应的分项工程、检验批对照表给排水管道工程分项、分部、单位工程划分表盾构管片制作、掘进及管片拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升盾构掘进:每100环;二次内衬:每施工作业断面,垂直顶升:每个顶升管管道主体工程不开槽施工主体结构浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升暗挖:每施工作业断面;垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100m夯管管道接口连接、夯管管道、钢管防腐层(内防腐败层、外防腐层)、钢管阴极保护腐层)、钢管阴极保护每100m沉管组对拼装沉管基槽浚挖管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填每100m(分段拼装按每段,且不大于100m)预制钢筋混凝土沉管基槽浚挖及管基处理、预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及回填每节预制钢筋混凝土管桥管管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道每跨或每100m;分段拼装按每跨或每段,且不大于100m附属构筑物工程井室(现浇混凝土结构、砖砌结构、预制拼装结构)、雨水口及支连管、支墩同一结构类型的附属构筑物不大于10个。
XXX排水管网改造工程单位、分部、分项、检验批划分方案编制:审核:审批:编制单位(章):编制时间:年月日总监理工程师:监理单位(章):单位、分部、分项、检验批划分方案一、工程概况本工程为XXX排水管网改造工程,包括道路改造工程、污水管道工程、给水及绿化给水管道工程等6个单位工程。
1、道路工程:本工程位于XXX。
起点桩号为K0+000,终点桩号为K2+386.593,道路全长:2386.593m,道路施工范围为:K0+018.198~K2+342.32。
道路横断面为:3m人行道+2m非机动车道+2m机非分隔带+11m车行道+4m中央绿化带+11m车行道+2m机非分隔带++2m非机动车道+3m人行道。
2.给水排水管道工程:污水管道系统全部新建,原排水系统后期用于排放雨水。
新建污水管道位于道路中心线北侧 4.0米位置,污水主管道全长约2247m。
新建污水管起点自南环路与中路十字路口东侧约110米位置;终点至XXX十字路口位置。
污水管管径为d600、d800,管道采用120度混凝土基础,管基混凝土采用C20混凝土。
污水检查井采用Ф1000、Ф1250、Ф1500圆形钢筋混凝土污水检查井。
给水管道在道路中央绿化带内、道路中心线以北1m处布置,管径为DN300,直埋敷设,给水管道上每膈一定距离设DN150给水接户支管;间隔一定距离设计检修门井及阀门井,同时满足检修管段市政消火栓的数量不超过5个。
给水管为用K9级T型带内衬球墨铸铁管(亦需有外防腐涂层)。
管件亦选用配套球墨铸铁管件,柔性胶圈接口。
连接方式为承插式橡胶圈接口,阀门井内为法兰连接。
给水管道的阀门井均为砖砌结构。
给水管道采用90°混凝土基础插式橡胶接口)。
绿化给水管道仅在道路中夹分隔带内南侧设置,距离道路中心线1m,直埋敷设、绿化给水管道从本次设计DN3O0给水主管引出,在中央分隔带内敷设一条dn110绿化给水管,在绿化给水管道上间隔40米置快速取水阀。
城镇道路分布(子分部)工程、分项划分给排水管道工程分项、分部、单位工程划分城市桥梁分部(子分部)工程、分项划分给排水构筑物单位工程、分布工程、分项工程测量学试卷 第 10 页(共 7 页)《测量学》模拟试卷1.经纬仪测量水平角时,正倒镜瞄准同一方向所读的水平方向值理论上应相差(A )。
A 180° B 0° C 90° D 270°2. 1:5000地形图的比例尺精度是( D )。
A 5 m B 0.1 mm C 5 cm D 50 cm3. 以下不属于基本测量工作范畴的一项是( C )。
A 高差测量B 距离测量C 导线测量D 角度测量4. 已知某直线的坐标方位角为220°,则其象限角为(D )。
A 220°B 40°C 南西50°D 南西40°5. 由一条线段的边长、方位角和一点坐标计算另一点坐标的计算称为(A )。
A 坐标正算 B 坐标反算 C 导线计算 D 水准计算6. 闭合导线在X 轴上的坐标增量闭合差( A )。
A 为一不等于0的常数B 与导线形状有关C 总为0D 由路线中两点确定7. 在地形图中,表示测量控制点的符号属于(D )。
A 比例符号B 半依比例符号C 地貌符号D 非比例符号8. 在未知点上设站对三个已知点进行测角交会的方法称为(A )。
A 后方交会 B 前方交会 C 侧方交会 D 无法确定9. 两井定向中不需要进行的一项工作是(C )。
A 投点B 地面连接C 测量井筒中钢丝长度D 井下连接10. 绝对高程是地面点到( C )的铅垂距离。
A 坐标原点B 任意水准面C 大地水准面D 赤道面11.下列关于等高线的叙述是错误的是:(A ) A . 高程相等的点在同一等高线上B . 等高线必定是闭合曲线,即使本幅图没闭合,则在相邻的图幅闭合C . 等高线不能分叉、相交或合并一、单项选择题(每小题1 分,共20 分)在下列每小题的四个备选答案中选出一个正确的答案,并将其字母标号填入题干的括号内。
单位工程分部工程子分部工程分项工程检验批划分(子单位工程)道路路基土方路基、石方路基、路基处理、路肩每侧流水施工段做一个检验批为宜石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥每侧流水施工段做一个道路基层稳定土类基层、级配砂砾(碎石)基层、级配碎石(碎砾检验批为宜石)基层、沥青碎石基层、沥青贯入式基层透层、粘层、封层、热沥青混合料面每侧流水施工段做一个拌沥青混合料面层、冷拌沥层检验批为宜青混合料面层沥青贯入式与沥青表面处治道路面层面层沥青贯入式面层、沥青表面处治面层每侧流水施工段做一个检验批为宜道路工程水泥混凝土面水泥混凝土面层(模板、每侧流水施工段做一个层钢筋、混凝土)检验批为宜料石面层、预制混凝土每侧流水施工段做一个铺砌式面层砌块面层检验批为宜料石面层、预制混凝土每个广场或自然划分的广场与停车场砌块面层、沥青混合料面层、水泥混凝土面层区段料石人行道铺砌面层人行道(含盲道砖)、混凝土预制块人行道铺砌面层(含盲道每侧路段300~500米做一个检验批为宜砖)、沥青混合料铺筑面层地基、垫层、防水、基现浇钢筋混凝础(模板、钢筋、混凝土)、土人行地道结墙体与顶板(模板、钢筋、构混凝土)每座通道或分段人行地道结构预制安装钢筋墙板与顶部构件预制、地基、垫层、防水、基础(模混凝土人行地每座通道或分段板、钢筋、混凝土)、墙板道结构安装、顶板安装顶部构件预制、地基、砌筑墙体、钢人行地道防水、基础(模板、钢筋、道路工程筋混凝土顶板每座通道或分段结构混凝土)、墙体砌筑、顶部人行地道结构构件与顶板安装、顶部现浇(模板、钢筋、混凝土)现浇钢筋混凝地基、基础、墙(模板、土钢筋、混凝土)、滤层及泄每道墙体或分段水孔、回填土、帽石、栏杆挡土墙挡土墙板预制、地基、装配式钢筋混基础、墙(模板、钢筋、混凝土凝土)、墙板安装(含焊接)每道墙体或分段滤层及泄水孔、回填土、帽挡土墙挡土墙石、栏杆地基、基础(砌筑、混砌筑挡土墙凝土)、墙体砌筑、滤层及每道墙体或分段泄水孔、回填土、帽石地基、基础(模板、钢加筋土挡土墙筋、混凝土)、加筋挡土墙砌块与筋带安装、滤层及泄每道墙体或分段水孔、回填土、帽石、栏杆路缘石、雨水支管与雨水口、排(截)水沟、倒虹每侧路段300~500米附属构筑物管及涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、或每座结构做一个检验批为宜声屏障(砌体、金属)、防眩板沟槽土方(沟槽开挖、土方工程沟槽支撑、沟槽回填);基坑土方(基坑开挖、基坑支应与下列检验批对应护、基坑回填)可选择下列方式划分:金属类管、混管道基础、管道接口连1、按流水施工长预制管开槽施凝土类管、预接、管道铺设、管道防腐层度;2、排水管道按井段;工应力钢筒混凝(管道内防腐层、钢管外防给水管道按一定长度连土管、化学建主体结构腐层)、钢管阴极保护给排水管续施工段或自然划分段材管道工程(路段);4、其他便于过程质量控制方法管道基础、现浇钢筋混凝土管渠(钢筋、模每节管渠(廊)或每板、混现浇钢筋混凝凝土、变形缝)、装配式混管渠(廊)工土管渠、装配凝土管渠(预制构件安装、程式混凝土管个流水施工段管渠(廊)变形缝)、砌筑管渠(砖石渠、砌筑管渠砌筑、变形缝)、管道内防腐层、管廊内管道安装工作井工作井围护结构、工作井每座井管道接口连接、顶管管道顶管顶进:每100(钢筋混凝土管、钢管)、米;顶管管道防腐层(管道内防腐层、垂直顶升:每个顶升钢管外防腐层)、钢管阴极管保护、垂直顶升管片制作、掘进及管片盾构掘进:每100环;拼装、二次内衬(钢筋、混二次内衬:每施工作业断盾构凝土)、管道防腐层、垂直面;垂直顶升:每个顶升顶升管不开槽施工主体结构暗挖:每施工作业土层开挖、初期衬砌、防断面;浅埋暗挖水层、二次内衬、管道防腐垂直顶升:每个顶层、垂直顶升升管管道接口连接、定向钻管定向钻道、钢管防腐层(内防腐层、每100米给排水管外防腐层)、钢管阴极保护道工程管道接口连接、夯管管夯管道、钢管防腐层(内防腐层、每100米外防腐层)、钢管阴极保护每100米(分段拼基槽浚挖及管基处理、管组对拼装沉管道接口连接、管道防腐层、装按每段,且不大于100管道沉放、稳管及回填米)基槽浚挖及管基处理、沉管工程预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉预制钢筋混凝土沉管每节预制钢筋混凝土放、稳管及回填管道接口连接、管道防腐每跨或每100米;分桥管工程层(内防腐层、外防腐层)、段拼装按每跨或每段,且桥管管道不大于100米附属构筑物工程井室(现浇混凝土结构、砖砌结构、预制拼装结构)、雨水口及支连管、支墩同一结构类型的附属构筑物不大于10个基坑开挖、地基、混凝土垫层、现浇混凝土(模板与扩大基础每个基坑支架、钢筋、混凝土)、砌桥梁工程地基与基础体、土方回填预制桩(模板、钢筋、混沉入桩每根桩凝土、预应力混凝土)、钢管桩、沉桩机械成孔、人工挖孔、钢灌注桩筋笼制作与安装、混凝土灌每根桩注沉井制作(模板与支架、沉井钢筋、混凝土、钢壳)、浮每节、座运、下沉就位、清基与填充成槽、钢筋骨架、水下混地下连续墙每个施工段凝土地基与基础模板与支架、钢筋、混凝承台每个承台土砌体墩台石砌体、砌块砌体现浇混凝土墩模板、钢筋、混凝土、预每个砌筑段、台应力混凝土浇筑段、墩台预制混凝土柱(模板、钢施工段或每个墩台、预制混凝土柱筋、混凝土、预应力混凝土)、每个安装段( 件)安装台背填土填土模板与支架、钢筋、混凝盖梁每个盖梁土、预应力混凝土垫石混凝土、支座安装、支座每个支座桥梁工程挡块混凝土现浇混凝土索塔(模板与索塔支架、钢筋、混凝土、预应每个浇筑段、每根钢构件力混凝土)、钢构件安装锚固体系制作、锚固体系锚锭安装、锚锭混凝土(模板与支架、钢筋、混凝土)、锚每个制作件、安装件、基础索张拉与压浆支架上浇筑混模板与支架、钢筋、混凝每孔、联、施工段凝土梁(板)土、预应力混凝土预制梁(板)(模板与支装配式钢筋混架、钢筋、混凝土、预应力每片梁凝土梁(板)混凝土)、安装梁(板)桥跨承重结构0# 段(模板与支架、钢筋、悬臂浇筑预应力混凝土梁混凝土、预应力混凝土)、悬浇段(挂蓝、模板、钢筋、每个浇筑段混凝土、预应力混凝土)0# 段(模板与支架、钢筋、混凝土、预应力混凝土)、悬臂拼装预应梁段预制(模板与支架、钢每个拼装段力混凝土梁筋、混凝土)、拼装梁段、施加预应力台座系统、导梁、梁段预制(模板与支架、钢顶推施工混凝每节段土梁筋、混凝土、预应力混凝土)、顶推梁段、施加预应力钢梁钢梁加工、现场安装每个制作段、孔、联钢梁安装、预应力钢筋混凝土梁预制( 模板与支架、钢筋、混凝土、预应结合梁每段、孔力混凝土) 、预制梁安装、混凝土结构浇筑( 模板与支架、钢筋、混凝土、预应力混凝土)砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝桥跨承重结构土拱圈、装配式混凝土拱部每个砌筑段、安装段、拱部与拱上结结构、钢管混凝土拱构浇筑段、施工段( 拱肋安装、混凝土压注) 、桥梁工程吊杆、系杆拱、转体施工、拱上结构0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架上浇筑每个浇筑段、制作段、斜拉桥的主梁混凝土主梁、悬臂拼装混凝与拉索土主梁、悬拼钢箱梁、支架安装段、施工段上安装钢箱梁、结合梁、拉索安装悬索桥的加劲索鞍安装、主缆架设、主每个制作段、安装段、梁与缆防护、索夹和吊施工段缆索索安装、加劲梁段拼装工作坑、滑板、箱涵预制( 模板与支架、钢筋、顶进箱涵每坑、每制作节、顶进节混凝土) 、箱涵顶进排水设施、防水层、桥面桥面系铺装层( 沥青混合料每个施工段、每孔铺装、混凝土铺装一模板、钢筋、混凝土) 、伸缩装置、地袱和缘石与挂板、防护设施、人行道隔声与防眩装置、梯道( 砌体;混凝土—模板与支每砌筑段、浇筑段、安架、钢筋、混凝土;钢结构) 、附属结构桥头搭板( 模板、钢筋、混凝装段、每座构筑物土) 、防冲刷结构、照明、挡土墙等装饰与装修水泥砂浆抹面、饰面板、饰面砖和涂装每跨、侧、饰面引道应符合《城镇道路工程施工与质量验收规范》CJJ1-2008 的有关规定冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工、钢筋混凝深基坑支护土冠梁(钢筋、模板、混凝每根或每个施工段土浇筑)、钢柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板及支架、钢筋、混凝土浇筑)按分层开挖深度不大于 1 土方开挖土方开挖、边坡处理深基坑支护米为宜及土方工程边坡土钉墙(边坡喷射混凝土、绑扎钢筋网、安装土基坑开挖边坡防护钉墙锚固钢筋、边坡再次喷每层施工段隧道工程射混凝土)、锚杆施工(钻孔、安装锚杆、高压注浆)降水井钻孔、无缝钢管开孔加工、无缝钢管外包铁丝网和塑料网、无缝钢管安装、井点降水每个施工段钢管外周边降水井内填碎石砾料、安装潜水泵、连接排水管道、安装降水控制系统隧道主体结构底板垫层混凝土、底板现浇混凝土结构(钢筋、模板、地下人行通道隧道主体结构混凝土浇筑)、侧墙现浇混结构每个部位的每个施工段工程凝土结构(钢筋、模板及支水泵房主体结撑、混凝土浇筑)、楼板现构浇混凝土结构(钢筋、模板及支架、混凝土浇筑)顶板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)、底板压重混凝土、中央防撞墙、混凝土护墙等施工段橡胶止水带、水泥砂浆找平层、底板防水层、防水工程底板防水保护层、外墙壁防每个部位的每个施工段水层、外墙壁防水保护层、顶板上部防水层隧道回填闭口段隧道两侧回填、顶板上路基回填每侧流水施工段做一个检验批为宜检修道、排水沟、排水管、附属结构搭板楼梯、雨棚、护栏、各每个部位的每个施工段种预埋管件、通风设施等道路及附属工应符合《城镇道路工程施工与质量验收规范》CJJ 程1-2008 的有关规定装饰与装修饰面板、饰面砖、涂装、不锈钢件、玻璃等按部位和做法划分预制钢筋混凝土管片制作(预埋件、模具、钢筋、管片制作及拼混凝土)、预制钢筋混凝土装管片拼装与安装、钢管片制管片工程每个施工段作、钢管片拼装与安装管片防水管片自防水、防水密封条安装每个施工段盾构掘进盾构工作井盾构始发工作井、盾构接收工作井、中间井每个井隧道工程盾构基座设置、临时钢管盾构施工片组装、反力架安装、盾构盾构掘进施工组装调试、盾构掘进施工、每个施工段盾构拆卸、吊运管片、出渣土壁后注浆注浆调制、注浆作业每个施工段隧道防水接缝防水、特殊部位防水每个施工段电杆基坑开挖、电杆埋照明工程架空线路设、电杆的横担安装、绝缘每个施工段子与拉线安装、导线架设电线电缆敷设(直埋聚氯低压电线电缆线路乙烯护套铠装电缆、过路镀锌套管埋设及穿线、塑料套每个施工段管埋设及穿线)基础型钢安装、配电柜配电装置与控制(箱、盘)安装、配电柜(箱、盘)电器安装、二次回路结每个施工段线、路灯控制系统接零和接地保护、接地装安全保护每个施工段置路灯基础挖土、路灯基础锚固螺栓制作、路灯基础锚路灯基础每个施工段固螺栓安装、路灯基础模板、路灯基础混凝土浇筑路灯安装中杆灯和高杆灯制作,中杆灯和高杆灯安装;单挑路灯安装灯、双挑灯和庭院灯制作,每个施工段单挑灯、双挑灯和庭院灯安装喷淋及滴灌系沟槽开挖、喷淋及滴灌系统统安装、沟槽回填按中央分隔带花槽、路边绿化工程种植土铺设及整型回填种植土、外观整型花基、外侧绿化带等每个施工植穴挖掘、植树填土、树段划分为宜植树及种花草体临时加固、栽花种草、修剪、浇水、维护沟槽开挖、地基处理、混凝土垫层、管沟砌筑、安装电缆沟支架、管沟墙体顶部砌筑电力管沟压梁(钢筋、模板、混凝土浇筑)、管沟内抹灰、管沟每个施工段上盖预制混凝土板、管沟两侧回填土、管沟检查井、管电力管沟沟工作井工程沟槽开挖、地基处理、混凝土垫层、砌筑支承敦、填筑石屑垫层浇水沉实、安放过路玻璃钢管每个施工段玻璃钢管与电力管沟连接、电力排管再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层机械引管钻机施工、制作过河管道、过河引管、同两过河引管电力排管侧电力管沟连接标线各种标线每个施工段分左右幅标志各种标志每个施工段分左右幅交通控制系统交通控制系统每个施工段交通信号装置交通信号装置每个施工段交通工程电线和电缆护管敷设、电交通管线每个施工段线电缆穿线交通控制箱配交通控制箱配电系统、接零每个施工段电系统和接地保护、接地装置车障柱、盲人过街声控设其他设施每个施工段施参照:《城镇道路工程施工与质量验收规范》CJJ 1-2008;《给水排水管道工程施工及验收规范》GB 50268-2008;《城市桥梁工程施工与质量验收规范》CJJ 2-2008;《城市道路照明工程施工及验收规程》CJJ89-2001;《城市绿化工程施工及验收规范》CJJ/T82-99;《道路交通标志和标线》GB 5768-1999。
(完整版)道路交通工程单位、分部、分项工程划分1. 引言道路交通工程是城市基础设施建设中的重要组成部分,它的规划、设计、施工和维护需要按照一定的划分和管理方式进行。
本文档将对道路交通工程的划分进行详细说明,包括单位、分部和分项工程的定义和分类。
2. 单位划分在道路交通工程中,单位是一个重要的划分层次,它通常指的是一个具有独立组织和管理职能的机构或部门。
一般来说,道路交通工程可以划分为以下几个单位:- 道路局:负责全市道路交通工程的规划、建设、管理和维护。
道路局:负责全市道路交通工程的规划、建设、管理和维护。
- 设计院:负责道路交通工程的规划和设计。
设计院:负责道路交通工程的规划和设计。
- 施工单位:负责道路交通工程的施工和实施。
施工单位:负责道路交通工程的施工和实施。
- 监理单位:负责对道路交通工程的施工过程进行监督和管理。
监理单位:负责对道路交通工程的施工过程进行监督和管理。
3. 分部划分在道路交通工程中,分部是对单位中的具体事务进行划分的方式。
它通常是根据工作的性质、流程和职能从整体上进行划分,以便更好地组织和管理工程进展。
以下是道路交通工程中常见的分部:- 规划分部:负责道路交通工程的规划和布局。
规划分部:负责道路交通工程的规划和布局。
- 设计分部:负责道路交通工程的详细设计工作。
设计分部:负责道路交通工程的详细设计工作。
- 土建分部:负责道路交通工程的土方工程和结构工程。
土建分部:负责道路交通工程的土方工程和结构工程。
- 电气分部:负责道路交通工程中的电气设备安装和调试。
电气分部:负责道路交通工程中的电气设备安装和调试。
- 交通信号分部:负责道路交通工程中的交通信号系统的设计和安装。
交通信号分部:负责道路交通工程中的交通信号系统的设计和安装。
- 绿化分部:负责道路交通工程中的绿化和景观设计。
绿化分部:负责道路交通工程中的绿化和景观设计。
4. 分项工程划分分项工程是对道路交通工程中的具体任务和工作进行细分的方式。

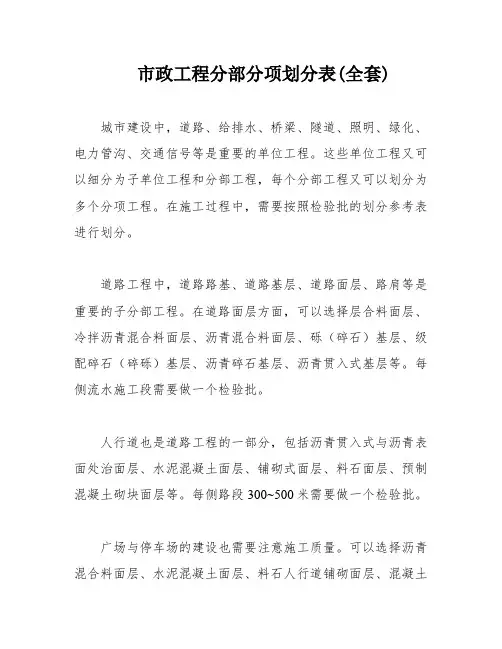

市政工程分部分项划分表(全套)城市建设中,道路、给排水、桥梁、隧道、照明、绿化、电力管沟、交通信号等是重要的单位工程。
这些单位工程又可以细分为子单位工程和分部工程,每个分部工程又可以划分为多个分项工程。
在施工过程中,需要按照检验批的划分参考表进行划分。
道路工程中,道路路基、道路基层、道路面层、路肩等是重要的子分部工程。
在道路面层方面,可以选择层合料面层、冷拌沥青混合料面层、沥青混合料面层、砾(碎石)基层、级配碎石(碎砾)基层、沥青碎石基层、沥青贯入式基层等。
每侧流水施工段需要做一个检验批。
人行道也是道路工程的一部分,包括沥青贯入式与沥青表面处治面层、水泥混凝土面层、铺砌式面层、料石面层、预制混凝土砌块面层等。
每侧路段300~500米需要做一个检验批。
广场与停车场的建设也需要注意施工质量。
可以选择沥青混合料面层、水泥混凝土面层、料石人行道铺砌面层、混凝土预制块人行道铺砌面层等。
每个广场或自然划分的区段需要做一个检验批。
挡土墙是城市建设中常见的工程,包括挡土墙装配式钢筋混凝土、砌筑挡土墙、挡土墙板预制等。
每道墙体或分段需要做一个检验批。
同时,需要注意滤层及泄水孔、回填土、帽石、栏杆等的施工质量。
每座通道或分段需要做一个检验批。
1.加筋土挡土墙的施工包括砌块与筋带的安装、滤层及泄水孔、回填土、帽石、栏杆、路缘石、雨水支管与雨水口、排水沟、倒虹管及涵洞、护坡和附属构筑物。
每侧路段的长度应控制在300~500米或每座构筑物。
2.土方工程包括沟槽土方、基坑土方。
沟槽土方的施工包括沟槽开挖、沟槽支撑和沟槽回填。
基坑土方的施工包括基坑开挖、基坑支护和基坑回填。
每个施工段应与下列检验批对应。
3.主体结构工程包括金属类管、混凝土类管、预制管和开槽施工主体结构。
给排水管道的施工包括化学建材管、混凝土管、筋混凝土管和钢管。
管道防腐层包括管道内防腐层、管道基础、管道接口连接、管道顶管和钢管阴极保护。
工作井的施工包括围护结构和每座井的工程。
道路工程分部分项工程划分表1. 引言道路工程是城市建设的重要组成部分,对于交通运输和居民出行至关重要。
在道路工程建设中,为了确保施工过程的顺利进行和工作任务的明确,需要对道路工程进行分部分项工程划分。
本文将介绍道路工程分部分项工程划分表的编制原则、分类和示例。
2. 编制原则在编制道路工程分部分项工程划分表时,需要遵循以下原则:1.完整性:划分表需要包含道路工程的所有分部分项工程,确保没有遗漏;2.一致性:划分表的名称和编码应与相关规范和标准一致,避免混淆和歧义;3.可操作性:划分表应具备实际操作的可行性,能够指导工程师进行实际工作;4.层次性:划分表应按照层次结构编制,将道路工程划分为不同的层次,便于管理和组织;5.可扩展性:划分表应具备扩展性,能够适应不同规模和复杂度的道路工程。
3. 分类道路工程分部分项工程划分表的分类根据道路工程的不同要素和施工内容进行划分,通常可以包括以下几个方面:3.1 土方工程• 3.1.1 土方开挖:包括道路工程中的土方开挖和挖方计算等内容;• 3.1.2 土方回填:包括道路工程中的土方回填和回填压实等内容;• 3.1.3 土石方工程:包括道路工程中的土石方开挖、回填和边坡处理等内容。
3.2 路基工程• 3.2.1 路基处理:包括道路工程中的路基填筑、夯实和基层处理等内容;• 3.2.2 路基排水:包括道路工程中的路基排水、排水管道安装和排水沟开挖等内容;• 3.2.3 路基防护:包括道路工程中的路基防护措施和防护设施安装等内容。
3.3 路面工程• 3.3.1 路面铺设:包括道路工程中的路面铺设材料和施工方法等内容;• 3.3.2 路面翻修:包括道路工程中的路面翻修和补漏等内容;• 3.3.3 路面标线:包括道路工程中的路面标线和交通标志等内容。
3.4 其他工程• 3.4.1 照明工程:包括道路工程中的路灯安装和照明设施建设等内容;• 3.4.2 排水工程:包括道路工程中的雨水排水和污水处理等内容;• 3.4.3 绿化工程:包括道路工程中的绿化带建设和植物选择等内容。
桥梁和城市道路分部分项检验批划分什么是分部分项检验批划分?分部分项检验批划分是一种按照工程项目中的分部分项进行检验的方法。
在工程项目中,分部分项是指对整体工程进行拆分,将其划分为若干个部分,每个部分可以单独进行施工或检验。
分部分项检验批划分就是针对每个分部分项,将其进行有效的检验和审核,以确保整个工程项目的质量和安全。
桥梁和城市道路的分部分项检验批划分桥梁和城市道路是工程项目中的重要部分,其建设需要严格的质量控制和安全保障。
对于这些工程项目,分部分项检验批划分是必不可少的。
桥梁工程中的分部分项检验批划分桥梁工程中,分部分项检验批划分主要包括:•桥基工程:包括桥墩、桥台等基础部分,需要对其进行检测,以确保其承载能力和稳定性。
•桥面工程:包括桥面铺装和防水处理等部分,需要进行水泥砂浆的配合比检测、铺装层的厚度和均匀度检测,并对其进行防水测试。
•桥梁结构:包括上部结构和下部结构的各个部分,需要对其进行承载能力、稳定性、抗震性等方面的检测和评估。
城市道路工程中的分部分项检验批划分城市道路工程中,分部分项检验批划分主要包括:•道路基础工程:包括道路沉降测量、压实度检测等,确保其坚固耐用。
•路面铺装工程:包括路面材料的选择和铺装质量的检测,确保路面的平整度和耐久性。
•交通设施:包括交通标志、交通信号灯、路灯等设施的安装,确保交通安全和便利。
分部分项检验批划分的重要性分部分项检验批划分是工程建设中保证质量、安全、效益的重要手段。
它可以有效地确保工程项目的合规性和稳定性,避免出现质量问题、安全事故和资金浪费等问题。
此外,分部分项检验批划分也可以在施工和验收过程中提高工程项目的管理效率和协调性,促进各参与方的合作和沟通,进一步保障了工程项目的顺利完成。
分部分项检验批划分是保证工程项目质量和安全重要的手段,特别对于桥梁和城市道路等大型工程项目来说更是不可或缺的。
在工程项目中,我们必须重视分部分项检验批划分的作用,认真执行,并不断优化和完善。
城镇市政道路、给排水、桥梁、隧道、照明、绿化、电力管沟、交通信号等单位工程、分部工程、分项工程、检验批的划分参考表单位工程(子单位工程)分部工程子分部工程分项工程检验批划分道路工程道路路基土方路基、石方路基、路基处理、路肩每侧流水施工段做一个检验批为宜道路基层石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥稳定土类基层、级配砂砾(碎石)基层、级配碎石(碎砾石)基层、沥青碎石基层、沥青贯入式基层每侧流水施工段做一个检验批为宜道路面层沥青混合料面层透层、粘层、封层、热拌沥青混合料面层、冷拌沥青混合料面层每侧流水施工段做一个检验批为宜沥青贯入式与沥青表面处治面层沥青贯入式面层、沥青表面处治面层每侧流水施工段做一个检验批为宜水泥混凝土面层水泥混凝土面层(模板、钢筋、混凝土)每侧流水施工段做一个检验批为宜铺砌式面层料石面层、预制混凝土砌块面层每侧流水施工段做一个检验批为宜广场与停车场料石面层、预制混凝土砌块面层、沥青混合料面层、水泥混凝土面层每个广场或自然划分的区段人行道料石人行道铺砌面层(含盲道砖)、混凝土预制块人行道铺砌面层(含盲道砖)、沥青混合料铺筑面层每侧路段300~500米做一个检验批为宜人行地道结构现浇钢筋混凝土人行地道结构地基、垫层、防水、基础(模板、钢筋、混凝土)、墙体与顶板(模板、钢筋、混凝土)每座通道或分段预制安装钢筋混凝土人行地道结构墙板与顶部构件预制、地基、垫层、防水、基础(模板、钢筋、混凝土)、墙板安装、顶板安装每座通道或分段道路工程人行地道结构砌筑墙体、钢筋混凝土顶板人行地道结构顶部构件预制、地基、防水、基础(模板、钢筋、混凝土)、墙体砌筑、顶部构件与顶板安装、顶部现浇(模板、钢筋、混凝土)每座通道或分段挡土墙现浇钢筋混凝土挡土墙地基、基础、墙(模板、钢筋、混凝土)、滤层及泄水孔、回填土、帽石、栏杆每道墙体或分段装配式钢筋混凝土挡土墙挡土墙板预制、地基、基础、墙(模板、钢筋、混凝土)、墙板安装(含焊接)滤层及泄水孔、回填土、帽石、栏杆每道墙体或分段砌筑挡土墙地基、基础(砌筑、混凝土)、墙体砌筑、滤层及泄水孔、回填土、帽石每道墙体或分段加筋土挡土墙地基、基础(模板、钢筋、混凝土)、加筋挡土墙砌块与筋带安装、滤层及泄水孔、回填土、帽石、栏杆每道墙体或分段附属构筑物路缘石、雨水支管与雨水口、排(截)水沟、倒虹管及涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、声屏障(砌体、金属)、防眩板每侧路段300~500米或每座结构做一个检验批为宜给排水管道工程土方工程沟槽土方(沟槽开挖、沟槽支撑、沟槽回填);基坑土方(基坑开挖、基坑支护、基坑回填)应与下列检验批对应预制管开槽施工主体结构金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护可选择下列方式划分:1、按流水施工长度;2、排水管道按井段;给水管道按一定长度连续施工段或自然划分段(路段);4、其他便于过程质量控制方法管渠(廊)工程现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装每节管渠(廊)或每个流水施工段管渠(廊)给排水管道工程不开槽施工主体结构工作井工作井围护结构、工作井每座井顶管管道接口连接、顶管管道(钢筋混凝土管、钢管)、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护、垂直顶升顶管顶进:每100米;垂直顶升:每个顶升管盾构管片制作、掘进及管片拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升盾构掘进:每100环;二次内衬:每施工作业断面;垂直顶升:每个顶升管浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升暗挖:每施工作业断面;垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100米夯管管道接口连接、夯管管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100米沉管工程组对拼装沉管基槽浚挖及管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填每100米(分段拼装按每段,且不大于100米)预制钢筋混凝土沉管基槽浚挖及管基处理、预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及回填每节预制钢筋混凝土管桥管工程管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道每跨或每100米;分段拼装按每跨或每段,且不大于100米附属构筑物工程井室(现浇混凝土结构、砖砌结构、预制拼装结构)、雨水口及支连管、支墩同一结构类型的附属构筑物不大于10个桥梁工程地基与基础扩大基础基坑开挖、地基、混凝土垫层、现浇混凝土(模板与支架、钢筋、混凝土)、砌体、土方回填每个基坑沉入桩预制桩(模板、钢筋、混凝土、预应力混凝土)、钢管桩、沉桩每根桩灌注桩机械成孔、人工挖孔、钢筋笼制作与安装、混凝土灌注每根桩沉井沉井制作(模板与支架、钢筋、混凝土、钢壳)、浮运、下沉就位、清基与填充每节、座桥梁工程地基与基础地下连续墙成槽、钢筋骨架、水下混凝土每个施工段承台模板与支架、钢筋、混凝土每个承台墩台砌体墩台石砌体、砌块砌体每个砌筑段、浇筑段、施工段或每个墩台、每个安装段(件)现浇混凝土墩台模板、钢筋、混凝土、预应力混凝土预制混凝土柱预制混凝土柱(模板、钢筋、混凝土、预应力混凝土)、安装台背填土填土盖梁模板与支架、钢筋、混凝土、预应力混凝土每个盖梁支座垫石混凝土、支座安装、挡块混凝土每个支座索塔现浇混凝土索塔(模板与支架、钢筋、混凝土、预应力混凝土)、钢构件安装每个浇筑段、每根钢构件锚锭锚固体系制作、锚固体系安装、锚锭混凝土(模板与支架、钢筋、混凝土)、锚索张拉与压浆每个制作件、安装件、基础桥跨承重结构支架上浇筑混凝土梁(板)模板与支架、钢筋、混凝土、预应力混凝土每孔、联、施工段装配式钢筋混凝土梁(板)预制梁(板)(模板与支架、钢筋、混凝土、预应力混凝土)、安装梁(板)每片梁悬臂浇筑预应力混凝土梁0#段(模板与支架、钢筋、混凝土、预应力混凝土)、悬浇段(挂蓝、模板、钢筋、混凝土、预应力混凝土)每个浇筑段悬臂拼装预应力混凝土梁0#段(模板与支架、钢筋、混凝土、预应力混凝土)、梁段预制(模板与支架、钢筋、混凝土)、拼装梁段、施加预应力每个拼装段桥梁工程桥跨承重结构顶推施工混凝土梁台座系统、导梁、梁段预制(模板与支架、钢筋、混凝土、预应力混凝土)、顶推梁段、施加预应力每节段钢梁钢梁加工、现场安装每个制作段、孔、联结合梁钢梁安装、预应力钢筋混凝土梁预制(模板与支架、钢筋、混凝土、预应力混凝土)、预制梁安装、混凝土结构浇筑(模板与支架、钢筋、混凝土、预应力混凝土)每段、孔拱部与拱上结构砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝土拱圈、装配式混凝土拱部结构、钢管混凝土拱(拱肋安装、混凝土压注)、吊杆、系杆拱、转体施工、拱上结构每个砌筑段、安装段、浇筑段、施工段斜拉桥的主梁与拉索0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架上浇筑混凝土主梁、悬臂拼装混凝土主梁、悬拼钢箱梁、支架上安装钢箱梁、结合梁、拉索安装每个浇筑段、制作段、安装段、施工段悬索桥的加劲梁与缆索索鞍安装、主缆架设、主缆防护、索夹和吊索安装、加劲梁段拼装每个制作段、安装段、施工段顶进箱涵工作坑、滑板、箱涵预制(模板与支架、钢筋、混凝土)、箱涵顶进每坑、每制作节、顶进节桥面系排水设施、防水层、桥面铺装层(沥青混合料铺装、混凝土铺装一模板、钢筋、混凝土)、伸缩装置、地袱和缘石与挂板、防护设施、人行道每个施工段、每孔附属结构隔声与防眩装置、梯道(砌体;混凝土—模板与支架、钢筋、混凝土;钢结构)、桥头搭板(模板、钢筋、混凝土)、防冲刷结构、照明、挡土墙等每砌筑段、浇筑段、安装段、每座构筑物装饰与装修水泥砂浆抹面、饰面板、饰面砖和涂装每跨、侧、饰面引道应符合《城镇道路工程施工与质量验收规范》CJJ1-2008的有关规定基坑开挖隧道工程深基坑支护及土方工程深基坑支护冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工、钢筋混凝土冠梁(钢筋、模板、混凝土浇筑)、钢柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板及支架、钢筋、混凝土浇筑)每根或每个施工段土方开挖土方开挖、边坡处理按分层开挖深度不大于1米为宜边坡防护边坡土钉墙(边坡喷射混凝土、绑扎钢筋网、安装土钉墙锚固钢筋、边坡再次喷射混凝土)、锚杆施工(钻孔、安装锚杆、高压注浆)每层施工段井点降水降水井钻孔、无缝钢管开孔加工、无缝钢管外包铁丝网和塑料网、无缝钢管安装、钢管外周边降水井内填碎石砾料、安装潜水泵、连接排水管道、安装降水控制系统每个施工段隧道主体结构工程隧道主体结构地下人行通道结构水泵房主体结构底板垫层混凝土、底板现浇混凝土结构(钢筋、模板、混凝土浇筑)、侧墙现浇混凝土结构(钢筋、模板及支撑、混凝土浇筑)、楼板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)顶板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)、底板压重混凝土、中央防撞墙、混凝土护墙等每个部位的每个施工段防水工程施工段橡胶止水带、水泥砂浆找平层、底板防水层、底板防水保护层、外墙壁防水层、外墙壁防水保护层、顶板上部防水层每个部位的每个施工段隧道回填闭口段隧道两侧回填、顶板上路基回填每侧流水施工段做一个检验批为宜附属结构检修道、排水沟、排水管、搭板楼梯、雨棚、护栏、各种预埋管件、通风设施等每个部位的每个施工段道路及附属工程应符合《城镇道路工程施工与质量验收规范》CJJ1-2008的有关规定装饰与装修饰面板、饰面砖、涂装、不锈钢件、玻璃等按部位和做法划分盾构掘进隧道工程管片工程管片制作及拼装预制钢筋混凝土管片制作(预埋件、模具、钢筋、混凝土)、预制钢筋混凝土管片拼装与安装、钢管片制作、钢管片拼装与安装每个施工段管片防水管片自防水、防水密封条安装每个施工段盾构施工盾构工作井盾构始发工作井、盾构接收工作井、中间井每个井盾构掘进施工盾构基座设置、临时钢管片组装、反力架安装、盾构组装调试、盾构掘进施工、盾构拆卸、吊运管片、出渣土每个施工段壁后注浆注浆调制、注浆作业每个施工段隧道防水接缝防水、特殊部位防水每个施工段照明工程架空线路电杆基坑开挖、电杆埋设、电杆的横担安装、绝缘子与拉线安装、导线架设每个施工段低压电线电缆线路电线电缆敷设(直埋聚氯乙烯护套铠装电缆、过路镀锌套管埋设及穿线、塑料套管埋设及穿线)每个施工段配电装置与控制基础型钢安装、配电柜(箱、盘)安装、配电柜(箱、盘)电器安装、二次回路结线、路灯控制系统每个施工段安全保护接零和接地保护、接地装置每个施工段路灯安装路灯基础路灯基础挖土、路灯基础锚固螺栓制作、路灯基础锚固螺栓安装、路灯基础模板、路灯基础混凝土浇筑每个施工段路灯安装中杆灯和高杆灯制作,中杆灯和高杆灯安装;单挑灯、双挑灯和庭院灯制作,单挑灯、双挑灯和庭院灯安装每个施工段绿化工程喷淋及滴灌系统沟槽开挖、喷淋及滴灌系统安装、沟槽回填按中央分隔带花槽、路边花基、外侧绿化带等每个施工段划分为宜种植土铺设及整型回填种植土、外观整型植树及种花草植穴挖掘、植树填土、树体临时加固、栽花种草、修剪、浇水、维护电力管沟工程砌筑电力管沟沟槽开挖、地基处理、混凝土垫层、管沟砌筑、安装电缆沟支架、管沟墙体顶部压梁(钢筋、模板、混凝土浇筑)、管沟内抹灰、管沟上盖预制混凝土板、管沟两侧回填土、管沟检查井、管沟工作井每个施工段过路玻璃钢管电力排管沟槽开挖、地基处理、混凝土垫层、砌筑支承敦、填筑石屑垫层浇水沉实、安放玻璃钢管与电力管沟连接、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层每个施工段过河引管电力排管机械引管钻机施工、制作过河管道、过河引管、同两侧电力管沟连接每个施工段交通工程标线各种标线每个施工段分左右幅标志各种标志每个施工段分左右幅交通控制系统交通控制系统每个施工段交通信号装置交通信号装置每个施工段交通管线电线和电缆护管敷设、电线电缆穿线每个施工段交通控制箱配电系统交通控制箱配电系统、接零和接地保护、接地装置每个施工段其他设施车障柱、盲人过街声控设施每个施工段参照:《城镇道路工程施工与质量验收规范》CJJ1-2008;《给水排水管道工程施工及验收规范》GB50268-2008;《城市桥梁工程施工与质量验收规范》CJJ2-2008;《城市道路照明工程施工及验收规程》CJJ89-2001;《城市绿化工程施工及验收规范》CJJ/T82-99;《道路交通标志和标线》GB5768-1999。
道路分部分项工程划分表
摘要:
一、引言
二、道路分部分项工程的概念与作用
三、道路分部分项工程的划分表内容
四、划分表的应用与意义
五、结论
正文:
一、引言
随着我国城市化进程的不断推进,道路交通建设日益重要。
为了更好地进行道路工程的规划、设计、施工和管理,道路分部分项工程划分表成为了关键工具。
本文将对道路分部分项工程划分表进行详细解析。
二、道路分部分项工程的概念与作用
道路分部分项工程是指将道路工程按照功能、结构、施工方法等因素划分为若干个相对独立的工程项目。
这样做有助于明确各个项目的任务,便于组织施工,提高工程质量和效益。
三、道路分部分项工程的划分表内容
道路分部分项工程划分表主要包括以下内容:
1.道路等级及设计速度
2.道路横断面形式
3.道路平面线形
4.道路纵断面线形
5.路面结构类型
6.路基类型
7.道路交叉形式
8.道路附属设施
四、划分表的应用与意义
道路分部分项工程划分表在道路工程中具有重要作用,具体体现在:
1.为道路工程的规划、设计、施工和管理提供依据
2.便于工程量计算和投资估算
3.有助于明确工程质量和进度要求
4.有助于道路工程的优化与创新
五、结论
道路分部分项工程划分表是道路工程建设的重要工具,对于保证工程质量、提高施工效率具有关键作用。
