中冶(贵州)建设投资发展有限公司预制梁场标准化建设指南根据贵州省高速公路建设关于标准化工作的相关精神,借鉴全国其他省市高速公路标准化建设相关文件和经验,结合中冶(贵州)建设投资发展有限公司关于预制梁场标准化工作的要求,特制定本指南。
预制场标准化建设1、场地选址与设置1.1 预制场选址与布置要经过多方案比选,功能区规划合理,承包人应根据本合同段内桥梁的座数、规模和分布情况以及总工期的要求,结合桥址处的水文、地质、地形地貌、现场设备和桥梁架设方法等情况,尽早确定桥梁预制场的座数和位置。
并随同实施性施工组织设计一同报监理工程师批准并报项目执行办备案,批准后应严格按批准的规划布置方案建设。
1.2 预制场建设要与桥梁下部结构施工基本同步启动,避免出现“梁等墩”及“墩等梁”现象。
1.3 场址应选在水、电、路便利处,应尽量选在地势较高处,以利排水。
首先应根据现场实际情况做好场地的排水、平整压实及硬化工作,合理规划给排水、电力通讯线路敷设。
1.4 预制场一般不应设在主线上,除非用地困难且业主批准外。
拟设在桥台后路基上的桥梁预制场宜尽量选择在挖方路基地段,但应视土质情况预留一定的路基土方,待预制梁完成后再开挖到设计标高。
在梁场建设前,路堑边坡防护以及防排水设施等尽量提前施作完毕。
如果确因各种条件限制需将桥梁预制场设置在填方路堤或线外填方场地时,应对场地分层碾压密实,必要时需对场地表面进行土质改良,防止产生不均匀沉降变形而影响桥梁预制的质量。
1.5 在预制场入口处明显位置应设指路牌,场内相应位置应设置设预制场平面布置图、工艺流程图(预制、张拉、压浆等分区设置)、形象进度图、优质优价奖罚评定细则公示牌、工程概况牌、管理人员名单及监督电话牌、质量检验标识牌(预制、钢筋、张拉等分区设置)、安全生产牌、安全操作规程(龙门吊、张拉机具等)、消防保卫责任牌、文明施工牌、环境保护牌、进入施工现场告知牌、领导带班制度公示牌等。
场地内设置企业宣传标语、安全宣传标语等。
滁淮高速公路预制场标准化建设相关标准预制梁场的选址应结合梁板运输方便和场地建设快捷的原则,结合合同段预制梁板的尺寸、数量和架设方法等要求,且预制梁场一般不应设在主线上。
一、预制梁场1、预制梁场建设要严格按照《安徽省高速公路工地标准化建设指南》及项目办下发的《滁淮高速公路工地标准化建设指南》中相关要求执行。
具体预制梁场占地面积应根据工程规模和合同文件,一般路基合同段预制梁场占地面积不宜少于小于6000 m2;主要工程为桥梁合同段梁板预制场占地面积不宜小于8000 m2;各类型制梁台座不少于10个;预制梁板模板配备至少按各类型2.5套标准套数。
2、预制梁场分区:预制梁场设计应综合考虑施工生产情况,合理划分办公区、生活区、制梁区、存梁区及运输车辆停放区。
3、预制梁场建设应与桥梁下部结构施工同步进行,梁场建设规模和施工设备配备应根据预制梁数量和预制工期等来确定,具体要求见下表。
表1 预制梁场建设标准4、预制梁场内所有场地必须进行硬化处理,进场道路、重车行驶道路和其他地面的硬化标准要严格按照《安徽省高速公路工地标准化建设指南》及项目办下发的《滁淮高速公路工地标准化建设指南》中相关要求执行,确保达到场地不积水和道路不易损坏的程度。
(1)、场区道路硬化标准:20cm厚5%石灰土底基层+15cm厚水稳基层(水泥剂量不低于4%)+20cm厚C25水泥混凝土面层。
(2)、储料场硬化标准:20cm厚5%石灰土底基层+15cm厚水稳基层(水泥剂量不低于4%)+15cm厚C25水泥混凝土面层。
5、材料管理应符合下列规定:(1)外加剂、水泥、支座、波纹管、锚垫板、预应力锚具均应建库保管,严禁混合存放。
外加剂和袋装水泥存放于库房内的存放台上,离地不低于30cm。
支座、锚垫板和预应力锚具应按照不同规格型号分别存放于库房内的货架上,并作相应标识,按型号、类别登记入册。
(2)加工场内原材料及半成品、成品的堆放应符合下列规定:a、钢筋、钢绞线、型钢等钢材必须存放在仓库或防雨棚内,地面做硬化处理,并垫高不小于30cm,下部支点应以保证钢材不变形为原则;严禁与潮湿地面接触,不得与酸、盐、油类等物堆放一起。
滁淮高速公路预制场标准化建设相关标准预制梁场的选址应结合梁板运输方便和场地建设快捷的原则,结合合同段预制梁板的尺寸、数量和架设方法等要求,且预制梁场一般不应设在主线上。
一、预制梁场1、预制梁场建设要严格按照《省高速公路工地标准化建设指南》及项目办下发的《滁淮高速公路工地标准化建设指南》中相关要求执行。
具体预制梁场占地面积应根据工程规模和合同文件,一般路基合同段预制梁场占地面积不宜少于小于6000 m 2;主要工程为桥梁合同段梁板预制场占地面积不宜小于8000 m 2 ;各类型制梁台座不少于10个;预制梁板模板配备至少按各类型2.5套标准套数。
2、预制梁场分区:预制梁场设计应综合考虑施工生产情况,合理划分办公区、生活区、制梁区、存梁区及运输车辆停放区。
3、预制梁场建设应与桥梁下部结构施工同步进行,梁场建设规模和施工设备配备应根据预制梁数量和预制工期等来确定,具体要求见下表。
表1预制梁场建设标准4、预制梁场所有场地必须进行硬化处理,进场道路、重车行驶道路和其他地面的硬化标准要严格按照《省高速公路工地标准化建设指南》及项目办下发的《滁淮高速公路工地标准化建设指南》中相关要求执行,确保达到场地不积水和道路不易损坏的程度。
(1)、场区道路硬化标准:20cm厚5 %石灰土底基层+15cm 厚水稳基层(水泥剂量不低于4%)+20cm厚C25水泥混凝土面层。
(2、、储料场硬化标准:20cm厚5 %石灰土底基层+15cm厚水稳基层(水泥剂量不低于4%)+15cm厚C25水泥混凝土面层。
5、材料管理应符合下列规定:(1、外加剂、水泥、支座、波纹管、锚垫板、预应力锚具均应建库保管,严禁混合存放。
外加剂和袋装水泥存放于库房的存放台上,离地不低于30cm。
支座、锚垫板和预应力锚具应按照不同规格型号分别存放于库房的货架上,并作相应标识,按型号、类别登记入册。
(2、加工场原材料及半成品、成品的堆放应符合下列规定:a、钢筋、钢绞线、型钢等钢材必须存放在仓库或防雨棚,地面做硬化处理,并垫高不小于30cm,下部支点应以保证钢材不变形为原则;严禁与潮湿地面接触,不得与酸、盐、油类等物堆放一起。
预制梁场标准化建设预制梁场的标准化建设包括拌合站、预制场和钢筋加工场的标准化建设。
具体要求可参考《云南省高速公路施工标准化管理指南-工地建设》。
首先,拌和站的标准化建设要求如下:1.场地要分为梁板预制场、钢筋加工场和小型构件预制场,每个区域要进行分开或隔离。
场地外围要修筑隔离围墙,并设立材料堆放区、拌和区、作业区和模板、钢筋制作区等区域。
整个标段的桥梁梁板及其它预制构件,应在预制场统一预制。
2.拌和场地要有良好的排水和防水措施,不允许出现积水的情况。
3.堆料场地和场区道路要采用水泥砼或沥青砼进行硬化处理,杜绝产生弹簧、翻浆现象。
同时,要设专人对场区道路进行及时清扫,减少灰尘。
4.拌和场地内应设有安全防护措施,并配备消防设备。
其次,材料堆放区、梁板存放区、拌和区、模板及钢筋制作区和主要业区及场内道路等也要进行标准化建设。
1.不同料源、品种、规格的原材料必须分类堆放整齐,界限分明,分界墙要有足够高度和强度。
堆放场地应整平、硬化和围砌,未经监理工程师同意不得将原材料堆放于公路用地范围内。
已检验合格的原材料和待检原材料要分开堆放,不许随进随用。
为防止石料离析,堆放石料不宜过高且应分层退台存放。
2.钢材和水泥等应上苫下垫,防雨防潮。
钢筋存放、加工场地必须按规范要求进行硬化,场地周围有完善的排水系统,场地不应存水,钢筋存放台高度不低于50CM,分批次、型号存放,钢筋加工场、半成品存放场应搭设钢筋棚。
使用袋装水泥必须搭建符合规范要求的水泥库,不同标号的水泥分库存放。
3.原材料采用分类堆放的储存方式,并做好分类标识。
并及时补齐损坏或丢失的标志、标识牌。
4.原材料场地硬化要求:必须至少采用20厘米厚硬化做基层,上面铺设10厘米以上水稳碎石或水稳砂或浇筑足够厚度的混凝土。
最后,砂石材料的堆放也要按照规格分隔堆放,不允许混堆。
钢材、水泥等要存放在雨棚内,禁止露天堆放。
预制(拌和)场地内不同规格砂石材料要严格分档、隔离堆放,严禁混堆;砂石材料应堆放成梯形,做到“条直层平”,并设置细集料覆盖设施。
铁路梁预制场标准化建设要点浅析摘要:关于铁路梁预制场的建设是铁路轨道预制的基础工作之一,梁预制场的建设要遵循标准和规范的建设要求进行。
本文主要分析了铁路梁预制场如何标准化的建设问题,为铁路梁预制场提出了各种的建设保证措施。
关键词:铁路;梁预制场建设;标准化在不断发展的铁路建设进程,大型临时设施工程在工程建设中的重要性逐渐显现,其所涉及的问题越来越重要。
对于梁预制场的规划设计,传统的规划方法并不把预制梁场看作是一个系统工程,没有统一的,规划和评估关键参数和指标的可实施标准,如:预制场的规模、生产能力和占地面积都没有制定标准化的要求。
一系列与总体规划有关的问题表明,需要对铁路梁预制场地的进行标准化的设置。
一.预制场地整体规划阶段及原则(一)预制场地整体规划在铁路现场施工之前,可在现场施工的有利条件下,应按计划制定具体的建设时间表和生产计划工作时间,以及具体的生产时间表和计划,以便安排生产任务、梁的制造周期以及质量要求。
预制建筑的场地规划分为两个阶段,即总体和施工阶段,大致上清楚场地拟备地点、梁数、生产速度、关键参数、平面布置等。
特别是,有必要通过确保交通、电力供应、废水排放和道路等材料运输的安全施工规划,以确保施工的稳定性。
(二)规划原则区域特色组合规划具有合理的布局,节省场地。
一般来说,总体规划上要考虑到经济性、技术性、自然含量、生产性、运输性、环境卫生和节能等因素,并在实际情况下利用先进的技术专门知识比较不同方案的经济可行性选择,在规划中首先考虑铁路梁的生产量和速度,应保证预制产品生产完成后,能够快速运送到施工现场,原材料也能得到供给。
二.梁预制场标准化建设的保证措施(一)组织机构由项目负责人、项目总工、生产经理、商务经理、工程部、技术部、试验室、办公室、质量部、物资部、安全部组成。
(二)小组职责建立有效的问责框架,确定各个岗位责任人的任务和内容,制定相应的奖惩措施;质量领导小组组织铁路梁预制场的定期工作会议,因此可以快速发现问题、采取补救措施,并提高各个阶段的质量。
预制箱梁施工监理重点检查内容一、预制场台座浇砼用钢筋混凝土修建固定台座,台面的尺寸与梁底尺寸相匹配,台面5cm采用水磨石混凝土。
台座出露的棱角用三角铁包边以防止在使用过程中掉角,台座上预留两侧边模的对拉孔和移梁钢丝绳槽。
台座顶面和两侧必须平整光滑,以保证侧模的安装就位和箱梁底的平整度。
台座的基底必须有足够的承载力,并且台座间的地面用混凝土硬化,避免在施工过程中渗水到台座基底,引起台座下沉、开裂.二、模板清理箱梁模板采用定型整体钢模,模板中间部分每节4m,端模根据角度不同做成定型组合模板.两模板间夹海绵条并用螺栓压紧。
内模顶板在合适部位开口,并设活动盖板便于浇筑底板混凝土,内模底模由两块拼装式模板组成,中间用栓钉连接。
在底板混凝土浇筑完成后,用它作反压,防止腹板混凝土流到底板上,形成凸起,使箱室内部不平,增加箱梁自重。
外侧模顶部及底部每1。
5m设对螺拉杆一道。
三、底腹板钢筋绑扎钢筋在钢筋加工场制作,台座上现场绑扎成型,钢筋焊接采用电弧焊,焊接质量及焊缝长度满足规范要求。
将加工好的钢筋,人工运到台座上,绑扎底板及腹板钢筋并安装正弯矩预应力管道.安装管道时,接头应严密不漏浆,且长度满足规范要求,直线段每1m、曲线段每0.5m用定位钢筋定位,防止浇筑过程中预应力管道上浮或下沉.四、箱梁钢筋、预应力系统图梁底预埋钢板焊接内模拼装及安装模板采用钢模,在场外制作完成后运至工地,检查合格后涂好脱模剂,脱模剂不得使用废机油,也不得使用易粘附在混凝土上或使混凝土变色的油料,用龙门吊配合人工安装,安装从台座的一端开始,模板接缝粘贴橡胶条并用螺栓压紧,保证接缝平整不漏浆。
外模必须安装牢固,线条顺直。
内模定位准确,接缝严实,内模顶面与顶板钢筋或拉杆之间设置限位块,防止浇筑时内模上浮。
箱梁顶板钢筋绑扎箱梁钢筋绑扎完毕、模板安装到位箱梁砼浇筑现场人员在浇筑前应检查混凝土的和易性和坍落度,对于不合格的混凝土应重新拌和或清出现场。
浅谈预制梁场标准化施工监理重点一、课题名称浅谈预制梁场标准化施工监理重点。
二、工程概况1.1 预制梁场概况德会高速4#预制梁场设置在会理东互通连接线LK1+525-LK2+125路基上,长590m,宽74m,面积43660㎡,分为一条25mT梁生产线和一条40mT梁生产线。
根据产梁能力及施工工艺要求以及现场各种不良因素的影响,配备预制T梁台座65个,25m制梁台座44个,40m制梁台座21个。
一天生产40米T梁2片,25米T梁4片。
4#梁场共生产40mT梁332片,25mT梁1021片,共计1353片。

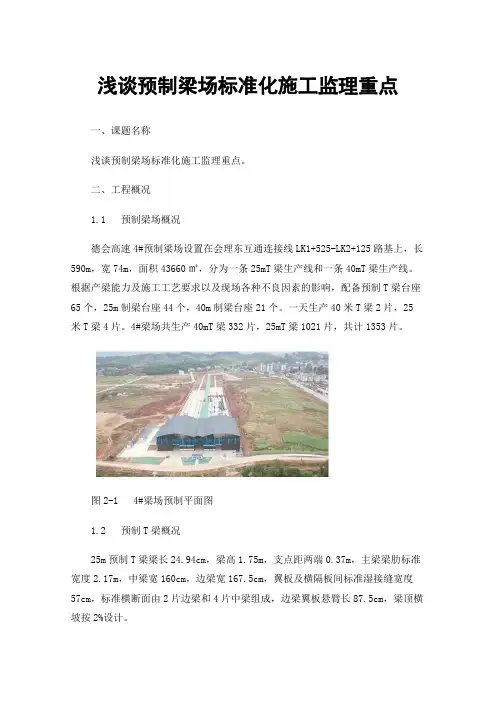

图2-1 4#梁场预制平面图1.2 预制T梁概况25m预制T梁梁长24.94cm,梁高1.75m,支点距两端0.37m,主梁梁肋标准宽度2.17m,中梁宽160cm,边梁宽167.5cm,翼板及横隔板间标准湿接缝宽度57cm,标准横断面由2片边梁和4片中梁组成,边梁翼板悬臂长87.5cm,梁顶横坡按2%设计。
40m预制T梁梁长39.94cm,梁高2.5m,支梁距两端0.52m,主梁梁肋标准宽度2.17m,中梁宽160cm,边梁宽167.5cm,翼板及横隔板间标准湿接缝宽度57cm,标准横断面由2片边梁和4片中梁组成,边梁翼板悬臂长87.5cm,梁顶横坡按2%设计。
三、施工工艺流程25米T梁和40米梁预制工艺流程如下图:图3-1 T梁预制施工工艺流程图2.1 底模清理、调整绑扎底板构造钢筋前、保证底模表面平滑,并在底模上涂刷优质脱模剂,脱模剂要涂刷均匀、适量,有利于脱模。
2.2 底板、腹板钢筋的安装梁体钢筋施工时应使用钢筋定位胎架,先绑扎底板和腹板钢筋。
边跨非连续端底板支座处预埋钢板要保证位置准确、高度正确,钢板锚固钢筋与钢筋骨架焊接牢固。
腹板钢筋骨架绑扎时,钢筋间距均匀,箍筋接头交错布置,钢筋的所有交叉点用绑丝绑扎牢固。
钢筋安装顺序:先绑扎底板钢筋然后绑扎腹板钢筋、设置预应力管道定位钢筋、穿波纹管。
