工程设计变更审批单
- 格式:docx
- 大小:19.26 KB
- 文档页数:6

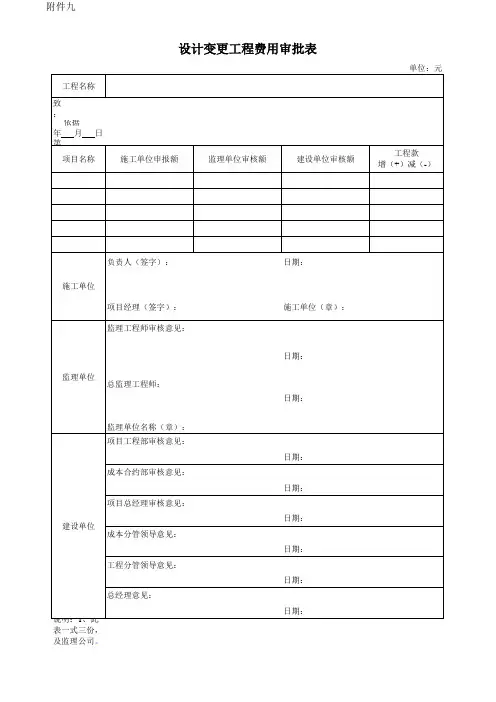

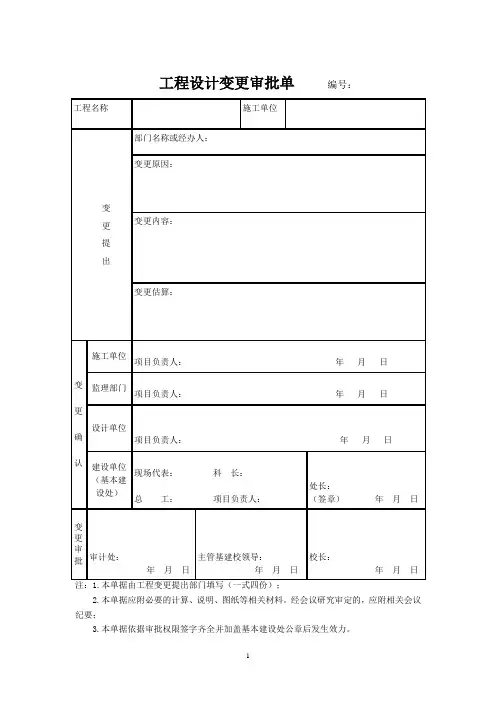

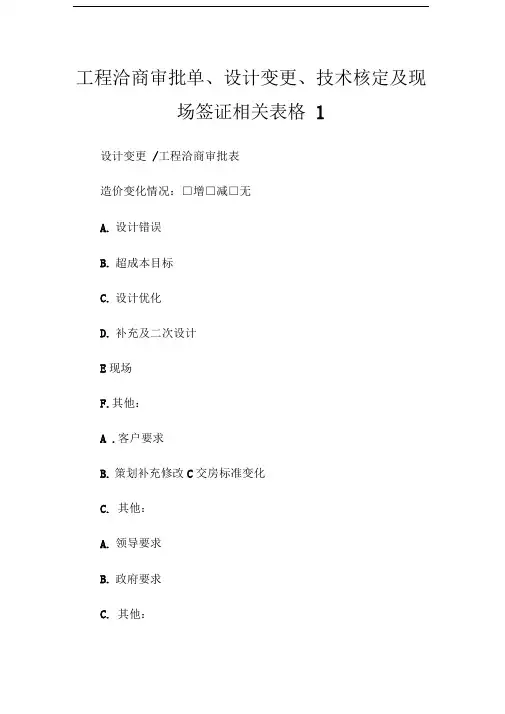

工程洽商审批单、设计变更、技术核定及现场签证相关表格1设计变更/工程洽商审批表造价变化情况:□增□减□无A.设计错误B.超成本目标C.设计优化D.补充及二次设计E现场F.其他:A .客户要求B.策划补充修改C交房标准变化C.其他:A.领导要求B.政府要求C.其他:备注: 1. 设计部/工程部在收到设计院或乙方项目部提交的资料后于 2 天内提交该审批表。
2.设计部/工程部整理并填写此表(1个工作日)-工程管理部现场工程师填写相关现场情况(1工作日)-合约审算部专业工程师测算费用(3工作日)-合约审算部负责人复核(1工作日)-分管工程、设计副总及分管成本副总(1工作日)—总裁(1工作日)f董事长(1工作日)-复印件到设计部/工程部附件1:设计变更单备注:1.资料办理程序及时间:设计部完成设计变更审批表前完善此表(1个工作日)f分管设计副总(1个工作日)f审批完成,同意,则由工程部(发放 1 个工作日)2.本表一式6 份(均为原件),施工单位2 份,监理单位、建设单位设计部、工程部、合约审算部各一份。
附件2:现场签证单审批表序号:(此项由甲方合约部填写)造价变化情况:口增□减□无备注:1.资料办理程序及时间:完成现场签证单所涉及的工作内容后-施工单位整理并填写此表(2个工作日)-监理审核(1个工作日)-甲方工程部(含工程负责人)审核。
本表一式5份(均为原件),施工单位 2 份,监理单位、建设单位工程部、合约审算部各一份。
工程洽商单备注:1.资料办理程序及时间:完善现场原始签证记录后-施工单位整理并填写此表( 2 个工作日)-监理审核( 1 个工作日)- 甲方工程部/设计部(含工程/设计负责人)审核及分发( 2 个工作日)。
2.本表一式5 份(均为原件),施工单位2 份,监理单位、建设单位工程部、合约审算部各一份。
3.此表内容若涉及费用增减,将作为设计变更/ 签证单的附件进入审批流程。
收方单项目名称:编号:同现场签证单编号附件2、本表的编号和相关签证单的编号相同。

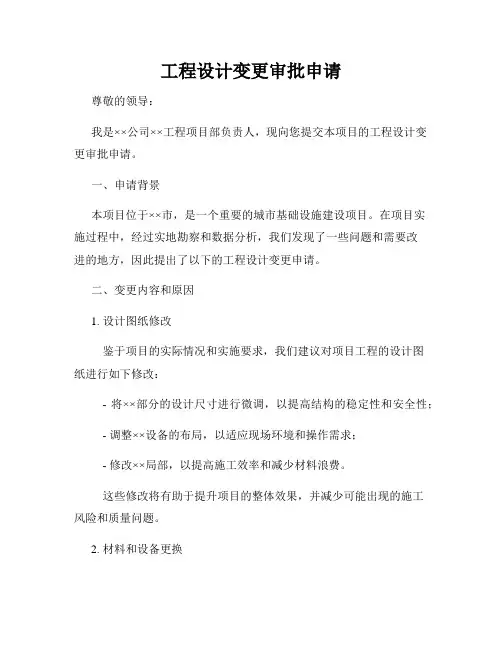

工程设计变更审批申请尊敬的领导:我是××公司××工程项目部负责人,现向您提交本项目的工程设计变更审批申请。
一、申请背景本项目位于××市,是一个重要的城市基础设施建设项目。
在项目实施过程中,经过实地勘察和数据分析,我们发现了一些问题和需要改进的地方,因此提出了以下的工程设计变更申请。
二、变更内容和原因1. 设计图纸修改鉴于项目的实际情况和实施要求,我们建议对项目工程的设计图纸进行如下修改:- 将××部分的设计尺寸进行微调,以提高结构的稳定性和安全性;- 调整××设备的布局,以适应现场环境和操作需求;- 修改××局部,以提高施工效率和减少材料浪费。
这些修改将有助于提升项目的整体效果,并减少可能出现的施工风险和质量问题。
2. 材料和设备更换在项目实施过程中,我们发现了一些材料和设备的性能不符合项目要求或存在一定的安全隐患。
因此,我们计划进行以下的更换: - 将××材料更换为××材料,以提高耐久性和抗腐蚀能力;- 更换××设备,以适应项目发展的需求和运行要求。
通过这些更换,我们相信项目的可靠性和可持续性将得到进一步的提升。
三、变更影响及控制措施1. 工期影响分析根据我们对变更内容的评估,预计变更将对项目的工期产生一定影响。
为了最大限度地控制影响,我们将采取以下措施: - 加大施工人员和设备的投入,提高施工速度;- 优化施工计划,合理安排工程进度,以最小化工期延误;- 增加部分工序的施工班次,提高施工效率。
2. 费用影响分析变更将对项目的费用产生一定的影响,具体体现在材料和设备的更换费用、工期延误带来的工程进度费用等方面。
为了控制费用的增加,我们将:- 进一步优化物资采购计划,寻求更具性价比的供应商和材料;- 加强对施工过程的监管,及时发现和解决可能带来费用增加的问题。
设计变更管理办法4.2 设计变更申请流程4.2.1设计、施工、建设单位等参建单位要求对工程设计进行变更时,填写《工程设计变更申请单》(记录格式 202000.08-R1-2013)(见附录A),附变更原因、变更方案(简图)及申请变更费用计算书,报业主项目部和监理单位审核。
4.2.2监理单位根据《工程设计变更申请单》组织召开监理会议,监理会议讨论设计变更内容,确定变更执行方案,当场填写《设计变更会签单》(记录格式 202000.08-R3-2013)(见附录C),参会各方签认,会议讨论变更事项列入监理会议纪要。
4.2.3当设计变更方案较复杂时,监理会议应明确变更方案的主要原则,并进行会签,由设计单位按会议要求在会后5个工作日内出具变更方案,作为设计变更审批的依据。
4.2.4设计变更申请单位填写《工程设计变更审批单》(记录格式 202000.08-R2-2013)(见附录B),附《设计变更会签单》、经审核的变更方案和变更费用计算书,提交相关单位审核签字,并由相应权限部门完成设计变更的审批。
一般设计变更的审批应在5个工作日内完成,重大设计变更的审批应在15个工作日内完成。
4.2.5重大技术方案改变或重大设计变更经项目组织单位审核后,由项目组织单位填写《重大设计变更评审申请表》(记录格式 202000.08-R4-2013)(见附录D),提交公司基建部和规划评审中心,规划评审中心组织进行重大设计变更评审,并出具评审意见,报公司基建部批准。
4.2.6建立单位审核变更工程量,造价咨询单位审核变更费用计算书,小型工程未设造价咨询单位时,变更费用计算书由设计单位技经人员审核、签署意见并加盖造价专业资格执业章,作为该变更的造价控制限价。
4.2.7如审批部门对监理会议形成的变更执行意见存在异议,可组织专家论证,或委托规划评审中心进行审核,但不应超过审批时限。
4.2.8设计人应在取得批准后的《工程设计变更审批单》3个工作日内完成设计变更文件,由监理单位及时下发现场执行。

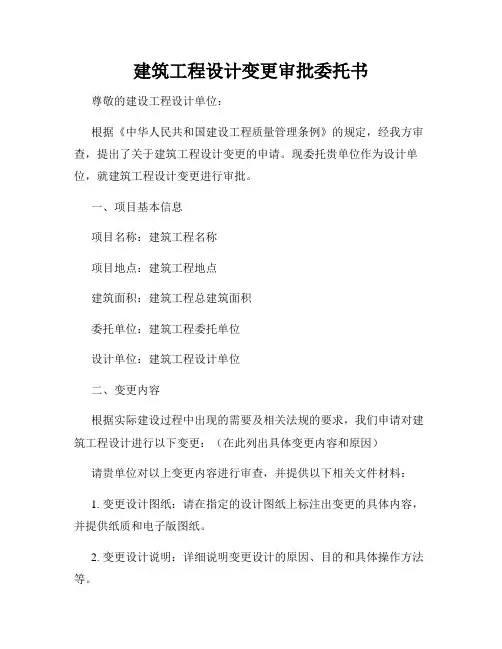

建筑工程设计变更审批委托书尊敬的建设工程设计单位:根据《中华人民共和国建设工程质量管理条例》的规定,经我方审查,提出了关于建筑工程设计变更的申请。
现委托贵单位作为设计单位,就建筑工程设计变更进行审批。
一、项目基本信息项目名称:建筑工程名称项目地点:建筑工程地点建筑面积:建筑工程总建筑面积委托单位:建筑工程委托单位设计单位:建筑工程设计单位二、变更内容根据实际建设过程中出现的需要及相关法规的要求,我们申请对建筑工程设计进行以下变更:(在此列出具体变更内容和原因)请贵单位对以上变更内容进行审查,并提供以下相关文件材料:1. 变更设计图纸:请在指定的设计图纸上标注出变更的具体内容,并提供纸质和电子版图纸。
2. 变更设计说明:详细说明变更设计的原因、目的和具体操作方法等。
3. 变更造价估算:对变更设计可能带来的造价影响进行估算,并提供详细的金额计算明细。
4. 变更影响评估报告:针对变更设计可能带来的工期、质量和安全等方面的影响,进行综合评估,并提供评估报告。
三、委托审批权限1. 我方特此委托贵单位代表我方向有关建设主管部门申请批准建筑工程设计变更。
2. 委托期限自本委托书签署之日起,至相关审批决定作出之日止。
四、委托单位责任1. 委托单位应按时向贵单位提供与变更相关的文件信息,并配合贵单位进行设计审批流程的办理工作。
2. 如因委托单位原因导致设计变更审批时间延误,委托单位应承担由此引起的一切后果。
五、设计单位责任1. 设计单位应严格按照相关法规和规范,对建筑工程设计变更进行审查,并及时提出审批意见。
2. 如设计单位未及时提供审批意见,导致建筑工程变更审批延误,设计单位应承担由此引起的一切后果。
3. 设计单位应对变更设计质量和后续施工进行监督和指导,确保设计变更的顺利实施。
六、费用支付1. 设计单位对提供审批意见和文件材料所需费用由委托单位支付。
2. 后续施工过程中因设计变更所产生的费用,由委托单位按约定支付。

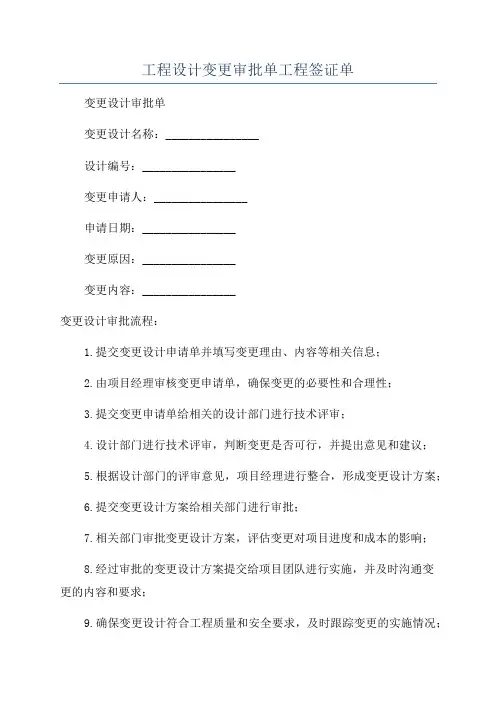

工程设计变更审批单工程签证单变更设计审批单变更设计名称:________________设计编号:________________变更申请人:________________申请日期:________________变更原因:________________变更内容:________________变更设计审批流程:1.提交变更设计申请单并填写变更理由、内容等相关信息;2.由项目经理审核变更申请单,确保变更的必要性和合理性;3.提交变更申请单给相关的设计部门进行技术评审;4.设计部门进行技术评审,判断变更是否可行,并提出意见和建议;5.根据设计部门的评审意见,项目经理进行整合,形成变更设计方案;6.提交变更设计方案给相关部门进行审批;7.相关部门审批变更设计方案,评估变更对项目进度和成本的影响;8.经过审批的变更设计方案提交给项目团队进行实施,并及时沟通变更的内容和要求;9.确保变更设计符合工程质量和安全要求,及时跟踪变更的实施情况;10.完成变更设计后,进行验收,并将验收结果记录在变更设计审批单中;11.完成验收后,将变更相关的文档归档。
变更设计审批单的填写说明:1.变更设计名称:填写变更的具体名称,方便对不同变更进行区分;2.设计编号:填写变更设计的编号,方便对不同变更进行标识;3.变更申请人:填写申请变更的人员姓名;4.申请日期:填写变更的申请日期,方便进行追溯和记录;5.变更原因:填写变更的原因,解释为何需要进行变更;6.变更内容:详细描述变更的具体内容,包括设计方案、图纸、材料等变更内容。
签证单工程名称:________________承包商:________________工程编号:________________签证类型:________________签证发起人:________________签证日期:________________签证概述:________________签证工作内容:________________签证审批流程:1.提交签证申请单,并填写签证工作的具体内容和概述;2.由项目经理审核签证申请单,确保签证的必要性和合理性;3.提交签证申请单给相关部门进行评审;4.相关部门进行评审,并提出意见和建议;5.根据评审意见,项目经理进行整合,形成签证方案;6.提交签证方案给相关部门进行审批;7.相关部门审批签证方案,评估签证对项目进度和成本的影响;8.经过审批的签证方案提交给承包商进行实施,并及时沟通签证的内容和要求;9.确保签证工作符合工程质量和安全要求,及时跟踪签证工作的进展;10.完成签证工作后,进行验收,并将验收结果记录在签证单中;11.完成验收后,将签证相关的文档归档。

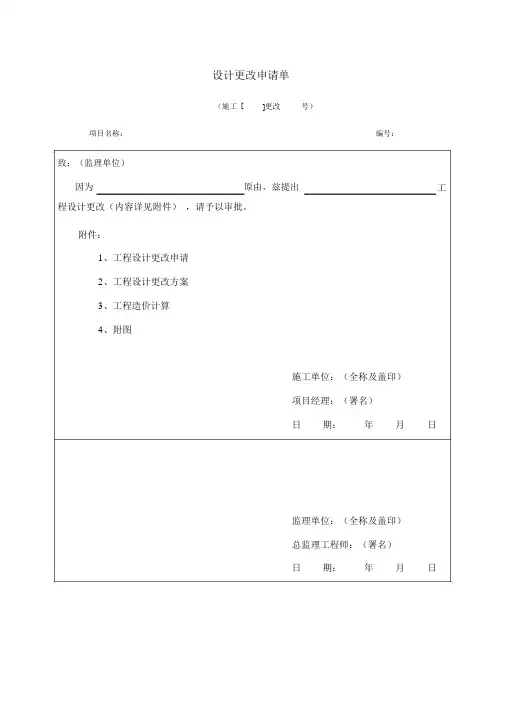

设计更改申请单
(施工[]更改号)
项目名称:编号:
致:(监理单位)
因为原由,兹提出工程设计更改(内容详见附件),请予以审批。
附件:
1、工程设计更改申请
2、工程设计更改方案
3、工程造价计算
4、附图
施工单位:(全称及盖印)
项目经理:(署名)
日期:年月日
监理单位:(全称及盖印)
总监理工程师:(署名)
日期:年月日
设计单位:(全称及盖印)
项目负责人:(署名)
日期:年月日
项目法人:(全称及盖印)
负责人:(署名)
日期:年月
日说明:本表一式 5 份,由施工单位填写,项目同意单位、项目法人、设计单位、
监理单位、施工单位各 1 份。

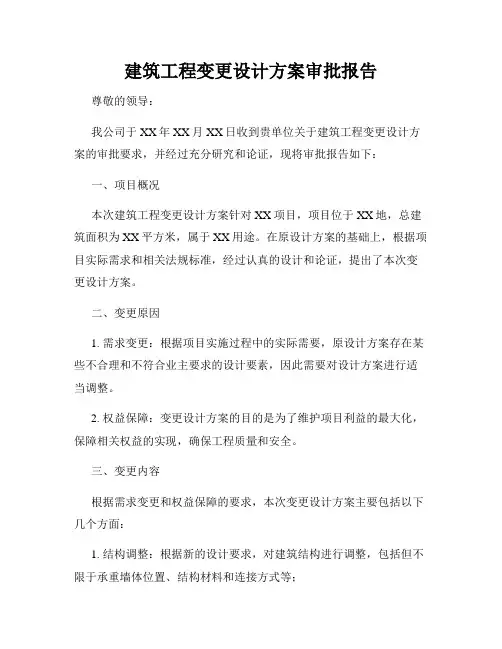

建筑工程变更设计方案审批报告尊敬的领导:我公司于XX年XX月XX日收到贵单位关于建筑工程变更设计方案的审批要求,并经过充分研究和论证,现将审批报告如下:一、项目概况本次建筑工程变更设计方案针对XX项目,项目位于XX地,总建筑面积为XX平方米,属于XX用途。
在原设计方案的基础上,根据项目实际需求和相关法规标准,经过认真的设计和论证,提出了本次变更设计方案。
二、变更原因1. 需求变更:根据项目实施过程中的实际需要,原设计方案存在某些不合理和不符合业主要求的设计要素,因此需要对设计方案进行适当调整。
2. 权益保障:变更设计方案的目的是为了维护项目利益的最大化,保障相关权益的实现,确保工程质量和安全。
三、变更内容根据需求变更和权益保障的要求,本次变更设计方案主要包括以下几个方面:1. 结构调整:根据新的设计要求,对建筑结构进行调整,包括但不限于承重墙体位置、结构材料和连接方式等;2. 功能调整:在原有功能设计的基础上,对某些功能区域进行布局调整,并增加相应功能设施,提高使用效率;3. 材料变更:对某些装饰材料和建筑材料进行替换,以提升建筑质量和外观效果;4. 设备优化:根据项目特点,对建筑设备和设施进行优化设计,提高能源利用率和环境舒适性;5. 安全保障:对原设计方案中存在的安全隐患进行改进与优化,确保工程施工和使用过程的安全性。
四、变更对比分析1. 成本分析:针对变更设计方案所需的人工、材料和设备等方面的费用进行详细分析和估算,确保项目成本合理控制。
2. 进度分析:根据变更设计方案的调整程度和施工条件的限制,分析新方案对工程进度的影响,并提出相应的措施来保证工期的完成。
五、审批依据本次变更设计方案的审批依据主要包括:1. 《建筑工程设计变更管理暂行办法》;2. 《建设工程质量管理条例》;3. 《建设工程施工图设计文件审查规范》等相关法规和标准。
六、变更设计方案的意义本次变更设计方案的实施,将带来以下几个方面的意义和效益:1. 优化项目布局:通过调整设计方案,使项目整体布局更加合理,提高空间利用效率,满足业主需求;2. 节约成本:通过替换材料、优化设备和施工工艺等,降低项目成本,提高经济效益;3. 提升工程品质:通过结构调整、功能优化和安全保障等,确保工程质量和形象,增加项目附加值。
工程设计变更通知单工程设计变更通知单工程名称:XXX项目工程编号:XXX设计单位:XXX施工单位:XXX设计变更原因:为了满足工程建设的要求和改进工程设计的适应性,经深入研究,我们决定对XXX项目的设计进行一些变更。
同时,为了保证设计质量,我们也将加强施工单位的监督工作,保障工程质量。
设计变更内容:1. 设计变更须知:本设计变更通知单含有变更的内容,其中有些变更可能与施工图不一致。
设计变更必须经设计单位和施工单位的共同确认,并由设计单位签署正式变更图纸。
2. 变更内容:(1)变更基础设计:基础设计应根据现场实际情况进行调整,结合施工图及现场勘测结果,对基础的设计参数进行调整,符合实际工程要求。
(2)变更结构设计:结构设计应根据实际情况和现场要求,增加或取消部分设备和构件,重新进行结构计算,保证结构的合理性和安全性。
(3)变更供水设计:供水设计应根据当地供水情况进行合理调整,结合实际情况进行设计,保证供水质量和供应量。
(4)变更给排水设计:给排水设计应根据实际情况和现场要求,增加或取消部分设备和构件,重新进行设计,确保给排水系统的适用性和正常运行。
(5)变更电气设计:电气设计应根据需求变更,重新进行计算和设计,确保电气系统的可靠性和安全性,保证系统的正常运行。
(6)变更建筑设计:建筑设计应根据实际情况和现场要求,增加或取消部分建筑构件和设备,重新进行设计,确保建筑的稳定性和安全性。
(7)其他变更:其他需要变更的内容应根据实际情况和现场要求进行合理调整,确保设计质量,达到预期效果。
变更要求:1. 征询相关业主或承包商的意见,尽可能减少施工过程中的变更。
2. 如果变更原则上得到批准,可同步更新施工计划和相关资金预算。
3. 严格控制变更在时间和费用上的增加,确保保持工程的进度和成本控制在原有范围内。
4. 变更应及时通知相关人员,并与各方协调沟通,保证变更方案的顺利实施,避免对工程造成不良影响。
参考资料:1. 工程设计变更通知单2. 工程设计变更要求3. 工程变更管理规定4. 工程施工流程变更结果:经过设计单位和施工单位的共同努力,XXX项目的设计变更完美地完成了。
工程设计调整申请单申请项目信息- 项目名称:[填写项目名称]- 项目编号:[填写项目编号]调整原因请简要说明调整工程设计的原因,包括但不限于以下几点:1. 技术需求变更:详细描述技术需求变更的原因和其对工程设计的影响。
2. 风险管理:说明为了降低项目风险或遵循相关法规需要对工程设计进行调整的原因。
3. 经济效益:解释经济效益变化导致的工程设计调整的必要性,并提供相关数据支持。
调整内容请详细说明需要对工程设计进行的具体调整内容,包括但不限于以下几点:1. 结构设计:描述需要进行的结构设计调整,例如尺寸、材料、强度等方面。
2. 设备配置:说明需要对设备配置进行的变更,例如设备型号、数量、布局等。
3. 施工工艺:详细描述需要调整的施工工艺步骤,以及对工期、成本等的影响。
调整方案请提供调整后的具体方案,包括但不限于以下几点:1. 技术方案:详细描述调整后的技术方案,并解释其与原始方案的差异和优势。
2. 资源需求:说明调整后所需的额外资源,例如人力、设备、材料等。
3. 时间计划:提供调整后的工程设计时间计划,包括调整实施的起止时间。
影响评估请就工程设计调整对项目产生的影响进行评估,包括但不限于以下几点:1. 工期影响:说明调整对项目工期的影响,包括延长或缩短工期,并解释原因。
2. 成本影响:估计调整后的成本变化,并解释成本变化的原因。
3. 风险评估:对调整后的工程设计可能带来的风险进行评估,并提出相应的风险应对策略。
审批流程请提供调整申请的审批流程,包括但不限于以下几点:1. 申请人:填写申请人的姓名和职务。
2. 审批人:填写审批流程中各个职务的审批人姓名。
申请人意见请填写申请人对调整申请的意见和建议。
备注请提供其他相关信息或补充说明。
---以上是工程设计调整申请单的申请内容,根据项目需要进行相应调整,希望能得到批准。
申请人签名:______________________日期:______________________。

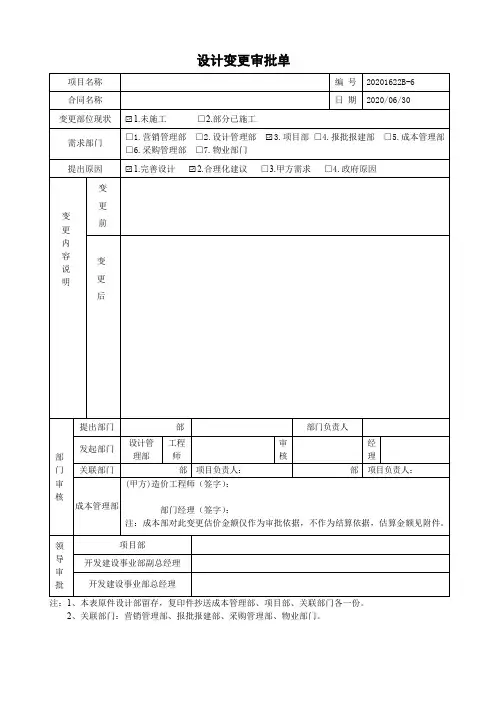

工程设计变更审批单
施工单位:所属合同名称:设计变更编号:
备注:1、本表由主办部门及主办工程师按集团规定办理。
1、限额以下设计变更由各项目负责人在意见栏注明“同意签发”字样;限额以上报集
团总经理审批同意后执行。
设计变更单完成情况表
施工单位:所属合同名称:设计变更编号:
注:1、本单由工程部主办工程师填写,工程部、预算部、办公室、施工方、监理公司各一份
项目现场签证审批单
施工单位:所属合同名称:签证编号:
备注:1、本表由主办部门及主办工程师按集团规定办理。
2、限额以下设计变更由各项目负责人在意见栏注明“同意签发”字样;限额以上报
集团总经理审批同意后执行。
现场签证完成情况表
施工单位:所属合同名称:签证编号:
注:本表由施工单位填写,一式五份:工程部、预算部、监理公司、施工单位、办公室各一份;。
