墙面粉刷石膏技术交底
- 格式:doc
- 大小:63.50 KB
- 文档页数:8
一、工程名称:_______二、施工单位:_______三、施工班组:_______四、交底日期:_______五、交底人:_______六、接受交底人:_______一、施工前的准备工作1. 确认施工现场环境:施工前,应对施工现场进行安全检查,确保场地平整、排水畅通,无障碍物,确保施工安全。
2. 检查工具设备:对施工所使用的石膏粉刷工具、设备进行彻底检查,确保其性能良好,无损坏。
3. 材料准备:提前准备好所需石膏粉刷材料,如石膏粉、颜料、清水等,并确保材料质量合格。
4. 人员培训:对施工人员进行安全操作培训,确保其掌握石膏粉刷施工安全知识。
二、施工过程中的安全注意事项1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、眼镜等。
2. 施工现场应设置警示标志,提醒施工人员注意安全。
3. 高空作业时,必须佩戴安全带,并确保安全带系牢。
4. 施工过程中,不得随意踩踏未固定的模板、脚手架等设施。
5. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒事故。
6. 严禁在施工现场吸烟、饮酒,确保施工安全。
7. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。
三、石膏粉刷操作规范1. 混合石膏粉时,应使用搅拌器充分搅拌均匀,避免产生气泡。
2. 在粉刷石膏时,应先涂抹底层,待底层干燥后再涂抹面层。
3. 粉刷石膏时,应均匀涂抹,避免出现厚度不均现象。
4. 粉刷石膏过程中,如遇石膏起泡,应及时处理,避免影响施工质量。
5. 完成粉刷后,应检查石膏粉刷面层,确保无裂缝、脱落等现象。
四、施工结束后的注意事项1. 施工结束后,应及时清理施工现场,确保场地整洁。
2. 对施工工具、设备进行清洁、保养,延长使用寿命。
3. 对施工人员进行安全总结,分析施工过程中存在的问题,提出改进措施。
五、应急预案1. 如遇施工人员受伤,应立即停止作业,并采取相应措施进行救治。
2. 如遇设备故障,应立即停止作业,并通知相关部门进行处理。
粉刷石膏技术交底工程名称:施工单位:交底部位:接收交底范围:1、材料要求(1)粉刷石膏的性能应符合现行国家标准的规定。
(2)玻璃纤维网布应采用耐碱玻璃纤维网布,单位面积质量不应小于130g/m2,耐碱拉伸断裂强力应符合现行行业标准的规定。
(3)界面剂的性能应符合现行行业标准的规定。
(4)产品应有出场合格证、产品检测报告单。
进厂应对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,应做好进场验收记录。
(5)施工材料水灰比的控制(6)粉刷石膏的应用范围及技术指标2、主要机具(1)制灰工具应配备手提式电动搅拌器、搅拌桶等;(2)抹灰工具应配备找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具等。
3、作业条件(1)墙体抹灰宜在墙体砌筑完成60d后进行,最短不应小于45d,且应在混凝土结构工程完成,并经有关部门验收合格后施工。
(2)粉刷石膏抹灰施工的环境温度不宜低于5℃,当应在低于5℃的气温下施工时,应有保证工程质量的有效措施;在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行临时封闭。
(3)室内抹灰之前,应做好屋面防水及室内必要的封闭保温工作。
(4)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
若铝合金门窗及塑料门窗框与墙体之间的缝隙较大,应按设计要求嵌填。
(5)混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净。
(6)抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等应提前堵塞严实,应将柱、梁等凸出墙面的混凝土剔平。
(7)不同墙体材料的界面接缝和门窗过梁处铺设耐碱玻璃纤维网布。
4、工艺流程:基层清理→界面剂→粘贴耐碱玻纤网格布→吊垂直、套方→贴灰饼→冲筋→拌浆→抹底层粉刷石膏→门窗洞口及阳角收口→抹面层粉刷石膏及表面处理→通风干燥5、施工工艺:(1)基层清理:应先对混凝土基层的浮灰污物进行清理,凹凸表面不平整的部位,应剔凿平整,并应对混凝土的表面的水泥棱,模板的接缝处,进行打磨。
一、施工准备1.材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。
2施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等。
二、作业条件2.1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工。
2.2 抹灰工程施工的环境温度不应低于5℃。
2.3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作。
2.4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。
2.5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净。
2.6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐。
将柱、梁等凸出墙面的混凝土剔平。
2.7大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工。
2.8施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。
三、施工工艺3.1抹灰石膏工程施工部位如下:a、10#楼、11#楼公共区域的墙面、楼梯间顶板。
3.2 工艺流程:基层处理→接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线:按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。
其他做法与墙面基本相同。
3.2.1 墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净。
B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂。
C、吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在门窗口、阴阳角、垛、墙面等处吊垂直、套方、冲筋,冲筋一般为20mm宽,沿墙通高设置,冲筋间距不大于1.5m。
专业文档1、施工范围:(1)室内除卫生间、厨房内部为砂浆抹灰外,其余墙体均为石膏抹灰;(2)由于卫生间、厨房门口属于易开裂部位,因此也采用轻质抹灰石膏进行抹灰,厚度要求在 8mm ,门口过梁在砌筑时,已经按照要求过梁底抬高 10mm 。
因此要求,轻质抹灰石膏将门口部位完全包裹,且深入内侧 10mm ~15mm ,厨房卫生间内侧墙体抹灰为水泥砂浆,此部位水泥砂浆抹灰至门口内侧边与室内轻质抹灰石膏相接即可。
2、墙体工艺流程:墙面清理、润水→弹灰层控制线→不同材质墙体交接部位墙体贴160g 网格布→吊垂直、套方→贴灰饼→充筋→手工上墙→刮平→气泡及浮浆清理→养护。
3、相关要求及注意事项:(1)内墙轻质抹灰石膏施工前,墙面浮灰必须清扫干净并且浇水润湿,应提前一天进行。
(2)、开关线槽应安装到位,并应采用轻质抹灰石膏修复平整,表面粘贴 160g 耐碱玻纤网格布。
(3)、不同材质墙体交接部位墙体贴 160 克网格布,以防止开裂。
(4)、混凝土墙面分两遍施工,第一遍 3mm 厚度,待其硬化后再施工第二层,以保证其粘结性能。
(5)、弹线或将原有的200 控制线进行找补。
对楼层内原有的墙体200mm 控制线进行找补,同时对其进行核对,检查房间是否方正,对角线需等长。
(6)、石膏抹灰厚度在保证房间方正度的前提下,不超过8mm厚;4、做灰饼(1)、在 2m 左右高度,离墙两阴角 10~20cm 处,用轻质抹灰石膏各做一个标准灰饼,厚度为抹灰层厚度,大小5cm 左右见方。
由于轻质抹灰石膏较粘,灰饼难以一次成型,可预先用轻质抹灰石膏制作成品小薄块放在灰饼最表面,作为灰饼。
(2)、以这两个标准灰饼为依据,再用托线板靠、吊垂直确定墙下部对应的两个灰饼厚度,使上下两个灰饼在一条垂直线上。
(3)、标准灰饼做好后,再在灰饼附近砖墙封内钉上钉子,拴上小线挂水平通线(注意小线要离开灰饼1mm )。
然后按间距 1.2m 左右的间距,加做若干灰饼。
粉刷石膏及腻子技术交底一、施工准备1、基层表面应将表面浮灰、油污等清理干净,大于5mm的凸出物应剔除铲平(检查基层垂直和平整度,考虑分户验收尺寸,误差较大的墙体及梁应提前剔凿,如有漏筋部位应先清理干净,甩浆拉毛,1:3水泥砂浆找平)。
2、内墙面上的门窗框、设备穿墙管道,内墙内侧墙面管线、槽盒等应提前安装完毕,并预留出饰面的厚度。
抹灰面及保温墙面已按要求施工完毕。
二、施工部位及厚度1、地下室剪力墙基层清理打磨,粉刷石膏打底一遍,面层耐水腻子两遍。
2、地下室二层顶棚及地下一层配电室顶棚:基层清理打磨,粉刷石膏打底一遍,面层耐水腻子两遍。
3、地下一层顶板:基层清理打磨干净,配套粘50厚膨胀聚苯板,聚合物水泥粘贴耐碱网格布,聚合物水泥涂料,面层腻子两遍。
4、地上公共部分:基层清理打磨,有保温墙面做粉刷石膏一遍,面层耐水腻子两遍;抹灰墙面抹完灰后耐水腻子两遍;其他墙面粉刷石膏两遍,分底层面层,耐水腻子两遍;顶棚粉刷石膏两遍,分底层面层,耐水腻子两遍。
5、商业部分顶棚基层处理,粉刷石膏两遍。
6、住宅套内:厨房厕所顶棚耐水腻子两遍,其他房间顶棚粉刷石膏两遍;其他房间有保温及抹灰要求的墙面石膏面层一遍,无要求的墙面粉刷石膏两遍,分底层面层。
三、施工要点工艺流程粉刷石膏及腻子工程的工艺流程为:基层处理→吊垂直线、套方、弹控制线→搅拌石膏→用石膏抹灰饼、冲筋→根据分户验收尺寸调整石膏厚度→刮粉刷石膏底层及面层→面层为腻子的刮腻子两遍。
1. 基层处理:剪力墙及顶棚打磨清除基层墙面浮灰、油渍及砼养护液等,打磨基层后浇水。
在不同材质交接处加耐碱网布,每侧10cm.2、吊垂直、套方、弹石膏厚度控制线:根据饰面厚度及分户验收尺寸要求弹出抹灰控制线。
顶棚与墙体相交部位及墙面阴角必须弹线。
3、做灰饼、冲筋:根据分户验收尺寸做灰饼、冲筋。
要求从墙角往外30-50CM范围内冲筋一道,且对面两个尺寸一致,沿墙长不超过两米冲筋一道。
石膏厚度要求:抹灰及有保温墙面,面层不超过5MM;纯刮石膏墙面不超过10MM,且应满足分户验收尺寸。

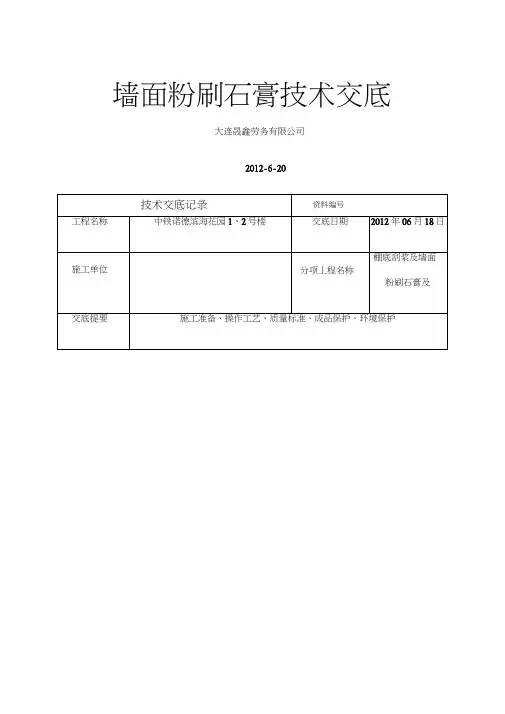

墙面粉刷石膏技术交底大连晟鑫劳务有限公司2012-6-20交底内容: 一、施工准备1、材料准备:(1)材料进场后,产品必须有出场合格证、产品检测报告单。
进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。
(2)面层粉刷石膏:(粉刷石膏掺水)凝结时间不小于60min、不大于8h。
细度0.2mm 筛余量小于等于40%抗折强度大于3.0MPa,抗压强度大于5.0MPa(3)底层粉刷石膏:(粉刷石膏掺水)凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%抗折强度大于2.5MPa,抗压强度大于4.0MP&2、机具准备:主要机具包括:手提式电机搅拌器、搅拌桶(直径60-70cm,高65-80cm)、找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具。
3、作业条件:(1)抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格后施工。
(2)施工前,必须仔细阅读甲方下发的室内装修材料优化做法表,以此做为施工依据,了解好每个房间的使用功能及相应饰面材料等相关信息。
(3)墙面施工之前,宜先做好屋面防水及室内必要的封闭工作。
(4)施工前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。
对连接处的缝隙应用1:3水泥砂浆或1:1: 6水泥混合砂浆分层嵌塞密实。
若缝隙较大时,交底内容:(4)吊垂直、贴灰饼:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、抹灰饼打点施工。
点距要求1.5m方格布置,上板上吊,保证垂直平整。
(基层误差在10mm之内由分包单位自行处理,超出部分按平面图做好标记,由总包单位按楼层统一施工处理。
)(5)抹底层粉刷石膏:将底层砂浆(粉刷石膏成品料掺水,按使用量及底层料凝结时间的要求来搅拌)抹在基底上。
用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5-7mm,达到墙面垂直和平整要求。
