第五章木饰面吊顶施工一、施工工艺1、工艺流程顶棚标高弹水平线-安装吊杆-安装龙骨-起拱调平-安装木底板-安装木饰面板2、操作工艺(1)弹线用水准仪在房间内每个墙 (柱)角上抄出水平点 (若墙体较长,+间也应适当抄几个点),弹出水准线 (水准线距地面一般为5OOmm),从水准线量至吊顶设计高度加上金属板的厚度和折边的高度,用粉线沿墙 (柱)弹出水准线,即为吊顶次龙骨的下皮线同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(2)安装吊杆采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于10OOmm,可以采用φ6的吊杆,如果大于1000mm ,应采用φ8的吊杆,大于1400mm还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆筋,但采用盘圆钢筋应采用机械将其拉直。
上人的吊顶,吊杆长度等于1000mm,可以采用φ8的吊杆,如果大于1000mm,应采用φlO的吊杆,大于1400mm设置反向支撑。
吊杆的一端同L30X30X3角码焊接 (角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于10Omm 的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理。
制作好的吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
(3)龙骨安装1)安装边龙骨边龙骨的安装应按设计要求弹线,沿墙 (柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上,如为混凝土墙(柱)上可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
如罩面板是固定的单铝板或铝塑板可以用密封胶直接收边,也可以加阴角进行修饰。
2)安装主龙骨主龙骨应吊挂在吊杆上。
主龙骨间距900-10O0mm主龙骨分不上人UC38小龙骨,上人UC60大龙骨二种。
主龙骨一般宜平行房间长向安装,同时应起拱,应按房间短向跨度的的1/200~1/300。

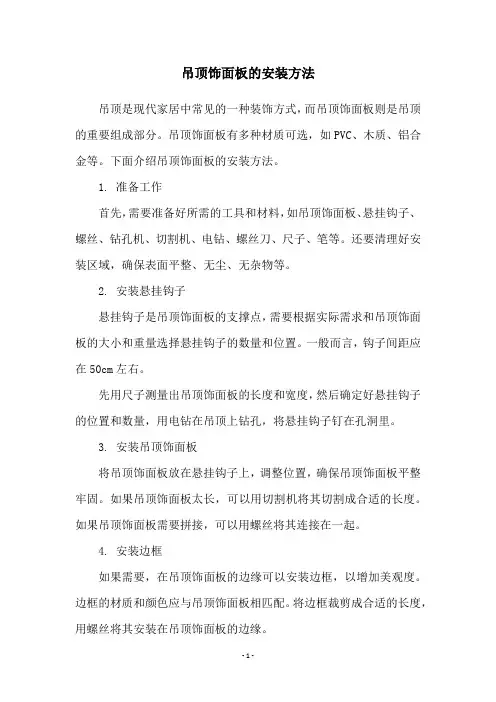

吊顶饰面板的安装方法
吊顶是现代家居中常见的一种装饰方式,而吊顶饰面板则是吊顶的重要组成部分。
吊顶饰面板有多种材质可选,如PVC、木质、铝合金等。
下面介绍吊顶饰面板的安装方法。
1. 准备工作
首先,需要准备好所需的工具和材料,如吊顶饰面板、悬挂钩子、螺丝、钻孔机、切割机、电钻、螺丝刀、尺子、笔等。
还要清理好安装区域,确保表面平整、无尘、无杂物等。
2. 安装悬挂钩子
悬挂钩子是吊顶饰面板的支撑点,需要根据实际需求和吊顶饰面板的大小和重量选择悬挂钩子的数量和位置。
一般而言,钩子间距应在50cm左右。
先用尺子测量出吊顶饰面板的长度和宽度,然后确定好悬挂钩子的位置和数量,用电钻在吊顶上钻孔,将悬挂钩子钉在孔洞里。
3. 安装吊顶饰面板
将吊顶饰面板放在悬挂钩子上,调整位置,确保吊顶饰面板平整牢固。
如果吊顶饰面板太长,可以用切割机将其切割成合适的长度。
如果吊顶饰面板需要拼接,可以用螺丝将其连接在一起。
4. 安装边框
如果需要,在吊顶饰面板的边缘可以安装边框,以增加美观度。
边框的材质和颜色应与吊顶饰面板相匹配。
将边框裁剪成合适的长度,用螺丝将其安装在吊顶饰面板的边缘。
以上就是吊顶饰面板的安装方法。
在安装过程中,需要注意安全,避免出现意外,确保安全性和稳定性。
第1篇本工程为一栋建筑面积为XX平方米的住宅楼,共XX层,层高为XX米。
吊顶工程采用木龙骨吊顶,主要应用于客厅、卧室、餐厅等空间。
本方案旨在确保吊顶工程的质量,达到美观、实用、安全的要求。
二、施工准备1. 材料准备(1)木龙骨:采用干燥、无变形、无虫蛀、无腐朽的木材,规格应符合设计要求。
(2)饰面板:选用符合国家标准的饰面板,厚度、颜色、纹理等应符合设计要求。
(3)配套件:如膨胀螺丝、自攻螺丝、吊杆、卡扣等。
2. 工具准备(1)电动工具:电钻、电锯、电动扳手等。
(2)手动工具:钢卷尺、水平尺、线锤、墨斗等。
3. 人员准备施工人员应具备一定的木工技能,熟悉木龙骨吊顶施工工艺,确保施工质量。
三、施工工艺1. 放线定位根据设计图纸,确定吊顶标高,使用钢卷尺和水平尺在墙面、顶面弹出吊顶标高线,作为施工依据。
2. 龙骨安装(1)吊杆安装:根据设计要求,确定吊杆间距,将吊杆固定在墙体或梁上,吊杆间距一般为600mm~1200mm。
(2)主龙骨安装:将主龙骨吊杆固定在吊杆上,主龙骨间距一般为600mm~1200mm,主龙骨与吊杆连接牢固。
(3)次龙骨安装:将次龙骨固定在主龙骨上,次龙骨间距一般为300mm~500mm,次龙骨与主龙骨连接牢固。
3. 饰面板安装(1)切割饰面板:根据现场实际情况,对饰面板进行切割,确保饰面板尺寸准确。
(2)安装饰面板:将切割好的饰面板安装到龙骨上,饰面板应平整、牢固,缝隙均匀。
(3)收口处理:对吊顶边缘、阴阳角等部位进行收口处理,确保美观。
4. 验收(1)外观验收:检查吊顶表面平整度、阴阳角方正度、缝隙均匀度等,确保吊顶美观。
(2)功能验收:检查吊顶的承重能力、防水、防火等性能,确保吊顶安全、实用。
四、施工注意事项1. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
2. 施工现场应保持整洁,避免杂物堆积,影响施工。
3. 施工过程中,应注意安全,佩戴安全帽、手套等防护用品。
二、饰面板(砖)工程的技术难点及建立对策本工程主体结构完成之后,利用具有装饰、耐久、适合墙体饰面要求的天然或人造材料进行内、外墙面装饰,使其能起到保护结构、美化环境的功能。
目前常用饰面材料有天然或人造石材饰面、陶瓷饰面、金属饰面、木材饰面等。
因此,监理应注意分门别类,区别对待,同时制定相应的监理细则,重点应控制以下几方面。
施工过程中的控制:a、瓷砖墙面空鼓与脱落、接缝不平直、均匀、墙面凹凸不平。
b、石材墙面空鼓、板面清理不顺,色泽差异大。
C、饰面石材或瓷砖表面开裂。
监理措施及对策:a、板(砖)铺贴必须牢固,严禁空鼓、歪斜、掉楞缺角。
造成瓷砖墙面空鼓、脱落原因较多,应控制好以下几点1)、瓷砖铺贴前基层应凿毛及清理,墙面浇水湿润,水渗入基层8-10mm,混凝土墙面应提前2天浇水。
2)、基层凸出部位剔平,凹处使用1:3水泥砂浆补平,不同材料墙面接头处使用钢板网各搭100mm,用水泥砂浆抹平,再铺瓷砖。
3)、瓷砖在使用前2小时浸泡并阴干,砂浆应具有良好和易性和稠度。
4)、铺贴过程中应对瓷砖随时纠偏,粘贴砂浆初凝后严禁拔动瓷砖。
5)、划出皮数杆,在基层表面弹线,以控制接缝平直。
6)、对于瓷砖的平整度、垂直度随时进行检查,对超出规范要求的瓷砖应立即剔除。
b、石材墙面控制要点如下:1)、结合层水泥砂浆应满抹满刮,水泥砂浆中宜掺入粘结剂,提高砂浆的粘结性能,分层灌浆,振捣密实,同时应注意结合部位应留50mm不灌,使上下密合。
2)、天然石材必须进行预拼,板与板间纹理顺通,颜色协调,编号后方可施工。
c、当板材有咬缝、隐伤及开槽受外力后或应力集中或结构所产生沉降,均会造成饰面板(砖)开裂,所以板材选料时应剔除暗缝、隐伤的板材,开孔、开槽应过细操作(套割准确、边缘整齐),镶贴时应待结构沉降稳定后进行,同时,顶部、底部应留有一定缝隙,防止结构变形,造成饰面板(砖)破坏开裂。
c、饰面板的控制指标:石材立面垂直度2mm,表面平整度2mm,阴阳角方正2mm。
铝合金方板板材、龙骨、吊筋等。
冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线,墨斗等。

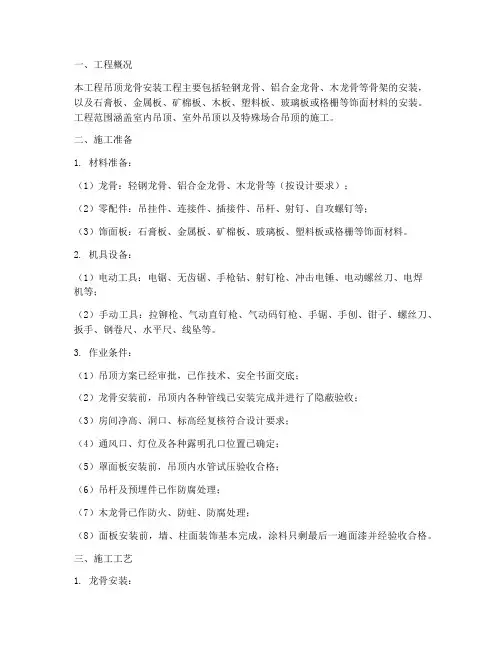

1、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置。
2、顶棚罩面板安装前,应作完墙地湿作业工程项目。
3、搭好顶棚施工操作平台架子。
4、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
1、工艺流程基层弹线→ 安装吊筋→ 安装主龙骨→ 安装边龙骨→ 安装次龙骨→ 安装铝合金方板饰面清理2、弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上划好龙骨分档位置线。
3、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用φ10 膨胀螺栓固定在顶棚上。
吊筋选用φ8 圆钢,吊筋间距控制在 1200mm 范围内。
4、安装主龙骨:主龙骨一般选用 UC38 轻钢龙骨,间距控制在 1200mm 范围内。
安装时采用与主龙骨配套的吊挂件与吊筋连接。
5、安装边龙骨:蔓:装后天花净高要求在墙四周用水泥钉固定25×25 烤漆龙骨,水泥钉问距不大于 300mm。
6、安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件,吊挂在主龙骨上。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定。
7、安装金属板:铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
8、清理:铝扣板安装完后,需用布把板面全部擦拭干净,不得有污物及手印等。
1、主控项目:(1)、吊顶标高、尺寸、起拱和造型应符合设计要求。
(2)、饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
第一节铝合金装饰板吊顶安装施工工艺1 弹线弹线主要是弹标高线和龙骨布置线。
A. 弹标高线,根据设计标高,将标高线弹至墙面或柱面上。
标高线是角铝固定的依据线,也是调平龙骨的依据。
B. 弹龙骨布置线,根据确定的天棚尺寸,将龙骨位置弹到楼板上。
作为固定龙骨的依据,如果天棚有不同标高,那么应将变截面的位置弹到楼板上。
龙骨的间距一般不宜超过1.2 米,吊点宜控制在1 米之内。
2 固定吊杆,常用简易伸缩吊杆和角钢一类吊杆。
A. 简易伸缩吊杆,固定办法是将8 号铅丝调直,用一个带孔的弹簧钢片将两根铅丝连起来,调节与固定主要是靠弹簧钢片。
当用力压弹簧钢片时,将弹簧钢片两端的孔中心重合,吊杆就可伸缩自由。
当手松开后,孔中心错位,与吊杆产生剪力,将吊杆固定。
此吊杆仅能承重板条本身的自重,每平方米应控制在3 千克之内,它适用于连接板条与龙骨配套的龙骨断面。
B. 用角钢一类材料做吊杆,应用冲击钻固定膨胀管螺栓,然后将吊杆焊在螺栓上,这类吊杆、龙骨大部分采用普通型钢。
可以采用焊接或钻孔用螺栓固定。
3 安装与调平龙骨,这是本工艺比较麻烦的一道工序,一般龙骨调平与安装同时进行,方法是根据标高线,拉纵横标高控制线。
从一端开始,一边安装,一边调整,最后再精调一遍。
4 固定角铝,目前角铝有二种形式,直角形和W 形。
W 形是直角形的改进型,它更适用于墙面平整度稍有误差的情况,而且四周留下一条凹槽,使天棚有立体感,角铝采用高强水泥钉或射钉进行固定。
5 安装板条,板条有卡口式固定和螺钉固定式二种。
A. 卡口固定式:龙骨本身兼作卡具,在安装板条时,只要将板条轻轻用力压一下,板条便会卡在龙骨上。
因为板条比较薄,有一定的弹性,扩张较容易。
B. 螺钉固定式,有的板条用自攻螺钉固定在龙骨上。
自攻螺钉的间距不能超过200mm(1mm 厚板),以确保铝合金板条与龙骨连接密封。
(螺钉的间距还要视铝合金板的厚薄定,一般越厚间距可稍大些)。
C. 板缝处理,板缝大致有密封和离缝二种形式。
木饰面吊顶是一种常见的室内装饰材料,提供了自然、温暖和优雅的氛围。
下面是木饰面吊顶的一般施工工艺步骤:
准备工作:
按照设计要求,测量和标记吊顶的安装位置。
准备所需的工具和材料,包括木饰面板、木龙骨、背夹板、螺丝等。
安装木龙骨:
根据吊顶的尺寸和设计,安装木龙骨在天花板上,使用螺丝将其固定。
确保木龙骨的水平度和平行度。
安装背夹板:
在木龙骨上安装背夹板,用螺丝固定。
背夹板的作用是提供支撑和固定木饰面板的基础。
安装木饰面板:
将木饰面板放置在背夹板上,通过插接或固定夹具将其连接在一起。
确保木饰面板之间的缝隙均匀且符合设计要求。
修整和装饰:
检查木饰面吊顶的整体平整度和外观。
进行必要的修整,如切割、修边等。
进一步装饰,如涂漆、上光等,以增强木饰面吊顶的美观度。
清理和验收:
清理施工现场,确保没有残留的垃圾或材料。
进行吊顶的验收,确保质量符合设计和施工要求。
需要注意的是,具体的木饰面吊顶施工工艺可能会根据不同的项目和材料而有所不同。
在施工过程中,应严格按照相关的设计图纸和规范进行操作,确保施工质量和安全性。
木饰面吊顶施工工艺方法要点1、弹顶棚标高水平线根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、往四周弹顶棚标高水平线。
2、划龙骨分档线按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
3、安装主龙骨吊杆弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆与楼板预埋连接固定。
4、安装主龙骨将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊环螺栓,拧好螺母。
主龙骨相接处装好连接件,拉线调整标高、起拱和平直。
安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固定。
钉固边龙骨,采用射钉固定。
设计无要求时,射钉间距为1000mm。
5安装次龙骨按已弹好的次龙骨分档线,卡放次龙骨吊挂件。
吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件。
吊挂在大龙骨上,设计无要求时,一般间距为500mm~600mm。
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
6安装木饰面板在安装木饰面板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装木饰面板。
顶棚木饰面板的品种繁多,一般在设计文件中应明确选用的种类、规格和固定方式。
木饰面板与轻钢骨架固定的方式为:木饰面板自攻螺钉固定法。
木饰面板自攻螺钉固定法:在已装好并经验收的轻钢骨架下面,按木饰面板的规格、拉缝间隙、进行分块弹线,从顶棚中间顺通长次龙骨方向先装一行罩面板,作为基准,然后向两侧伸延分行安装,固定木饰面板的自攻螺钉间距为150mm~170mm。
7、应注意的质量问题轻钢骨架局部节点构造不合理:吊顶轻钢骨架在留洞、灯具口、通风口等处,应按图纸上的相应节点构造设置龙骨及连接件,使构造符合图纸上的要求,保证吊挂的刚度。
轻钢骨架吊固不牢:顶棚的轻钢骨架应吊在主体结构上,并应拧紧吊杆螺母,以控制固定设计标高;顶棚内的管线、设备件不得吊固在轻钢骨架上。
木饰面板分块间隙缝不直:木饰面板规格有偏差,安装不正;施工时注意板块规格,拉线找正,安装固定时保证平整对直。

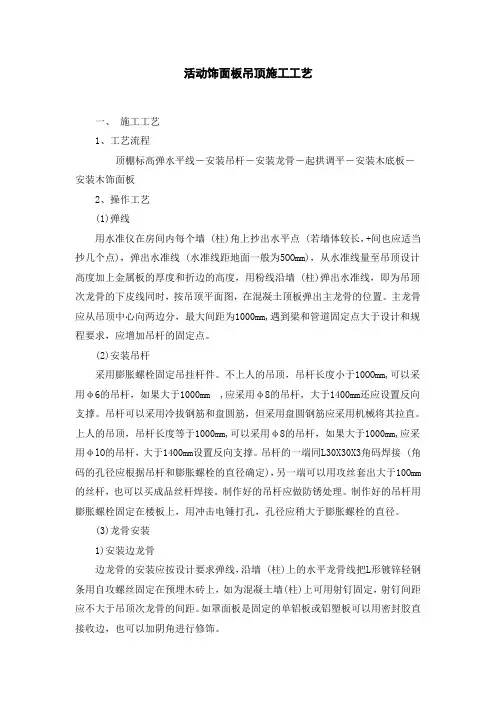

活动饰面板吊顶施工工艺一、施工工艺1、工艺流程顶棚标高弹水平线-安装吊杆-安装龙骨-起拱调平-安装木底板-安装木饰面板2、操作工艺(1)弹线用水准仪在房间内每个墙 (柱)角上抄出水平点 (若墙体较长,+间也应适当抄几个点),弹出水准线 (水准线距地面一般为5OOmm),从水准线量至吊顶设计高度加上金属板的厚度和折边的高度,用粉线沿墙 (柱)弹出水准线,即为吊顶次龙骨的下皮线同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(2)安装吊杆采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于10OOmm,可以采用φ6的吊杆,如果大于1000mm ,应采用φ8的吊杆,大于1400mm还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆筋,但采用盘圆钢筋应采用机械将其拉直。
上人的吊顶,吊杆长度等于1000mm,可以采用φ8的吊杆,如果大于1000mm,应采用φlO的吊杆,大于1400mm设置反向支撑。
吊杆的一端同L30X30X3角码焊接 (角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于10Omm 的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理。
制作好的吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
(3)龙骨安装1)安装边龙骨边龙骨的安装应按设计要求弹线,沿墙 (柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上,如为混凝土墙(柱)上可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
如罩面板是固定的单铝板或铝塑板可以用密封胶直接收边,也可以加阴角进行修饰。
2)安装主龙骨主龙骨应吊挂在吊杆上。
主龙骨间距900-10O0mm主龙骨分不上人UC38小龙骨,上人UC60大龙骨二种。
主龙骨一般宜平行房间长向安装,同时应起拱,应按房间短向跨度的的1/200~1/300。
