工程名称:五指山市河南东路西段市政工程编号:01监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:02监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:03监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:04监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:05监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:06监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:07监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:08监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:09监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:010监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:011监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:012监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司工程名称:五指山市河南东路西段市政工程编号:013监理单位:中外建工程建设监理有限公司承包单位:陕西省通达公路工程有限公司。
工程联系单土方1#厂房自然地面标高为:-0.962,回填土标高至:-0.6,回填土高度为:0.362。
81M*117M*0.362M+2M*404M*0.762M(外围2米宽回填标高至-0.2,回填土高度为0.762M)-78m³(垫层条基砼)-150m³(承台砼)-20m³(柱砼)-80m³(砖墙基础)=4046m³-328m³=3718m³2#厂房自然地面标高为:-0.993,回填土标高至:-0.6,回填土高度为:0.393。
81M*120M*0.393M+2M*410M*0.793M(外围2米宽回填标高至-0.2,回填土高度为0.793M)-80m³(垫层条基砼)-150m³(承台砼)-20m³(柱砼)-82m³(砖墙基础)=4470m³-332m³=4138m³3#厂房自然地面标高为:-0.968,回填土标高至:-0.6,回填土高度为:0.368。
72M*117M*0.368M+2M*368M*0.768M(外围2米宽回填标高至-0.2,回填土高度为0.768M)-76m³(垫层条基砼)-135m³(承台砼)-20m³(柱砼)-80m³(砖墙基础)=3693m³-311m³=3382m³4#厂房自然地面标高为:-1.048,回填土标高至:-0.6,回填土高度为:0.448。
72M*120M*0.448M+2M*392M*0.848M(外围2米宽回填标高至-0.2,回填土高度为0.762M)-78m³(垫层条基砼)-138m³(承台砼)-20m³(柱砼)-82m³(砖墙基础)=4534m³-318m³=4216m³5#厂房自然地面标高为:-1.085,回填土标高至:-0.6,回填土高度为:0.485。

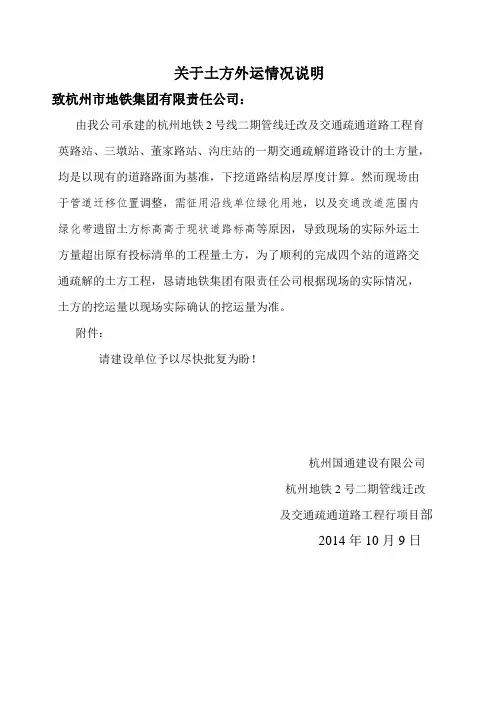

关于土方外运情况说明
致杭州市地铁集团有限责任公司:
由我公司承建的杭州地铁2号线二期管线迁改及交通疏通道路工程育英路站、三墩站、董家路站、沟庄站的一期交通疏解道路设计的土方量,均是以现有的道路路面为基准,下挖道路结构层厚度计算。
然而现场由
于管道迁移位置调整,需征用沿线单位绿化用地,以及交通改道范围内
绿化带遗留土方标高高于现状道路标高等原因,导致现场的实际外运土
方量超出原有投标清单的工程量土方,为了顺利的完成四个站的道路交
通疏解的土方工程,恳请地铁集团有限责任公司根据现场的实际情况,
土方的挖运量以现场实际确认的挖运量为准。
附件:
请建设单位予以尽快批复为盼!
杭州国通建设有限公司
杭州地铁2号二期管线迁改
及交通疏通道路工程行项目部
2014年10月9日。
工程联系单NO:006工程名称山田御景城二期工程抄送单位浙江致远建设监理有限公司主送单位兰溪市山田房产开发有限公司事由土方工程联系内容:我方于2007年元月8日接收以来,土方工程相继开始开挖,操作人员跟踪清土,(因挖土机械以基础底板为基准平移开挖,土方标高留置100厚,需由人工修土,包括基坑护坡及四周排水沟及周边土方回填等,都由我方人员工程出资,因挖土单位未属本单位,且无配套费,因此对这批费用由谁承担,请明确。
(包括水电费、湿土排水、排污费用,6#楼化工厂污水严重污染等)。
以上请签复!工程单位(公章)项目经理(技术负责人)经办人年月日回复意见:建设单位(公章)负责人:年月日回复意见:设计单位(公章)负责人:年月日回复意见:监理单位(公章)负责人:年月日工程联系单NO:007工程名称山田御景城二期工程抄送单位浙江致远建设监理有限公司主送单位兰溪市山田房产开发有限公司事由打桩工程联系内容:在工程操作过程中,由于未控制好标高,造成桩头留置过长,本项目根据实际情况承包给凿桩队,对于高跨桩头每根按60元计,低跨桩头每根按120元计,其凿桩费用现已支付,对于差额部分由谁补偿,请明确!以上请签复!工程单位(公章)项目经理(技术负责人)经办人年月日回复意见:建设单位(公章)负责人:年月日回复意见:设计单位(公章)负责人:年月日回复意见:监理单位(公章)负责人:年月日工程联系单NO:008工程名称山田御景城二期工程抄送单位浙江致远建设监理有限公司主送单位兰溪市山田房产开发有限公司事由基础底板及顶板商品砼联系内容:因特殊原因,春节来临加上工程比较匆忙,经甲方同意准许采用商品砼浇捣,其费用根据金华市同期信息价加运距结算,其量如下:A)○A○A-○F○F-○2○2-○15○15底板砼方量为553m³。
(浇捣时间2007年元月26日)B)○A○A-○F○F-○2○2-○15○15地下室顶板砼方量为482m³(浇捣时间2007年2月11日)C)○F○F-M/1-○2○2-○15○15地下室底板方量为981m³(浇捣时间为2007年2月7日)以上共计:2016m³,差额费用应由甲方承担。
1#厂房自然地面标高为:-0.962,回填土标高至:-0.6,回填土高度为:0.362。
81M*117M*0.362M+2M*404M*0.762M(外围2米宽回填标高至-0.2,回填土高度为0.762M)-78m³(垫层条基砼)-150m³(承台砼)-20m³(柱砼)-80m³(砖墙基础)=4046m³-328m³=3718m³2#厂房自然地面标高为:-0.993,回填土标高至:-0.6,回填土高度为:0.393。
81M*120M*0.393M+2M*410M*0.793M(外围2米宽回填标高至-0.2,回填土高度为0.793M)-80m³(垫层条基砼)-150m³(承台砼)-20m³(柱砼)-82m³(砖墙基础)=4470m³-332m³=4138m³3#厂房自然地面标高为:-0.968,回填土标高至:-0.6,回填土高度为:0.368。
72M*117M*0.368M+2M*368M*0.768M(外围2米宽回填标高至-0.2,回填土高度为0.768M)-76m³(垫层条基砼)-135m³(承台砼)-20m³(柱砼)-80m³(砖墙基础)=3693m³-311m³=3382m³4#厂房自然地面标高为:-1.048,回填土标高至:-0.6,回填土高度为:0.448。
72M*120M*0.448M+2M*392M*0.848M(外围2米宽回填标高至-0.2,回填土高度为0.762M)-78m³(垫层条基砼)-138m³(承台砼)-20m³(柱砼)-82m³(砖墙基础)=4534m³-318m³=4216m³5#厂房自然地面标高为:-1.085,回填土标高至:-0.6,回填土高度为:0.485。
工作联系单致:西安海阔房地产开发有限公司事由:关于贵司下发编号201408120101006 的工作联系单回复内容:关于工期事宜我方一直在全力拼抢,目前滞后原因主要有一下几点:1、前期回填土施工时(7月30日—8月4日),室外气温很高,而且贵司的内倒土含水率远远不能满足施工要求,我方也要求贵司进行外运含水率合格的黄土进行回填,但是贵司不予提供,因此在回填土施工时我方考虑对铺设完成回填土进行洒水润湿,然后进行搅拌铺平,此种工序势必会影响施工工期,而且现在监理也进行了鉴证。
此项影响工期3天。
2、回填土施工完成后,气温突然回落,突然降雨(8月7日—8月9日,中雨—大雨,8月12日大雨)影响结构施工,同时连续的雨天也导致施工道路受阻。
影响4天。
目前工期已经滞后,我方为了售楼部尽早竣工,也进行了一些抢工措施。
具体的抢工措施后附抢工方案和售楼部施工进度计划。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部装修做法范围的工作联系单回复内容:目前售楼部结构一层已经施工完成,为了保证售楼部施工进度,请贵司明确售楼部装修我方的施工范围。
以便我方及时的准备装修材料。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部图纸问题的工作联系单回复内容:贵司谢工、王经理、周经理于2014年8月18日早上在现场通知我方,售楼部的所有楼梯都要改动,因此楼梯暂停施工,等待贵司下发楼梯的变更图纸后方能施工,而目前我方的楼梯结构均已开始施工。
截止8月19日下午4点,贵司才将变更后的楼梯图纸下发给我方,按照计划我方决定8月19日进行一层顶板混凝土浇筑,但是楼梯的滞后给我方混凝土施工造成了一定困难,且施工进度有所滞后。
