土方回填施工旁站监理记录表
- 格式:docx
- 大小:16.98 KB
- 文档页数:2
土方回填旁站监理记录一、工程概述工程名称:_____工程地点:_____建设单位:_____施工单位:_____监理单位:_____本次土方回填施工的部位为_____,回填面积约为_____平方米,回填土方量约为_____立方米。
二、施工准备情况1、技术准备施工单位已编制土方回填施工方案,并经审批通过。
技术人员已对施工人员进行了技术交底,明确了施工工艺、质量标准及安全注意事项。
2、材料准备回填土料为_____,已检验合格,符合设计及规范要求。
3、机械设备准备施工单位配备了_____台装载机、_____台挖掘机、_____辆自卸汽车、_____台压路机等机械设备,设备性能良好,能够满足施工要求。
4、现场准备回填区域内的杂物、积水已清理干净,基底已平整压实,符合设计及规范要求。
测量人员已在现场放出了回填的控制线和标高控制点。
三、施工过程情况1、土料运输自卸汽车将土料运输至回填区域,卸料时车辆应缓慢行驶,避免碰撞周边的建筑物和构筑物。
土料堆放应均匀,避免集中堆放导致局部荷载过大。
2、分层铺填回填土应分层铺填,每层铺填厚度不应超过_____mm。
施工人员采用装载机和挖掘机进行铺填,铺填过程中应注意控制土料的平整度和厚度,避免出现高低不平和超厚现象。
3、压实每层土料铺填完成后,应及时进行压实。
施工单位采用压路机进行压实,压实遍数不少于_____遍。
压实过程中,应注意控制压路机的行驶速度和压实顺序,确保压实均匀、密实。
4、质量检验施工单位在每压实一层后,应进行质量检验。
检验内容包括土料的含水量、干密度、压实系数等。
检验方法采用环刀法或灌砂法,检验结果应符合设计及规范要求。
四、施工中出现的问题及处理情况1、问题一:局部土料含水量过高处理情况:施工单位对含水量过高的土料进行了晾晒,待含水量符合要求后再进行回填。
2、问题二:压实度不足处理情况:施工单位增加了压实遍数,并对压实效果进行了重新检验,直至压实度符合要求。
旁站监理记录表
工程名称:编号:

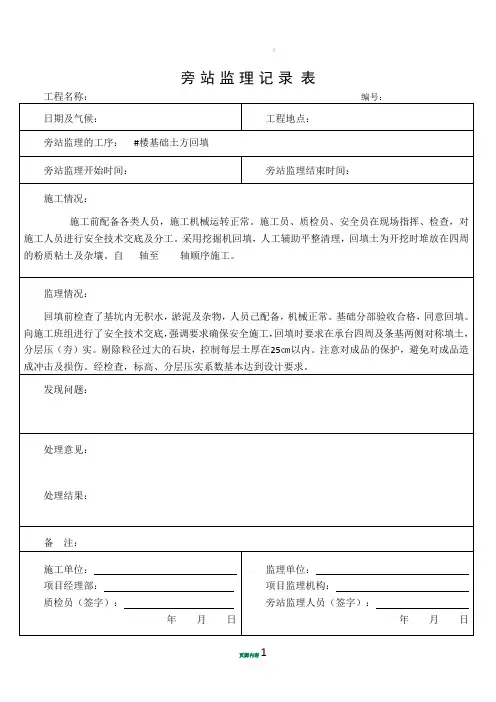

日期及气候:工程地点:
旁站监理的工序:#楼基础土方回填
旁站监理开始时间:旁站监理结束时间:
施工情况:
施工前配备各类人员,施工机械运转正常。
施工员、质检员、安全员在现场指挥、检查,对施工人员进行安全技术交底及分工。
采用挖掘机回填,人工辅助平整清理,回填土为开挖时堆放在四周的粉质粘土及杂壤。
自轴至轴顺序施工。
监理情况:
回填前检查了基坑内无积水,淤泥及杂物,人员己配备,机械正常。
基础分部验收合格,同意回填。
向施工班组进行了安全技术交底,强调要求确保安全施工,回填时要求在承台四周及条基两侧对称填土,分层压(夯)实。
剔除粒径过大的石块,控制每层土厚在25㎝以内。
注意对成品的保护,避免对成品造成冲击及损伤。
经检查,标高、分层压实系数基本达到设计要求。
发现问题:
处理意见:
处理结果:
备注:
施工单位:
项目经理部:
质检员(签字):
年月日监理单位:
项目监理机构:
旁站监理人员(签字):
年月日
山东省建设监理协会监制。
土方回填监理旁站记录范本
土方回填监理旁站记录范本
时间:XXXX年XX月XX日
位置:XX施工现场
监理人员:XXX
施工单位:XXX有限公司
土方回填工程进度:土方回填完成度达到XX%
1. 工作内容
本次旁站主要是对土方回填工程进行监督和检查,包括填方土调查、填方土判定、土方回填施工质量等方面。
2. 工作人员
本次旁站的主要工作人员为监理人员XXX,施工方代表XXX和土方回
填质量检查人员XXX。
3. 填方土调查
在本次旁站期间,监理人员对填方土进行了调查,测量了其含水率和密度等参数,并与设计要求进行比对,发现填方土整体达到了设计要求,并没有出现异常情况。
4. 填方土判定
监理人员对填方土进行了判定,发现填方土合格率达到了100%。
土方回填的压实度也达到了设计要求,未出现明显变形或开裂等情况。
5. 土方回填施工质量
本次旁站还对土方回填的施工质量进行了检查,发现施工方按照设计要求进行了施工,细节处理得到了较好的把控。
其中涉及到的边坡护面、排水系统、道路平整度等均符合相关要求。
6. 其他问题
无
7. 总结
本次旁站监理人员对土方回填施工进行了全面的检查和监督,验收工作得到了圆满完成。
同时监理人员还就土方回填工程中存在的问题进行了及时反馈和建议,为施工单位提供了更好的指导意见。
土方回填旁站记录怎么写
B11
旁站监理记录表
工程名称:编号:B11—
日期及气候:
工程地点:

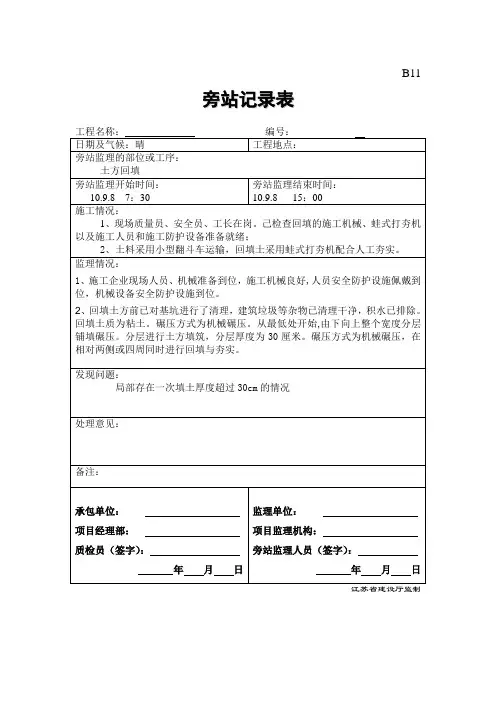

旁站监理的部位或工序:北入口大台阶基础土方回填
旁站监理开始时间:7:00
旁站监理结束时间:14:00
施工情况:
施工单位各值班人员均到位,施工机械运转正常,施工正常。
控制每层土填筑厚度、土的含水量、压实程度、回填方量,并且有专人值班。
监理情况:
1、用水准仪、钢尺量测填方标高,实测值偏差-20㎜、-10㎜、-35㎜、-15㎜、-30㎜等,符合设计和规范要求。
2、检查分层夯实情况,符合设计规范要求。
3、检查回填土质,无垃圾、树根等杂物,基槽内无大面积深坑积水污淤泥,回填颗粒状灰土。
4、检查回填后土的表面平整度,实测偏差值:13㎜、10㎜、10㎜、16㎜、15㎜、10㎜、17㎜、16㎜、10㎜、19㎜,符合规范设计要求。
5、检查剪力墙防水层的聚苯板保护层设置情况,表面平整,无缺少露底现象,符合规范要求。
发现问题:
处理意见:
备注:
承包单位:
项目经理部:
质检员(签字):
年月日
监理单位:
项目监理机构(章):
旁站监理人员(签字):
年月日江苏省建设厅监制。
土方回填旁站监理记录
日期:2022年9月15日
工程名称:某某道路改建工程
监理单位:XXX监理有限公司
工程地点:某某市某某区
旁站监理记录
一、施工现场的情况
1. 建筑工地环境整洁,未发现垃圾杂物。
2. 接触面处理得当,没有明显的损坏或积尘。
3. 施工现场标志清晰,安全警示牌齐全,没有发现安全隐患。
二、施工进度情况
1. 按照施工进度计划,工程进展顺利。
2. 施工单位按要求进行现场勘测与测量,并进行了相应的设计调整。
3. 施工单位合理安排施工人员,实现了施工队伍的逐步扩大。
三、质量控制情况
1. 进场材料验收合格率高,未发现使用不合格材料的情况。
2. 施工单位严格按照设计图纸和技术规范进行施工,质量符合要求。
3. 施工单位设置了质量监察人员,对施工质量进行了日常监督和检查。
四、安全防护情况
1. 施工单位根据现场情况制定了详细的安全生产方案,并对施工人员进行了安全教育和培训。
2. 施工单位设置了必要的安全警告标志,安全出口和安全通道设置合理。
3. 在施工过程中,未发生任何安全事故和伤害事故。
五、现场工程备案情况
1. 施工单位按照要求进行了现场工程备案,并将备案材料及时提交。
备案内容齐全,符合规定要求。
六、总结与建议
施工单位在本次旁站监理期间,严格按照施工合同要求进行施工,保质保量完成了相关工程任务。
目前施工进展良好,施工质量可控。
建议施工单位继续保持高度的施工质量,并注意施工现场的安全防护工作,确保工程的顺利进行。
监理员:XXX。
