第一章土方工程作业
- 格式:doc
- 大小:338.50 KB
- 文档页数:3
《土木施工技术》作业练习一第一章土方工程一、判断题1、机械化施工程度高是土方工程施工的特点之一。
(√)2、按照土方开挖难易程度分类称为土的工程分类。
(√)3、土方施工机械配套计算用土的最后可松性系数。
(×)4、土的渗透系数是水力坡度为1时的地下水渗流速度。
(√)5、反铲、抓铲、拉铲挖土机均开挖停机面以下的土。
(√)6、砂土可用作各层填料。
(×)7、羊足碾对砂土和粘土均适用。
(×)8、场地平整设计标高的原则是填挖平衡。
(√)9、生产效率高是正铲挖土机正向开挖,侧向卸土的优点。
(√)10、人工打夯每层铺土厚度不大于200mm,每层夯3~4遍。
(√)二、思考题单斗挖土机有哪几种类型?其工作特点和适用范围如何?正铲、反铲挖土机开挖方式有哪几种?如何正确选择?答:单斗挖土机有:(a)正铲挖土机(b)反铲挖土机(c)拉铲挖土机(d)抓铲挖土机a)正铲挖土机挖土特点:前进向上,强制切土,挖掘力大,生产率高,开挖停机面以上一~四类土,挖土高度一般不小于1.5m,开挖大型基坑时需设坡道,挖土机在坑内作业。
一般用于较大型土方开挖。
b)反铲挖土机的挖土特点:后退向下,强制切土,挖掘力比正铲小,开挖停机面以下的一~三类土。
对地下水位较高处也适用,适于开挖基坑、基槽或管沟。
c)拉铲挖土机的挖土特点:后退向下,自重切土,其挖土半径和挖土深度较大,开挖停机面以下的一~二类土。
d)抓铲挖土机的挖土特点:直上直下,自重切土,开挖一~二类土。
最适于水下挖土。
1)正铲挖掘机作业方法:①正向挖土,侧向卸土。
优点:卸土转角小,生产率高,应用最广,挖土机和运输工具可不在同一高度的工作面。
缺点:需要工作面大②正向挖土,后方卸土。
优点:对工作面要求不大。
缺点:卸土转角大,生产率低。
运输车辆要倒车进入。
适于:工作面窄的基坑(槽)。
2)反铲挖掘机作业方法:①沟端开挖:挖土机停在沟端,向后倒退挖土,汽车停在两旁装土。
优点:开挖方便,质量好,挖掘宽度和深度较大。
《建筑施工技术》作业习题第一章土方工程一、选择题1、常用于工程中评定土体密实程度的方法是土体的()A、孔隙比B、孔隙率C、天然密度D、干密度2、现场采用机械夯实是一种常用及比较有效的土方回填方法,但要根据所采用的施工机械对土方的铺土厚度规定,如规范规定采用蛙式打夯机要求填土每层的铺土厚度不大于()。
A、200mmB、250mmC、300mmD、无特殊规定3、反铲挖土机的特点是()A. 直上直下,自重切土 B、后退向下,自重切土C、后退向下,强制切土D、前进向上,强制切土4、在土方的填筑与压实的施工中,下列说法错误的是()A. 含水量过大的黏土、含大量有机质的土和冻土均不应作为回填土。
B. 平滚碾既适合碾压砂土也适合碾压粘性土,羊足碾只适合用于碾压砂土。
C. 影响填土压实的因素有:压实功、土的含水量和每层铺土厚度。
D. 填土压实的质量检查可用“环刀法”测定土的干密度来检查。
5、轻型井点降水时,抽水设备的选择主要取决于()A、总管长度B、井点关根数C、井点管埋设深度D、平面布置形式6、正铲挖土机的特点是()A、直上直下,自重切土B、后退向下,自重切土C、后退向下,强制切土D、前进向上,强制切土二、判断题1、填土的压实方法一般有碾压法、夯实法和振动压实法。
()2、土越坚硬,难开挖,则它的可松性系数越小。
()3、初步确定场地设计标高的原则是“填挖平衡原则”()4、土的天然含水量是指图中水的质量与土的总质量之比()5、土的孔隙比是指图中孔隙体积与固体体积之比()6、边坡坡度i=B/H ( )三、简答题1、单斗挖土机按工作装置不同可分为哪几种?各自的挖土特点是什么?2、填土压实的方法有那些?影响填土压实的因素有那些?3、基坑(槽)开挖应遵循的原则。
4、影响填土压实的因素有哪些?5、常用的人工降低地下水位的方法有哪些?6、流沙形成的原因是什么?如何防治?7、试述推土机、铲运机、挖土机的特点、使用范围和提高工作效率的方法。

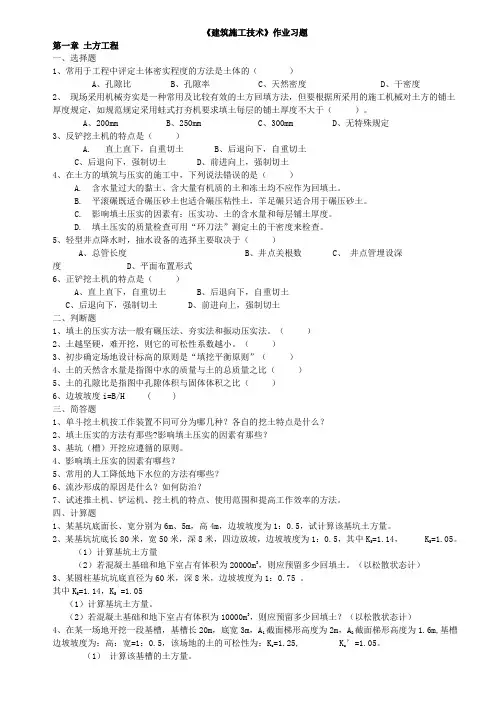

第一章土方工程练习卷班级:______________ 学号:____________ 姓名:___________一单项选择题:1从建筑施工的角度,可将土石分为八类,其中根据( ),可将土石分为八类.()A粒径大小 B。
承载能力 C。
坚硬程度 D.孔隙率2根据土的坚硬程度,可将土石分为八类,其中前四类土由软到硬的排列顺序为( )A松软土、普通土、坚土、砂烁坚土 B普通土、松软土、坚土、砂烁坚土C松软土、普通土、砂烁坚土、坚土 D坚土、砂烁坚土、松软土、普通土3在土石方工程中,据开挖的难易程度可将土石分为八类,其中()属于六类土。
A软石 B坚石 C次坚石 D特坚石4土的天然含水量是指()之比的百分率。
A土中水的质量与所取天然土样的质量B土中水的质量与土的固体颗粒质量C`土的孔隙与所取天然土样体积D土中水的体积与所取天然土样体积5土方建筑时,常以土的( )作为土的夯实标准。
A可松性 B天然密度 C干密度 D含水量6填土的密度常以设计规定的()作为控制标准.A可松性系数 B孔隙率 C渗透系数 D压实系数7基坑(槽)的土方开挖时,以下说法不正确的是()A土体含水量大且不稳定时,应采取加固措施B一般应采用“分层开挖,先撑后挖”的开挖原则C开挖时如有超挖应立即整平D在地下水位以下的土,应采取降水措施后开挖8填方工程中,若采用的填料具有不同的透水性时,宜将透水性较大的填料()A填在上部 B填在中间 C填在下部 D与透水性小的填料掺合9填方工程施工( )A应由下至上分层填筑 B必须采用同类土填筑C当天填土,应隔天压实 D基础墙两侧应分别填筑10可进行场地平整、基坑开挖、土方压实、松土的机械是( )A推土机 B 铲运机 C平地机 D摊铺机11铲运机适用于()工程A中小型基坑开挖 B大面积场地平整C河道清淤 D挖土装车12正挖土机挖土的特点是()A后退向下,强制切土 B前进向上,强制切土C后退向下,自重切土 D直上直下,自重切土13正铲挖土机适宜开挖()A停机面以下的一~四类土的大型基坑B有地下水的基坑C停机面以上的一~四类土的大型基坑D独立柱基础的基坑14反铲挖土机能开挖( )A停机面以上的一~四类土的大型干燥基坑及土丘等B停机面以下一~三类土的基坑、基槽或管沟等C停机面以下的一~二类土的基坑、基槽及填筑路基、堤坝等D停基面以下的一~二类土的窄而深的基坑、沉井等15抓铲挖土机适于开挖()A山丘开挖 B 场地平整土方 C水下土方 D大型基础土方16对河道清淤工程,适用的挖土机械是( )A正铲 B 反铲 C拉铲 D 抓铲17某工程使用端承桩基础,基坑拟采用放坡挖,其坡度大小与( )无关A持力层位置 B开挖深度与方法C坡顶荷载及排水情况 D边坡留置时间18在土质均匀、湿度正常、开挖范围内无地下水且敞漏时间不长的情况下,对较密实的砂土和碎石类土的基坑或管沟开挖深度不超过( )时,可直立开挖不加支撑A1。
《建筑施工技术》作业习题第一章土方工程一、选择题1、常用于工程中评定土体密实程度的方法是土体的()A、孔隙比B、孔隙率C、天然密度D、干密度2、现场采用机械夯实是一种常用及比较有效的土方回填方法,但要根据所采用的施工机械对土方的铺土厚度规定,如规范规定采用蛙式打夯机要求填土每层的铺土厚度不大于()。
A、200mmB、250mmC、300mmD、无特殊规定3、反铲挖土机的特点是()A. 直上直下,自重切土 B、后退向下,自重切土C、后退向下,强制切土D、前进向上,强制切土4、在土方的填筑与压实的施工中,下列说法错误的是()A. 含水量过大的黏土、含大量有机质的土和冻土均不应作为回填土。
B. 平滚碾既适合碾压砂土也适合碾压粘性土,羊足碾只适合用于碾压砂土。
C. 影响填土压实的因素有:压实功、土的含水量和每层铺土厚度。
D. 填土压实的质量检查可用“环刀法”测定土的干密度来检查。
5、轻型井点降水时,抽水设备的选择主要取决于()A、总管长度B、井点关根数C、井点管埋设深度D、平面布置形式6、正铲挖土机的特点是()A、直上直下,自重切土B、后退向下,自重切土C、后退向下,强制切土D、前进向上,强制切土二、判断题1、填土的压实方法一般有碾压法、夯实法和振动压实法。
()2、土越坚硬,难开挖,则它的可松性系数越小。
()3、初步确定场地设计标高的原则是“填挖平衡原则”()4、土的天然含水量是指图中水的质量与土的总质量之比()5、土的孔隙比是指图中孔隙体积与固体体积之比()6、边坡坡度i=B/H ( )三、简答题1、单斗挖土机按工作装置不同可分为哪几种?各自的挖土特点是什么?2、填土压实的方法有那些?影响填土压实的因素有那些?3、基坑(槽)开挖应遵循的原则。
4、影响填土压实的因素有哪些?5、常用的人工降低地下水位的方法有哪些?6、流沙形成的原因是什么?如何防治?7、试述推土机、铲运机、挖土机的特点、使用范围和提高工作效率的方法。

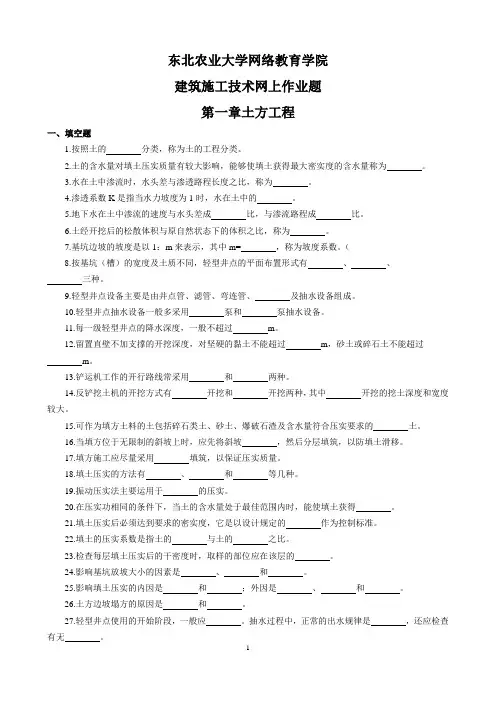

东北农业大学网络教育学院建筑施工技术网上作业题第一章土方工程一、填空题1.按照土的分类,称为土的工程分类。
2.土的含水量对填土压实质量有较大影响,能够使填土获得最大密实度的含水量称为。
3.水在土中渗流时,水头差与渗透路程长度之比,称为。
4.渗透系数K是指当水力坡度为1时,水在土中的。
5.地下水在土中渗流的速度与水头差成比,与渗流路程成比。
6.土经开挖后的松散体积与原自然状态下的体积之比,称为。
7.基坑边坡的坡度是以1:m来表示,其中m= ,称为坡度系数。
(8.按基坑(槽)的宽度及土质不同,轻型井点的平面布置形式有、、三种。
9.轻型井点设备主要是由井点管、滤管、弯连管、及抽水设备组成。
10.轻型井点抽水设备一般多采用泵和泵抽水设备。
11.每一级轻型井点的降水深度,一般不超过m。
12.留置直壁不加支撑的开挖深度,对坚硬的黏土不能超过m,砂土或碎石土不能超过m。
13.铲运机工作的开行路线常采用和两种。
14.反铲挖土机的开挖方式有开挖和开挖两种,其中开挖的挖土深度和宽度较大。
15.可作为填方土料的土包括碎石类土、砂土、爆破石渣及含水量符合压实要求的土。
16.当填方位于无限制的斜坡上时,应先将斜坡,然后分层填筑,以防填土滑移。
17.填方施工应尽量采用填筑,以保证压实质量。
18.填土压实的方法有、和等几种。
19.振动压实法主要运用于的压实。
20.在压实功相同的条件下,当土的含水量处于最佳范围内时,能使填土获得。
21.填土压实后必须达到要求的密实度,它是以设计规定的作为控制标准。
22.填土的压实系数是指土的与土的之比。
23.检查每层填土压实后的干密度时,取样的部位应在该层的。
24.影响基坑放坡大小的因素是、和。
25.影响填土压实的内因是和;外因是、和。
26.土方边坡塌方的原因是和。
27.轻型井点使用的开始阶段,一般应。
抽水过程中,正常的出水规律是,还应检查有无。
二、单项选择题1.作为检验填土压实质量控制指标的是()。
第一章土方工程一、单项选择题1、以下哪项不属于常见的土方工程 a 。
A、人工挖孔灌注桩B、场地平整C、沟槽开挖与回填D、深基坑开挖2、在土方施工中,根据土的___a___和_______将土分为八类。
A. 坚硬程度/开挖方法B. 相对密实度/含水量C.密实度/可松性系数3.关于深基坑开挖下列说法明显错误的是b。
A. 分层开挖、严禁超挖B.开槽支撑、先挖后撑C.坑底防浸水D.尽快浇筑基础垫层4. 土方边坡可做成直壁不加支撑,根据判断,碎石土、可塑粉土、可塑粘性土和坚硬粘土,将它们做成直壁最大限制深度,正确的数据排列应该是 b 。
A. 2.0/1.5/1.25/1.0mB. 1.0/1.25/1.5/2.0mC. 1.0/2.0/1.25/1.5m D1.5/1.0/1.25/2.0m5、工程中所指干土是指含水率小于 aA 5%B 10%C 15%D 30%6、工程中所指湿土是指含水率大于 dA 5%B 10%C 15%D 30%7、在基坑槽边缘上侧临时堆土时,堆土坡脚应与坑槽边缘保持c以上的安全距离。
A 0.5mB 0.8mC 1.0mD 1.5m8、井点管长度不能超过cA 5mB 6mC 7mD 8m9、井点管长度不能小于aA 5mB 6mC 7mD 8m10、井点管间距不得小于bA 0.5mB 0.8mC 1.0mD 1.2m二、填空题1、天然土经挖掘后,体积松散变大,即便回填振实也难以恢复原来的体积,该性质称为土的可松性,用Ks 表达。
2、土方调配网格中,不填也不挖的点,称为零点,连起来的分界线又叫零线。
3、方格角点的施工高度等于设计标高减去实际标高。
4、边坡坡度= H/B ,则边坡系数= B/H。
5、土方施工采用集水坑降水法时,四周排水沟设置在基础边缘线 1.5 米以外,集水井每隔20~40 米设置一个。
6、轻型井点降水系统主要由管路系统和抽水设备组成,管路系统包括总管、井点管、弯联管和滤管等。
百度文库建筑施工作业、习题集1百度文库第一章 土方工程思考题1.1 土的可松性系数在土方工程中有哪些具体应用? 最佳设计平面的基本要求是什么?如何进行最佳设计平面的设 计? 1.3 试述:“表上作业法”确定土方调配最优化方案的一般步骤? 1.4 场地平整有哪些常用的施工机械? 1.5 试述:影响边坡稳定的因素有哪些,并说明原因。
1.6 横撑式板桩土压力分布有何特点? 1.7 水泥土墙设计应考虑哪些因素?水泥土搅拌桩施工应注意哪些 问题? 1.8 板桩设计应考虑哪些因素? 1.9 试绘:“相当梁法”计算单锚嵌固板桩的计算简图,说明反弯点 确定的方法? 1.10 井点降水有何作用? 1.11 简述流砂产生的机理及防止途径? 1.12 轻型井点系统有哪些部分组成?其高程和平面布置有何要 求? 1.13 单斗挖土机有几种形式?分别适用开挖何种土方? 1.14 土方填筑应注意哪些问题?叙述影响填土压实的主要因 素?2百度文库习题1 某建筑场地方格网如图 1-60 所示,方格网边长 20 m,双向泄水边 坡 ix=iy=%,试按挖填平衡的原则确定设计标高(不考虑土的可松 性)。
2 求图 1-61 场地面 ( c, ix,y图 1-60的最佳设计平iy )。
0图 1-61x3 用表上作业法求下表所示土方调配的最优方案,并计算运输工程量(m3·km)3填方区 T1挖方区30W1W250百度文库T2T3T4挖方量(m3)3070802006012070700W320803040700填 方 量 4003004005001600(m3)注:方框右上角为运距(km)。
4 某基坑开挖深度为 8 m,采用拉锚,拉锚埋设于地面下 1 m 处,锚碇底至地面的距离 2m ,已知土的重度为 19KN/m3,土的摩擦角为300,试求板桩的入土深度及拉锚长度。
5 某基础底部尺寸为 30m×50m,埋深为-5.000m,基坑底部尺寸比基础底部每边放宽 1m,地面标高为±0.000m,地下水位为-1.000m。
《土木施工技术》作业参考答案第一章土方工程一、判断题:1.机械化施工程度高是土方工程施工的特点之一。
[ √ ]2.按照土方开挖难易程度分类称为土的工程分类。
[ √ ]3.土方施工机械配套计算用土的最后可松性系数。
[ × ]4.土的渗透系数是水力坡度为1时的地下水渗流速度。
[ √ ]5.反铲、抓铲、拉铲挖土机均开挖停机面以下的土。
[ √ ]6.砂土可用作各层填料。
[ × ]7.羊足碾对砂土和粘土均适用。
[ × ]8.场地平整设计标高的原则是填挖平衡。
[ √ ]9.生产效率高是正铲挖土机正向开挖,侧向卸土的优点。
[ √ ]10.人工打夯每层铺土厚度不大于200mm,每层夯3~4遍。
[ √ ]第二章砌体工程一、判断题:1.KM1型烧结多孔砖的尺寸为190mm×190mm×90mm 。
[ √ ]2.正常气温条件下水泥砂浆必须在拌成后2小时使用完毕。
[ × ]3.皮数杆一般应设置在墙的中间段。
[ × ]4.砖墙每天砌筑高度不宜超过1.8m。
[ √ ]5.混凝土小型空心砌块墙体心柱应沿房屋的全高贯通。
[ √ ]6.砌筑脚手架一步架的高度为1.6~1.8m 。
[ × ]7.施工荷载由脚手板传给大横杆,再传给小横杆和立柱。
[ × ]8.3~5层的住宅工程宜选用塔式起重机作垂直运输。
[ × ]9.门式钢管脚手架是一种里脚手架。
[ × ]10.砖砌体留槎应留设斜槎。
[ √ ]第三章钢筋混凝土工程一、判断题:1.组合钢模Y0507表示该模板是阴角模。
[ × ]2.跨度8m 的梁,拆模强度为设计强度的75%。
[ √ ]3.计算梁侧模刚度时不考虑振捣混凝土产生的荷载。
[ √ ]4.直径12mm 的钢筋一般以圆盘方式供应。
[ × ]5.柱类构件的纵向钢筋同一连接区段内搭接接头面积不宜大于50%。
第一章土方工程习题一、填空题1.土方施工中要考虑土的可松性,是由于土方工程量是以_________来计算的,土的可松性用________来表示。
2.某基坑体积208 m 3 ,需填平。
土的最初可松性系数为1.20,最后可松性系数为1.04,则需挖土_________m 3,如运输工具的斗容量为2m 3 ,则需运_________车次。
3.零线的确定方法是在相邻角点的施工高度为 的方格边线上,用插入法求出 ,将 连接起来的线即为零线。
4.方格中土方的计算有 和 两种方法。
5.单斗挖土机根据工作装置可装成 、 、 和 等类型。
6.土方施工中,能完成挖、运、卸的机械有 和 。
7.正铲挖土方式有两种 和 。
8.开挖停机面以下的单斗挖土机有 、 、 和 。
9.填土压实时,如果土过干,则因为 而不易压实,如果土具有适当的含水量,则水起到了 作用,使土易于压实。
10.影响填土压实的主要因素有 、 和 。
11.填土压实的方法有 、 、 ,其中 主要适用于非粘性土。
12. 反铲的开挖方式可以采用 和 两种方式。
13.坚土与砾石主要用 或 等开挖,如用机械施工,一般先松土。
14.根据土方开挖的难易程度将土分为 类,其中 类属于一般土, 类属于岩石。
15. 使填土压实获得最大密实度时的含水量,称土的 。
二、判断题 1在建筑施工中根据土方开挖的难易程度,将土石分为八类,前四类属岩石,后四类属一般土。
( ) 2、一般情况下,土、石根据其分类的先后顺序,可松性系数 逐渐减小。
( )3、土的可松性系数s k 均比s k 要大。
( )4、场地平整时,若场地地形比较复杂,计算土方量应采取方格网法。
( )5、采用明排水法降水,可防止流砂现象发生。
( )6、填土土料的含水量越小,填土压实质量越好。
( )7、边坡坡度系数越大,边坡稳定性越好。
( )8、当动水压力G D 大于土的浮重度γw '时,土粒便会产生流砂现象。
( )9、井点管路系统是由滤管、井点管、弯联管、总管等组成。
第一章土方工程作业 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
1、试述防止土壁塌方的方法
答:防治土壁塌方的措施:
(1)防治土壁塌方的措施有:(放足边坡、设置支撑)两大类。
(2)轻型井点的平面布置主要有:(单排井点、双排井点、环形井点)三种。
(3)填土压实方法有:(碾压法、、震动压实法)三类方法。
(4)地基加固的方法可以归纳为哪七类:(挖、填、换、、压、挤、拌。
)
(5)地基加固的原理是:(将土质由松变实、将水的含水量由高变低。
)
(6)土方工程量计算中,场地平整土方量计算包括哪些类容:( A确定场地设计标高;B计算场地各方格角点的施工高度;C确定零线;D计算场地挖土量。
(7)施工排水可分为:(明排水法、人工降低地下水法)两种。
(8)人工降低地下水的方法有:(轻型井点、喷射井点、电渗井点、深井井点)四种。
(9)单斗挖土机工作装置的类型有:(正铲、反铲、拉铲、抓铲)四种。
2、试述常用软弱地基的处理方法
答:(1)换填法。
换填法是进行软弱地基处理的方法之一,又名换土垫层法。
本方法适用于淤泥、淤泥质土、湿陷性黄土、素填土、杂填土及暗沟、暗塘等的浅层处理。
换填材料可用中(粗)砂,级配良好的砂石、灰土、素土、石屑或煤渣等。
换填法的作用,是提高持力层的承载力,改善土的压缩性,减小地基变形。
当软弱土较薄时,可全部挖去;当软弱土较厚时,可部分挖去。
填土可采用砂、碎石、素土等。
现行的设计思路是将换填垫层作为基础的持力层,利用基底附加应力在换填垫层中向下扩散时应力不断减小的特点,选择合适的垫层厚度,以达到软弱下卧层顶面所受的压应力不大于其容许应力的目的。
(2)预压法。
预压法适用于处理淤泥、淤泥质土、冲填土等饱和黏性土地基。
按预压方法分为堆载预压法及真空预压法。
堆载预压分塑料排水带或砂井地基堆载预压和天然地基堆载预压。
当软土层厚度小于4m时,可采用天然地基堆载预压法处理,当软土层厚度超过4m 时,应采用塑料排水带、砂井等竖向排水预压法处理。
对真空预压工程,必须在地基内设置排水竖井。
预压法主要用来解决地基的沉降及稳定问题。
(3)砂石桩法。
砂石桩法适用于挤密松散砂土、粉土、黏性土、素填土、杂填土等地基,提高地基的承载力和降低压缩性,也可用于处理可液化地基。
对饱和黏土地基上变形控制不严的工程也可采用砂石桩置换处理,使砂石桩与软黏土构成复合地基,加速软土的排水固结,提高地基承载力。
(4)深层搅拌法。
深层搅拌法是使用特制的搅拌机械,以水泥、石灰等材料为固化剂,在土层中强行与软土搅拌,使软土硬结成水泥(或石灰)土桩(柱)体或连成地下桩排,使之成为具有整体性和一定度的复合地基。
深层搅拌法目前分“干法”的粉喷桩法和“湿法”的旋喷注浆法。
深层搅拌法主要适用于原料堆场、码头岸壁、高等级公路地基加固,以及地下基坑的挡土结构等。
例:江门市新会区的江裕科技园多幢厂房就是用粉喷桩处理地基,经钻孑L抽芯检查及静载试验反映良好,满足设计要求。
(5)强夯法。
强夯法是以巨大的夯击能(通常为几十吨。
米至几百吨。
米)将块石或碎石夯穿软土层,使之沉底形成桩或墩柱体,与软土形成共同体以达到加固软基的目的,同时,它与
垂直排水法一样,也有加速固结沉降的效果强夯法基本不受地表填土(石)的限制。
它适用于对地基沉降要求高,而且承载力大,软土层厚但下伏有较坚实土层的场地。
例:某机场停机坪场地,地质情况为:上部为1m~的素填土、耕植土,其下为6m~7、5m 的淤泥,淤泥层下部为可塑状的残积粉质黏土层。
其处理方法是:在软土地基上铺填
2m~3m厚的块石(块径以1O∞~80 ClTI为主),然后定点强夯,夯击完毕后铺垫0、5m厚块石垫层,面夯形成上下两层,下层为强夯块石墩及墩问软土组成的复合层,上层为夯击密实块石垫层,形成复合地基。
此外,预制桩、灌注桩也是常见有效的软基处理措施,但缺点是造价高昂。
3、已知下列方格网各顶点的施工高度(如图所示,a=20m),试计算
各方格的土方量(单位:m)
1
Ⅰ2
Ⅱ
3
Ⅲ
4
解:从图中已知,1-5、2-6、6-7三条方格边两端的施工高度符号不同,说明此方格边上有零点存在。
且a=20m,由公式X1=ah1/h1+h2、X2=ah2/h1+h2,求得各零点为:
1-5线 X1=
2-6线 X1=
6-7线 X1=
方格Ⅰ底面为两个梯形,土方量为:
VⅠ(+)=20/8*+*+=(+)
VⅠ(-)=20/8*+*+=(-)
方格Ⅱ底面为一个五边形、一个三角形,土方量为:
VⅡ(+)=1/5*(20**2)++=(+)
VⅡ(-)=1/6***=(-)
方格Ⅲ底面为一个正方形、即为全挖(或全填),本题为全填、土方量为:
VⅢ(+)=20*20/4*+++=(+)490m
所以,方格Ⅰ填方、挖方;方格Ⅱ填方、挖方;方格Ⅲ填方490m3。
