曲线落煤管施工组织设计及对策
- 格式:doc
- 大小:656.50 KB
- 文档页数:19
辽宁华电铁岭发电有限公司输煤栈桥转运站PC总承包工程曲线落煤管安装施工方案华电重工股份有限公司铁岭电厂输煤项目2016年10月会签页目录1 编制依据 (1)2 工程概况 (1)3 安装人员组织机构设置 (1)4 工程主要机械设备 (2)5施工特点、难点 (3)6施工部署 (3)7雨季施工措施 (3)8施工安全保证措施 (4)9施工质量保证措施 (6)10应急管理 (7)11环境保护、文明施工 (10)12汽车吊性能表 (11)1 编制依据1.1甲方提供的施工图1.2《钢结构工程施工及验收规范》GB50205-20011.3《火电施工质量检验评定标准》1.4《冶金建筑工程施工质量验收规范》YB4147-20061.5《电力建设安全工作规程(第1部分:火力发电厂)》DL5009.1—20141.6《建筑钢结构焊接技术标准》JGJ81-20021.7《电力建设文明施工考核标准》1.8《电力建设安全健康与环境管理规定》1.9《电力建设施工质量验收及评价规程》第一部分:DL/T5210.1-20121.10《钢筋焊接及验收规程》JGJ18-20121.11国家及电力行业现行法律、法规、条例、规范、规程、标准1.12《钢结构高强度螺栓的设计、施工及验收规程》GB JGJ82-911.13 起重吊装作业规程JG276-20121.14吊车性能参数表(后附)2 工程概况曲线落煤管工程位于T-3转运站一套,及T-4转运站一套。
T-3转运站一套总要是承担两处落煤任务,分别是Cg-5AB皮带机煤落到Cg-6AB皮带机用于一期锅炉、Cg-5AB皮带机煤落入二期Cg-3AB皮带机用于二期锅炉发电。
T-4转运站曲线落煤管任务为Cg-6AB皮带机的煤落入一期Cg-3AB。
3 安装人员组织机构设置4 工程主要机械设备5施工特点、难点5.1本工程位于Tg-3及T4转运站一层、二层、三层,目前土建专业正在施工墙体砌筑工程,施工场地狭小。
中国水电建设集团崇信发电有限责任公司关于输煤系统落煤管改造的技术措施批准:伊生峰审核:郭强编制:赵斌燃料管理部2014.7.28关于输煤系统落煤管改造的技术措施一、目的因我公司输煤系统输送皮带头部落煤管设计缺陷,在运行过程中,随着输送介质的变化而长期存在粘附与卡堵现象,直接影响机组上煤的稳定与可靠性,且增加了运保人员的清理工作量。
输煤系统8条输送带共有14个落煤管,运行中任一落煤管卡堵将直接导致整个输煤系统的跳闸保护而停止运行,无法给机组正常上煤。
针对此缺陷,为了确保输煤系统上煤的安全与稳定运行,特制定本技改措施。
二、适用范围:本措施适用于中水崇信发电公司燃料管理部、华检输煤运行、巡检和检修人员三、引用标准:1.《电业安全工作规程》2.《电力建设安全工作规程》(火力发电厂部分)四、组织机构:组长:郭强副组长:包小龙邓宝平成员:赵斌张小明职责与权限:1、负责协调输煤系统输送皮带落煤管改造过程中发生的重大问题。
2、负责检查、监督此措施的落实情况。
五、措施内容:运行人员:1、在落煤管改造检修期间,严格按照燃管部的要求进行逐一改造,上一落煤管改造工作未结束时,不允许下一改造工作票的许可,运行人员必须向工作负责人交代清楚危险点及注意事项,做好安全措施,保证检修人员的人身安全。
2、#1带甲侧落煤管改造时:上煤投运乙侧系统,若乙侧系统出现故障时,紧急投运#1斗轮机或#2斗轮机,待甲侧落煤管改造完毕后,开始乙侧落煤管的改造。
#2带甲侧落煤管改造时:上煤投运乙侧系统,若乙侧系统出现故障时,紧急投运#2斗轮机,待甲侧落煤管改造完毕后,开始乙侧落煤管的改造。
#3带落煤管改造时:停运#1斗轮机。
#4带乙侧落煤管改造时:上煤投运甲侧系统,若甲侧系统出现故障时,紧急投运#2斗轮机,待乙侧落煤管改造完毕后,开始甲侧落煤管的改造。
#5带落煤管改造时:停运#2斗轮机。
#6、#7、#8带甲侧落煤管改造时:上煤投运乙侧系统,若乙侧系统出现故障时,紧急通知相关管理人员及检修部门,及时采取相应措施,紧急抢修,确保原煤仓不断煤,待甲侧落煤管改造完毕后,开始乙侧落煤管的改造。
技术规范防堵曲线落煤管技术卷招标编号:招标人:二○一三年六月目录附件1 技术规范 (1)附件2 供货范围 (14)附件3 技术资料和交付进度 (17)附件4 监造、检验和性能验收试验 (19)附件5 技术服务和设计联络 (24)附件6 分包与外购 (27)附件7 大(部)件情况 (28)附件8 差异表 (29)附件9 招标文件附图 (30)附件1 技术规范1 总则1.1 本招标文件适用于浙江大唐乌沙山发电有限责任公司输煤T0、T1转运站内防堵抑尘曲线落煤管设备及导料槽等,它提出了该设备的功能设计、结构、性能、安装和试验等方面的技术要求。
1.2 本招标文件提出的是最低限度的技术要求,并未规定所有的技术要求和适用的标准,投标方应提供一套满足本招标文件和所列标准要求的高质量产品及其相应服务。
对国家有关安全、环保等强制性标准,必须满足其要求。
1.3 如未对本招标文件提出偏差,招标方将认为投标方提供的设备符合本招标文件和标准的要求。
偏差(无论多少)都必须清楚地表示在投标文件中的附件9“差异表”中。
1.4 投标方须执行本招标文件所列标准。
有矛盾时,按较高标准执行。
投标方在设备设计和制造中所涉及的各项规程,规范和标准必须遵循现行最新版本的标准。
1.5 合同签订1个月内,按本招标文件的要求,投标方提出合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、运行和维护等标准清单给招标方,由招标方确认。
1.6 设备采用的专利涉及到的全部费用均被认为已包含在设备报价中,投标方应保证招标方不承担有关设备专利的一切责任。
1.7 投标方应提供高质量的设备。
这些设备应是成熟可靠、技术先进的产品,且制造厂已有相同容量机组合同设备制造、运行的成功经验。
1.8 在签订合同之后,招标方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由买卖双方共同商定。
当主机参数发生变化时而补充的变化要求,设备不加价。
1.9 本招标文件为订货合同的附件,与合同正文具有同等效力。

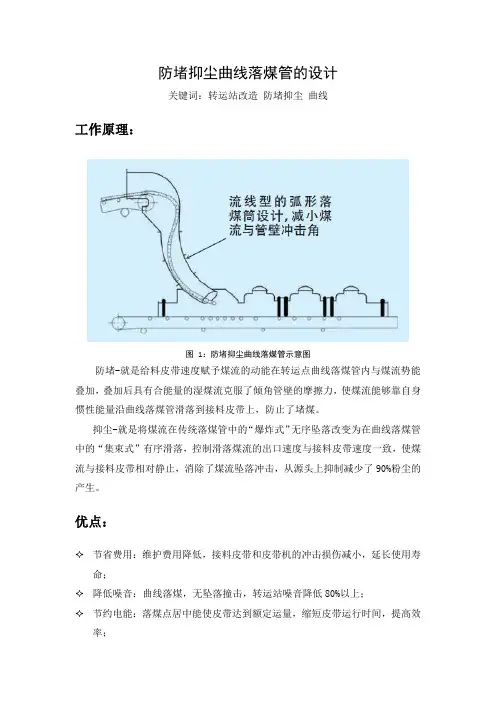

防堵抑尘曲线落煤管的设计关键词:转运站改造防堵抑尘曲线工作原理:图1:防堵抑尘曲线落煤管示意图防堵-就是给料皮带速度赋予煤流的动能在转运点曲线落煤管内与煤流势能叠加,叠加后具有合能量的湿煤流克服了倾角管壁的摩擦力,使煤流能够靠自身惯性能量沿曲线落煤管滑落到接料皮带上,防止了堵煤。
抑尘-就是将煤流在传统落煤管中的“爆炸式”无序坠落改变为在曲线落煤管中的“集束式”有序滑落,控制滑落煤流的出口速度与接料皮带速度一致,使煤流与接料皮带相对静止,消除了煤流坠落冲击,从源头上抑制减少了90%粉尘的产生。
优点:✧节省费用:维护费用降低,接料皮带和皮带机的冲击损伤减小,延长使用寿命;✧降低噪音:曲线落煤,无坠落撞击,转运站噪音降低80%以上;✧节约电能:落煤点居中能使皮带达到额定运量,缩短皮带运行时间,提高效率;✧节约用水:节水80%以上,简化水冲洗回收设备系统,大幅减少水冲洗频率;✧节省投资:取消缓冲滚筒、锁气器、吸风机、除尘器及相应土建投资;困难:曲线落煤管的设计难度在于确定导流罩与落煤管的弧度,如图 2和图 3所示。
此外控制物料流动轨迹和速度、避免出现皮带跑偏、撒煤等也是设计工程师面临的主要问题。
图 2:导流罩的弧度.图 3:落煤管现场图传统设计方法:导流罩的设计导流罩的设计基于物料流出头部滚轮的抛物线轨迹,对于这个轨迹工程师有很多可以利用的模型进行进行预测,如图4所示。
(皮带速度为6m/s)图4:物料抛出头部滚轮时的运动轨迹(不同颜色的曲线代表不同的模型)对于同样的操作条件,不同的模型给出了不同的抛物线轨迹,工程师怎么才能知道哪一种是正确的呢?落煤管的设计由于转运站大多是有转角的,并且物料是有厚度的,所以目前没有数学公式可以对物料落到落煤管上的速度大小及运动方向进行准确预测。
基于仿真的设计方法:DEM-Solutions中国代表处(深圳德颐姆方案公司)的产品EDEM BulkSim可以对物料在转运站内部的运动进行准确评估,识别堵塞、溢出、过度磨损等现象。
华电发电有限公司输煤栈桥转运站PC总承包工程曲线落煤管安装施工案华电重工股份有限公司电厂输煤项目2016年10月会签页目录1 编制依据 (1)2 工程概况 (1)3 安装人员组织机构设置 (1)4 工程主要机械设备 (2)5施工特点、难点 (3)6施工部署 (3)7雨季施工措施 (3)8施工安全保证措施 (4)9施工质量保证措施 (6)10应急管理 (7)11环境保护、文明施工 (10)12汽车吊性能表 (11)1 编制依据1.1甲提供的施工图1.2《钢结构工程施工及验收规》GB50205-20011.3《火电施工质量检验评定标准》1.4《冶金建筑工程施工质量验收规》YB4147-20061.5《电力建设安全工作规程(第1部分:火力发电厂)》DL5009.1—20141.6《建筑钢结构焊接技术标准》JGJ81-20021.7《电力建设文明施工考核标准》1.8《电力建设安全健康与环境管理规定》1.9《电力建设施工质量验收及评价规程》第一部分:DL/T5210.1-20121.10《钢筋焊接及验收规程》JGJ18-20121.11及电力行业现行法律、法规、条例、规、规程、标准1.12《钢结构高强度螺栓的设计、施工及验收规程》GB JGJ82-911.13 起重吊装作业规程JG276-20121.14吊车性能参数表(后附)2 工程概况曲线落煤管工程位于T-3转运站一套,及T-4转运站一套。
T-3转运站一套总要是承担两处落煤任务,分别是Cg-5AB皮带机煤落到Cg-6AB皮带机用于一期锅炉、Cg-5AB皮带机煤落入二期Cg-3AB皮带机用于二期锅炉发电。
T-4转运站曲线落煤管任务为Cg-6AB皮带机的煤落入一期Cg-3AB。
3 安装人员组织机构设置4 工程主要机械设备5施工特点、难点5.1本工程位于Tg-3及T4转运站一层、二层、三层,目前土建专业正在施工墙体砌筑工程,施工场地狭小。
5.2皮带机立柱及中间架已施工完毕,落煤管的管道要跨过皮带机中间架另一侧去,给倒料增加了困难。
技术规防堵曲线落煤管技术卷招标编号:招标人:二○一三年六月目录附件1 技术规 (1)附件2 供货围 (18)附件3 技术资料和交付进度 (22)附件4 监造、检验和性能验收试验 (25)附件5 技术服务和设计联络 (31)附件6 分包与外购 (36)附件7 大(部)件情况 (37)附件8 差异表 (38)附件9 招标文件附图 (39)附件1 技术规1 总则1.1本招标文件适用于大唐乌沙山发电有限责任公司输煤T0、T1转运站防堵抑尘曲线落煤管设备及导料槽等,它提出了该设备的功能设计、结构、性能、安装和试验等方面的技术要求。
1.2本招标文件提出的是最低限度的技术要求,并未规定所有的技术要求和适用的标准,投标方应提供一套满足本招标文件和所列标准要求的高质量产品及其相应服务。
对国家有关安全、环保等强制性标准,必须满足其要求。
1.3如未对本招标文件提出偏差,招标方将认为投标方提供的设备符合本招标文件和标准的要求。
偏差(无论多少)都必须清楚地表示在投标文件中的附件9“差异表”中。
1.4投标方须执行本招标文件所列标准。
有矛盾时,按较高标准执行。
投标方在设备设计和制造中所涉及的各项规程,规和标准必须遵循现行最新版本的标准。
1.5合同签订1个月,按本招标文件的要求,投标方提出合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、运行和维护等标准清单给招标方,由招标方确认。
1.6设备采用的专利涉及到的全部费用均被认为已包含在设备报价中,投标方应保证招标方不承担有关设备专利的一切责任。
1.7投标方应提供高质量的设备。
这些设备应是成熟可靠、技术先进的产品,且制造厂已有相同容量机组合同设备制造、运行的成功经验。
1.8在签订合同之后,招标方有权提出因规标准和规程发生变化而产生的一些补充要求,具体项目由买卖双方共同商定。
当主机参数发生变化时而补充的变化要求,设备不加价。
1.9本招标文件为订货合同的附件,与合同正文具有同等效力。

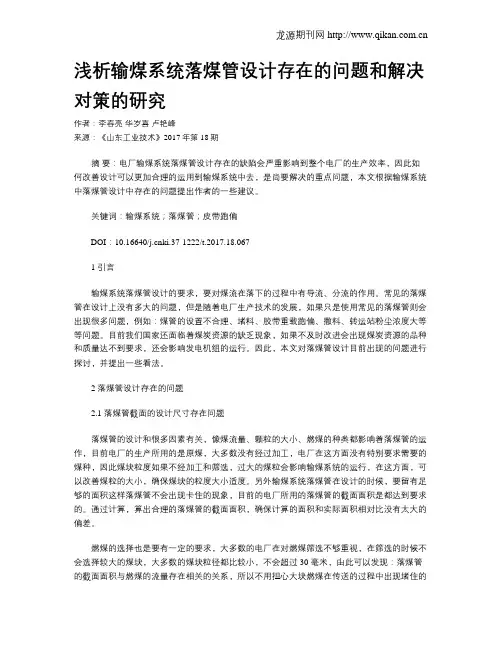

浅析输煤系统落煤管设计存在的问题和解决对策的研究作者:李春亮华岁喜卢艳峰来源:《山东工业技术》2017年第18期摘要:电厂输煤系统落煤管设计存在的缺陷会严重影响到整个电厂的生产效率,因此如何改善设计可以更加合理的运用到输煤系统中去,是尚要解决的重点问题,本文根据输煤系统中落煤管设计中存在的问题提出作者的一些建议。
关键词:输煤系统;落煤管;皮带跑偏DOI:10.16640/ki.37-1222/t.2017.18.0671 引言输煤系统落煤管设计的要求,要对煤流在落下的过程中有导流、分流的作用。
常见的落煤管在设计上没有多大的问题,但是随着电厂生产技术的发展,如果只是使用常见的落煤管则会出现很多问题,例如:煤管的设置不合理、堵料、胶带重载跑偏、撒料、转运站粉尘浓度大等等问题。
目前我们国家还面临着煤炭资源的缺乏现象,如果不及时改进会出现煤炭资源的品种和质量达不到要求,还会影响发电机组的运行。
因此,本文对落煤管设计目前出现的问题进行探讨,并提出一些看法。
2 落煤管设计存在的问题2.1 落煤管截面的设计尺寸存在问题落煤管的设计和很多因素有关,像煤流量、颗粒的大小、燃煤的种类都影响着落煤管的运作,目前电厂的生产所用的是原煤,大多数没有经过加工,电厂在这方面没有特别要求需要的煤种,因此煤块粒度如果不经加工和筛选,过大的煤粒会影响输煤系统的运行,在这方面,可以改善煤粒的大小,确保煤块的粒度大小适度。
另外输煤系统落煤管在设计的时候,要留有足够的面积这样落煤管不会出现卡住的现象,目前的电厂所用的落煤管的截面面积是都达到要求的。
通过计算,算出合理的落煤管的截面面积,确保计算的面积和实际面积相对比没有太大的偏差。
燃煤的选择也是要有一定的要求,大多数的电厂在对燃煤筛选不够重视,在筛选的时候不会选择较大的煤块,大多数的煤块粒径都比较小,不会超过 30 毫米,由此可以发现:落煤管的截面面积与燃煤的流量存在相关的关系,所以不用担心大块燃煤在传送的过程中出现堵住的情况。
落煤管安装技术措施-概述说明以及解释1.引言1.1 概述概述部分的内容可以写成如下所示:落煤管安装技术措施是指在煤矿开采过程中,为了保障煤炭顺利从煤矿井下运输至地面,采取一系列的技术手段和预防措施的总称。
落煤管是连接地下煤矿和地面煤矿的通道,其安装技术措施对于煤矿生产的安全和高效进行具有重要意义。
在煤矿安全生产中,落煤管的正确安装对于保证矿工的安全和煤炭的顺利运输起到了至关重要的作用。
合理的落煤管安装技术措施可以有效地减少事故的发生,提高煤矿生产效率,降低煤矿生产成本。
本文将深入探讨落煤管安装技术措施的相关内容。
首先,我们将介绍落煤管安装技术措施的背景和意义。
其次,我们将详细阐述落煤管安装过程中需要注意的一些要点,例如材料选择、施工方式等。
最后,我们将对落煤管安装技术措施进行总结和分析,并展望未来研究的方向。
通过本文的研究,我们希望能够为煤矿生产安全和高效提供一些有益的指导,为落煤管的安装提供可靠的技术支持,进一步推动我国煤矿行业的发展和进步。
1.2 文章结构文章结构部分的内容如下:文章结构部分旨在说明本文的整体组织结构和各个部分的内容安排,以帮助读者更好地阅读和理解本文。
本文按照以下结构组织,包括引言、正文和结论三个主要部分。
引言部分包括概述、文章结构和目的三个方面。
首先,我们将简要介绍落煤管安装技术的背景和重要性,并指出该领域目前存在的问题和挑战。
其次,我们将详细介绍本文的整体结构和各个部分的主要内容,以便读者清楚地了解本文的组织框架。
最后,我们将明确本文的目的,即通过系统地介绍落煤管安装技术的相关措施,为相关从业人员提供指导和参考。
正文部分是本文的主体,包括第一要点、第二要点和第三要点三个方面。
在第一要点中,我们将重点介绍落煤管的选材和设计要求,包括材料的选择、尺寸的确定以及结构的设计等方面的技术措施。
在第二要点中,我们将重点讨论落煤管的安装过程和注意事项,包括施工环境的评估、施工方法的选择以及施工过程中可能出现的问题和解决方法等内容。
曲线落煤管制作方法
曲线落煤管是用于输送煤炭等物料的管道系统中的一种重要组件,其制作方法需要考虑材料选择、加工工艺、安装要求等多个方面。
首先,关于材料选择,通常曲线落煤管的制作材料为碳钢、不锈钢等金属材料,这些材料具有较高的强度和耐腐蚀性能,能够满足输送物料的要求。
在选择材料时需要考虑管道所处环境的特点,例如是否需要抗腐蚀、抗磨损等特性。
其次,制作方法涉及到加工工艺。
一般来说,曲线落煤管的制作需要进行管道的弯曲加工,通常采用冷弯或热弯工艺,确保管道弯曲后的尺寸和形状符合要求。
在加工过程中需要注意避免产生裂纹、变形等缺陷,保证管道的质量。
另外,制作方法还包括焊接工艺。
曲线落煤管通常需要在制作过程中进行焊接,以连接管道的各个部分或与其他设备进行连接。
焊接工艺需要严格控制焊接参数,确保焊接接头的质量和密封性,以防止漏煤或者煤粉泄漏。
最后,安装要求也是制作方法中需要考虑的重要内容。
曲线落煤管通常需要与输送系统的其他部件进行连接和安装,需要严格按照设计要求进行安装,保证管道的连接牢固、密封可靠,以及安装位置符合设计要求。
综上所述,曲线落煤管的制作方法涉及材料选择、加工工艺、焊接工艺以及安装要求等多个方面,需要在制作过程中严格控制质量,确保管道的性能和可靠性。
技术要求:1投标方提供的防堵抑尘曲线落煤管设备应功能完整、技术先进、并能满足现场生产需要、满足人身安全和劳动保护条件三通挡板和落煤漏斗的耐磨衬板保证磨损使用寿命为1年,1年内出现衬板磨损严重、脱落现象、投标方有义务免费提供备件落煤管设计使用寿命不低于20年投标方提供的所有设备必须有生产许可证及生产检验合格证投标方提供的设备在运行时不能出现堵煤、跑煤现象投标方提供的设备在设计上应采取有效措施减少设备运行时煤流量对皮带的冲击磨损,不能出现因煤流冲击大导致皮带撕裂现象,并且不能出现落料不居中、撒煤以及皮带跑偏现象防堵抑尘曲线落煤管设备均正确设计和制造,在所有正常工况下均能安全、持续运行,而不会产生过度的应力、振动、温升、磨损、腐蚀、老化等其它问题。
招标方欢迎投标方提供优于本规范书要求的先进、成熟、可靠的设备、设备机构完全能够满足日常维护,如加油、紧固、巡视等需要投标方提供的所有设备应采用先进、可靠的加工制造技术,应有良好的表面几何形状及合适的公差配合。
对于招标方验收不合格的设备或达不到招标方要求的设备,投标方应无条件返厂处理或现场限期整改。
招标方不接受带有试制性质的部件。
外购配套件,必须选用优质品牌、节能先进的产品,并有生产许可证及生产检验合格证。
严禁采用国家公布的淘汰产品。
对重要部件需取得招标方认可。
投标方应对外购的部件及材料进行检验,并对其质量性能负责投标方提供的设备必须能比较方便地拆卸、更换和修理,在设备安装时应充分考虑检修空间,在容易损坏经常需要检修的地方必须设置检修平台,所有重型部件均应具有便于安装和维修需要的起吊或搬运条件。
对于易于磨损、腐蚀、老化或需要调整、更换的部件应提供备用品所用的材料及零部件应负荷有关协议的要求,且应是新型的和优质的,并能满足当地环境条件的要求。
所使用的零件或组件应有良好的互换性防堵抑尘曲线落煤管设备各转动件转动灵活,不得有卡阻现象,轴承温升一般不得大于40℃,且轴承温度不得超过80℃。
关于输煤系统落煤管优化设计流线型落煤管避免了传统落煤管拐角处积料、堵料现象,物流能够较顺畅的在落煤管内流动。
3.2 改变传统落煤管方形横截面为“U”形截面,避免落煤管直角处积料现象。
3.3 出口落煤管采用向前扩容收口设计,并深入导料槽内侧,距离皮带300mm-450mm左右,使煤流在进入导料槽时就汇集到胶带的中心,避免胶带重载跑偏;同时减小煤料对胶带的冲击,减小冲击引起的粉尘。
在火力发电厂输煤系统中,落煤管是避免煤流下落过程中产生过量粉尘和在下落过程中起到导流和分流作用的煤流运送管道。
目前落煤管设计普遍参照DTⅡ型或者D-YM96型设计手册,传统落煤管设计布置不合理,引发堵料、胶带重载跑偏、撒料、转运站粉尘浓度大等一系列问题。
随着我国煤炭资源的紧缺,煤炭的品种和质量越来越难以保证,以上问题已经严重影响发电机组的安全运行。
1传统落煤管设计存在的问题及原因分析2.1 落煤管积料、堵料问题引起落煤管积料和堵料问题的原因一般我们分为以下两种情况:a. 冲击性堵煤冲击性堵煤多发生在落煤管的拐角处(如图1所示),冲击点堵煤和煤流的实际动态安息角有着直接的关系,然而分散输送的煤料造成煤流的实际动态安息角无法确定,受传统落煤管转角设计的影响,煤流在下落过程中一部分煤料的切入角抵消了落煤管的实际倾角,这部分煤料在拐角区域速度迅速衰减至零,煤流的动能转化为对落煤管管壁的冲击力,当煤料中含水量超标或粘性较大时就会形成冲击性积料、堵料现象。
由于持续较大冲击力的作用,所积煤料将会很难清理。
图1 落煤管拐角处积煤b. 挂料性积煤挂料性积煤一般发生在落煤管底部及直角边处(如图2所示),溜槽挂料堵煤是由于煤炭中灰分以及水份含量偏高,输煤溜槽表面粗糙,摩擦系数高(内部普遍设计有衬板结构),以及溜槽倾角偏小等原因,造成物料输送过程中,细粘的物料逐步从底部和两侧直角部位开始形成挂料,挂料会越积越厚,不断减小落煤管的过流面积,最终形成堵煤,挂料堵煤相比冲击堵煤更难以清除。
火力发电厂输煤系统落煤管设计存在的问题及解决措施作者:王巍来源:《科学与财富》2017年第20期(中国能源建设集团辽宁电力勘测设计院有限公司)摘要:火力发电是我国的一种重要的发电方式,我国的火力发电厂随着经济的发展也在不断地进步,为了保障火力发电的质量,我国的火力发电厂的建设工作仍旧在进行之中,虽然火力发电有其自身的优势,但是在发电中,火力发电运行的系统的比较复杂,尤其是在输煤的系统之中,输煤系统的构造很复杂,其中落煤管是核心设计,只有落煤管保持稳定才能使火力发电系统正常运行,但是在运行输煤系统时,由于各种系统方面的问题会导致输煤系统难以正常完成输煤工作,但是在进行火力发电时,输煤是一个不可缺少的中转环节,本文根据对输煤系统的了解,分析在设计落煤管时存在的几个常见性问题,并提出有效措施解决这几个问题。
关键词:输煤系统;落煤管;火力发电厂;设计火力发电厂的输煤系统中的核心部分是落煤管,一般落煤管的构造中有三个不可缺少的组成部分,包括导流槽、下降管以及落煤斗。
工人在利用输煤系统为火力发电做准备时,需要先利用这个系统进行准备工作,一般对于发电的专业用煤具有特殊的要求,在对破碎煤块进行处理时,需要完成数次转移运输的工作,通过反复筛选,最终将已经达到合格标准的煤块传送到落煤管道之中,借助这个管道传送到原有煤仓之中。
1 落煤管设计概况火力发电厂输煤系统落煤管截面尺寸的设计至关重要,与运输能力存在莫大的关联同时根据落煤管设计时所推荐选用的带速,可以得出输送能力关系。
对于火电厂输煤系统来说,落煤管的管径主要取决于煤的流量、粒径、以及松散特性。
而在这些因素当中,煤的流量对落煤管流面积大小的影响非常大。
因此,在考虑到运输煤量足够的前提下,还需要结合煤的粒径来进行综合考虑。
就目前而言,火电厂所用的燃煤主要以煤矿生产的原煤为主,很少经过特殊加工,火电厂对于所选用过来的煤块粒度也没有特殊的要求。
因此,为了避免由于煤块的粒度过大影响给料、输煤系统的正常运行,应该在火电厂不同的受卸装置上设置煤蓖,确保煤块的粒度大小适中。
防堵抑尘曲线落煤筒在输煤系统中的应用摘要:针对输煤系统落煤管堵塞、落煤筒腐蚀磨损漏粉、胶带运行跑偏、撒煤,输煤栈桥粉尘浓度超标,噪音大等问题,提出将传统落煤管改造为防堵抑尘曲线落煤筒,改造后,彻底解决了落煤管堵塞、落煤点不正、胶带运行跑偏等问题,使粉尘浓度降低到6mg/m3以下,噪音降低到80dB,输煤系统堵煤漏煤情况得到改善,现场工作环境得到改善。
关键词:防毒抑尘;曲线落煤筒;输煤系统;应用;分析引言传统的输煤系统落煤管及皮带机头部漏斗设计为标准部件,不考虑物料的抛料曲线及其在落煤管内部的运动轨迹,虽然可使得设计简便,但存在以下的一些问题:转运点处现场粉尘污染严重、堵煤现象时有发生,落煤管内部衬板磨损特别严重,需频繁更换。
目前的曲线落煤管技术通过对煤流的动态模拟仿真从源头上控制粉尘的产生、避免堵煤现象的出现。
1.存在问题及原因分析输煤系统运行时,常出现落煤管积煤、堵煤,胶带跑偏,噪音大,以及导料槽出口喷粉等现象,输煤栈桥内粉尘浓度超标,给电厂安全文明生产带来较大影响。
1.1冲击性堵煤方形落煤管煤流与管壁冲击角过大,经过碰撞后原有的动能损失殆尽,不利于煤的连续流动。
落煤管内表面粗糙、摩擦系数高、溜槽倾角偏小,在煤质较差、湿度较大时,物料逐步从底部和两侧直角部位开始形成挂料。
挂料越积越厚,不断减小落煤管的过流面积,最终导致积煤、堵煤,1.2电动三通翻板无法切换因物料从胶带抛出后几乎呈垂直角度冲击头部漏斗,如果物料水分含量偏高,就会在头部漏斗不断堆积,造成堵煤。
头部漏斗积煤和堵煤会造成电动三通翻板无法切换,而清理工作量大且有危险性。
1.3落煤点不正,胶带跑偏传统设计方式是落煤管中心同胶带中心交叉,在转角落差较小时,落煤管下部的物料必然冲刷挡料槽对侧,引起胶带受料偏载和对挡料槽的冲击,造成漏料、撒料和扬尘,导致胶带重载跑偏。
导料槽承受的冲击大,导料槽密封系统频繁损坏,栈桥撒煤漏粉现象严重。
1.4物料下落产生强烈的诱导风在各转运站,物料由匀速直线运动突然转变为自由落体运动,下落的分散物料产生强烈的诱导风,将物料粉尘吹起。
(完整)落煤管四措两案编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)落煤管四措两案)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)落煤管四措两案的全部内容。
落煤管检修四措两案编写:初审:会签:审核:审定:批准:设备管理部2016年月日落煤管检修四措两案一、设备(或系统)概况我厂输煤皮带上下级皮带通过落煤管实现来煤的过渡输送,落煤管通径一般在800mm至1000mm之间,空间相对狭小,且存在不同程度的高差,现在有1、2、3、4、5、6、7、8、9号带落煤管、斗轮机落煤管等共22个点。
二、落煤管检修的范围和目的1、施工范围:落煤管内部.2、施工目的:清理#2油罐油污杂质,#2油罐壁测厚。
3、机组运行方式要求:不需机组停运可进行清理。
三、安全风险辨识及控制措施四、技术风险辨识及控制措施五、环保风险辨识及控制措施六、组织措施七、施工方案1、准备相应的工器具、备品备件材料,现场相应处准备好行灯、鼓风机并接好电源,办理好开工工作票。
2、联系检修部打开人孔门通风。
必要时用防爆鼓风机强制通风.3、通风一定时间后,将油罐内初步清理干净.4、对油罐内油罐焊缝检查、油罐壁进行测厚.5、油罐内部彻底清理,用锯木灰铺地清理干净。
严禁使用汽油、煤油清理。
6、油罐端盖密封垫严密不漏。
7、油罐验收应在油罐最后封闭时进行,如果进行工作则重新进行验收。
8、验收合格后,清点工具无遗留,封闭人孔门。
八、应急预案1、如发生火灾事故,现场人员应立即停止作业,向设备部项目负责人、安监部专责汇报,拨打火灾报警电话,根据火势情况利用现场消防器材进行现场灭火.同时按照事件等级启动《燃油区(油泵房)防火应急预案》处置方案,并派人在重要路口,等待指示消防车快速到达现场开展扑救工作。
华电发电有限公司输煤栈桥转运站PC总承包工程曲线落煤管安装施工案华电重工股份有限公司电厂输煤项目2016年10月会签页.. ..目录1 编制依据 (3)2 工程概况 (3)3 安装人员组织机构设置 (3)4 工程主要机械设备 (3)5施工特点、难点 (3)6施工部署 (3)7雨季施工措施 (3)8施工安全保证措施 (3)9施工质量保证措施 (3)10应急管理 (3)11环境保护、文明施工 (3)12汽车吊性能表 (3)1 编制依据1.1甲提供的施工图1.2《钢结构工程施工及验收规》GB50205-20011.3《火电施工质量检验评定标准》1.4《冶金建筑工程施工质量验收规》YB4147-20061.5《电力建设安全工作规程(第1部分:火力发电厂)》DL5009.1—20141.6《建筑钢结构焊接技术标准》JGJ81-20021.7《电力建设文明施工考核标准》1.8《电力建设安全健康与环境管理规定》1.9《电力建设施工质量验收及评价规程》第一部分:DL/T5210.1-20121.10《钢筋焊接及验收规程》JGJ18-20121.11及电力行业现行法律、法规、条例、规、规程、标准1.12《钢结构高强度螺栓的设计、施工及验收规程》GB JGJ82-911.13 起重吊装作业规程JG276-20121.14吊车性能参数表(后附)2 工程概况曲线落煤管工程位于T-3转运站一套,及T-4转运站一套。
T-3转运站一套总要是承担两处落煤任务,分别是Cg-5AB皮带机煤落到Cg-6AB皮带机用于一期锅炉、Cg-5AB皮带机煤落入二期Cg-3AB皮带机用于二期锅炉发电。
T-4转运站曲线落煤管任务为Cg-6AB皮带机的煤落入一期Cg-3AB。
3 安装人员组织机构设置4 工程主要机械设备5施工特点、难点5.1本工程位于Tg-3及T4转运站一层、二层、三层,目前土建专业正在施工墙体砌筑工程,施工场地狭小。
5.2皮带机立柱及中间架已施工完毕,落煤管的管道要跨过皮带机中间架另一侧去,给倒料增加了困难。
5.3转运站中的单轨吊未施工、设备中耐磨部位处的耐磨板已经施工完毕,设备部件倒运过程中危险性高,施工难度较大,施工期较长。
6施工部署6.1 施工法:施工准备——基础验收——材料、设备倒运——管道拼装——螺栓安装——支架焊接——平台安装——缓冲床安装——验收交工7雨季施工措施7.1雨天过后,应对架体及时检查和维护管理,并对现场所有电源进行检查。
7.2下雨时,停止与电有关的施工作业,吊车停止运行。
对现场排水设施进行巡检,发现积水及时疏通清理。
8施工安全保证措施8.1安全管理体系为保证吊装过程的安全,我们将在现场建立吊装领导小组,由项目经理任组长,项目部施工负责人、技术负责人、安全负责人、班组长、技术员和班组兼职安全员等组成。
8.2 贯彻“安全第一、预防为主、综合治理”的针,认真执行有关安全生产法律法规,遵守业主和当地主管部门的有关安全制度、规并接受其安全生产监督。
8.3进入施工现场的人员必须戴安全帽、穿防滑鞋,电工、电焊工应穿绝缘鞋,高空作业必须系好安全带。
8.4 施工前对所有施工人员进行安全技术交底。
8.5 施工现场设专职安全员进行现场安全措施的落实与监督管理,对现场施工人员、现场机械设备及现场用电进行统一管理。
要求参加施工的特殊工种作业人员必须是经过培训,持证上岗。
8.6 施工人员作业前应对使用的工具、机具、设备进行检查,安全装置齐全有效。
8.7 施工现场的机电设备、闸箱、电焊机,应有可靠的防雨措施。
电器操作必须由专业人员进行,禁非专业人员操作。
电焊机使用格安全操作规程,一次线不得超过5m,二次线不能破皮裸露。
8.8 搞好安全用电,所有用电设备的拆除及现场照明均由专业电工担任,使用的电动工具,必须安装漏电保护器。
8.9 做好“三宝、四口、五临边”的安全防护工作,现场各类洞,临边必须有防护措施。
8.10 司机、指挥、起重吊装、运输、电焊、架子工等特种作业人员须持证上岗。
8.11 起重工每上班之前,应检查起重机具,钢丝绳、吊环等,确保安全可靠。
8.12 起吊重物时,要对重物经过区域进行清场,防止高空坠物伤人,吊装区域必须设有显著的标志,并禁止无关人员入。
8.13 汽车吊摆脚必须牢靠,由起重工与司机共同进行检查后,可起吊重物。
汽车吊车司机、起重工指挥坚决“十不准吊”的原则。
8.14 在开工前和使用中应对起重机械的性能进行检查,格按规定的起重性能进行作业,吊装构件时设专人统一指挥协调。
8.15操作面应有可靠的架台、护身,经检查无误,进行操作。
构件绑扎确,吊点处应有防滑措施,高空作业应带工具袋,以防坠物伤人,禁止随便放置。
8.16 结构件不固定不准松钩,吊索靠棱处时加护套。
8.17 六级及以上大风、大雪、大雨及浓雾等恶劣天气,禁止高空作业。
8.18 起重机司机应和起重工密切配合,格执行起重机械“十不吊”规定。
8.19 进行电、气焊时,必须使用面罩和护镜,禁使用漏电、漏气的设备,火线及接地线均应完整,不得用铁棒等物代替接地线或固定接地点。
8.20安全设施有专人按规定统一设置,其他人不得随意拆动。
因工作需要须拆动时,要经过有关人员允,事后要及时恢复,安全员要认真检查。
9施工质量保证措施9.1 质量体系9.2 各施工人员要认真学习图纸和相关技术文件,明确质量标准和技术要求,及早发现问题,及时与主管技术人员沟通,未经可,不得擅自变改图纸尺寸和结构。
9.3 肃认真地执行工艺纪律,未征得技术人员同意,任人员不得随意更改所定技术工艺。
9.4 做好质量问题的预测工作,将可能出现的质量问题尽早预测出来,有效地加以预防,消除质量隐患。
9.5 格按照设计要求,《钢结构工程施工质量验收规》(GB50205-2001)逐级进行技术交底,精心组织施工。
9.6 认真执行质量责任制,明确各级质量责任人,制定完善的各项质量管理制度,并格遵照执行。
实行质量奖罚制度,坚持“谁施工,谁负责质量”,在施工部位打上操作者的编号,以便明确质量责任。
奖罚分明,增强质量意识。
9.7认真做好技术交底工作。
施工前应逐级进行书面技术交底,技术交底中除说明施工法,技术操作要领外,必须明确质量标准及质量要求。
9.8 认真按照ISO9001:2000标准进行管理,技术资料和检评资料要随工程进度及时填写、收集和上报。
9.9 把构件质量关,设专人负责各级质量验收,并认真做好记录,尤其是重要部位,要做到100%检查。
9.10 特殊工种,坚持“持证上岗”制度。
8.11加强计量管理,统一计量器具。
定期对施工中使用的仪器、仪表进行校正和检验,施工中应统一使用检定的钢盘尺。
10应急管理10.1 现场危险性较大分部分项工程及施工现场易发生重大事故的部位A:高空坠落事故B:倾覆事故C:机械伤害D:触电事故10.2 应急准备和响应组织准备10.2.1 目的:为了保护本企业从业人员在经营活动中的身体健康和生命安全,保证本企业在出现生产安全事故时,能够及时进行应急救援,从而最大限度地降低生产安全事故给本企业及本企业员工所造成的损失,成立公司生产安全事故应急救援小组。
10.2.2 适用于所在公司部实行生产经营活动的部门及个人。
10.3、施工现场生产安全应急救援小组10.4 生产安全事故应急救援组织成员经培训,掌握并且具备现场救援救护的基本技能,施工现场生产安全应急救援小组必须配备相应的急救器材和设备。
小组每年进行1-2次应急救援演习和对急救器材设备的日常维修、保养,从而保证应急救援时正常运转。
10.5 生产安全事故应急救援程序:项目部建立安全值班制度,设值班并保证24小时轮流值班。
如发生产安全事故立即上报,具体上报程序如下:现场第一发现人——现场值班人员——现场应急救援小组组长——公司值班人员——公司生产安全事故应急救援小组——向上级部门报告。
生产安全事故发生后,应急救援组织立即启动如下应急救援程序:现场发现人:向现场值班人员报告现场值班人员:控制事态保护现场组织抢救,疏导人员。
现场应急救援小组组长:组织组员进行现场急救,组织车辆保证道路畅通,送往医院。
公司值班人员:了解事故及伤亡人员情况公司生产安全应急救援小组:了解事故及伤亡人员各简况及采取的措施,成立生产安全事故临时指挥小组,进行善后处理事故调查,预防事故发生措施的落实。
并上报上级部门10.6 应急救援小组职责:10.6.1组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯彻执行各项安全防措施及各种安全管理制度。
10.6.2进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相应的素质水平,小组成员定期对职工进行安全生产教育,提高职工安全生产技能和安全生产素质。
10.6.3制定生产安全应急救援预案,制定安全技术措施并组织实施,确定企业和现场的安全防和应急救援重点,有针对性的进行检查、验收、监控和危险预测。
10.7 施工现场的应急处理设备和设施管理(一)应急1)应急的安装要求工地应安装,无条件安装的工地应配置移动。
可安装于办公室、值班室、警卫室。
在室外附近贴119的安全提示标志,以便现场人员都了解,在应急时能快捷地找到拨打报警求救。
一般应放在室临现场通道的窗扇附近,机旁应贴常用紧急急用查询和工地主要负责人和上级单位的联络,以便在节假日、夜间等情况下使用,房间无人上锁,有紧急情况无法开锁时,可击碎窗玻璃,便可以向有关部门、单位、人员拨打报警求救。
2)应急的正确使用为合理安排施工,事先拨打气象专用,了解气候情况拨打121,掌握近期和中长期气候,以便采取针对性措施组织施工,既有利于生产又有利于工程的质量和安全。
工伤事故现场重病人枪救应拨打120救护,请医疗单位急救。
火警、火灾事故应拨打119火警,请消防部门急救。
发生抢劫、偷盗、斗殴等情况应拨打报警110,向公安部门报警。
煤气管道设备急修,自来水报修、供电报修,以及向上级单位汇报情况争取支持,都可以通过应急达到便快捷的目的。
在施工过程中保证通讯的畅通,以及正确利用好通讯工具,可以为现场事故应急处理发挥很大作用。
3)报救须知火警:119 医疗急救:120 匪警:110拨打时要尽量说清楚以下几件事:(1)说明伤情(病情、火情、案情)和已经采取了些什么措施,以便让救护人员事先做好急救的准备。
(1)讲清楚伤者(事故)发生在什么地,什么路几号、靠近什么路口、附近有什么特征。
(3)说明报救者单位、姓名(或事故地)的或传呼机或传呼以便救护车(消防车、警车)找不到所报地时,随时通过通讯联系。
基本打完报救后,应问接报人员还有什么问题不清楚,如无问题才能挂断。
通完后,应派人在现场外等候接应救护车,同时把救护车进工地现场的路上障碍及时予以清除,以利救护到达后,能及时进行抢救。
