排水沟工程施工方案编制:审核:审批:2022年9月30日一、工程概况 (3)二、施工流程 (3)三、施工方法 (3)四、工程机械、人员配置 (8)五、安全管理及环境保护 (10)排水沟施工方案一、工程概况水池外圈的钢筋混凝土排水沟(排水沟宽500mm、深100mm~500mm),排水沟底部为级配砂石换填、砼垫层,沟底、两侧为钢筋混凝土,边墙顶上侧水池外边面采用水泥砂浆抹面。
二、施工流程施工准备→测量放线→土方开挖→C15砼垫层施工→排水沟钢筋绑扎→排水沟底板C20砼浇筑→两侧模板支设→两侧C20砼浇筑→模板拆除→土方回填土→不锈钢预制盖板安装→盖板与水池边接触棱角打磨三、施工方法1、施工准备1)熟悉图纸,认真领悟设计意图和使用功能。
2)做好钢筋、水泥、灰砂砖等材料的试验、试配、试压等项试验工作,做到先试后用。
3)施工用水由甲方指定用水点。
4)施工用电由甲方指定接电点。
5)做好材料计划表,并复核上报,根据生产需要安排,明确进场时间。
6)组织施工人员进行好安全教育并按规定办理好施工人员上岗证,入厂证等,组织各种施工机具进场办理相关手续。
施工前办理好相关的作业票证才能施工。
2、测量放线1)定位原则:根据已有水池外边,对排水沟定位并钉控制桩。
2)测量放线:根据控制桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩。
3、土方开挖1)现场土方(级配砂石)开挖采用人工开挖,使用人力小推车进行水平运输。
2)开挖顺序,○1沟槽土方开挖采用人工开挖;○2人工捡底保证开挖设计标高及结构尺寸。
基底预留±100m厚用人工清底修平的方法,尽量避免超挖现象。
在土方开挖过程中遇到地下管线、电缆及不明障碍物时,应立即通知监理公司和甲方单位有关人员进行处理,采取有效措施处理完毕后方可继续施工,基槽清理干净后及时通知监理公司和甲方现场代表到现场验槽,验槽合格后,才能进行下道垫层工序施工。
临时道路排水沟布置方案随着城市规划建设的不断发展,许多城市出现了路面改建、临时车道修建等建设工程。
而这些工程的完成需要临时的道路排水沟来确保交通安全和保障城市基础设施的正常运行。
本文将详细介绍临时道路排水沟的布置方案。
一、确定排水沟的布置位置首先,需要测量该区域的地形高程,找到地势最低的地方作为排水口的位置。
排水口与排水沟之间的高差要控制在一定范围之内,以保证排水沟的正常运行。
同时,在确定排水沟的布置位置时,还需要考虑到道路的宽度、交通流量等因素。
二、设计排水沟的截面形状设计排水沟的截面形状直接影响排水的效果,常见的排水沟截面形状有矩形、梯形、半圆形等。
在选择排水沟截面形状时,需要根据排水沟的长度、宽度、设计流量等因素进行考虑,以确保排水效果达到预期。
三、设计排水沟的流量和速度设计排水沟的流量和速度是排水沟能否正常运行的关键因素。
在确定流量和速度时,需要考虑到交通流量和道路坡度等因素,以确保排水沟的流量和速度符合要求,能够安全地排泄车辆排放的废水。
四、选择排水沟的材料和施工方案选择排水沟的材料和施工方案是排水沟建设的重要环节。
常见的排水沟材料有混凝土、钢筋混凝土、聚氯乙烯等。
在选择材料时,需要考虑材料的耐久性、防腐蚀性、维修成本等因素。
在施工方案方面,需要预先制定好排水沟的施工计划和安全管理,确保施工过程中的安全和质量。
五、设置排水沟的检查井和人孔为了方便排水沟的维护和管理,需要在排水沟的适当位置设置检查井和人孔。
在设置井和孔时,需要考虑到人员进出的安全以及设备的维护方便性。
六、排水沟的维护和管理建设完临时道路排水沟之后,需要定期检查和维护排水沟的运行状况,及时清理积水和杂草等杂物,确保排水沟的正常运行。
同时,需要加强管理,做好环境保护工作,防止污水外泄,保障城市基础设施的正常运行。
以上就是临时道路排水沟的布置方案介绍,希望对您有所帮助。
地下室内集水坑及排水
沟盖板
标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]
地下室内集水坑及排水沟盖板一、集水坑(检修孔花纹钢盖板6厚)
1、600×600为集水坑
2、3共3块盖板,尺寸为740×740×3块
2、700×700为集水坑1共4块盖板,尺寸为840×840×4块
二、排水沟铸铁盖板20厚
1、500宽为集水坑2,长度1.2m/个×2个
尺寸为:长1.2m×宽0.6m×2块
2、排水沟1(汽车坡道下面)、排水沟2(汽车坡道上面)
尺寸为:长(4.75m×上下两条沟)×宽500=长9.5m×宽0.5m
3、水泵房排水沟盖板300宽
尺寸为:长(8.4×2+2.4+0.25+0.15)=19.6m
长19.6m×宽400(按长0.5m/个需39块)
钢爬梯Φ20圆钢@300,出墙面200
一、地下室
1、2#电梯东集水坑8个
2、东面水泵房集水坑6个
3、西面2个集水坑3个/个×2个=6个
共计20个。
GB/T 16453.4─1996前言本标准系列共分四项:第一项《水土保持综合治理规划通则》,第二项《水土保持综合治理技术规范》,第三项《水土保持综合治理验收规范》,第四项《水土保持综合治理效益计算方法》。
本标准是上述系列中的第二项。
本项标准包括6个标准:GB/T 16453.1─1996 水土保持综合治理技术规范坡耕地治理技术GB/T 16453.2─1996 水土保持综合治理技术规范荒地治理技术GB/T 16453.3─1996 水土保持综合治理技术规范沟壑治理技术GB/T 16453.4─1996 水土保持综合治理技术规范小型蓄排引水工程GB/T 16453.5─1996 水土保持综合治理技术规范风沙治理技术GB/T 16453.6─1996 水土保持综合治理技术规范崩岗治理技术本标准是GB/T 16453.4,包括坡面小型蓄排工程、路旁、沟底小型蓄引工程和引洪漫地工程三篇内容。
本标准系列的四项出版后,将全部代替1988年出版的中华人民共和国水利电力部部颁标准SD 238─87《水土保持技术规范》。
本标准由中华人民共和国水利部提出并归口。
本标准负责起草单位:水利部水土保持司。
参加起草单位:黄河水利委员会黄河上中游管理局、黄河水利委员会农村水利水土保持局、长江水利委员会水土保持局、松辽水利委员会农田水利处、珠江水利委员会农田水利处、海河水利委员会农田水利处淮河水利委员会农田水利处。
本标准主要起草人:郭廷辅、刘万铨、廖纯艳、胡玉法、苏仲仁、宁堆虎、徐传早、佟伟力、鲁胜力。
第一篇坡面小型蓄排工程1 范围本篇规定了防治坡面水土流失的截水沟、排水沟、沉沙池、蓄水池等坡面小型蓄排工程的规划、设计、施工、管理的技术要求。
本篇适用于南方多雨地区。
北方部分雨量较多、坡面径流较大的土石山区和丘陵区,也可参照使用。
2 基本规定2.1 坡面小型蓄水工程,应与坡耕地治理中的梯田、保水保土耕作等措施、荒地治理中造林育林、种草育草等措施紧密结合,配套实施。

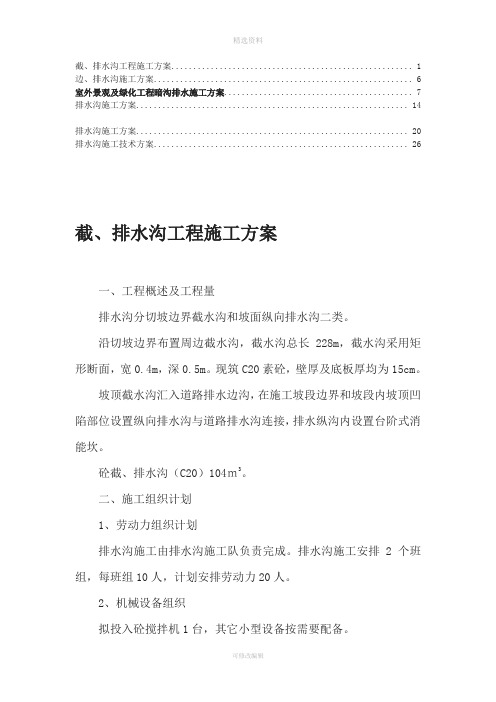

截、排水沟工程施工方案 (1)边、排水沟施工方案 (6)室外景观及绿化工程暗沟排水施工方案 (7)排水沟施工方案 (14)排水沟施工方案 (20)排水沟施工技术方案 (26)截、排水沟工程施工方案一、工程概述及工程量排水沟分切坡边界截水沟和坡面纵向排水沟二类。
沿切坡边界布置周边截水沟,截水沟总长228m,截水沟采用矩形断面,宽0.4m,深0.5m。
现筑C20素砼,壁厚及底板厚均为15cm。
坡顶截水沟汇入道路排水边沟,在施工坡段边界和坡段内坡顶凹陷部位设置纵向排水沟与道路排水沟连接,排水纵沟内设置台阶式消能坎。
砼截、排水沟(C20)104m3。
二、施工组织计划1、劳动力组织计划排水沟施工由排水沟施工队负责完成。
排水沟施工安排2个班组,每班组10人,计划安排劳动力20人。
2、机械设备组织拟投入砼搅拌机1台,其它小型设备按需要配备。
3、工期安排沿切坡边界周边布置的截水沟施工在削坡清理完成后即可开始进行施工。
截、排水沟施工工期计划安排为20天。
三、施工工艺流程截排水沟施工工序流程见图1:图1 截、排水沟施工工序流程图四、施工方法本施工方法适用于砼截排水沟。
1、开挖基槽(1) 截排水沟开挖施工的总体布置采用先上部、后下部的原则,严格按设计图纸施工。
开挖前向施工人员进行详细的施工交底,内容包括挖槽断面、堆土位置,地下情况、安全要求等。
(2) 按设计图纸要求及测量定位的中心线,依据沟槽开挖计算尺寸,撒好灰线,标明开挖范围。
开挖应严格控制标高,防止超挖或扰动槽底面。
(3) 挖沟截面应略大于设计尺寸,开挖清理完成的的沟道遇降雨,沟内土体被冲刷变形时,应重新清理沟壁及沟底。
(4) 开挖过程中,按照监理工程师的要求保持必要的地面排水坡度,设置临时坑槽,使用机械排除地面积水,并开挖排水沟排除雨水和地面积水,并采取有效的疏导和保护措施排除边坡上的渗水。
雨季采用相应防雨技术措施,以保证基础工程质量和安全施工。
(5) 开挖施工中随时作成一定的坡势,以利排水,开挖过程中尽量保持开挖面平整,边坡按设计边坡随土层开挖形成,避免边坡稳定范围形成积水。
混凝土排水沟施工方案一、工程概况建设一条长约500米,宽约2米,深约1.5米的混凝土排水沟,用于排除雨水和污水。
沿排水沟两侧设置混凝土边坡和护栏,以保证安全和美观。
在排水沟的起点和终点设置检查井和出水口,以便于维护和管理。
在排水沟的途中设置若干个跌水井和闸门,以调节水流和防止倒灌。
二、施工条件本工程的施工条件如下:施工场地平坦,无大型障碍物,交通便利。
施工期间气候适宜,无强风、暴雨等恶劣天气。
施工材料和设备齐全,质量合格,符合设计要求。
施工人员技术熟练,经过专业培训,掌握安全规范。
三、施工流程本工程的施工流程如下:1. 前期准备进场勘察,确定排水沟的走向、位置、标高等参数,并进行放线测量。
按照设计图纸和规范要求,编制施工组织设计、质量控制计划、安全措施等相关文件,并报主管部门审批。
按照施工计划,组织人员、材料、设备等资源,并进行检查验收。
在施工区域设置临时围挡、警示牌、灯光等安全设施,并做好防尘、防噪等环保措施。
2. 土方开挖使用挖掘机等机械设备,按照设计标高和断面尺寸,从上游到下游顺序开挖排水沟的基槽,并将挖出的土方运至指定地点堆放或处理。
在开挖过程中,注意保持基槽的平整度和稳定性,防止坍塌和滑坡。
如遇到软弱地基或地下水位高的情况,应采取加固或降水等措施。
在开挖完成后,对基槽进行清理和检查,确保无杂物和污染物,并按照规范要求进行复测。
3. 混凝土浇筑使用混凝土搅拌站或搅拌车等设备,按照设计强度和配合比,制备混凝土,并进行试验检验。
使用泵送机或自卸车等设备,将混凝土输送至施工现场,并使用振动棒等工具进行振捣密实。
按照设计断面形式和尺寸,从下游到上游顺序浇筑排水沟的底板、侧墙、顶板等部位,并设置必要的钢筋、模板、支撑等结构。
在浇筑过程中,注意控制混凝土的坍落度和温度,防止出现空鼓、裂缝等缺陷。
如遇到温度过高或过低的情况,应采取保温或降温等措施。
在浇筑完成后,对混凝土进行养护和检查,确保达到设计强度和质量标准,并按照规范要求进行抽样试验。

缝隙式线性排水沟施工工法缝隙式线性排水沟施工工法一、前言缝隙式线性排水沟是一种常用于道路、铁路、机场等排水工程中的排水系统,它具有优秀的排水性能和较长的使用寿命。
本文将介绍缝隙式线性排水沟施工工法,并详细阐述其特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析。
二、工法特点缝隙式线性排水沟采用直线型线性排水沟,具有以下特点:1. 构造简单:由排水槽、排水孔和盖板组成,易于制作和安装。
2. 排水性能优良:排水槽中设置有缝隙,可有效排除大量水分,防止积水。
3. 强度高:采用高强度材料制作,能够承受较大的荷载和冲击。
4. 耐候性好:选用耐候性材料制作,具有较长的使用寿命。
5. 维护方便:排水槽与盖板的设计合理,易于清理和维修。
三、适应范围缝隙式线性排水沟适用于以下场合:1. 道路排水:如城市道路、高速公路、乡村道路等。
2. 铁路排水:包括高铁、普通铁路等。
3. 机场排水:用于机场跑道、停机坪等场所。
4. 港口码头排水:可用于港口码头、集装箱码头等区域。
5. 工业区排水:适用于工厂、仓库等区域的排水。
四、工艺原理缝隙式线性排水沟的施工工法与实际工程之间的联系主要体现在以下几个方面:1. 地基处理:根据地质和工程要求,对地基进行处理,包括土壤加固、回填等。
2.排水沟布置:根据实际情况确定排水沟的布置方案,包括沟道的长度、宽度和高度等。
3. 材料选用:根据工程要求和使用环境,选择合适的材料,包括排水槽、排水孔和盖板的材质和规格。
4. 施工技术措施:采用适当的施工方法和技术措施,确保工艺要求的实现,包括混凝土浇筑、排水沟安装等。
五、施工工艺缝隙式线性排水沟的施工过程主要包括以下几个阶段:1. 排水沟布置:根据设计要求,将排水沟的位置和线路标出,用夹线或蔡司仪等工具确定沟槽的宽度和高度。
2. 地基处理:清理施工区域,进行地基加固和处理,以满足地基承载力要求。
3. 材料准备:按照设计要求,准备好所需材料,包括排水槽、排水孔和盖板等。
排水沟标准施工尺寸排水沟标准施工尺寸一、基本尺寸1、排水沟全长应不少于30m,沟底宽不少于1.5m,沟壁坡度应为1:2。
2、沟口宽不少于2m,根据能力设计,可以设计宽度更大,但应不超过3m。
3、排水沟深度控制在1m以下。
4、排水沟和路面的同面坡度应控制在1:4左右。
二、细部尺寸1、排水沟边坡清理:随着排水沟的深度增加,沟壁前橹应跟着增加,一般情况下,沟壁坡度应小于1:2,清理斜坡平整度应控制在1:50以下,沟壁面使用打印机设备清理,角度有圆弧,斜边改为直边。
2、垫层:基础层料用细砂土和碎石混合成,其厚度为0.2-0.4m,将粗砂土堆积浇灌,加宽度、高度和夹层厚度,最小堆积厚度不少于15cm。
3、排水沟围护:应用钢筋混凝土结构,应采用钢筋混凝土作为排水沟壁的围护和防护,沟壁的外围的有效高度不低于0.6m,宽度预留不少于0.5m。
4、排水管长度:管道长度一般不应少于20m,在排水沟出口、拐弯处,管道内径应小于排水沟外直径2/3。
5、排水沟口处围护:排水沟口地面应平整,方正,宽度为1m以上,沟口头用粗砂土堆积,以保证排水的流畅和良好的水动力状态。
三、其他注意事项1、排水沟的水位管理:排水沟应设置水位计,定期测量排水沟水位深度,保持其处于流速的最佳状态。
2、排水沟的防渗措施:在排水沟水面与地面之间,应垫棉绵或其他防渗措施,以防止渗漏造成污染环境,或者沟水入建筑物内。
3、定期清理排水沟:应定期清理排水沟,清理淤泥、积水等物质,保证排水沟在正常工作中下泄。
4、排水沟养护:排水沟体应定期进行修补,以防止排水沟结构的损坏。
