质量通病的防治措施为了确保工程创优,除了严格按照设计和施工规范精心施工以外,还要对各分项工程中的质量通病进行有效的防治。
针对本工程的要求和特点,特别制定了本工程中常见的质量通病防治措施如下:一、砼工程:1、露筋的防治措施:1)浇筑砼前,应检查钢筋位置和保护层厚度是否准确。
为了保证保护层的厚度,应按要求事先绑扎好水泥砂浆垫块。
一般每隔1米左右在主筋上绑一个水泥砂浆块。
2)钢筋较密集时,应配适当的石子,石子最大粒径不得超过结构面最小尺寸的1/4,同时不得大于钢筋净距离的3/4。
3)为防止钢筋位移,严禁振捣棒撞击钢筋。
4)浇筑前和操作时不得踩踏钢筋(特别是板筋),如有钢筋踩弯或脱扣者,应及时调直、补扣绑好。
5)浇筑砼前要用清水将模板浇水充分湿润,并认真堵好缝隙。
2、蜂窝麻面的防治:1)砼搅拌时严格控制配合比,保证材料剂量准确,控制好水灰比。
2)砼自由倾落高度一般不得超过2米,浇筑楼板时,自由倾落高度不超过1米.如超过上述高度时,要用串筒、留槽等措施下料,柱子的砼应分段浇筑。
3)振捣时要按顺序均匀向前振捣,慢插慢提,不得漏振和振捣时间过长。
4)模板应事先堵好缝隙,做到不漏浆.5)浇筑砼时应经常观察模板、支架、堵缝等情况,发现跑模、下沉等现象应停止浇筑作业,及时整修好模板后再进行浇筑。
3、烂根的防治:1)首先除掉老砼表面水泥薄膜和松动石子或软弱砼土层,并充分湿润和冲洗干净.经检查后再安装模板。
(模板下口内贴5厚海绵,防止漏浆)2)在浇筑砼前应先铺一层与砼等强度的减石子水泥砂浆(20~30厚),再浇筑砼。
4、缺棱掉角的防治:1)在浇筑砼前应将模板充分湿润、砼浇筑后应认真浇水养护。
2)拆除结构的侧模的砼应达到足够的强度(1。
2Mpa以上).3)拆模时撬棍不得用力过猛,注意不碰伤棱角。
4)冬季砼浇筑砼后,要做好覆盖保温工作,防治冻坏砼。
5)注意成品的保护。
二、砌体工程:1、砌体产生裂缝的防治:1)按设计和规范要求安好锚拉筋(根数、直径、长度),施工洞处砌体两侧也要随时埋好锚拉筋,在砌填充墙时锚拉筋按要求埋入砌体内。
质量通病防治措施方案
1. 背景介绍
在制造和生产过程中,产品出现质量问题是常见且不可避免的。
质量通病是指
多个产品具有相同或相似缺陷的问题。
为了提高产品质量和减少生产成本,必须建立有效的质量通病防治措施方案。
2. 质量通病分析
在制造过程中,常见的质量通病包括但不限于:
•工艺问题导致的产品不合格
•原材料问题引发产品质量下降
•设备故障导致生产中断
•人为因素引起的生产差错
3. 预防措施
3.1 加强质量管理
建立完善的质量管理体系,包括质量控制流程、质量标准和质量检测方法,确
保产品质量可控。
3.2 优化生产工艺
定期检测和改善生产工艺,降低产品生产过程中出现质量问题的可能性。
3.3 强化原材料采购
加强对原材料的供应商管理,确保原材料符合标准,避免原材料问题对产品质
量造成影响。
3.4 提升员工培训
定期对员工进行技术培训和质量意识培养,提高员工对产品质量重要性的认识,减少人为因素对产品质量的影响。
4. 应急措施
4.1 引入质量审核机制
建立定期质量审核机制,及时发现和解决产品质量问题,避免质量通病扩大影
响规模。
4.2 及时处置质量问题
一旦发现质量问题,要立即停止生产,追踪原因,并采取相应措施解决问题,避免产品批次受到影响。
5. 结语
质量通病是企业生产中常见的问题,如何有效预防和处理质量通病至关重要。
通过建立完善的质量管理体系,优化生产工艺,强化原材料采购和员工培训,以及建立应急处置措施,可以有效降低产品质量问题的发生率,提高产品质量,确保企业可持续发展。

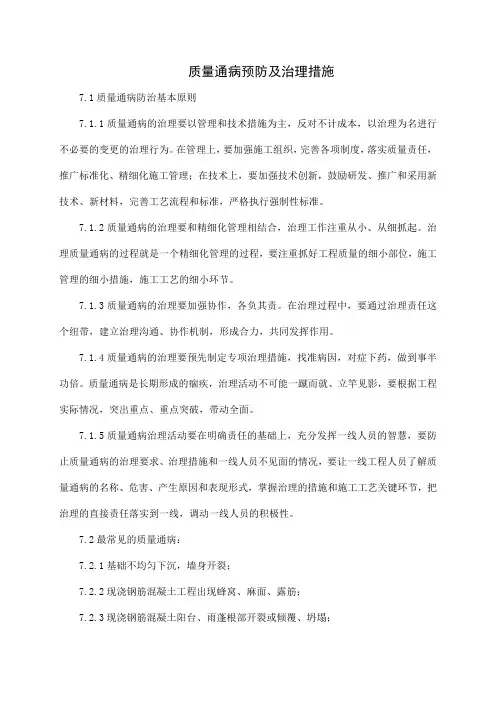

质量通病预防及治理措施7.1质量通病防治基本原则7.1.1质量通病的治理要以管理和技术措施为主,反对不计成本,以治理为名进行不必要的变更的治理行为。
在管理上,要加强施工组织,完善各项制度,落实质量责任,推广标准化、精细化施工管理;在技术上,要加强技术创新,鼓励研发、推广和采用新技术、新材料,完善工艺流程和标准,严格执行强制性标准。
7.1.2质量通病的治理要和精细化管理相结合,治理工作注重从小、从细抓起。
治理质量通病的过程就是一个精细化管理的过程,要注重抓好工程质量的细小部位,施工管理的细小措施,施工工艺的细小环节。
7.1.3质量通病的治理要加强协作,各负其责。
在治理过程中,要通过治理责任这个纽带,建立治理沟通、协作机制,形成合力,共同发挥作用。
7.1.4质量通病的治理要预先制定专项治理措施,找准病因,对症下药,做到事半功倍。
质量通病是长期形成的痼疾,治理活动不可能一蹴而就、立竿见影,要根据工程实际情况,突出重点、重点突破,带动全面。
7.1.5质量通病治理活动要在明确责任的基础上,充分发挥一线人员的智慧,要防止质量通病的治理要求、治理措施和一线人员不见面的情况,要让一线工程人员了解质量通病的名称、危害、产生原因和表现形式,掌握治理的措施和施工工艺关键环节,把治理的直接责任落实到一线,调动一线人员的积极性。
7.2最常见的质量通病:7.2.1基础不均匀下沉,墙身开裂;7.2.2现浇钢筋混凝土工程出现蜂窝、麻面、露筋;7.2.3现浇钢筋混凝土阳台、雨蓬根部开裂或倾覆、坍塌;7.2.4砂浆、混凝土配合比控制不严,任意加水,强度得不到保证;7.2.5屋面渗水、漏水;7.2.6墙面抹灰起壳,裂缝、起麻点、不平整;7.2.7地面及楼面起砂、起壳、开裂;7.2.8门窗变形,缝隙过大,密封不严;7.2.9水暖电工安装粗糙,不符合使用要求;7.2.10砖墙接槎或预留脚手眼不符合规范要求;7.2.11饰面板、饰面砖拼缝不平、不直,空鼓,脱落;7.3质量通病的原因分析及防治措施7.3.1基础不均匀沉降处裂缝的控制7.3.1.1、在基础坑放线开挖后,敬请勘察人员、设计人员以及质监人员进行现场验收基坑,对不适合作基础持力层的土层应彻底挖去,然后再根据设计要求认真做好处理工作,直至达到设计要求。
质量通病及预防措施(一)汽机部分1、总结以往施工经验,引起热力系统漏水、漏汽的因素主要由以下几个方面:阀门的泄露;法兰的泄露;焊口的泄露;疏水漏斗的冒汽等等。
为消除这些问题,应采取如下措施,提高工艺质量。
1)防止阀门泄露主要采取以下措施a、认真检修阀门,阀门的盘根一律更换为石墨盘根。
b、安装前对于每一个阀门进行水压试验,合格后再进行安装。
c、阀门的压兰紧力要均匀,松紧适当,以保证不沿门杆漏气漏水。
d、检修时格外注意保证门盖螺栓的紧力均匀,不能保证要求时换垫,特殊垫要求厂家提供备用垫。
e、安装过程中,各种阀门的安装规格和参数必须和设计相符,严禁以小参数的阀门用于高参数。
f、阀门检修后要有检修记录,检修编号和阀门领用记录,以防止错用阀门和使用未经检验的阀门。
g、阀门检修合格后,在阀门合适位置用钢字头打上阀门检修编号和检修人代号,并同检修记录对应一致。
h、合金部件须经光谱检验,合格后投入使用。
i、对于安全门的检修要求做好原始记录,对门口要进行研磨,保证接触良好,防止因门口不严造成漏水、漏汽。
j、阀门在安装后,进行成品保护,交叉作业做好隔离。
k、对于抽汽管道的止门门盖一旦出现泄漏要重新换垫。
l、油系统阀门门盖与阀体间垫片应为耐油石棉垫或金属缠绕垫。
2)对于法兰的漏汽、漏水采取以下措施a、法兰在安装时认真检查法兰密封面,不能有径向沟槽,结合面平整没有变形,法兰厚度要和设计相符。
对于中、低压管道平焊法兰的焊接要采用里、外焊的施工方法。
c、紧固法兰螺栓时,要采用对称紧固方法,用力应均匀。
d、除循环水、工业水、冷却水系统外的所有法兰垫片一律采用石墨缠绕垫片。
e、在现场施工中取消齿形垫片,禁止使用双层法兰垫片。
f、对于高温、高压的蒸汽管道法兰螺栓要考虑螺栓的热紧,一般在施工过程中预留出法兰不保温,在系统运行参数下热态紧固法兰后再保温。
g、对于热工的阀门和仪表的垫片采用退火后的紫铜垫。
h、法兰螺栓的材质要和设计相符,安装前仔细核对高温高压的法兰螺栓,合金螺栓应有光谱合格标记及相应硬度检验标记,避免用错,防止运行中发生蠕变造成法兰漏气。
质量通病防治措施编制:燕伟东审核:陆纯江苏标龙集团华北分公司编制日期:2016年 1月 5日目录前言 (13)第一章:土方工程质量通病及其防治 (14)1、基坑开挖造成的质量通病及防治 (14)1.1挖方边坡塌方 (14)1.2基坑槽底超挖 (16)1.3基坑浸水 (17)1.4流砂 (19)1.5填方边坡塌方 (21)1.6填方出现橡皮土 (25)1.7填土密实度达不到要求 (27)第二章:地下防水工程质量通病及防治措施 (28)1、结构自防水 (28)1.1、防水砼蜂窝、麻面、孔洞渗漏水 (28)1.2、防水砼施工缝渗漏水 (29)1.3、防水砼裂缝渗漏水: (30)1.4、预埋件部位渗漏水: (30)1.5、管道穿墙或穿地部位渗漏水 (31)1.6、水泥砂浆防水层局部阴湿与渗漏水 (32)1.7、水泥砂浆防水层空鼓、裂缝、渗漏水: (32)1.8、水泥砂浆防水层的预埋件部位漏水: (33)1.9、水泥砂浆防水层管道穿过部位渗漏水 (34)1.10、水泥砂浆防水层的门窗部位漏水 (35)1.11、水泥砂浆防水层阴阳角漏水 (35)1.12、水泥砂浆防水层表面起砂 (36)2、措施防水 (37)2.1、卷材防水层空鼓 (37)2.2、埋入式止水带变形缝渗漏水 (37)2.3、后埋式止水带(片)变形缝渗漏水 (38)2.4、粘贴式氯丁胶片变形缝渗漏水 (38)2.5、卷材转角部位后期渗漏 (39)第三章模板一般质量通病及其防治 (39)1、轴线位移 (39)2、标高偏差 (40)3、接缝不严 (41)4、模板未清理洁净 (42)5.模板支撑选配不当 (43)第四章钢筋安装一般质量通病及其防治 (45)1、柱子外伸钢筋错位 (45)2.露筋 (45)3.箍筋间距不一致 (46)4.钢筋遗漏 (47)第五章混凝土一般质量通病及其防治 (47)1.麻面 (47)2.露筋 (48)3.缝隙、夹层 (50)4.凹凸、鼓胀 (54)5.混凝土裂缝 (55)5.1、混凝土裂缝的分类及成因 (55)5.2、混凝土裂缝的预防措施 (74)5.3、混凝土结构裂缝的处理技术 (80)第六章砖砌体工程一般质量通病及其防治 (85)1.砂浆强度不稳定 (85)2.砖缝砂浆不饱满,砂浆与砖粘结不良 (86)3.墙体留槎形式不符合规定,接槎不严 (87)4.大梁处的墙体裂缝 (89)5. 主体结构同二次结构接茬裂缝 (90)第七章屋面工程 (92)1.屋面找平层 (92)1.1找坡不准、排水不畅 (92)1.2找平层起砂、起皮 (93)1.3找平层开裂 (96)2.卷材防水屋面 (101)2.1卷材起鼓 (101)2.2转角、立面和卷材接缝处粘结不牢 (102)3.屋面保温层 (103)3.1表面铺设不平 (103)3.2保温层起鼓、开裂 (105)第八章保温隔热工程 (108)1.松散材料保温层 (108)1.1保温层厚薄不匀 (108)2.屋面隔热 (109)1.1架空隔热层风道不通畅 (109)第九章地面工程 (110)1.水泥地面 (110)1.1地面起砂 (110)1.2地面空鼓 (113)1.3地面裂缝 (118)1.4浴厕间地面渗漏滴水 (125)2.板块地面 (129)2.1天然石材地面色泽纹理不协调 (129)2.2地面空鼓 (130)2.3接缝不平、缝子不匀 (132)3.木地板 (134)3.1地板缝不严 (134)3.2表面不平坦 (136)第十章门窗工程 (138)1.铝合金门窗安装 (138)1.1铝合金窗渗漏水 (138)2.塑料门窗安装 (141)2.1塑料门窗与墙体间填缝做法错误 (141)2.2塑料窗渗漏水 (142)第十一章抹灰饰面工程 (143)1.内墙抹灰 (143)1.1砖墙、混凝土基层抹灰空鼓、裂缝 (143)1.2抹灰面层起泡、开花、有抹纹 (150)2.外墙水泥砂浆抹灰 (151)2.1外墙面空鼓、裂缝 (151)2.2外墙面接槎有明显抹纹,色泽不匀 (153)第十二章饰面板(砖)工程 (155)1.室不处砖(外墙砖)墙面 (155)1.1墙面渗漏 (155)1.2饰面不平坦,缝格不均匀、不顺直 (160)1.3饰面色泽不匀 (161)2.室内瓷砖(内墙砖)墙面 (163)2.1饰面不平坦,缝隙不顺直 (163)2.2空鼓脱落 (167)第十三章涂饰工程 (170)1.水性涂料涂饰工程 (170)1.1涂料流坠 (170)1.2刷纹或接痕 (174)1.3饰面不均匀 (175)1.4涂层颜色不均匀 (177)第十四章建筑电气安装工程 (179)1.室内配线 (179)1.1金属管道安装缺陷 (179)1.2硬塑料管道和聚乙烯软线管敷设缺陷 (181)1.3箱、盒安装缺陷 (183)2.灯具电器安装 (185)2.1吊式日(荧)光灯群安装缺陷 (185)2.2开头插座安装缺陷 (187)3.火灾自动报警系统安装 (189)3.1吊顶内敷设的消防管路或线槽缺陷 (189)4.电缆敷设 (190)4.1电缆沟内敷设缺陷 (190)第十五章暖卫管道工程 (191)1.室内给水管道安装 (191)1.1塑料给水管漏水 (191)2.室内排水管道安装 (192)2.1地下埋设管道漏水 (192)第十六章室外工程 (194)1.散水 (194)1.1散水空鼓 (194)2.室外台阶 (195)2.1砖砌台阶水泥砂浆面层裂缝 (195)第十七章外墙保温工程 (197)1、施工质量问题与防治纠正措施 (197)1.1 聚合物砂浆 (197)1.2 保温板安装 (199)1.3 保温浆料现场搅拌 (200)1.4保温浆料的涂抹操作 (201)1.5 网格布埋填 (202)1.6 护面砂浆施工 (203)2、做好外保温工程应加强的措施 (205)2.1强调三大理念 (205)2.2做好工程治理人员培训 (206)2.3做好现场施工人员的操作技能与素养培训 (206)2.4加强与建设方及其他相关分包单位的协调与配合 (206)2.5加强保温工程的三检制与保温工程的程序化验收与备案制度 (207)第十八章结束语 (207)前言一个工程质量的好坏专门大一部分取决于质量通病的防治。
这些质量通病不仅阻碍工程的质量和结构安全,而且给工程的观感造成较大的阻碍。
优质工程更需注重观感质量,以尽可能的给检查人员良好的观感印象。
公司通过各优质工程的施工实践以及一些优质工程的参观学习,总结出针对常见质量通病的分析和消除的一系列措施,下面列出我司在华北地区承建工程中常见的及重点抓的一些要紧分项工程质量通病的防治措施,以供参考。
第一章:土方工程质量通病及其防治在土方工程施工中,由于各种因素的阻碍,造成的质量缺陷、质量事故,危害专门大。
当结构形成后,上述质量通病专门难处治,往往引起结构某些部位的变形、下沉、开裂、倾斜,或者使建筑物轴线产生较大偏移,阻碍建筑上部结构的安装。
甚至有时会造成,人员伤亡,设备损坏。
因此,土方工程的施工,必须认真按有关规范、规程及标准进行。
质量检验人员,应将土方工程视做关键部位,严格治理,重在事前的预防。
1、基坑开挖造成的质量通病及防治1.1挖方边坡塌方1.现象:在场地平坦过程中或平坦后,挖方边坡土方局部或大面积发生塌方或滑塌现象。
2.缘故分析:(1)采纳机械挖方,未遵循由上而下分层开挖的顺序,坡度过陡或将坡脚破坏,使边坡失稳,造成塌方或溜坡。
(2)在有地表水、地下水作用的地段开挖边坡,未采取有效的降排水措施,地表滞水或地下水侵入坡体内,使土的粘聚力降低,坡脚被冲蚀掏空,边坡在重力作用下失去稳定而引起塌方。
(3)软土地段,在边坡顶部大量堆土或堆建筑材料,或行驶施工机械设备、运输车辆。
3.预防措施:(1)在斜坡地段开挖边坡时应遵循由上而下、分层开挖的顺序,合理放坡,幸免坡度过陡,同时幸免切割坡脚,以防导致边坡失稳而造成塌方。
(2)在有地表滞水或地下水作用的地段,应做好排、降水措施,以拦截地表滞水和地下水,幸免冲刷坡面和掏空坡脚,防止坡体失稳。
特不在软土地段开挖边坡,应降低地下水位,防止边坡产生侧移。
(3)施工中幸免在坡顶堆土和存放建筑材料,并幸免行驶施工机械设备和车辆振动,以减轻坡体负担,防止塌方。
4.治理方法:对临时性边坡塌方,可将塌方清除,将坡顶线后移或将坡度改缓;对永久性边坡局部塌方,在将塌方松土清除后,用块石填砌或由下而上分层回填2:8或3:7灰土嵌补,与土坡面接触部位做成台阶式搭接,使之接合紧密。
1.2基坑槽底超挖1.现象:基坑槽底部分或全部,开挖深度超过设计深度。
2.危害:槽底超挖部分,扰动原状土的密实性,降低地基承载力,易使基础下沉、开裂、倾斜。
3.缘故分析:采纳机械开挖时,施工现场未设专人盯测槽底标高,造成基坑槽底超挖,简称“基底超挖”。
4.预防措施:(1)机械开挖时,槽底的操纵标高应比设计标高提高15~30cm(华夏第三方检查要求30cm),机械挖完后,再用人工清槽;(2)改进机械挖土的铲斗,减小斗齿扰动土的厚度,相应减少槽底预留厚度。
配合专人,随挖随按槽底设计标高,进行人工清槽。
5.治理方法:清除超挖范围的松土,按软弱地基处理。
1.3基坑浸水1.现象:基坑开挖中或开挖后,被地下水或地面水淹没基坑槽底。
2.危害:基坑槽底地基土被水浸泡,达饱和状态,通过扰动,由固塑状态变成液态,形成“基底扰动”质量通病,阻碍进行正常基础施工操作。
3.缘故分析:基坑开挖时,防水、排水措施没有或考虑不周;或开挖前,不进行人工降水,以及人工降水失效,造成基坑浸水。
4.预防措施:(1)开挖基坑前,在基坑周围的场地上,设置排水系统,截留地面水,防止地面水流人基坑。
(2)在地下水位较高地区,需在地下水位以下挖土,可采纳明排水和三级深度挖土法挖基坑。
即挖土深度和排水沟、集水井,始终保持三级深差,每级深差一般为0.2~0.5m。
开挖时,先从标高最低处开始,并在最低处设置集水井。
除明排水后,也可采纳各种井点降水法,将地下水降至基坑最低标高以下0.5m 再开挖。
(3)假如基坑开挖后,不能立即进行下一道工序施工时,可在基坑设计标高之上,预留0.15~0.3m(华夏第三方检查要求30cm)厚的土不挖,待下一工序开始前,再人工开挖至槽底的设计标高。
5.治理方法:已浸水的基坑,要立即查找造成水浸的缘故,并针对缘故,采取有效措施消除隐患,将水排净,水未排净前不得有人进入槽底踩踏,待晾晒后再用地基处理方法进行处理。
非粘质土,晾晒后地基土无扰动,可不进行处理。
1.4流砂1.现象:开挖基坑时,遇粉、细砂层,由于排水方法不当,粉粒、细砂粒随抽水而发生“浮扬”状态,头天挖至设计标高,第二天坑底又在设计标高以上,造成坑底土层上涌。
