基础底板卷材防水技术交底
- 格式:doc
- 大小:201.50 KB
- 文档页数:6
地下室SBS卷材防水技术交底一、工程概况:本工程地下防水等级为二级,混凝土抗渗等级为P6,防水材料采用聚酯胎SBS改性沥青防水卷材。
二、技术标准:《地下防水工程技术规范》(GB 50108-2008);《地下防水工程质量验收规范》(GB 50208-2002);《住宅工程产品质量标准化手册》(2011版);《工程标准化管理手册》三、施工准备(一)作业条件1.地下水位应降至垫层以下,并应有防、排水措施,直至防水工程施工结束。
防水材料的垂直运输采用塔吊及人工配合运输。
2.基层处理:基础垫层混凝土随打随抹,一次压光,防水施工前彻底清理干净,阴阳角处做成直径100mm的圆弧。
基层表面要求基本干燥,含水率不大于9%,其检验方法为:取1平方米的防水卷材,平铺在基层表面,静置4小时,掀开卷材,卷材表面无水印即可;基层表面应平整、光滑,达到设计强度,不空鼓开裂、不起砂,无灰尘、砂浆疙瘩等杂物。
(二)材料要求1.防水材料为SBS聚酯胎3+3mm厚卷材,国标Ⅱ型,-25摄氏度的材质。
卷材必须有出厂质量合格证、有相应资质等级检测部门出具的检测报告、厂家的资质证明材料、产品性能和使用说明书。
防水材料品种、数量必须符合设计要求。
防水材料提前进行相关性能检测、进厂后材料、试验、质量部门依据防水材料质量检验评定标准,对防水材料的卷重、面积、厚度及其外观质量进行检测,合格后按规定取样复试,并实行有见证取样和送检。
进行防水卷材外观抽测,不允许出现断裂、皱折、薄厚不均、剥离等现象,另外也不得有边缘不整齐、异常凹凸的现象。
2.外观质量要求(1)成卷的卷材应卷紧卷齐,端面里进外出不得超过100mm。
(2)SBS改性沥青防水卷材在40C~500C任一温度下展开,在距卷芯1000mm长度不得有10mm以上的裂纹或粘结。
(3)胎基应浸透,不应有未被浸渍的条纹及斑点。
(4)卷材表面必须平整,不允许有孔洞、缺边、裂口现象。
(5)每卷卷材的接头数量不应超过1个,较短的一段不应少于1000 mm,接头应剪切齐整,并加长150mm。
基础筏板防水技术交底表C2-4技术交底记录工程名称交底部位交底内容:1卷材防水施工工艺标准一、施工前准备1、材料及要求1.1、4厚SBS改性沥青防水卷材1.2、规格:卷材厚度为4mm,幅宽1m,卷长10m。
编号:00-00-006XXX基础筏板防水日期页数年月日共5页,第1页1.3、外观检查:卷材面应平滑、无空洞、裂纹、折皱以及影响不透水性的其它缺陷,5mm以下的疙瘩每平方米不超过3个。
每卷卷材允许有一处接头,其中较短的一段不少于2m。
1.4、贮存、运输防水卷材避免雨淋、日晒和受潮,严禁接近火源。
卷材应直立堆放,其高度不得超过两层,两层存放或运输时应在两层之间放一块托板。
短途运输平放不得超过4层。
应避免与化学介质及有机溶剂等有害物质接触。
2、施工器材序号1234567891011123、检测抽检名称扫帚、小铁铲、钢丝刷卷尺、2m直尺、塞尺剪刀电动搅拌器墨斗长柄滚刷手持压辊扁平辊大压辊棕榈刷液化气火焰喷枪干粉灭火器。
清理基面测量检查裁剪卷材搅拌基层处理剂弹线涂刷基层处理剂滚压接缝、立面卷材滚压阴阳角平面滚压大面卷材涂刷基面热熔防水卷材防火用途备注签字栏技术负责人:交底人:接交人:表C2-4技术交底记录工程名称交底部位交底内容:小三亚旅店基础筏板防水日期页数编号:00-00-006年月日共5页,第2页检验批|:以同品种、同标号、同等级的卷材每100卷(相当于m)为一批,少于m的按一批做。
取样的一卷卷材切除距外层卷筒2500mm后,顺纵向截取长度为500mm的全幅卷材试样二块,一块作物理性能检测试件用,一块备用。
所用资料必需供给合格证、进场检测报告,经见证取样合格后方可使用。
4、防火防水施工用材料均为易燃品,因而要准备好干粉灭火器。
5、作业条件5.1、基层外表干净平整,用2m直尺搜检,最大凹坑不该大于5mm,不得有空鼓、开裂及起砂、脱皮等缺陷,凹坑只允许陡峭变化。
阴阳角处应做成半径为50mm的圆角。
5.2、基层必须清理干净,不得有明水,检测简易方法是将1m×1m卷材或塑料布平铺在基层上,静置3~4小时(阳光强烈时 1.5~2小时)后掀开检查,若基层覆盖部位及卷材或塑料布上未见水印即可施工。
技术交底记录工程名称滁州御湖华庭项目施工单位南通二建集团有限公司交底部位基础底板及地下室外墙工序名称SBS防水卷材、聚氨酯涂料施工交底提要:防水卷材、聚氨酯涂料施工技术要求交底内容:SBS防水卷材一、施工准备1、材料: SBS弹性体改性沥青防水卷材,防水材料必须具备检测报告、出厂合格证等质量保证资料;材料进场后经外观检查合格、取样复试合格并报监理审批同意后方可使用。
2、选定具有施工资质的专业防水施工队伍,并将分包资质文件报监理审批;防水工必须持证上岗。
3、配齐全部所用工具及辅助材料。
4、作业条件:1)、防水基层清理干净,清扫浮灰,基层表面要平整,无起砂、龟裂现象。
在防水层上口部位的外墙上弹好通长水平墨线。
2)、防水基层干燥,并隐检验收合格。
3)、注意收听天气预报,有雨天气不得施工。
二、施工工艺1、工艺流程:基础垫层及砖胎模基层清理→基层隐检→刷冷底子油→防水卷材粘贴→检查验收→防水保护层施工2、施工方法:基础底板底面及侧面采用外防内贴法,防水卷材的立面粘贴采用热熔法,平面采用空铺法。
3、基层处理:基础底板:先清除垫层及砖胎模表面的浮尘及砂浆等杂物,基层表面应清洁、无酥松、起砂、空鼓等缺陷,表面平整,含水率经测定<9%(测定方法为:截取1m2卷材,平铺在垫层表面,2小时后掀开,若卷材表面无结露则符合要求);所有阴角部位均用1:2水泥砂浆抹成半径5cm的圆弧状。
将墙面上的砂浆、浮灰清理干净,墙面凸出物用磨光机打磨平整,凸凹不平处用1∶2水泥砂浆补平,墙面必须干燥。
所有阴角部位均用1:2水泥砂浆抹成半径5cm的圆弧状。
4、操作工艺:4.1、涂刷冷底子油:基层上均匀涂刷冷底子油,小面积或细部不易涂刷时,采用胶刷蘸油均匀涂刷,不得有麻点、漏刷等现象。
涂刷厚度0.5mm,涂刷后需干燥5~10小时4.2、弹基准线:基础底板以平面为准,距边墙600mm为卷材搭接起点,弹出明显粉线。
外墙面要先弹好卷材上。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
(图)三面角的卷材铺设法
)阴角的第一层卷材铺贴法;(b)阴角的第二层卷材铺贴法;(c)阳角的第一层卷材铺贴法地下室底板后浇带做法(见下图)
后浇带
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
交底部位基础工序名称基础防水交底提要:1、基础防水的相关材料、机具准备及施工工艺等。
交底内容:执行标准:《地下防水工程质量验收规范》GB50208-2002。
施工图纸。
一、准备工作:1、本工程基础防水采用一道1.5MM厚聚乙烯丙纶复合防水卷材,附加层采用1厚聚乙烯丙纶复合防水卷材。
2、防水卷材必须检验合格后再使用,并且有产品的合格证书和性能检测报告。
3、防水卷材施工前,卷材施工区域必须清理干净。
二、施工工艺:工艺流程及要求:验收基层→清扫待施工层→配置粘剂(随用随配置)→处理复杂部位→防水层→施工→检验→保护层施工→验收。
1、胶粘剂选用专用胶粉与水泥混合的水泥胶浆〈注意已制胶容器及工具必须干净,制成胶内不允许有硬性颗粒和杂质〉。
胶粉:水泥配比是1:200,水适量。
先把胶粉、水泥放入准备好的容器内,用搅拌器边搅拌边加水(水温5℃-50℃),搅拌至均匀无凝块、无沉淀即可使用。
制成的胶粘剂应在四小时内用完。
2、防水卷材的粘接与敷设重点包括:2.1 施工条件及准备复合卷材施工温度适宜在5℃以上25℃以下进行,雨天禁止施工,施工中遇雨应做好防水措施,须在3级以下进行,粘贴后的卷材防止被风刮起,可用重袋压住。
2.2 找平层水层表面含水量宜在30-50%之间;找平层水泥砂浆强度应达到7.5Mpa时方可进行防水施工,如果过于干燥应喷洒水直到合格。
2.3 彻底清理干净找平层表面,同时清理卷材施工现场。
2.4 打开卷材,认真检查,合格证应该保留,同时看卷材是否在运输搬运过程中造成损坏。
2.5 卷材粘贴方向可以按实际情况自行确定。
粘贴前,在敷设部位将卷材预收3-12m,找方向后,在中间处固定,将卷材始端卷至固定处,涂胶粘敷,再将预放的卷材卷回至已粘贴好的位置,连续向前涂胶敷设。
敷设卷材下面不允许有在硬性颗粒及杂质,以免损坏卷材。
2.6 涂胶敷设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上,胶料要连续适量用刮板刮至均匀,厚度应保持在1mm以上,然后敷没卷材并用另一刮板排气压实,排出多余胶粘剂,施工人员要细心,涂胶厚度要均匀,卷材应贴牢。

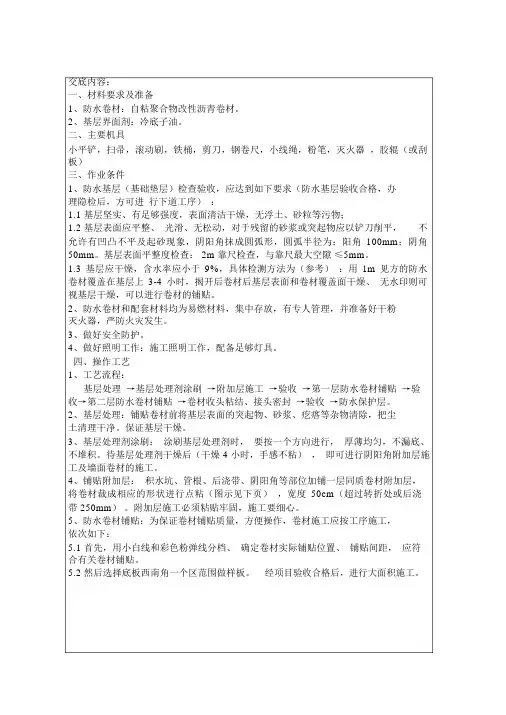

交底内容:一、材料要求及准备1、防水卷材:自粘聚合物改性沥青卷材。
2、基层界面剂:冷底子油。
二、主要机具小平铲,扫帚,滚动刷,铁桶,剪刀,钢卷尺,小线绳,粉笔,灭火器,胶辊(或刮板)三、作业条件1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1.1 基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1.2 基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角100mm;阴角50mm。
基层表面平整度检查: 2m 靠尺检查,与靠尺最大空隙≤5mm。
1.3 基层应干燥,含水率应小于9%,具体检测方法为(参考):用1m 见方的防水卷材覆盖在基层上3-4 小时,揭开后卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴。
2、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。
3、做好安全防护。
4、做好照明工作:施工照明工作,配备足够灯具。
四、操作工艺1、工艺流程:基层处理→基层处理剂涂刷→附加层施工→验收→第一层防水卷材铺贴→验收→第二层防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层。
2、基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
保证基层干燥。
3、基层处理剂涂刷:涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。
待基层处理剂干燥后(干燥 4 小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。
4、铺贴附加层:积水坑、管根、后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘(图示见下页),宽度50cm(超过转折处或后浇带 250mm)。
附加层施工必须粘贴牢固,施工要细心。
5、防水卷材铺贴:为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:5.1 首先,用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合有关卷材铺贴。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。
卷材防水技术交底书范文3+3SBS改性防水技术交底?交底内容:1 作业准备1.1 材料准备1.1.1 I型SBS改性沥青防水卷材。
1.1.2 规格:厚度为3(mm)两层,宽度为1000(mm),长度为10(m)。
1.1.3 技术性能:拉力N ≥400;延伸率% ≥30;耐热度:85℃受热2h不流淌,涂盖层无滑动;低温柔性:-18℃绕规定直径圆棒,无裂纹;不透水性:压力/保持时间0.2MPa/30min1.1.4 配套材料:橡胶沥青乳液:用于基层处理。
汽油、二甲苯等:用于清洗工具及污染部位。
1.2 机具准备1.2.1 清理用具:高压吹风机、小平铲、笤帚。
1.2.2 操作工具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。
应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
1.3 作业条件:1.3.1 屋面防水工程必须由专业队施工,操作人员持证上岗。
1.3.2 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;检查方法为取1块1m*1m卷材,放在基底上能被阳光直射的地方4小时无水珠凝结。
基层应平整、牢固、不空鼓开裂、不起砂。
1.3.3 防水层施工涂底胶前(冷底子油),应将基层表面清理干净。
1.3.4 施工用材料均为易燃,因而应准备好相应的消防器材。
2 施工操作工艺措施及主要做法要求2.1 工艺流程基层清理→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验2.2 施工操作要点及要求2.2.1 清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
不得有空鼓、松动、起砂和脱皮现象,基层阴阳角处做成圆弧形。
2.2.2 涂刷基层处理剂:SBS改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁胶与汽油1:2配制搅匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
基础底板防水技术交底记录日期:XXXX年XX月XX日地点:工程现场参与人员:项目经理、施工队长、技术员一、目的和要求1.确定基础底板防水技术方案,并明确要求。
2.交底施工步骤和注意事项,确保施工质量。
二、技术方案1.防水材料选择:基础底板防水采用聚氨酯弹性防水涂料,具备良好的附着力、耐候性及耐腐蚀性。
2.防水处理步骤:a.清理基础底板表面,确保表面平整、干净。
b.修补基础底板表面的凹凸不平、裂缝或破损部分。
c.使用专用底漆处理基础底板,增强聚氨酯弹性防水涂料的附着力。
d.刷涂聚氨酯弹性防水涂料,采用不低于2遍的刷涂方法,确保覆盖均匀。
三、施工步骤和要求1.安全要求:a.施工现场应设置安全警示标志,确保施工人员安全。
b.施工人员应佩戴必要的个人防护装备,如安全帽、防护眼镜等。
c.防火措施要到位,禁止在施工区域内吸烟或使用明火。
2.施工步骤:a.用清水清洗基础底板,确保清洁干净,并等待基础底板完全干燥。
b.修补基础底板表面的凹凸不平、裂缝或破损部分,确保基础底板平整。
c.使用专用底漆处理基础底板,涂刷均匀,确保增强聚氨酯防水涂料的附着力。
d.等待底漆完全干燥,开始刷涂聚氨酯弹性防水涂料。
e.刷涂聚氨酯弹性防水涂料时,第一遍需与基础底板交错施工,确保覆盖均匀。
f.第一遍涂料施工完成后待其干燥,然后进行第二遍涂料的刷涂,同样需保证均匀覆盖。
3.注意事项:a.施工过程中应注意防水涂料与基础底板的接触面积,确保涂料与基础底板的粘结牢固。
b.涂刷聚氨酯弹性防水涂料时,施工区域应尽量避免阳光直射,避免涂料干得过快。
c.涂刷涂料时,施工人员应注意均匀涂刷,避免出现涂料厚度差异。
d.涂刷完毕后,应进行检查,确保涂料无漏涂、漏刷现象。
四、质量验收标准1.基础底板表面清洁、无杂物、尘土等。
2.基础底板修补部位平整、表面无明显凸起或破损。
3.聚氨酯弹性防水涂料附着力强,与基础底板粘结牢固。
4.涂料覆盖均匀,不存在漏涂、漏刷现象。
技术交底记录
技术交底记录
技术交底记录
施工单位:山西八建集团有限公司 2015年11月26日 编号: 工程名称
中美清洁能源研发中心
2#楼
交底部位
基础底板卷材防水
施工
共 5 页 第 3 页
交底内容:
阴角折裁图
裁线
折线
阴角组体图
卷材阴角裁剪配件
集水坑等部位的防水附加层
技术负责人: 交底人: 接交人:
表C2—2
技术交底记录
施工单位:山西八建集团有限公司 2015年11月26日编号:
工程名称中美清洁能源研发中心
2#楼
交底部位
基础底板卷材防水
施工
共 5 页
第 4 页
交底内容:
对于平面与立面相连的卷材,应先铺贴平面部分。
基础底板防水施工时1.5mm厚自粘聚合物改性沥青卷材防水(无胎)铺于底层,然后由下向上满粘铺贴立面卷材,同时注意使卷材紧贴阴、阳角。
永久保护墙上铺贴的卷材,在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm,符合防水规范,对于该段防水卷材甩头,虚铺于保护墙上平面,并铺设彩条布,上铺架板临时保护墙进行保护。
2.1.1.4热熔封边:
加热基层与卷材、卷材与卷材接缝处,观察当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢。
大面积的卷材横纵接缝处必须溢出不间断的沥青,宽度2~3mm为宜。
2.1.1.5防水卷材与基础底板、防水墙之间采用满粘法施工;卷材与卷材之间必须满粘法施工,防水卷材与主体结构立墙基层也必须满粘法施工,而且粘结必须牢固。
2.1.1.6封边及收头:卷材外露接缝、收头部位用专用密封膏密封严密。
2.1.1.7检查验收:卷材施工完毕,经施工队自检合格后,报项目部质检验收,之后报监理
验收完后,交结构队进行下道工序。
2.2技术要求
2.2.1卷材铺贴施工顺序为:先做附加层加强层;再做电梯坑、集水坑、保护墙立面等部
位卷材防水层,并将接头引至坑上口距离坑边不小于600mm或距离保护墙边不小于600mm的平面位置;然后再做底板平面防水层;最后进行封边处理。
2.2.2搭接要求:相邻卷材的搭接长度,短边、长边均大于等于100mm。
2.2.3本工程采用防水卷材厚度为1.5mm, 。
技术负责人:交底人:接交人:
表C2—2
技术交底记录
施工单位:山西八建集团有限公司 2015年11月26日编号:
表C2—2
安全交底记录。
