(一)商务标评分标准(满分70分)备注:评标基准价C1、C2、C3按照如下方法确定:1、投标总报价的评标基准价C1按照“综合平均法”计算评标基准价C1=A×K1×Q1+B×K2×Q2A:投标价算术平均值。
当n(有效投标人个数,以下相同)<7时,A=所有投标价的算术平均值;当7≤n<10时,A=所有投标报价中去掉1个最高价、1个最低价后的算术平均值;当n≥10时,A=所有投标报价中去掉2个最高价、2个最低价后的算术平均值。
B:招标控制价。
K:下浮系数;K1的取值为:在开标前由投标人推选的的代表从97.5%、97.6%、97.7%、97.8%、98%、中随机抽取确定;K2的取值为100% 。
Q:权重比例Q1+Q2=100%;Q1的取值为:在开标前由投标人推选的的代表从32%、34%、36%、38%、40%中随机抽取确定。
2、措施项目报价评标基准价C2按照“平均法”计算评标基准价C2为各投标报价中相应措施费项目报价的算术平均值。
当n≥5时,评标基准价为去掉其中最高价和最低价后的算术平均值。
3、分部分项工程量清单报价评标基准价C3按照“平均法”计算评标基准价C3为各投标报价中相应分部分项综合单价金额的算术平均值。
当n≥5时,评标基准价为去掉其中最高价和最低价后的算术平均值。
附件:评分标准(一)技术标评分标准(满分18分)(二)资信标评分标准(满分12分)注:1、评标基准值A的确定:当投标人N≤5家时,则所有投标人的有效投标报价算术平均值为A值;当投标人5<N≤11家时,则所有投标人的有效投标报价去掉一个最高,一个最低后的算术平均值为A值;当投标人N>11家时,则所有投标人的有效投标报价去掉两个最高,两个最低后的算术平均值为A值。
2、业绩证明。
提供施工合同原件或中标通知书(中标通知书必须有招标监管机构的盖章),项目机构人员证件、与评分相关的获奖证书,供招标人进行核验原件,再由专家确认计分。

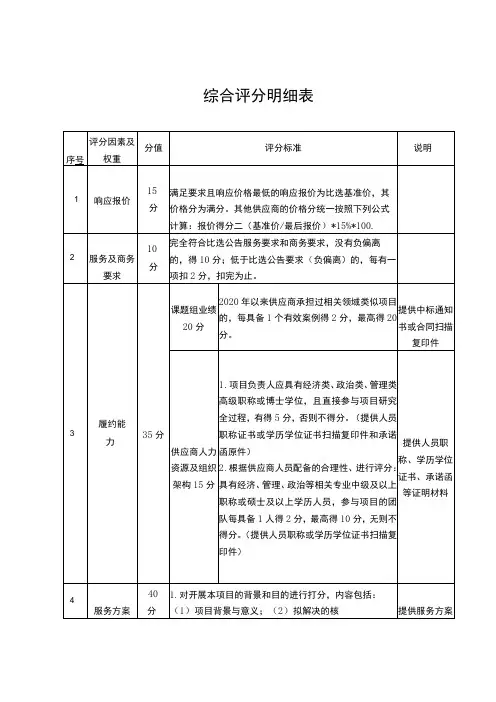

商务综合标评分表(含公式)(一)技术标的评标标准:(25分)(二)综合标的评标标准:(15分)(三)商务标的评标标准:(60分)含公式自动计算各项得分及总分评标标准和方法一、根据《政府采购法》、《招标投标法》及相关法律法规的有关规定与本工程特点,本着公开、公平、公正的原则,特制定本评标办法。
二、评标工作在评委会内独立进行,评委会将遵照评标原则,公正、平等地对待所有投标人。
三、投标文件的评审分初步评审和详细评审两个阶段。
1、初步评审是指评标委员会对所有投标文件的符合性、响应性和重大偏差按招标文件的要求逐一审查的评审。
审核投标人的资格,投标人投标报价超过业主预算控制金额(拦标价)的视为无效投标。
1.1如初审合格的投标人少于或等于11家时,评标委员会则对实际通过初审合格的投标人进入详细评审。
(进入详细评审的投标人应高于或等于3家,如低于3家时该标段应重新招标)。
1.2如初审合格的投标人超过11家(不含)时,评标委员会则对初审合格的投标人按照投标报价从低到高的顺序确定11家进入详细评审的投标人。
2、详细评审是对初步评审合格投标文件的技术标、商务标、综合标按照招标文件中明确的评标办法以列表、抽量的方式进行分析、比较和评审。
四、评标委员会不对无效投标文件或废标的投标人进行评审或打分。
五、本工程详细评审采用综合打分法,具体计分标准如下:(一)技术标的评标标准:(25分)1、主要施工办法(5分)(1)施工准备1分;(2)确定各施工过程的施工顺序1分;(3)分部、分项尤其是主要施工过程的施工方法2分;(4)分冬、雨季施工措施1分。
(一)技术标的评标标准:(25分)(二)综合标的评标标准:(15分)(三)商务标的评标标准:(60分)含公式自动计算各项得分及总分2、拟投入的主要物资计划(1.5分)(1)满足工程施工所需的材料数量0.8分;(2)满足工程施工所需的材料供应计划0.7分。
3、拟投入的主要施工机械及检测设备(1.5分)(1)满足工程施工所需的机械数量及供应计划1分;(2)测量、实验、检测仪器设备数量及供应计划0.5分。
精品文档商务标评标:按有效投标人投标报价的最低价为基准价,投标报价得分 =(基准价 / 投标报价) *100=投标人:序号评分项目项目经理部组成及拟派1项目管理班子成员2现场平面布置施工进度计划及工期保3证措施4劳动力安排计划技术标评分表评分要点、评分标准与评分取值建议分值得分项目经理有建造师证 2 分;项目经理履A 档历表 1 分;项目管理配置情况表 2 分;其他人员资格证书 2 分;项目管理人员岗位职责 3 分项目经理有建造师证 2 分;项目经理履10B 档历表 1 分;项目管理配置情况表 2 分;其他人员资格证书 2 分C档项目经理有建造师证 2 分;项目经理履历表 1分施工现场平面布置与管理方案或措施A 档 4 分,现场平面布置图 3 分;零时用水用电及其他计划及安排 3 分10施工现场平面布置与管理方案或措施B 档4 分,现场平面布置图 3 分C档现场平面布置图 3 分工期承诺或保证 2 分,施工总进度计划A 档表(横道图) 6 分;影响工期因素及保证制度或措施 6 分;工程进度落后的处理措施 6 分工期承诺或保证 2 分,施工总进度计划20B 档表(横道图) 6 分;影响工期因素及保证制度或措施 6 分C档工期承诺或保证 2 分,施工总进度计划表(横道图) 6 分劳动力安排计划表及计划 3 分;施工机A 档械、仪器、防护设备表及管理措施3分;材料采购、验收、检测、管理措施4 分10劳动力安排计划表及计划 3 分;施工机B 档械、仪器、防护设备表及管理措施3分C档劳动力安排计划表及计划 3 分5 6 7 8工程难点、项目管理重点及采取的相应措施安全、文明施工计保证措施施工技术方案合理化建议合计得分工程难点分析透彻,采取措施针对性强A 档得 10分B 档分析欠透彻,针对性不够强得7 分C档分析不透彻,针对性差得 4 分安全文明生产、教育、保证制度及措施2分;消防管理制度和意外情况处理措A 档施2分;设备安全管理制度及检验方法2 分;现场环境管理 2 分;成品、半成品保护 2分安全文明生产、教育、保证制度及措施2分;消防管理制度和意外情况处理措B档施 2 分;设备安全管理制度及检验方法 2 分;消防管理制度和意外情况处理措施2C档分施工技术管理制度 2 分;各分部分项工程施工方法 10 分;工程质量保证体系、A 档组织措施、保证措施 6 分;工程补修保修措施及承诺 2 分施工技术管理制度 2 分;各分部分项工B 档程施工方法 10 分;工程质量保证体系、组织措施、保证措施 6 分C档施工技术管理制度 2 分;各分部分项工程施工方法 10 分有合理化建议 3 分。

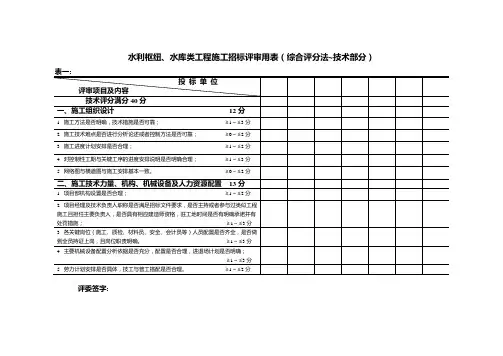

水利枢纽、水库类工程施工招标评审用表(综合评分法~技术部分)表一:投标单位评审项目及内容技术评分满分40分一、施工组织设计12分1.施工方法是否明确,技术措施是否可靠;≥1~≤3分2.施工技术难点是否进行分析论述或者控制方法是否可靠;≥0~≤2分3.施工进度计划安排是否合理;≥1~≤2分4.对控制性工期和关键工序的进度安排说明是否明确合理;≥1~≤3分5.网络图和横道图与施工安排基本一致。
≥0~≤2分二、施工技术力量、机构、机械设备及人力资源配置13分1.项目部机构设置是否合理;≥1~≤2分2.项目经理及技术负责人职称是否满足招标文件要求,是否主持或者参与过类似工程施工且担任主要负责人,是否具有相应建造师资格,驻工地时间是否有明确承诺并有处罚措施;≥1~≤3分3.各关键岗位(施工、质检、材料员、安全、会计员等)人员配置是否齐全,是否做到全员持证上岗,且岗位职责明确。
≥1~≤3分4.主要机械设备配置分析依据是否充分,配置是否合理,进退场计划是否明确;≥1~≤3分5.劳力计划安排是否具体,技工与普工搭配是否合理。
≥1~≤2分评委签字:—1—水利枢纽、水库类工程施工招标评审用表(综合评分法~技术部分)续表一:投标单位评审项目及内容三、质量安全保证体系及措施5分1.质量安全保证体系是否健全,职责是否明确;≥1~≤2分2.质量安全目标管理措施是否明确;≥0~≤1分3.质量标准是否符合招标文件及现行规程要求;≥0~≤1分4.质量检测设备、数量是否满足要求,检测计划是否合理。
≥0~≤1分四、环境保护技术措施2分1.环保措施符合国家和招标文件提出的环保要求;≥0~≤1分2.施工平面布置、料场开采和恢复是否考虑环保要求。
≥0~≤1分五、投标人的业绩、类似工程经历和资信8分1.企业是否取得ISO9000质量体系认证;没有为0分,取得为1分2.所施工的水利工程在近三年是否获得国家、省级优质工程奖;国家级1分,省级0.5分,没有0分3.是否获得省级重合同守信誉企业;没有为0分,有为1分4.近三年是否有同类工程业绩;没有为0分,有为1分5.不良行为记录。
水利枢纽、水库类工程施工招标评审用表(综合评分法~技术部分)评委签字:水利枢纽、水库类工程施工招标评审用表(综合评分法~技术部分)评委签字:水利枢纽、水库类工程施工招标评审用表(综合评分法~商务部分)一、报价得分的计算方法,以最优评标价为基准,每低于最优评标价一个百分点扣1分,基本分3分,每高于最优评标价一个百分点扣1.5分,基本分1分,处于整数点之间的以内插法计算。
二、单价及总价承包项目的偏差得分的计算方法,选择控制总报价70%以上项目的单价(包括总价承包项目),进行权重计算将偏差分13分分解到选出的每个单价,以最优评标价(不设标底时以符合条件投标单价的算术平均值)为基准,每低于一个百分点扣分值为分解到每个单价分的1/20分,每高于一个百分点扣分值为分解到每个单价分的1/20×1.5分,扣完为止不保留基本分。
评委签字:渠道及高新节水类工程施工招标评审用表(综合评分法~技术部分)评委签字:渠道及高新节水类工程施工招标评审用表(综合评分法~技术部分)评委签字:渠道及高新节水类工程施工招标评审用表(综合评分法~商务部分)一、得分的计算方法,以最优评标价为基准,每低于最优评标价一个百分点扣2分,基本分4分,每高于最优评标价一个百分点扣3分,基本分1分,处于整数点之间的以内插法计算。
二、单价及总价承包项目的偏差得分的计算方法,选择控制总报价70%以上项目的单价(包括总价承包项目),进行权重计算将偏差分13分分解到选出的每个单价。
以最优评标价(不设标底时以符合条件投标单价的算术平均值)为基准,每低于一个百分点扣分值为分解到每个单价分的1/20×2分,每高于一个百分点扣分值为分解到每个单价分的1/20×3分,扣完为止不保留基本分。
评委签字:渠道及高新节水类工程施工招标评审用表(合理低价法~技术部分)注:各评审项目中评审内容的项目设置均为单数,各评审项目的评定结果是否“合格”以各评审内容是否超过半数进行判定。
评标办法
本次招标采用综合评分法(按评审得分计)确定中标单位,分商务标和技术标两项,商务标权重系数_____,技术标权重系数______,具体评标方法下:
1. 招标人在开标仪式上根据投标须知相关规定,对投标人的投标文件是否应当受理进行审查,然后将应当受理的投标文件送招标小组评审。
2. 符合性及完整性评审:每位评委分别对各投标文件进行符合性及完整性评审,对各投标文件能否符合招标文件要求做出明确判定。
3. 对于通过符合性及完整性评审的投标文件,投标人对投标方案进行讲述后,招标小组针对各投标文件的技术标进行评审打分,并对投标人由高至低进行排序,技术标评审时不得拆封并宣读商务标报价。
4. 技术标评审完成后,由招标小组拆封并宣读商务标报价,招标小组针对各投标文件的商务标进行评审打分,综合评分前______家单位,招标小组邀约进行商务标议价,最终综合评审分数最高者为中标单位。

招标评分表(商务标)
1、得分规则:(商务标满分为分,具体计算方法为:分数合计A作为评标依据,保留小数点后两位,采用四舍五入方法记分)
2、恶意竞争——不合理高价或低价,不具备履行合同的价格,经招标小组商议后最终确认属于恶意竞争的,给予该项0分。
招标评分表(技术标)
得分规则:(技术标满分为分,具体计算方法为:分数合计B作为评标依据,保留小数点后两位,采用四舍五入方法记分)
商务标、技术标评分汇总表。
