双液注浆配合比
- 格式:docx
- 大小:30.66 KB
- 文档页数:1
关于隧道注浆作业指导书隧洞注浆应严格按照本作业指导书实施,在注浆过程中严格把关保证注浆质量,达到注浆效果。
一、注浆步骤:1.1 根据设计注浆孔的大小选择钻机,一般采用地质钻机或潜孔水平钻机,在钻孔时做好孔位地质素描,以便掌握注浆效果。
1。
2 在安装注浆管时,应将管口处用胶泥庥丝缠绕,实孔注浆管的止浆和固定,方可进行注浆。
1。
3 注浆压力应根据岩性、注浆目的、施工条件、涌水压力等因素应在现场试验确定,但注浆终压一般为1。
5∽4Mpa。
1.4 注浆顺序要求是先注无水孔,再注水孔。
在无水地段可从拱脚处向上逐孔向上注浆,注浆的速度是从快到慢,并逐孔做好注浆记录。
1。
5 浆液拌制(1)浆液配合比严格按工程师通知配合比配制;(2)原材料计量误差要控制在规范要求范围内;(3)投料顺序按水、水泥、砂依次进行;(4)搅拌时间控制在3分钟左右;单液水泥浆配制:先在搅拌机内放入定量清水进行搅拌(同时加入速凝剂),待全部溶解后放入水泥,继续搅拌3分钟即可。
双液水泥—水玻璃浆(C—S浆):C-S浆中水泥浆越浓,水泥浆与水玻璃浆比值越大,凝胶时间越短,一般在30秒到数分钟;另外可加入缓凝剂及速凝剂来调整凝胶时间,可调范围为十几秒到几十分钟(注浆步骤如图一)。
双液浆的配制:水泥浆的配制同上,水玻璃浆的配制要先在搅拌桶内加一定量的清水,再放入一定量的浓水玻璃,搅拌均匀即可。
两种浆液通过注浆机在混合器处混合后进入地层。
制浆注意事项:为保证浆液质量,配料时制浆材料计量准确,水泥、缓凝剂、速凝剂等固相材料可采用重量称量法,水、水玻璃采用体积称量法。
其中水、水泥、水玻璃称量误差不大于2%,外加剂称量误差不大于1%;严格按顺序加料,有外加剂的浆液中,外加剂未完全溶解,不得加入水泥。
搅拌时不得将绳头、纸片等杂物带入搅拌机内,搅拌后的浆液经筛网过滤后方可进入注浆机。
搅拌时间不得少于规定值,以免浆液搅拌不匀.掺有缓凝剂的水泥浆在30分钟内用完1。
目录双液注浆技术 (2)双液注浆技术的特点 (2)双液注浆技术的适用范围 (3)双液注浆技术的工艺流程和施工方法 (3)双液注浆工程质量的保证措施 (4)双液注浆的目的 (14)双液注浆技术双液注浆技术是采用钻机钻孔至预定深度后双液注浆。
浆液有两种,即A液和B液。
两种浆液通过端头的浆液混合器充分混合。
双液注浆时实施定向、定量,定压双液注浆,使岩土层的空隙或孔隙间充满浆液并固化,改变了岩土层的性状。
双液注浆技术的特点(1)双液注浆过程中双液注浆管不回转,不发生浆液溢流现象,有利于保护环境不受污染。
(2)浆液分溶液型(A、B液组成)和悬浊型(A、C液组成)。
浆液对土层有很强的渗透性,采用调节浆液配比和双液注浆压力的办法可使双液注浆范围人为控制;凝结时间可以调节,并以复合注入施工。
(3)钻杆端头的浆液混合器可使两种浆液完全混合,使浆液均匀。
(4)可从面垂直双液注浆,亦可倾斜双液注浆,适当增加双液注浆压力,可进行水平放射双液注浆。
(5)从钻孔至双液注浆完毕,可连续作业。
(6) 双液注浆材料可以是水玻璃、二氧化硅系胶负体等,材料来源广泛。
(7)适用范围广,可用于各种土层。
双液注浆技术的适用范围(1)盾构、隧道及地下工程。
如盾构隧道、及地下工程周围土层改良盾构、隧道及地下工程掘进竖井洞口地层加固,地下管线保护、隧道通过地面建筑物基础的跟踪双液注浆等。
(2)深基坑工程。
如防止基坑底面隆起止水帷幕。
保护基坑外地下管线和建筑物的双液注浆加固。
(3)既有建(构)筑物或拟建建(构)筑物基础加固工程。
如双液注浆改良地基提高地基载重力,控制沉降量,沉降差和沉降速率。
双液注浆技术的工艺流程和施工方法(1)工艺流程布置双液注浆孔间距及位置→布双液注浆孔、钻孔→双液注浆→回抽双液注浆→密封清理(2)施工方法①双液注浆孔间距:根据工程实际确定,一般为认0.5m~1.5m;②双液注浆管的设置:钻孔机将双液注浆管设于预定深度注入清水并从浆液混合器端部流出;③双液注浆,将A液、B液通过钻机钻杆在一定压力下注入预定深度;④回抽双液注浆:施加压力双液注浆时,必须精心操作控制压力。
○5.注浆材料
注浆材料原则上采用水泥水玻璃双液浆。
○6.浆液配合比:浆液配合比的选择要考虑岩石裂隙情况及浆液的扩散半径,一般是由试验室通过试验确定,一般情况可选择:
水泥浆:水玻璃浆=1:0.5(体积比) 水泥浆的水灰比=0.8~1.2
○7.凝胶与凝结时间
浆液凝胶的确定一般应采用CS浆液作压注试验,当进浆量很大、泵压长时间不升高时,胶凝时间选1~2分钟;当进浆量中等、泵压稳定上升时,胶凝时间选3~4分钟;进浆量较小、泵压升高很快时,胶凝时间选5~6分钟。
双液浆的凝胶时间不同于凝结时间。
凝胶时间较短,是指由流动状态变位不流动状态的过程。
凝结是水泥浆体开始失去塑性的时间。
施工控制分三种情况:
a).水灰比固定,水玻璃浓度不变,变换双浆比例。
当水玻璃所占比例由小到大,凝胶时间则由长到短,初、终凝由快到慢;
b).水玻璃浓度不变,双液比例固定,变换水灰比例,当水灰比由小到大,凝胶时间由短到长,初、终凝由快到慢;
c).水灰比不变,双液固定,变换水玻璃浓度。
当水玻璃浓度由高到低,凝胶时间由短到长,初、终凝由快到慢。

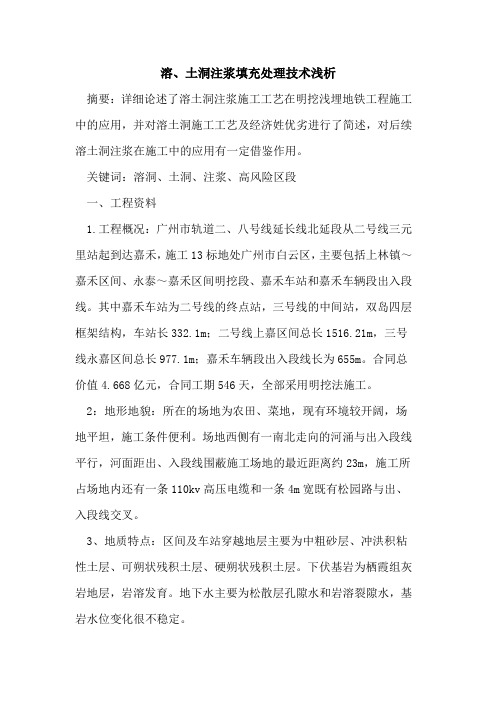

溶、土洞注浆填充处理技术浅析摘要:详细论述了溶土洞注浆施工工艺在明挖浅埋地铁工程施工中的应用,并对溶土洞施工工艺及经济姓优劣进行了简述,对后续溶土洞注浆在施工中的应用有一定借鉴作用。
关键词:溶洞、土洞、注浆、高风险区段一、工程资料1.工程概况:广州市轨道二、八号线延长线北延段从二号线三元里站起到达嘉禾,施工13标地处广州市白云区,主要包括上林镇~嘉禾区间、永泰~嘉禾区间明挖段、嘉禾车站和嘉禾车辆段出入段线。
其中嘉禾车站为二号线的终点站,三号线的中间站,双岛四层框架结构,车站长332.1m;二号线上嘉区间总长1516.21m,三号线永嘉区间总长977.1m;嘉禾车辆段出入段线长为655m。
合同总价值4.668亿元,合同工期546天,全部采用明挖法施工。
2:地形地貌:所在的场地为农田、菜地,现有环境较开阔,场地平坦,施工条件便利。
场地西侧有一南北走向的河涌与出入段线平行,河面距出、入段线围蔽施工场地的最近距离约23m,施工所占场地内还有一条110kv高压电缆和一条4m宽既有松园路与出、入段线交叉。
3、地质特点:区间及车站穿越地层主要为中粗砂层、冲洪积粘性土层、可朔状残积土层、硬朔状残积土层。
下伏基岩为栖霞组灰岩地层,岩溶发育。
地下水主要为松散层孔隙水和岩溶裂隙水,基岩水位变化很不稳定。
二、溶、土洞处理的原则及方法1、溶、土洞处理的原则1)对于高风险区段的溶、土洞充填加固,按照以下原则执行:(1)无填充溶、土洞和半填充溶、土洞对洞径大于2m且无填充溶、土洞和半填充溶、土洞,先进行吹砂处理,后采用注浆加固的方法;投砂处理时在原钻孔附近(约0.6m)补钻两个φ200的投砂孔,两投砂孔中心与原钻孔中心需在同一连线上,两投砂孔可相互作为出气孔。
投砂后,注浆加固的方法见后面的全充填处理方法。
投砂管采用φ200的pvc套管。
投砂孔布置见图1和图2所示。
对小于2m的无填充溶、土洞和半填充溶、土洞,可直接采用注浆填充。
目录一、工程概况 (1)1.1、地理位置 (1)1.2、结构特征 (1)1.3、设计要求 (1)二、工程地质条件及编制依据 (1)2.1、地形地貌 (2)2.2、地基土构成与特征 (2)2.3、地下水情况 (2)2.4、编制依据 (2)三、双液分层注浆具体方案 (2)3.1、主要施工机具与材料 (3)3.2、主要施工方案及工艺流程 (3)3.3、技术、质量措施 (4)3.4质量检测方法 (5)四、施工工期 (5)五、质量技术保证措施 (5)5.1、质量保证措施 (5)5.2、技术保证措施 (6)5.3、其他保证措施 (6)六、安全文明施工及环境保护 (6)6.1、安全文明措施 (6)6.2、环境保护措施 (7)双液分层注浆施工方案一、工程概况1.1、地理位置拟建场地位于长沙市芙蓉区大王庙西侧,北邻滩头坪路,原始地貌为浏阳河冲积阶地。
现场标高32.2m~32.8m,地下室设计底板底标高为28.20m,基坑开挖后将产生4.1m~4.9m高的坑壁。
基坑为临时性支护,安全等级为二级,结构重要性系数为1.0,设计使用年限均≤2年。
1.2、结构特征本基坑开挖4m上下,为防止地下水涌进基坑,影响基坑开挖。
对基坑进行双液分层注浆。
1.3、设计要求1、在坡顶进行高压双液注浆止水。
设计钻孔为单排,口径50mm,孔心间距700mm。
2、水泥采用普通硅酸盐水泥32.50;3、水灰比为0.6:1~1:1;4、注浆压力宜为0.6Mpa~3.0Mpa。
5、水玻璃模数在2.4~3.2之间,其浓度应在40°Bé以上。
6、水泥浆与水玻璃浆液体积比宜为1:0.3~1:1,(建议根据室内试验具体确定)控制注浆扩散半径1.0m~2.0m二、工程地质条件及编制依据2.1、地形地貌现场地基本已平整完毕,原地面标高为32.2m-32.8m左右,表面一层杂填土,注浆机械拟就以原地面作为工作面进行施工。
2.2、地基土构成与特征2.3、地下水情况地表水埋深2.2m~4.3m;微承压水埋深12.5m~14m,对注浆无影响。
注浆技术规程 Prepared on 22 November 2020注浆技术规程_国家行业安全规范规程标准条例制度作者:飞天之龙点击:413次1、总则1.0.1以水泥-水玻璃为主要浆液的双液注浆技术,因其用料普通、来源广、价格低廉、污染较轻,且操作简便、快速有效等特点,在国内外建筑工程中已被大量采用,取得了诸多成熟经验,亦有若干科研成果。
尤其在当今基础工程处理和事故、疑难工程治理时被广泛应用且甚受欢迎。
但是到目前止,国内建筑工程行业尚没有相应的技术规程,这与工程实际所需不符。
为此,遵循“技术可行、经济合理”的方针,总结工程施工经验和科学研究成果,在侧重实际应用、确保工程质量的前提下,提出并编制本规程。
1.0.2建筑工程双液注浆采用的注浆材料有多种,应用范围亦较广。
考虑到第一次编写注浆规程,而某些化学注浆材料的非完全公开性及应用的局限性,本规程仅涉及水泥、水玻璃为主的双液注浆;注浆范围亦注重于软弱地层加固、既有建筑物地基处理、结构补强及预注浆堵水、防渗等。
伴随工程实践的日益拓展和科学研究的不断深入,盼规程执行后,经工程实践的检验,总结其发展成果再对其相关内容修改、补充和完善。
1.0.3本规程涉及的工程内容与现行的若干标准、规程等规范性文件有重叠和关联。
因此,在执行过程中,应与现行国家或行业标准、规程等配套使用。
3、基本规定3.1.基本资料3.1.1 为了保证施工质量,实施双液注浆前,应该取得施工和设计的详细资料。
3.1.2 注浆浆液配比的选择和注浆效果,与所注地层的特性关联密切。
针对双液注浆工程的特点,本条明确规定了岩土勘察应取得土层的孔隙比、土层的渗透系数,为确定地层的可注性、注浆量等提供设计依据。
表中数据是总结注浆工程实例和有关资料取得。
对于没有取得相关地层参数的情况下,可参考表中数据取值。
注浆材料和浆液3.2.1 注浆时,应根据注浆之目的和环境水的腐蚀性等因素选择符合现行国家标准《通用硅酸盐水泥》GB175 规定的普通硅酸盐水泥。
工作面注浆施工作业规程第一章工程概况回风斜井基岩段设计为直墙半圆拱型,掘进宽度为4.7m,掘进高度为3.85m,墙高1.7m,基础深0.1m,掘进断面为16.19m2,净宽4.4m,净高为3.7m,喷浆厚度0.15m,净断面为14.20m2,采用锚网喷支护。
现已施工至256m,底板标高为+832m,预计还剩25米左右揭露11#煤底板,井筒落底。
在里程256m处进行探水施工,探水工作面共布置4个钻孔,1#、2#、3#孔打钻时间为3月19日,4#孔打钻时间为3月27日,孔1布置在井筒正中、孔2与孔3布置在井筒距左右两帮500mm,距底板1200mm处,孔4布置在1#、3#孔之间距1#孔1000mm,孔2与井筒方位成36°夹角布置,孔3与井筒方位成30°夹角,孔4与井筒方位成10°夹角,钻孔倾角-20°。
打钻情况如下:1#钻孔钻进14m,钻进6m时返水为黑色(预计进入10#煤层),14m时钻孔出水,约30m⊃;/h。
停钻,退钻;2#钻孔钻进60m,钻进35m时返水呈黑色(预计见10#煤层),至49.5m时,返水呈灰色,钻进速度慢,51m-56m处返水呈黑色(预计见11#煤层),56m-60m 返水呈青灰色,退钻;3#钻孔钻进40m,钻进8m时返水呈黑色17m结束(预计见10#煤层),17m-19m时返水呈灰色,钻进速度慢,20m处返水呈黑色至29m结束(预计11#煤层),29-40m返水呈灰色,退钻时钻孔出水,出水量约30m⊃;/h;4#钻孔钻进27m,钻进14m时遇空巷,出水量约10m⊃;/h,空巷长度4m。
3月19日1#、3#钻孔出水量约30m⊃;/h,排至3月27日时钻孔无出水,3月27日4#钻孔出水量约10m⊃;/h,钻孔出水量逐渐减少。
为保证能够顺利恢复生产,工作面需进行注浆堵水,并对工作面进行预注浆,以保证井筒安全并符合开工报告批复的要求,特此编制本措施指导施工。
水泥-水玻璃双液浆在基坑止水帷幕补漏中的应用摘要:结合泵房施工中的工程实例,本文介绍深基坑注浆止水帷幕在施工中的应用,采用水泥-水玻璃双液注浆技术结合高压旋喷止水帷幕,可较好的整治深基坑帷幕渗漏水,增大土体稳定性,提高土体强度,增强止水效果,降低工程成本;做到速度快,同时确保深基坑施工安全。
关键词:深基坑水泥水玻璃补漏漳州长泰绿水景观工程拦河坝泵房位于龙津溪溪东有承压水的砂土地基区,由于泵房采用下沉式,在该工程泵房深基坑工程施工中,地下水是影响深基坑工程安全顺利开挖的一个重要影响因素,降水难度较大。
为保证基坑工程开挖处于“干”状态,减小因地下水造成的水土流失对周边环境造成影响,确保基坑基坑开挖期间的施工安全,经过技术经济比较分析,施工过程中采用高压旋喷注浆法对基坑开挖面进行处理,以达到止水目的。
高压旋喷注浆法是针对砂层和粉质粘性土层的一种有效方法,但该方法在中强风化岩层、断层破碎带的富水和动水条件下存在施工效果差,由于泵房位置处于承压水的砂土地基区,高压旋喷桩施工完成后存在局部漏水问题;中国水利水电第十六工程局有限公司在漳州长泰绿水景观工程拦河坝泵房基坑工程中通过采用高压旋喷止水帷幕结合水泥-水玻璃双液浆(简称C-S双液浆)作为注浆材料;地质钻机垂直钻孔;对高压旋喷桩渗漏处进行修补,该方法可充分发挥水泥-水玻璃双液浆注浆技术和高压旋喷注浆技术这两种注浆加固方法各自的优点,克服各自的缺点,达到最佳的加固和止水效果。
从而成功地解决了在河道砂质基础中施工泵房深基坑工程的桩外和基底止水问题,取得了较大的经济和社会效益。
经对泵房基坑帷幕注浆止水技术研究总结和深化,形成本工艺。
工艺特点1、采用水泥-水玻璃双液浆作为注浆材料。
该注浆材料具有凝胶时间可调,可有效地控制浆液在地层中的扩散距离,确保地下动水条件下浆液的凝结,且浆液无毒、无污染,价格相对便宜;2、根据不同地质条件采用不同的注浆参数,能保证止水帷幕的整体连续性和有效的帷幕厚度;3、施工设备配套简单,工艺易操作,施工成本较低;4、对场地污染小,且可灌性好,有利于文明施工;5、止水效果好,泥和水玻璃配合起来使用,最大发挥了水泥一水玻璃两种灌浆材料的优势有利于提高工程施工质量。
双液注浆配比要求
简介
双液注浆是一种常用的土地修复和建筑施工方法,通过将液体
混合并注入地下,以加固土壤或填充空隙。
本文将介绍双液注浆的
配比要求,以确保注浆效果和施工质量。
配比要求
1. 主液比例:主液是注浆中的主要成分,通常由水和胶凝材料
组成。
主液的配比应根据胶凝材料的性质和使用要求确定。
常见的
主液比例为水:胶凝材料=2:1。
2. 辅助液比例:辅助液是用来调节主液性质和加强注浆效果的
成分。
辅助液的配比应根据具体的施工需求确定。
一般情况下,辅
助液比例不应超过主液比例的50%。
3. 搅拌时间:搅拌时间对于双液注浆的效果至关重要。
一般来说,主液和辅助液应在充分混合后立即使用,以避免浆料质量下降。
搅拌时间应根据胶凝材料和辅助液的特性确定,一般在5-10分钟
之间。
4. 施工温度:注浆施工的温度也是一个重要的考虑因素。
温度过高或过低都会影响注浆材料的性能。
一般情况下,注浆施工的温度应保持在5-30摄氏度之间。
5. 混合性能测试:在实际施工前,应对混合后的液体进行性能测试,以确保其符合设计要求。
常见的测试包括流动性、凝结时间和强度等指标。
结论
通过合理的配比要求,可以确保双液注浆的效果和施工质量。
在实际施工中,应根据具体情况灵活调整配比,并进行必要的性能测试。
注浆施工过程中应严格控制搅拌时间和施工温度,以保证注浆材料的性能和稳定性。
参考资料:
- 张三,双液注浆技术手册,2020年。
双液注浆配合比
一、水泥浆:
水泥:水=1:1(重量比)
二、水玻璃:
35玻美度
水泥、水玻璃双浆液试验成果表明,水泥、水玻璃双浆液的凝结时间呈以下规律:
(1)水玻璃模数较大时,SiO2含量高,凝结时间短,结石强度高;水玻璃模数较小时,SiO2含量低,凝结时间相对较长,结石强度较低。
(2)其它条件相同时,随水泥浆浓度的增加,凝结时间缩短。
(3)其他条件相同,水玻璃浓度为30°~50°Be′时,水玻璃浓度减小,凝结时问缩短。
(4)其他条件相同时,水玻璃与水泥的体积比在0.3:1~1:1范围内时,水玻璃用量较少,凝结时间较短。
三、水泥浆:水玻璃(体积比)=1:0.5 凝结时间较短,为50S 左右;
水泥浆:水玻璃(体积比)=1:1 凝结时间稍长,为120S左右;。
