土方回填标准27006(技术类别)
- 格式:doc
- 大小:55.00 KB
- 文档页数:6

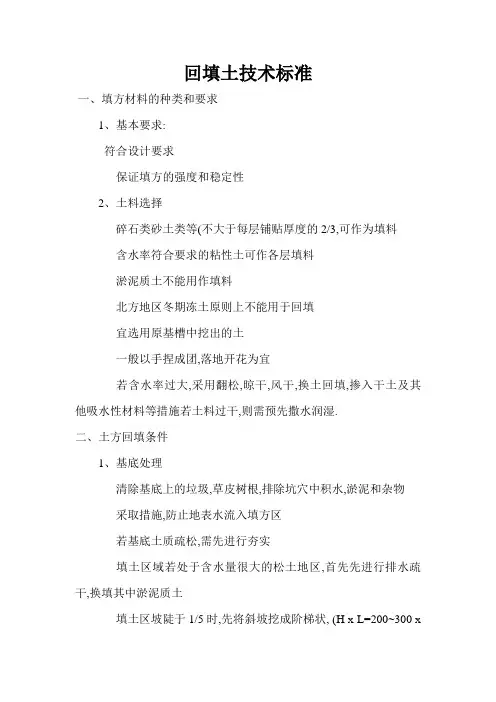

回填土技术标准一、填方材料的种类和要求1、基本要求:符合设计要求保证填方的强度和稳定性2、土料选择碎石类砂土类等(不大于每层铺贴厚度的2/3,可作为填料含水率符合要求的粘性土可作各层填料淤泥质土不能用作填料北方地区冬期冻土原则上不能用于回填宜选用原基槽中挖出的土一般以手捏成团,落地开花为宜若含水率过大,采用翻松,晾干,风干,换土回填,掺入干土及其他吸水性材料等措施若土料过干,则需预先撒水润湿.二、土方回填条件1、基底处理清除基底上的垃圾,草皮树根,排除坑穴中积水,淤泥和杂物采取措施,防止地表水流入填方区若基底土质疏松,需先进行夯实填土区域若处于含水量很大的松土地区,首先先进行排水疏干,换填其中淤泥质土填土区坡陡于1/5时,先将斜坡挖成阶梯状, (H x L=200~300 x1m ),防止土体滑动.2 、结构条件室外回填,填方前对拟回填范围内的各种基础进行验收,对防水防水保护层进行检查验收,并办好隐检手续.室内回填,拟回填范围内机电管线安装验收完成,基底积水及有机物等清理完毕.技术准备3、技术准备根据图纸要求及现场实际情况选择符合要求的土料种类,确定回填范围.和回填顺序.合理得确认填土料含水率控制范围,以及虚铺厚度和压实遍数,重要得填方工程需要通过压实实验来确认具体参数.编号土的种类最优含水率(重量比%) 最大干密度T/m31 砂土8-12 1.80-1.882 粘土19-23 1.58-1.73 粉质粘土12-15 1.85-1.954 粉土16-22 1.61-1.80填土分层厚度和压实系数压实机具分层厚度mm 每层压实遍数平碾250-300 6-8震动式压实机250-350 3-4柴油打夯机200-250 3-4人工打夯小于200 3-4三、土方的压实的技术标准1、密度要求压实系数λc = ρd (土的实际干密度) / ρdmax(土结构类型填土部位压实系数控制含水量砌体承重和框架结构地基土主要受力层范内≥0.97地基土主要受力层范下≥0.95±2 排架结构地基土主要受力层范内≥0.96地基土主要受力层范下≥0.94的最大干密度)3、含水率要求四、土方的压实一般要求尽量采用同类土回填,并控制土的含水率在最优含水率之内.若采用不同的土,应按土类有规则的分层铺田.将透水性小的土置于透水性大的土层之上,边坡宜用透水性大的土.回填自下往上,在起伏之处做好1:2阶梯型边坡,分段填筑时可作1:1.5的斜坡,接缝部位不可留到墙角柱墩基础等重要部位.填方尽量留一些沉降下沉高度,砂土留 1.5%H ,粉质粘土留3%-3.5% H有地下水和滞水时候,应设置排水沟和集水井已填好的土方遭水浸泡后需铲除淤泥,再进行下一道施工当天填土当天压实夯实的方法1、人工夯实将填土初步整平,按一定方向进行,一夯压半夯,夯夯相接,两遍纵横交叉,分层夯打,夯实基槽时由四边向中间打夯.基坑基础回填时在四周或两侧同时回填和夯实回填管沟时,人工先在管子周围填土夯实,两边同时进行,填至管顶0.5m 以上可用机械回填.雨季施工,回填土应持续进行,尽快完成,雨前尽量将已夯完土体做成坡装利于排水.施工时需有防雨措施,防止水流入基坑内.冬季施工,每层铺土厚度应比常温施工时减少20%-50%冻土体积不超过总体积的15%.2、机械压实机械碾压之前,先用轻型推土机推平,使表面平整碾压使机具与管道保持一定距离平碾一层后,需人工拉毛,表面太干时,需要撒水润湿压实需均匀分布于填筑表面,逐次卸土碾压,不要漏碾3、质量标准1)有密实要求的土方,每层回填后均需进行干密度实验(环刀取样),合格后进行下道工序.2) 基坑和室内填土,每层100-500平米取1组,场地平整填方,每400-900平米取一组,管沟回填每20-50m取一组填土后干密度需有50%符合设计要求,其余最低值与设计值差小于0.08t/m3 ,且不应集中.填土工程质量检验标准检验项目桩基基坑基槽场地平整管沟地路面基础层检查方法人工机械主控项目标高-50 ±30 ±50 -50 -50 水准仪分层压实系数设计要求规定方法一般项目回填土料设计要求取样或直观分层厚度及含水率设计要求水准仪表面平整度20 20 30 20 20 靠尺/水准仪。
4 土方回填质量验收标准4.1土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,如在耕植土或松土上填方,应在基底压实后再进行。
4.2 对填方土料应按设计要求验收后方可填入。
4.3 填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合下表规定。

填土施工时的分层厚度及压实遍数4.4填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定。
填土工程质量检验标准(mm)主控项目:1、标高。
是指挖后的基底标高,用水准仪测量。
检查测量记录。
2、长度、宽度。
是指基底的宽度、长度。
用经纬仪、拉线尺量检查等,检查测量记录。
3、边坡。
符合设计要求。
按规范6.2.3条观察检查或用坡度尺检查。
只能坡不能陡。
一般项目:1、表面平整度。
主要是指基底,用2m靠尺和楔开塞尺检查。
2、基底土性。
符合设计要求。
观察检查或土样分析,通常请勘察、设计单位来验槽,形成验槽记录。
土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
施工过程中检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。
施工完成后,进行验槽。
形成施工记录及检验报告,检查施工记录及验槽报告。
二、土方回填主控项目:1、标高。
是指回填后的表面标高,用水准仪测量。
检查测量记录。
2、分层压实系数。
符合设计要求。
按规定方法取样,试验测量,不满足要求时随时进行返工处理,直到达到要求。
检查测试记录。
一般项目:1、回填土料。
符合设计要求。
取样检查或直观鉴别。
做出记录,检查试验报告。
2、分层厚度及含水量。
符合设计要求。
用水准仪检查分层厚度。
取样检测含水量。
检查施工记录和试验报告。
3、表面平整度。
用水准仪或靠尺检查。
控制在允许偏差范围内。
土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。

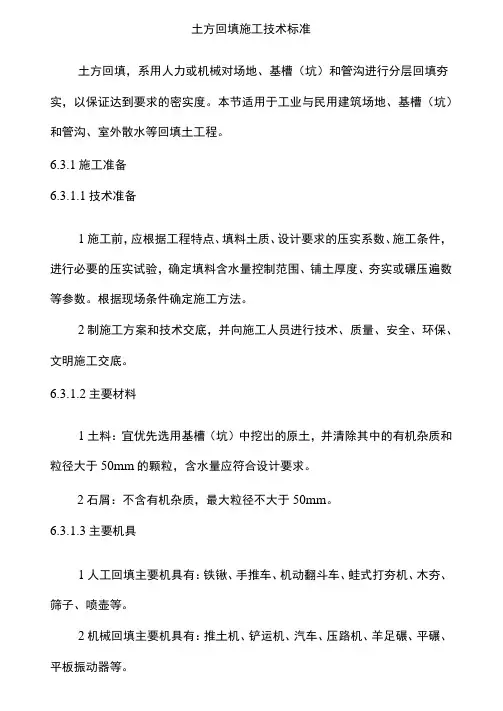

土方回填施工标准土方回填施工标准是指在工程建设过程中对土方开挖、运输和回填过程中所采取的一系列技术要求和规范。
正确执行土方回填施工标准有助于确保土方回填质量,保证工程的安全稳定、符合设计要求,并且对环境影响减至最低。
本文将详细介绍土方回填施工标准的各个方面。
1. 土方回填原则:a. 前期准备:在开工前,需进行充分的工地准备工作,包括清理施工区域、建立起重设备和运输车辆的通道等。
b. 坚持科学疏解:土方开挖和回填的顺序应按照设计要求和工程进度合理安排,确保施工进度和质量。
c. 控制回填层厚度:回填土方应按照分层回填原则,每层高度不超过50cm,并逐层固结、检测,确保每层回填的质量。
d. 坡度控制:回填施工中的平均及局部坡度应符合设计要求,以保证工程的安全稳定。
e. 足够压实:土方回填后,应采取适当的压实措施,确保回填土方的密实度满足工程要求。
f. 考虑水分:回填土方的含水率应在合理范围内,过高或过低的含水率都会导致土方回填质量下降。
2. 土方开挖:a. 选择合适的土方开挖方式和工具,以减少工程对周围环境的影响。
b. 按照设计要求和开挖平面、纵断面尺寸进行开挖,确保开挖土方的准确度和一致性。
c. 在开挖过程中及时处理遇到的地下水、地下管线等各种情况,确保施工安全。
3. 土方运输:a. 选择适当的土方运输工具,如推土机、挖掘机、自卸车等,以保证土方运输的效率和安全。
b. 控制土方运输过程中的速度,避免发生车辆倾覆、碾压人员等事故。
c. 充分保护周围环境,避免土方运输过程中对周围建筑物、道路等造成损害。
4. 土方回填:a. 按照设计要求和回填层厚度逐层进行土方回填,并确保回填土方的均匀性。
b. 在回填土方的过程中,加强维护和管理,并做好记录,以便后期检查和验收。
c. 使用适量的压实设备对土方进行压实,以确保回填土方的密实度。
d. 将回填土方与原土层进行有效连接,以提高回填土方的稳定性和整体一体性。
综上所述,土方回填施工标准对于确保工程质量和环境保护具有重要意义。
土方回填施工工艺标准土方回填施工工艺标准1.适用范围本工艺标准适用于一般建筑物、构筑物施工中大面积平整场地、大型基坑、基槽、室内地坪、管沟及散水等回填土工程。
2.施工准备2.1.主要机具2.1.1.运土机具:铲土机、自卸汽车、推土机、铲运机、手推车及翻斗车等。
2.1.2.填夯机具:平碾、羊足碾和振动碾、铁揪(平头、尖头)、铁耙、蛙式或柴油打夯机等。
2.1.3.辅助工具:水准仪、2m靠尺、塔尺、尼龙线、钢尺及潜水泵等。
2.2.材料要求用于回填的土料,应满足设计要求。
如设计无特定要求时,应符合下列规定:2.2.1.含水量符合压实要求的粘性土可用作各层填料。
2.2.2.碎块草皮和有机质含量大于8%的土仅能用于无压实要求的填方。
2.2.3.淤泥及淤泥质土一般不能用作填料,对钢筋砼有侵蚀性的盐渍土不得用作混凝土结构周边的回填土料。
2.2.4.采用人工夯实或蛙式打夯机的回填土粒径不应大于50mm。
含水量符合压实要求的粘性土可用作各层填料。
2.2.5.碎石类土或爆破石渣用作填料时,其最大粒径不得超过每层铺填厚度的2/3,当使用振动辗时,不得超过每层铺填厚度的3/4。
铺填时,大块料不应集中,且不得填在分段接头处。
2.3.作业条件2.3.1.基坑(槽)回填土施工应在地下工程施工完成通过验收,并办理签认手续后进行,其基础工程砼强度应达到设计要求;室内地坪基层,管沟回填应在完成地坪以下各种管线安装加固施工验收后进行。
2.3.2.回填土施工前,应编制详细的回填土施工方案,确定排水措施、每层填筑厚度、(施工)含水量、压实程度、压实遍数及所用机具,并组织对技术质量管理人员及操作人员进行技术交底,有效控制回填质量。
2.3.3.施工前,应在场地内设置木桩、水平线等标志,以控制回填高度及厚度。
大型基坑或沟边上面隔1m设置水平桩或在邻近的固定物上抄上标准高度(线)。
大面积场地或地坪每隔一定距离设置水平桩。
3.操作工艺4.1人工回填施工工艺3.1.1 工艺流程:基坑清理→调整含水率→分层铺平→分层夯实→取样检验→修整找平→验收。

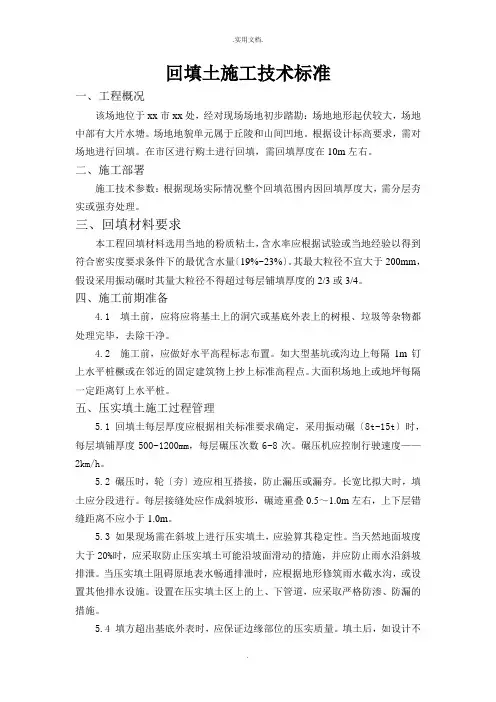

土方回填施工技术标准土方回填,系用人力或机械对场地、基槽(坑)和管沟进行分层回填夯实,以保证达到要求的密实度。
本节适用于工业与民用建筑场地、基槽(坑)和管沟、室外散水等回填土工程。
6.3.1施工准备6.3.1.1技术准备1施工前,应根据工程特点、填料土质、设计要求的压实系数、施工条件,进行必要的压实试验,确定填料含水量控制范围、铺土厚度、夯实或碾压遍数等参数。
根据现场条件确定施工方法。
2制施工方案和技术交底,并向施工人员进行技术、质量、安全、环保、文明施工交底。
6.3.1.2主要材料1土料:宜优先选用基槽(坑)中挖出的原土,并清除其中的有机杂质和粒径大于50mm的颗粒,含水量应符合设计要求。
2石屑:不含有机杂质,最大粒径不大于50mm。
6.3.1.3主要机具1人工回填主要机具有:铁锹、手推车、机动翻斗车、蛙式打夯机、木夯、筛子、喷壶等。
2机械回填主要机具有:推土机、铲运机、汽车、压路机、羊足碾、平碾、平板振动器等。
6.3.1.4作业条件1回填前,应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流人填方区或基槽(坑),浸泡地基,造成基土下陷。
2施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。
混凝土或砌筑砂浆达到规定的强度。
3大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定土料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。
4做好水平高程的测设,基槽(坑)或管沟、边坡上每隔3m打人一根水平木桩,室内和散水的边墙上,做好水平标记。
6.3.2材料质量控制要点1土料最大颗粒粒径不大于50mm,含水量符合设计要求。
2碎石类土、砂土和爆破石渣,其最大粒径不得超过每层铺设厚度的2/3,可用作场地表层以下填料。
3基础肥槽、管沟、室内填土砖块、石块和粒径大于50mm的土料不宜用作回填料。

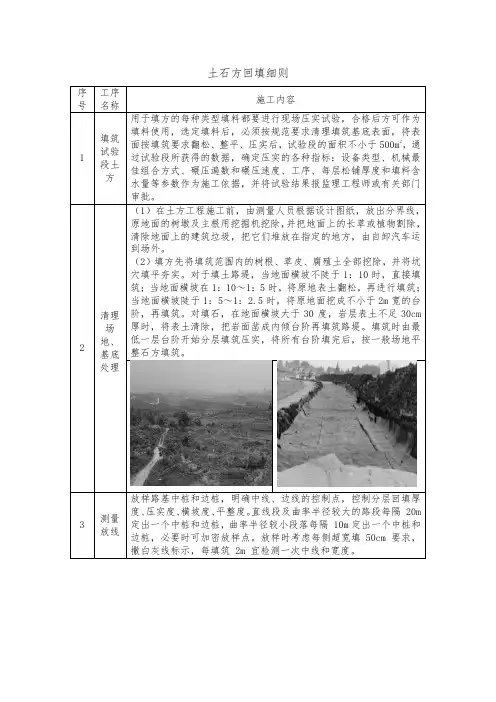

土石方回填细则
整石方填筑。
放样路基中桩和边桩,明确中线、边线的控制点,控制分层回填厚
根据每层填筑的厚度和汽车运输的体积计算出布料距离,填筑前在和自卸车运料量进行确定。
路基填筑主要遵循“水平分层填筑法”,并按照“三阶段”(准备阶工程序组织施工。
填土施工采用机械化作业,按路基横断面全宽纵向水平分层填筑压
接,其搭接长度不小于2m。
(1)填石路段石料粒径不大于50cm,并不超过层厚的2/3,超出时硬质料混合使用。
(2)不同性质的土应分类、分层填筑,不得混填,填土中大于100mm
路基碾压完成后,对路基沉降差、纵断面高程、宽度、平整度、压。
土方平衡施工方案之回填土标准(总2页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March土方平衡施工方案之回填土标准一、施工工艺1、工艺流程:基坑底地坪上清理→检验土质→分层铺上→分层夯打→碾压密实→检验密实度→修整找平验收2、填土前,应将基底表面上的树根、垃圾等杂物都处理完毕,清除干净。
3、检验回填土的质量有无杂物,检验是否符合规定,以及回填土的含水量,是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀参入干土等措施;如遇回填土含水量偏低,可采用预先洒水湿润等措施。
4、填土应分层铺摊。
每层铺土的厚度应根据土质、密实度要求和机具性能确定。
压实机具每层铺土厚度(mm)每层压实遍数平碾 250——300 6——8振动压实机 250——350 3——4菜油打夯机 200——250 3——4人工打夯〈 200 3——45、每层铺摊后,随之耙平,机械压实填方速度不超过2km/h。
6、深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。
如必须分段填夯时,交接处应填成阶梯形。
高宽比一般为1:2。
上下层错缝距离不小于7、基坑回填应在相对两侧或四周同时进行。
基础墙两侧标高不可相差太大,以免把墙挤歪。
8、填房心及管沟时,为防止管道中心位移及损坏管道,应用人工先在两侧同时填土夯实,直至管顶以上时,才可用蛙式打夯机。
9、回填土每层压实后,表面应进行拉线找平,凡超过标高高度的地方,及依线铲平;凡低于标准高度的地方,应补土找平夯实。
二、质量要求标准:1、基底处理必须符合设计要求或施工规范的规定。
2、回填土的涂料必须符合设计要求或施工规范的规定。
3、回填土必须按规定分层夯压密实。
取样确定压实后的干密度,必须满足设计要求。
4、回填土工程允许偏差标高0——50mm.。

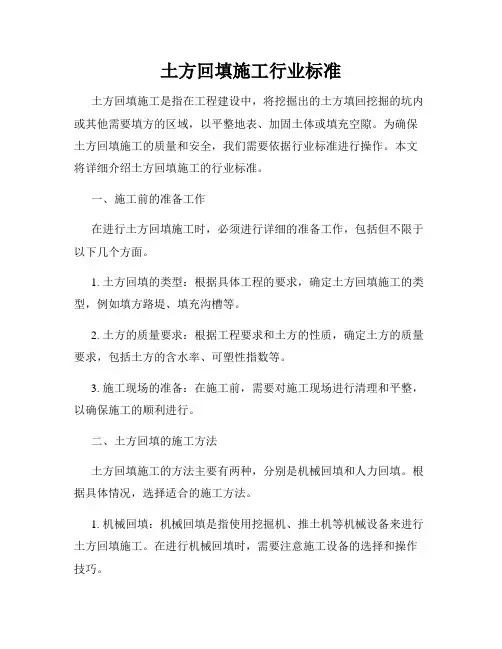

土方回填施工行业标准土方回填施工是指在工程建设中,将挖掘出的土方填回挖掘的坑内或其他需要填方的区域,以平整地表、加固土体或填充空隙。
为确保土方回填施工的质量和安全,我们需要依据行业标准进行操作。
本文将详细介绍土方回填施工的行业标准。
一、施工前的准备工作在进行土方回填施工时,必须进行详细的准备工作,包括但不限于以下几个方面。
1. 土方回填的类型:根据具体工程的要求,确定土方回填施工的类型,例如填方路堤、填充沟槽等。
2. 土方的质量要求:根据工程要求和土方的性质,确定土方的质量要求,包括土方的含水率、可塑性指数等。
3. 施工现场的准备:在施工前,需要对施工现场进行清理和平整,以确保施工的顺利进行。
二、土方回填的施工方法土方回填施工的方法主要有两种,分别是机械回填和人力回填。
根据具体情况,选择适合的施工方法。
1. 机械回填:机械回填是指使用挖掘机、推土机等机械设备来进行土方回填施工。
在进行机械回填时,需要注意施工设备的选择和操作技巧。
2. 人力回填:人力回填是指使用人工方法进行土方回填施工。
这种方法适用于较小规模的施工现场或无法使用机械设备的情况。
三、土方回填的质量要求为确保土方回填施工的质量,我们需要根据行业标准对其进行严格的质量要求。
1. 均匀填充:土方回填应均匀填充,避免出现大面积堆积或空隙,确保填充土的密实度。
2. 夯实处理:填充土可以采用夯实的方法进行处理,确保填充土的密实度。
夯实处理的力度和次数应符合相关标准。
3. 稳定性要求:土方回填后,施工现场应能够稳定地承受相应的荷载,避免发生塌方和滑坡等安全问题。
四、土方回填施工的安全措施在进行土方回填施工时,我们需要采取一系列的安全措施,以确保施工过程中人员的安全。
1. 安全装备:施工人员应佩戴合适的安全装备,包括安全帽、防护眼镜、耳塞等,确保施工现场的安全。
2. 风险评估:在施工前,应进行详细的风险评估,发现潜在的安全隐患,并采取相应的措施予以解决。

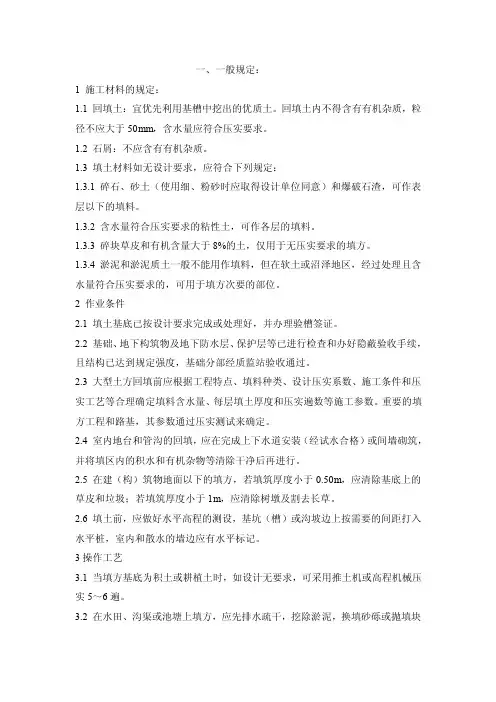

一、一般规定:1 施工材料的规定:1.1 回填土:宜优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
1.2 石屑:不应含有有机杂质。
1.3 填土材料如无设计要求,应符合下列规定:1.3.1 碎石、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可作表层以下的填料。
1.3.2 含水量符合压实要求的粘性土,可作各层的填料。
1.3.3 碎块草皮和有机含量大于8%的土,仅用于无压实要求的填方。
1.3.4 淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经过处理且含水量符合压实要求的,可用于填方次要的部位。
2 作业条件2.1 填土基底已按设计要求完成或处理好,并办理验槽签证。
2.2 基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度,基础分部经质监站验收通过。
2.3 大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数通过压实测试来确定。
2.4 室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
2.5 在建(构)筑物地面以下的填方,若填筑厚度小于0.50m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
2.6 填土前,应做好水平高程的测设,基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
3 操作工艺3.1 当填方基底为积土或耕植土时,如设计无要求,可采用推土机或高程机械压实5~6遍。
3.2 在水田、沟渠或池塘上填方,应先排水疏干,挖除淤泥,换填砂砾或抛填块石等方法处理后再行填土。
3.3 填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先洒水湿润,增加压实遍数或使用大功率压实机械等措施。
土方回填施工工艺标准2。
2术语2.2.1土方回填系用人力或机械对场地、基槽(坑)和管沟进行分层回填夯实,以保证达到要求的密实度.2。
2.2膨胀土是指黏粒成分主要由亲水性矿物组成,具有明显的吸水膨胀和失水收缩性能的高塑性黏土。
2.2。
3有机质土当黏土中有机质含量超过5,以及砂土中有机质含量超过3, 时,则称为含有机质的土。
2.2.4冻土含冰的土称为冻土。
2。
2。
5湿陷性黄土凡天然黄土在上覆土的自重应力作用下,或在上覆土自重应力和附加应力共同作用下,受水浸湿后土的结构迅速破坏而发生显著附加下沉的黄土,称湿陷性黄土。
2。
3基本规定2.3.1土方施工现场质量管理应有施工技术标准,健全的质量、安全管理体系、施工质量检验制度和综合施工质量水平评定考核制度。
施工单位必须具备相应专业资质。
2。
3.2从事地基基础工程检测及见证试验的单位,必须具备省级以上(含省、自治区、直辖市)建设行政主管部门颁发的资质证书和计量行政主管部门颁发的计量认证合格证书。
2.3。
3施工过程中出现异常情况时,应停止施工,由监理或建设单位组织勘察、设计、施工等有关单位共同分析情况,解决问题,消除质量隐患,并应形成文件资料。
2。
3.4施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收合格。
混凝土或砌筑砂浆应达到规定强度方可回填。
2.3.5对填方土料应按设计要求验收合格后方可填入。
施工结束后,应对标高、边坡坡度、压实程度进行检查。
2.3。
6土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
如在耕植土或松土上填方,应在基底压实后再进行。
2。
3。
7填方施工过程中应检验排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。
如无试验依据,应符合表2.3。
7规定。
表2。
3。
7 填土施工时的分层厚度及压实遍数压实机具分层厚度(mm)每层压实遍数平碾 250,300 6,8振动压实机 250,350 3,4柴油打夯机 200,250 3,4人工打夯〈200 3,42(4施工准备2.4.1材料准备1.选定回填料的来源,制定回填料进场计划。
回填土施工技术标准一、工程概况该场地位于xx市xx处,经对现场场地初步踏勘:场地地形起伏较大,场地中部有大片水塘。
场地地貌单元属于丘陵和山间凹地。
根据设计标高要求,需对场地进行回填。
在市区进行购土进行回填,需回填厚度在10m左右。
二、施工部署施工技术参数:根据现场实际情况整个回填范围内因回填厚度大,需分层夯实或强夯处理。
三、回填材料要求本工程回填材料选用当地的粉质粘土,含水率应根据试验或当地经验以得到符合密实度要求条件下的最优含水量〔19%~23%〕。
其最大粒径不宜大于200mm,假设采用振动碾时其量大粒径不得超过每层铺填厚度的2/3或3/4。
四、施工前期准备4.1 填土前,应将应将基土上的洞穴或基底外表上的树根、垃圾等杂物都处理完毕,去除干净。
4.2 施工前,应做好水平高程标志布置。
如大型基坑或沟边上每隔1m钉上水平桩橛或在邻近的固定建筑物上抄上标准高程点。
大面积场地上或地坪每隔一定距离钉上水平桩。
五、压实填土施工过程管理5.1 回填土每层厚度应根据相关标准要求确定,采用振动碾〔8t~15t〕时,每层填铺厚度500~1200mm,每层碾压次数6~8次。
碾压机应控制行驶速度——2km/h。
5.2 碾压时,轮〔夯〕迹应相互搭接,防止漏压或漏夯。
长宽比拟大时,填土应分段进行。
每层接缝处应作成斜坡形,碾迹重叠0.5~1.0m左右,上下层错缝距离不应小于1.0m。
5.3 如果现场需在斜坡上进行压实填土,应验算其稳定性。
当天然地面坡度大于20%时,应采取防止压实填土可能沿坡面滑动的措施,并应防止雨水沿斜坡排泄。
当压实填土阻碍原地表水畅通排泄时,应根据地形修筑雨水截水沟,或设置其他排水设施。
设置在压实填土区上的上、下管道,应采取严格防渗、防漏的措施。
5.4 填方超出基底外表时,应保证边缘部位的压实质量。
填土后,如设计不要求边坡修整,宜将填房方边缘宽填0.5m;如设计要求边坡修平拍实,宽填可为0.2m。
5.5 在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。
土石方回填施工标准:
土(石)方回填
土(石)方回填项目适用于场地回填、和基础回填。
(1)项目特征:土质要求;密实度要求;粒径要求;夯填(碾压);松填;运输距离。
(2)计算规则:工程量按设计图尺寸以体积(m3)计算。
注:1)场地回填:回填面积乘以平均回填厚度。
2)基础回填:设计室外地坪以下的坑方体积以及设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)。
(3)工程内容:挖土方;装卸、运输;回填;分层碾压、夯实。
(4)说明:土(石)方回填包括指定范围内的运输以及借土回填的土方开挖。
基础土方放坡等的施工增加量,应包括在报价内。
一.注意回填土料应保证填方的强度和稳定性。
一般不能选用淤泥和淤泥质土、膨胀土、有机物含量大于8%的土、含水溶性硫酸盐大于5%的土及含水量不符合压实要求的粘性土。
二.基底处理。
1.土方填筑前应先清除基底上垃圾杂物,并应将基底充分夯实和碾压密实。
2.应采取措施防止地表水流入填方区。
三.土方填筑
1.应从最低处开始,由下向上整个宽度分层铺填碾压或夯实。
2.填方应分层进行并尽量采用同类土填筑。
3.填方的边坡坡度应根据填方高度、土的种类和其重要性等确定。
4.应在相对两侧或四周同时进行回填与夯实。
四.填土的压实
1.压实方法一般有:碾压法、夯实法和振动压实法以及利用运土工具压实法等。
2.当天填土,应在当天压实。
3.填土压实质量应符合设计和规范规定的要求。
制单单位:施工单位:
2011. 10. 14。
土方回填施工规范回填土施工工艺一、施工准备1、材料⑴回填土:且优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
⑵石屑:不应含有有机杂质.⑶填土材料如无设计要求,应符合下列规定:1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。
4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。
5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。
2、作业条件⑴填土基底已按设计要求完成或处理好,并办理验槽签证。
⑵基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。
⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数应通过压实测定确定.⑷室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
⑸在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草.⑹填土前,应做好水平高程的测设.基坑(槽)或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
二、操作工艺1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。
2、填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。
3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处.若填方场内有打桩或其他特殊工程时,块(漂)石填料的最大粒径不应超过设计要求。
基层土及种植土回填技术标准香港置地景观部2013年12月基层土回填一、基层土回填及场地平整标准(非车库顶板区域):回填质量标准为:①按照设计及规范要求控制标高,误差不能超过10cm;②回填完成面往1米以内不能有建渣、白色垃圾及直径超过30公分的石头;③高挡墙及深回填区域(大于60cm)需进行分层夯实,单层小于300mm,压实系数大于0.85;④超过1.5米的深回填区域需进行分层回填碾压夯实,达到压实系数0.85。
种植土回填一、回填前准备①根据景观设计标高图及原始标高图,综合管网布置图,回填区域顺序图,编制填土施工方案;②在回填前,进行技术要求的交底工作。
③检查场地清理情况•应清除剩余的水泥锅巴、建渣、红砖等;•碎石内不应含有陶粒、泥土、水泥等杂质,以避免后期堵塞;•按图纸设计要求保证碎石摊铺厚度;•大车库区域建议增加土工管排水。
建渣清理碎石摊铺碎石摊铺种植土回填④铺设土工布•应使用90g/㎡以上的土工布;•土工布搭接宽度大于100mm,搭接位置用U型铁丝固定,间距3米;•土工布应该满铺,不允许出现边角不铺现象;无搭接边角不铺边角不铺种植土回填二、土质要求:①种植土宜选用土质疏松的田园土,土壤透水性好,ph值7-8.5;②土中不能有建筑垃圾、草根(有害性的、网状草根);③土中的石块含量小于10%,石块直径泥岩小于10厘米、砂岩小于5厘米,石块应及时予以清理。
照片 428土质标准石块清理种植土回填三、回填厚度要求:①种植土的厚度控制在600mm;(其中已经包含了沉降量)②种植土回填完成后的标高与设计图标高的误差控制在+10cm以内(松填土应考虑沉降高度),宜高不宜低,需造型的土方量另计;③回填厚度超过600mm时,应进行沉降夯实(夯实系数大于0.85);④填写《土方验收表》。
≈600mm 误差控制在+5~+10cm,宜多不宜少种植土回填四、成品保护:①施工期间必须有确保已形成的地下管网不被损坏的措施,破坏部分应及时修复。
回填土的标准《回填土的标准:为建筑筑牢根基》嘿,你知道吗?在建筑的奇妙世界里,就好比超级英雄要有超能力一样,回填土也有着它至关重要的“秘密准则”!要是不遵守这些标准,那可就像是超级英雄失去了力量,这建筑的“大厦”随时可能摇摇欲坠啊!一、土质的奇妙筛选:“优质土选手”大集合“嘿,别什么土都往回填坑里扔啊,得选对‘优质土选手’才行!”这可不是开玩笑的,回填土的土质可太关键啦!就像一场选秀比赛,只有那些符合标准的土才能成为“明星选手”。
优质的回填土就像是身体里健康的细胞,能够给建筑提供坚实的支撑。
不能有太多的杂质、有机物或者过大的颗粒,不然就像身体里长了坏东西一样,会影响建筑的健康。
比如黏土,它粘性好,就像强力胶一样能把一切紧紧粘住;还有砂土,它排水好,就像个小水道工,让水分快快流走,保持干爽。
二、压实度的挑战:给土来一场“瘦身运动”“哇塞,这土得压得结结实实,可不能松松垮垮的!”就像给土来了一场“瘦身运动”,要把它压得紧致有型。
压实度可是个大问题,要是没做好,那这回填土就像个棉花糖一样软绵绵的,怎么能撑得起建筑的重量呢?可以想象一下,要是你站在松软的土地上,是不是感觉随时会陷下去?所以要用合适的工具和方法,把土压得严严实实的。
就像给它穿上了一套坚固的铠甲,让建筑稳稳地站在上面。
三、含水率的把控:土的“干湿平衡术”“哎呀呀,这土的含水率可不能乱来,得掌握好那个度啊!”这就像是在练土的“干湿平衡术”。
含水率太高,那土就像个湿漉漉的海绵,软趴趴的;含水率太低,又像个干巴巴的树枝,容易破碎。
得找到一个恰到好处的点,让土既能保持一定的湿度,又不会过于潮湿或者干燥。
就像人要喝水,但也不能喝太多或太少一样,得有个合适的量。
比如在一些潮湿的地区,就得特别注意控制含水率,不然土就会变得黏糊糊的,给施工带来麻烦。
四、分层回填的智慧:一层一层盖高楼“嘿,回填土可不能一股脑儿全倒进去,得一层一层慢慢来!”这可是个需要耐心和技巧的活儿。
土方回填压实施工质量标准1.土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
如在耕植土或松土上填方,应在基底压实后再进行。
2.对填方土料应按设计要求验收后方可填入。
3.填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数,应根据土质、压实系数及所用机具经试验确定。
如无试验依据,可参见附表3-2规定。
填土施工时的分层厚度及压实谊数验标准见附表3-3。
填土工程质量标准及检验方法3.4 几种地区特殊土3.4.1 湿阳性黄土1.现象湿陷性黄土地基上的建(构)筑物,在使用过程中受到水(雨水,生产、生活废水)的不同程度的浸湿后,地基常产生大量不均匀下沉(陷),造成建(构)筑物裂缝、倾斜甚至倒塌。
2.原因分析湿陷性黄土又称大孔土,与其他黄土同属于粘性土,但性质有所不同,它在天然状态下,具有很多肉眼可见的大孔隙,并常夹有由于生物作用所形成的管状孔隙,天然剖面呈竖直节理,具有一定抵抗移动和压密的能力。
它在干燥状态下,由于土质具有垂直方向分布的小管道,几乎能保持竖直的边坡。
但它受水浸湿后,土的骨架结构迅速崩解破坏产生严重的不均匀沉陷,因此使建筑物也随之产生变形甚至破坏。
3.预防措施(1)换土法:将湿陷性黄土挖去一层(厚约1.0~3.0m),用原土或灰土再分层回填夯实,夯实质量应符合设计要求或规范规定。
夯实后,土的孔隙减小,湿陷性降低。
(2)重锤夯实法;采用重2.0~3.0t的截头圆锥体钢筋混凝土夯锤,起吊4.0~6.0m高自由下落夯击土层,一夯换一夯,使土层密实度提高,夯实范围每边应超出基础宽不小于0.6m,适于消除1.0~2.0m厚的土层湿陷性。
采用重锤夯实回填土地基时,应分层进行,每层虚铺土厚度一般相当于锤底直径,夯击遍数应通过试夯确定,试夯层数不宜少于二层,土的含水量一般控制在相当于塑限含水量±2%较合适。
(3)强夯法:用8~16t的重锤,从6~20m高自由落下夯击土层,以提高地基承载力,适于消除5~8m厚的土层湿陷性。
土方回填质量验收标准
4.1土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,如在耕植土或松土上填方,应在基底压实后再进行。
4.2 对填方土料应按设计要求验收后方可填入。
4.3 填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合下表规定。
填土施工时的分层厚度及压实遍数
4.4填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定。
填土工程质量检验标准(mm)。
4 土方回填质量验收标准
4.1土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高,如在耕植土或松土上填方,应在基底压实后再进行。
4.2 对填方土料应按设计要求验收后方可填入。
4.3 填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合下表规定。
填土施工时的分层厚度及压实遍数
压实机具分层厚度(mm)每层压实遍数平碾250~300 6~8 振动压实机250~350 3~4
柴油打夯机250~250 3~4
人工打夯<200 3~4
4.4填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定。
填土工程质量检验标准(mm)
项序检查项目允许偏差
检查方法桩基
基坑
基槽
场地平整
管沟
地(路)
面基础
层
人工机械
主控项目1 标高-50 ±30 ±50 -50 -50 水准仪
2
分层压实
系数
设计要求按规定方法
一般项目
1 回填土料设计要求
取样检查或
直观鉴别
2
分层厚度
及含水量
设计要求
水准仪及抽
样检查
3
表面平整
度
20 20 30 20 20
用靠尺或水
准仪
一、土方开挖
主控项目:
1、标高。
是指挖后的基底标高,用水准仪测量。
检查测量记录。
2、长度、宽度。
是指基底的宽度、长度。
用经纬仪、拉线尺量
检查等,检查测量记录。
3、边坡。
符合设计要求。
按规范6.2.3条观察检查或用坡度尺检查。
只能坡不能陡。
一般项目:
1、表面平整度。
主要是指基底,用2m靠尺和楔开塞尺检查。
2、基底土性。
符合设计要求。
观察检查或土样分析,通常请勘察、设计单位来验槽,形成验槽记录。
土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
施工过程中检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。
施工完成后,进行验槽。
形成施工记录及检验报告,检查施工记录及验槽报告。
二、土方回填
主控项目:
1、标高。
是指回填后的表面标高,用水准仪测量。
检查测量记录。
2、分层压实系数。
符合设计要求。
按规定方法取样,试验测量,不满足要求时随时进行返工处理,直到达到要求。
检查测试记录。
一般项目:
1、回填土料。
符合设计要求。
取样检查或直观鉴别。
做出记录,检查试验报告。
2、分层厚度及含水量。
符合设计要求。
用水准仪检查分层厚度。
取样检测含水量。
检查施工记录和试验报告。
3、表面平整度。
用水准仪或靠尺检查。
控制在允许偏差范围内。
土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。
如在松土上填方,在基底压实后再进行。
填方土料按设计要求验收。
填方施工中检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,可按表6.3.3
选用。
检查施工记录和试验报告。
第一章地基与基础
第一节土方回填
一、依据标准
GB50202-2002 《建筑地基基础工程施工质量验收规范》
JGJ79-91 《建筑地基处理技术规范》
GBJ301-88 《建筑工程质量检验评定标准》
GB/T50123-1999 《土工试验方法标准》
GB50007-2002 《建筑地基基础设计规范》
二、检验项目
※干密度、※压实系数(主要是施工过程中)
压实系数一般由设计单位根据GB50007-2002《建筑地基基础设计规范》的规定确定。
压实填土的质量控制
结构类型填土部位压实系数λc
控制含水
量(%)
砌体承重结构和框架结构在地基主要受力层范围内≥0.97
ωop±2 在地基主要受力层范围以下
≥0.95
排架结构
在地基主要受力层范围内≥0.96
在地基主要受力层范围以下≥0.94
注:1 压实系数λc为压实填土的控制干密度ρd与最大干密度ρdmax 的比值。
ωop为最优含水量。
2地坪垫层以下及基础底面标高以上的压实填土,压实系数不应小于0.94(GB50209-2002 《建筑地面工程施工质量验收规范》中,基土的压实系数:当设计无要求时应不小于0.90)。
三、验收批、取样方法及数量
1、每个工程在进行灰土地基、砂和砂石地基、粉煤灰地基和土方回填施工前,均应取有代表性的土样50kg,到试验检测单位做最大干密度试验。
2、每个工程在进行灰土地基、砂和砂石地基、粉煤灰地基和土方回填施工过程中,均应分层取样进行干密度检验,以便检查压实系数是否符合设计要求。
3、干密度检验的取样数量与批量,应按GB 50300-2013和JGJ79-2012的要求确定:
(1)灰土地基、砂和砂石地基、粉煤灰地基
对于大基坑每层50~100m2应不少于1个检验点;对基槽每层10~20m应不少于1个点;每个单独柱基每层应不少于一个点。
(2)土方回填
填方和柱基、基坑、基槽、管沟的回填,必须按规定分层夯压密实,取样测定压实后土的干密度。
环刀法的取样数量:柱基回填,抽查柱基总数的10%,但不少于5个;基槽和管沟回填,每层按长度20~50m取样1组,但不少于1组;基坑和室内填土,每层按100~500m2取样1组,但不少于1组;场地平整填方,每层按400~900m2取样1组,但不少于1组。
