施工组织设计最新版本
- 格式:doc
- 大小:351.00 KB
- 文档页数:53
施工组织设计(2020最新)施工组织设计(2020最新)目录1.施工组织设计大纲2.施工技术方案及技术措施3.施工主要工序4.质量承诺及保证措施5.工期承诺及保证措施6.安全文明施工保证措施7.施工进度计划8.安全管理体系与措施9.劳动力安排和材料投入计划及其保证措施10.施工机械投入11.项目负责人及项目管理人员配置12.环境保护体系与措施13.施工总平面图14.其他需说明的内容15.附表:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图1、施工组织设计大纲1.1编制说明1.1.1编制依据1、依据XX建设项目设计图纸、招标文件及工程量清单。
3、国家现行的施工技术规范,操作规程。
4、我单位现有技术力量、队伍素质、机械装备、财务实力、和组织协调能力及多年来在类似工程施工中积累的丰富施工经验。
1.1.2编制原则1、安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
在安全措施及费用落实到位,确保万无一失的前提下组织施工。
2、优质高效的原则加强领导,强化管理,优质高效。
根据施工组织设计中明确的质量目标,贯彻执行ISO9000质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。
施工中加强标准化管理,控制成本,降低工程造价。
3、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。
4、确保工期的原则根据业主对本工程的工期要求,编制科学的、合理的、周密的施工方案,采用信息化技术,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标。
5、科学配置的原则根据本工程各分部分项工程的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派具有类似工程施工经验的管理人员,选择专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。

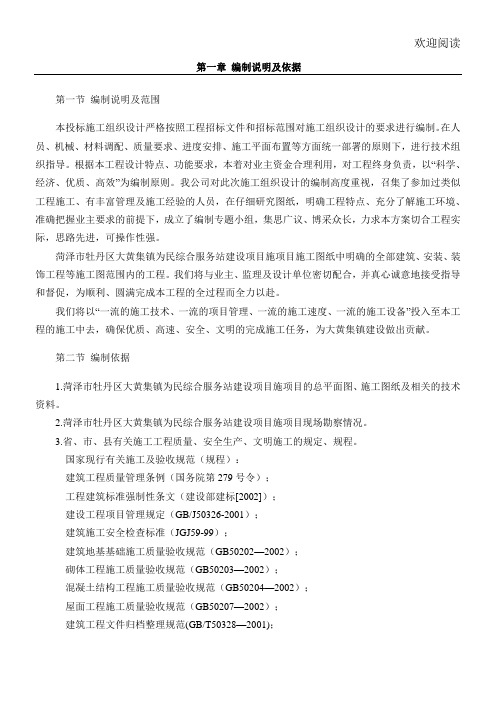

欢迎阅读第一章 编制说明及依据第一节 编制说明及范围本投标施工组织设计严格按照工程招标文件和招标范围对施工组织设计的要求进行编制。
在人员、机械、材料调配、质量要求、进度安排、施工平面布置等方面统一部署的原则下,进行技术组织指导。
根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程终身负责,以“科学、经济、优质、高效”为编制原则。
我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、装 建设工程项目管理规定(GB/J50326-2001); 建筑施工安全检查标准(JGJ59-99);建筑地基基础施工质量验收规范(GB50202—2002); 砌体工程施工质量验收规范(GB50203—2002); 混凝土结构工程施工质量验收规范(GB50204—2002); 屋面工程施工质量验收规范(GB50207—2002); 建筑工程文件归档整理规范(GB/T50328—2001);建筑装饰装修工程质量验收规范(GB50210—2001);建筑工程施工质量验收统一标准(GB50300—2001);建筑地面工程施工质量验收规范(GB50209—2002);钢筋焊接及验收规程(JGJ18—2003);建筑机械使用安全技术规程(JGJ33—2001);工程测量规范(GB50026-93);施工现场临时用电安全技术规范(JGJ46-88);建设工程施工现场供用电安全规范(GB50194-93);建筑工程冬季施工规范(JGJ104-97);准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。
3.合理安排工程项目的施工程序,做到布局合理,突出重点,全面展开,采取平行与流水作业相结合的方式;正确选用施工方法,科学组织,均衡生产。
各项目工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。
4.调和配合,根据施工具体情况,适当调整施工中各个工序的施工安排并采取相应措施。
施工组织设计(完整详细版)一、工程概况本工程位于市区,总建筑面积为平方米,地上层,地下层。
工程包括主体结构、装修、机电安装等多个分部工程。
根据甲方的要求和工程特点,本工程采用施工工艺和施工方法。
二、施工部署1. 组织机构:本工程将成立项目部,下设项目经理、技术负责人、质量负责人、安全负责人等岗位,负责工程的全面管理。
2. 人员安排:根据工程需要,合理配置各专业工种人员,确保施工进度和质量。
3. 物资供应:与供应商建立长期合作关系,确保材料、设备等物资的及时供应。
4. 施工机械:根据工程特点,选用合适的施工机械,提高施工效率。
5. 施工方案:针对不同分部工程,制定详细的施工方案,明确施工步骤、工艺要求和质量标准。
三、施工进度计划1. 总体计划:根据工程特点和甲方要求,制定总体施工进度计划,确保工程按期完成。
2. 分部工程计划:针对主体结构、装修、机电安装等分部工程,制定详细的施工进度计划,确保各分部工程有序进行。
3. 关键节点:明确工程的关键节点,如基础验收、主体结构封顶、装修完工等,确保工程进度可控。
四、施工质量控制1. 质量管理体系:建立完善的质量管理体系,明确各岗位职责和质量控制要求。
2. 材料质量:严格控制材料质量,确保材料符合国家规范和设计要求。
3. 施工工艺:严格按照施工方案和工艺要求进行施工,确保施工质量。
4. 检查验收:定期对施工质量进行检查验收,发现问题及时整改,确保工程质量。
五、施工安全措施1. 安全管理体系:建立完善的安全管理体系,明确各岗位职责和安全控制要求。
2. 安全培训:对施工人员进行安全培训,提高安全意识和操作技能。
3. 安全防护:设置安全防护设施,如安全网、安全帽、安全带等,确保施工安全。
4. 应急预案:制定应急预案,提高应对突发事件的能力。
六、环境保护措施1. 环保管理体系:建立完善的环保管理体系,明确各岗位职责和环保控制要求。
2. 噪音控制:采取有效措施降低施工噪音,减少对周围环境的影响。
目录第一章、工程概况和施工条件 (2)一、工程概况...........................................二、施工条件概况....................................... 第二章、施工准备. (11)一、技术准备...........................................二、物资准备...........................................三、劳动力准备.........................................四、施工现场准备.......................................五、绘制施工平面布置图................................. 第三章、流水施工及施工顺序 (13)一、施工流水段划分.....................................二、施工顺序........................................... 第四章、主要施工方法及技术组织措施. (14)一、工程测量...........................................二、土方工程...........................................三、钢筋工程...........................................四、模板工程...........................................五、混凝土工程.........................................六、砌筑工程...........................................七、屋面工程...........................................八、楼地面工程.........................................九、抹灰工程...........................................十、门窗工程...........................................十一、脚手架工程.......................................十二、涂料工程......................................... 第五章、质量安全保证措施.. (25)一、安全保证措施.......................................二、质量保证措施....................................... 第六章、工期保证措施 (32)一、工期保证措施....................................... 第七章、降低工程造价措施..................................一、降低工程造价措施.................. 错误!未定义书签。
公路工程施工组织设计编制指南最新版嘿,伙计们!今天我们来聊聊公路工程施工组织设计编制指南最新版,这个可是咱们公路建设大军的必备宝典啊!别看它看起来挺严肃的,其实里面有很多有趣的东西等着我们去发掘呢!咱们要明确一个概念,就是施工组织设计。
简单来说,就是把咱们的工程建设项目分解成一个个小任务,然后安排好各个任务之间的时间和顺序,确保整个工程能够顺利进行。
这个就像是咱们做饭一样,要把原材料准备好,然后一步一步地按照食谱来做,才能做出美味可口的饭菜。
那么,如何制定一份好的施工组织设计呢?这里有几个小建议:1. 确定目标。
在开始动手之前,咱们要先明确自己的目标是什么,比如说要在规定的时间内完成工程,还是要保证工程的质量等等。
有了明确的目标,咱们才能更好地制定计划。
2. 分析问题。
在制定计划的时候,咱们要仔细分析可能出现的问题,比如说材料供应不及时、人力资源不足等等。
只有把这些问题都考虑到了,才能避免在实际操作中出现意外情况。
3. 制定详细的计划。
在分析完问题之后,咱们就要开始制定具体的计划了。
这里要注意的是,计划要尽量详细,把每一个小任务都列出来,并且给出完成的时间和所需的人力物力。
这样一来,咱们就可以清楚地知道自己需要做什么,以及如何去做。
4. 及时调整。
在实际操作过程中,可能会出现一些意想不到的情况,这时候咱们就需要及时调整计划。
不要因为一开始就制定了很严格的计划而束手无策,要学会灵活应对各种情况。
好了,说了这么多,下面咱们来看看这份最新版本的《公路工程施工组织设计编制指南》。
这本书可是咱们公路建设大军的宝贵财富啊!里面有很多实用的技巧和方法,可以帮助我们更好地完成工程建设任务。
要想做好公路工程施工组织设计编制工作,关键就是要有明确的目标、细致的计划和灵活的应对能力。
希望咱们大家都能够在这份指南的指导下,顺利完成工程建设任务!加油吧,伙计们!。
钢结构厂房施工组织设计方案(工程部分)最新版1. 引言本文档主要介绍了钢结构厂房施工组织设计方案(工程部分)的最新版本。
该方案旨在确保钢结构厂房施工过程中的安全和高效。
2. 工程背景该工程项目是一座占地面积5000平方米的3层钢结构厂房,设计寿命为50年。
该建筑主要用于储存重型机械设备和配件等。
钢结构厂房的建造具有施工难度大、安全风险大等特点。
因此,本文档的设计方案必须具备高效性、安全性、经济性等特点。
3. 施工组织设计方案3.1 施工组织机构施工组织机构应该具备强大的管理能力,确保工程实现高效有序进行。
本工程的施工组织机构应包括:总指挥部、安全生产部、劳动部、技术部、质量部和材料部。
3.2 工地管理在工地管理方面,应加强对施工现场的管控,所有员工应该遵守安全规定并定期接受安全知识培训,避免在施工中出现安全事故。
同时,还需要严格按照图纸进行安装施工,确保每个步骤按照规范操作。
3.3 施工方案施工方案应考虑到钢结构厂房施工特点,以减少安全风险。
施工方案的制定应遵循“先安全、后效益”的原则,确保施工质量和进度。
具体来说,施工方案应包括以下几个方面的内容:- 项目勘察与设计- 施工工艺、方法方案编制- 基坑安全的监护和管理- 材料的管理与保护- 安全防护设施- 施工现场卫生3.4 质量管理在施工过程中,应坚持以质量为中心。
所有材料、设备均应经过检验合格后使用。
同时,在施工过程中需要定期进行质量检查,确保施工质量达到标准。
4. 结论本文档提供了一份高效、安全、经济的钢结构厂房施工组织设计方案(工程部分)的最新版本。
该方案的实施有利于确保工程质量、安全和进度,为相关人员提供可行的操作指南。
第一章工程建设标准1、依据设计文件的要求,本招标工程项目的材料、设备、施工须达到下列现行中华人民共和国以及省、自治区、直辖市或行业的工程建设标准、规范的要求。
1.1 工程测量规范(GB50026-93);1.2《建筑地基基础工程施工质量验收规范》(GB50202-2002);1.3《建筑工程施工质量验收统一标准》(GB50300—2001)1.4《混凝土结构工程施工质量验收规范》(GB50204—2002)1.5《建筑地基基础工程施工质量验收规范》(GB50202—2002)1.6《砌体工程施工质量验收规范》(GB50203—20002)1.7《屋面工程施工质量验收规范》(GB50207—2002)1.8《建筑装饰装修工程质量验收规范》(GB50210—2001)1.9《建筑地面工程施工及验收规范》(GB50209—2002)1.10《建筑施工安全检查标准》(JGJ59—99)1.11《施工现场临时用电安全技术规范》(JGJ46—2005)1.12《建筑施工高处作业安全技术规范》(JGJ80—91)2、根据工程设计要求,该项工程下列项目的材料、施工除必须达到以上标准外,还应满足下列标准要求;第二章工程概况及施工准备布署一、工程概况1、工程名称:临泽县滨水东岸19#楼2、工程投标(施工)范围:⑴蓝图2米范围内的施工任务。
⑵蓝图2米内的土建、水暖、电照、通讯设施。
3、期望工期:2010年8月15日开工———2011年8月31日竣工。
施工总工期为290个日历天。
5、现场自然条件⑴温度绝对最高温度:37.6℃绝对最低温度:-29.7℃年平均气温: 6.5℃⑵降水量年平均降水量: 117.1mm⑶风向及风速全年主导风向:西北风全年次主导风向:东南风⑷其他抗震等级为三级;抗震设防烈度为7度,建筑物重要性为丙类。
6、现场施工条件:⑴拟建的临泽县滨水东岸19#楼,建设地址选定在临泽一中西侧。
新建工程长45.5米,宽12.1米,施工条件良好。
目录1.编制依据 (1)2.工程概况 (2)2.1工程概况 (2)2.2结构设计概况 (3)2.3钢筋工程概况 (5)3.施工部署 (6)3.1施工管理目标 (6)3.2施工组织机构 (7)3.3总体要求 (8)3.4施工分区与流水段划分 (9)3.5劳动力安排 (12)3.6钢筋进场计划 (12)3.7现场布置 (12)3.8钢筋分项工程施工流程 (13)4.施工准备 (13)4.1技术准备 (13)4.2材料准备 (15)4.3机械准备 (18)5.主要施工方法及措施 (19)5.1钢筋工程的一般规定 (19)5.2钢筋加工 (21)5.3钢筋连接 (25)5.4钢筋绑扎与安装 (28)6.质量保证控制措施 (49)6.1质量管理体系 (49)6.2质量标准 (49)6.3质量控制措施 (56)7.成品保护措施 (57)8.安全文明施工措施 (58)8.1安全措施 (58)8.2文明施工措施 (63)9.季节性施工 (64)9.1雨期施工措施 (64)9.2冬期施工措施 (64)1.编制依据2.工程概况2.1工程概况2.1.1工程总体概况2.1.2工程周边概况本项目位于市海淀区北三环中路40号,电影洗印录像技术厂。
向南为新街口地区,向北为学院路地区,东侧为现状胡同,西侧为杏坛路。
为市的文教中心地带,毗邻师大学、邮电大学等名校以及师大第三附属中学。
距离北二环约2公里,距离京藏高速约2公里,距市中心直线距离约7.5公里。
场用地南北宽约150m,东西长约280m,建设用地面积45796.544㎡。
1#、4#、5#、8#楼位于场地北侧,距用地红线14.77~46.76m;2#楼位于场地东南角,距用地红线6.01m;3#楼位于车库偏南侧,南侧的车库边线与用地红线重合;6#、7#楼位于场地西南侧,距用地红线46.15~52.79m。
2.2结构设计概况表2.1结构设计概况表2.3钢筋工程概况本工程所用钢筋主要有HPB335 、HRB400,直径从6.5mm到32mm。
施工组织设计范本一、项目概况本项目是某某工程建设项目,位于某某地区,总建筑面积为XXX平方米,主要包括XXX、XXX、XXX等部分。
二、施工组织机构1. 项目部成立项目部成立时间为XXXX年XX月XX日,主要负责项目的施工管理、质量控制、安全监督等工作。
2. 组织人员构成项目部设立总工程师、工程负责人、安全员、材料员等职位,具体人员名单和职责如下:- 总工程师:XXX- 工程负责人:XXX- 安全员:XXX- 材料员:XXX3. 施工队伍施工队伍由总包单位安排,包括施工人员、技术员、机械操作工等,要求具备相应的从业资格证书和工作经验。
三、施工方案1. 施工进度计划根据工程量、工期等情况,制定详细的施工进度计划,明确各施工阶段的工作内容、时间节点和完成标准。
2. 施工工艺流程确定施工工艺流程,分析施工工艺中可能出现的问题并提出解决方案,确保施工顺利进行。
3. 安全技术措施制定安全技术措施,包括安全操作规程、施工过程中的安全防护措施等,保障施工现场的安全。
四、施工设备和材料1. 施工设备根据工程需求,确定所需的施工设备,包括吊装机械、混凝土搅拌机、挖掘机等,要求设备性能良好、操作人员熟练。
2. 施工材料选用符合国家标准的施工材料,确保施工质量,同时节约材料资源,降低工程造价。
五、质量安全控制1. 质量控制建立质量检查机制,对施工过程中的关键节点和关键工序进行监督检查,确保施工质量符合相关标准。
2. 安全管理严格遵守国家安全生产法规,加强现场安全教育,做好施工现场的安全防护,确保施工人员的人身安全。
六、施工组织设计审批本施工组织设计经项目负责人审核同意后,报相关部门审批,获得施工许可证后方可动工施工。
七、总结以上是本项目的施工组织设计范本,具体实施时需结合项目特点和实际情况进行调整和完善,确保施工过程安全、高效、质量可控。
愿本项目顺利完工,实现预期目标。
施工组织设计1、编制依据1.1.临沂市临沭县大于科大桥工程施工《招标文件》、图纸、澄清、补遗(答疑)书等。
1.2.现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
1.3.本单位所拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果和多年积累的工程施工经验。
1.4.国家及地方关于安全生产和环境保护等方面的法律法规。
1.7.国家及地方相关法律法规。
1.8.本企业有关规定。
2、编制范围临沂市临沭县大于科大桥工程改建工程施工地点。
3、工程概述3.1.桥址概况该桥为临沭所设的一所大桥,桥梁位于直线段上,桥梁墩台平行布设。
桥梁起点为K0+087.280。
桥梁全长225.440米。
3.2.工程地质(一)地形、地貌及地表水桥位区主要位于河道内,地形变化为东,西两边河岸较高,河床内地形较低,桥位区高成在-12.0~1.20米左右,最大高差在13.20米左右。
地貌形态主要为河床、河漫滩、阶地等(二)地层结构勘察揭露深度内,揭露地层上覆为第四系冲积形成的粗砂层,下部新生代花岗岩,共分为3层。
临沭县地震基本烈度为7度,根据(公路工程抗震设计规范)有关规定,地面以下20.00米范围内饱和砂土层为不液化地层。
3.3.水文地质特征桥位区地基土为第四系冲洪积层堆积的粘性土和砂土层,下部为白系的凝灰岩,分布相对均匀,稳定。
地下水结晶类腐蚀为无腐蚀性;分解类腐蚀为无腐蚀性;结晶分解复合类腐蚀为无腐蚀性。
工程区内地下水为第四系孔隙潜水和基岩碎石屑类孔隙—裂隙潜水,据《公路工程地质勘察规范》(JTJ064—98)附录D天然水对砼腐蚀的评价标准,判定场区地表河水、地下水对砼无结晶分解复合类腐蚀,场区地表河水及地下水均对砼无化学性腐蚀。
3.4.设计标准1设计荷载:公路-1级2桥面净宽:0.5米(护栏)+10.0米(行车道)+0.5米(护栏)3地震动峰值加速度系数:0.05g,地震基本烈度为7度。
4设计洪水频率为1/100。
3.5.工程概况大于科大桥工程,位于临沭县店头镇,桥梁全长225.44米。
上部结构为11*20米先张法预应力混凝土简支空心板,全桥共3联,桥面连续;下部为柱式墩,钻孔灌注桩基础;肋板台,钻孔灌注桩基础。
工程计划工期3个月。
4.施工总体方案4.1.施工组织机构及施工队伍的分布4.1.1.施工组织机构根据本桥工程特点及工程量情况,编制进度计划,合理配置劳动力资源,并根据工程需要适时调整上场施工人数。
4.2.工程的分布及总体设计4.2.1.队伍设营在桥左岸沭河右岸搭建钢板房作为项目部。
详见《后河口桥改建工程施工平面布置图》。
4.2.2.施工便道及便桥施工时本着“少占耕地、永临结合、为民造福、满足施工需要”的原则,决定将旧桥及两侧道路作为施工临时便道。
详见《后河口桥施工平面布置图》。
4.2.3.搅拌站和钢筋、木工加工厂为保证混凝土拌和和钢筋加工、模板制作的质量,现场施工使用的混凝土采用河道左岸裹头100m处的混凝土搅拌站集中供应,钢筋加工厂位于沭河右岸,项目部前100米处。
模板加工厂位于沭河右岸,项目部左50m处。
4.3.施工用电施工用电利用现有10KV高压线负担。
工程施工用电与工程管理用电结合。
同时选用2台30kw柴油发电机组作为施工的备用电源。
施工通讯及照明,采用对讲机做为现场施工联系之用,对外联系用移动电话;本工程施工需夜间照明,在施工现场设1kw碘钨灯提供照明,以实际需要控制灯的数量。
4.4.生活、施工用水钻孔桩泥浆用水采用从河道内抽水至施工现场,水质化验合格后使用。
生活用水采用钻井取水,管接至生活营地,作为施工营地的生活用水。
4.5.施工测量、试验4.5.1.施工测量根据甲方提供,,新桥位于老桥旧址,通过老桥控制线,建立相对坐标系,绘制施工放样平面图,我方已采用全站仪完成了相对坐标系中控制点的复测工作,成果已上报并批复;同时已经完成桥梁施工控制网布测和复合工作。
4.5.2.施工试验为保证混凝土的拌合质量,项目部配备试验员一名,在项目部试验室领导下开展工作,具体负责施工现场试验工作.4.6.内业资料施工图纸已到位,经会审、设计交底完毕;测量控制网布设完成,测量资料齐全;施工所需的主、地材检验合格,检验报告齐全。
技术员、质检员负责桥梁施工内业资料填写、收集、整理工作,并定期归档至分部资料室;施工现场测量、试验资料由负责该桥梁的测量、试验人员进行收集、整理工作,归档至分部相关科室。
内业资料工作由分部资料员负责督促实施。
4.7.施工程序征地拆迁—场地清理—测量放线—现场核对—开工报告—工程实施—施工自检—报检签证—质量评定—工程验收—土地复耕—工程保修。
其中下部工程实施顺序为:桩基础—系梁、墩台身—附属工程5、施工方法、关键技术、工艺要点、工艺要求旧桥拆除根据图纸设计要求,新桥在老桥旧址,拱桥的受力整体性强,拆除过程中拱桥整体和局部稳定性的维持是本方案必须周密考虑的核心问题,也是本桥能否安全,文明。
按期完成拆除的关键所在。
本桥址紧靠村居。
采用爆破技术拆除。
安全保卫相当困难,因此考虑用机械,人工拆除的方法。
1有技术员对桥梁整体状况,特别是主拱圈的状况作出客观的认定。
2在确定主拱圈完好的情况下,在桥梁下方搭设支架,加强L/4处支架。
3在L/4处用缆绳固定后,依次拆除拱上填料,拱坡和横向联系。
4最后采用凿岩机头配合16吨吊车将主拱圈分段拆除。
5最后用凿岩机头拆除桥墩。
根据图纸地质设计情况,本桥桩基均采用冲击钻成孔。
提升导管法灌注水下混凝土;墩身混凝土采用水平分层法浇筑;实心墩墩身一次浇筑成形;;5.1.基础施工5.1.1.钻孔桩5.1.1.1.施工准备5.1.1.1.1.地质核查根据地质勘察要求及施工图设计说明要求,若地质资料与设计图不符,及时与设计单位联系并修改设计。
我们在施工过程中要做好钻孔的施工记录,如发现溶洞或与实际地质不符的要及时提请设计变更。
5.1.1.1.2.钻孔平台及护筒的埋设人工配合机械平整出钻孔平台,陡坡上的桩基础选择适宜标高平整场地,以便钻机安装和移位。
就地安排泥浆池、沉淀池,沉淀池的容积满足两个孔以上排渣量的需要。
根据逐孔钻孔的地质资料,一般地质情况护筒直径比钻孔直径大40cm。
护筒的长度根据各桩地质条件确定,厚度采用5mm以上的钢板制作,以确保钻孔时不塌孔。
护筒埋设时要将周围夯实,严防护筒倾斜、漏水、变形。
护筒顶面标高高出施工地面0.5m以上。
埋设深度:在岸滩上黏性土不小于1m,砂类土中不小于2m,当表面松软时,将护筒埋置于较硬密实的土层中至少0.5m,岸滩上埋设护筒,在护筒周围填黏土并分层夯实,用锤击方法下沉护筒。
对于本桥的3#墩、4#墩、5#墩、6#墩、采用筑岛围堰施工,顶面高程比施工时的水位高1.5m。
5.1.1.1.3.钢筋笼制作钢筋笼成品均在钢筋加工厂内制作。
按照设计图纸及施工规范要求进行钢筋笼的制作,并在钢筋笼周围对称焊接耳筋,保证钢筋笼有足够的保护层,并在顶节钢筋笼上焊接2根经计算确定的加长钢筋,以备固定钢筋笼。
钢筋笼的绑扎及焊接工艺,施工中严格按设计要求、施工指南及验收标准执行。
5.1.1.1.4.泥浆制作泥浆原料选用优质粘土,为了保证泥浆的粘度和胶体率,可在泥浆中投入适量的外掺剂,掺量根据试验和外掺剂的特性确定。
泥浆指标:泥浆比重:砂黏土、大漂石、卵石层取1.1~1.3,岩石取1.1~1.2;黏度:一般地层16~22s,松散地层19~28s;含砂率:新制泥浆不大于4%;胶体率:不小于95%;ph值:大于6.5。
5.1.1.1.4.泥浆的排放处理泥浆池安排在征地界内两墩之间。
钻孔时上层泥浆可重复利用,钻孔沉渣则用汽车运至指定地点妥善处理,避免污染环境。
5.1.1.2.钻孔作业钻孔作业主要包括钻机选型、确定钻孔顺序,钻机定位、钻进、清孔、验孔等过程。
见《图5-1 钻孔桩施工工艺流程图》图5-1钻孔桩施工工艺流程框图根据本桥地质特征,综合考虑成孔速度及质量,钻机均选用冲击钻。
冲击钻机适用于各种坚硬土层、卵石、漂石、岩石层成孔。
钻机就位前所有零部件须经检查及整修,钻头直径满足钻孔要求,钻机底座平整牢固,钻机安装稳定可靠。
开钻前钻头准确对中,偏差控制在2cm以内。
合理规定钻孔顺序:每一墩台处严格遵循先施工长桩后施工短桩、先外围后中间、先安排含有较多、较深、的桩孔且同一墩台的桩基逐孔施工的先后顺序。
开钻时采用低锤轻打,高频率小冲程原则,确保成孔质量,本标段线路长,地质结构复杂,桩总钻进量大,是主要控制桥梁下部结构工期的关键,必须确保成孔率100%,在钻岩过程中要勤排渣清孔,加快钻进速度。
护筒底口位置回填粘土和片石并反复冲砸,以促使护筒底口形成“硬壳”。
避免护筒底口漏浆。
冲击钻孔时,若遇到倾斜岩面,则回填粘土、小块片石,并用小冲程冲砸,冲砸过程中一面挤石造壁,一面切削倾斜岩面,直至全断面进入岩石后正常砸进。
当钻孔遇到溶洞时,溶洞内填充物为密实或软塑状态时,采用常规泥浆护壁方法施工;溶洞内填充物为流塑状态半充实或无填充物时,向孔内抛填片石、粘土或灌注混凝土、压浆及采用钢护筒跟进措施(即施工时先以稍大钻头钻进至一定标高再用设计标准钻头续钻成孔)。
施工时注意避免掉钻或由于钢护筒变形引起的卡钻。
5.1.1.3.第一次清孔终孔检查后如孔深不小于设计孔深且孔斜率小于1%,迅速清孔,清孔方法采用浮渣法。
清孔应达到的标准:孔内排出的泥浆手摸无2~3mm 颗粒,泥浆比重不大于1.3,含砂率小于4%,黏度17~20s;沉渣厚度:柱桩不大于5cm。
注意保持孔内水头,防止坍孔,即可停止清孔。
5.1.1.4.安装钢筋笼钢筋笼在钢筋加工厂制作,钢筋笼制作完成后,运到现场,清孔后,测量孔深、孔径及垂直度,并作好记录。
可利用钻架及时吊放钢筋笼也可移开钻机用吊车放钢筋笼。
笼体对接采用电渣压力焊。
5.1.1.5.导管安装导管350mm无缝钢管制作,内壁应光滑、圆顺、内径一致,接口严密。
导管管节长度,中间节为2.0m等长,底节可为4.0m,配1或2节长0.5~1.5m短管。
使用前对导管进行试拼和试压,导管组装后轴线偏差,不宜超过钻孔深的0.5%并不宜大于10cm;试压压力宜为孔底静水压力的1.5倍。
导管安装后,其底部距孔底留250~500mm的空间。
混凝土浇筑支架用型钢制作,用于支撑悬吊导管,吊挂钢筋笼,上部放置混凝土漏斗。
5.1.1.6.第二次清孔第一次清孔达到要求后,由于安放钢筋笼及导管,这段时间内,孔底又会产生沉渣,所以钢筋笼及导管就位后,利用导管进行第二次清孔。
清孔的方法是在导管顶部安装一个弯头和皮笼,用泵将泥浆压入导管内,再从孔底沿着导管置换沉渣。
复测沉渣厚度,符合要求后立即灌注水下混凝土。
5.1.1.7.灌注混凝土①安装导管时使其置放孔中,轴线顺直,平稳沉放,防止挂钢筋笼和碰撞孔壁。
