电力线路施工及验收标准
一、施工前准备工作
在进行电力线路施工之前,首先需要进行详细的施工规划和设计方
案编制,包括线路走向、功率需求、设备选型等内容。
同时需要确定
施工进度和质量控制措施,确保施工过程顺利进行。
二、施工现场管理
1. 安全防护措施:施工现场应设置明显的安全警示标识,配备完善
的安全防护设施,施工人员必须佩戴符合要求的安全工具。
2. 环境保护:施工过程中应注意保护周边环境,避免污染土壤和水源,合理处理施工废弃物。
3. 进度控制:严格按照施工计划进行,确保施工进度不延误。
三、线路安装及调试
1. 架设线杆:线杆应符合国家标准,安装牢固,保证线路安全可靠。
2. 安装导线:导线应根据设计要求进行布线,接头应牢固可靠,防
止导线断裂。
3. 设备调试:完成线路安装后,需进行设备调试,确保各项功能正
常运行。
四、验收标准
1. 线路外观:线路应铺设整齐,无明显损坏或松动现象。
2. 设备运行状态:设备应正常运行,无异常声音或温度过高现象。
3. 安全保护装置:线路应配置完善的安全保护装置,确保线路安全可靠。
4. 资料齐全:验收时需提供完整的施工记录和相关证明文件。
总结:
电力线路施工及验收是一个复杂的过程,需要严格按照标准操作,确保线路安全可靠。
合理的施工规划和管理对于保障施工质量至关重要。
希望各相关单位在电力线路施工中严格按照标准要求进行,确保电力系统的正常运行。
水电改造的12个验收标准水电改造是最重要的隐蔽工程,牢记以下这12点验收标准,帮你避开水电改造的坑。
1、强电电线必须使用带有3C认证的国标线,弱电必须选择六类以上屏蔽网线,水管需用品牌的,水管防伪编码要打印清楚,水管壁厚3.2毫米及以上,承压能力更强。
2、强电箱离地1.6到1.8米,并且在强电箱上要注明好回路走向,空调单独回路,厨房卫生间单独回路,冰箱留一路3、必备的三个预埋五零管,一是电视墙预埋五零管,挂电视穿线不凌乱。
二是燃气热水器预埋五零管,燃气管暗埋更美观。
三是洗手盆下水做墙排,打扫卫生无死角。
4、线管固定,六到八十公分设置管卡,转弯处二到三十公分设置管卡,管与管之间预留一公分以上的间距,管路太近,后期贴砖,水泥砂浆灌不进去,砖会空鼓。
5、无论强电弱电,线管内不允许有接头,不允许强电弱电同管同槽,强弱电交叉处要包好锡箔纸抗干扰。
6、电线进入管线留十到十五厘米,电线不能有接头,必须要用绝缘胶布包好并卷入盒内,保证安全,灯线出管要做打弯处理,防止线路回缩。
7、卫生间水电必须走顶,要牢记电在水上,热水管在冷水管上方的原则,水管需要套保温棉,防止冷凝水,隔层排水的下水管要包隔音棉,防止楼上冲水的噪音。
8、水路走顶,每隔60公分用管卡固定,三通处、弯头处不超过20公分,这样固定可以有效抗水锤的冲击。
9、卫生间以外的空间,水电走地即可,做不做地暖,地面都是不用开槽的10、水电线管不能同槽,水电单独开槽并行向下。
水路左热右冷,花洒需用专用的连体内弯固定,方便后期安装11、水路改造完成,预约水管厂家上门打压测试,水路压力测试,要达到八个压,保压半小时不掉压即为合格12、水电改造后要拍照留底,并且在瓷砖贴完要用标识贴做好水电线路走向标记,方便后期安装,防止安装工打到水电线管。

家装水电改造验收标准一、水电改造前的准备工作。
1.确定改造需求。
在进行家装水电改造之前,首先需要明确家庭的水电使用需求,包括插座、开关、照明灯具、电器设备等的位置和数量,以及水暖设施的布局和需求。
2.选择合格的施工队伍。
家装水电改造需要专业的施工队伍进行操作,因此在施工前需要选择经验丰富、技术过硬的施工队伍,确保施工质量。
3.制定详细的改造方案。
在确定施工队伍后,需要与施工队伍一起制定详细的改造方案,包括改造的具体内容、施工周期、材料选购等,确保改造工作有条不紊地进行。
二、水电改造的验收标准。
1.电路改造验收标准。
(1)电线材料的选用应符合国家标准,无损伤、老化、漏电等情况;(2)插座、开关的安装位置符合设计方案,数量与需求相符;(3)电路连接牢固,线路整齐,无杂乱、交叉现象;(4)电路接地良好,无漏电现象。
2.照明灯具改造验收标准。
(1)照明灯具的安装位置符合设计方案,照明光线均匀、明亮;(2)灯具的开关操作正常,无闪烁、漏电等现象;(3)照明灯具的外观完好,无损坏、变形等情况。
3.水暖设施改造验收标准。
(1)水管材料的选用应符合国家标准,无渗漏、老化、生锈等情况;(2)水龙头、淋浴器、马桶等设施的安装位置符合设计方案,操作正常,无漏水现象;(3)水暖设施的排水畅通,无异味、渗漏等情况。
4.整体验收标准。
(1)改造后的水电设施应符合国家相关标准和规定;(2)改造后的水电设施应操作正常,无漏水、漏电、短路等现象;(3)改造后的水电设施应外观整洁、无损坏、变形等情况。
三、注意事项。
1.验收过程中,需由业主或相关负责人亲自参与,确保改造工程符合个人需求;2.在验收过程中,如发现任何不符合标准的情况,应及时与施工队伍沟通,要求进行整改;3.验收完成后,应及时办理相关验收手续,确保改造工程合格。
家装水电改造验收标准的制定,对于保障家庭的用电和用水安全至关重要。
只有严格按照验收标准进行检查,确保改造工程符合要求,才能有效地提高家庭的生活品质和安全系数。

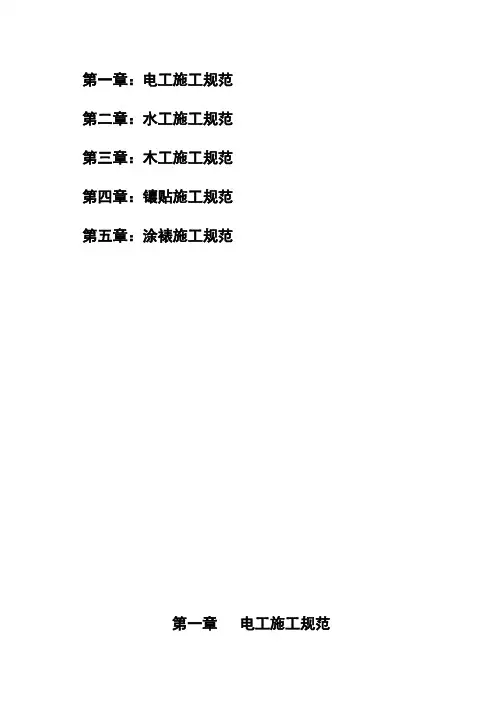

第一章:电工施工规范第二章:水工施工规范第三章:木工施工规范第四章:镶贴施工规范第五章:涂裱施工规范第一章电工施工规范为确保施工用电及装修后用电的安全美观,方便实用,便于维修,电工施工必须持证上岗,且遵守本规范。
电工施工程序:施工前的检测与准备→电路交底与定位→项目经理对电路布局进行确认→电路改造材料计划及材料验收→开槽→底盒安装→布线、布管→电路检测→电路图绘制,相机拍照→电路改造工程量核对→封槽→开关、插座面板及辅料计划→灯具安装→开关、插座面板安装→开关、插座通电验收1.1 施工前的检测与准备一、需准备的工具和仪表:场强检测仪、插座检测仪、网络检测仪、有色粉笔(除红色)、摇表、万用表、钢丝钳、十字启、一字启、试电笔等。
二、配电箱的检测与摇测检测流程:取开箱盖→查看、试验→摇测→装上箱盖(一)取开箱盖:拧出固定配电箱箱盖的螺丝,将箱盖置于稳妥的地方,为防止螺丝丢失,宜将其拧在原来丝扣上。
(二)查看、试验1、根据总进线线径大小判断原电路的总负荷,是否三相四线制,电源分几个回路,分别是什么回路,是否有地线,地线接地是否良好,原有线路的老化程度等。
2、查看原电路是否有漏电保护器。
如有,在通电状态下按动试验按钮,检查漏电保护器动作是否可靠,同时试验其它空气开关,看其是否灵活、正常。
(三)摇测:断开总电源开关,用摇表摇测各线对地电阻,以及线与线之间的绝缘电阻,对地电阻必须大于0.5MΩ。
(四)装上箱盖:确认各项检测正常后,装上箱盖。
三、弱电的检测:电视线路、监控线、网线和电话线路的检测。
找到电视、电话、网络的入户处,用场强仪检测房间各点的电视线信号,信号在60-80db之间为佳;用万用表检测室内电话线、网线,每芯单独检测其通断情况。
四、原房开关、插座的检测(一)打开照明回路电源,按每个房间的开关,看其是否均亮灯。
原房导线线径应符合以下要求:照明回路用1.5mm²的铜芯线,插座回路用≥2.5mm²的铜芯线,空调回路用≥4mm²的铜芯线。

电工施工规范及验收标准一、电工施工规范及验收标准进行各种线路移位改造时应首先确定线路终端插座的位置并在墙面标画出准确的位置和尺寸,然后向就近的同类插座引线,引线的方法是:如果插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装,装饰角线的安装线内,如果是在墙的下部,垂直向下开槽至安装踢脚板的底部。
槽深15毫米左右,将电线导线装入护线套管,卧入墙面槽内用水泥砂浆抹平,使之固定在墙内。
如果原插座保留,则重新安装在原位置上,如果不保留,则应用砖块填堵后,用水泥砂浆抹平.沿地面的导线,在安装踢脚板时卧于踢脚板的底部内侧,沿顶角的导线,在安装装饰线时隐蔽在装饰角线的内部、电路改造工程的施工规范,开槽深度应一致.槽线顶直,应先在墙面弹出控制线后,再用云石机切割墙面,人工开槽.线路安装时必须加护线套管。
套管连接应紧密、平顺,直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。
导线装入套管后,应使用导线固定夹子,先固定在墙内及墙面后再抹灰隐蔽或用踢脚板、装饰角线隐蔽。
插座盒的安装应先在墙面开出洞孔,导线插入线盒后,线盒卧入洞孔固定,将导线与面板固定,并将面板固定在线盒上。
安装电源开关的方法与插座盒的方法一致。
电线应使用铜线,并按用电容量进行配置。
不可太细。
建议空调的线径用4平方毫米电线;插座用2。
5平方毫米电线;普通照明灯具用1.5平方毫米电线。
电线布线时除穿过空心楼板外,必须穿管;不同电压的电线如照明线和电话、电视线不可穿在同一管内;电源插座面板应是左边零线、右边相线、上边地线,不可接错;零线、相线、地线应用不同颜色的电线。
布线应用暗管布线施工电气布线时,暗管铺设需用管,明线铺设必须使用线槽。
施工时避免因剔凿造成墙面裂缝,破坏墙体结构.敷设时应视管内所穿导线数量的多少而变化,同一管内,不宜超过四根,禁止导线将管内空间全部占满.空调、照明、插座应分路控制,一般至少四路。
照明走一路、空调走一路、插座走三至四路。

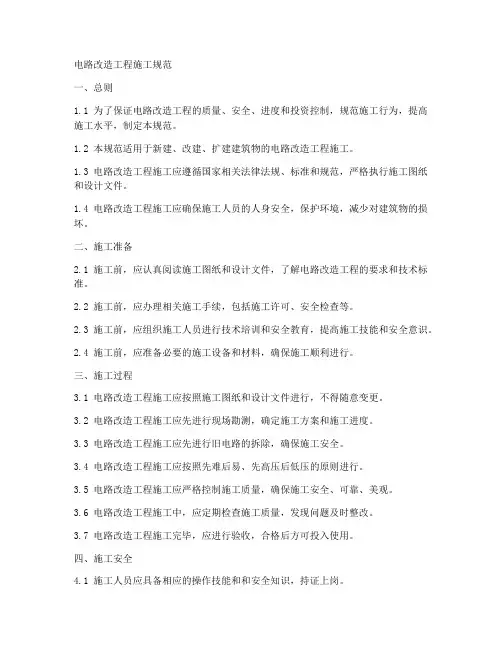

电路改造工程施工规范一、总则1.1 为了保证电路改造工程的质量、安全、进度和投资控制,规范施工行为,提高施工水平,制定本规范。
1.2 本规范适用于新建、改建、扩建建筑物的电路改造工程施工。
1.3 电路改造工程施工应遵循国家相关法律法规、标准和规范,严格执行施工图纸和设计文件。
1.4 电路改造工程施工应确保施工人员的人身安全,保护环境,减少对建筑物的损坏。
二、施工准备2.1 施工前,应认真阅读施工图纸和设计文件,了解电路改造工程的要求和技术标准。
2.2 施工前,应办理相关施工手续,包括施工许可、安全检查等。
2.3 施工前,应组织施工人员进行技术培训和安全教育,提高施工技能和安全意识。
2.4 施工前,应准备必要的施工设备和材料,确保施工顺利进行。
三、施工过程3.1 电路改造工程施工应按照施工图纸和设计文件进行,不得随意变更。
3.2 电路改造工程施工应先进行现场勘测,确定施工方案和施工进度。
3.3 电路改造工程施工应先进行旧电路的拆除,确保施工安全。
3.4 电路改造工程施工应按照先难后易、先高压后低压的原则进行。
3.5 电路改造工程施工应严格控制施工质量,确保施工安全、可靠、美观。
3.6 电路改造工程施工中,应定期检查施工质量,发现问题及时整改。
3.7 电路改造工程施工完毕,应进行验收,合格后方可投入使用。
四、施工安全4.1 施工人员应具备相应的操作技能和和安全知识,持证上岗。
4.2 施工前,应进行现场安全检查,发现隐患及时整改。
4.3 施工中,应遵守施工现场的安全管理制度,做到不伤害自己、不伤害他人、不被他人伤害。
4.4 施工中,应使用符合安全要求的安全防护用品,防止触电、火灾等事故的发生。
4.5 施工中,应做好防火、防盗、防爆、防毒等工作,确保施工现场的安全。
五、施工环境保护5.1 施工中,应严格执行环保法规,减少对环境的影响。
5.2 施工中,应妥善处理废弃物,防止污染环境。
5.3 施工中,应节约用水、用电,减少资源浪费。
电路改造工程施工规定一、总则1.1 为了规范电路改造工程施工过程,确保工程质量、安全、进度和投资控制等目标的实现,根据《建筑法》、《合同法》、《建设工程质量管理条例》等法律法规和行业标准,制定本规定。
1.2 本规定适用于新建、扩建、改建建筑物的电路改造工程施工。
1.3 电路改造工程施工应遵循质量第一、安全第一的原则,严格执行施工图纸、设计文件和本规定的要求。
二、施工准备2.1 施工单位应具备相应的资质,并在资质等级许可的范围内承担电路改造工程施工。
2.2 施工单位应按照合同约定,组织工程技术人员、施工人员、安全人员等参加施工,并对施工人员进行技术交底和安全教育。
2.3 施工单位应根据施工图纸、设计文件和施工组织设计,编制施工方案、安全措施和应急预案,并报送业主单位或监理单位审查。
2.4 施工单位应做好施工现场的准备工作,包括施工场地、临时设施、施工机具、材料等。
三、施工过程3.1 施工单位应按照施工方案和施工图纸,顺序进行施工。
3.2 施工单位应严格按照施工工艺和质量标准进行施工,确保工程质量。
3.3 施工单位应做好施工安全措施,确保施工安全。
施工人员应佩戴安全帽、安全带等劳动保护用品,遵守施工现场的安全规章制度。
3.4 施工单位应做好施工过程中的环境保护工作,严格执行环保法规和施工现场环保措施。
3.5 施工单位应做好施工记录,及时向业主单位或监理单位报告施工进度、质量、安全等情况。
四、施工验收4.1 施工单位应按照施工图纸和质量标准,组织自检和互检,确保工程质量。
4.2 业主单位或监理单位应按照合同约定和施工图纸,组织施工验收。
验收不合格的工程,施工单位应按照要求整改,并重新验收。
4.3 施工单位应按照合同约定,提交工程资料、施工图纸、验收报告等相关文件,办理工程移交手续。
五、施工纪律5.1 施工单位应遵守国家法律法规,严格执行本规定和合同约定。
5.2 施工单位应诚实守信,公平竞争,不得损害业主利益和施工质量。
电路改造工程合格的标准电路改造工程是指对现有电路进行升级、改造或修复,以满足新的需求或提高电路性能的工程项目。
在进行电路改造工程时,需要严格遵循一定的标准,以确保工程质量和安全性。
以下是电路改造工程合格的标准。
首先,电路改造工程需要符合国家相关的法律法规和标准,如《建筑电气工程施工质量验收规范》、《建筑电气工程施工规范》等。
这些法规和标准对电路改造工程的设计、施工、验收等环节都有详细规定,包括电路的设计参数、材料选用、施工工艺、验收标准等,必须严格执行。
其次,电路改造工程的设计必须合理、科学。
设计人员需要根据实际情况进行合理的电路规划和布局,确保电路的安全可靠、性能稳定。
在设计过程中,需要考虑电路的负载情况、环境条件、电气设备的选型等因素,以保证电路改造工程的可靠性和稳定性。
接下来,电路改造工程的施工必须严格按照设计要求进行。
施工人员需要具备相应的资质和技能,按照设计图纸和规范要求进行施工,杜绝违章施工和粗糙施工的情况。
在施工过程中,需要严格执行安全操作规程,确保施工人员的人身安全和电路设备的完好。
此外,电路改造工程的验收必须符合规定的标准。
验收人员需要对电路改造工程的设计、施工、设备选用等方面进行全面检查,确保各项指标符合国家标准和设计要求。
只有通过严格的验收程序,电路改造工程才能算是合格的。
最后,电路改造工程的维护和管理也是至关重要的。
一旦电路改造工程完工,就需要建立健全的维护和管理制度,定期对电路设备进行检修和维护,确保电路的长期稳定运行。
总之,电路改造工程合格的标准是多方面的,需要从设计、施工、验收、维护等环节严格把关,确保电路改造工程的质量和安全。
只有严格遵循相关标准和规范,才能保证电路改造工程的合格性和可靠性。
家装施工规范及验收标准电工施工规范及验收标准1、在进行线路移位改造时,首先需要确定线路终端插座的位置,并在墙面上标出准确的位置和尺寸。
然后,将线路引线连接到最近的同类插座上。
引线的方法如下:如果插座在墙的上部,需要在墙面垂直向上开槽,直至墙的顶部,然后安装装饰角线的安装线。
如果插座在墙的下部,需要垂直向下开槽,直至安装踢脚板的底部。
槽的深度约为20毫米,将电线导线放入护线套管中,然后放入墙面槽内,使用石膏加点固定,每50毫米加一个固定点,以便进行验收测量。
如果原插座需要保留,则重新安装在原位置上。
如果不保留,则应用砖块填堵后,用石膏抹平。
沿地面的导线,在安装踢脚板时,应放在踢脚板的底部内侧。
沿顶角的导线,在安装装饰线时,应隐藏在装饰角线的内部。
2、进行电路改造工程时,开槽的深度应保持一致,槽线应保持直线。
在开槽之前,先在墙面上弹出控制线,然后使用云石机切割墙面,再进行人工开槽。
线路安装时,必须使用护线套管,并且套管连接应紧密、平顺。
三通、弯头和直接连接处需要使用胶粘合。
在直角拐角处,应将角内侧切开,一侧切成圆弧形接口后,进行折弯安装。
将导线放入套管后,应使用导线固定夹子,先固定在墙内和墙面上,然后进行抹灰隐蔽或使用踢脚板、装饰角线进行隐蔽。
插座盒的安装方法与线盒的安装方法相同。
3、立式空调的线径应使用4平方毫米的电线,挂式空调应使用2.5平方毫米的电线。
插座应使用2.5平方毫米的电线,照明电路主线应使用2.5平方毫米的电线,普通照明灯具应使用1.5平方毫米的电线。
电线布线时,除了穿过空心楼板外,必须使用穿管方式。
不同电压的电线,如照明线和电话、电视线,不可穿在同一管内。
电源插座面板应按照左边零线、右边相线、上边地线的顺序安装,不可接错。
强电插座应遵守左火右接地的原则,电线应分色,兰色为零线,双色线为接地线。
其他颜色均可作为火线。
所有插座必须有接地线。
4、所有线管必须连接到进线盒上,全结构部位可以采用绝缘管,灯头线可以采用波纹管,其他部位必须采用PVC线管。
电路施工规范及验收标准随着物质水平的提升,人们对于家电产品的要求越来越高,特别是 5G 时代马上来临,电路工程愈发重要。
家庭装修中,电工施工要严格对待,从材料的选购到整体的施工都必须遵循“安全、方便、经济”的原则,工程完工后,要进行检测,且必须给出完整的电路图,以便日后维修。
我们今天就走进工地,实际参与到电路施工改造的每个步骤中。
1、绘制布线图在做电路改造施工之前,首先要绘制电路布线图,通常设计师都会提供相应的图纸。
布线图是电路改造的基础。
施工人员在正式布线之前必须读懂布线图。
2、根据布线图确定线路终端及开关面板的位置在电路改造过程中,工人会根据布线图的要求,经过精细测量,确定管线走向、标高和开关、插座、灯具等设备的位置,并用墨盒线进行标识,墙面、地面的走线都是如此,这是电路改造的基础工作。
步骤要点(1)熟悉图纸。
在施工前必须熟悉施工图纸,而且最好由监理、设计师、业主三方在施工现场核对图纸,如发现不符合现场的情况必须立刻一起商定更改。
审核图纸需要注意以下要点:依据施工图在现场确认插座,开关及各种灯具的位置,并在相应位置上作好标记,插座和开关宜选用同一系列产品。
a.插座安装一般插座下沿应当距离地面 300mm,同一空间插座应该安装在同一高度,相差不能超过 5mm;洗衣机、电冰箱插座距地面 1200mm-1500mm 之间,最好选择带开关的插座,空调必须采用专用插座。
b.开关安装开关高度约为 1400mm,同一空间应安装在同一高度,相差不能超过 5mm,并且要安装同一型号开关;开关一般安装在门左边,距门框约为 150mm-200mm。
② 根据实际情况考虑好梁、柱、承重墙如何绕道走线。
③确定各电器位置,并在相应位置上做好标记(2)准备工作。
① 检查进户线包括电源线、弱电线是否到位及合格,发现进户线不适宜应立刻通知业主,提出相应的解决措施。
② 做好材料预算,包括各种规格强弱电电线、开关、插座、底盒、PVC 管或钢管、管卡、钢钉、电胶布、软管、蜡管、配电箱及其他各种材料的品牌、规格及数量,预算尽量做到精确。
电路改造施工规范及验收标准
一、计算用电量:根据业主用电需求计算用电量。
观察进户线及闸刀是否符合用电需求,如不符合对业主提出整改,外线由业主找分片电工解决;若业主执意要求公司整改,必须签订书面整改协议,出现任何问题均由业主承担责任。
二、定位:按照业主要求确定开关、插座位置,在墙面上标记
三、开槽:横平竖直
四、布线:根据户型布线,室内采用4mm2铜线和1.5mm2铜线。
厨房、卫生间单独布线均采用4mm2铜线;客、餐厅共用火线和零线,插座采用4mm2铜线,灯具采用1.5mm2铜线;2个卧室为一组共用火线和零线,超过2个卧室另外单独布线,插座采用4mm2铜线,灯具采用1.5mm2铜线。
(部分位置可采用2.5 mm2铜线)
五、开槽部分修补:水泥砂浆找补低于原墙面,便于乳胶漆施工,特别注意暗盒及配电箱盒的安装不要高于原墙面。
节点一:开槽修补完成后通知公司验收,验收合格后由公司签字方可进行下一步施工。
六、灯具开孔:必须在漆工进场前按照图纸开孔,开孔时测量尺寸以保证美观。
七、灯具及开关、插座安装:在漆工结束后进行安装,注意保护成品,避免弄脏、弄花油漆、乳胶漆及壁纸成品;面板安装必须横平竖直。
节点二:开关、插座及灯具安装完成后通知公司进行竣工验收,包括送电验收和开关、插座面板及灯具的验收。
验收合格由监理签字作为工程结算的依据。
公司形象的提升和维护
工地卫生:
(1)每天收工前必须清扫工地,保持工地清洁,维护公司形象。
公司每天检查工地卫生状况,发现工地脏乱差会提醒打扫卫生,若单个工地连续三次提醒后工地卫生状况仍得不到有效落实,公司将采取其它措施。
(2)若在施工过程中配合其他工种进行作业,需在收工前清理自己在施工时所产生的垃圾。
工地材料及工具堆放:每天收工前清理工地材料和工具,保持材料和工具堆放整齐、合理。
签字:
日期:。
