高层住宅楼施工进度计划
- 格式:docx
- 大小:7.54 KB
- 文档页数:3

剪力墙结构高层住宅小区进度计划横道图关键信息项:1、项目名称:剪力墙结构高层住宅小区2、横道图编制目的3、进度计划涵盖范围4、关键施工阶段及时间节点5、责任分配与协调机制6、进度监控与调整措施7、延误处理方式8、质量保障与进度关系9、安全管理与进度关联10、协议生效与终止条件11 协议背景为了确保剪力墙结构高层住宅小区项目能够按时、按质完成,特制定本进度计划横道图协议,以明确各方责任、工作流程和时间安排。
111 项目概述本项目为剪力墙结构的高层住宅小区,包括多栋住宅楼、配套设施及相关基础设施。
12 横道图编制目的121 提供清晰的项目时间框架,便于各方了解整体进度安排。
122 作为项目管理和监控的重要工具,及时发现偏差并采取措施纠正。
13 进度计划涵盖范围131 包括从项目启动到竣工交付的全过程。
132 涵盖基础工程、主体结构、装饰装修、设备安装等主要施工阶段。
14 关键施工阶段及时间节点141 基础施工完成时间:具体日期142 主体结构封顶时间:具体日期143 外墙装饰完成时间:具体日期144 室内装修完成时间:具体日期145 设备安装调试完成时间:具体日期146 竣工验收时间:具体日期15 责任分配与协调机制151 明确建设单位、施工单位、监理单位等各方在进度管理中的责任。
152 建立定期的进度协调会议制度,解决施工中出现的问题。
16 进度监控与调整措施161 施工单位定期提交进度报告,监理单位进行审核。
162 当实际进度与计划进度出现偏差时,分析原因并制定调整措施。
17 延误处理方式171 对于因施工单位原因导致的延误,应采取赶工措施并承担相应责任。
172 因不可抗力等不可预见因素导致的延误,各方应协商解决。
18 质量保障与进度关系181 强调在保证施工质量的前提下推进进度。
182 任何为赶进度而牺牲质量的行为都将被禁止。
19 安全管理与进度关联191 安全管理工作贯穿整个施工过程,不得因赶进度而忽视安全。

工期进度计划一、项目概述本项目是一座高层住宅楼的建设工程,位于某市中心,总建筑面积约为X平方米。
本项目的目标是按照设计要求,按时高质量完成建设,交付使用。
为了保证项目的顺利进行,制定了详细的工期进度计划。
二、工期进度计划1. 前期准备阶段(预计耗时2周)- 完成项目启动会议,明确项目目标和任务分工。
- 成立项目组,确定项目组织架构和职责。
- 进行项目现场勘察,收集相关资料和数据。
- 编制项目施工方案和施工图纸。
2. 地基基础施工阶段(预计耗时4周)- 进行土地平整和场地清理工作。
- 进行地质勘探,确定地基处理方案。
- 进行地基处理,包括挖土、填土、压实等工作。
- 进行地下管线施工,包括给排水、电力等。
3. 主体结构施工阶段(预计耗时10周)- 进行主体结构施工前的准备工作,包括材料采购、设备调试等。
- 进行钢筋工程,包括钢筋加工、预埋钢筋安装等。
- 进行混凝土浇筑,包括模板搭建、混凝土搅拌等。
- 进行砌体工程,包括砖砌、墙体抹灰等。
4. 室内装饰施工阶段(预计耗时8周)- 进行室内装修设计,确定装修方案。
- 进行电气、水暖、空调等设备安装。
- 进行室内装修,包括地面铺设、墙面装饰等。
- 进行室内设备调试,确保正常运行。
5. 外部工程施工阶段(预计耗时6周)- 进行外墙装饰,包括外墙涂料、幕墙安装等。
- 进行外部设施安装,包括园林绿化、道路铺设等。
- 进行外部设备调试,确保正常运行。
6. 竣工验收阶段(预计耗时2周)- 进行竣工验收前的整理和清理工作。
- 进行竣工验收,包括工程质量检查、安全检查等。
- 编制竣工验收报告,提交相关部门审批。
7. 项目交付阶段(预计耗时1周)- 进行最后的整理和清理工作。
- 进行项目交付,包括交付文件、设备等。
- 进行项目总结和评估。
三、工期进度控制为了确保项目按时完成,我们将采取以下措施进行工期进度控制:1. 制定详细的工期进度计划,明确每个阶段的工作内容和时间节点。

施工进度计划与劳动力安排计划【施工进度计划与劳动力安排计划】一、施工进度计划施工进度计划是指在项目施工过程中,根据工程的实际情况和施工工艺要求,制定出合理的施工时间安排,以保证工程进度的顺利进行。
下面是本项目的施工进度计划:1. 工程概况本项目是一座高层住宅楼的新建工程,总建造面积为10000平方米,共有30层。
工程包括地基基础施工、主体结构施工、装饰装修施工等。
2. 施工时间安排根据工程的实际情况,我们将施工时间划分为以下几个阶段:阶段一:地基基础施工估计施工时间为30天,包括地基开挖、地基处理、基础浇筑等工作。
阶段二:主体结构施工估计施工时间为60天,包括主体结构的搭建、钢筋混凝土浇筑、楼板安装等工作。
阶段三:装饰装修施工估计施工时间为90天,包括室内装修、外立面装饰、管道安装等工作。
3. 施工进度控制为了保证施工进度的顺利进行,我们将采取以下措施:(1)制定详细的施工任务书,明确每一个施工阶段的工作内容和时间节点。
(2)成立专门的施工管理团队,负责监督和协调各个施工单位的工作。
(3)定期召开施工进度会议,及时解决施工过程中的问题和难题。
(4)加强施工现场的安全管理,确保施工人员的安全和施工设备的正常运行。
二、劳动力安排计划劳动力安排计划是指根据施工进度计划,合理安排施工人员的数量和工作时间,以保证施工工作的顺利进行。
下面是本项目的劳动力安排计划:1. 劳动力需求根据施工进度计划,我们估计需要以下劳动力数量:(1)地基基础施工阶段:30人,包括挖掘机手、泥瓦工、电焊工等。
(2)主体结构施工阶段:60人,包括钢筋工、混凝土工、起重机操作工等。
(3)装饰装修施工阶段:90人,包括木工、油漆工、水电工等。
2. 劳动力安排根据劳动力需求,我们将采取以下措施来安排劳动力:(1)与人力资源公司合作,招聘合适的施工人员。
(2)按照施工进度计划,合理安排劳动力的工作时间和歇息时间。
(3)加强对劳动力的培训和管理,提高施工人员的技术水平和工作效率。

住宅小区工程施工组织设计施工进度计划及保证措施第一节施工进度安排1、均衡流水施工是一种科学的施工组织方法,它的基本思路是运用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现全等节拍的均衡流水。
实行流水段施工能达到工期短、质量高、投入少的综合效益。
2、根据本工程的特点,1#楼、2、4#楼为砖混结构只有6层,工程量不大,3#楼为高层框剪结构,建筑面积达14746.1m2,占整个工程量的近2/3。
其施工进度控制着整个工程进度的,因此本施工组织设计主要对3#楼单位工程进行施工进度安排,其他两栋楼待工程开工后,再进行符合现场实际的进度安排。
3、3#楼施工段的划分:本工程在3#楼主体施工时以膨胀带为界分为二个施工段,装饰阶段以楼层为一个施工段同时展开作业。
4、3#楼施工节点安排前期准备10日历天地下室施工60日历天主体施工210日历天内外装饰工程90日历天室外总体及清理扫尾30日历天水电预埋及安装与土建工程同步进行,不占用总体工期。
以上等节点共400日历天均为有效日历天,已扣除冬季施工的因素。
以上各节点是交叉进行的。
本工程的计划总工期为400日历天,计划开工时间为2009年3月1日,竣工时间为2010年4月4日。
具体情况详见后附进度计划表、施工网络图。
第二节工期保证措施一组织方面保证措施1、项目经理部认真研究并根据施工合同为蓝本,制定出详尽的工期进度计划,包括其施工计划的细化优化。
2、由于要保证缩短工期,则必须调整好劳动力、机械设备及各种材料的使用、供应中的各种关系,保证供应的及时性、合理性。
3、项目经理部以周计划控制分部分项工程进度,按计划要求每周召开一次平衡调度会,及时解决劳动力,施工材料、设备调度问题,确保工程按计划实施。
4、在本工程施工期间,按工程进度需要,取消节假日、休息日,并配备足够的劳动力。
5、为加快施工进度,视施工进度需要,组织设备材料超常规投入,配备足够的模板,公司确保相应的设备和材料,保证工程施工顺利进行。

高层住宅楼进度计划及工期保证措施一、工程概述本高层住宅楼项目位于具体地点,总建筑面积为具体面积平方米,地上楼层数量层,地下楼层数量层。
结构形式为结构类型,基础类型为基础类型。
该项目旨在为居民提供高品质的居住环境,包括舒适的住宅单元、完善的配套设施和优美的景观绿化。
二、进度计划(一)前期准备阶段(开始时间 1结束时间 1)1、完成项目可行性研究和规划设计方案。
2、办理项目相关的审批手续,如建设用地规划许可证、建设工程规划许可证等。
3、进行地质勘察和场地平整工作。
(二)基础施工阶段(开始时间 2结束时间 2)1、进行基础工程施工,包括土方开挖、基础垫层、基础钢筋混凝土浇筑等。
2、安装基础工程所需的预埋件和预留孔洞。
(三)主体结构施工阶段(开始时间 3结束时间 3)1、按照施工顺序逐层进行柱、梁、板的钢筋混凝土施工。
2、安装主体结构中的预制构件和钢结构。
3、进行砌体工程施工。
(四)装饰装修阶段(开始时间 4结束时间 4)1、进行内外墙抹灰、保温、涂饰等工作。
2、安装门窗、栏杆等装饰构件。
3、进行室内地面、顶棚的装修施工。
(五)设备安装阶段(开始时间 5结束时间 5)1、安装电气、给排水、暖通等设备系统。
2、进行设备的调试和试运行。
(六)竣工验收阶段(开始时间 6结束时间 6)1、完成各项专业验收工作,如消防验收、环保验收等。
2、组织工程竣工验收,交付使用。
三、工期保证措施(一)组织管理措施1、成立高效的项目管理团队,明确各成员的职责和分工,确保项目管理的有序进行。
2、建立定期的工程例会制度,及时解决工程中出现的问题,协调各方面的工作。
3、加强与业主、设计单位、监理单位等的沟通与协调,确保工程顺利进行。
(二)技术管理措施1、编制详细的施工组织设计和施工方案,优化施工工艺和施工流程,提高施工效率。
2、采用先进的施工技术和设备,如新型模板体系、爬升脚手架等,提高施工质量和进度。
3、加强技术交底工作,确保施工人员了解施工工艺和质量要求,避免因施工错误导致的返工。

高层住宅施工进度计划及劳动力安排在城市化进程不断加快的今天,高层住宅如雨后春笋般涌现。
为了确保高层住宅项目的顺利进行,施工进度计划和劳动力安排显得尤为重要。
合理的施工进度计划能够保证项目按时交付,而科学的劳动力安排则能够提高施工效率,保证施工质量。
一、工程概述本次高层住宅项目位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
建筑结构为_____,基础形式为_____。
该项目包括住宅、配套商业及地下停车场等功能区域。
二、施工进度计划1、前期准备阶段(第 1-10 天)完成场地平整和测量放线工作。
搭建临时设施,包括办公区、生活区和仓库等。
接通施工用水、用电。
组织施工人员和机械设备进场。
2、基础施工阶段(第 11-60 天)进行土方开挖和支护工程。
浇筑基础垫层和基础混凝土。
安装基础钢筋和模板。
进行基础防水施工。
3、主体结构施工阶段(第 61-240 天)逐层进行钢筋绑扎、模板安装和混凝土浇筑。
安装预制构件(如楼梯、阳台等)。
进行砌体工程施工。
4、装饰装修阶段(第 241-420 天)内外墙抹灰。
楼地面施工。
门窗安装。
外墙保温和涂料施工。
5、设备安装阶段(第 300-450 天)安装给排水、电气、消防等设备。
进行通风与空调系统的安装。
6、竣工验收阶段(第 451-480 天)进行各项工程的验收和整改。
清理施工现场。
交付使用。
三、劳动力安排1、基础施工阶段土方开挖工人:_____人钢筋工:_____人模板工:_____人混凝土工:_____人防水工:_____人2、主体结构施工阶段钢筋工:_____人模板工:_____人混凝土工:_____人架子工:_____人砌体工:_____人3、装饰装修阶段抹灰工:_____人油漆工:_____人瓷砖工:_____人门窗安装工:_____人4、设备安装阶段给排水工:_____人电工:_____人消防工:_____人通风空调工:_____人四、劳动力管理措施1、建立劳动力档案,对工人的基本信息、技能水平、工作经历等进行记录。
本工程为某市某区域的一栋高层住宅楼,总建筑面积为XXX平方米,地上XXX层,地下XXX层。
建筑高度为XXX米,结构形式为框架剪力墙结构。
工程总投资约为XXX万元。
二、施工进度计划1. 施工准备阶段(第1-2个月)(1)办理施工许可证、规划许可证、施工图纸审核等相关手续;(2)组织施工队伍进场,进行施工人员培训和进场前的安全教育;(3)完成施工现场的“三通一平”(通路、通水、通电、通讯及场地平整);(4)完成施工临时设施的建设,包括临时办公室、仓库、宿舍等。
2. 地基基础工程(第3-6个月)(1)进行地质勘察,确定地基基础施工方案;(2)进行地基处理,确保地基承载力满足设计要求;(3)进行基础施工,包括基础垫层、基础梁、基础板等;(4)完成地下室结构施工。
3. 结构主体工程(第7-14个月)(1)进行主体结构施工,包括主体梁、板、柱、墙等;(2)进行主体结构验收,确保结构质量符合设计要求;(3)进行主体结构施工过程中,加强施工安全管理,确保施工人员安全。
4. 装修装饰工程(第15-20个月)(1)进行室内装修装饰,包括墙面、地面、门窗、吊顶等;(2)进行室外装修装饰,包括外墙、屋顶、雨棚等;(3)进行设备安装,包括给排水、电气、通风空调等;(4)进行装修装饰验收,确保装修质量符合设计要求。
5. 竣工验收及交付使用(第21-24个月)(1)进行竣工验收,确保工程质量、安全、消防、环保等符合国家标准;(2)完成竣工资料的整理和归档;(3)进行交付使用前的验收,确保交付使用的工程质量、安全、消防、环保等符合国家标准;(4)办理交付使用手续。
三、进度控制措施1. 制定合理的施工进度计划,明确各阶段的工期目标;2. 加强施工过程中的计划执行情况,定期检查进度,确保工程按计划推进;3. 加强施工队伍管理,提高施工效率;4. 加强施工现场管理,确保施工安全和质量;5. 加强与相关部门的沟通协调,确保工程顺利进行。

施工进度计划施工进度计划是指在建筑工程中,根据项目计划和工期要求,制定出施工过程中各项工作的时间安排和进度计划。
它是建筑项目管理中的重要工具,能够帮助项目团队合理安排施工活动,提高工程进度的控制能力,确保项目按时完成。
一、项目背景本项目是一座高层住宅楼的建设工程,位于某市中心区域,总建筑面积约为1万平方米。
项目由甲方公司负责,乙方公司负责承建。
项目的目标是在规定时间内按质按量完成建设,保证工程质量和安全。
二、施工进度计划编制目的1.合理安排施工活动:通过编制施工进度计划,可以合理安排各项施工活动的时间顺序,确保施工过程的顺利进行。
2.提高工期控制能力:施工进度计划可以帮助项目团队对工期进行全面控制,及时发现和解决工期延误的问题,确保项目按时完成。
3.提高资源利用效率:通过施工进度计划,可以合理安排施工人员、材料和设备的使用,提高资源利用效率,降低项目成本。
三、施工进度计划编制内容1.项目分解:将整个项目按照不同的施工阶段进行分解,确定每个施工阶段的工作内容和时间。
2.工作量估算:根据项目的施工图纸和设计要求,估算每个施工阶段的工作量,确定施工进度。
3.时间安排:根据工作量估算结果,结合施工资源的可用性,制定每个施工阶段的时间安排。
4.关键路径分析:通过关键路径分析,确定项目中的关键工序和关键任务,以便在施工过程中重点关注,确保关键任务按时完成。
5.资源分配:根据工作量和时间安排,合理分配施工人员、材料和设备,确保施工进度的顺利进行。
四、施工进度计划编制步骤1.收集项目信息:收集项目的设计图纸、施工合同、工程量清单等相关资料,了解项目的基本情况。
2.项目分解:根据项目的施工特点和要求,将项目按照不同的施工阶段进行分解,确定每个施工阶段的工作内容和时间。
3.工作量估算:根据分解的施工阶段,估算每个施工阶段的工作量,确定施工进度。
4.时间安排:根据工作量估算结果,结合施工资源的可用性,制定每个施工阶段的时间安排。

高层住宅楼的施工进度计划高层住宅楼施工进度计划1. 项目概况本项目为高层住宅楼,位于XX市中心区域,占地面积XX平方米,总建筑面积XX平方米,建筑高度XX米,共XX层,包括XX套住宅单元及配套设施。
2. 施工进度目标•工程开工日期:XX年XX月XX日•工程竣工日期:XX年XX月XX日•工程总工期:XX个月3. 施工进度计划3.1 施工前期准备•施工许可证办理:XX年XX月XX日至XX年XX月XX日,共XX天•施工场地平整:XX年XX月XX日至XX年XX月XX日,共XX天•施工围挡搭建:XX年XX月XX日至XX年XX月XX日,共XX天•施工现场临时设施搭建:XX年XX月XX日至XX年XX月XX日,共XX天3.2 土建工程•基坑开挖:XX年XX月XX日至XX年XX月XX日,共XX天•基础浇筑:XX年XX月XX日至XX年XX月XX日,共XX天•主体结构施工:XX年XX月XX日至XX年XX月XX日,共XX天•屋面施工:XX年XX月XX日至XX年XX月XX日,共XX天•建筑外墙施工:XX年XX月XX日至XX年XX月XX日,共XX天3.3 安装工程•给排水管道安装:XX年XX月XX日至XX年XX月XX日,共XX天•供电线路安装:XX年XX月XX日至XX年XX月XX日,共XX天•通风空调系统安装:XX年XX月XX日至XX年XX月XX日,共XX天•电梯安装:XX年XX月XX日至XX年XX月XX日,共XX天3.4 装修工程•室内装修:XX年XX月XX日至XX年XX月XX日,共XX天•公共区域装修:XX年XX月XX日至XX年XX月XX日,共XX天•室外景观施工:XX年XX月XX日至XX年XX月XX日,共XX天3.5 验收与移交•施工单位自检:XX年XX月XX日至XX年XX月XX日,共XX天•监理单位验收:XX年XX月XX日至XX年XX月XX日,共XX天•政府部门验收:XX年XX月XX日至XX年XX月XX日,共XX天•工程移交:XX年XX月XX日至XX年XX月XX日,共XX天4. 施工进度控制措施•制定详细的施工进度计划,明确各阶段的工作内容、工期和责任人。

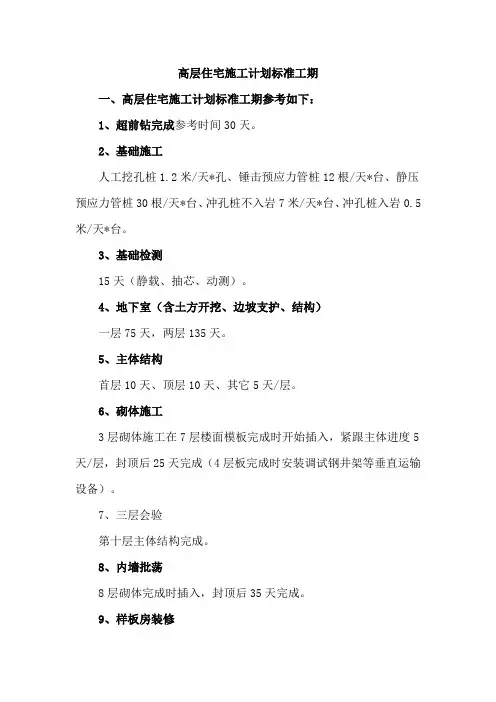

高层住宅施工计划标准工期一、高层住宅施工计划标准工期参考如下:1、超前钻完成参考时间30天。
2、基础施工人工挖孔桩1.2米/天*孔、锤击预应力管桩12根/天*台、静压预应力管桩30根/天*台、冲孔桩不入岩7米/天*台、冲孔桩入岩0.5米/天*台。
3、基础检测15天(静载、抽芯、动测)。
4、地下室(含土方开挖、边坡支护、结构)一层75天,两层135天。
5、主体结构首层10天、顶层10天、其它5天/层。
6、砌体施工3层砌体施工在7层楼面模板完成时开始插入,紧跟主体进度5天/层,封顶后25天完成(4层板完成时安装调试钢井架等垂直运输设备)。
7、三层会验第十层主体结构完成。
8、内墙批荡8层砌体完成时插入,封顶后35天完成。
9、样板房装修60天(所在层结构板完成后45天内进场)。
10、中心园林±0.00时开始施工,销售前15天完成。
11、开始安装铝合金门窗框封顶后40天(2层/3天)。
12、开始外墙批荡封顶后35天(2层/3天)。
13、开始贴外墙砖封顶后50天(2层/3天)。
14、开始拆上面5层排栅封顶后60天(跟随外墙贴砖进度,5层/7.5天)。
15、卫生间防水完成封顶后50天。
16、电梯安装封顶后30天电梯机房场地移交完成,封顶后90天安装调试完毕。
17、豪华装修封顶后60天场地移交开始,每7.5天移交5层,豪装场地移交完毕60天完成。
18、永久供水开通交楼前10天。
19、永久供电(低压配电)交楼前10天。
20、取得电梯准用证交楼前10天。
21、取得消防验收合格证交楼前10天。
22、取得煤气验收合格证交楼前10天。
23、邮电信报箱安装完成交楼前10天。
24、电视、电信安装完成交楼前10天。
25、智能化安装完成交楼前10天。
26、紧急备用电源安装完成交楼前10天。
27、园林环境完成交楼前10天达到工程竣工标准。
28、规划验收完成工程竣工后30天。
29、环保验收完成工程竣工后60天。
30、取得质量验收意见书工程竣工后60天。

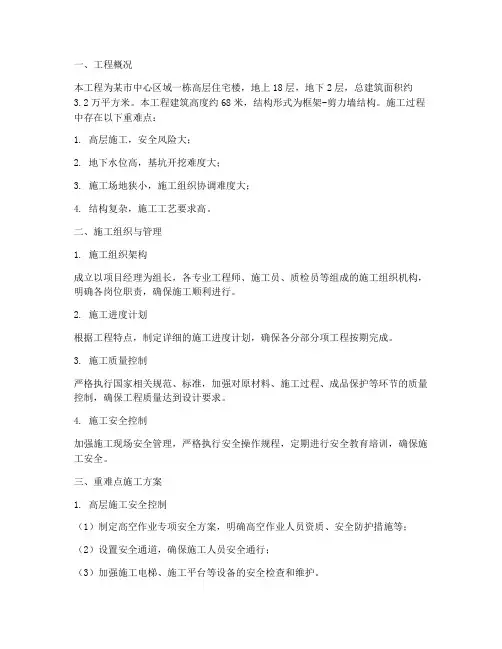

一、工程概况本工程为某市中心区域一栋高层住宅楼,地上18层,地下2层,总建筑面积约3.2万平方米。
本工程建筑高度约68米,结构形式为框架-剪力墙结构。
施工过程中存在以下重难点:1. 高层施工,安全风险大;2. 地下水位高,基坑开挖难度大;3. 施工场地狭小,施工组织协调难度大;4. 结构复杂,施工工艺要求高。
二、施工组织与管理1. 施工组织架构成立以项目经理为组长,各专业工程师、施工员、质检员等组成的施工组织机构,明确各岗位职责,确保施工顺利进行。
2. 施工进度计划根据工程特点,制定详细的施工进度计划,确保各分部分项工程按期完成。
3. 施工质量控制严格执行国家相关规范、标准,加强对原材料、施工过程、成品保护等环节的质量控制,确保工程质量达到设计要求。
4. 施工安全控制加强施工现场安全管理,严格执行安全操作规程,定期进行安全教育培训,确保施工安全。
三、重难点施工方案1. 高层施工安全控制(1)制定高空作业专项安全方案,明确高空作业人员资质、安全防护措施等;(2)设置安全通道,确保施工人员安全通行;(3)加强施工电梯、施工平台等设备的安全检查和维护。
2. 基坑开挖及支护(1)采用钢板桩围护结构,确保基坑开挖过程中的稳定;(2)严格控制地下水位,采用降水措施降低地下水位;(3)加强基坑支护结构监测,及时发现并处理异常情况。
3. 施工场地狭小处理(1)优化施工方案,合理安排施工顺序,提高场地利用率;(2)加强施工现场管理,合理堆放材料、设备,确保施工场地整洁;(3)加强与周边单位的沟通协调,确保施工顺利进行。
4. 结构复杂施工工艺(1)针对复杂结构,制定详细的施工方案,确保施工质量;(2)采用先进的施工工艺,提高施工效率;(3)加强施工过程中的技术指导,确保施工质量。
四、施工保障措施1. 加强施工人员培训,提高施工技能;2. 严格执行国家相关规范、标准,确保工程质量;3. 加强施工现场管理,确保施工安全;4. 定期召开施工协调会议,解决施工过程中出现的问题。
层高层住宅楼项目工程施工方案一、项目概况本项目是一座11层高层住宅楼,坐落在市中心的核心地带。
总建筑面积为xxxx平方米,共有x个单元,每层楼板面积为xxxx平方米。
本方案将全面考虑项目的特点和要求,采取科学、合理的施工方法,确保工程的高质量、高效率完成。
二、施工组织1.施工组织机构本项目施工方案将建立相应的施工组织结构,包括总监理工程师、项目经理、施工经理、安全员、技术员等。
每个人员在施工中负有明确的任务,有效组织和协调施工。
2.施工队伍施工队伍将由具备相应经验和技能的专业工人组成,根据实际需求配备合适的人员数量。
在施工过程中,我们将注重人员的培训和技能提升,确保施工的高质量。
三、施工工艺1.地基基础工程地基基础工程是整个项目的基础,我们将采用先进的基坑开挖和基础处理工艺,确保基础的稳固和安全。
同时,我们将配备专门的监测设备对地基进行实时监测,确保地基的稳定性。
2.给排水工程给排水工程是住宅楼的基础设施之一,我们将采用先进的给排水工艺和设备,保证楼内居民的正常生活用水。
同时,我们将安装相应的防水设施,确保楼内不会出现漏水等问题。
3.结构工程结构工程是住宅楼的承重系统,我们将采用现浇混凝土结构,确保楼体的稳固和安全。
在混凝土浇筑过程中,我们将采取严格的质量控制措施,确保混凝土的强度和质量。
4.安装工程安装工程是住宅楼的重要组成部分,包括电气、给排水、消防等设备的安装。
我们将组织专业施工团队进行安装,确保设备的正常运行和使用。
5.装修工程装修工程是住宅楼的重要环节,我们将采用环保、节能的装修材料和工艺,确保居民的舒适和健康。
同时,我们将严格控制装修质量,确保装修的美观和耐久。
四、安全措施1.工地安全我们将在工地设立专门的安全管理部门,负责施工安全的监督和管理。
同时,我们将制定详细的施工安全措施和应急预案,确保施工过程中的安全。
2.施工现场管理在施工现场,我们将设立专门的施工区域和通道,确保施工过程的有序进行。
房屋工程施工进度计划一、总体规划房屋工程施工进度计划旨在规划和安排施工过程中的各项工作,确保施工按时按质完成,为业主提供满意的房屋交付。
在编制施工进度计划时,需考虑到的因素有施工期限、施工队伍、材料供应、质量安全管理等多个方面。
二、施工前准备在正式开始施工之前,需要做好充分的前期准备工作,包括制定施工方案、招标选定施工队伍、确定工程总包方案、准备施工资金等。
为了确保施工前期的顺利进行,需要在计划中明确列出施工前准备的时间节点和具体任务。
1. 制定施工方案:根据业主要求、设计图纸和相关法规进行施工方案的制定,包括造价预算、施工流程图、人工材料资源计划等。
2. 招标选定施工队伍:通过公开招标或邀请竞标方式,选定合适的施工队伍。
需要在计划中明确招标时间和评标时间。
3. 确定工程总包方案:确定施工总包的方式,确定总包商,并签订合同。
需要在计划中明确签订合同时间和付款时间。
4. 准备施工资金:进行工程造价分析,确定预算,准备施工所需的资金。
需要在计划中明确资金到位时间和支付时间。
三、施工主体工程1. 地基基础工程:进行地基处理、基础工程的施工,确保建筑物的牢固性和稳定性。
需要在计划中明确地基处理时间、基础浇筑时间等。
2. 主体结构工程:进行建筑物主体结构的施工,包括各种建筑材料的搭建和安装。
需要在计划中明确主体结构施工时间和具体要求。
3. 装饰装修工程:进行建筑物的装饰装修工程,包括内部装修和外部装饰。
需要在计划中明确装饰装修工程的时间和材料要求。
四、施工质量管理在施工过程中,需要严格控制施工质量,确保施工过程中不出现安全事故和施工质量问题。
需要在计划中明确施工质量管理的责任人和具体要求。
1. 安全管理:对施工现场进行安全检查,确保施工现场的安全。
需要在计划中明确安全管理的具体要求。
2. 质量管理:对施工过程中的质量进行检查,确保施工质量满足相关标准。
需要在计划中明确质量管理的责任和具体要求。
五、施工进度监控1. 定期检查施工进度:定期对施工进度进行检查,确保施工按计划进行。
住宅楼及地下车库工程施工组织与施工进度计划一、施工组织1、施工段的划分因1#楼、2#楼、12#楼、13#楼四栋楼的长度较长且基本对称计划各分两个流水段,10#楼面积较小计划不分流水段整体施工。
根据工程的概况、特点及工期要求,施工段划分如下:1)横向平面划分:因1#、2#、10#、12#、13#号住宅楼工程平面位置相邻,在同一施工现场内,故在主体施工时分别作为三个施工段落组织平面流水,交叉施工。
每栋楼按两个流水段流水作业施工,这样做平面划分,主要是为主体班组分工协作方便。
2)1#、2#、10#、12#、13#号住宅楼在土方施工阶段;基础施工阶段;主体施工阶段;内外装修、安装工程与屋面工程施工阶段;室外及收尾施工阶段据划分施工工期安排,上主体时均应准备三层梁板施工所需设施料。
3)为了优质高速地完成本工程的施工任务,我们将充分利用有限的时间和空间,采用先地下后地上、先主体后装修。
主体施工流水作业,装修阶段交叉展开,先外部装修后内部装修,其中水、暖、电安装及通风电梯安装施工与以上各施工阶段交叉作业。
2、主要工序1)施工工序:按先地下后地上、先土建后设备、先结构后装修的施工顺序安排施工。
(1)水电暖等设备安装工程在土建主体结构施工时进行预埋管、预留洞的施工,装饰装修阶段进行上下水管道安装及电箱盒,暖气片,穿线灯具,洁具等设备的安装及调试。
(2)主体结构施工至十五层以上时,从底层开始插入砌体隔墙、填充墙、装饰装修等项目的施工及水电设备安装的施工。
2)主要工序施工工艺流程(1)现场总体布置的实施,技术准备,监理交底,必要的技术培训,可以做为各工序展开前的重要工作。
(2)1#、2 #、10#、12#、13#住宅楼:A、基础结构施工工艺流程混凝土垫层上定位放线→钢筋砼筏板基础→地下室剪力墙柱→地下室顶板施工→外墙防水施工→室外回填土。
B、主体结构施工工艺流程放线、找平→剪力墙柱绑钢筋→支设墙柱模板→浇筑墙柱混凝土→支设顶板梁模板→顶板梁钢筋绑扎→浇筑顶板梁混凝土→养护。
高层住宅楼施工方案一、工程概述本高层住宅楼位于具体地址,总建筑面积为具体面积平方米,地上楼层数层,地下楼层数层。
结构形式为结构类型,基础类型为基础类型。
该住宅楼的建设旨在为居民提供舒适、安全的居住环境。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,解决设计中存在的问题。
2、编制施工组织设计和各分项工程施工方案,并向施工人员进行技术交底。
3、确定施工测量控制网,进行测量放线。
(二)现场准备1、平整施工场地,修筑施工道路,接通施工用水、用电。
2、搭建临时设施,包括办公区、生活区、仓库等。
3、布置施工机械设备和材料堆场。
(三)材料准备1、根据施工进度计划,编制材料采购计划。
2、对进场材料进行检验和试验,确保材料质量符合要求。
(四)劳动力准备1、根据施工进度计划,组织劳动力进场。
2、对施工人员进行安全教育和技术培训,提高施工人员的素质。
三、施工顺序(一)基础工程1、土方开挖采用机械开挖为主,人工配合为辅的方式进行。
开挖过程中要注意控制基底标高和边坡坡度,防止超挖和塌方。
2、基础施工包括基础垫层、基础钢筋绑扎、基础模板安装、基础混凝土浇筑等工序。
基础混凝土浇筑要连续进行,不留施工缝。
(二)主体结构工程1、钢筋工程钢筋在现场加工制作,采用塔吊吊运至施工部位。
钢筋的连接方式主要有焊接和机械连接。
2、模板工程采用组合钢模板和木模板相结合的方式。
模板安装要牢固、平整,拼缝严密,防止漏浆。
3、混凝土工程混凝土采用商品混凝土,泵送浇筑。
浇筑过程中要注意振捣密实,防止出现蜂窝、麻面等质量问题。
4、砌体工程在主体结构施工到一定高度后,开始进行砌体工程施工。
砌体材料要符合设计要求,砌筑质量要符合规范规定。
(三)装饰装修工程1、内外墙抹灰在砌体工程完成后进行。
抹灰前要对基层进行处理,保证抹灰层与基层粘结牢固。
2、门窗安装门窗框在抹灰前安装,门窗扇在室内装修基本完成后安装。
3、楼地面工程包括地砖地面、水泥砂浆地面等。
高层住宅楼施工进度计划
一、施工进度计划施工进度计划网络图详附后图。
二、合同工期目标
1、投标计划2004 年5 月28 日开工,2005 年8 月30 日竣工,总工期:463 天。
2、施工流水段划分将住宅楼划分为两个施工段组织施工,为保证工期目标的实现,计划两个段平行流水施工。
3、阶段计划目标
(1)计划2004年6月2日〜6月7日3天完成施工前准备、定位放线工作。
(2)2004 年6月16 日开挖土方,首先挖至基础防水底板下标高-4.0m,地基降水,二是人工开挖扩底墩土方,计划2004 年6 月22 日完成。
(3)计划2004 年7 月10 日完成扩底墩施工。
(4)计划2004 年7 月25日完成± 0.0m 以下结构部分。
(5)主体1〜2 层计划16 天完成,3〜16 层主体计划7天一层,主体8 层完成后穿插墙体砌筑,主体计划2004 年11 月9日结顶。
(6)2004 年11 月10 日前主体中检后,进入冬休阶段。
(7)2005 年3月20日复工准备,为装修工程做好准备。
(8)2005 年4 月1 日开始室内墙体砌筑及装修,内装修由上
至下进行,
(9)2005年6月26日开始水、电、电梯、消防、弱电等安装。
(10)2005年7月10日完成外装修。
(11)2005 年8 月15 日前完成室内初装修。
拆除施工电梯(12)2005年8月30日竣工验收。
三、施工进度保证措施
1、工期目标控制点:从施工准备、地基基础工程、主体工程、装饰工程、屋面工程、水电设备安装工程六个阶段控制工期目标。
2、管理措施:建立以项目经理为首的生产指挥和承包奖励管理的保障系统,以主任工程师为主的内业综合平衡保障系统,以物资、机具为主的材料供应保障系统,以财会为主的资金管理保障系统,分工负责,明确责任,同心协力确保目标实现。
2、技术保证措施:编排合理的施工工序流程图。
组织技术质量交底,避免返工。
采取跟踪管理解决施工中的技术问题。
按图、操作规程施工。
平面分段,立体交叉施工,确保合同工期目标实现。
3、计划保证措施:加强计划的严肃性,积极组织均衡施工,编制总进度计划,落实周、月、旬计划,每日召开一次生产会议,及时解决劳动力、施工材料、设备问题,确保工程按计划实施。
4、材料保证措施:编制材料申请计划,明确材料进场日期,加强材料质量把关,不合格品材料不得进入场内。
按合同及计划要求,掌握甲供料的动态。
加强周转设备管理。
5、设备保证措施:根据施工总进度计划表,确保工程所需机械设
备正常就位。
合理调整人员、设备,做到设备专人管理。
6、建立例会制度:主动与建设单位联系,定期召开协调会,互通信息,及时解决施工中的各种问题;加强与设计人员的联系,解决图纸和技术问题;加强与质监站的联系,并准时提供技术和质保资料,及时办理质检验收的评定签证,保证工程顺利。
