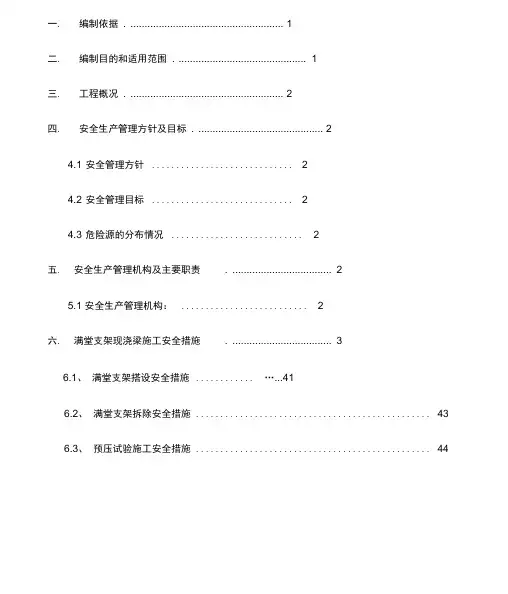

满堂支架安全专项施工方案
- 格式:doc
- 大小:131.50 KB
- 文档页数:9
一.编制依据. (1)二.编制目的和适用范围. (1)三.工程概况. (2)四.安全生产管理方针及目标. (2)4.1 安全管理方针 (2)4.2 安全管理目标 (2)4.3 危险源的分布情况 (2)五.安全生产管理机构及主要职责. (2)5.1 安全生产管理机构: (2)六.满堂支架现浇梁施工安全措施. (3)6.1、满堂支架搭设安全措施............ (41)6.2、满堂支架拆除安全措施 (43)6.3、预压试验施工安全措施 (44)满堂支架施工安全专项方案一.编制依据1.1 、〈〈中华人民共和国安全生产法》(中华人民共和国主席令70 号);1.2、〈〈建筑工程安全生产管理条例》(中华人民共和国国务院令第393 号)等国家法律、法规;1.3 、中华人民共和国铁道部〈〈铁路建设工程安全生产管理办法》(铁建设[2006]179 号);1.4 、〈〈铁路建设工程质量安全监督管理办法》;1.5、京沈铁路客运专线辽宁有限责任公司关于安全生产方面的各项规定、制度;1.6 、铁路混凝土梁支架法现浇施工技术规程(TB 10110 —2011\J 1325 —2011 );1.7 、国家其它有关安全生产管理的法律、法规、标准等强制性文件。
二.编制目的和适用范围1.1、为了保障省道308 焦作之沁阳段三标满堂支架施工的顺利进行,确保机械的安全使用和从业人员在施工过程中的安全与健康,最大限度地控制危险源,尽可能地减少事故造成的人员伤亡和财产损失,认真落实“安全第一、预防为主”的安全生产方针,特制定本满堂支架施工安全专项方案。
1.2、本专项方案是作为省道308 焦作至沁阳段三标安全施工作业的行动指南,以安全管理程序化为手段,注重现浇梁作业的过程控制,避免或减少施工过程中的人员伤亡、机械损坏和财产损失。
1.3、本专项方案是通过对满堂支架施工过程中潜在的重大危险源进行辨识和对各项施工过程中经常出现的事故进行分析的基础上编制的。
第1篇一、工程概况本项目位于我国某城市,建筑高度为60米,地下1层,地上24层,总建筑面积为8万平方米。
根据设计要求,本工程采用钢筋混凝土框架-剪力墙结构体系。
由于建筑高度较高,且部分楼层存在大开洞,因此在进行主体结构施工时,需采用满堂支架施工技术。
二、施工方案概述为确保施工安全和质量,本工程满堂支架施工方案如下:1. 施工准备2. 支架设计3. 支架搭设4. 支架验收5. 支架拆除6. 施工质量控制7. 安全措施三、施工准备1. 技术准备(1)熟悉设计图纸,了解满堂支架施工的相关要求;(2)组织施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求;(3)编制满堂支架施工方案,明确施工步骤、质量标准、安全措施等。
2. 材料准备(1)根据设计要求,选择符合标准的满堂支架材料,如钢管、扣件、钢板等;(2)检查材料的尺寸、规格、质量,确保符合要求;(3)提前储备足够的材料,避免施工过程中出现材料短缺。
3. 人员准备(1)组织施工队伍,明确各岗位人员的职责;(2)对施工人员进行安全教育培训,提高安全意识;(3)安排专业人员负责满堂支架的搭设、验收和拆除工作。
四、支架设计1. 支架形式根据建筑结构和施工要求,本工程采用满堂式钢管扣件支架。
2. 支架设计荷载根据设计图纸和施工要求,满堂支架的设计荷载为:楼面荷载为2.0kN/m²,墙、柱荷载为3.0kN/m²。
3. 支架立杆间距立杆间距根据设计荷载和施工要求确定,一般不大于1.5m。
4. 支架纵、横向间距纵、横向间距根据立杆间距和施工要求确定,一般不大于1.5m。
5. 支架立杆基础立杆基础采用C15混凝土垫块,厚度不小于150mm。
6. 支架连接支架连接采用扣件连接,确保连接牢固可靠。
五、支架搭设1. 施工流程(1)放线定位:根据设计图纸和施工要求,放线定位支架位置;(2)搭设立杆:按设计要求,搭设支架立杆,确保立杆垂直、间距符合要求;(3)搭设横杆:在立杆上搭设横杆,确保横杆水平、间距符合要求;(4)搭设斜杆:在立杆和横杆之间搭设斜杆,确保斜杆与立杆、横杆连接牢固;(5)搭设剪刀撑:在支架四周搭设剪刀撑,确保支架稳定性;(6)搭设防护设施:在支架周围搭设防护设施,如安全网、护栏等。
满堂支架专项施工方案满堂支架专项施工方案一、什么是方案方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
“方案”,即在案前得出的方法,将方法呈于案前,即为“方案”。
二、满堂支架专项施工方案为了确保事情或工作科学有序进行,时常需要预先开展方案准备工作,方案是为某一行动所制定的具体行动实施办法细则、步骤和安排等。
写方案需要注意哪些格式呢?以下是小编精心整理的满堂支架专项施工方案,欢迎大家分享。
满堂支架专项施工方案1一、工程概况本工程位于长沙五凌路与新韶东路电力集团内墙施工,由长沙景安建筑器材承接脚手架搭投工程,用满堂式脚手架搭设,最上面一层全部铺满脚踏板,外侧用钢管进行打剪刀撑,用扣件进行加固。
保持整体脚手架搭设的稳固性。
根据实际情况,以熟料库为编制对象总高度为25米的外脚手架,密目网围护。
二、脚手架搭设材料1、搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
2、脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。
3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定。
①新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测。
对不合格品禁止使用。
②旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。
③新、旧扣件均进行防锈处理。
6、脚手片用毛竹脚手片,无发霉、腐蚀。
7、密目式安全网必须有建设主管部门认证的产品。
三、地基与基础1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受0.8kg/c㎡的压力)后用C20砼浇筑厚度大于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。
现浇箱梁满堂支架专项安全施工方案一、施工前准备工作1.组织部署:明确施工任务,成立安全管理小组,并制定详细的工作计划。
2.人员培训:对施工人员进行必要的岗位培训,确保其具备相关技能和安全意识。
3.施工材料准备:保证所使用的材料质量合格,并按照设计要求预制和调试好。
4.机具设备检查:确保施工所用机具设备完好,操作人员持证上岗。
5.场地环境准备:检查施工现场周边环境是否安全,清理障碍物,确保施工顺利进行。
二、施工安全措施1.建立防护措施:在施工现场设置明显的安全警示标志,划定施工区域,并采取必要的围护措施。
2.搭设安全通道:分段搭设满堂型脚手架,设置通道并保持通畅,方便施工人员进出。
3.安全交底:施工前,施工人员需参加安全技术交底会,明确工作任务和施工要求。
4.操作规范:根据设计图纸和相关规范,正确操作施工设备和工具,杜绝违章操作。
5.安全防护:施工人员需佩戴安全帽、安全鞋,做好个人防护,禁止穿拖鞋、凉鞋等不合适的鞋子。
6.施工工序:按照施工工序,逐步进行箱梁满堂支架施工,确保安全。
7.临时电力安装:临时供电系统设置可靠的漏电保护装置,严禁私拉乱接电源线路。
8.危险源防护:对有传感器的箱梁,应设置防护措施,避免发生碰撞和损坏。
9.交通安排:根据施工需要,合理安排施工区域交通,设置警示标志、标线等,确保施工现场交通有序。
10.应急预案:制定应急预案,根据实际情况做好防范和应对工作。
三、施工中的安全检查和监督1.日常检查:安全管理人员每日对施工现场进行检查,发现问题及时处理。
2.定期检查:设立安全检查周期,定期对施工现场进行检查,及时消除安全隐患。
3.安全教育:定期组织施工人员进行安全教育培训,提高其安全意识和技能。
4.安全记录:建立施工日志和安全记录,记录施工过程中出现的问题和处理措施。
5.施工监督:由相关部门对施工现场进行随机抽查和监督,确保施工安全。
四、施工结束后的安全工作1.清理整理:施工结束后,及时清理现场杂物,保持施工区域的整洁和通畅。
满堂支架专项施工方案1. 引言满堂支架是一种用于建筑施工的临时支撑结构,用于支撑和固定楼板、梁、柱等结构元素。
本文档旨在提供一份满堂支架专项施工方案,以指导施工人员在实际工作中合理、安全地搭建满堂支架。
2. 施工前准备在进行满堂支架施工之前,需要进行一系列准备工作,包括:•分析结构荷载:根据设计图纸和结构设计文件,分析楼板、梁、柱等结构元素的荷载情况,确定所需的支撑方案和材料。
•确定施工工期:根据项目计划和工地实际情况,确定满堂支架施工的开始和结束时间,以确保施工进度。
•准备工具和设备:准备好所需的支架材料、工具和设备,包括支架钢管、连接件、千斤顶、水平仪等。
3. 施工过程满堂支架的施工过程包括三个主要步骤:搭设支架框架、安装支架杆件、调整支架水平。
3.1 搭设支架框架搭设支架框架是满堂支架施工的第一步。
具体步骤如下:1.按照设计图纸上的支架分布和尺寸要求,确定支架的位置和布局。
2.根据支架分布确定支架起点,并在地面上标记出起点位置。
3.使用支架钢管、连接件等材料搭建起第一层支架的框架,保证框架的稳定和水平。
4.根据设计要求确定支架的层数,一层一层地搭建支架框架,注意每一层的连接和固定。
3.2 安装支架杆件在搭设支架框架之后,需要安装支架杆件以加强支撑结构的稳定性。
具体步骤如下:1.根据设计要求和支架框架布置确定支架杆件的位置和数量。
2.将支架杆件插入支架框架的连接孔中,并使用连接件将杆件与框架固定。
3.检查每根支架杆件的安装质量,确保其与框架的连接牢固。
3.3 调整支架水平在安装完支架杆件之后,需要进行支架的水平调整,以确保施工过程中的安全和稳定。
具体步骤如下:1.使用水平仪等工具检测支架的水平情况。
2.根据检测结果,调整支架杆件的长度或调整连接件的位置,使支架达到水平状态。
3.检查所有支架的水平情况,确保整个满堂支架的平整和稳定。
4. 施工安全注意事项在满堂支架施工过程中,需要注意以下安全事项:•确保施工人员佩戴好安全帽、安全鞋等个人防护装备。
满堂支架专项施工方案第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001 中国建筑工业出版社;《建筑地基基础设计规范》GB50007—2002中国建筑工业出版社;《建筑施工安全检查标准》JGJ59—99中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案。
第二节工程概况本工程为周六高速路基复工项目,由安徽省高等级公路工程建设指挥部投资建设.本工程为支线上跨。
现浇箱梁混凝土总方量758。
49m3,本工程由安徽省公路勘测设计院设计,合肥工大建设监理有限责任公司监理,安徽省公路桥梁工程公司承建.第三节满堂支架方案选择本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、选用材料时,力求做到常见通用、可周转利用,便于保养维修.3、结构选型时,力求做到受力明确,构造措施到位,上下搭拆方便,便于检查验收;4、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合安徽省安全质量标准化示范工地的有关标准。
5、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下脚手架方案:钢管落地脚手架。
第四节满堂支架材料选择钢管落地脚手架l、钢管落地脚手架,选用外径48mm,壁厚3.5mm,钢材强度等级Q235—A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯打孔,锈蚀严重的不得使用,新用的钢管要有出厂合格证.2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22—85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
满堂脚手架专项施工方案(3)一、前言在满堂脚手架的搭建过程中,施工方案至关重要。
本文将重点介绍满堂脚手架专项施工方案的第三部分内容,帮助施工人员更好地进行施工,确保施工质量和安全。
二、安全措施1.施工现场应设立明显的安全警示标识,施工人员应配备符合要求的安全防护用具。
2.初次搭设脚手架前,必须由专业人员进行检查和调试,确保各个连接点牢固可靠。
3.在搭设和拆除脚手架时,要有专门人员进行指挥和监督,避免发生意外事故。
4.雨雪天气和强风天气禁止进行脚手架施工,需等天气条件合适后再进行作业。
三、施工流程1.清理施工现场,确保地面平整,无障碍物。
2.按照脚手架设计图纸要求,选择合适的脚手架配件进行组装。
3.搭设水平杆和斜杆,保证支撑稳定。
4.定期检查施工过程中的螺丝、扣件等连接部件,防止松动或脱落。
5.施工完成后,进行验收和检查,确保脚手架符合要求。
四、施工注意事项1.施工人员需经过专业培训后方可操作脚手架,严禁无证上岗。
2.在搭设脚手架时,应注意避让电力线路和其他设施,确保施工安全。
3.施工过程中如发现异常,请及时通知相关负责人。
4.搭设脚手架过程中,应遵守最大承载力标准,严禁超载。
5.所有脚手架配件使用完毕后应进行整理、清洗和存放,以备下次使用。
五、总结满堂脚手架专项施工方案的执行对保障工程质量和施工安全至关重要。
只有严格按照施工方案要求操作,才能确保施工顺利进行且安全可靠。
希望所有的施工人员都能严格遵守该方案,共同创建一个良好的施工环境。
以上是满堂脚手架专项施工方案的第三部分内容,希望能对您的工作有所帮助。
桥梁满堂支架施工方案一、方案简介桥梁满堂支架是一种常用的施工工法,旨在为桥梁施工提供稳定支撑和安全作业条件。
本方案将详细介绍满堂支架的施工工艺及注意事项,确保施工过程安全高效。
二、施工工艺1. 起重设备施工过程中,需使用起重设备对满堂支架进行安装、升降和拆除。
起重设备应符合相关国家标准,经过质检合格。
2. 施工准备(1) 在施工现场搭设安全防护措施,如围栏、警示标志等,确保施工区域的安全。
(2) 清理施工现场,确保施工区域无杂物,地面平整无障碍物。
(3) 钻洞固定桩基,确保满堂支架稳固可靠。
3. 满堂支架组装(1) 将每个满堂支架模块按照设计要求组装在地面上。
(2) 使用起重设备将组装好的满堂支架模块吊装到预定位置。
(3) 对吊装好的满堂支架模块进行固定,确保其稳定性。
4. 工程施工(1) 根据设计要求,在满堂支架上进行桥梁主体结构施工。
(2) 施工过程中,对满堂支架的安全和稳定性进行定期检查和维护,确保施工质量。
5. 拆除满堂支架(1) 铺设临时支撑,保证桥梁结构在拆除过程中不受满堂支架的影响。
(2) 使用起重设备逐个拆除满堂支架模块,并进行整理和存放。
三、注意事项1. 安全第一在施工中,要始终牢记安全第一的原则,必须按照操作规程进行施工,并加强施工人员的安全教育和培训。
2. 质量控制施工过程中,要加强对满堂支架安装质量的控制,确保每个模块的安装位置准确,固定牢靠。
3. 施工进度计划制定合理的施工进度计划,合理安排各个施工工序的时间和顺序,确保施工进度。
4. 环境保护施工现场应遵守环境保护要求,定期清理施工区域,防止建筑垃圾对周围环境的污染。
四、结论桥梁满堂支架施工方案详细介绍了该工法的施工工艺和注意事项,确保在桥梁施工中提供稳定的支撑和安全的作业条件。
通过严格按照方案要求进行施工,将保证工程施工质量,确保工期进度,为桥梁工程的顺利完成提供有力保障。

满堂支架安全施工方案一、引言满堂支架是一种用于搭建工地上各种建筑结构的临时支撑系统。
在建筑工地中,安全是最重要的,因此在施工过程中需要严格执行相关安全规定。
本方案旨在通过合理的安全措施和有效的管理,确保满堂支架施工过程中的安全。
二、施工前的准备工作1.编写施工方案:根据具体施工要求和满堂支架的使用情况,编写施工方案,并确保每个人都理解并遵守该方案。
2.管理人员培训:对施工现场的管理人员进行相关培训,包括安全规定、应急处理和相关技术操作等,确保他们具备必要的安全意识和技能。
3.设备检查和维护:对使用的满堂支架设备进行检查和维护,包括支柱、横梁、连接件等,确保其完整无损并符合安全要求。
4.建立安全生产计划:根据具体施工情况制定安全生产计划,包括施工过程中可能遇到的安全风险和应对措施,提前做好应对准备。
三、安全措施和操作规程1.戴好安全帽:在工地上工作的人员必须戴好安全帽,以防止头部受伤。
检查每个人员的安全帽是否完好,如果有损坏要及时更换。
2.使用安全带:如果工作高度超过2米,必须使用安全带以防止人员从高处坠落。
工人应将安全带正确系好,将安全带固定在结构稳固的地方。
3.搭建支架:支架的搭建必须按照设计要求进行,严禁随意调整和改变结构。
支架的搭建过程中应使用专用的连接件,并确保每个连接点均可靠牢固。
4.安全通道:在支架内部需要设置安全通道,以便人员在紧急情况下快速撤离。
通道应保持畅通,不得存放杂物。
5.检查施工现场:在施工现场进行定期巡查,确保工地无隐患。
注意检查支撑结构是否稳固,是否存在松动、腐蚀等情况。
6.安全警示标识:在施工现场设置必要的安全警示标识,包括禁止吸烟、避免顶天、佩戴安全帽等,提醒工人注意安全。
7.施工人员培训:对施工人员进行安全操作规程的培训,包括设备操作、应急处理等,确保他们具备必要的安全意识和技能。
8.应急预案:制定详细的应急预案,包括火灾、地震等突发事件的处理措施,培训工人掌握相关逃生和救援技能。
满堂支架专项施工方案第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案。
第二节工程概况本工程为周六高速路基复工项目,由安徽省高等级公路工程建设指挥部投资建设。
本工程为支线上跨。
现浇箱梁混凝土总方量758.49m3,本工程由安徽省公路勘测设计院设计,合肥工大建设监理有限责任公司监理,安徽省公路桥梁工程公司承建。
第三节满堂支架方案选择本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
3、结构选型时,力求做到受力明确,构造措施到位,上下搭拆方便,便于检查验收;4、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合安徽省安全质量标准化示范工地的有关标准。
5、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下脚手架方案:钢管落地脚手架。
第四节满堂支架材料选择钢管落地脚手架l、钢管落地脚手架,选用外径48mm,壁厚3.5mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯打孔,锈蚀严重的不得使用,新用的钢管要有出厂合格证。
2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达65N.m时不得破坏。
3、搭设架子前应进行保养,除锈,力求外表美观。
4、脚手板、脚手片采用符合有关要求的方木制作,每块质量不大于30kg。
5、安全网采用密目式安全网,网目应满足2000目/10cm2,做耐贯穿试验不穿透,1.6×5.5m 的单张网重量在1.8kg以上,颜色应满足环境效果要求,选用绿色。
要求阻燃,使用的安全网必须有产品生产许可证和质量合格证。
6、连体杆件件采用钢筋柔性连接,其材质应符合现行国家标准《碳素钢结构》(GB 700-88)中Q235A钢的要求。
7、底座,铸铁底座符合国家规范,焊接底座外径尺寸为15*15mm,厚度不低于8mm。
第五节满堂支架搭设流程及要求钢管落地脚手架落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。
其余按一下构造要求搭设。
1、主杆基础本工程脚手架基础应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm,有良好的排水设施且无积水2、立杆间距(1)支架时在中支点横梁和端横梁处,考虑此处梁体为实体横梁,砼的重量较大,应减小支架的支撑面积。
准备在纵、横桥向支架立杆间距变为90X60cm,横杆步距均为90cm。
(2) 碗扣杆件横杆的竖向步距均为90 cm,但在两竖杆连接的承插口处,接口上下的横杆必须加设,以加强接口处的稳定性。
当竖向,横向杆件拼装完毕后,在立杆上安装顶丝, 在顶丝上纵桥向摆放12×12方木后,再沿横桥向摆放10×10方木,最后在其上面放15mm厚强化竹胶板,并调节顶丝使大板顶面达到设计标高,并在大板顶面上布置箱梁底模板。
(3)立杆的垂直偏差应控制在不大于架高的1/400。
(4)立杆及纵横向水平杆构造要求:3、剪刀撑脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置与地面成夹角45~60度要与每根钢管相交处均用扣件连接牢固;中间各道剪刀撑之间的净距离不应大于15m。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
4、脚手板、脚手片的铺设要求(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,厚度大于50mm,里外立杆间应满铺脚手板,无探头板。
(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手片须用12-14#铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。
5、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2)选用18铅丝张挂安全网,要求严密、平整。
(3)脚手架外侧必须设1.2m高的防护栏杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。
6、连墙件(1)脚手架与建筑物按计算书中连墙件布置要求设拉结点。
(2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.6米设一拉结点。
(3)拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。
(4)梁体外观装饰阶段拉结点,也须满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结点,以确保外架安全可靠。
7、架体内封闭(1)因结构设计的距墙体净距大于200mm的必须铺设站人板,站人板设置平整牢固。
(2)脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。
(3)施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。
第六节满堂支架搭设时的劳动力安排1、为确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要10~15人,均有上岗作业证书。
2、建立由项目经理、现场技术人员、专、兼职安全员、现场施工负责人组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。
3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。
第七节满堂支架的检查与验收钢管落地脚手架1、满堂支架搭设完毕或分段搭设完毕,应按规定对满堂支架工程的质量进行检查,经检查合格后方可交付使用。
2、满堂支架在搭设过程中,应由单位工程负责人组织单位技术安全人员、监理方进行检查。
第八节满堂支架搭设安全技术措施1、技术保障措施(1)架子搭设完毕,用合格密目安全网围护于架子的外围及底部。
(2)钢管与扣件进场前应经过检查挑选(选择标准应符合规范JGJ 130-200 第3条),所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。
(3)架子搭设到3m高度时由架子搭设人员进行自检;架子搭设完毕后由搭设会同施工单位、监理单位和质检单位对整个脚手架进行验收检查,验收合格后方可投入使用。
(4)满堂支架搭设完毕后,在施工过程中,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。
(5)满堂支架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。
其中在满堂支架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆等。
2、安全保障措施(1)操作人员作业前必须进行岗位技术培训与安全教育。
(2)技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。
(3)脚手架必须严格依据本《施工方案》进行搭设;搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达到设计要求。
(4)脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合要求处,必须限时或立即整改。
(5)操作人员必须持证上岗。
(6)架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。
(7)在架子上施工的各工种作业人员,应注意自身安全(尤其是在卸料平台上的工作人员);不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。
(8)雨、雪、雾及六级以上大风等天气,严禁进行脚手架搭设、拆除工作。
(9)应设安全员负责对脚手架进行经常检查和保修。
A 在下列情况下,必须对脚手架进行检查a 在六级以上大风和大雨后b 停用超过二个月,复工前。
B 检查保修项目a 各主节点处各杆件的安装、剪刀撑等构造是否符合《施工方案》的要求;b 扣件螺丝是否松动;c 安全防护措施是否符合要求。
(6)在脚手架上进行电、气焊作业时,必须有防火措施和专人看护,安全员巡视检查。
(7)脚手架临街面必须有防止坠物伤人的防护措施。
(8)搭拆脚手架期间,地面应设置围栏和警戒标志,严禁非操作人员入内。
钢管落地脚手架1、外脚手架不得搭设在距离外架空线路的安全距离内,并做好可靠的安全接地处理。
2、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
3、外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料篾混用。
4、搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。
5、严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡。
6、保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。
7、结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。
任何班组长和个人,未经同意不得任意拆除脚手架部件。
8、严格控制施工荷载,脚手板不得集中堆料施荷,确保较大安全储备。
9、结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过两层。
10、当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
