路基施工作业指导书一、场地清理为防止原地面上草木残株腐烂变质使地基产生松软和不均匀沉陷,路基用地范围内的树木、灌木丛等均在施工前砍伐或移植,砍伐的树木堆放在路基用地范围之外。
清除路基用地范围内的垃圾、有机物残渣及原地面以下至少100~300mm 内的草皮、农作物的根系和表土,堆放在弃土场内。
路基用地范围内的坑穴用原地土填平夯实。
路堤填土高度小于0.8m的路段,对于原地表清理与挖除之后的土基行填前碾压,压实度不小于95%;路堤填土高度小于0.3m的路段,要将原地表土翻松至0.3m,然后整平压实,压实度不小于95%。
路堤填土高度大于0.8m时,将路堤基底整平处理并在填筑前进行全面冲击碾压,其压实度不小于90%。
二、施工排水地面水不仅能对路基产生冲刷与破坏,还能渗入路基内部,使土体软化。
因此,路基必须具备合适完备的排水系统,保证及时排除路基范围内的地面水,以保证路基有足够的强度和稳定性。
在施工中,首先校核全线路基排水系统的设计是否完备和妥善,必要时补充或修改,同时,根据实际情况在施工现场设置一些必要的临时性排水设施,从而保证施工质量和施工的顺利进行。
路基施工中,为避免由于施工层表面排水不畅或有积水渗入土中,超过土的压实最佳含水量,使土难于压实,甚至影响已完成的工作段,各施工层表面不能有积水,填方路堤做成2%~4%的排水横坡。
雨季施工或因故中断施工时,必须将施工层表面及时修理平整并压实。
路基施工前先做好排水沟等排水防渗设施,特别是多雨地区和雨季施工更应加强这方面的工作,以保证路基正常施工,不被水毁。
排水沟的出口通至桥涵进出口处或天然排水系统;排水沟挖出的土,堆放在要求的位置使其起挡水作用。
三、特殊路基处理1.预压段处理填筑前分别在清理好的地表上安装沉降观测仪,沉降观测仪在每个断面设置3处,分别于路中和土路肩内。
施工过程中,对沉降观测仪采取可靠的保护措施,不使其变形和损坏。
预压段分层填筑,每层最大松铺厚度不超过30cm,并分层压实,压实度按规范控制,将路床60cm石灰改善土底部抬高10cm并填筑到高于路槽设计高度10cm处,根据路基填土实际高度填筑相应厚度的预压土,并压实到80%的压实度,进入为期150~180天的预压期。
目录一、路基设计主要技术标准........................ 错误!未定义书签。
1速度目标值..................................................... 错误!未定义书签。
2、道床厚度...................................................... 错误!未定义书签。
3、路基面形状.................................................. 错误!未定义书签。
4、曲线地段路基面外侧加宽......................... 错误!未定义书签。
5、路基基床结构 (2)6、路基填料...................................................... 错误!未定义书签。
二、路基工程量 ......................................... 错误!未定义书签。
三、路基工程现场管理基本要求................. 错误!未定义书签。
四、路基施工现场管理标准化要点 ............. 错误!未定义书签。
1、施工现场“五牌一图”............................. 错误!未定义书签。
2、路基施工现场宜采用封闭式管理 (8)3、施工机械设备 (8)五、路基工程施工程序及作业控制要点 ...... 错误!未定义书签。
1、施工准备...................................................... 错误!未定义书签。
2、路堤填筑试验段.......................................... 错误!未定义书签。
3、粉喷桩施工.................................................. 错误!未定义书签。
第一册1 总则1.1 目的和适用范围1.1.1 目的为规范本项目工地建设,创造优质、高效、安全、环保的作业环境,改进作业条件,优化资源配置,实现集约化、工厂化生产,提高管理水平,保证工程质量,编制本施工手册。
1.1.2 适用范围本施工手册适用于河北省石家庄至磁县(冀豫界)公路改扩建工程建设项目****标所有施工项目。
1.2 编制依据1.2.1 国家、交通主管部门发布的与工地建设、公路工程相关的文件、标准、规范、规程和指南。
1.2.2 河北省颁布施行的有关施工管理的文件规定。
1.2.3 行业内通行的先进施工工艺和管理办法。
1.2.4 河北省交通运输厅《河北省高速公路标准化管理指南》。
1.2.5 河北省高速公路管理局《河北省高速公路标准化施工手册范本》。
1.2.6 河北省石家庄至磁县公路改扩建工程筹建处《标准化施工手册范本及施工管理考核办法》。
1.3 主要内容本篇共11部分,分为总则、项目部驻地、工地试验室、施工场站、施工现场、施工便道(便桥)、“十公开”、标识标牌、劳务队、环境保护、达标验收。
2 项目部驻地本标段只设一个项目部。
项目部的选址要满足安全和便于管理的要求,项目部驻地建设方案和建设完成后经监理人、发包人审批和达标验收。
2.1 组织机构各标段根据各自企业的管理模式和本项目的实际情况,建立健全组织管理机构,并满足以下基本要求(图2-1)。
河北省高速公路石安改扩建工程****标准化施工管理手册图2-1 组织机构框图2.2 项目部建设2.2.1 建设要求1 驻地选址。
在主线两侧垂直距离1km内,考虑交通、通讯、工作、医疗、生活便利等条件。
并满足以下要求:(1) 不受洪水威胁。
(2) 避开塌方、落石、滑坡、高压线等地段。
(3) 避开取、弃土场。
(4) 距爆破区500m以外。
(5) 不占用互通区、服务区等永久占地。
2 驻地建设面积。
不小于2500m2。
3 驻地庭院布局。
采用封闭式管理,办公区、停车区、生活区等布局合理,符合“消防、治安、卫生、环保”的要求。

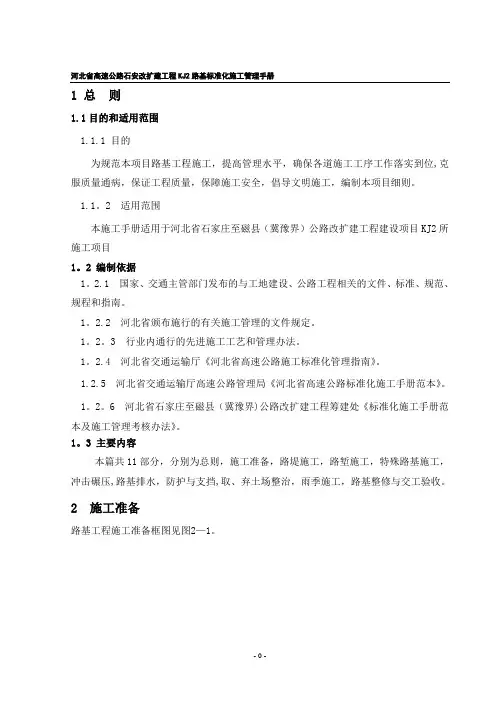

河北省高速公路石安改扩建工程KJ2路基标准化施工管理手册1 总则1.1目的和适用范围1.1.1 目的为规范本项目路基工程施工,提高管理水平,确保各道施工工序工作落实到位,克服质量通病,保证工程质量,保障施工安全,倡导文明施工,编制本项目细则。
1.1。
2 适用范围本施工手册适用于河北省石家庄至磁县(冀豫界)公路改扩建工程建设项目KJ2所施工项目1。
2 编制依据1。
2.1 国家、交通主管部门发布的与工地建设、公路工程相关的文件、标准、规范、规程和指南。
1。
2.2 河北省颁布施行的有关施工管理的文件规定。
1。
2。
3 行业内通行的先进施工工艺和管理办法。
1。
2.4 河北省交通运输厅《河北省高速公路施工标准化管理指南》。
1.2.5 河北省交通运输厅高速公路管理局《河北省高速公路标准化施工手册范本》。
1。
2。
6 河北省石家庄至磁县(冀豫界)公路改扩建工程筹建处《标准化施工手册范本及施工管理考核办法》。
1。
3 主要内容本篇共11部分,分别为总则,施工准备,路堤施工,路堑施工,特殊路基施工,冲击碾压,路基排水,防护与支挡,取、弃土场整治,雨季施工,路基整修与交工验收。
2 施工准备路基工程施工准备框图见图2—1。
第二册图2-1 路基工程施工准备框图2.1 一般要求2.1.1 在路基施工开工前,项目部总工及其他技术人员在全面理解设计要求和设计技术交底的基础上,进行现场调查和核对后,根据设计要求、合同文件、相关规范和现场的实际情况,编制切实可行的实施性施工组织设计,并按规定报批。
2.1.2 在开工前,建立健全质量、环保、安全管理体系和质量检测体系,并细化到各施工工点;对各类施工班组、施工人员进行岗前培训和技术、安全等交底。
2。
1。
3 按计划安排组织施工队、机械设备进场,并满足工程实际需要。
2。
1。
4 编制总体(分项)开工报告,规划落实取、弃土场的位置选择,取样试验。
对路基基底土进行相关试验,每公里至少取3点(1点做比对试验);土质变化较大时,视具体情况增加取样点数。
日照(岚山)至菏泽公路枣庄至菏泽段施工标准化细则(一)路基工程枣菏高速公路总监理工程师办公室二0一八年三月目录第一章路基清表标准化施工工艺细则 (5)一、施工前准备工作 (5)二、路基清表质量要求 (5)三、施工质量控制 (6)四、检测项目 (6)第二章路基挖方标准化施工工艺细则 (7)一、施工前准备工作 (7)二、土质路堑开挖 (7)三、岩石路堑开挖 (10)四、挖方路基实测项目 (14)第三章路基填筑标准化施工工艺 (15)一、施工准备 (15)二、试验路段 (18)三、填土路堤 (18)四、土石混填路基 (20)五、高填方路基 (21)六、质量要求 (22)七、检测项目 (22)第四章水泥搅拌桩工艺实施细则 (24)1、施工准备 (24)2、主要施工方法及技术措施 (25)第五章强夯标准化工艺实施细则 (30)1.施工准备 (30)2.主要施工机具 (31)3.强夯设计参数 (32)4.施工方案 (33)第六章路基粗粒料滚填工艺实施细则 (37)1.施工准备 (37)2.施工组织方案 (39)3施工质量保证、安全及文明施工措施 (45)第七章挤密碎石桩工艺实施细则 (50)1施工准备 (50)2挤密碎石桩设计参数 (51)3施工方案 (52)第八章结构物台背回填 (55)一、一般要求 (56)二、台背回填范围 (57)三、施工要点 (57)第九章路基防护标准化施工工艺细则 (60)一、路基防护工程一般规定 (60)二、拱形骨架护坡预制块 (60)三、混凝土预制块拱形骨架和M7.5浆砌片石护脚 (61)四、植物防护 (62)五、、浆砌片(块)石挡土墙 (62)路基工程施工标准化为促进枣菏高速公路建设“发展理念人本化,项目管理专业化、工程施工标准化、管理手段信息化、日常管理精细化”,提升工程质量、安全管理水平。
结合本工程项目特点及现场施工实际情况,制定本细则,请本工程的结构监理及施工人员严格参照本路基工程施工标准化实施细则执行桥涵施工的有关工作。
一、项目工程概况青银高速公路宁东至银川段为改扩建工程第2合同段,起讫桩号为K1453+100~K1465+000,路线长度11.9km,路线自起点向西依次经过东湾村、回民巷村、磁窑堡镇、古窑子镇。
主要工程内容包括:主线和鸳鸯湖互通的路基、桥涵、路面、交通安全设施及路基附属工程。
主要工程量:1、路基工程:挖方134.3万方;填方44.47万方;土工格栅、格室291654.1平米;挖除、铣刨面层192.177千平米;挖出基层、底基层144.27千平米等。
2、路面工程:底基层360.276Km2;基层355.1Km2;下面层345.85Km2;中面层456.996Km2;上面层456.991Km2;水泥混凝土面板1.13Km2;透层、粘层、封层1795.274Km2;路肩23.156Km;页脚内容1路缘石23.256Km。
3、桥梁、涵洞工程:拼宽大桥211.59m/一座;拆除重建中桥44.5m/一座;拆除重建小桥24.5m/一座;涵洞19道,通道12道,其中拆除重建9道,拼宽22道;新建分离式立交1处,新建互通式立交1处。
4、交通安全设施及预埋管线:波形梁护栏44918m;电焊网隔离栅30538m;交通标志661个;热熔标线17658m2;收费岛9个。
拆除原有交通安全设施。
二、项目管理理念工程优质、干部优秀、成果优异三、项目管理目标创建交通运输部“五化”示范项目,创建交通运输部“平安工地”示范项目。
四、项目质量目标创建精品工程,交工验收合格率100%,交工验页脚内容2收优良率95%以上,且无外观质量缺陷。
五、项目安全目标安全生产零伤亡,创建平安工地六、新旧路基拼接工程概况青银高速旧路宽度为26m,采用“两侧直接拼宽”的加宽方式,扩建后路基宽42m,每侧加宽8m。
加宽前对旧路路基边坡清坡及基底的清表处理,采用重型压路机压实。
拼接施工时自上而下开挖宽0.9m,高0.6m台阶,最下一层铺设一层土工格室,铺设宽度9.35m。
工程施工质量标准化管理必须遵循责任承诺、方案先行、样板示范、班前讲评、过程控制、量化评价、持续改进的要求,按照PDCA循环运行,严格控制、持续改进、科学组织、规范管理,最终实现市政道路工程质量的全面稳定可控。
下面就对市政道路路基、基层、面层等标准化管理进行了详细的图文总结,非常值得收藏!一、路基工程1、挖方路基(1)在路基挖方开工前,将开挖工程断面图报监理工程师批准,否则不得开挖。
(2)挖方作业应保持边坡的稳定,做到不得对邻近的各种结构物及设施产生损坏或干忧。
(3)路基挖方材料应尽量予以利用,除图纸规定或被定为非适用材料外,不得任意废弃。
(4)在整个施工期间,必须始终保证路基排水畅通。
(5)必须注意对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,开挖中一旦发现上述结构物应立即上报,且应停止作业并保护现场听候处理。
(6)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。
2、填方路基(1)路堤填筑以机械作业为主,人工配合。
为保证施工质量,提高施工效率,按“三阶段、四区段、八流程”的作业程序组织施工,即:准备阶段→施工阶段→验收阶段;填筑区段→平整区段→碾压区段→检验区段;施工准备→基底处理→分层填筑→摊铺整平→洒水或晾晒→机械碾压→检验签证→路基面整修;(2)地基处理应按相关规定处理完毕并检验合格。
(3)路基填料应通过试验确定,符合规范及设计要求后方可使用。
(4)在填方路基开工前,应进行路堤试验路段的施工。
现场试验应进行到能有效地使该种填料达到规定的压实度为止;试验路段原则上一般不小于100米;试验时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水率等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据;试验结束时,试验段若达到质量检验标准,可作为路基的一部分,否则,应予挖除,重新进行试验。
路基标准化施工手册1速度目标值(1)正线旅客列车速度目标值200km/h(标准线间距4.6m),一次双线。
(2)设计为一级干线,重型轨道,一次铺设跨区间无缝线路,大机养护。
2、道床厚度路堤、非硬质岩路堑地段道床厚度0.3m,硬质岩路堑厚度0.35m。
3、路基面形状(1)路基面形状为三角形,自路基中心向两侧设4%的横向排水坡,路基面加宽时,仍保持三角形形状,基床底层顶面,基床以下路基面自中心向两侧设4%横向排水坡。
(2)硬质岩石路堑与非硬质路堑连接时,路基面宽度按非硬质岩向硬质岩路堑过渡,渐变段长度不小于10m 4、曲线地段路基面外侧加宽曲线地段路基面外侧加宽5、路基基床结构路基基床结构分为表层和底层,路基基床表层为0.6m,底层厚度为1.9m.。
6、路基填料路基基床表层采纳0.6m厚级配碎石填筑;土质、软质岩路堑地段基床表层采纳0.5m厚级配碎石+0.1m 厚中粗砂填筑。
基床底层填筑厚度为1.9m,基床底层顶面铺设0.1m厚中粗砂夹一层复合土工膜。
,基床底层填料采纳弱分化红层软岩填筑,最大粒径不大于15cm,填筑松铺厚度宜在30~40cm,填筑最大干密度不小于2.0g/cm3。
含水量应操纵在最正确含水量±2%以内。
严禁采纳D、E组填料。
浸水路堤采纳填石或填渗水土。
不宜采纳细砂、粉砂作填料。
二、路基工程量路基工程要紧工程数量表路基工程要紧工程数量表路基工程要紧工程数量表路基工程要紧工程数量表三、路基工程现场治理差不多要求段平面布置图。
2、路基施工的各个时期应有明显的分区作业指示标牌,〝三时期、四区段、八流程〞区分明显,里程桩清晰、准确。
分区作业指示牌应符合«铁路建设项目现场安全文明标志»。
3、施工现场应布置〝五牌一图〞及各类标示牌、警示牌齐全。
4、施工作业人员数量应符合施工组织设计或方案要求。
特种作业人员应持证上岗。
进入施工现场的人员应依照«铁路建设项目现场安全文明标志»要求,佩戴安全帽和上岗证,劳动爱护用品穿戴齐全。
路基标准化施工作业指导书一、取土场1.土场开挖要求取土场开挖边坡坡度不大于1:1,取土深度不大于3m,取土坑底开挖要求平整,不得高低不平,四周设临时排水设施,有效减少地表雨水进入取土坑;如取土坑在人口较密或牲畜附近时,需设置相关安全标示牌且设置合适的防护围栏,保证安全。
取土场与便道路口应插标示牌标示施工单位CRSG名称和施工地段慢行标志等内容。
2.填料管理取土场清表弃土应运至合适位置,或堆放线路征地范围内路基边线外,再用机械平整即可;土场填料归类原则按取土场试验原则分,如发现下面有符合更高填筑层的填料,则需集中堆码、备用,各种备用填料应插标示牌标明填料属性,每个取土坑填料插填料标示牌,以免混用或错用。
二、路基施工路基施工包含路基清表填筑和路堑开挖填筑施工。
1.测量放样放样时须充分考虑加宽地段边桩加宽并保证边桩宽度比设计放宽0.5m ~1m,确保路基路肩压实。
挖方地段边桩按设计标准放样,施工时设置简易排水措施, 因施工过程中有雨水冲刷水沟,则排水沟深度略高于设计排水沟深度10cm~15cm,,待施工完G45或C2再将排水沟修整到位,保证填土有足够的宽度压实。
放样按每20m整桩里程放样,曲线地段或加宽地段可适当加密控制桩。
2.填前施工(1).清表清表前先进行路基坡脚边桩测量放线,然后将在路基施工区域内清理各种表面物体、树木、树桩、树根、其它草木、垃圾和其它突出的障碍物等,清理表层腐殖土,清表深度根据现场情况确定,并保证深度不小于15cm;清表完成报工程师确认签字,然后进行边桩控制放线、填前碾压并检测合格再进行填料。
挖掘和清除表层土的区域应超出斜坡顶部3m且还应超出路堤斜坡坡脚的3m,或清理到工程师指定位置。
清表计划按施工进度计划清表,一次清表不可过长,可防止已清表地段的植被再次生长,导致重新清表,浪费资源。
对于蚁穴,要用挖土机进行彻底挖掘,白蚁要用杀虫剂进行消灭,留下的蚁穴和路基范围内的坑、洞要清理干净后,用工程师许可的材料进行分层回填压实处理。
1总则1.1目的和适用范围1.1.1目的为规范本项目路基工程施工,提高管理水平,确保各道施工工序工作落实到位,克服质量通病,保证工程质量,保障施工安全,倡导文明施工,编制本项目细则。
1.1.2适用范围本施工手册适用于河北省石家庄至磁县(冀豫界)公路改扩建工程建设项目1.2 编制依据1.2.1 国家、交通主管部门发布的与工地建设、公路工程相关的文件、标准、规范、规程和指南。
1.2.2 河北省颁布施行的有关施工管理的文件规定。
1.2.3行业内通行的先进施工工艺和管理办法。
1.2.4 河北省交通运输厅《河北省高速公路施工标准化管理指南》。
1.2.5河北省交通运输厅高速公路管理局《河北省高速公路标准化施工手册范本》。
1.3 主要内容本篇共12部分,分别为总则,施工准备,路堤施工,路堑施工,特殊路基施工,强夯,冲击碾压,路基排水,防护与支挡,取、弃土场整治,冬、雨季施工,路基整修与交工验收。
.2 施工准备路基工程施工准备框图见图2-1。
图2-1 路基工程施工准备框图2.1 一般要求2.1.1在路基施工开工前,承包人总工及其他技术人员在全面理解设计要求和设计技术交底的基础上,进行现场调查和核对后,根据设计要求、合同文件、相关规范和现场的实际情况,编制切实可行的实施性施工组织设计,并按规定报批。
- 2 -2.1.2在开工前,建立健全质量、环保、安全管理体系和质量检测体系,并细化到各施工工点;对各类施工班组、施工人员进行岗前培训和技术、安全等交底。
2.1.3按计划安排组织施工队、机械设备进场,并满足工程实际需要。
2.1.4 编制总体(分项)开工报告,规划落实取、弃土场的位置选择,取样试验。
对路基基底土进行相关试验,每公里至少取3点(1点做比对试验);土质变化较大时,视具体情况增加取样点数。
2.1.5各项工程开工前要达到“四通一平”要求(通路、通电、通水、通讯和场地平整)。
2.2 人员组织2.2.1按计划安排组织管理、技术人员及主要施工人员在发包人的要求限期内进场。
道路工程标准施工指南手册工程施工质量标准化管理必须遵循责任承诺、方案先行、样板示范、班前讲评、过程控制、量化评价、持续改进的要求,按照PDCA循环运行,严格控制、持续改进、科学组织、规范管理,最终实现市政道路工程质量的全面稳定可控。
下面就对市政道路路基、基层、面层等标准化管理进行了详细的图文总结,非常值得收藏!一、路基工程1、挖方路基(1)在路基挖方开工前,将开挖工程断面图报监理工程师批准,否则不得开挖。
(2)挖方作业应保持边坡的稳定,做到不得对邻近的各种结构物及设施产生损坏或干忧。
(3)路基挖方材料应尽量予以利用,除图纸规定或被定为非适用材料外,不得任意废弃。
(4)在整个施工期间,必须始终保证路基排水畅通。
(5)必须注意对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,开挖中一旦发现上述结构物应立即上报,且应停止作业并保护现场听候处理。
(6)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。
2、填方路基(1)路堤填筑以机械作业为主,人工配合。
为保证施工质量,提高施工效率,按“三阶段、四区段、八流程”的作业程序组织施工,即:三阶段:准备阶段→施工阶段→验收阶段;四区段:填筑区段→平整区段→碾压区段→检验区段;八流程:施工准备→基底处理→分层填筑→摊铺整平→洒水或晾晒→机械碾压→检验签证→路基面整修;(2)地基处理应按相关规定处理完毕并检验合格。
(3)路基填料应通过试验确定,符合规范及设计要求后方可使用。
(4)在填方路基开工前,应进行路堤试验路段的施工。
现场试验应进行到能有效地使该种填料达到规定的压实度为止;试验路段原则上一般不小于100米;试验时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水率等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据;试验结束时,试验段若达到质量检验标准,可作为路基的一部分,否则,应予挖除,重新进行试验。
目录第一章一般规定 (1)第二章地基处理 (3)1. 垫层和浅层换填 (3)1.1. 工艺流程 (3)1.2. 管控要点 (3)1.3. 实测项目 (3)2. 粒料桩(碎石桩) (4)2.1. 工艺流程 (4)2.2. 管控要点 (4)2.3. 实测项目 (5)3. 水泥粉煤灰碎石桩(CFG桩) (6)3.1. 工艺流程 (6)3.2. 管控要点 (6)3.3. 实测项目 (7)第三章路堑开挖 (8)1. 工艺流程 (8)2. 管控要点 (8)第四章路基填筑 (10)1. 工艺流程 (10)2. 管控要点 (10)3. 实测项目 (15)第五章防护支挡、排水工程 (17)1. 边坡防护 (17)1.1. 工艺流程 (17)1.2. 管控要点 (17)1.3. 实测项目 (21)2. 挡土墙施工 (23)2.1. 工艺流程 (23)2.2. 管控要点 (23)2.3. 实测项目 (25)3. 路基水沟 (27)3.1. 工艺流程 (27)3.2. 管控要点 (27)3.3. 实测项目 (30)第六章涵洞 (32)1. 工艺流程 (32)2. 管控要点 (32)3. 实测项目 (34)第七章安全文明施工 (35)1. 总体要求 (35)2. 一般规定 (36)第八章质量通病预防与治理 (39)1. 路基沉降、开裂 (39)2. 路基压实度不足 (39)3. 路堤边坡滑坡 (40)4. 路堑边坡滑坡 (41)附件1:主要机械设备配置表 (42)附件2:单位工程开工条件审查内容表 (43)附件3:三检制检查记录表 (45)附件4:隐蔽工程影像采集范围及要求 (60)附件5:隐蔽工程影像采集标识牌 (61)附件6:隐蔽工程检查记录表 (62)第一章一般规定1.路基工程施工前应做好现场调查与图纸核对工作。
2.施工单位应对管理人员、施工班组、施工人员进行岗前培训和技术交底,重点对电焊工、模板工、爆破工等特殊工种进行岗前考核,并持证上岗。
第1篇一、前言路基工程是公路、铁路等交通基础设施的重要组成部分,其施工质量直接关系到工程的安全、耐久和使用性能。
本手册旨在为路基工程施工提供技术指导,确保施工质量,提高施工效率。
二、施工准备1. 施工图纸与资料:仔细阅读施工图纸,了解设计要求;收集相关规范、标准和技术资料。
2. 人员组织:根据工程规模和施工内容,合理配置施工人员,明确分工,落实责任制。
3. 机械设备:根据施工内容,选用合适的机械设备,确保其性能稳定,满足施工需求。
4. 材料供应:根据施工进度,合理安排材料采购、运输和储存,确保材料质量符合规范要求。
三、施工工艺1. 地基处理:- 清除地表杂物,平整场地;- 对软弱地基进行处理,如换填、压实等;- 检查地基承载力,确保满足设计要求。
2. 路基填筑:- 分层填筑,每层厚度控制在30-50cm;- 使用推土机、压路机等机械设备进行碾压,确保压实度达到设计要求;- 填筑过程中,注意排水,防止路基积水。
3. 路基压实:- 采用振动压实、静压压实等方法,确保路基压实度;- 检查压实度,确保达到设计要求。
4. 路基排水:- 设计合理的排水系统,包括排水沟、涵洞等;- 施工过程中,注意排水设施的质量和施工质量。
5. 路基防护:- 根据路基情况,选用合适的防护措施,如边坡防护、路基排水防护等;- 施工过程中,确保防护设施的质量和施工质量。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合规范要求;2. 施工过程:加强施工过程控制,确保施工质量;3. 检验检测:对路基施工质量进行定期检验检测,发现问题及时整改。
五、安全管理1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识;2. 安全防护措施:在施工过程中,采取必要的安全防护措施,确保施工人员安全;3. 应急预案:制定应急预案,应对突发事件。
六、施工记录1. 施工日志:记录施工过程,包括施工日期、天气、施工内容、施工人员等;2. 检验检测报告:记录检验检测结果;3. 施工变更记录:记录施工过程中发生的变更情况。
说明第一节编制依据(一)与业主签署的施工承包合同书;(二)现行的工程建设和公路行业技术标准、施工规范和操作规程、工程质量检验评定标准、贵州省凯里至羊甲高速公路施工标准化管理指南等技术资料;(三)现行的相关法律、行政法规和工程建设施工的规定;(四)我单位现有的人员技术素质、技术装备状况、项目管理水平及已有的相关项目施工经验和“四新”应用成果等综合施工管理能力;(五)多次现场踏勘所得资料。
第二节编制范围YK0+139.196~YK7+628。
894、ZK0+164。
282~ZK7+653。
876范围内合同所明确的项目规模和建设内容.1、路基土石方工程:挖方273.54万m3,填方311.71万m3;2、盖板涵727.33/19道、拱涵174.70/2道、通道595。
02/16座;3、分离、整体式大中桥1279.1/11座;4、分离式隧道2604m/4座;第三节编制所遵循的技术规范和标准施工组织设计编制严格遵循公路工程标准、规范、规程,详见表1—1-1。
表1-1—1 所遵循的技术规范和标准第四节凯羊1标工程概况贵州省凯里至羊甲高速公路第1标段,起讫里程为YK0+139.196~YK7+628。
894,路线全长7.518公里。
路线起点位于沪昆高速凯里至麻江青虎冲大桥桥下,起点以分幅路线下穿凯麻线,顺接余庆至凯里高速公路终点.本项目技术标准:四车道高速公路标准,设计速度为80km/h,整体式路基宽21。
5m,分离式路基宽11。
25m。
桥涵设计汽车荷载采用公路I级。
主要工程量见下表:主要工程数量表第一篇路基工程第一章路基工程施工准备第一节一般准备1.1在路基施工开工前,应在全面理解设计要求和做好设计技术交底的基础上,进行现场调查和核对。
1.2根据设计要求、合同和现场的实际情况,编制实施性施工组织设计,按规定进行报批.1.3建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工班组、施工人员进行岗前培训和技术、安全交底。
第二册1 总则1.1目的和适用范围1.1.1 目的为规范本项目路基工程施工,提高管理水平,确保各道施工工序工作落实到位,克服质量通病,保证工程质量,保障施工安全,倡导文明施工,编制本项目细则。
1.1.2 适用范围本施工手册适用于河北省石家庄至磁县(冀豫界)公路改扩建工程建设项目KJ2所施工项目1.2 编制依据1.2.1 国家、交通主管部门发布的与工地建设、公路工程相关的文件、标准、规范、规程和指南。
1.2.2 河北省颁布施行的有关施工管理的文件规定。
1.2.3 行业内通行的先进施工工艺和管理办法。
1.2.4 河北省交通运输厅《河北省高速公路施工标准化管理指南》。
1.2.5 河北省交通运输厅高速公路管理局《河北省高速公路标准化施工手册范本》。
1.2.6 河北省石家庄至磁县(冀豫界)公路改扩建工程筹建处《标准化施工手册范本及施工管理考核办法》。
1.3 主要内容本篇共11部分,分别为总则,施工准备,路堤施工,路堑施工,特殊路基施工,冲击碾压,路基排水,防护与支挡,取、弃土场整治,雨季施工,路基整修与交工验收。
2 施工准备路基工程施工准备框图见图2-1。
- 1 -河北省高速公路石安改扩建工程KJ2路基标准化施工管理手册图2-1 路基工程施工准备框图2.1 一般要求2.1.1 在路基施工开工前,项目部总工及其他技术人员在全面理解设计要求和设计技术交底的基础上,进行现场调查和核对后,根据设计要求、合同文件、相关规范和现场的实际情况,编制切实可行的实施性施工组织设计,并按规定报批。
2.1.2 在开工前,建立健全质量、环保、安全管理体系和质量检测体系,并细化到各施工工点;对各类施工班组、施工人员进行岗前培训和技术、安全等交底。
2.1.3 按计划安排组织施工队、机械设备进场,并满足工程实际需要。
2.1.4 编制总体(分项)开工报告,规划落实取、弃土场的位置选择,取样试验。
对路基基底土进行相关试验,每公里至少取3点(1点做比对试验);土质变化较大时,第二册视具体情况增加取样点数。
2.1.5各项工程开工前要达到“四通一平”要求(通路、通电、通水、通讯和场地平整)。
2.2 人员组织2.2.1 按计划安排组织管理、技术人员及主要施工人员在发包人的要求限期内进场。
2.2.2 根据合同工期合理安排路基专业施工队陆续进场,并根据工程需要专设软基处理、强夯、冲击碾压等专业施工队;编制(月、季、半年、年)劳务用工计划,确保特殊季节(农忙、节假日等)劳务人员数量。
2.2.3 施工队伍的特殊工种人员具有安检部门颁发的特种作业许可证。
2.2.4项目部及时统计劳务人员基本信息,及时与工程所在地公安机关、劳动部门沟通办理相关手续。
2.2.5 适时组织对劳务人员进行安全教育,按时给劳务人员发放劳保用品。
2.2.6 采取切实有效办法按时对劳务人员工资进行结算,不准拖欠农民工工资。
2.2.7 各施工工点管理组织机构框图见图2-2。
- 3 -河北省高速公路石安改扩建工程KJ2路基标准化施工管理手册图2-2 施工工点管理组织机构框图注:施工工点的管理、技术人员均为承包人的人员,而非劳务队人员。
承包人应根据施工工点安排,明确工点管理的相关负责人。
2.3 主要设备及管理2.3.1 路基施工主要设备配备。
1)挖运设备:挖掘机、装载机、自卸汽车。
2)摊铺平整设备:推土机、平地机。
3)压实设备:振动压路机、光轮压路机、胶轮压路机。
4)特殊设备:强夯机、冲击压路机、羊角碾等。
5)其它设备:洒水车、五铧犁、旋耕犁、砂浆拌和、运输设备等。
2.3.2 设备管理。
1)施工车辆和各类机械设备按相关要求组织进场,并按照类别统一编号,规范标第二册识。
标识牌具体要求见《河北省石家庄至磁县(冀豫界)公路改扩建工程标准化施工手册》。
2)定期对施工机械设备进行检查维修和保养清洗,严禁带病作业。
设备停放合理规划,分区布置,摆放整齐。
3)主要设备应明确主机手与副机手。
2.4 临时设施2.4.1施工便道(便桥)1)施工便道(便桥)要求见《河北省石家庄至磁县(冀豫段)公路改扩建工程标准化施工手册》。
2)便桥应满足载重和排洪要求,桥面宽度不小于4m,设置防护栏杆和超限标牌。
2.4.2 施工用水1)施工用水不得影响附近居民生活用水,并符合相关部门的规定;水井或蓄水池加盖且确保取用方便,并设置安全警示标志。
2)根据工程的规模计算用水量以确定取水方式,保证有足够的存水量和方便及时的取水;配备符合要求的洒水车,以保证每层路基填料含水量的均匀和碾压时的最佳含水量,以及运输便道、取土场等降尘用水量。
2.5技术准备2.5.1 基本要求1)开工前,项目部将现场调查和核对的情况在接管工地14天之内书面通知监理人,然后根据监理人提供的测设资料和测量标志,在28天内将复测结果提交给监理人。
2)经过复核,对存在异议的导线控制点,项目部及时提交书面报告给监理人,确认最终解决办法;对存在异议的水准点,项目部向监理人提交一份列有勘误高程的修正表,核对正确高程。
3)项目部将施工中全部控制桩进行加固保护,并在水准点、三角网点等处竖立易于识别的标志。
- 5 -河北省高速公路石安改扩建工程KJ2路基标准化施工管理手册4)所有导线、中线、水准点、横断面复测和补测等工作,测量精度、技术要求等符合《公路勘测规范》(JTG C10-2007)和《公路路基施工技术规范》(JTG F10-2006)的要求。
5)在施工过程中,项目部保护好所有控制桩点,对破坏的桩位点及时恢复。
6)对每项测量成果监理人进行复核,双方签字确认,原始记录应存档。
2.5.2 导线点复测导线点复测所用仪器使用前进行标定;原有导线点不能满足施工要求时,进行加密,其精度与原有导线点相同;每标段导线起讫点(最少两个点)与相邻标段进行衔接联测,保证导线控制点全线闭合。
2.5.3 水准点复测水准点复测所用仪器使用前进行标定;水准点复核在条件允许下可以与国家水准点闭合;加密水准点精度与原有水准点相同,并与相邻原水准点闭合;每标段水准点起讫点与相邻标段进行衔接联测,保证水准点全线闭合。
2.5.4 中线复测开工前进行全段中线放样,固定路线主要控制桩;恢复中桩要与结构物中心、相邻施工段的中线闭合;如发现设计中线长度丈量错误或需局部改线,做断链处理,并整理好资料报监理人。
2.5.5 横断面复测路基用地界、路堤坡脚、中桩、路堑坡顶、截排水沟、取弃土场等具体位置设置标识桩标识清楚并反映地形、地物、地质的变化,标出相关水位、土石分界等;与设计对应逐桩施测,施测宽度满足路基及排水设施的需要。
2.5.6 试验准备1)路基施工前,对路基基底土样进行相关试验。
每公里至少取3个点;土质变化大时,按实际情况增加取样点数。
取样时,监理人全程跟踪。
2)对来源不同、性质不同的作为路堤填料的材料进行复查和取样试验。
土的试验项目包括天然含水量、液限、塑限、标准击实试验、CBR试验、颗粒分析、密度、有机质含量等。
第二册3)路基填料每5000m3或土质变化时重新取样进行试验。
2.6 场地清理2.6.1 一般要求。
1)项目部测量人员按设计图纸进行用地放样,确定路基施工界线;并加密界桩。
特别要复核桥台锥坡及挡墙等占地线是否与实际需求一致。
2)场地拆除清理及清除表土后进行压实,项目部测量人员重测地面高程及横断面,监理人复核,并做好填挖方断面及土石方调配方案,作为路基施工计量的依据。
3)项目部按工作量的大小,适当划分段落组织实施;清理和拆除工作完成后,项目部在监理人验收合格后方能进行下一道施工工序。
2.6.2 清理场地1)路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木堆放在路基用地之外,并妥善处理。
2)经过国家级自然保护区或风景区等的路段,清理场地前主动与保护区有关管理部门联系,辨别、确认国家保护的珍稀植物资源,并根据国家有关规定结合保护区管理部门进行移植等妥善处理。
3)路基用地范围内的垃圾、有机物残渣及原地面以下至少100mm~300mm内的草皮、农作物的根系和表土应予以清除,并且达到规范要求。
清理的表土有序集中地堆放在弃土场内,以供土地复耕和绿化使用。
场地清理完成后,全面进行填前碾压,其压实度达到设计文件规定的要求。
4)路基用地范围及取土场范围内的树根全部挖除,并将路基范围内的坑穴在清除沉积物后按要求分层填平夯实。
5)路基跨越河、塘、湖地段时,项目部采取措施修筑围堰,排除积水,清除淤泥等不适宜材料,并按设计要求的施工工艺、方案等进行填前处理。
6)对于鱼池、小河塘等地段,将水按相关要求排干,并对基底进行彻底清淤等处理,直至符合要求。
2.6.3 拆除与挖掘- 7 -河北省高速公路石安改扩建工程KJ2路基标准化施工管理手册1)路基用地范围内的旧桥梁、旧涵洞、旧路面和其他障碍物等按设计要求予以拆除;对正在使用的道路设施及构造物,做出妥善安排之后,才能拆除。
2)原有结构物的地下部分,其挖除深度和范围应符合设计图纸或监理人的要求。
对于因拆除施工造成的坑穴,在杂物清除干净后,用合格填料分层回填分层压实,压实度达到规定的要求。
严禁对坑穴进行倾填。
2.6.4 表土清理压实工序示意图。
见图2-3。
图2-3 表土清理压实工序示意图第二册2.6.5 施工要点1) 施工组织设计。
达到“一个符合、二个体系、三个特性、六项措施”的要求,即符合国家的技术政策与合同要求;组织建立有效的质量管理体系和技术管理体系,保证工程施工的有效管控;具有针对性、先进性和可操作性;质量、进度、安全、环保、消防和文明施工措施是否健全且切实可行。
2) 进行导线、中线、水准点、横断面复测,保证线位正确,确定填挖数量,确定路堤填筑层数,计量有基础数据。
3)地表是否彻底清除干净。
是否存在坑洞、地穴,如存在,是否按照既定的处理方案处理。
坑洞、地穴处理时执行监理人旁站制度,严防倾填坑穴。
4) 基底碾压压实度满足规定标准。
对于达不到标准的地段,查找原因,并重新取样做标准击实试验。
监理人对所有标准击实试验进行平行验证试验。
5) 核实软土路基段是否与设计文件相符。
不符时,与设计代表沟通调整。
6) 平地机或推土机将原地表整平,平整度误差不超过50mm,保证地基能够均匀压实。
7) 原地面横坡为1:5—1:2.5时,原地面开挖宽度不小于2m的台阶;原地面坡度陡于1:2.5时,按特殊路基设计进行处理。
2.7 试验路段1)试验路段选择在地质条件、断面形式等工程特点具有代表性的地段,路段长度不小于100m。
2)下列情况均进行试验路段施工:(1)填土路堤、土石路堤;(2)特殊地段路堤;(3)特殊填料路堤;(4)采用的新技术、新工艺、新材料的路基;(5)采用新型设备的路基(主要是指碾压设备)。
- 9 -河北省高速公路石安改扩建工程KJ2路基标准化施工管理手册3) 路堤试验段应包括以下内容:(1)填料试验(天然含水量、液限、塑限、标准击实试验、CBR试验等)、检测报告等;(2)压实工艺主要参数:机械组合及性能(机械的技术性能、工作效率、工作质量、可靠性,以及安全、环保等要求);压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水量及碾压时含水量允许偏差等;(3)过程质量控制方法、指标,特别是含水量、压实度检测方法、检测速度等;(4)质量评价指标、标准;(5)根据试验路段确定的机械组合、进场设备数量和施工工期安排,进一步调整优化施工组织方案,调配机械设备,布设施工工点;(6)优化后的施工工艺;(7)优化后的工点管理组织机构和质量、安全等体系;(8)原始记录、过程记录;(9)对施工设计图的修改建议等;(10)摊铺的施工工艺、设备及组合。
