建设工程合同考试题卷及答案
- 格式:docx
- 大小:13.97 KB
- 文档页数:5
建设工程合同考题1. 考题一:建设工程合同通常包含哪些基本要素?请列举并简要解释每个要素的含义。
答:建设工程合同通常包含以下基本要素:当事人信息、工程概况、合同价款、工期要求、质量标准、支付方式、违约责任等。
当事人信息包括甲方(发包方)和乙方(承包方)的名称、地址及联系方式;工程概况则涉及工程名称、地点、规模和技术要求;合同价款是指双方约定的工程总价或单价;工期要求明确工程的起止日期;质量标准规定了工程必须达到的质量水平;支付方式包括预付款、进度款和结算款等;违约责任则涉及违反合同约定时的法律后果。
2. 考题二:如何界定建设工程合同中的“合理工期”?答:“合理工期”是指在正常情况下,完成约定工程量所需要的时间。
它应当基于工程的规模、复杂性、施工条件以及行业标准等因素综合考虑。
合理工期的确定应保证工程质量,避免因赶工导致的安全隐患或质量问题。
3. 考题三:在建设工程合同中,如何处理变更和索赔?答:合同中应明确规定变更和索赔的程序和条件。
一旦发生变更,应及时书面通知对方,并由双方协商确定变更内容、工期调整和增减费用等。
索赔通常发生在一方未能履行合同义务或出现违约情况时,受损方有权要求赔偿。
处理索赔时应提供充分的证据,按照合同约定或相关法律法规进行。
4. 考题四:建设工程合同中常见的风险分担机制有哪些?答:风险分担机制包括但不限于风险预警、保险要求、违约金设置、保证金制度等。
通过这些机制,可以在合同履行过程中将风险降至最低。
例如,通过设立保证金来确保承包方履行合同义务,或者要求投保适当的保险以覆盖特定风险。
5. 考题五:如何确保建设工程合同的法律效力?答:确保建设工程合同的法律效力,首先要确保合同内容的合法性,不得违反法律法规的强制性规定。
合同应当由具有完全民事行为能力的当事人自愿签订,且意思表示真实。
合同的形式应当符合法定要求,如需要公证的应当办理公证手续。
合同一经签订,双方应当严格按照约定履行各自的义务。
建设工程合同考题简答一、名词解释(每题5分,共25分)1. 建设工程合同:建设工程合同是指发包人与承包人之间,按照一定的建设标准、工程质量、工程进度和投资预算,约定由承包人完成工程建设任务的合同。
2. 发包人:发包人是指在建设工程合同中,委托他人完成工程建设任务的当事人。
3. 承包人:承包人是指在建设工程合同中,接受发包人委托完成工程建设任务的当事人。
4. 合同履行:合同履行是指合同双方按照合同约定,完成各自权利和义务的过程。
5. 违约责任:违约责任是指当合同一方未履行或未完全履行合同约定的义务时,应承担的法律责任。
二、简答题(每题10分,共50分)1. 简述建设工程合同的主要内容。
答:建设工程合同的主要内容包括:工程名称、工程地点、工程规模、工程质量标准、工程进度、投资预算、合同金额、付款方式、保修期限、违约责任等。
2. 简述建设工程合同的签订程序。
答:建设工程合同的签订程序包括:发包人提出工程建设任务,要求承包人提交投标书;发包人审查投标书,确定中标人;双方进行合同谈判,达成一致;签订建设工程合同;合同双方按照合同约定履行各自的权利和义务。
3. 简述建设工程合同的履行管理。
答:建设工程合同的履行管理包括:合同双方按照合同约定的工程质量、工程进度、投资预算等要求,进行工程建设;合同双方定期进行合同履行情况的检查和评估;合同双方及时解决合同履行过程中出现的问题和纠纷;合同双方按照约定完成工程验收和付款手续。
4. 简述建设工程合同的变更管理。
答:建设工程合同的变更管理包括:合同双方在合同履行过程中,因工程实际情况发生变化,需要对合同内容进行变更时,应当协商一致,并签订书面变更协议;变更协议应当明确变更的内容、范围、工程量、投资预算、工期等;合同双方按照变更协议约定,调整合同履行计划,并办理相关手续。
5. 简述建设工程合同的解除条件。
答:建设工程合同的解除条件包括:发包人解除合同:发包人因国家政策调整、投资预算变化等原因,要求解除合同的,应当提前通知承包人,并承担相应的违约责任;承包人解除合同:承包人因发包人未履行合同约定、工程质量不合格等原因,要求解除合同的,应当提前通知发包人,并承担相应的违约责任。
您的位置:考核练习>> 习题浏览--------------------------------------------------------------------------------单选测验一--------------------------------------------------------------------------------一、单项选择题1、在下列几种情形中,()合同是可变更的合同。
(分数:1分)A. 损害公共利益的B. 以合法活动掩盖非法目的的C. 恶意串通,损害国家、集体或第三人利益的D. 以欺诈、胁迫等手段,使对方在违背真实意思的情况下订立的正确答案:D2、可撤销的建设工程施工合同,当事人应当请求()撤销。
(分数:1分)A. 建设行政主管部门B. 设计单位C. 监理单位D. 人民法院正确答案:D3、某小型施工项目,甲乙双方只订立了口头合同,工程完工后,因甲方拖欠乙方工程款而发生纠纷,应当认定该合同( )。
(分数:1分)A. 未成立B. 补签后成立C. 成立D. 备案登记后成立正确答案:C4、下列选项属于指定代理关系终止的条件的是( ) (分数:1分)A. 代理期间届满B. 代理事项完成C. 作为代理人的法人终止D. 被代理人死亡正确答案:D5、在提供方式中,比较强烈的担保方式是( )(分数:1分)A. 保证B. 质押C. 定金D. 留置正确答案:D6、当事人一方不履行仲裁裁决时,另一方当事人可以依照《中华人民共和国民事诉讼法》的有关规定( )(分数:1分)A. 向上级仲裁机构申请执行B. 向人民法院申请执行C. 向首席仲裁员申请执行D. 向人民法院起诉正确答案:B7、对于投保人而言,保险的根本目的必须通过( )实现。
(分数:1分)A. 调解B. 仲裁C. 诉讼D. 索赔正确答案:D8、监理公司具有法人资格的时间为( )日。
(分数:1分)A. 注册资金到位B. 公司成立C. 工商行政管理机关核准登记D. 建设行政主管部门颁发资质证书正确答案:C9、某工程设计合同,双方约定设计费为10万元,定金为2万元。
建设工程合同题目及答案一、单项选择题(每题2分,共20分)1. 下列不属于建设工程合同的是()。
A. 设计合同B. 施工合同C. 监理合同D. 供应合同答案:D2. 下列关于建设工程合同特点的说法,错误的是()。
A. 标的具有单一性B. 合同履行期限较长C. 合同主体双方具有较强的专业性D. 合同风险较高答案:A3. 下列不属于建设工程合同示范文本的是()。
A. 《建设工程设计合同》B. 《建设工程施工合同》C. 《建设工程监理合同》D. 《建设工程供应合同》答案:D4. 下列关于建设工程施工合同的说法,正确的是()。
A. 施工合同必须采用书面形式B. 施工合同的签订主体为发包人和承包人C. 施工合同的履行地点为工程所在地D. 施工合同的付款方式为进度付款答案:B5. 下列不属于建设工程施工合同履行的原则的是()。
A. 履行合同义务B. 诚实信用原则C. 公平原则D. 遵守法律法规答案:A6. 下列不属于建设工程施工合同风险管理的方法的是()。
A. 风险识别B. 风险评估C. 风险防范D. 风险承担答案:D7. 下列关于建设工程施工合同变更的说法,错误的是()。
A. 合同变更应当采用书面形式B. 合同变更内容应当符合原合同的性质、目的和宗旨C. 合同变更不得违反法律法规D. 合同变更应当经发包人和承包人协商一致答案:A8. 下列不属于建设工程施工合同解除的情形的是()。
A. 合同履行期限届满B. 合同当事人协商一致C. 合同一方违约,对方无法实现合同目的D. 法律规定解除合同答案:A9. 下列关于建设工程施工合同违约责任的说法,正确的是()。
A. 违约责任具有惩罚性B. 违约责任应当等同于损害赔偿C. 违约责任可以免除D. 违约责任具有强制性答案:D10. 下列不属于建设工程施工合同争议解决方式的是()。
A. 和解B. 调解C. 仲裁D. 行政复议答案:D二、多项选择题(每题3分,共30分)11. 下列属于建设工程合同的是()。
工程建设合同管理期末复习题(含答案)一、填空题1. 工程建设合同是指()之间为完成一定的工程建设任务,明确相互权利义务关系的协议。
答案:发包人与承包人2. 工程建设合同按照承包的内容和方式不同,可以分为()、()和()。
答案:施工合同、设计合同、监理合同3. 工程建设合同管理的目的是确保()、()和()的实现。
答案:合同目标、合同履行、合同变更4. 工程建设合同的主要内容包括()、()、()和()。
答案:工程范围、工程价款、工程进度、工程质量二、选择题1. 以下哪种合同属于工程建设合同?()A. 买卖合同B. 借款合同C. 施工合同D. 劳动合同答案:C2. 工程建设合同管理的核心是()。
A. 合同签订B. 合同履行C. 合同变更D. 合同解除答案:B3. 在工程建设合同中,以下哪项属于发包人的义务?()A. 提供施工图纸B. 按约定支付工程款C. 负责工程监理D. 负责工程验收答案:B4. 以下哪种情况下,合同可以解除?()A. 当事人双方协商一致B. 一方当事人违约C. 因不可抗力导致合同无法履行D. 一方当事人死亡答案:A三、判断题1. 工程建设合同管理只涉及合同签订和履行两个阶段。
()答案:错误2. 在工程建设合同中,发包人有权对承包人的施工过程进行监督。
()答案:正确3. 合同变更必须经过当事人双方协商一致,并书面确认。
()答案:正确4. 工程建设合同纠纷的解决方式包括协商、调解、仲裁和诉讼。
()答案:正确四、简答题1. 简述工程建设合同管理的重要性。
答案:工程建设合同管理的重要性主要体现在以下几个方面:(1)确保合同目标的实现,维护当事人双方的合法权益。
(2)规范工程建设活动,提高工程建设质量。
(3)预防合同纠纷,降低合同风险。
(4)提高工程建设合同的履行效率。
2. 简述工程建设合同履行过程中应注意的问题。
答案:工程建设合同履行过程中应注意以下问题:(1)严格按照合同约定履行义务。
(2)加强合同履行过程中的沟通与协调。

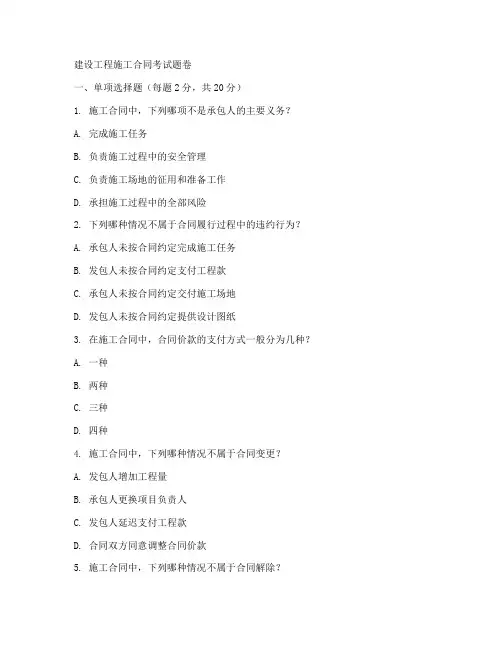

建设工程施工合同考试题卷一、单项选择题(每题2分,共20分)1. 施工合同中,下列哪项不是承包人的主要义务?A. 完成施工任务B. 负责施工过程中的安全管理C. 负责施工场地的征用和准备工作D. 承担施工过程中的全部风险2. 下列哪种情况不属于合同履行过程中的违约行为?A. 承包人未按合同约定完成施工任务B. 发包人未按合同约定支付工程款C. 承包人未按合同约定交付施工场地D. 发包人未按合同约定提供设计图纸3. 在施工合同中,合同价款的支付方式一般分为几种?A. 一种B. 两种C. 三种D. 四种4. 施工合同中,下列哪种情况不属于合同变更?A. 发包人增加工程量B. 承包人更换项目负责人C. 发包人延迟支付工程款D. 合同双方同意调整合同价款5. 施工合同中,下列哪种情况不属于合同解除?A. 承包人完成施工任务B. 发包人支付工程款C. 合同双方协商一致解除合同D. 承包人严重违约6. 下列哪种情况不属于施工合同中的违约责任?A. 承包人未按合同约定完成施工任务B. 发包人未按合同约定支付工程款C. 合同双方未按合同约定履行合同义务D. 不可抗力导致合同无法履行二、多项选择题(每题3分,共30分)1. 施工合同中,承包人的主要权利有()。
A. 获得工程款B. 要求发包人提供设计图纸C. 要求发包人提供施工场地D. 全部承担施工过程中的风险2. 施工合同中,合同价款的支付方式一般包括()。
A. 进度付款B. 竣工付款C. 提前付款D. 工程款一次性支付3. 施工合同中,合同变更的情形包括()。
A. 发包人增加工程量B. 承包人更换项目负责人C. 发包人延迟支付工程款D. 合同双方同意调整合同价款4. 施工合同中,合同解除的情形包括()。
A. 承包人完成施工任务B. 发包人支付工程款C. 合同双方协商一致解除合同D. 承包人严重违约5. 施工合同中,违约责任的情形包括()。
A. 承包人未按合同约定完成施工任务B. 发包人未按合同约定支付工程款C. 合同双方未按合同约定履行合同义务D. 不可抗力导致合同无法履行三、判断题(每题3分,共30分)1. 施工合同中,承包人负责施工过程中的安全管理。
2022年11月监理工程师考试《建设工程合同管理》真题及答案解析【完整版】一、单项选择题(共50题,每题1分。
每题的备选项中,只有1个最符合题意)1.不同合同计价方式下承包商的风险不同,承包商的合同风险从大到小排序正确的是()。
A.总价合同—可变单价合同—固定单价合同—成本加酬金合同B.总价合同—固定单价合同—可变单价合同—成本加酬金合同C.成本加酬金合同—可变单价合同—总价合同—固定单价合同D.成本加酬金合同—固定单价合同—可变单价合同—总价合同【答案】B【解析】不同合同计价方式下承包商的风险从大到小:总价合同(固定>可调)>单价合同(固定>可变)>成本加酬金合同。
2.与施工招标合同、材料招标合同相比,工程设计招标合同反映了合同法律关系中的()。
A.物体B.事件C.智力成果D.行为【答案】C【解析】智力成果是通过人的智力活动所创造出的精神成果,包括知识产权、技术秘密及在特定情况下的公知技术。
如专利权、工程设计等,都有可能成为合同法律关系的客体。
工程设计招标合同的客体是工程设计,属于智力成果。
3.根据施工合同履约担保规定,发包人有权凭履约保证向合同担保人索取保证金作为赔偿的情形是()。
A.承包人遇不可抗力使施工受阻B.中标人拒绝签订施工合同C.承包人在施工中毁约D.承包人提出不合理的索赔【答案】C【解析】履约保证的担保责任,主要是担保投标人中标后,将按照合同规定,在工程全过程,按期限按质量履行其义务。
若发生下列情况,发包人有权凭履约保证向银行或者担保公司索取保证金作为赔偿:①施工过程中,承包人中途毁约,或任意中断工程,或不按规定施工;②承包人破产,倒闭。
4.根据《招标投标法实施条例》,勘察设计投标人提交投标保证金的数额不应超过勘察设计估算费用的()。
A.2%B.3%C.5%D.10%【答案】A【解析】《招标投标法实施条例》及国家发展改革委员会等九部委《工程建设项目勘察设计招标投标办法》规定,招标文件要求投标人提交投标保证金的,保证金数额一般不超过勘察设计估算费用的2%,最多不超过10万元人民币。
建设工程合同管理试题
1. 单项选择题
下列哪项不是建设工程合同的基本特征?
A. 标的物为工程建设项目
. 合同金额通常较大
C. 履行期限较短
D. 涉及多方主体
2. 判断题
建设工程合同一旦签订,任何一方都不得擅自变更或解除合同。
(错)
3. 简答题
简述建设工程合同管理的重要性,并举例说明。
4. 案例分析题
某建筑公司与甲方签订了一份工程施工合同,合同约定了工程的范围、质量标准、工期和合同价款。
在施工过程中,由于设计变更导致工程量增加,双方协商一致决定调整合同价款。
请分析此情况下合同管理的要点。
5. 多项选择题
在建设工程合同管理中,以下哪些行为可能导致合同纠纷?(多选)
A. 未按约定支付工程款
. 工程质量不符合约定标准
C. 未经同意擅自变更工程设计
D. 未按时提交竣工资料
6. 论述题
论述如何在建设工程合同管理中有效预防和解决合同纠纷。
7. 应用题
假设你是某建筑公司的合同管理人员,你所在的公司即将与一家房地产开发商签订一份建筑施工合同。
请列出你在合同签订前需要准备的工作清单,并解释每项工作的意义。
8. 填空题
在建设工程合同中,通常将__________作为合同的标的物,而合同的主要内容包括工程的范围、质量要求、工期、合同价款以及__________等。
9. 实务操作题
根据给定的建设工程合同条款,分析该合同可能存在的风险点,并提出相应的风险控制措施。
10. 综合题
某工程项目在实施过程中出现了延期交付的情况,作为承包方的合同管理人员,你应该如何与发包方沟通,以减少可能产生的违约责任?。
建设工程合同管理考试试题及答案篇一:建设工程合同管理_xx年考试真题_xx年版1、某施工企业在外地的分公司欲参加某工程的施工投标,其投标书中投标人的名称应为()。
A:该施工企业B:该外地的分公司C:项目经理部D:项目经理答案:A解析:参见教材P4法人资格2、关于合同鉴定的说法,正确的是()。
A:经过鉴定的合同,在诉讼中不需要进行质证B:法律规定强制实施合同鉴定C:合同鉴定的效力不限于我国国内D:合同鉴定由工商行政管理机关作出答案:D解析:参见教材P20 合同公证于鉴证的区别3、某通用设备采购合同中约定,采购方付款后,供货方交货。
合同订立后,采购方以有确切证据证明供货方经营状况严重恶化为由,暂停支付设备货款。
采购方暂停支付设备货款的行为行使的是()。
A:同时履行抗辩权B:后履行抗辩权C:不安抗辩权D:先诉抗辩权答案:C解析:参见教材P39 实行先履行抗辩权的情形之(1 )经营状况严重恶化。
4、下列解决建设工程合同纠纷的方式中,具有强制执行法律效力的是()。
A:和解B:民间调解C:行政调解D:诉讼答案:D解析:参见教材P47 倒数第1行5、某施工企业拥有一处办公楼,评估价为5000万元。
该施工企业从A银行贷款3000万元,从B银行贷款XX万元,并与B银行办理了抵押登记。
后该施工企业无力还款,经诉讼后拍卖办公楼,取得售楼款3000万元用于清偿A、B 银行债务。
A、B银行债权的分配数额应为()。
A:A银行1000万元,B银行XX万元B:A银行1800万元,B银行1200万元C:A , B银行各项工作1500万元D:A银行XX万元,B银行1000万元答案:A解析:参见教材P11 抵押物登记的先于未登记的受偿6、在施工招投标中,银行为投标人出具的投标保函属于()。
A:留置担保B:保证担保C:抵押担保D:质押担保答案:B解析:参见教材P12 施工投标保证7、要约与要约邀请的共同特征是()。
A:内容具体明确B:具备合同的一般条款C:明示订立合同的意思表示D:对行为人具有约束力答案:C解析:参见教材P27 要约和要约邀请的概念8、关于合同订立过程中要约撤回和撤销特点的说法,正确的是()。
建设工程合同管理(新)考试及答案一、案例分析(每题参考分值5分)1、某工业生产项目基础土方工程施工中,承包人在合同标明有松软石的地方没有遇到松软石,因此进度提前1个月。
但在合同中另一未标明有坚硬岩石的地方遇到更多的坚硬岩石,开挖工作变得更加困难,由此造成了实际生产率比原计划低得多,经测算影响工期3个月。
由于施工速度减慢,使得部分施工任务拖到雨季进行,按一般公认标准推算,又影响工期2个月。
为此承包人准备提出索赔。
1.该项施工索赔能否成立?为什么?在该索赔事件中,应提出的索赔内容包括哪两方面?2.在后续施工中,发包人要求承包人根据设计院提出的设计变更图纸施工。
试问依据相关规定,承包人应就该变更做好哪些工作?正确答案:1.该项施工索赔能成立。
施工中在合同未标明有坚硬岩石的地方遇到更多的坚硬岩石,导致施工现场的施工条件与原来的勘察有很大差异,属于不利的物质条件,是发包人的责任范围。
本事件使承包人由于不利地质条件造成施工困难,导致工期延长,相应产生额外工程费用,因此,应包括费用索赔和工期索赔。
2.首先,应组织相关人员学习和研究设计变更图纸及其他相关资料,明确变更所涉及的范围和内容,并就变更的合理性、可行性进行研讨;如果变更图纸有不要之处,应主动与发包人沟通,建议进一步改进变更方案和修改图纸;接到修改图纸之后(或确认设计变更图纸不需要修改之后),研究制定实施方案和计划并报发包人审批。
然后,在台同约定的时间(根据《建设工程施工合同(示范文本)》GF-2017-0201的规定为14天)内,向监理人提交变更工程价款和工期顺延的报告。
监理人收到后7天内审查完毕并报送发包人。
发包人应在承包人提交变更估价申请后14天内予以答复,若同意该报告,则调整合同;如不同意,双方应就有关内容进一步协商,协商一致后,修改合同。
若协商不一致,按工程合同争议的处理方式解决。
2、2015年8月10日,某钢铁厂与某市政工程公司签订钢铁厂地下大排水工程总承包合同,总长5000m,市政工程公司将任务下达给该公司第四施工队。
建设工程合同管理
单选题:
1、从建设单位考虑,搞好合同管理,必须从 (A)开始
A.招标文件的编制
B.投标文件的编制
C.工程开工
D.工程验收
2、固定单价合同属于(C )
A.固定总价合同
B.可调价合同
C.固定价合同
D.成本加酬金合同
3、可调单价合同属于(B)
A.固定总价合同
B.可调价合同
C.固定价合同
D.固定价合同
4、总价合同对业主的风险表现为(A)
A.承担工程变更引起的价格变动
B.承担管理、技术、价格变动等大部分风险
C.主要承担工程量清单缺项、描述不清
D.承担报价不准的风险
多选题:
5、工程项目合同管理应用的范围包括:(ABCD)
A.投资决策阶段
B.项目设计阶段
C.项目施工阶段
D.后期运营阶段
6、确定招标范围时的注意点包括(ABCD)
A.确定招标范围时必须考虑各承包范围内的工作协调,避免各承包范围承包商之间的相互干扰
B.各招标范围要求描述清楚
C.不同招标承包范围界面划分清楚
D.做好上下工序或相邻承发包商之间工作界面的质量、成本、工期和安全责任划分
7、风险分担的基本原则(ABCD )
A.风险分配给容易控制的一方
B.谁承担风险责任更经济、方便、更合理就由谁来承担
C.对于难以预计的风险应该由业主承担
D.符合工程惯例的要求
判断题:
8、主要合同条款约定应清楚对
9、本项目的工程设计费已包括项目施工过程中的设计服务费和项目变更等任何原因发生的施工图修改产生的费用,发包人不再另行支付对
10.合同当事人主体合格,是合同得以有效成立的前提条件之一对。
工程建设合同试题及答案试题一:在建设工程合同中,如果发包人迟延支付工程款,承包人可以采取的措施是什么?A. 继续施工直至工程款支付. 暂停施工并要求支付欠款C. 解除合同并索赔损失D以上答案均不正确解析:根据相关法律规定,如果发包人未按合同约定支付工程款,承包人有权暂停施工,并要求发包人在合理期限内支付拖欠的款项。
如果发包人在规定时间内仍未支付,承包人可以解除合同,并依法要求赔偿因此造成的损失。
因此,正确答案是。
试题二:关于建设工程合同中的变更指令,下列说法错误的是?A. 发包人有权随时发出变更指令. 承包人必须无条件执行变更指令C. 变更指令应当书面形式发出D. 变更指令可能影响工程价款解析:虽然发包人有权根据项目需要发出变更指令,但变更指令应当遵循合同约定的程序,通常需要书面形式发出。
承包人在接到变更指令后,应当评估变更对工程的影响,并与发包人协商确认变更后的工程价款。
因此,选项是错误的,承包人并不是无条件执行变更指令,而是需要在双方协商一致的基础上执行。
试题三:在工程建设合同履行过程中,如何处理因不可抗力导致的工期延误?A. 由承包人承担所有责任. 由发包人承担所有责任C. 根据不可抗力的性质和影响分担责任D. 由第三方承担责任解析:不可抗力是指不能预见、不能避免并不能克服的客观情况,如自然灾害等。
在工程建设合同中,如果遇到不可抗力导致工期延误,应当根据不可抗力的性质和对工程的实际影响,由双方协商确定责任的承担。
通常情况下,不可抗力事件会导致工期顺延,并且可能会根据实际情况调整合同价款。
因此,正确答案是C。
建设工程合同管理1 .委托监理合同法律关系的客体是( )。
A .监理工程B .监理服务C .监理规划D .监理投标方案答案: B解析: P5 合同法律关系客体包括物、行为和智力成果。
法律意义上的行为是指人的有意识的活动。
在合同法律关系中,行为多表现为完成一定的工作。
监理合同中监理服务是监理单位应完成的工作,属于法律关系的客体。
2 .我国《建设工程施工合同(示范文本)》规定,建筑工程一切险的投保人应当是( )。
A.施工合同的发包人B .施工合同的承包人C .施工合同发包人和承包人D .工程项目的代建方和施工合同的发包人解析: P14 在国外,建筑工程一切险投保人一般是承包人。
我国的《建设工程施工合同(示范文本)》规定,工程开工前,发包人应当为建设工程办理保险,支付保险费用。
3 .建设工程合同的公证和鉴证,在法律上的相同之处是( )。
A .性质相同,都是国家行政机关对工程合同按照法定程序进行审查B .效力相同,即经过法定程序公证和鉴证的合同可以作为人民法院认定事实的依据C .适用范围相同,即在国内国外均可采用鉴证和公证任何一种合同审查方式D .申请原则相同,都是合同当事人自愿决定是否进行合同的鉴证和公证答案: D解析: P20 合同公证与鉴证的相同点:合同公证与鉴证,除另有规定外,都实行自愿申请原则。
故选项 D 正确。
选项 A 错误,合同公证与鉴证的性质不同:合同鉴证是工商行政管理机关依据《合同鉴证办法》行使的行政管理行为。
而合同公证则是司法行政管理机关领导下的公证机关依据《公证暂行条例》行使公证权所作出的司法行政行为。
选项 B 错误,合同公证与鉴证的效力不同:经过公证的合同其法律效力高于经过鉴证的合同。
选项 C 错误,合同公证与鉴证的法律效力的适用范围不同:公证作为司法行政行为,按照国际惯例,在我国域内和域外都有法律效力。
而鉴证作为行政管理行为,其效力只能限于我国国内。
4.某小型施工项目,甲乙双方只订立了口头合同。
《建设工程合同管理》习题及答案一、判断题1、若工程师进行合同规定之外的检查工作,致使工程暂停,承包商均有权索赔.( )A、是B、否2、应当先履行债务的当事人,只要发现对方经营状况严重恶化,就可以行使不安抗辩权。
( )A、是B、否3、建设单位应根据承包单位的投标报价与承包单位协商确定中标价格( )A、是B、否4、保留金待竣工验收合格后一次发还。
( )A、是B、否5、当递交最终报表之后,承包商根据合同进行索赔的权力终止了()A、是B、否6、若投标人的报价明显低于标底15%,且不能证明能按规定的质量标准和工期完成招标工程的,则该报价作废标处理.( )A、是B、否7、转让是属于合同主体的变更。
( )A、是B、否8、被仲裁机构裁定为可撤消的合同,自裁定之日起,合同不再具备法律效率( )来源:学易网A、是B、否9、对格式条款有两种以上解释的,应当作出不利于提供格式条款一方的解释。
( )A、是B、否10、在评标过程中,将报价外的其他因素折算为货币价值,并加减到承包商的报价中,这是评标价法评标()A、是B、否11、《公路工程施工监理合同范本》规定业主经与监理单位协商后方可要求监理单位更换不称职的监理人员( )A、是B、否转自学易网 www。
studyez。
com12、工程量清单中有标价的单价或总额包括了合同明示或暗示的所有责任,义务和一般风险。
( )A、是B、否13、保证合同的当事人是债权人和保证人( )A、是B、否14、被仲裁机构裁定为可撤消的合同,自裁定之日起,合同不再具备法律效率( )A、是B、否15、《合同法》规定:承揽合同中没有规定的,适用于建设工程合同的有关规定。
( )A、是B、否16、根据“担保法‘的规定,医院、学校不能作为保证合同的担保人()A、是B、否17、招标是要约,投标是承诺。
()A、是B、否18、转让是属于合同主体的变更。
( )A、是B、否19、代理不合法的合同属于无效合同。
( )A、是B、否20、业主指定的分包商,在施工中受到非自己应承担责任原因事件的干扰而受到损害时,他应向监理工程师提交索赔报告( )A、是来源:学易网B、否二、单项选择题1、施工合同发包人投保“建设工程一切险”的目的是为了( )。
建设工程合同(含FIDIC)条款2019年10月历年真题及答案一、单选题(每题1分共20分)1、当事人之间互负的债务有先后履行的顺序,先履行的一方未履行的,后履行的一方有权拒绝其履行要求,这种权利为(D)A、同时履行抗辩权B、不安抗辩权C、先履行抗辩权D、后履行抗辩权2、下列属于《合同法》调整的关系的是(D)A、婚姻关系B、收养关系C、监护关系D、财产关系3、根据《合同法》的规定,以下属于实践合同的是(C)A、买卖合同B、赠与合同C、保管合同D、借贷合同4、下列施工项目的工程担保方式中,保证期限相对较短的是(A)A、投标担保B、履约担保C、预付款担保D、业主支付担保5、甲向乙采购空调设备,双方因各种原因一直未签订书面合同,乙将空调设备安装调试后,甲、乙出现质量纠纷。
在处理此纠纷时,合同的状态应当认定为(A)A、已经成立B、完备形式后成立C、效力待定D、未成立6、依据FIDIC合同条款,下列属于承包商应承担的风险的是(D)A、现场地质条件与勘察资料说明不一致B、不利于施工的自然条件C、不利于施工的气候条件D、指定承包商的自行违约行为7、根据《合同法》规定,撤销权的有效期为(A)A、1年B、2年C、3年D、4年8、根据《施工合同示范文本》下列关于隐蔽工程检验的说法中,正确的是(B)A、工程师无故不参加验收,视为该隐蔽工程通过检验B、承包人进行自检,并提前48小时书面通知工程师C、工程师未在检验记录上签字,承包人7日内不得进行工程隐蔽D、验收不合格,承包人应在工程师限定的时间内返工后自行验收9、A公司应B公司之约赴京洽谈签约,后因双方合同价款无法达成一致而未能签订合同,则A公司赴京发生的差旅费应由(B)A、A公司和B公司各负担一半B、A公司自行承担C、B公司全部承担D、B公司负责比例必须高于A公司10、某商场设有自动售货机,消费者只要按要求投入货币,即可得到想要的商品,此种买卖合同的形式为(C)A、书面形式B、口头形式C、推定形式D、默示形式11、行使代位权的费用由(A)A、债务人承担B、代位权人承担C、债权人承担D、债务人和债权人共同承担12、下列关于工程分包的说法中,正确的是(A)A、施工总承包人不得将建设工程主体结构的施工分包给其他单位B、工程分包后,总承包人不再对分包的工程承担任何责任C、施工总承包人可以将承包工程中的专业工程自主分包给分包商D、分包单位可以将其承包的建设工程再分包给其他单位13、中标通知书、合同协议书和图纸是施工合同文件的组成部分,就这三部分而言,如果在施工合同文件中出现不一致时,其优先解释顺序为(B)A、中标通知书、合同协议书、图纸B、合同协议书、中标通知书、图纸C、合同协议书、图纸、中标通知书D、中标通知书、图纸、合同协议书14、下列属于《建设工程监理合同示范文本》的正文和核心的是(C)A、标准条件B、专用条件C、委托监理合同D、附录15、下列属于监理合同文件优先解释顺序的是(A)A、合同修正文件B、委托监理合同C、中标通知书D、监理投标书16、在FIDIC合同条件中,承包商可以要求复工,是在工程师暂停施工超过(B)A、90天B、84天C、30天D、28天17、索赔的材料费不包含(D)A、材料用量增加的费用B、材料价格上涨的费用C、材料库存时间延长而增加的保管费用D、材料不合理的损耗费用18、采用FIDIC施工合同条件,最终解决合同争议的方式的是(D)A、提交工程师决定B、提交争端裁决委员会决定C、双方协商D、仲裁19、下列属于工程合同保险按参保标的分类的是(B)A、第三方责任险B、建筑工程一切险C、雇主责任险D、承包商设备险20、由于业主或工程师指令承包商加快施工速度,缩短工期,而引起的索赔属于(C)A、工程延误索赔B、工程变更索赔C、工程加速索赔D、意外风险索赔二、填空题(每题2分共10分)21、合同成立一般要经过两个阶段,分别是要约阶段和承诺阶段。
机密★启用前练习题建设工程合同(含FIDIC)条款(课程代码04231)注意事项:1、本试卷分为两部分,第一部分为选择题,第二部分为非选择题。
2、应考者必须按试题顺序在答题卡指定位置上作答,答在试卷上无效。
3、涂写部分、画图部分必须使用2B铅笔,书写部分必须使用黑色字迹签字笔。
一、单项选择题(本大题共20小题,每小题1分,共20 分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。
错选、多选或未选均无分。
1.对某政府办公大楼项目进行施工招标,招标文件中不允许外省的投标人参与投标,此举违背了招投标活动的A.公开原则B.公平原则C.公正原则D.诚实信用源则2.如果业主对工程项目建设管理能力较差,对于中小型工程而言,适合采用的招标方式为A.全过程招标B.单项招标C.专项招标D.联合招标3.建设项目设计评标中,评审的内容-一般不包括A.完成初步设计时间的早晚B.投入产出和经济效益C.设计方案D.设计资历和社会信誉4.对于监理内容比较明确的小型或中等的工程项目,监理费用的计算方法-一般采用A.按时计算法B.工资加一定比例的其他费用计算法C.按工程建设成本的百分比计算法D.固定价格计算法5.依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标截止日期止,最短不得少于A.10天.B.15天C. 20天D.30天6.招标项目评标结束后,对末中标的投标人的投标保证金应当退还的时间为A.发出中标通知书后B.完成评标后C.签署施工合同后5个工作日内D.合同履行完毕后7某施工项目采用评标价法评标,中标候选人中排序靠前的二位投标人甲乙的情况如下:甲报价1000万元,评标价950万元:乙报价980万元,评标价90万元,此时A.中标人为乙,合同价为980万元,B.中标人为乙,合同价为990万元C.中标人为甲,合同价为950元D.中标人为甲,合同价为1000万元8.现场考察时间一般安排在A.资格预审前B.购买标书前C. :投标截止前D.签订合同前9.对于机电设备采购的招标,制造厂商在国际上较少时-般采用的招标方式为A.国际竞争性招标B.有限竞争性国际招标C.国内竞争性招标D.国内议标10.依照民法理论,狭义的合同是指A.劳动合同B.物权合同C.债权合同D.身份合同11.下列有关中标通知书的说法正确的是A.中标通知书属于承诺B. .中标通知书属于要约邀请C.中标通知书属于要约D.中标通知书对招标人不具有法律效力12. (合同法》中规定的合同履行抗辩权,是指合同履行过程中当事人任何一方因对方的违约而A.解除合同B.变更合同C.转让合同D.中止履行合同义务13.根据《合同法》的规定,既具有对合同未违约方给予补偿,具有对违约方实行制裁双重性质的是A.罚金B.赔偿金C.利息D.违约金14.《建设工程勘察合同示范文本》有两种格式,按照委托勘察任务的不同分别透用的委托任务包括A.岩土工程勘察、水文地质勘察B民用建设工程勘察、其他专业工程勘察C.为设计提供勘察工作、仅限于岩土工程勘察D.要求简单的勘察、要求复杂的勘察15.建设工程委托监理合同的履行中,监理人因过失造成工程重大事故后,向委托人赔偿的原则是A.按工.程实际损失计算赔偿B.扣除合同约定的全部监理酬金C.赔偿不应超过除去税金的监理酬全总额D.应当双倍返还定金16.按照施.工合同示范文本规定,承包人的义务包括A.协调处理施工现场周围地下管线保护工作B.按.工程需要提供非夜间施工使用的照明C.办理临时停电、停水、中断道路申报批准手续D.组织设计交底17.依据施工合问示范文本、当施工过程中发生不可抗力,致使承包人负责采购的..设备运到现场准备安装前造成损失,承担该损失的是A.发包人B.承包人C.设备供应人D.发包人和承包人各一半18.执行政府定价的合同,当事人一方逾期提取货物,遇到政府上调价格时,应当执行A.原价格B.新价格C.市场价格D.原价和新价的平均价格19.依据FIDIC《施.工合同条件》:合网文件中具有优先解释和执行的文件为A.专用条件B.通用条件C.投标书D.合同协议书20.某工程项目,发包人将工程主体结构施工和电梯安装分别发包给了甲、乙两个承包人。
《建设工程合同》复习题及答案一、单项选择题 1.当事人在订立合同过程中,一方故意隐瞒与订立合同有关的重要事实,给对方造成损失的,应当承担( C )。
A .风险损害赔偿B .双倍返还定金C .缔约过失责任D .违约赔偿责任2. 依据合同法规定,当事人可以请求法院或仲裁机构撤销该合同的是( A )。
A .一方以欺诈手段B .以合法形式掩盖非法目的C .恶意串通损害第三人利益D .违反法律、行政法规强制性规定3. 合同的主体是( D )。
A .法人B .法人和其他组织C .自然人D .自然人、法人和其他组织4. 施工招标的广告属于( D )。
A .要约B .有效承诺C •无效承诺D .要约邀请 5.由于当事人疏忽,合同内未约定支付货币地点,事后双方又没能就履行地点达成一致,则( C )。
A .可视为无效合同B .按可撤销合同对待C .在接受货币一方所在地履行D .在支付货币一方所在地履行 6.按照施工合同文本的规定,承包人应当完成的工作是( C )。
A .使施工场地具备施工条件B .提供施工场地的地下管线资料C .做好施工现场地下管线的保护工作D .组织设计交底7.承包商按照监理工程师的指示对已隐蔽的工程部位进行剥露重新检验。
该工程部位隐蔽前曾得到监理工程师的质量认可,但重新检验后发现质量未达到合同规定的要求,则全部剥露、修改、重新隐蔽的费用的损失和工期处理为(B )。
A .费用和工期损失全部由业主承担B .费用和工期损失全部由承包商承担C .费用由承包商承担,工期给予顺延D .工期不予顺延,但费用由业主给予补偿8. 施工合同文本规定,发包人供应的材料设备在使用前检验或试验的,( C )。
A .由承包人负责,费用由承包人承担B .由发包人负责,费用由发包人承担C .由承包人负责,费用由发包人承担D .由发包人负责,费用由承包人承担9. 施工合同文本规定,承包人要求的延期开工应(A)。
A .工程师批准B .发包人批准C .承包人自行决定D .承包人通知发包人10. 施工合同文本规定,施工中遇到有价值的地下文物后,承包商应立即停止施工并采取有效保护措施,对打乱施工计划的后果责任是( D )。
建设工程合同考试题卷及答案
一 、 单项选择题:在每小题的备选答案中选出一个正确答案,将正确答案的填在括号内。
(每小题 1 分,共 10 分) 1.除非专用条件另有规定,承包商应在不少于... ( )天前,将任何生产设备或每项其他主要 货物将运到现场的日期通知工程师。
A.7
B.14
C.21
D.28
2.因进场道路对承包商的使用要求不适宜、不能用而发生的费用由( )承担。
A.雇主
B.承包商
C.工程师
D.分包商
3. FIDIC 施工合同条件中,争端的最终解决方式是( )
A. 国际仲裁
B.DAB 的决定 C 工程师的决定 D.友好决定
4.在承包商提交( )之前,雇主可以拒绝交出施工场地的进入或占有权。
A.结清证明
B.履约证书
C.投标保函
D.履约保
函
5.缺陷通知期限的延长不得.. 超过.. ( )
A. 四年
B.三年
C.二年
D.一年
6.竣工试验开始前,承包商应按照规范要求向工程师提交( )及操作和维护手册。
A.支付文件
B.变更文件
C.履约文件
D.竣工文 件
7.为签定合同协议书,依法征收的印花税和类似费用,应由( )承担。
A.分包商
B.工程师
C.承包商
D.雇主
8.雇主应在( )前,将其取得的现场地下,水文及环境方面的数据提交给承包商。
A.基准日期
B.投标日期
C.开工日期
D.检验日 期
9.当已颁发工程接收证书时,工程师应确认将( )的前一半支付给承包商。
A.期中支付
B.保留金
C.最终支付
D.预付款
10.每笔暂定金额只应该按照工程师的指示全部或部分的使用,且( )应相应进行调整 .
A 暂定金额 B.合同价格 C.支付款额 D.预付款
二 、 多项选择题: 在每小题的备选答案中选出二个或二个以上正确答案, 正确答案填在括
号内,正确答案未选全或选错,该小题无分。
(每小题 2 分,共 20 分)
11.投保方为工程、生产设备、材料和承包商文件投保时, 保险金额应不底于全部复原的费用, 包括( )
A.拆除 、运走废气物的费用 B 税费 C.专业费用 D.手续费
E.利润
12.尽管已有先前的任何试验或证书,工程师仍可以承包商进行()工作
A.将已验收的隐蔽工程剥开、拆除
B.将不符合合同要求的人和生产设备或材料移出现场,并进行交换
C.去除不符合合同繁荣其他工作并重新实施
D.实施因意外、不可预见的事件引起的为工程安全迫切需要的
E.实施因意外、不可预见的事件引起的提高雇主收益的
13.除非规范中另有说明,承包商应为下列事项支付所有的土地使用费、租金和其他款项的有( )
A.在合同规定的现场范围内的弃置地区,弃置开挖的天然材料
B.从现场以外地区得到的天然材料
C.在合同规定的现场范围内的弃置地区,弃置剩余的人工材料
D.从现场取得的天然材料
E.在合同规定的现场范围内的弃置地区以外,弃置拆除材料
14.在()情况下,承包商有权提出延长竣工时间。
A.变更
B.合同中某项工作量的显著变化
C.气候条件发生变化的条件下
D.现场的雇主的其他承包商所造成的延误
E. 由于政府行为造成的货物的不可预见的短缺
15.如果工程未能通过“重新实验”的规定重新进行竣工检验,工程师有权( )
A.下令再次重复竣工试验
B.如果雇主实质上丧失了工程的利益,拒收工程
C.如雇主要求。
颁发接收证书
D.驱逐承包商
E.雇佣其他人员完成工程
16.如果雇主在颁发接收证书前确定使用了任何部分工程,则( )
A.使用的部分视为开始使用的日期起已被接管 B 使用的部分由雇主出资恢复原状
C.无论是否导致费用增加,承包商都可以向雇主提出索赔
D.承包商从此日起不再承担该部分的照管责任
E.如承包商要求,工程师应颁发接收证书
17.“不可预见的物资条件”包括( )
A.战争和外敌入侵
B.不正确的施工方法
C.外界障碍和污染物
D.地质和水文条件
E.不利的气候条件
18.承包商应按照()进行生产设备制造、材料的生产加工,以及工程的实施作业。
A. 国家法律
B.合同规定的方法
C.公认的良好惯例,使用恰当精巧和仔细的方法
D.公司内部规定
E.除合同适当配备的设施和无危险的材料
19.除非出现()情况,在当地公认的休息日或投标书附录中规定的正常工作时间以外,不应在现场进行工作。
A.劳动部门同意
B.雇主同意
C.合同中另有规定
D.工程师同意
E.为保护生命或财产安全所需要的工作
20.“不可抗力”指的是( )
A.一方无法控制的
B.该方在签订合同前,不能对之进行合理准备的
C.发生后,该方不能合理避免或克服的
D.不能主要归因于他方的
E.对方没有及时提醒的
三、填空题:(每空1 分,共10 分)
21.承包商应按照合同规定的或工程师通知的____、____和基准标高对工程放线 .
22.在发出继续施工的许可或指示后,____和____应联合对受暂停影响的工程、生产设备、材料进行检查。
23.除非另有协议,双方应在承包商收到____后28 天内签定合同协议书。
24.“当事方”根据上下文需要,指____或____。
25. ____指投标书附录中写明的,自开工日期算起至工程竣工的时间。
26.除合同另有规定外,无论当地有何惯例,测量方法应按照____或其它适用资料表的规定。
27.FIDIC 施工合同条件规定,____应作为投保方,为工程、生产设备、材料和承包商文件投保。
四、名词解释:(每小题2 分。
共10 分)
28.生产设备
29.不可预见
30.期中付款证书
31.合同
32.指定分包商
五、问答题:(每小题10 分,共20 分)
33.试分析承包商在什么情况下可以终止合同。
34.试说明保留金的支付程序。
六、分析题:(每小题15 分,共30 分)
35.某国际工程项目,采用 FIDIC 施工合同条件。
该项目包括两个阶段的移交的两个单位工程。
实施阶段两个单位工程的保留金分别为A 工程 10 万元、 B 工程 20 万元,工程师签发工程移交证书的日期分别为: A 工程于 1999 年 5 月 30 日签发, B 工程于 1999 年 10 月 30 日签发。
两个单位工程的缺陷通知期均为1 年,而且都圆满地通过了缺陷通知期的运行生产。
问题:(1)请说明保留金的来源 .
(2)保留金应分几次归还承包商?归还承包商的时间分别为什么时候?为什么?
(3)保留金每次归还多少?
36.某国际工程采用FIDIC 施工合同条款施工、部分工程已经完工但尚未进行竣工检验,业主为了能够提前获得运营收益,经承包商同意后便使用了该部分工程。
事后承包商要求工程师颁发接收证书及由业主提前使用造成费用和利润的补偿。
问题:(1)是否能判断业主已经接收该部分工程,为什么?
(2)该部分工程自业主使用之日起照管责任由谁承担?
(3)工程师将如何处理承包商的请求?【P75】
06 年 7 月单选题: 1—5 CBADC 6—10 DDABB
多选: 11 、ACE 12 、BCD 13 、BE 14 、ABDE 15 、ABC 16 、A DE 17、CD 18 、BC E 19、C D E 20 、A BD 填空:21 、基准线、基准点 22 、承包商、工程师 23 、中标函 24、雇主、承包商 25 、竣工时间
26、工程量表 27、承包商。
