定额子目3要素
- 格式:docx
- 大小:36.39 KB
- 文档页数:1

建设工程定额的定义及分类建设工程定额是指在正常的施工条件和合理劳动组织、合理使用材料及机械的条件下,完成单位合格产品所必须消耗资源的数量标准,其中的资源主要包括在建设生产过程中所投入的人工、机械、材料和资金等生产要素。
建设工程定额反映了工程建设投入与产出的关系,它一般除了规定的数量标准以外,还规定了具体的工作内容、质量标准和安全要求等.建设工程定额是工程建设中各类定额的总称。
一、按生产要素内容分类按生产要素内容分类:1)人工定额,也称劳动定额,是指在正常的施工技术和组织条件下,完成单位合格产品所必需的人工消耗量标准。
2)材料消耗定额,是指在合理和节约使用材料的条件下,生产单位合格产品所必须消耗的一定规格的材料、成品、半成品、和水、电等资源的数量标准。
3)施工机械台班使用定额。
是指施工机械在正常施工条件下完成单位合格产品所必需的工作时间。
二、编制程序和用途分类1. 按编制程序和用途分类:施工定额是以同一性质的施工过程---工序,作为研究对象,属于企业定额的性质。
2. 施工定额是工程建设定额中分项最细,定额子目最多的一种定额,也是建设工程定额中的基础性定额。
3. 施工定额是建筑安装施工企业进行施工组织、成本管理、经济核算和投标报价的重要依据,属于企业定额性质。
施工定额直接应用于施工项目的施工管理,用来编制施工作业计划、签发施工任务单、签发限额领料单,以及结算计件工资或计量奖励工资等。
施工定额也是编制预算定额的基础。
4. 预算定额是以建筑物或构筑物各个分部分项工程为对象编制的定额。
预算定额是以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础。
预算定额是编制施工图预算的主要依据,是编制单位估价表、确定工程造价、控制建设工程投资的基础和依据。
5. 与施工定额不同,预算定额是社会性的,而施工定额则是企业性的。
6•概算指标是概算定额的扩大与合并,它是以整个建筑物和构筑物为对象。
7.资估算指标通常是以独立的单项工程或完整的工程项目为计算对象编制确定的生产要素消耗的数量标准或项目费用标准,是根据已建工程或现有工程的价格数据和资料,经分析,归纳和整理编制而成的。

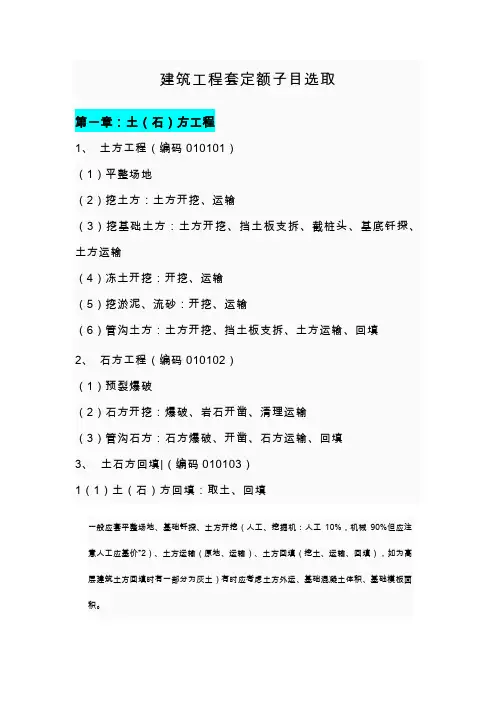

建筑工程套定额子目选取第一章:土(石)方工程1、土方工程(编码010101)(1)平整场地(2)挖土方:土方开挖、运输(3)挖基础土方:土方开挖、挡土板支拆、截桩头、基底钎探、土方运输(4)冻土开挖:开挖、运输(5)挖淤泥、流砂:开挖、运输(6)管沟土方:土方开挖、挡土板支拆、土方运输、回填2、石方工程(编码010102)(1)预裂爆破(2)石方开挖:爆破、岩石开凿、清理运输(3)管沟石方:石方爆破、开凿、石方运输、回填3、土石方回填|(编码010103)1(1)土(石)方回填:取土、回填一般应套平整场地、基础钎探、土方开挖(人工、挖掘机:人工10%,机械90%但应注意人工应基价*2)、土方运输(原地、运输)、土方回填(挖土、运输、回填),如为高层建筑土方回填时有一部分为灰土)有时应考虑土方外运、基础混凝土体积、基础模板面积。
第二章:桩与地基基础工程1、砼桩(编码010201)(1)预制钢筋砼桩:砼制作、砼运输、桩制作、打桩、送桩(2)接桩(3)砼灌注桩:砼制作、砼运输、灌注砼桩桩基础:以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2、其他桩(编码010202)(1)砂石灌注桩:成孔、填充、振实(2)灰土挤密桩:成孔、填充、振实(3)旋喷桩:成桩、旋喷(4)喷粉桩:成孔、喷粉2、地基与边坡处理(编码010203)(1)地下连续墙(2)振冲灌注碎石(3)地基强夯(4)锚干支护:砼制作、砼运输、钻孔灌浆、挂网、砼喷射(5)土钉支护:砼制作、砼运输、砂浆土钉、挂网、砼喷射第三章:砌筑工程1、砖基础(编码010301)(1)砖基础:砂浆制作(定额内包括)、砼制作、砼运输、夯实、垫层铺设、砌筑、抹防潮层2、砖砌体(编码010302)(1)实心砖墙:砂浆制作、运输(定额内包括)、砌筑、砌砖碹、砖过梁、砌砖压顶(包括在砌筑中)(2)空斗墙(3)空花墙:砂浆制作、运输(定额内包括)、砌筑(4)填充墙(5)实心砖柱:砂浆制作、运输(定额内包括)、砌筑(6)零星砌砖:砂浆制作、运输(定额内包括)、砌筑什么砖,砂浆类型,一砖还是半砖还是一砖以上。

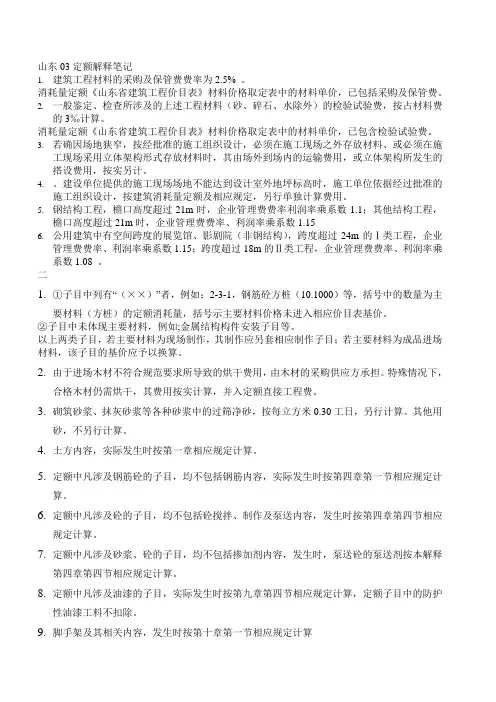

山东03定额解释笔记1.建筑工程材料的采购及保管费费率为2.5% 。
消耗量定额《山东省建筑工程价目表》材料价格取定表中的材料单价,已包括采购及保管费。
2.一般鉴定、检查所涉及的上述工程材料(砂、碎石、水除外)的检验试验费,按占材料费的3‰计算。
消耗量定额《山东省建筑工程价目表》材料价格取定表中的材料单价,已包含检验试验费。
3.若确因场地狭窄,按经批准的施工组织设计,必须在施工现场之外存放材料、或必须在施工现场采用立体架构形式存放材料时,其由场外到场内的运输费用,或立体架构所发生的搭设费用,按实另计。
4.。
建设单位提供的施工现场场地不能达到设计室外地坪标高时,施工单位依据经过批准的施工组织设计,按建筑消耗量定额及相应规定,另行单独计算费用。
5.钢结构工程,檐口高度超过21m时,企业管理费费率利润率乘系数1.1;其他结构工程,檐口高度超过21m时,企业管理费费率、利润率乘系数1.156.公用建筑中有空间跨度的展览馆、影剧院(非钢结构),跨度超过24m的Ⅰ类工程,企业管理费费率、利润率乘系数1.15;跨度超过18m的Ⅱ类工程,企业管理费费率、利润率乘系数1.08 。
二1.①子目中列有“(××)”者,例如:2-3-1,钢筋砼方桩(10.1000)等,括号中的数量为主要材料(方桩)的定额消耗量,括号示主要材料价格未进入相应价目表基价。
②子目中未体现主要材料,例如;金属结构构件安装子目等。
以上两类子目,若主要材料为现场制作,其制作应另套相应制作子目;若主要材料为成品进场材料,该子目的基价应予以换算。
2.由于进场木材不符合规范要求所导致的烘干费用,由木材的采购供应方承担。
特殊情况下,合格木材仍需烘干,其费用按实计算,并入定额直接工程费。
3.砌筑砂浆、抹灰砂浆等各种砂浆中的过筛净砂,按每立方米0.30工日,另行计算。
其他用砂,不另行计算。
4.土方内容,实际发生时按第一章相应规定计算。
5.定额中凡涉及钢筋砼的子目,均不包括钢筋内容,实际发生时按第四章第一节相应规定计算。
预算定额分部说明包括的内容预算定额分部是指在编制预算时,将各项支出按照明细进行分类和归集,以便更加清晰地了解支出的具体内容和金额。
下面将对预算定额分部的一些常见内容进行说明。
1. 人员费用:人员费用是组织机构运转的基本支出之一,包括工资、奖金、福利待遇、社保缴纳等。
不同岗位的人员费用有所差异,可以根据具体职位和工作内容进行分类。
2. 物资采购费用:物资采购费用是指组织机构为了正常运营所需的各种物资的采购支出,如办公用品、设备设施、原材料等。
可以根据不同物资的种类进行分类,并明确预算金额。
3. 外包服务费用:外包服务费用是指组织机构将某些工作或业务外包给其他单位或个人,以降低成本或提高效率。
外包服务费用可以包括人力外包、IT外包、物流外包等,根据不同的外包项目进行分类。
4. 营销推广费用:营销推广费用是指组织机构为了宣传和推广产品或服务而进行的各项费用支出,如广告费、市场调研费、促销费用等。
可以根据不同的营销推广方式进行分类,并制定相应的预算。
5. 研发费用:研发费用是指组织机构用于研究和开发新产品、新技术或改进现有产品、技术的各项费用支出。
研发费用可以包括人员费用、设备费用、实验费用等,根据不同的研发项目进行分类。
6. 培训费用:培训费用是指组织机构为了提升员工的技能和知识而进行的各项培训支出。
培训费用可以包括培训师的费用、培训材料的费用、培训场地的费用等。
7. 财务费用:财务费用是指组织机构为了筹措资金或进行资金管理而产生的各项费用支出,如利息支出、银行手续费等。
8. 税费支出:税费支出是指组织机构根据法律规定需要缴纳的各项税费,如企业所得税、增值税、印花税等。
9. 其他费用:除了以上列举的费用外,还可能存在一些其他的费用支出,如租赁费、维修费、保险费等。
这些费用可以根据具体情况进行分类。
通过对预算定额分部的详细说明,可以更好地把握组织机构的支出情况,合理安排预算,并确保预算使用的透明和规范。
京建法〔2016〕20 号北京市住房和城乡建设委员会关于执行 2016 年《北京市建设工程计价依据——概算定额》有关规定的通知各有关单位:为正确执行 2016 年《北京市建设工程计价依据——概算定额》(以下简称概算定额),规范工程计价行为,加强设计概算管理,现就有关规定事项通知如下:一、适用范围北京市行政区域内新建、扩建、整体更新改造及复建的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、构筑物工程、城市轨道交通工程编制工程设计概算,应当执行本规定。
二、费用组成(一)建筑安装工程费用由人工费、材料费、施工机具使用费、企业管理费、规费、利润和税金组成。
(二)概算定额的计税执行《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36 号)及相关规定的增值税一般计税方法。
概算定额基价及各项费用均不包含增值税可抵扣进项税。
三、要素价格及管理(一)概算定额子目中人工、材料、机械等要素价格均为定额编制期的市场价格。
编制工程设计概算时,概算定额子目中人工、材料、机械等要素价格执行概算编制期的市场价格,编制期的市场价格不含增值税可抵扣进项税。
(二)概算定额子目中以“元”为单位的其他材料费和其他机具费,应按北京市住房城乡建设主管部门发布的工程设计概算调整系数进行动态调整。
四、计算程序按概算定额及有关规定编制设计概算时,执行《建设工程设计概算计算程序表》(见附表),同时执行下列规定:(一)人工费、材料费、施工机具使用费为概算定额各章节费用合计金额。
(二)调整费用是指其他材料费及其他机具费由于价格波动调整的费用。
调整费用以概算定额中的其他材料费及其他机具费之和为基数,乘以调整系数计算。
(三)零星工程费是指在初步设计阶段由于图纸设计深度不足等原因发生的一些工程费用。
零星工程费以人工费、材料费、施工机具使用费及调整费用之和为基数,视图纸设计深度,按 1%~3%计取。
(四)费率应当执行概算定额规定的费率标准。

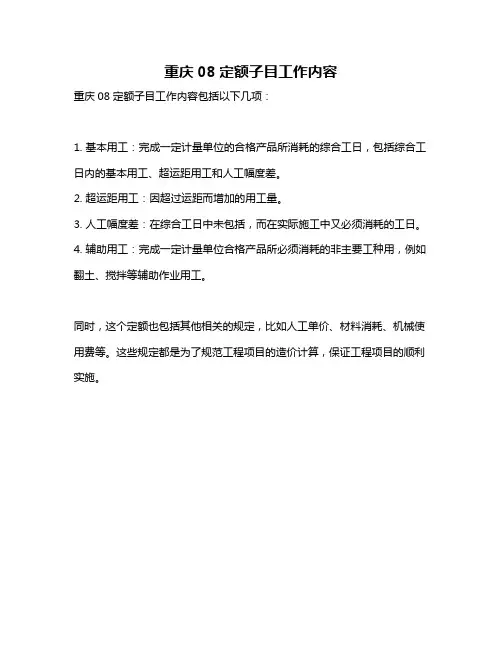

重庆08定额子目工作内容
重庆08定额子目工作内容包括以下几项:
1. 基本用工:完成一定计量单位的合格产品所消耗的综合工日,包括综合工日内的基本用工、超运距用工和人工幅度差。
2. 超运距用工:因超过运距而增加的用工量。
3. 人工幅度差:在综合工日中未包括,而在实际施工中又必须消耗的工日。
4. 辅助用工:完成一定计量单位合格产品所必须消耗的非主要工种用,例如翻土、搅拌等辅助作业用工。
同时,这个定额也包括其他相关的规定,比如人工单价、材料消耗、机械使用费等。
这些规定都是为了规范工程项目的造价计算,保证工程项目的顺利实施。
建筑工程定额原理2.1 工程定额工程定额是指在正常施工条件下完成规定计量单位的合格建筑安装工程所消耗的人工、材料、施工机具台班、工期天数及相关费率等的数量标准。
工程定额是一个综合概念,是建设工程造价计价和管理中各类定额的总称,包括许多种类的定额,可以按照不同的原则和方法对它进行分类。

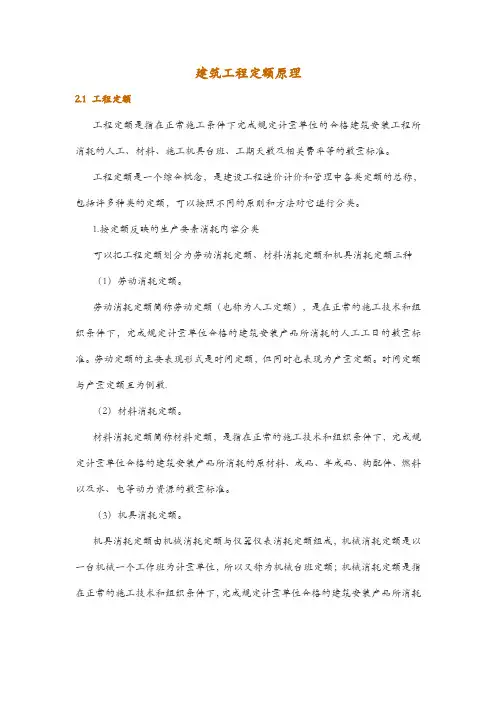

1.按定额反映的生产要素消耗内容分类可以把工程定额划分为劳动消耗定额、材料消耗定额和机具消耗定额三种(1)劳动消耗定额。
劳动消耗定额简称劳动定额(也称为人工定额),是在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的人工工日的数量标准。
劳动定额的主要表现形式是时间定额,但同时也表现为产量定额。
时间定额与产量定额互为倒数.(2)材料消耗定额。
材料消耗定额简称材料定额,是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的原材料、成品、半成品、构配件、燃料以及水、电等动力资源的数量标准。
(3)机具消耗定额。
机具消耗定额由机械消耗定额与仪器仪表消耗定额组成,机械消耗定额是以一台机械一个工作班为计量单位,所以又称为机械台班定额;机械消耗定额是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的施工机械台班的数量标准。
机械消耗定额的主要表现形式是机械时间定额,同时也以产量定额表现。
施工仪器仪表消耗定额的表现形式与机械消耗定额类似。
2.按定额的编制程序和用途分类可以把工程定额分为施工定额、预算定额、概算定额、概算指标、投资估算指标等,见表2.1。
表2.1 各种定额间关系的比较(1)施工定额。
施工定额是完成一定计量单位的某一施工过程或基本工序所需消耗的人工、材料和施工机具台班数量标准。
施工定额是施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质;施工定额是以某一施工过程或基本工序作为研究对象,表示生产产品数量与生产要素消耗综合关系编制的定额。

(一)组成内容1.预算定额总说明(1)预算定额的适用范围、指导思想及目的作用。
(2)预算定额的编制原则、主要依据及上级下达的有关定额修编文件。
(3)使用本定额必须遵守的规则及适用范围。
(4)定额所采用的材料规格、材质标准,允许换算的原则。
(5)定额在编制过程中已经包括及未包括的内容。
(6)各分部工程定额的共性问题的有关统一规定及使用方法。
2.工程量计算规则工程量是核算工程造价的基础,是分析建筑工程技术经济指标的重要数据,是编制计划和统计工作的指标依据。
必须根据国家有关规定,对工程量的计算做出统一的规定。
3.分部工程说明(1)分部工程所包括的定额项目内容。
(2)分部工程各定额项目工程量的计算方法。
(3)分部工程定额内综合的内容及允许换算和不得换算的界限及其他规定。
(4)使用本分部工程允许增减系数范围的界定。
问题:什么是预算定额?预算定额是什么意思?4.分项工程定额表头说明(1)在定额项目表表头上方说明分项工程工作内容。
(2)本分项工程包括的主要工序及操作方法。
5.定额项目表(1)分项工程定额编号(子目号)。
(2)分项工程定额名称。
(3)预算价值(基价)。
其中包括:人工费、材料费、机械费。
(4)人工表现形式。
包括工日数量、工日单价。
(5)材料(含构配件)表现形式。
材料栏内一系列主要材料和周转使用材料名称及消耗数量。
次要材料一般都以其他材料形式以金额“元”或占主要材料的比例表示。
(6)施工机械表现形式。
机械栏内有两种列法:一种是列主要机械名称规格和数量,次要机械以其他机械费形式以金额“元”或占主要机械的比例表示。
(7)预算定额的基价。
人工工日单价、材料价格、机械台班单价均以预算价格为准。
(8)说明和附注。
在定额表下说明应调整、换算的内容和方法。
(二)表现形式预算定额采用量价分离的表现形式。
每一个定额子目既以实物消耗量的形式反映定额编制当年的资源消耗水平,又按编制年份某一地区的价格水平,以价目表的形式反映当时的生产力水平,以适应工程建设管理的需要。
热力管道弯管套定额子目1. 引言1.1 概述热力管道弯管套定额子目的一项热力工程设计中必不可少的要素。
热力管道弯管套定额子目在热力工程设计中起到了至关重要的作用。
它是为了满足管道布置的需要,保证热力工程的正常运行而设立的。
热力管道弯管套定额子目是指对于热力管道布置中需要进行弯曲的管道进行规范要求的子目。
在热力工程设计中,由于管道布置需要穿越建筑或者设备,因此在管道布置过程中,往往需要进行弯曲处理。
而热力管道弯管套定额子目则为这一过程规定了具体的要求和标准。
在热力工程设计中,热力管道弯管套定额子目起到了至关重要的作用。
首先,它保证了管道的布置能够满足工程设计的需要。
热力工程中的管道布置往往需要考虑到许多复杂的因素,如建筑的结构、设备的布置等。
通过对热力管道弯管套定额子目的要求,能够保证管道布置的合理性和可行性。
其次,热力管道弯管套定额子目还能够保证热力工程的正常运行。
热力工程中的管道布置对于热力流体的流动有着直接的影响。
不合理的管道布置往往会导致热力流体的流动受阻,从而影响整个热力工程系统的正常运行。
而通过对热力管道弯管套定额子目的要求,能够保证管道的顺畅和畅通无阻。
总的来说,热力管道弯管套定额子目对于热力工程设计至关重要。
它保证了管道布置的合理性和可行性,同时也保证了热力工程系统的正常运行。
因此,在热力工程设计中,我们必须对热力管道弯管套定额子目进行认真的考虑和规范,确保热力工程的高效运行。
1.2 文章结构文章结构部分的内容:本文分为三个主要部分,包括引言、正文和结论。
1. 引言引言部分包括概述、文章结构和目的。
在概述部分,将对热力管道弯管套定额子目进行介绍,并强调其重要性。
文章结构部分即本节,将详细介绍文章的整体结构,以帮助读者了解文章的内容安排和逻辑结构。
目的部分将说明本文撰写的目的和意义,以引起读者的兴趣。
2. 正文正文部分将分为多个要点来介绍热力管道弯管套定额子目。
第一个要点将详述热力管道弯管套的基本概念、应用领域和重要性。
定额子目名词解释定额子目名词解释:第一条本定额是按照现行人工、材料费用标准,并结合本省实际情况进行编制的。
第二条本定额适用于本省行政区域内新建、改建、扩建的民用与公共建筑的脚手架、模板等临时性垂直运输设备及附属设施,以及施工企业的机械化施工所需要的垂直运输机械设备安拆及辅助作业。
第三条各类脚手架搭拆及装饰工程施工规范,按有关规定执行。
第四条脚手架的搭拆及垂直运输设备的搭拆除应符合安全操作规程。
第五条凡在架上操作的人员,均必须戴好安全帽。
第六条高处作业应遵守以下规定: 1)所有登高作业人员应配带安全带; 2)两层及以上外架或高度超过24米的双排架,应编制安全技术措施。
3)悬挑式外架必须有可靠的安全措施; 4)在外架上进行电气焊作业,必须有防火措施,并应派专人看护; 5)大型机具及其它物料应固定牢靠,不得沿脚手架上窜; 6)同一外架上的多层作业区,其交叉作业不得少于2层; 7)在同一施工层上进行上下交叉作业,其垂直运输设备上下不得超过2个施工段,如果超过2个施工段,则应设置安全隔离棚,下部应设专人监护。
8)外架拆除前,应将下部架空的非承重结构进行加固,然后由上而下拆除。
9)拆除外架时,应先拆连墙件,再拆除和拉结。
10)不论采用何种作业方法,人员都不得站在正在拆除的构件上。
11)已拆除的构件严禁抛掷。
第八条定额中列出了混凝土剪力墙竖向钢管的长度计算,按直径100mm壁厚4mm钢管按内外径以1m计算,长度系数为1.2。
第九条垂直运输机械的安拆使用规定: 1)塔吊、龙门架等起重机械在使用过程中,操作人员和指挥人员必须坚守岗位,密切配合,听从信号指挥。
2)起重机的基础必须平整夯实,操作平台坚实可靠,机体的回转半径内不得站人。
3)钢丝绳与地面夹角不得大于45度,钢丝绳接头应用卷筒或插接法连接,接头应排列整齐,端部应设绳卡,同时不得少于3个,也不得采用扭结法。
4)在塔身上不得悬挂重物,吊臂下面及回转半径内不得有人。
浅谈工程量清单计价模式下企业定额编制凌展发【摘要】分析企业定额编制的现状及原因,讨论编制企业定额的内容,并提出可行性建议。
%This paper makes proposals for quota making by enterprise under mode of engineering bill pricing by manager, participant, system and software.【期刊名称】《广西城镇建设》【年(卷),期】2011(000)007【总页数】3页(P92-94)【关键词】工程量清单计价;企业定额编制;工程造价【作者】凌展发【作者单位】广西建设工程项目管理中心【正文语种】中文【中图分类】TU723.3企业定额是一种由建筑安装企业编制的,在本企业内部执行的定额。
它反映了该企业的生产力水平条件下的产品生产和生产消费之间的数量关系,不仅能体现企业本身个别的劳动生产率和技术装备水平,同时也能衡量企业的管理水平。
科学合理地编制企业定额,是企业长期可持续发展的根本需求和策略。
1 企业定额的编制现状及其原因目前,我国绝大部分施工企业没有编制自己的企业定额,究其原因主要有几点:一是企业定额并未得到企业管理层的足够关注。
如工程的结算造价,其盈利为何达不到预期,为何当时清单会报出这样的综合单价,究其原因就是企业管理层未能很好地组织编制企业定额。
二是企业中造价管理人员的综合素质有待提高。
现阶段,造价行业内工作经验丰富、理论知识扎实的造价工程师的就职分布极为不平衡。
由于薪酬分配方式、社会地位的主动性等原因,考取国家造价工程师执业资格的造价人员大部分就职于造价咨询、招标代理等中介机构,部分就职于房地产等业主单位,就职于施工企业的造价工程师数量较少。
因此,留在施工企业就职的普遍为造价员层次的造价人员,大部分造价员能胜任计价基础工作,但当计价基础工作需提升至综合性较强的计价管理工作时,就遭遇业务短板,因此难以适应编制企业定额的工作。
土方工程中定额子目的使用方法及注意事项【学员问题】土方工程中定额子目的使用方法及注意事项?【解答】(一)首先要认真阅读总说明、章说明及各节定额的工作内容及适用范围。
只有理解定额、熟悉定额,才能正确使用定额。
(二)根据施工方法、土质级别及运输距离,选用定额子目。
预算定额中挖掘机、装载机挖装土自卸汽车运输及反铲挖掘机挖渠道土方,仅列出Ⅲ类土定额,若遇Ⅰ-Ⅱ类土或Ⅳ类类土,采用Ⅲ类土定额分别乘调整系数计算。
(三)挖掘机及装载机挖装土自卸汽车运输定额,根据不同运距,定额选用及计算方法如下:1、若遇到0.5km、1.5km时,按下公式计算其定额值。
A:运距0.5km1km值-(2km值-1km值)2B:运距1.5km、2.4km,采用插入法计算。
2、运距在10km以内5km值+(运距-5)增运1km值3、运距超过10km时5km值+5增运1km值+(运距-10)增运1km值0.75(四)相同名称的概、预算定额,包括的工作内容不一定都相同。
例如,概算定额中,人工挖装土机动翻斗车运输、人工挖装土拖拉机运输等节定额,包括挖土、装卸土及运输。
而预算定额中这几节定额,不包括挖土,仅是装卸土及运输。
因此,选用定额时,要特别注意,仔细阅读各节工作内容,以免混淆。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。
事实表明,习惯左右了成败,习惯改变人的一生。
在现实生活中,大多数的人,对学习很难做到学而不厌,学习不是一朝一夕的事,需要坚持。
希望大家坚持到底,现在需要沉淀下来,相信将来会有更多更大的发展前景。
工程定额清单组成方案一、引言工程定额清单是工程施工过程中的一个重要文件,它可以对施工项目进行清单化、标准化管理,为工程项目的规划和控制提供了重要的参考依据。
因此,定额清单的合理组成对于工程项目的顺利进行和成本控制至关重要。
本文将对工程定额清单的组成方案进行探讨和分析,通过对定额清单的结构、内容和编制方法进行研究,提出了一套适用于工程项目的定额清单组成方案。
二、定额清单的结构1. 定额清单的层次结构定额清单是工程项目的详细清单,它通常分为三层结构,即一级标题、二级标题和三级内容。
一级标题一般是按照施工工程的主要部位或专业性质划分,比如建筑工程可以按照建筑工程材料、建筑工程施工、建筑工程设备等进行划分;水利工程可以按照水利工程建筑、水利工程设备、水利工程施工等进行划分。
二级标题是在一级标题的基础上,对工程设备或工程材料进行更详细的分项划分,比如在建筑工程材料下可以分为水泥、砖瓦、钢筋等子项。
三级内容是对二级标题下的每个子项进行具体的规格、数量、单位和标准的详细内容描述。
2. 定额清单的编制原则定额清单的编制原则是按照工程项目的实际情况和技术要求进行编制。
一般来说,定额清单的编制要符合以下原则:(1)合理性原则:定额清单的编制要合理、科学,不能出现任何歧视性或不合理性规定。
(2)标准化原则:定额清单的编制要符合国家或地方的有关标准和规定,保证施工工程的质量和安全。
(3)综合性原则:定额清单的编制要考虑到人力、材料、设备和机械等方面的综合因素,使其能够真实反映工程项目的实际情况。
三、定额清单的内容定额清单的内容是包括在定额清单内的所有项目和标准的详细清单,它一般包括以下几个方面的内容:1. 项目名称:即定额清单中所包括的工程项目名称,它是整个定额清单的核心。
2. 规格、型号和单位:即工程项目所需材料或设备的规格、型号和单位,是对施工项目所需材料或设备的具体描述。
3. 数量和单价:即工程项目所需材料或设备的数量和单价,是对施工项目所需材料或设备的数量和价格的细致描述。
定额子目3要素
定额子目是指在工程造价编制中,根据建设项目的不同特点和施工方法的不同,对工程量进行细分,形成有较明确编制方法和单价的项目。
定额子目通常包括以下三个要素:
1. 工程量:即具体的工程项目,如混凝土用量、钢筋用量、砖石用量等。
工程量可以根据设计图纸、施工方案、技术规范等进行计算和确定。
2. 定额编制方法:指在编制定额子目时所采用的计算方法和规定。
定额编制方法需要根据具体工程项目的特点和施工方法进行规定,以确保定额编制的准确性和合理性。
3. 单价:是指在定额子目中所规定的单位工程的价格。
单价一般是根据实际的市场价格及相关成本数据进行确定的,以保障工程造价的准确性和公平性。
这三个要素共同组成了定额子目,能够在工程造价编制中提供明确的工程量和对应的价格信息,便于工程的管理和控制。
