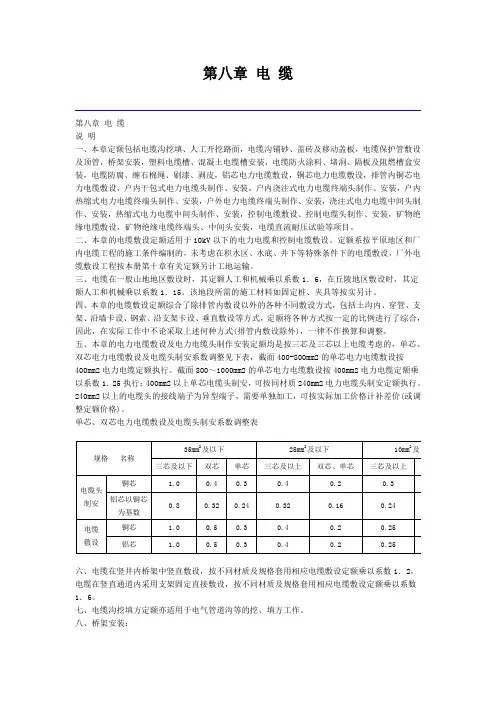

第八章电缆第八章电缆说明一、本章定额包括电缆沟挖填、人工开挖路面,电缆沟铺砂、盖砖及移动盖板,电缆保护管敷设及顶管,桥架安装,塑料电缆槽、混凝土电缆槽安装,电缆防火涂料、堵洞、隔板及阻燃槽盒安装,电缆防腐、缠石棉绳、刷漆、剥皮,铝芯电力电缆敷设,铜芯电力电缆敷设,排管内铜芯电力电缆敷设,户内干包式电力电缆头制作、安装,户内浇注式电力电缆终端头制作、安装,户内热缩式电力电缆终端头制作、安装,户外电力电缆终端头制作、安装,浇注式电力电缆中间头制作、安装,热缩式电力电缆中间头制作、安装,控制电缆敷设、控制电缆头制作、安装,矿物绝缘电缆敷设,矿物绝缘电缆终端头、中间头安装,电缆直流耐压试验等项目。
二、本章的电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设。
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。
三、电缆在一般山地地区敷设时,其定额人工和机械乘以系数1.6,在丘陵地区敷设时,其定额人工和机械乘以系数1.15。
该地段所需的施工材料如固定桩、夹具等按实另计。
四、本章的电缆敷设定额综合了除排管内敷设以外的各种不同敷设方式,包括土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设等方式,定额将各种方式按一定的比例进行了综合,因此,在实际工作中不论采取上述何种方式(排管内敷设除外),一律不作换算和调整。
五、本章的电力电缆敷设及电力电缆头制作安装定额均是按三芯及三芯以上电缆考虑的,单芯、双芯电力电缆敷设及电缆头制安系数调整见下表,截面400-800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。
截面800~1000mm2的单芯电力电缆敷设按400mm2电力电缆定额乘以系数1.25执行;400mm2以上单芯电缆头制安,可按同材质240mm2电力电缆头制安定额执行。
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,可按实际加工价格计补差价(或调整定额价格)。

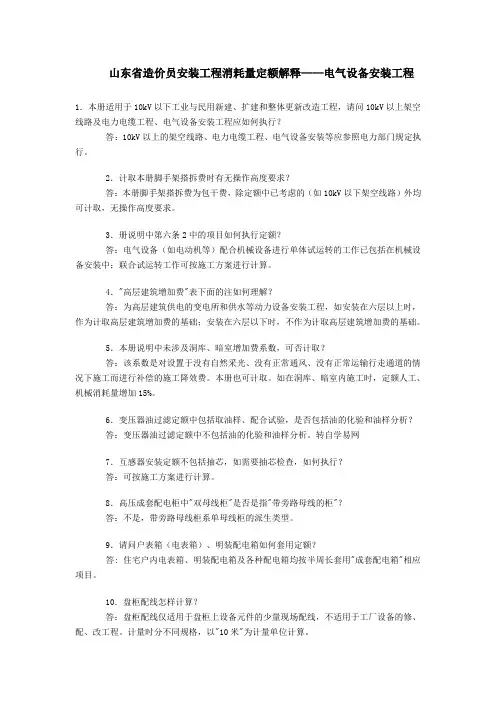

山东省造价员安装工程消耗量定额解释——电气设备安装工程1.本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。
2.计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。
3.册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。
4."高层建筑增加费"表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。
5.本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对设置于没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工而进行补偿的施工降效费。
本册也可计取。
如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。
6.变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。
转自学易网7.互感器安装定额不包括抽芯,如需要抽芯检查,如何执行?答:可按施工方案进行计算。
8.高压成套配电柜中"双母线柜"是否是指"带旁路母线的柜"?答:不是,带旁路母线柜系单母线柜的派生类型。
9.请问户表箱(电表箱)、明装配电箱如何套用定额?答: 住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用"成套配电箱"相应项目。
10.盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。

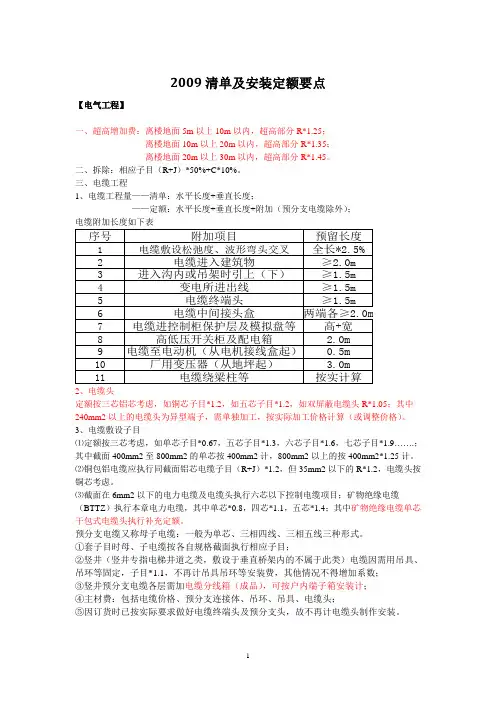

2009清单及安装定额要点【电气工程】一、超高增加费:离楼地面5m以上10m以内,超高部分R*1.25;离楼地面10m以上20m以内,超高部分R*1.35;离楼地面20m以上30m以内,超高部分R*1.45。
二、拆除:相应子目(R+J)*50%+C*10%。
三、电缆工程1、电缆工程量——清单:水平长度+垂直长度;——定额:水平长度+垂直长度+附加(预分支电缆除外);电缆附加长度如下表2、电缆头定额按三芯铝芯考虑,如铜芯子目*1.2,如五芯子目*1.2,如双屏蔽电缆头R*1.05;其中240mm2以上的电缆头为异型端子,需单独加工,按实际加工价格计算(或调整价格)。
3、电缆敷设子目⑴定额按三芯考虑,如单芯子目*0.67,五芯子目*1.3,六芯子目*1.6,七芯子目*1.9…….;其中截面400mm2至800mm2的单芯按400mm2计,800mm2以上的按400mm2*1.25计。
⑵铜包铝电缆应执行同截面铝芯电缆子目(R+J)*1.2,但35mm2以下的R*1.2,电缆头按铜芯考虑。
⑶截面在6mm2以下的电力电缆及电缆头执行六芯以下控制电缆项目;矿物绝缘电缆(BTTZ)执行本章电力电缆,其中单芯*0.8,四芯*1.1,五芯*1.4;其中矿物绝缘电缆单芯干包式电缆头执行补充定额。
预分支电缆又称母子电缆:一般为单芯、三相四线、三相五线三种形式。
①套子目时母、子电缆按各自规格截面执行相应子目;②竖井(竖井专指电梯井道之类,敷设于垂直桥架内的不属于此类)电缆因需用吊具、吊环等固定,子目*1.1,不再计吊具吊环等安装费,其他情况不得增加系数;③竖井预分支电缆各层需加电缆分线箱(成品),可按户内端子箱安装计;④主材费:包括电缆价格、预分支连接体、吊环、吊具、电缆头;⑤因订货时已按实际要求做好电缆终端头及预分支头,故不再计电缆头制作安装。
四、桥架1、玻璃钢及铝合金梯式桥架如为有盖板时,分别执行其槽式桥架子目。
2、钢制桥架主结构设计厚度>3mm时,(R+J)*1.2。
1、住户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。
2、电缆敷设综合考虑了地埋、地沟、穿管、支架、沿墙卡设。
钢管沿支卡架、垂直等方式,因此不论采用何种方式敷设,都不允许调整。
3、电缆敷设中的接线端子已包含在电缆终端头制作安装定额中。
即电缆终端头制作安装定额中已包括焊压接线端子,不得重复计算。
4、五芯以上的电缆头制作安装执行定额时,按相应界面电缆头制作安装定额乘以系数1.3,六芯电缆头制作安装乘以系数1.6,每再增加一芯定额增加30%,依此类推。
5、预分支电缆的分支接头(中间头)在生产厂内已预制好,所以执行定额时,不再计取电缆中间头制作安装。
分支电缆终端头可执行焊压,压接线端子定额。
6、防雷接地装置中,若利用柱内两根以上的钢筋作引下线,应如何计算工程量?以焊接为一体的独立基础钢筋作为接地装置时,如何套用定额?答:利用建筑物内主筋引下线定额是按每一根柱内焊接两根柱筋考虑的,如果焊接柱筋数目超过两根时,定额规定可按比例调整,即调整系数为实际利用柱内钢筋根数除以2而得。
以焊接为一体的独立基础钢筋作为接地装置时,由于基础钢筋是土建专业施工的,安装是只发生焊接,所以可参照柱主筋与圈梁钢筋焊接定额以10处为计量单位计算。
7、卫生间内等电位接地采用圆、扁钢时,可参照防雷接地装置中“户内接地母线敷设”项目执行8、电缆支架应执行户内接地母线安装定额。
9、在部分电气工程中使用方形管及其接线盒、紧锁式钢导管电线保护管时应套用何定额?答:属定额缺项,可另行编制补充定额。
10、线缆增加的预算长度是工程量的组成部分,应分别计算安装费。
11、没有封顶的吊顶内配管属于明配管。
12、电力电缆中间头制作数量的确定,按工程设计规定计算,如无设计规定时,按实际情况计算或按平均250m一个中间头考虑。
13、定型配电箱内电器之间的连接线已由生产厂家完成安装,不需另行执行定额子目。
而成套配电箱的安装子目工作内容包括开箱检查、安装、查接线及接地,不包含进线(电源线)及出线(馈电线)工作内容,电源进线及出线可另外套用定额,执行焊压铜铝接线端子子目或端子板外部接线子目。

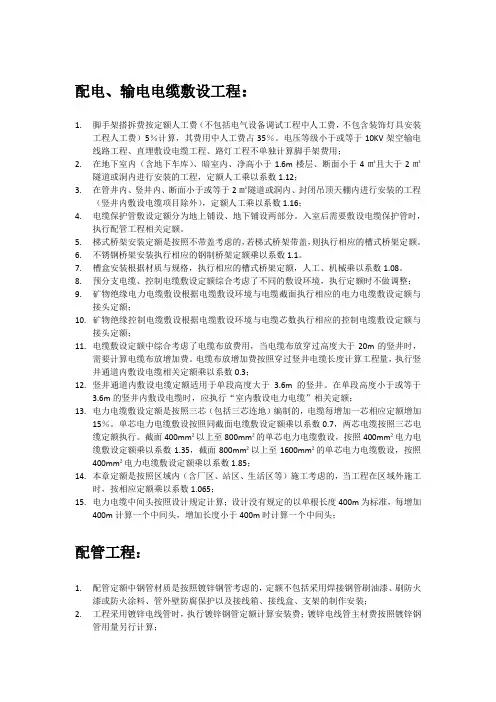

配电、输电电缆敷设工程:1.脚手架搭拆费按定额人工费(不包括电气设备调试工程中人工费,不包含装饰灯具安装工程人工费)5%计算,其费用中人工费占35%。
电压等级小于或等于10KV架空输电线路工程、直埋敷设电缆工程、路灯工程不单独计算脚手架费用;2.在地下室内(含地下车库)、暗室内、净高小于1.6m楼层、断面小于4㎡且大于2㎡隧道或洞内进行安装的工程,定额人工乘以系数1.12;3.在管井内、竖井内、断面小于或等于2㎡隧道或洞内、封闭吊顶天棚内进行安装的工程(竖井内敷设电缆项目除外),定额人工乘以系数1.16;4.电缆保护管敷设定额分为地上铺设、地下铺设两部分。
入室后需要敷设电缆保护管时,执行配管工程相关定额。
5.梯式桥架安装定额是按照不带盖考虑的,若梯式桥架带盖,则执行相应的槽式桥架定额。
6.不锈钢桥架安装执行相应的钢制桥架定额乘以系数1.1。
7.槽盒安装根据材质与规格,执行相应的槽式桥架定额,人工、机械乘以系数1.08。
8.预分支电缆、控制电缆敷设定额综合考虑了不同的敷设环境,执行定额时不做调整;9.矿物绝缘电力电缆敷设根据电缆敷设环境与电缆截面执行相应的电力电缆敷设定额与接头定额;10.矿物绝缘控制电缆敷设根据电缆敷设环境与电缆芯数执行相应的控制电缆敷设定额与接头定额;11.电缆敷设定额中综合考虑了电缆布放费用,当电缆布放穿过高度大于20m的竖井时,需要计算电缆布放增加费。
电缆布放增加费按照穿过竖井电缆长度计算工程量,执行竖井通道内敷设电缆相关定额乘以系数0.3;12.竖井通道内敷设电缆定额适用于单段高度大于3.6m的竖井。
在单段高度小于或等于3.6m的竖井内敷设电缆时,应执行“室内敷设电力电缆”相关定额;13.电力电缆敷设定额是按照三芯(包括三芯连地)编制的,电缆每增加一芯相应定额增加15%。
单芯电力电缆敷设按照同截面电缆敷设定额乘以系数0.7,两芯电缆按照三芯电缆定额执行。
截面400mm²以上至800mm²的单芯电力电缆敷设,按照400mm²电力电缆敷设定额乘以系数1.35,截面800mm²以上至1600mm²的单芯电力电缆敷设,按照400mm²电力电缆敷设定额乘以系数1.85;14.本章定额是按照区域内(含厂区、站区、生活区等)施工考虑的,当工程在区域外施工时,按相应定额乘以系数1.065;15.电力电缆中间头按照设计规定计算;设计没有规定的以单根长度400m为标准,每增加400m计算一个中间头,增加长度小于400m时计算一个中间头;配管工程:1.配管定额中钢管材质是按照镀锌钢管考虑的,定额不包括采用焊接钢管刷油漆、刷防火漆或防火涂料、管外壁防腐保护以及接线箱、接线盒、支架的制作安装;2.工程采用镀锌电线管时,执行镀锌钢管定额计算安装费;镀锌电线管主材费按照镀锌钢管用量另行计算;3.工程采用扣压式薄壁钢导管(KBG)时,执行套接紧定式镀锌钢导管(JDG)定额计算安装费;扣压式镀锌钢导管(KBG)主材费按照镀锌钢管用量另行计算。

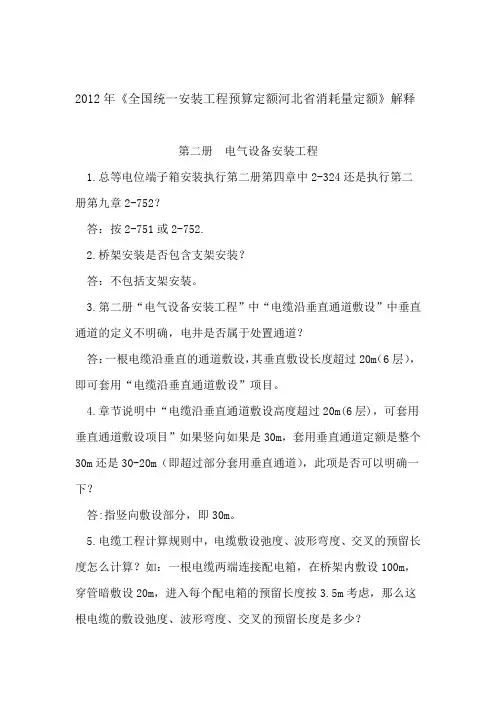

2012年《全国统一安装工程预算定额河北省消耗量定额》解释第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道的定义不明确,电井是否属于处置通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(6层),可套用垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30-20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程计算规则中,电缆敷设弛度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷设20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设弛度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2*3.5预留)*(1+2.5%波形系数)。
6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以”100m/束“为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式执行同一项目。
9.第二册“2-543”“2-544”顶管工程是否包括工作井的挖埋,与市政定额--排水工程-顶管工程有什么区别?管径不同时能否互套?答:第二册中的顶管不包括工作的挖坑,主要适用于电缆保护管短距离顶管或过小区道路顶管。

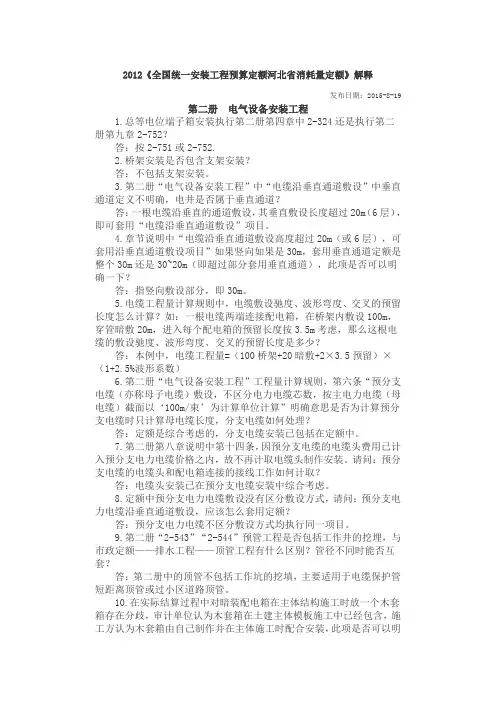

2012《全国统一安装工程预算定额河北省消耗量定额》解释发布日期:2015-8-19第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道定义不明确,电井是否属于垂直通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30~20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程量计算规则中,电缆敷设驰度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设驰度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2×3.5预留)×(1+2.5%波形系数)6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以‘100m/束’为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
7.第二册第八章说明中第十四条,因预分支电缆的电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装。
请问:预分支电缆的电缆头和配电箱连接的接线工作如何计取?答:电缆头安装已在预分支电缆安装中综合考虑。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式均执行同一项目。

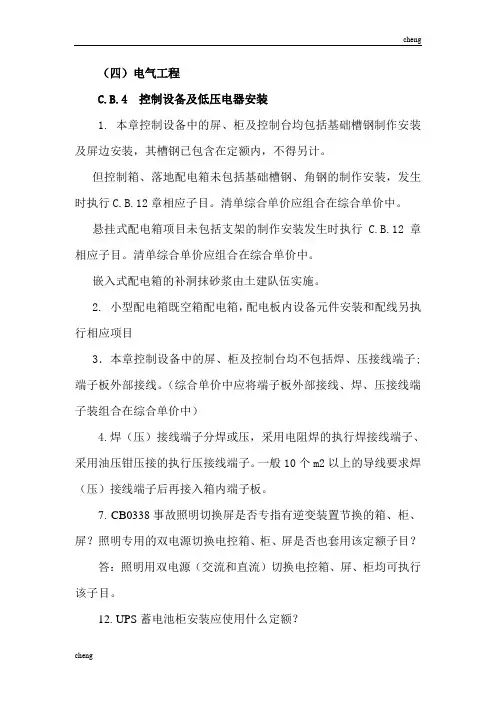

(四)电气工程C.B.4 控制设备及低压电器安装1. 本章控制设备中的屏、柜及控制台均包括基础槽钢制作安装及屏边安装,其槽钢已包含在定额内,不得另计。
但控制箱、落地配电箱未包括基础槽钢、角钢的制作安装,发生时执行C.B.12章相应子目。
清单综合单价应组合在综合单价中。
悬挂式配电箱项目未包括支架的制作安装发生时执行 C.B.12章相应子目。
清单综合单价应组合在综合单价中。
嵌入式配电箱的补洞抹砂浆由土建队伍实施。
2. 小型配电箱既空箱配电箱,配电板内设备元件安装和配线另执行相应项目3.本章控制设备中的屏、柜及控制台均不包括焊、压接线端子;端子板外部接线。
(综合单价中应将端子板外部接线、焊、压接线端子装组合在综合单价中)4.焊(压)接线端子分焊或压,采用电阻焊的执行焊接线端子、采用油压钳压接的执行压接线端子。
一般10个m2以上的导线要求焊(压)接线端子后再接入箱内端子板。
7. CB0338事故照明切换屏是否专指有逆变装置节换的箱、柜、屏?照明专用的双电源切换电控箱、柜、屏是否也套用该定额子目?答:照明用双电源(交流和直流)切换电控箱、屏、柜均可执行该子目。
12. UPS蓄电池柜安装应使用什么定额?答:可以蓄电池屏(柜)安装子目。
13、什么是焊(压)接线端子?答:焊(压)接线端子分焊或压,采用电阻焊的执行焊接线端子;采用油压钳压接的执行压接线端子。
一般10个m2以上的导线要求焊(压)接线端子后再接入箱内端子板。
14、焊、压铜接线端子定额中,是否应单独计取铜鼻子材料费?答:焊、压铜接线端子定额中已含铜接线端子材料费,铜鼻子不再计算材料费。
15、怎样区分有端子外部接线、无端子外部接线?答:端子板外部接线分有端子外部接线、无端子外部接线,有端子是指多股线经压端子后再接入箱内端子板的安装方法,无端子外部接线是指如BV2.5、4、6、10个m2直接接入箱内端子板的安装方法。
16、接地端子箱可以执行端子箱定额子目吗?答:端子箱安装是指成套产品端子箱,带有仪表、或互感器、箱门、门锁的成套设备,不是指接地端子箱,接地端子箱2009清单定额在防雷接地章已补充了定额子目。

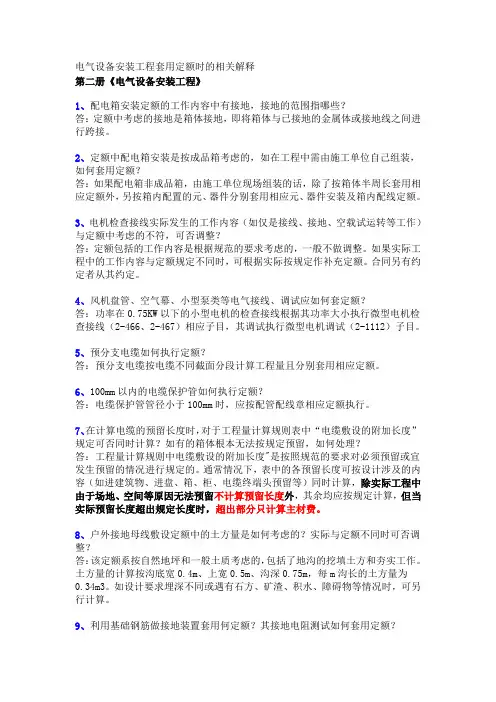

电气设备安装工程套用定额时的相关解释第二册《电气设备安装工程》1、配电箱安装定额的工作内容中有接地,接地的范围指哪些?答:定额中考虑的接地是箱体接地,即将箱体与已接地的金属体或接地线之间进行跨接。
2、定额中配电箱安装是按成品箱考虑的,如在工程中需由施工单位自己组装,如何套用定额?答:如果配电箱非成品箱,由施工单位现场组装的话,除了按箱体半周长套用相应定额外,另按箱内配置的元、器件分别套用相应元、器件安装及箱内配线定额。
3、电机检查接线实际发生的工作内容(如仅是接线、接地、空载试运转等工作)与定额中考虑的不符,可否调整?答:定额包括的工作内容是根据规范的要求考虑的,一般不做调整。
如果实际工程中的工作内容与定额规定不同时,可根据实际按规定作补充定额。
合同另有约定者从其约定。
4、风机盘管、空气幕、小型泵类等电气接线、调试应如何套定额?答:功率在0.75KW以下的小型电机的检查接线根据其功率大小执行微型电机检查接线(2-466、2-467)相应子目,其调试执行微型电机调试(2-1112)子目。
5、预分支电缆如何执行定额?答:预分支电缆按电缆不同截面分段计算工程量且分别套用相应定额。
6、100mm以内的电缆保护管如何执行定额?答:电缆保护管管径小于100mm时,应按配管配线章相应定额执行。
7、在计算电缆的预留长度时,对于工程量计算规则表中“电缆敷设的附加长度”规定可否同时计算?如有的箱体根本无法按规定预留,如何处理?答:工程量计算规则中电缆敷设的附加长度"是按照规范的要求对必须预留或宜发生预留的情况进行规定的。
通常情况下,表中的各预留长度可按设计涉及的内容(如进建筑物、进盘、箱、柜、电缆终端头预留等)同时计算,除实际工程中由于场地、空间等原因无法预留不计算预留长度外,其余均应按规定计算,但当实际预留长度超出规定长度时,超出部分只计算主材费。
8、户外接地母线敷设定额中的土方量是如何考虑的?实际与定额不同时可否调整?答:该定额系按自然地坪和一般土质考虑的,包括了地沟的挖填土方和夯实工作。
预分支电缆套定额
预分支电缆套定额是指在工程项目中,预先规定的分支线路电缆的数量和规格。
预分支电缆套定额的编制通常根据工程需求和设计要求进行,旨在规范工程施工过程中分支线路电缆的使用和安装。
预分支电缆套定额通常包括以下内容:
1. 分支线路电缆的数量:根据工程需求和设计要求确定分支线路电缆的数量,包括主线路和分支线路电缆的数量。
2. 分支线路电缆的规格:根据工程需求和设计要求确定分支线路电缆的规格,包括电缆的截面积、导体材料、绝缘材料等。
3. 分支线路电缆的长度:根据工程布局和设计要求确定分支线路电缆的长度,包括主线路和分支线路电缆的长度。
4. 安装方式和要求:确定分支线路电缆的安装方式和要求,包括电缆的敷设方式、保护方式、绑扎方式等。
预分支电缆套定额的编制需要根据具体工程项目进行,根据工程设计要求和实际情况进行合理的估算和规定,以确保分支线路电缆的使用和安装符合相关标准和
要求。
同时,在实际施工过程中,需要根据实际情况进行调整和变更,以满足实际需求。
8.1 电力电缆8.1.1 铝芯电力电缆敷设8.1.1.1 一般单芯电缆工作内容:开盘、检查、架盘、敷设、锯断、排列、整理、固定、收盘、临时封头、挂牌。
计量单位:100m注:厂外电缆(包括进厂部分)敷设,另计工地运输。
未计材料:电缆。
8.1.1.2 单芯电缆竖直通道工作内容:同前。
计量单位:100m注:未计材料:电缆。
8.1.1.3 一般四芯电缆工作内容:同前。
计量单位:100m注:厂外电缆(包括进厂部分)敷设,另计工地运输。
未计材料:电缆。
8.1.1.4 四芯电缆竖直通道工作内容:同前。
计量单位:100m注:未计材料:电缆。
8.1.1.5 一般五芯电缆工作内容:同前。
计量单位:100m注:厂外电缆(包括进厂部分)敷设,另计工地运输。
未计材料:电缆。
8.1.1.6 五芯电缆竖直通道工作内容:同前。
计量单位:100m注:未计材料:电缆。
8.1.2 铜芯电力电缆敷设8.1.2.1 一般单芯电缆工作内容:同前。
计量单位:100m注:厂外电缆(包括进厂部分)敷设,另计工地运输。
未计材料:电缆。
工作内容:同前。
计量单位:100m注:同前。
工作内容:同前。
计量单位:100m注:同前。
8.1.2.2 单芯电缆竖直通道工作内容:同前。
计量单位:100m8.1.2.3 一般四芯电缆工作内容:同前。
计量单位:100m注:厂外电缆(包括进厂部分)敷设,另计工地运输。
未计材料:电缆。
工作内容:同前。
计量单位:100m注:同前。
工作内容:同前。
计量单位:100m注:同前。
8.1.2.4 四芯电缆竖直通道工作内容:同前。
计量单位:100m8.1.2.5 一般五芯电缆工作内容:同前。
计量单位:100m注:厂外电缆(包括进厂部分)敷设,另计工地运输。
未计材料:电缆。
工作内容:同前。
计量单位:100m注:同前。
工作内容:同前。
计量单位:100m注:同前。
8.1.2.6 五芯电缆竖直通道工作内容:同前。
计量单位:100m8.1.3 矿物绝缘电力电缆敷设8.1.3.1 单芯矿物绝缘电力电缆(水平)工作内容:开箱检查、架线盘、敷设、锯断、烘烤、固定、整理调直、测绝缘、临时封堵、挂牌。
预分支电力电缆安装技术交底预分支电力电缆预分支电力电缆由主干电缆、分支接头、分支电缆三部分组成。
由于预制分支电力电缆的电缆接头是在工厂一次预制成型,免去了现场制作电缆接头的麻烦,提高了线路供电可靠性。
特别适合于住宅楼宇中主干线电缆选用。
一、准备工作:由于预制分支电力电缆需要工厂定做, 电缆定货选型时,需要向生产厂家提供下列资料:1) 主干电缆和分支电缆的规格与长度;2)建筑物楼层层高;3)供电点和用电点(配电盘)的位置等。
二、材料要求:1、所有材料规格型号及电压等级应符合设计要求,并有产品合格证、检测报告。
电缆合格证要有生产许可证编号和安全认证标志。
外地产品要有进京许可证。
2、电缆上应标明电缆规格、型号电压等级、长度及出厂日期。
3、电缆外观完好无损,橡胶套及塑料外皮绝缘层无老化及裂纹。
三、主要机具:1、电动机具、敷设电缆用支架及轴,电缆滚轮,转向导轮、吊链、滑轮、钢丝绳、千斤顶等。
2、绝缘摇表、皮尺、锯弓、手锤、电气焊具、电工用具等。
四、作业条件1、土建结构墙装饰面粉刷完毕;2、施工图纸及厂家作业指导相关文件;3、检查土建结构预留的孔洞其位置、大小应符合设计及规范要求。
五、工艺流程准备工作→支架安装→预分支主干电缆敷设→预分支分支电缆敷设→绝缘摇测→电缆头制作安装→通电调试。
六、预分支电力电缆安装的注意事项电缆穿楼板和防火墙体处,应按防火规范要求进行防火封堵。
预分支电缆色相分为C1相为黄色;C2相为绿色;C3相为红色;N相为中性线,采用淡兰色;PE线为黄绿相间色。
预分支电力电缆出厂时是绕扎在电缆盘或绑扎成圈。
分支电缆紧紧地绑扎在主干电缆上,主干电缆安装固定后,再将分支电缆绑扎解开,安装时不应过分强拉分支电缆。
预制分支电力电缆的主干电缆采用单芯电缆时应考虑防止涡流效应,禁止使用导磁金属夹具。
电缆垂直和水平时,穿楼板和墙处都应按防火要求,采用防火堵料将四周封堵。
预分支电缆定额预分支电缆定额是在电力工程中常用的一个概念。
预分支电缆定额指的是在电力工程中,为了满足不同设备的电能需求,在主电缆线路中预先设置一定长度的分支电缆,以便将电能输送到不同的设备中。
预分支电缆定额的设计是为了满足工程中各个设备的电能需求,确保电力供应的可靠性和稳定性。
在电力工程中,不同的设备对电能的需求是不同的,有的设备需要大电流,有的设备需要小电流,有的设备需要高电压,有的设备需要低电压。
为了满足这些不同的需求,预分支电缆定额的设计就显得尤为重要。
预分支电缆定额的设计需要考虑多个因素。
首先,需要考虑设备的电能需求。
根据设备的功率、电流、电压等参数,确定每个设备需要的电能大小。
然后,需要考虑电缆的材料和规格。
根据设备的电能需求,选择合适的电缆材料和规格,以确保电能的传输效率和安全性。
最后,需要考虑电缆的敷设方式和长度。
根据设备的位置和布局,确定电缆的敷设方式和长度,以确保电能能够准确传输到每个设备中。
预分支电缆定额的设计还需要考虑工程的成本和施工难度。
在电力工程中,预分支电缆的敷设是一个复杂的过程,需要考虑电缆的敷设路径、敷设方式、敷设深度等多个因素。
同时,预分支电缆的材料和规格也会影响工程的成本。
因此,在设计预分支电缆定额时,需要综合考虑这些因素,以确保工程的经济性和可行性。
预分支电缆定额的设计需要遵循一定的标准和规范。
在电力工程中,有一些国家和地区制定了相关的标准和规范,用于指导预分支电缆定额的设计和施工。
这些标准和规范包括电缆的选择、敷设方式、敷设深度、敷设路径等方面的要求,以确保预分支电缆的设计和施工符合安全和技术要求。
总结起来,预分支电缆定额是电力工程中常用的一个概念,用于满足不同设备的电能需求。
预分支电缆定额的设计需要考虑多个因素,包括设备的电能需求、电缆的材料和规格、电缆的敷设方式和长度等。
同时,设计还需要考虑工程的成本和施工难度。
在设计预分支电缆定额时,需要遵循相关的标准和规范,以确保设计和施工符合安全和技术要求。
12定额电缆计算规则
一、电缆敷设按设计图示尺寸以长度计算(含预留长度及附加长度)。
二、预制分支电缆敷设区别主电缆截面按主电缆设计图示尺寸以长度计算。
三、电缆保护管敷设适用于局部电缆保护,区别材质按设计图示长度或数量计算。
四、密封式电缆保护管区别管径按设计图示数量以根计算。
五、电缆沟铺砂盖砖、盖板按设计图示尺寸以长度(沟长)计算。
六、电力电缆头、控制电缆头按设计图示数量计算。
七、电缆T接端子区别电缆截面按设计图示数量计算。
八、防火堵洞、电缆分支箱按设计图示数量计算。
九、防火隔板安装按设计图示尺寸以面积计算。
十、防火涂料按设计图示尺寸以质量计算。
十一、直埋电缆挖、填土方,除有特殊要求外,按附表1计算土方量:
附表1 直埋电缆挖、填土方土方量计算表
注:1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm 计算的常规土方量;
2.每增加一根电缆,其宽度增加250mm;
3.以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
附表2 电缆敷设的附加长度表。
预分支电缆定额
【原创实用版】
目录
1.预分支电缆的概念
2.预分支电缆定额的计算方法
3.预分支电缆定额的应用
4.预分支电缆定额的优势
正文
1.预分支电缆的概念
预分支电缆是一种电力系统中常用的分支方式,它是在电缆生产过程中,将分支线预先集成在主干电缆上,形成一个整体。
这种方式在安装时,只需将预分支电缆的主干和分支连接即可,大大简化了施工过程,提高了工程效率。
2.预分支电缆定额的计算方法
预分支电缆定额的计算主要包括两个部分:主干电缆的定额和分支电缆的定额。
主干电缆的定额通常按照电缆的长度、截面积和材质来计算;分支电缆的定额则需要考虑分支线的数量、长度和截面积。
3.预分支电缆定额的应用
预分支电缆定额在电力系统中的应用十分广泛,特别是在一些大型工程中,如发电厂、变电站和输电线路等。
通过预分支电缆定额,可以有效地控制工程的成本和进度,提高工程的质量和效益。
4.预分支电缆定额的优势
预分支电缆定额相比传统的电缆分支方式,具有以下几个明显的优势:(1)安装简便:预分支电缆的主干和分支已经预先连接好,安装时
只需将其连接即可,大大简化了施工过程。
(2)节省材料:预分支电缆的定额计算中,分支线的材料已经包含在主干电缆中,不需要额外的材料。
(3)提高工程质量:预分支电缆定额可以有效地控制工程的进度和成本,提高工程的质量和效益。
