砖混结构脚手架施工方案砖混结构脚手架施工方案一、工程概况:砖混结构脚手架施工方案是在建筑工程中常见的一种施工工艺。
该方案主要应用于大型建筑的外墙装修和维修工作中。
下面是一个典型的砖混结构脚手架施工方案的具体内容。
二、施工准备:1. 安全措施:施工前必须组织好安全教育培训,确保施工人员了解和遵守安全操作规程。
同时,配备好必要的安全防护设备,如安全帽、安全带等。
2. 施工材料:准备好所需的施工材料,包括脚手架支撑材料、搭设工具和钢管等。
三、施工步骤:1. 安装支撑杆:根据设计要求,在砖混结构上设置支撑杆,并将其固定在地面上。
支撑杆应垂直于地面,并将其与地面机械结实连接。
2. 搭设脚手架:根据设计要求,将钢管穿过支撑杆,固定在墙上。
同时,使用横梁将钢管连接到其他支撑杆上,形成脚手架的基本框架。
3. 加固脚手架:在脚手架的主要连接节点上,使用横梁和斜撑增强结构的稳定性。
同时,根据需要,在脚手架的上方添加水平支撑,以增加整个结构的稳定性。
4. 调整脚手架:使用水平仪和塔式水平仪调整脚手架的水平度和垂直度。
确保脚手架安全可靠。
5. 加固连接点:使用专用的加固夹具,固定连接点,并检查连接点的稳定性。
6. 确保通行安全:设置悬挑保护设备,确保脚手架周边的通行安全。
四、施工注意事项:1. 施工过程中需严格遵守设计要求,不得随意增减脚手架的支撑杆和连接件。
2. 在施工现场周围设置警示标志,提醒周围人员注意脚手架施工。
3. 定期对脚手架进行检查和维护,确保其安全可靠。
4. 施工期间应避免大风和恶劣天气施工,以免影响脚手架的使用和安全。
5. 施工结束后,及时拆除脚手架,并清理施工现场。
以上就是一个典型的砖混结构脚手架施工方案的具体内容。
在施工过程中,一定要严格遵守相关安全操作规程,确保施工人员的安全。

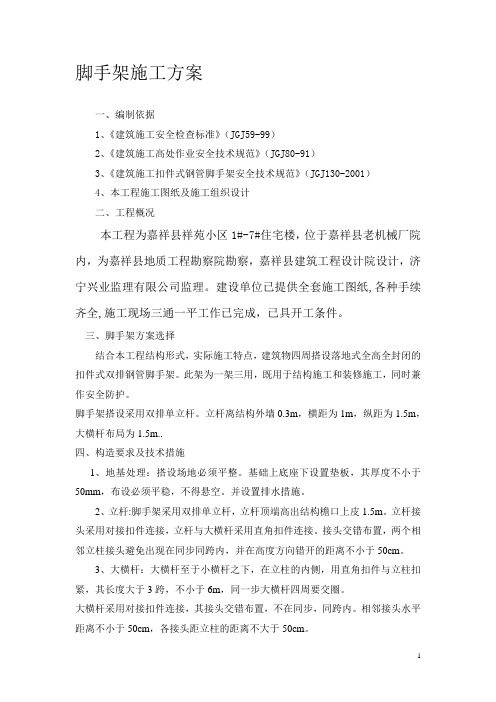

脚手架施工方案一、编制依据1、《建筑施工安全检查标准》(JGJ59-99)2、《建筑施工高处作业安全技术规范》(JGJ80-91)3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)4、本工程施工图纸及施工组织设计二、工程概况本工程为嘉祥县祥苑小区1#-7#住宅楼,位于嘉祥县老机械厂院内,为嘉祥县地质工程勘察院勘察,嘉祥县建筑工程设计院设计,济宁兴业监理有限公司监理。
建设单位已提供全套施工图纸,各种手续齐全,施工现场三通一平工作已完成,已具开工条件。
三、脚手架方案选择结合本工程结构形式,实际施工特点,建筑物四周搭设落地式全高全封闭的扣件式双排钢管脚手架。
此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。
脚手架搭设采用双排单立杆。
立杆离结构外墙0.3m,横距为1m,纵距为1.5m,大横杆布局为1.5m..四、构造要求及技术措施1、地基处理:搭设场地必须平整。
基础上底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空。
并设置排水措施。
2、立杆:脚手架采用双排单立杆,立杆顶端高出结构檐口上皮1.5m。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm。
3、大横杆:大横杆至于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧,其长度大于3跨,不小于6m,同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步,同跨内。
相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。
4、小横杆:每一立杆与横杆相交处,都必须设置一根小横杆,并采用直角扣件扣紧,在大横杆上,该杆轴线偏离主节点的距离不大于15cm。
小横杆间距应与立杆柱间距相同,且根据作业层脚手板搭设的需要,可在两立柱之间等间距增设小横杆。
小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆在立柱处相向布置。
临城县槐南新村脚手架施工方案编制人:审核人:审批人:河北京鑫建业集团有限公司 2013年5月10日脚手架工程施工方案目录第一章工程概况 (1)第二章构造要求 (2)第三章设计要求 (5)第四章脚手架的搭设和拆除工艺 (14)第五章交底验收与使用 (19)第六章安全文明施工保证措施 (20)第一章工程概况1.1工程概况本工程为临城县槐南新村一期工程四栋,1#、6#、7#、8#楼。
建设单位:临城县王庄村委会,设计单位:河北安宇建筑设计有限公司,位于通镇路以南、玉泉路以东。
1、7、8#住宅楼层数均为地上七层,6#住宅为地上六层,其中一层为储藏间、层高2.6米,二至六层层高2.9米,七层低处层高2.5米、最高处为4.9米,坡屋面。
本工程为砖混结构,建筑结构安全等级为二级设计,属丙类抗震建筑,抗震设防烈度为7度;耐火等级为二级;设计使用年限50年;屋面采用现浇瓦屋面防水,防水等级为Ⅱ级,防水层耐用年限为15年。
1.2编制依据根据«建筑施工安全检查标准»(JGJ59-99),和«建筑施工高处作业安全技术规范»(JGJ46-88),及«建筑施工扣件式钢管脚手架»(JGJ130-2001)并结合相关规定,针对本工程施工特点及本工程总施工组织设计制定施工方案。
1.3材料准备本工程外架所用的钢管、扣件、型钢基础垫板由我公司提供。
脚手板和其他材料由项目部自行采购。
材料根据工程进度分阶段组织进场。
1.4 劳动力准备搭设阶段共需架子工6名,维护阶段共需架子工4名,拆除阶段共需外架工6名。
所有架子工均持证上岗。
搭设阶段安排技术员负责测量放线工作。
1.5 机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。
项目部应为每个架子工配备如下检查工具:①扭力扳手:1把,用于检查扣件拧紧力度②游标卡尺:1把,用于检查焊接钢管外径和壁厚、外表面锈蚀深度③塞尺:1把,用于检查钢管两端面切斜偏差④钢卷尺:1把,用于检查钢管弯曲程度和搭设中的距离和长度(《建筑施工扣件式钢管脚手架》JGJ130-2001,2002版中提及的钢板尺用钢卷尺代替。
砖混结构建筑施工组织设计一、施工组织设计目标:1.确保施工安全:加强施工过程中的安全措施和监督,确保施工安全。
2.提高施工效率:合理安排施工工序和施工方法,优化资源利用,缩短工期。
3.确保施工质量:加强质量控制和监督,保证施工质量达到设计要求。
4.合理降低成本:优化施工方案和资源配置,降低施工成本。
二、施工组织设计内容:1.施工顺序设计:按照工程的复杂程度、施工工序的相互关系和施工地点的实际情况,确定施工顺序。
砖混结构建筑施工过程中,一般应按照地基处理、基础施工、墙体施工、楼板施工、梁柱施工、屋面施工等顺序进行。
在确定施工顺序时,要考虑到材料供应、机具调度和人力安排等因素,合理安排施工进度,确保施工的连贯性和顺利进行。
2.施工方法设计:根据施工工序和工程特点,选择合适的施工方法和技术措施,确保施工质量和安全。
在选择施工方法时,应考虑到施工机具的适用性、效率和成本等因素。
砖混结构建筑施工中常用的方法包括传统砌筑法、模板支撑法、预制混凝土结构法等。
根据具体情况,选择合适的施工方法。
3.施工机具和设备配置设计:根据施工工序和工程规模,合理配置施工机具和设备。
在砖混结构建筑施工中,常用的机具有塔吊、起重机、混凝土搅拌站、砼泵车等。
在配置机具时,要考虑到施工现场条件、机具的适应性和安全性等因素。
合理配置机具可以提高施工效率和质量。
4.施工组织管理设计:加强施工组织管理,确保施工进度和质量。
在施工中要建立科学的管理制度和工作流程,健全施工组织机构,明确各个责任部门和人员的职责和权限,形成科学合理的施工管理体系。
加强施工现场管理,对施工过程进行监督和检查,及时解决施工中出现的问题,保证施工质量和进度。
三、施工组织设计实施步骤:1.确定施工组织设计的目标和要求;2.分析工程特点和施工条件,制定施工技术方案;3.制定施工进度计划和资源配置计划;4.设计施工机具和设备配置方案;5.建立施工组织管理体系和工作流程;6.加强对施工过程的监督和检查,及时解决施工中的问题。
砖混结构脚手架施工方案
一、前言
砖混结构脚手架施工是建筑施工中的重要环节,施工方案的设计和实施直接影
响到工程质量和进度。
本文将介绍砖混结构脚手架施工方案的具体内容和注意事项。
二、施工前准备
在施工前,需要做好以下准备工作: 1. 砖混结构脚手架设计方案的审查和批准;
2. 资材和设备的准备,包括脚手架材料、工具等;
3. 施工人员的培训和安全意识
的提高; 4. 现场施工环境的清理和平整。
三、脚手架搭设
1.根据设计方案,在施工现场确定脚手架的位置和高度;
2.开始搭设脚手架的主体结构,确保搭设牢固、稳定;
3.定期检查脚手架的结构是否完好,及时修补和加固。
四、安全操作
1.施工人员必须佩戴安全帽、安全带等防护装备;
2.禁止在脚手架上吸烟、乱丢垃圾等行为;
3.使用合适的工具操作,避免操作失误导致事故发生。
五、脚手架拆除
1.施工结束后,按照设计方案和规范要求进行脚手架拆除;
2.拆除过程中要注意安全,确保不会对周围环境和人员造成危险。
六、施工总结
砖混结构脚手架施工是一个细致而重要的工程环节,需要严格按照设计方案和
安全规范进行操作,以保障工程质量和施工安全。
希望本文提供的施工方案能对相关工程人员有所帮助。
以上便是砖混结构脚手架施工方案的相关内容,希望对您有所启发。
砖混结构脚手架施工方案一、简介砖混结构是一种常用的建筑结构类型,其施工需要使用脚手架进行支撑和辅助。
本文档旨在介绍砖混结构脚手架的施工方案,包括施工前的准备工作、脚手架的搭设、施工过程中的安全措施等内容。
二、施工前的准备工作在进行砖混结构脚手架施工前,需要进行以下准备工作:2.1 确定脚手架的类型和尺寸根据具体的施工需求,确定所需的脚手架类型和尺寸。
常见的脚手架类型包括门式脚手架、悬挑脚手架等,尺寸则根据具体的建筑尺寸和高度进行选择。
2.2 制定施工计划根据项目的施工周期和工序安排,制定详细的施工计划。
该计划应包括脚手架的搭设时间、拆除时间以及每个工序的持续时间等内容。
施工计划的合理性将直接影响到整个施工过程的顺利进行。
2.3 准备脚手架材料和工具根据施工计划确定所需的脚手架材料和工具,并进行采购和准备工作。
常见的脚手架材料包括钢管、钢板、连接件等,工具则包括扳手、电动工具等。
三、脚手架的搭设脚手架搭设是砖混结构施工的关键步骤,其稳固性和安全性对施工过程和施工人员的安全至关重要。
下面是脚手架的搭设步骤:3.1 地面处理在搭设脚手架之前,需要对工地地面进行清理和处理,确保地面平整、坚实,并清除障碍物。
3.2 安装承重支撑在地面上安装承重支撑,确保支撑线的长度、方向和位置的准确和稳固。
支撑线的安装需要按照设计要求进行。
3.3 安装立杆根据设计要求和计划,将立杆安装在承重支撑上。
立杆的间距和高度需要根据施工需要进行调整和安装。
3.4 安装水平杆和斜杆根据立杆的位置和高度,安装水平杆和斜杆,并使用连接件将其固定。
水平杆和斜杆的安装需要保证稳固、水平和垂直。
3.5 安装跳板和脚手架台面在立杆和水平杆之间安装跳板,形成一个完整的脚手架结构。
跳板的安装需要注意安全和稳固性。
3.6 进一步加固和调整对已搭设好的脚手架进行检查,确保每个部分的连接紧固、稳固,并进行必要的调整。
四、施工过程中的安全措施砖混结构脚手架施工过程中,需要严格遵守安全规范和措施,保障施工人员的安全。
第1篇一、工程概况本工程为某住宅小区砖混结构建筑,建筑高度为18层,每层建筑面积为1200平方米。
施工过程中,脚手架的搭建与拆除是保证施工安全、提高施工效率的关键环节。
为确保施工质量和安全,特制定本砖混结构脚手架施工方案。
二、施工准备1. 技术准备- 熟悉工程图纸,明确脚手架搭设范围、高度和形式。
- 研究脚手架搭设规范和相关安全技术要求。
- 制定详细的施工方案,包括搭设顺序、方法、安全措施等。
2. 人员准备- 组织专业技术人员进行现场勘查,确定脚手架搭设方案。
- 对施工人员进行安全教育和技能培训,确保其具备相应的操作能力。
3. 材料准备- 脚手架杆件:立杆、横杆、斜撑、剪刀撑等。
- 连接件:扣件、螺栓等。
- 防护用品:安全带、安全帽、防护网等。
- 其他材料:水泥、沙子、砖块等。
4. 设备准备- 起重机、电焊机、切割机等施工设备。
- 测量工具:水准仪、经纬仪等。
三、施工流程1. 基础处理- 清理施工现场,平整地面,确保基础坚实、平整。
- 根据设计要求,设置基础梁和立柱,确保其稳定。
2. 脚手架搭设- 立杆搭设:按照设计要求,从底层开始,逐层向上搭设立杆,确保其垂直度和间距符合规范要求。
- 横杆搭设:在立杆上方,按照设计要求,搭设横杆,确保其水平度和间距符合规范要求。
- 斜撑搭设:在立杆两侧,按照设计要求,搭设斜撑,确保脚手架的稳定性。
- 剪刀撑搭设:在脚手架转角、开口等部位,按照设计要求,搭设剪刀撑,确保脚手架的稳定性。
3. 防护设施搭设- 搭设防护网,防止施工人员坠落。
- 搭设安全通道,方便施工人员通行。
- 设置警示标志,提醒施工人员注意安全。
4. 材料堆放- 将材料堆放在脚手架附近,方便施工人员取用。
- 确保材料堆放整齐,不占用通道。
5. 施工检查- 定期对脚手架进行检查,确保其安全稳定。
- 发现问题及时整改,确保施工安全。
四、施工注意事项1. 脚手架搭设- 确保脚手架搭设符合规范要求,不得有变形、倾斜等现象。
砖混结构工程施工组织设计一、前言砖混结构工程施工组织设计是建筑施工过程中的重要环节,对于工程的顺利进行和质量保障起着至关重要的作用。
本文将从施工组织设计的意义、主要内容、编制步骤等方面进行详细阐述。
二、施工组织设计的意义施工组织设计是根据建设项目的实际情况和施工要求,合理安排和组织施工过程的活动,确保工程施工按时按质完成的重要文件。
对于砖混结构工程而言,施工组织设计能够在施工前合理规划施工工序、确定施工方法和技术措施,并有效组织管理施工现场,保障工程质量和安全,提高工程施工效率,节约施工成本。
三、施工组织设计的主要内容砖混结构工程施工组织设计应包括以下主要内容:1.工程概况:包括项目名称、建设单位、地理位置、工程规模、工程台班、工程周期等基本信息;2.施工组织方案:根据砖混结构工程的特点,制定合理的施工组织方案,明确施工工序和方法、施工顺序、施工步骤等;3.施工组织措施:包括施工管理组织、质量管理组织、安全生产组织、文明施工等措施;4.施工现场布置:确定施工现场布置方案,包括施工区域划分、临时设施布置、物资堆放、办公区等;5.施工机具设备:列举所需施工机具设备清单,并说明设备的配置和使用方法;6.施工人员组织:确定施工人员组织结构、人员配备数量、职责分工等内容;7.施工进度计划:制定合理的施工进度计划,明确各项工作任务的时间节点和完成标准。
四、砖混结构工程施工组织设计的编制步骤1.调查研究阶段:对建筑工程的土地、气候、地形、交通等情况进行综合调查研究,为后续的组织设计提供基础资料;2.组织设计方案:根据砖混结构工程的施工特点,制定合理的施工组织设计方案,包括施工工序、施工方法、施工机械设备等内容;3.施工组织措施:明确施工管理组织、质量管理组织、安全生产组织、文明施工等措施,确保施工安全和质量;4.现场管理布置:确定施工现场布置方案,包括施工区域划分、现场安全设施、物资堆放地点等;5.机具设备清单:列举所需施工机具设备清单,说明设备的配置和使用方法;6.人员组织安排:确定施工人员组织结构、人员配备数量、职责分工等内容;7.施工进度计划:制定合理的施工进度计划,明确各项工作任务的时间节点和完成标准;8.编制施工组织设计报告:整理以上信息,撰写施工组织设计报告,并提交相关部门审核。
砖混结构工程施工组织设计一、项目概况砖混结构工程是指以混凝土为骨架,以砖石为填充材料,共同组成的一种建筑结构体系。
本工程位于XX市XX区,总建筑面积为XXX平方米,主要为办公楼和商业综合体。
工程存在的主要问题是场地狭小,周边环境复杂,交通不便,因此施工组织设计至关重要,需要科学合理规划,确保工程质量和进度。
二、施工主体及管理机构1. 施工主体:本项目的施工主体为XX建筑有限公司,具有丰富的砖混结构工程施工经验和资质。
2. 管理机构:设立项目管理部,负责项目的整体管理和协调工作。
包括工程质量监督部,安全生产管理部等多个部门,确保施工过程的合规和有序进行。
三、施工组织架构1. 总包单位:XX建筑有限公司为总包单位,负责整体施工工作的组织和实施。
2. 子包单位:根据工程特点和施工要求,设立砌筑子包、混凝土子包、安装子包等不同专业的子包单位,负责具体施工任务的完成。
3. 项目管理部:设立项目经理、施工经理、质量监督员、安全员等管理人员,确保施工过程的协调和管理。
四、施工过程及措施1. 场地准备:对场地进行勘查和清理,确保施工环境整洁和安全。
2. 基础施工:进行基坑开挖、桩基设施和基础混凝土浇筑,确保建筑物的基础牢固和稳定。
3. 结构施工:按照设计图纸和规范要求进行结构砌筑和混凝土浇筑,严格控制工程质量,避免施工质量问题。
4. 装饰施工:进行室内外墙面装饰和地面铺装等工程,确保建筑物的外观美观和功能完善。
5. 竣工验收:进行施工工程的验收,对工程质量和安全进行检查,确保工程达到设计要求,可以正常使用。
五、安全生产及环保措施1. 安全生产:严格执行施工现场安全规范,设立安全管理机构,定期组织安全培训,确保施工人员和设备的安全。
2. 环保措施:对施工现场进行环境保护,采取垃圾分类、城市清洁等措施,保护周边环境的整洁和美观。
六、施工进度及风险管理1. 制定详细的施工计划和进度表,合理安排施工任务,确保工程按时完工。
砖混结构脚手架施工方案一、前期准备工作1.脚手架施工前,需对施工现场进行详细的勘测和测量,确定施工区域、结构高度和形状等参数,并针对特殊条件进行合理的设计和选择。
2.根据勘测和设计结果,制定详细的脚手架施工方案,明确施工方法、材料使用、工期安排等内容,并根据法律法规和安全规范进行审批和备案。
3.确定施工队伍组织架构,确定施工人员职责和技能要求,进行人员培训和安全意识教育,保证施工安全和质量。
二、材料准备1.根据施工方案对脚手架所需材料进行清单编制,包括钢管、扣件、脚手板、立杆、水平杆、斜杆、调节杆、锁定器等。
2.选用符合国家标准的脚手架材料,并进行质量检查和验收,确保材料的安全可靠性,并妥善保管和维护。
三、施工步骤1.搭建脚手架基础:根据设计要求,在施工区域找平铺地,并进行基础处理,如设置脚手架支座,确保基础平稳牢固。
2.搭设脚手架架体:根据设计要求和施工方案,依次安装立杆、水平杆和斜杆,使用扣件进行连接固定,保证脚手架结构的稳定和强度。
3.安装脚手板:根据需要将脚手板固定在水平杆上,使用锁定器进行固定,确保脚手板的安全可靠性和承载能力。
4.调整和加固:在搭建过程中,要进行脚手架的调整和加固,确保整个脚手架的水平、垂直和稳定性,使用调节杆和加固杆进行调整和加固。
5.安全检查和验收:在脚手架施工完成后,进行安全检查和验收,确保施工质量和安全管理符合要求,消除安全隐患。
四、施工管理1.根据施工方案,制定详细的施工计划,明确施工工序和时间节点,并进行施工跟踪和进度控制,确保施工按时、按质、按量进行。
2.建立现场安全管理制度,制定详细的安全操作规范和应急预案,加强安全教育和监督,确保施工安全和人员健康。
3.进行施工质量检查和验收,加强施工过程中的质量控制,及时发现和处理质量问题,确保施工质量符合要求。
4.进行施工现场卫生和环境保护工作,做好施工垃圾和杂物的处理和清理,保持施工现场整洁和环境卫生。
五、施工后维护1.在脚手架施工完成后,进行脚手架及周边区域的清理和维护,检查脚手架结构的稳定性和安全可靠性,及时修复和加固。
---------------------考试---------------------------学资学习网---------------------押题------------------------------范文范例指导参考乐陵市中央世纪城住宅楼脚手架施工方案施工单位:乐陵市建筑工程公司学习资料整理范文范例指导参考建设单位:山东澳林置业有限公司监理单位:山东海通建设监理有限公司学习资料整理范文范例指导参考脚手架工程施工方案目录第一章工程概况··1第二章构造要求·2第三章设计要求··5第四章脚手架的搭设和拆除工艺··14第五章交底验收与使用··18第六章安全文明施工保证措施··20学习资料整理范文范例指导参考第一章工程概况1.1工程概况本工程为乐陵市中央世纪城住宅程,工程建设地点为乐陵义乌商贸城南侧,地上六层,属砖混结构。
本工程由山东澳林置业有限公司投资建设,德州民艺建筑设计有限公司设计,山东省鲁北地质工程勘察院地质勘查,山东海通建设监理有限公司监理,乐陵市建筑工程公司组织施工。
1.2编制依据根据?建筑施工安全检查标准?(JGJ59-99),和?建筑施工高处作业安全技术规范?(JGJ46-88),及?建筑施工扣件式钢管脚手架?(JGJ130-2001)并结合相关规定,针对本工程施工特点及本工程总施工组织设计制定施工方案。
1.3材料准备本工程外架所用的钢管、扣件、型钢基础垫板由我公司提供。
脚手板和其他材料由项目部自行采购。
材料根据工程进度分阶段组织进场。
1.4 劳动力准备搭设阶段共需架子工6名,维护阶段共需架子工4名,拆除阶段共需外架工6名。
所有架子工均持证上岗。
搭设阶段安排技术员负责测量放线工作。
1.5 机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。
项目部应为每个架子工配备如下检查工具:①扭力扳手:1把,用于检查扣件拧紧力度②游标卡尺:1把,用于检查焊接钢管外径和壁厚、外表面锈蚀深度③塞尺:1把,用于检查钢管两端面切斜偏差学习资料整理范文范例指导参考④钢卷尺:1把,用于检查钢管弯曲程度和搭设中的距离和长度(《建筑施工扣件式钢管脚手架》JGJ130-2001,2002版中提及的钢板尺用钢卷尺代替。
)⑤水平尺:1把,用于检查水平杆高差⑥角尺:1把,用于检查剪刀撑与地面的倾角1.6 技术准备施工前应按要求向架子工做好技术交底,人员变动后重新进行交底。
第二章构造要求总的设计尺寸2.1。
,脚手架最高处取20.59m步距,1.5m 立杆间距(局部有所调整)横距1.05m,1.5 外牌架内侧设全封闭密目安全网。
纵向水平杆2.2 纵向水平杆要求设置在立杆内侧,长度不小于三跨。
两根相邻纵向水平杆的接头不设置在同步接长使用对接。
对接扣件应交错布置,,或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm1/3.各接头中心至最近主节点的距离不大于纵距的学习资料整理范文范例指导参考接长如采用搭接,搭接长度不应小于1m,应等间距设置3个旋转扣件固定。
本工程使用竹串片脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
2.3横向水平杆作业层上非节点处的横向水平杆,根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2.横向水平杆两端均应采用直角扣件固定在纵向水平杆上。
横向水平杆靠墙一端外伸长度不小于300mm,以满足铺一块脚手板的要求。
靠墙端离外墙装饰距离不大于100mm(符合JGJ130-2001中6.2.3和7.3.6要求)2.4 脚手板作业层脚手板应铺满、铺稳,离开外墙装饰面150mm。
脚手板应设置在三根横向水平杆上。
脚手板的铺设可对接平铺,也可搭接铺设,搭接时接头必须支在横向水平杆上。
作业层端部脚手板探头长度取150mm,板长两端应与支承杆可靠固定。
2.5 立杆内立杆距外墙边300mm。
每根立杆底部应设置垫板。
相邻立杆的对接扣件不得在同一高度内。
下端第一根立杆交错用6m杆和3m杆相互错开。
2.6 连墙件为了便于施工,本工程采用刚性连墙件,连墙件按二步三跨设置(在实际搭设中要在墙体转角处优先设置,因此个别处需要做二步二跨)。
本工程应预先为脚手架留置脚手架眼。
立杆安装时,应满足JGJ130-2001中6.4.2连墙件“靠近主节点设置,偏离主节点的距离不应大于300mm(不属于强制性条文)”学习资料整理范文范例指导参考的要求。
连墙杆内外两个受力方向均应采用不少于两个直角扣件固定。
2.7 门洞脚手架应在安全通道出入口处设置门洞。
门洞处挑空一根立杆。
门洞处的空间桁架,除下弦平面外,应在其余5个平面内设置斜腹杆。
斜腹杆采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不大于150mm。
安全通道处的门洞两侧立杆应为双管立杆,副立杆高度应高于门洞口1至2步(外排架2步,内排架1步)。
2.8 剪刀撑剪刀撑在脚手架每个面的两个外侧边整个高度上连续设置,每个面中间剪刀撑的距离不超过15m。
每道剪刀撑宽度为4跨。
剪刀撑斜杆的接长采用搭接。
搭接长度不应小于1m,应等间距设置3个旋转扣件固定。
2.9 扣件螺栓拧紧扭力矩不应小于40N.m,且不应大于65N·m。
主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件的中心点的相互距离不大于150mm。
对接扣件开口应朝上或朝内。
各杆件端头伸出扣件盖板边缘的长度不小于100mm。
2.10 基础(1)钢管脚手架将搭设之前,应将地面整平、夯实,可酌情1~2皮铺砖找平;脚手架立杆底部设置木垫板,木垫板厚度不小于50mm,将木垫板(3000×2000×50mm)与墙体平行放置、长度不足2000mm以下的木垫板与墙体垂直放置,然后在木垫板上设置钢管底座、再设置立杆。
学习资料整理范文范例指导参考(2)将夯实基础外侧设置排水沟,使水沟排水通畅、不积水。
)底座应采用Q235A钢,焊接应采用型尺寸应符合下图要求:E-43(360150 601508 150150学习资料整理范文范例指导参考第三章设计计算3.1 参数信息1.脚手架参数双排脚手架搭设高度为20.6m,立杆采用单立杆;搭设尺寸为:横距L为1.05m,纵距L为1. 5m,大小横杆的步距为1.5m;ab 内排架距离墙长度为0.30m;采用的钢管类型为Φ48×3.5;横杆与立杆连接方式为单扣件;连墙件采用两步三跨,竖向间距3m,水平间距4.5m,采用扣件连接;连墙件连接方式为双扣件;2、活荷载参数施工均布活荷载标准值:3.000kN/m;脚手架用途:结构脚手架;2同时施工层数:1层。
3、风荷载参数本工程地处山东乐陵市,基本风压0.45 kN/m;2风荷载高度变化系数μ,计算连墙件强度时取0.92,计算立杆稳定性时取0.74,风z荷载体型系数μ为0.693。
s4、静荷载参数每米立杆承受的结构自重标准值(kN/m):0.1394;学习资料整理范文范例指导参考脚手板自重标准值(kN/m):0.300;栏杆挡脚板自重标准值(kN/m):0.150;2安全设施与安全网(kN/m):0.005;2脚手板类别:竹串片脚手板;栏杆挡板类型;竹串片脚手板挡板;每米脚手架钢管自重标准值(kN/m):0.038;脚手板铺设总层数:1;5、地基参数地基土类型:素填土;地基承载力标准值(kPa):220.00;立杆基础底面面积(m):0.20;地基承载力调整系数:0.40。
200513.学习资料整理范文范例指导参考小横杆的计算2小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯距和变形。
、均布荷载值计算1 ;P=0.038 kN/m小横杆的自重标准值:1 1.5/2=0.225 kN/m;×脚手板的荷载标准值:P=0.32 1.5/2=2.25 kN/m;活荷载标准值:Q=3× 2.25=3.466kN/m;0.038+1.2×0.225+1.4×荷载的计算值:q=1.2×小横杆计算简图2、强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下:/8M=q12qmax;/8=0.478 kN·m1.05最大弯矩M=3.466×2qmax o= M最大应力计算值/W=94.029N/mm;2qmax[T]=205 o=94.029 N/mm小于小横杆的抗弯强度设计值小横杆的最大弯曲应力2 N/mm,满足要求!2、挠度计算3 最大挠度考虑为简支梁均布荷载作用下的挠度;荷载标准值q=0.038+0.225+2.25=2.513 kN/m学习资料整理指导参考范文范例/384EI=5q1V4 qmax;)=1.584mm××2.0610×121900最大挠度V=5.0×2.513×1050/(38454满,与10mm小横杆的最大挠度1.584mm小于小横杆的最大容许挠度1050/150-7 足要求!大横杆的计算3.3大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
、荷载值计算1 1.05=0.04kN×;小横杆的自重标准值:P=0.0381 1.5/2=0.236kN;=0.3×1.05×脚手板的荷载标准值:P2 1.5/2=2.362 kN;Q=3×1.05×活荷载标准值:;/2=1.82 kN×2.362)P=(1.2×0.04+1.2×0.236+1.4荷载的设计值:P PPqLLL大横杆计算简图、强度验算2最大弯矩考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分配的弯矩和。
=0.08q1M2max;1.5×1.5=0.007 kN·m×=0.08均布荷载最大弯矩计算:M×0.0381max=0.213P1集中荷载最大弯矩计算公式如下:M pmax学习资料整理范文范例指导参考集中荷载最大弯矩计算:M=0.213×1.82×1.5=0.581 kN·m;2max M= M+M=0.007+0.581=0.588 kN·m;2max1max最大应力计算值σ=0.588×10/5080=115.808 N/mm;26大横杆的最大弯曲应力计算值σ=115.808 N/mm 小于大横杆的抗弯强度设计值2[f]=205 N/mm,满足要求!23、挠度验算最大挠度考虑为大横杆自重均布荷载与小横杆传递茶载的设计值最不利分配的挠度和,单位:mm;均布荷载最大挠度计算公式如下:V=0.677q1/100EI4 max大横杆自重均布荷载引起的最大挠度:V=0.677×0.038×1500/(100×2.06×10×121900)=0.052mm;54 max集中荷载最大挠度计算公式如下:V=1.615P1/100EI3pmax集中荷载标准值最不利分配引起的最大挠度:小横杆传递荷载P=(0.04+0.236+2.362)/2=1.32kNV=1.615×1.32×1500/(100×2.06×10×121900)=2.864mm;53最大挠度和:V=V+ V=0.052+2.864=2.917mm;pmax max大横杆的最大挠度2.917mm小于大横杆的最大容许挠度1500/150=10与10mm,满足要求!3.4 扣件抗滑力的计算按规范表5.1.7,直角、旋转单扣件承载力取值为8.00KN,该工程实际的旋转单扣学习资料整理范文范例指导参考件承载力取值为8.00kN。
